七年级生物上册教学进度表
2013年秋教学进度表
七 年级 生物 学科
姓名:
周次 起讫时间 教学进度 课时 备注
1 9.02-9.05 生物启蒙课 1.1.1生物的特性 3
2 9.06-9.13 1.1.2调查我们身边的生物 1.2.1生物与环境的关系 3
3 9.16-9.18 1.2.2生物与环境组成生态系统 2 中秋节
4 9.22-9.27 1.2.3生物圈是最大的生态系统 复习第一单元 3
5 10.1-10.07 作业 国庆节
6 10.08-10.11 第一单元考试及讲评
2
7 10.14-10.18 2.1.1.练习使用显微镜 2.1.2植物细胞 2.1.3动物细胞 3
8 10.21-10.25 2.1.4细胞的生活 2.2.1细胞通过分裂产生新细胞 3
9 10.28-11.1 2.2.2动物体的结构层次 2.2.3植物体的结构层次 3
10 11.04-11.08 2.2.4单细胞生物 复习第二单元 3
11 11.11-11.15 第二单元考试及讲评 2
12 11.18-11.22 3.1.1藻类、苔藓和蕨类植物 3.1.2 种子植物 3
13 11.25-11.29 3.2.1种子的萌发 3.2.2植株的生长 3.2.3开花和结果 3
14 12.02-12.06 3.3绿色植物与生物圈的水循环 3.4绿色植物是生物圈中有机物的制3
造者
15 12.09-12.13 3.5.1光合作用吸收二氧化碳释放氧气 3
16 12.23-12.27 3.5.2绿色植物的呼吸作用 3
17 12.30-1.03 3.6爱护植被,绿化祖国 复习第三单元 3
18 1.06-1.11 第三单元考试及讲评 2
19 1.14-1.18 各单元复习和总复习、期末考试

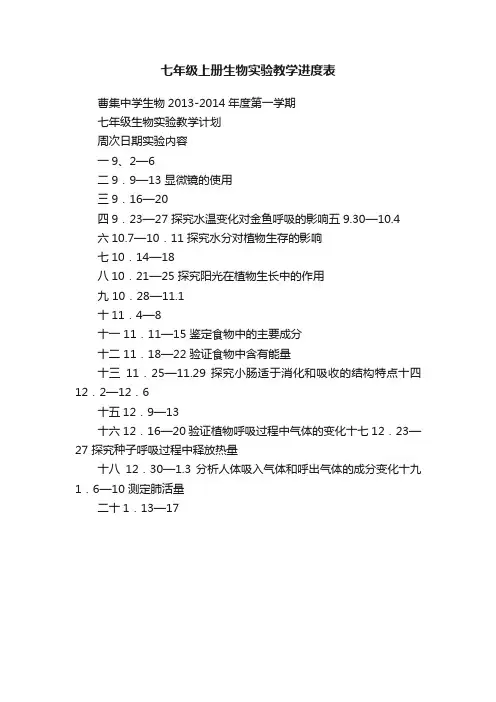

七年级上册生物实验教学进度表
七年级上册生物实验教学进度表
曹集中学生物2013-2014年度第一学期
七年级生物实验教学计划
周次日期实验内容
一9、2—6
二9.9—13 显微镜的使用
三9.16—20
四9.23—27 探究水温变化对金鱼呼吸的影响五9.30—10.4
六10.7—10.11 探究水分对植物生存的影响
七10.14—18
八10.21—25 探究阳光在植物生长中的作用
九 10.28—11.1
十11.4—8
十一 11.11—15 鉴定食物中的主要成分
十二 11.18—22 验证食物中含有能量
十三11.25—11.29 探究小肠适于消化和吸收的结构特点十四12.2—12.6
十五12.9—13
十六12.16—20 验证植物呼吸过程中气体的变化十七12.23—27 探究种子呼吸过程中释放热量
十八12.30—1.3 分析人体吸入气体和呼出气体的成分变化十九1.6—10 测定肺活量
二十1.13—17。

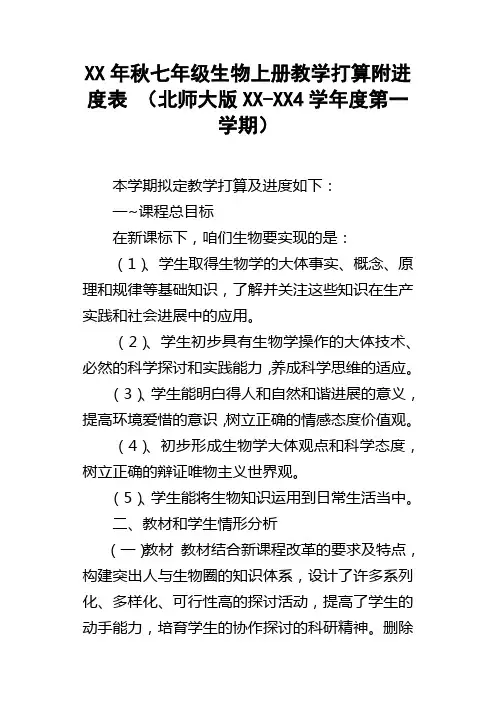

XX年秋七年级生物上册教学打算附进度表北师大版XXXX4学年度第一学期
XX年秋七年级生物上册教学打算附进度表(北师大版XX-XX4学年度第一学期)本学期拟定教学打算及进度如下:一~课程总目标在新课标下,咱们生物要实现的是:(1)、学生取得生物学的大体事实、概念、原理和规律等基础知识,了解并关注这些知识在生产实践和社会进展中的应用。
(2)、学生初步具有生物学操作的大体技术、必然的科学探讨和实践能力,养成科学思维的适应。
(3)、学生能明白得人和自然和谐进展的意义,提高环境爱惜的意识,树立正确的情感态度价值观。
(4)、初步形成生物学大体观点和科学态度,树立正确的辩证唯物主义世界观。
(5)、学生能将生物知识运用到日常生活当中。
二、教材和学生情形分析(一)教材教材结合新课程改革的要求及特点,构建突出人与生物圈的知识体系,设计了许多系列化、多样化、可行性高的探讨活动,提高了学生的动手能力,培育学生的协作探讨的科研精神。
删除部份死记硬背的内容,以灵活应用的知识点为主。
在时期性上,增加与科技社会相结合的知识,注重反映生物科学的新进展,大大拓展了学生的知识面,使学生加倍体会到生物与生活的关系。
(二)学生情形学生刚步入初中,面对繁多复杂的学科,在学习方式和应付上不免有些不适应,乃至显现惊惶失措的情形。
因此,有部份学生学习爱好不高,应付学习;但也有能较快适应新学习环境,把握了适合自己的学习方式,干劲十足的学生。
因此学生不同较大而且明显。
三、教学的方法和方式针对教材和学生的整体情形,在备课时,知识的难易程度要操纵好,应适应大部份的学生。
实施教学时,尽可能让学生在课堂中体验到学习生物的乐趣如:进行课堂竞赛等;教学手法灵活、应变,如此既让基础差的学生能把握大体知识,又要让学习层次较高的协商有进展提升的空间。
同时,注意学生的动手及协作探讨能力的培育,从学生的现有知识及生活体会动身开展教学,培育学生以生物学的角度发觉生活中的问题,并能对之加以解答或寻得答案。
四依照学校课时安排,依如实际教学情形作如下打算。

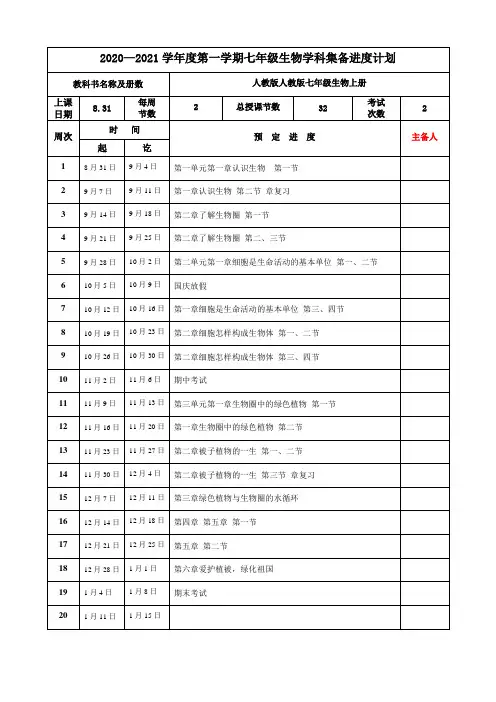

七年级生物上进度计划
第二章细胞怎样构成生物体第一、二节
10月26日
第二章细胞怎样构成生物体第三、四节
11月2日
期中考试
11月9日
第三单元第一章生物圈中的绿色植物第一节
11月16日
第一章生物圈中的绿色植物第二节
11月23日
第二章被子植物的一生第一、二节
11月30日
第二章被子植物的一生第三节章复习
12月7日
第三章绿色植物与生物圈的水循环
教科书名称及册数
8.31
32
考试
次数
2
时 间
起
讫
8月31日
第一单元第一章认识生物第一节
9月7日
第一章认识生物第二节章复习
9月14日
第二章了解生物圈第一节
9月21日
第二章了解生物圈第二、三节
9月28日
第二单元第一章细胞是生命活动的基本单位第一、二节
10月5日
国庆放假
10月12日
第一章细胞是生命活动的基本单位第三、四节
1.了解人类与生物圈之间的关系,热爱大自然,珍爱生命,理解人与自然和谐发展的意义,提高环境保护意识。
2.掌握生物体的结构层系,经历观察、实验培养学生乐于探索生命的奥秘,具有实事求是的科学态度、探索精神和创新意识。
3.初步获得生物圈中人类的起源与发展的基本知识。
4.获得有关人体结构功能、生理以及卫生保健的知识,促进青春期生理和心理的健康发展。
3、理解人类与自然和谐发展的意义,提高环保意识。
使我们在已有知识的基础上进一步发展获取新知识的能力,继续培养学生解决问题的能力和实际操作能力,进一步提高探究能力和思维能力,教育学生关注生物,热爱生物,关心周围生物的多样性,及环境建设,使我们的生活更加美好。

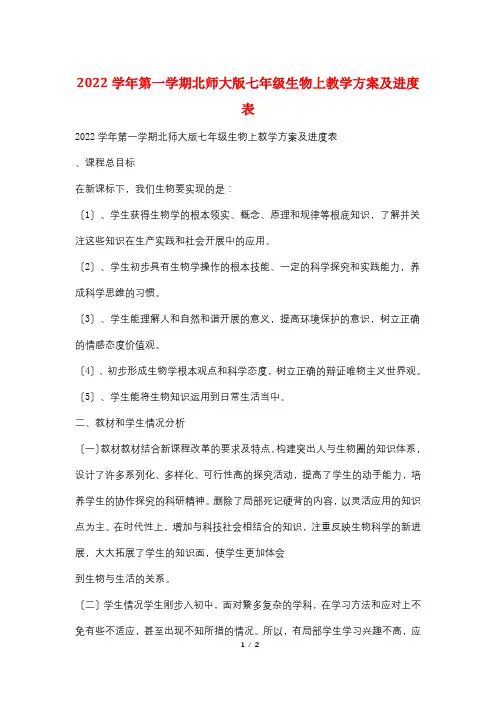

2022学年第一学期北师大版七年级生物上教学计划及进度表
2022学年第一学期北师大版七年级生物上教学方案及进度表2022学年第一学期北师大版七年级生物上教学方案及进度表、课程总目标在新课标下,我们生物要实现的是:〔1〕、学生获得生物学的根本领实、概念、原理和规律等根底知识,了解并关注这些知识在生产实践和社会开展中的应用。
〔2〕、学生初步具有生物学操作的根本技能、一定的科学探究和实践能力,养成科学思维的习惯。
〔3〕、学生能理解人和自然和谐开展的意义,提高环境保护的意识,树立正确的情感态度价值观。
〔4〕、初步形成生物学根本观点和科学态度,树立正确的辩证唯物主义世界观。
〔5〕、学生能将生物知识运用到日常生活当中。
二、教材和学生情况分析〔一〕教材教材结合新课程改革的要求及特点,构建突出人与生物圈的知识体系,设计了许多系列化、多样化、可行性高的探究活动,提高了学生的动手能力,培养学生的协作探究的科研精神。
删除了局部死记硬背的内容,以灵活应用的知识点为主。
在时代性上,增加与科技社会相结合的知识,注重反映生物科学的新进展,大大拓展了学生的知识面,使学生更加体会到生物与生活的关系。
〔二〕学生情况学生刚步入初中,面对繁多复杂的学科,在学习方法和应对上不免有些不适应,甚至出现不知所措的情况。
所以,有局部学生学习兴趣不高,应付学习;但也有能较快适应新学习环境,掌握了适合自己的学习方法,劲头十足的学生。
因此学生差异较大而且明显。
三、教学的措施和方法针对教材和学生的总体情况,在备课时,知识的难易程度要控制好,应适应大局部的学生。
实施教学时,尽可能让学生在课堂中体验到学习生物的乐趣如:进行课堂比赛等;教学手法灵活、应变,这样既让根底差的学生能掌握根本知识,又要让学习层次较高的协商有开展提升的空间。
同时,注意学生的动手及协作探究能力的培养,从学生的现有知识及生活经验出发开展教学,培养学生以生物学的角度发现生活中的问题,并能对之加以解答或寻得答案。

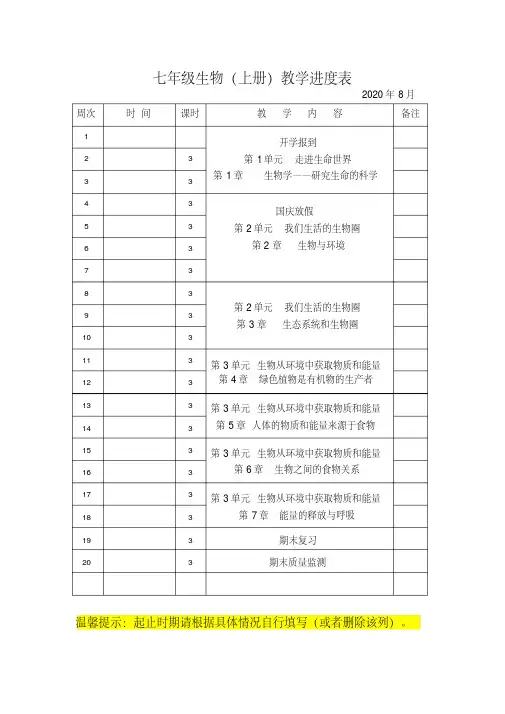

2020七年级上册生物教学进度表安排表[附周次起讫日期]
七年级生物(上册)教学进度表
2020年8月
周次
时间课时教学内容备注
1 开学报到
第1单元
走进生命世界
第1章
生物学——研究生命的科学
2 3 3 3 4 3 国庆放假
第2单元
我们生活的生物圈第2章
生物与环境
5 3
6 3
7 3
8 3 第2单元我们生活的生物圈第3章
生态系统和生物圈
9 3 10 3 11 3 第3单元生物从环境中获取物质和能量第4章绿色植物是有机物的生产者12 3 13 3 第3单元生物从环境中获取物质和能量第5章人体的物质和能量来源于食物14 3 15 3 第3单元生物从环境中获取物质和能量
第6章
生物之间的食物关系
16 3 17 3 第3单元生物从环境中获取物质和能量
第7章
能量的释放与呼吸18 3 19 3 期末复习20
3
期末质量监测
温馨提示:起止时期请根据具体情况自行填写(或者删除该列)。
周次起止日期
8-17至8-23
8-24至8-30
8-31至9-6
9-7至9-13
9-14至9-20
9-21至9-27
9-28至10-4
10-5至10-11
10-12至10-18
10-19至10-25
10-26至11-1
11-2至11-8
11-9至11-15
11-16至11-22
11-23至11-29
11-30至12-6
12-7至12-13
12-14至12-20
12-21至12-27
12-28至1-3
1-4至1-10
8-17至8-23。

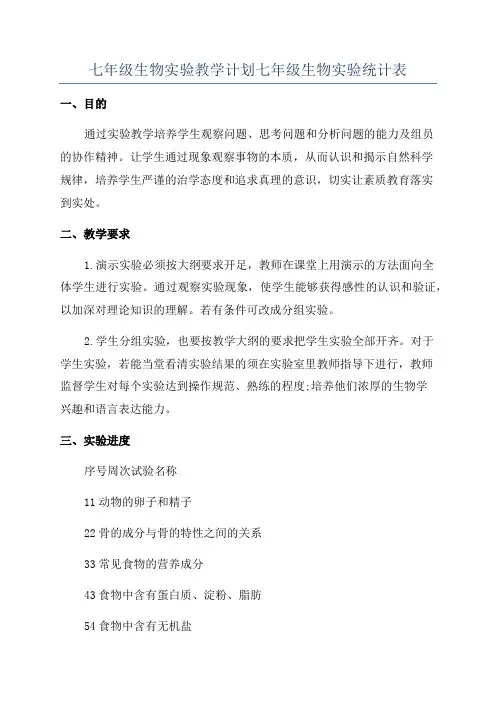

七年级生物实验教学计划七年级生物实验统计表
七年级生物实验教学计划七年级生物实验统计表一、目的通过实验教学培养学生观察问题、思考问题和分析问题的能力及组员的协作精神。
让学生通过现象观察事物的本质,从而认识和揭示自然科学规律,培养学生严谨的治学态度和追求真理的意识,切实让素质教育落实到实处。
二、教学要求1.演示实验必须按大纲要求开足,教师在课堂上用演示的方法面向全体学生进行实验。
通过观察实验现象,使学生能够获得感性的认识和验证,以加深对理论知识的理解。
若有条件可改成分组实验。
2.学生分组实验,也要按教学大纲的要求把学生实验全部开齐。
对于学生实验,若能当堂看清实验结果的须在实验室里教师指导下进行,教师监督学生对每个实验达到操作规范、熟练的程度;培养他们浓厚的生物学兴趣和语言表达能力。
三、实验进度序号周次试验名称11动物的卵子和精子22骨的成分与骨的特性之间的关系33常见食物的营养成分43食物中含有蛋白质、淀粉、脂肪54食物中含有无机盐64口腔内的化学性消化75小肠结构86人血涂片96模拟血型鉴定107心脏的结构117鱼尾鳍的血液流动128测量肺活量1410测量体温1512肾的结构1613脊髓的结构1713膝跳反射1814模拟酸雨影响植物种子的萌发1915生活垃圾分类处理的必要性希望每个同学都能动起手来跟着老师一起来完成这项计划。
一、指导思想二、教学任务1.本学期讲授义务教育课程标准实验教材(人教版)——《生物学》(七年级上册)。
2.在继续抓好“课改”实验的过程中,努力学习有关教育理论,不断提高对“课改”的认识,力争在原有的基础上,使自己的课堂教学有所创新、有所突破。
3.继续探究试教过程中新的教学模式,积极吸取过去两年的教学经验,继续收集和整理相关的,固化“课改”教学新成果。
4.继续探究新课程的评价体系,特别是建立学生学习过程的评价和终结性评价标准,并在完成教学任务的基础上,过去两年中的教学的经验和体会。
三、学生情况分析:生物知识、现象与人类密切相联,学生对生物现象产生疑问多,但学生通过一学年对生物学的学习,对生物学的基础知识掌握较好,已具备一定的实验能力,大部分对本科的学习兴趣浓厚。
义务教育课程标准实验教材七至九年级上册物理、化学、生物教学进度表
十一
11月4日 至####### 至####### 至####### 至12月1日
十二 ####### 十三 ####### 十四 ####### 十五 十六
第三节 第四节 第五节 本章小结 第五章 第一节 第二节
12月2日 至12月8日 12月9日 至####### 至####### 至####### 至
第2单元 我们生活的生物圈 第2章 生物与环境 国庆放假
十一
第2单元 我们生活的生物圈 第3章 生态系统和生物圈 质量抽测 第3单元 生物从环境中获取物质和能量 第4章 绿色植物是有机物的生产者
2 2 2 2 2 2
11月4日 至####### 至####### 至####### 至12月1日
十二 ####### 十三 ####### 十四 ####### 十五 十六
备注:
义务教育课程标准实验教材七年级上册生物教学进度表 2013年8月
周次 一 二 三 四 五 六 七 八 九 十 十一 起止日期
2013年8月29日
教
学
内
容
课 时 2 2 2 2 2 2 2
备注
至8月30日
开学报到 第1单元 走进生命世界 第1章 生物学——研究生命的科学
9月2日 至9月8日 9月9日 至9月15日 9月16日 至9月22日 9月23日 至9月29日 9月30日 至10月6日 10月7日 至####### ####### ####### ####### 至####### 至####### 至11月3日
2014年1月5日
第三节 第四节 第五节 本章小结 第六章 第一节 第二节
十七 ####### 十八 ####### 十九 ####### 二十 二一
2024年七年级生物上学期教学工作计划(6篇)
2024年七年级生物上学期教学工作计划一、教学总体目标1、理解生物的主要分类及其对环境的适应性特征。
2、理解动植物的生殖大多通过有性生殖进行,同时了解动物在生态系统中的角色及其与人类的紧密关系,这些都与它们的行为密切相关。
3、掌握关于细菌和真菌的基本特征以及它们与人类的相互作用。
4、通过实践活动,理解生物分类是基于生物特征的相似性进行的。
5、提升实践操作能力和实验设计技巧。
6、培养学生的资料收集和信息处理能力。
二、学情分析(一)教材与学生情况(二)教学策略1、强调提升学生的生物学素养。
2、鼓励采用探究式学习方法。
4、优化教学方法,提升课堂教学效果。
5、注重学习策略指导,教授学生有效的学习方法。
(二)教学方法1、实验探究法:明确探究主题-引导实验-得出结论-反馈测试。
2、理论与实践相结合:指导学生运用生物学原理解释日常生活和生产中的生物学现象,以加深对理论知识的理解。
3、图像学习法:利用教材的图像,增强教学的直观性,帮助学生更好地理解和记忆知识。
4、比较与归纳法:通过比较和归纳,找出知识间的内在联系,使知识结构更加清晰。
5、跨学科综合学习法:引导学生运用相关学科知识解决生物学问题。
四、教学进度与课时安排(共____周)七年级上册生物包含三单元十章,各章预计用时如下:第一单元生物与生物圈第一章认识生物(第____周)第二章了解生物圈(第____周)第二单元生物体的结构层次第一章细胞是生命活动的基本单位(第____周)第二章细胞如何构成生物体(第____周)第三单元生物圈中的绿色植物第一章生物圈中的绿色植物种类(第____周)第二章被子植物的生命周期(第____周)第三章绿色植物与生物圈的水循环(第____周)第四章绿色植物是生物圈中有机物的生产者(第____周)第五章绿色植物与生物圈中的碳氧平衡(第____周)第六章植被保护与国土绿化(第____周)总复习(第____周)2024年七年级生物上学期教学工作计划(二)随着秋季的到来,我们已步入新学年的开端。
初中生物实验进度表
5.21
第五章
正常发育健康成长
甲状腺激素与蝌蚪的发育
√
甲状腺激素、蝌蚪、玻璃缸
6.2~
6.8
第六章
坚持锻炼强身健体
骨的成分
√
哺乳动物和鱼的骨、酒精灯、火柴、15%稀盐酸、镊子、废物缸、抹布
关节的结构
√
动物关节
八年级上册
时间
单元
实验课题
分类
所用主要仪器、材料
演示
分组
9.1~9.7
第三单元
植物的生活与栽培
徒手制作叶的横切临时装片
√
大叶黄杨的叶片、双面刀片、培养皿、显微镜、载盖玻片、清水、吸水纸、纱布、毛笔、叶的永久横切片、废物缸
10.8~
10.10
第五章
植物的呼吸作用及其利用
证明植物呼吸作用的实验
√
广口瓶、新鲜树叶、干树叶、沾有煤油的小木条或带铁丝的蜡烛、火柴、澄清石灰水、小烧杯、废物缸
证明萌发的种子呼吸放热的实验
营养物质的作用
√
试管、试管夹、解剖针、清水、花生种子、火柴、酒精灯、废物缸
食物在口腔中的消化
√
学生自备馒头或面包、试管、试管架、试管刷、50mL烧杯、水浴锅或盛有370C温水的500mL烧杯、玻璃棒、碘液、抹布、废物缸
食物在胃肠内的消化
√
人造胰液、蛋花液、清水、试管、、水浴锅或盛有370C温水的500mL烧杯、抹布、废物缸
分类
所用主要仪器、材料
演示
分组
2.10~3.10
第六单元
生物的繁衍
探究植物有性生殖
√
饲养家蚕或其他昆虫;或利用自己培养的白菜花练习人工授粉并观察果实
探究植物无性生殖
生物七年级上学期教学进度计划表(2015—2016学年)
藻类、苔藓、蕨类植物
11月9日—11月15日
期中考试,种子植物
11月16日—11月22日
种子的萌发
11月23日—11月29日
植株的生长,
11月30日—12月6日
开花和结果
12月7日—12月13日
绿色植物与生物圈的水循环
12月14日—12月20日
绿色植物是生物圈中有机物的生产者
12月21日—12月27日
2015—2016学年第一学期教学进度计划表
七年级生物教研组组长:
时间
教学内容(或主题)
备注
9月1日——9月6日
生物的特征,胜利日放假
由于受到教学内容难易程度、学生掌握程度、学校年级的各种活动安排的影响,实际教学进度会比计划要慢一些。
9月7日—9月13日
生物与环境的关系,
9月14日—9月20日
生物与环境组成生态系统
9月8日
七的关系
姜林
9月15日
生物与环境组成生态系统
刘梅
9月29日
练习使用显微镜
姜林
10月6日
植物细胞和动物细胞
刘梅
10月13日
细胞的生活,细胞通过分裂产生新细胞
姜林
10月20日
动物体的结构层次,植物体的结构层次
刘梅
11月3日
种子植物
姜林
11月10日
种子的萌发
刘梅
11月17日
开花和结果
姜林
11月24日
光合作用和呼吸作用
刘梅
注:本表一式两份,于开学第一周制定,一份张贴办公室,一份上交学部。
光合作用吸收二氧化碳释放氧气
12月28日—1月3日
