工程定额61项正确计算系数汇总

合集下载

定额系数大全

定额系数大全

定额系数大全Modified by JACK on the afternoon of December 26, 20202015定额系数大全一、房屋建筑与装饰工程A土石方工程1.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数计算;超过8m时,按深6m定额乘以系数计算2.土方大开挖深度超过6m时,按相应定额项目乘以系数3.机械挖运淤泥时,按机械挖运土方定额乘以系数B地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数计算2.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数计算C桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数计算。

2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数计算。

3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。

4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数计算。

5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数计算,采取的特殊护壁措施另行计算。

挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加工日的普工计算。

D砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数。

砖用量乘以系数。

2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数3.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。

高度超过者,人工乘以系数。

2砖以内执行砖墙定额。

4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数。

地沟石板盖板按150mm考虑,实际与项目不同时,可以换算5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数。

6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数E混凝土及钢筋混凝土工程1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数2.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数3.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数。

这些工程量的定额系数,你一定用得着!

这些工程量的定额系数,你一定用得着!

这些⼯程量的定额系数,你⼀定⽤得着!⼟⽯⽅⼯程1、⼟⽅⼯程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。

2、⼟⽅⼤开挖深度超过6m时,按相应定额项⽬乘以系数1.3。

3、机械挖运淤泥时,按机械挖运⼟⽅定额乘以系数1.5。

地基处理与边坡⽀护⼯程1、单位⼯程的⼯程量在下列规定数量以内时,其⼈⼯、机械按相应定额乘以系数1.25计算项⽬单位⼯程的⼯程量振冲密实(不填料)500m振冲碎⽯桩(填料)100m³砂⽯桩、CFG桩500m锚杆(锚索)钻孔、打⼊式⼟钉500m喷射混凝⼟、喷射⽔泥砂浆500㎡。

2、单独进⾏现场试验的地基处理与边坡⽀护⼯程项⽬,其⼈⼯、机械按相应定额乘以系数1.5计算。

桩基⼯程1、单位⼯程的⼯程量在下列规定数量以内时,其⼈⼯、机械按相应定额乘以系数1.25计算。

项⽬单位⼯程的⼯程量预制钢筋混凝⼟⽅桩、预制钢筋混凝⼟管桩800m回旋钻孔灌注混凝⼟桩、冲击成孔灌注混凝⼟桩、旋挖钻孔灌注混凝⼟桩100m³沉管灌注混凝⼟桩、钻孔灌注微型桩、抗浮锚杆、压⼒灌浆微型桩500m。

2、单独进⾏现场试验⽽进⾏的桩基⼯程项⽬,其⼈⼯、机械按相应定额乘以系数1.5计算。

3、打桩均按打垂直桩考虑,如打斜桩,其斜度⼩于1:6时,则⼈⼯、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采⽤的措施费⽤,按实计算。

4、灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。

5、灌注桩:挖孔桩⼟(⽯)⽅挖淤泥时,按⼀、⼆类⼟定额基价乘以系数1.5计算,采取的特殊护壁措施另⾏计算。

挖孔时遇地下⽔,应采取降⽔措施,如果边挖孔边排⽔,排⽔费⽤按本定额“S措施项⽬”计算,⼯效损失按每⽴⽅⽶增加1.5⼯⽇的普⼯计算。

砌筑⼯程1、砖(⽯)墙⾝、基础如为弧形时,按相应项⽬⼈⼯费乘以系数1.1。

砖⽤量乘以系数1.025。

2、砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项⽬⼈⼯乘以系数1.25。

套定额乘系数汇总

套定额乘系数汇总

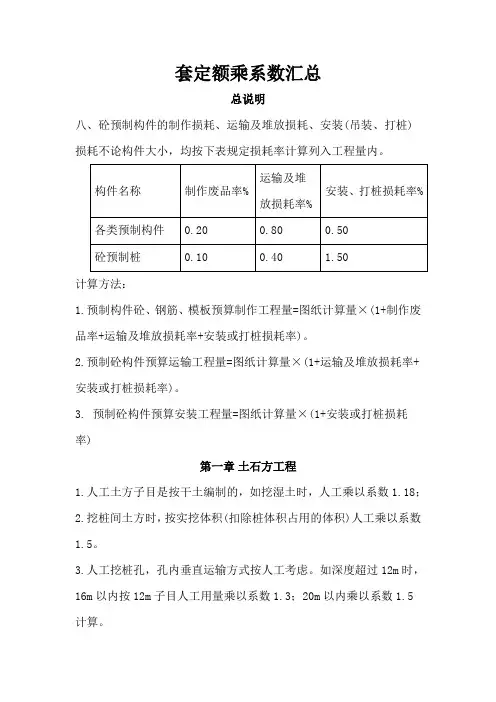

套定额乘系数汇总总说明八、砼预制构件的制作损耗、运输及堆放损耗、安装(吊装、打桩)损耗不论构件大小,均按下表规定损耗率计算列入工程量内。

计算方法:1.预制构件砼、钢筋、模板预算制作工程量=图纸计算量×(1+制作废品率+运输及堆放损耗率+安装或打桩损耗率)。

2.预制砼构件预算运输工程量=图纸计算量×(1+运输及堆放损耗率+安装或打桩损耗率)。

3. 预制砼构件预算安装工程量=图纸计算量×(1+安装或打桩损耗率)第一章土石方工程1.人工土方子目是按干土编制的,如挖湿土时,人工乘以系数1.18;2.挖桩间土方时,按实挖体积(扣除桩体积占用的体积)人工乘以系数1.5。

3.人工挖桩孔,孔内垂直运输方式按人工考虑。

如深度超过12m时,16m以内按12m子目人工用量乘以系数1.3;20m以内乘以系数1.5计算。

4.机械土方子目是按土壤天然含水率制定,若土壤含水率大于25%时,子目人工、机械乘以系数1.15。

5.人工挖土:人工挖、运土方按天然密实体积(自然方)计算工程量,土(灰土)方回填夯实按压实方计算。

运土量无法按自然方计算时,素土量按压实体积乘以系数1.22计算;灰土在场外集中拌和时,灰土运输量按压实体积乘以1.31系数计算。

若灰土必须在现场拌和时,灰土中的素土量按比量乘以1.22系数计算。

6. 机械土方:土方体积以挖掘前的天然密实体积(自然方)为准计算,碾压工程按压实方计算。

运土量无法按自然方计算时,素土量按压实体积乘以系数1.22计算;灰土在场外集中拌和时,灰土运输量按压实体积乘以1.31系数计算。

若灰土必须在现场拌和时,灰土中的素土量按比量乘以1.22系数计算。

第二章桩基工程8、基坑支护中的孔内注浆是按水灰比w/c=0.45的水泥浆计算消耗量,如设计与其不同时可调整材料用量。

在砂石层注浆,人工、机械、材料含量乘以1.2系数。

12、在桩间补桩或在强夯后的地基打桩、在打过灰土挤密桩后的场地打砼灌注桩时,按相应子目的人工、机械、摊销材料乘以1.15系数。

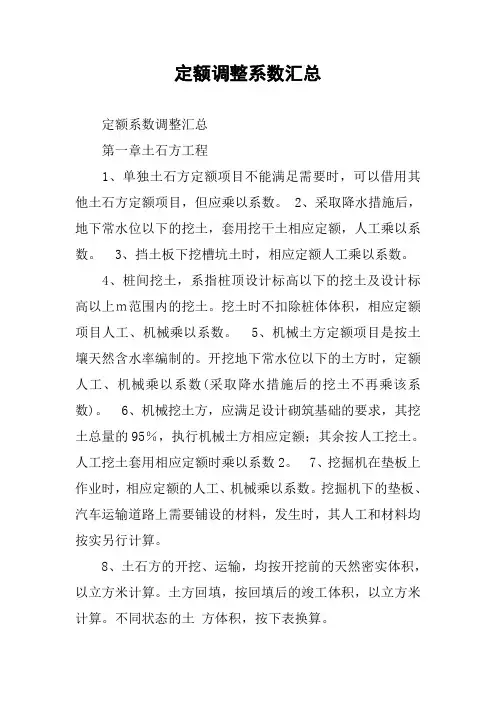

定额调整系数汇总

定额调整系数汇总

定额调整系数汇总定额系数调整汇总第一章土石方工程1、单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数。

2、采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数。

3、挡土板下挖槽坑土时,相应定额人工乘以系数。

4、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数。

5、机械土方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的土方时,定额人工、机械乘以系数(采取降水措施后的挖土不再乘该系数)。

6、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

7、挖掘机在垫板上作业时,相应定额的人工、机械乘以系数。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

8、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。

土方回填,按回填后的竣工体积,以立方米计算。

不同状态的土方体积,按下表换算。

土方体积换算系数表表1-2虚方松填天然密实夯填9、土类为单一土质时,普通土开挖深度大于m、坚土开挖深度大于1.7m,允许放坡。

土类为混合土质时,开挖深度大于m,允许放坡。

放坡坡度按不同土类厚度加权平均计算综合放坡系数。

计算土方放坡深度时,不计算基础垫层的厚度。

土方放坡系数表表1-410 重车上坡运距系数表表1-6坡度第二章地基处理与防护工程1、层定额按地面垫层编制。

若为基础垫层,人工、机械分别乘以下列系数:条形基础;独立基础;满堂基础。

2、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数。

3、打桩工程按陆地打垂直桩编制。

设计要求打斜桩时,斜度小于1:6时,相应定额人工、机械乘以系数;斜度大于1:6时,相应定额人工、机械乘以系数。

4、桩间补桩或在强夯后的地基上打桩时,相应定额人工、机械乘以系数。

搞造价,必须知道的定额系数(一)!

搞造价,必须知道的定额系数(一)!

搞造价,必须知道的定额系数(一)!土石方工程1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算;2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.3;3.机械挖运淤泥时,按机械挖运土方定额乘以系数1.5地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算;2.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算。

桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算;.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算;打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算;灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算;灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。

挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。

砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。

砖用量乘以系数1.025。

2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.25。

砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。

高度超过3.6m者,人工乘以系数1.15,2砖以内执行砖墙定额。

砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数1.2。

地沟石板盖板按150mm考虑,实际与项目不同时,可以换算。

垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数0.95。

垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数1.2。

定额调整系数汇总

定额调整系数汇总

定额调整系数汇总定额系数调整汇总第一章土石方工程1、单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数。

2、采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数。

3、挡土板下挖槽坑土时,相应定额人工乘以系数。

4、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数。

5、机械土方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的土方时,定额人工、机械乘以系数(采取降水措施后的挖土不再乘该系数)。

6、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

7、挖掘机在垫板上作业时,相应定额的人工、机械乘以系数。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

8、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。

土方回填,按回填后的竣工体积,以立方米计算。

不同状态的土方体积,按下表换算。

土方体积换算系数表表1-2 虚方松填天然密实夯填9、土类为单一土质时,普通土开挖深度大于m、坚土开挖深度大于 1.7m,允许放坡。

土类为混合土质时,开挖深度大于m,允许放坡。

放坡坡度按不同土类厚度加权平均计算综合放坡系数。

计算土方放坡深度时,不计算基础垫层的厚度。

土方放坡系数表表1-4 10 重车上坡运距系数表表1-6 坡度第二章地基处理与防护工程1、层定额按地面垫层编制。

若为基础垫层,人工、机械分别乘以下列系数:条形基础;独立基础;满堂基础。

2、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数。

3、打桩工程按陆地打垂直桩编制。

设计要求打斜桩时,斜度小于1:6时,相应定额人工、机械乘以系数;斜度大于1:6时,相应定额人工、机械乘以系数。

4、桩间补桩或在强夯后的地基上打桩时,相应定额人工、机械乘以系数。

16类工程量的定额系数整理

6.有梁板模板定额项目已综合考虑了有梁板中弧形梁的情况,梁和板应作为整 体套用。弧形梁模板为独立弧形梁模板。圈梁、基础梁的弧形部分模板按相应 圈梁、基础梁模板套用定额乘以系数 1.2 计算(异形柱)
7.大型机械设备进出场及安拆 : 拖式铲运机的进场费按相应规格的履带式推 土机乘以系数 1.1
8.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺 设为弧线时,弧线部分定额人工、机械乘以系数 1.15。
门窗工程 1.金属门窗:双层窗按定额单价乘以系数 2 计算
2.厂、库房大门木材种类均以一、二类木种为准,如采用三、四类木种时,制 作、安装人工费、机械费乘以系数 1.26
3.门窗扇包镀锌铁皮,以双面为准,如设计规定为单面包铁皮时,其工料乘系 数 0.67
4.木门窗套、木筒子板、木窗台板(除特殊注明外)木材种类均以一、二类木种为 准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数 1.35
⑤柱、梁面及零星项目干挂石材的钢骨架按墙面干挂石材钢骨架项目执行,人 工乘以系数 1.1。
天棚工程 1.天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级天棚。 跌级造型天棚,其面层安装人工费乘以系数 1.20
2.槽形板底、混凝土折瓦板、密肋板底、井字梁板底抹灰工程量按下表规定乘 以系数计算:
9.现浇钢筋混凝土楼梯,以图示露明尺寸的水平投影面积计算,不扣除小于 500mm 楼梯井所占面积。楼梯的踏步、踏步板平台梁等侧面模板,不另计算。 阶梯形(锯齿形)现浇楼板每一梯步宽度大于 300mm 时,模板工程按板的相应项 目执行,综合单价乘以系数 1.65
10.二次装饰装修工程按超过部分的定额综合单价(基价)乘以系数。
9.弧型钢筋制安按相应项目执行,人工费乘以系数 1.2

16类工程量的定额系数,你都知道吗?

16类工程量的定额系数,你都知道吗?1土石方工程1、土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算;2、土方大开挖深度超过6m时,按相应定额工程乘以系数1.3;3、机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。

2地基处理与边坡支护工程1、单位工程的工程量在以下规定数量以内时,其人工、机械按相应定额乘以系数1.25计算工程单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m³砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500㎡;2、单独进行现场试验的地基处理与边坡支护工程工程,其人工、机械按相应定额乘以系数1.5计算。

3桩基工程1、单位工程的工程量在以下规定数量以内时,其人工、机械按相应定额乘以系数1.25计算;工程单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m盘旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m;2、单独进行现场试验而进行的桩基工程工程,其人工、机械按相应定额乘以系数1.5计算;3、打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,那么人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算;4、灌注桩:旋挖钻机钻孔如有扩底,扩底局部按相应定额乘以系数2.2计算;5、灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。

挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额"S措施工程";计算,工效损失按每立方米增加1.5工日的普工计算。

4砌筑工程1、砖(石)墙身、根底如为弧形时,按相应工程人工费乘以系数1.1。

砖用量乘以系数1.025;2、砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应工程人工乘以系数1.25;3、砌砖、砌块:砖砌挡土墙2砖以上执行砖根底工程。

建筑工程各项费用系数参考

建筑工程各项费用系数幅度参考表
(一)建筑工程各项费用系数幅度参考表
序号
费 用项 目
一 综合费
(一)现场管理费
(二)其他直接费
生产工具用具使用费
检验试验费
工程定位、点交、场地清理费
(三)增值税
纳税人所在地在市区(国营)
纳税人所在地在市区(集体)
纳税人所在地在县城、镇(国营)
纳税人所在地在县城、镇(集体)
参考现行人、材、机消 耗量定额计价
主体消耗人、材、机、综合费、利润、 施工技术措施费、施工组织措施费、劳 动保险费、定额编制管理费、劳动定额
测定费、工程安全监督费、工程意外伤
害保险费。
市区(非外商投資企业)
3.6914%以内
市区(外商投资企业)
3.2311%以内
县城、鎮(非外商投資企业)
3.6269%以内
费率 (%)
计费基数
主体消耗人、材、机 费
1%~2.5%
1.5%以内
1%以内
0.2%以内
0.3%以内
3.56%~12.95%
2.79%~11.33%
0.58%~1.3%
0.19%~0.32%
主体消耗人、材、机费
4.53%以内
3.3%以内
2.83%以内
2.36%以内
1.42%以内
9%~2%以内
主体消耗人、材、机 及综合费
0.05%
综合费、利润
(二)劳动定额测定费
0.06%
综合费、利润
(三)工程安全监督费
0.08%以内
综合费、利润
(四)工程意外伤害保险费
四 施工技术措施费
0.05%以内
综合费、利润
根据采用的施工技术措施费,参考现行

工程预算系数

工程预算系数土石方工程1.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m 定额乘以系数1.6计算2.土方大开挖深度超过6m时,按相应定额项目乘以系数1.33.机械挖运淤泥时,按机械挖运土方定额乘以系数1.5地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22•单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。

项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2•单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。

3•打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。

4•灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。

5•灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。

挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S 措施项目’计算,工效损失按每立方米增加1.5工日的普工计算。

砌筑工程1•砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1・1。

砖用量乘以系数1.025 2•砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程定额61项正确计算系数汇总 工程定额是在建筑安装工程施工生产过程中,为完成某项工程或某项结构构件,都必须消耗一定数量的劳动力、材料和机具。在社会平均的生产条件下,把科学的方法和实践经验相结合,生产质量合格的单位工程产品所必需的人工材料、机具数量标准,就称为建筑安装工程定额,简称工程定额。

01电缆桥架结构类型选择 1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算 2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.3 3. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5、

02地基处理与边坡支护工程 1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算 项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m2 2.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算

03桩基工程 1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。 项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m 2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。 3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。 4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。 5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额"S措施项目"计算,工效损失按每立方米增加1.5工日的普工计算。 04砌筑工程 1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。砖用量乘以系数1.025。 2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.25 3.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。高度超过3.6m者,人工乘以系数1.15。2砖以内执行砖墙定额。 4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数1.2。地沟石板盖板按150mm考虑,实际与项目不同时,可以换算 5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数0.95。 6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数1.2

05混凝土及钢筋混凝土工程 1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数1.1 2.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数1.05 3.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数1.45。 4.垫层 :散水、防滑坡道混凝土垫层,按垫层项目计算,人工乘以系数1.2 5.垫层 :楼地面商品混凝土垫层,按商品混凝土垫层项目执行,人工乘以系数0.9 6.预制构件制作、安装及灌浆 :除用塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数1.18 7.高层建筑吊装费按相应定额项目乘以系数1.65 8.钢筋工程 :砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数0.97 9.弧型钢筋制安按相应项目执行,人工费乘以系数1.2

06金属结构工程 1.钢网架安装定额按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构,其相应项目安装定额人工、机械费乘以系数1.20 2.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项目安装定额人工、机械费乘以系数1.20 3.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项目安装定额人工、机械费乘以系数1.30 4.钢柱安装在混凝土柱上,其机械乘以系数1.43 5.高层建筑吊装费按相应定额项目乘以系数1.65

07木结构工程 1.木屋架 :屋架需刨光者,人工乘以系数1.15,木材材积乘以系数1.08 2.檩条:圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数1.05,人工乘以系数1.22。

08门窗工程 1.金属门窗:双层窗按定额单价乘以系数2计算 2.厂、库房大门木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.26 3.门窗扇包镀锌铁皮,以双面为准,如设计规定为单面包铁皮时,其工料乘系数0.67 4.木门窗套、木筒子板、木窗台板(除特殊注明外)木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.35

09保温、隔热、防腐工程 1.池槽保温隔热、池底保温隔热按地面保温隔热项目执行,人工费乘以系数1.2;池壁保温隔热按墙面保温隔热项目执行,人工费乘以系数1.2 2.防腐工程 ①各种面层均不包括踢脚线,除聚氯乙烯塑料地面外,其他整体面层踢脚线,按整体面层相应项目计算,其人工乘以系数1.6;块料面层踢脚线,按块料面层相应项目计算,其人工乘以系数1.56,若遇做法与本分部定额不同时,按2015年《四川省建设工程工程量清单计价定额——房屋建筑与装饰工程》册相应项目执行。 ②块料面层以平面砌块料面层为准,立面砌块料面层,执行平面砌块料面层相应项目,其人工乘以系数1.38

10楼地面 1.彩色水磨石楼地面嵌条分色以四边形分格为准,如采用多边形或美术图案者,人工乘以系数1.2 2.螺旋形楼梯装饰面执行相应楼梯项目,乘以系数1.15

11墙柱面工程 1.抹灰:圆弧形、锯齿形、不规则形墙柱面抹灰,按相应项目人工乘以系数1.15 2.镶贴块料 ①圆弧形、锯齿形和其他不规则的墙柱面镶贴块料面层时,人工乘以系数1.15。 ②仿石砖按面砖定额执行,人工乘以系数1.20。 ③带美术图案的陶瓷艺术砖按面砖定额执行,人工乘以系数1.20 ④墙柱(梁)饰面 :墙、柱面装饰面层,如果用两种及以上材料构成,执行拼色拼图案项目,人工乘以系数1.30,材料乘以系数1.10 ⑤柱、梁面及零星项目干挂石材的钢骨架按墙面干挂石材钢骨架项目执行,人工乘以系数1.1。

12天棚工程 1.天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级天棚。跌级造型天棚,其面层安装人工费乘以系数1.20 2.阳台底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。阳台如带悬臂梁者,其工程量乘以系数1.30 3.雨篷底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。雨篷如带悬臂梁者,其工程量乘以系数1.20 13油漆、涂料、裱糊工程 1.定额中的单层木门刷油是按双面刷油考虑的。如采用单面刷油,其定额含量乘以系数0.49计算 2.木楼梯(不包括底面)油漆,按水平投影面积乘以系数2.3,执行木地板油漆相应子目

14其他工程 1.招牌的面层套用天棚相应面层项目,其人工费乘以系数0.8。 2.压条、装饰条: ①如在天棚面上钉直形装饰条者,其人工乘以系数1.34;钉弧形装饰条者,其人工乘以系数1.6,材料乘以系数1.1 ②墙面安装弧形装饰线条者,人工乘以系数1.2,材料乘以系数1.1 ③装饰线条做图案者,人工乘以系数1.8,材料乘以系数1.1

15拆除工程 1.楼梯表面块料拆除按楼地面块料拆除项目执行,人工乘以系数1.4 2.混凝土梁、板、柱单个构件的局部拆除按相应定额项目乘以系数1.25 16措施项目 1.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算。 2.坡屋面模板按相应定额项目执行,人工乘以系数1.1。 3.别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.2 4.后浇带模板按相应构件模板项目综合单价乘以系数2.5,包含后浇带模板、支架的保留,重新搭设、恢复、清理等费用。 5.现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.4m的,其模板按异形柱项目执行;现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.8m的,其模板按墙定额执行,定额乘以系数1.4;现浇混凝土一字形短墙中心线长度>0.4m且≤1m的,其模板按墙的定额项目执行,定额乘以系数1.2;现浇混凝土一字形短墙中心线长度≤0.4m的,其模板按矩形柱定额项目执行。 6.有梁板模板定额项目已综合考虑了有梁板中弧形梁的情况,梁和板应作为整体套用。弧形梁模板为独立弧形梁模板。
