合同、工程量核实及台账、计量支付(包括变更)及台账
合同、工程量核实台账、计量支付(包括变更)及台账
一 、加强合同管理,控制工程成本
合同管理是一个工程项目管理的重要内容,也是降低工程成本,提高经济效益的有效途径。项目施工合同管理的时间范围应从施工开始,直至保修期结束完毕,需要加强施工过程中的合同管理,抓好合同的签订与保存,以防止被对方索赔。
合同是甲方与乙方就完成具体工程项目的工作内容,确定双方权利和义务协议,工程合同是双务有偿合同,在订立时应遵守自愿、公平、诚实信用等原则。搞好工程合同管理必须要了解合同的特点、合同的内容、合同管理中索赔成立的起因,程序和方法。
1、工程合同有以下特点:
1.1合同标的的特殊性,工程合同的标的是各类建筑产品,建筑产品是不动产,建造过程中往往受到自然条件、地质水文条件、社会条件、人为条件等因素的影响。这就决定了每个工程合同的标的物不同于工厂批量生产的产品,具有单件性的特点。
1.2合同履行期限的长期性,工程的施工由于结构复杂、体积大、建筑材料类型多、工作量大,使得工期都较长。在较长的合同期内,双方履行义务往往会受到不可抗力,履行过程中法律法规政策的变化、市场价格的浮动等因素的影响,必然导致合同的内容约定、履行管理都较复杂。
1.3合同内容的复杂性,虽然工程合同的当事人只有两方,但履行过程中涉及的主体却有许多种,内容的约定还需与其他相关合同相协调。
因此,在工程项目合同管理中,只有充分了解了工程合同的具体特点,才能够在实施合同管理中做好基础性工作,为合同的签订、生效、履行阶段把好关。避免因合同约定的内容为标的范围,引起不必要的合同纠纷,从而加大工程成本。
2、合同的内容组成
2.1协议书。合同协议书是施工合同的总纲性法律文件,经过双方当事人签字盖章后合同即成立。其主要内容包括:工程概况、工程承包范围、合同工期质量标准、合同价款、合同生效时间,并明确对双方有约束力的合同文件组成。
2.2合同中的通用条款,通用条件包括:词语定义及合同文件;双方一般权利和义务;施工组织设计和工期;质量与检验;安全施工;合同价款与支付;材料设备供应;工程变更;竣工验收后结算;违约、索赔和争议。
2.3合同中的专用款。由于具体实施工程项目的工作内容各不相同,施工现场和外部环境条件各不相同,因此具体内容由当事人依据工程的实际要求细化。具体工程项目编制专用条款的原则是,结合项目的特点,针对通用条款的内容进行补充或修正,达到相同序号的通用条款和专用条款共同组成对某一个方面问题内容完备的约定。
合同的内容组成是否齐全,意思表示是否完整,都是影响合同管理的重要组成部分。因此合同中所约定的内容必须按以上内容介绍认真加以对待,确保合同管理的顺利进行。
3、施工过程的合同管理
3.1对材料设备的控制,为了确保工程项目成本管理达到预期目的,确保工程质量至关重要,对工程质量进行严格控制,应从合用的材料质量控制开始。
材料和设备的使用前检验。为了防止材料和设备在现场储存时间过长或保管不善而导致质量的降低,应在用于永久工程施工前进行必要的检查试验。以确保工程的质量,避免因材料设备的不完善而影响到项目成本的控制。
3.2对施工质量的监督管理。在工程施工过程中应采用巡视、平行检验等方式,监督检查施工工艺和产品质量,对建筑产品的生产过程进行严格控制。对合同中所约定的质量标准进行有效的控制,对于达到或超过合同约定标准的给予质量认可 ;对于达不到质量要求的,应及时纠正,避免工程成本的加大。
3.3隐蔽工程的管理。由于隐蔽工程在施工中一旦完成,将很难确定对其进行质量检查,因此必须在隐蔽前进行检查验收。对于验收,应在专用条款中约定,对需要进行验收的工程和部位及时进行检查、试验,不应影响后续工程的施工。从而确保工程进度顺利进行及工程成本管理的有效实施。
3.4施工进度管理。工程开工后,合同履行即进入施工阶段,直至工程竣工这一阶段进行进度管理的主要任务是控制施工工作按进度计划执行,确保施工任务在规定的合同工期内完成。 合同管理是一个知识覆盖范围较广,内容复杂的管理科学。它所覆盖的内容包括对工程质量、工期进度、材料设备管理和工程索赔管理等方面相关知识。而这些管理是充分影响工程成本管理方面主要因素。因此合同管理的好坏,直接影响着项目成本控制的重要内容,是企业提高经济效益的有效途径之一。所以项目部从成立一开始,就应该做好合同台账的建立,重点说明每一个合同内容履约形式、结算内容及方式、注意事项等。
二、工程计量
2.1工程量清单
一、工程量清单和清单工程量
(一)工程量清单及其作用
工程量清单又叫工程数量清单,它是工程招标及实施工程时计量与支付的重要依据,在工程实施期间,对工程费用起着控制作用。工程量清单是招标单位按一定原则将招标的工程进行分解,以明确工程内容和范围,并将这些内容数量化。其作用主要体现在以下三个方面:
(1)为编制标底服务
工程量清单必须按一定的分项规则和工程量计算方法编制,其中分项规则一般在技术规范中有明确规定,工程量计算方法一般参照国内的有关规定及国际惯例,国际上比较常见的是参照英国制订的《建筑工程计算原则(国际通用)》和《建筑工程标准计算方法》。工程量清单的分项同概预算的分项有较大差别,不能直接套用概、预算项目表,而应按招标文件中技术规范的要求编制,标底则应按这些分项进行计算编就。因此,工程量清单力求分项清楚明了、不重不漏,各项工程量的计算应尽可能准确。
(2)为所有投标人提供一个报价计算的共同基础
工程量清单为投标人提供了有效而精确编写报价单的依据,以便能够使投标人合理地进行投标报价,并为评标时对报价进行比较提供方便。
(3)提供对已完工程计价的基础
工程量清单描述了工程项目的范围、内容及计量方式和方法,在工程实施期间对工程的计量与支付必须以工程量清单为依据,当发生工程变更及费用索赔时,其参考作用更明显,直接影响监理工程师对单价的确定。
(二)清单工程量的核实
清单工程量是指工程量清单中所列的工程数量,它是在实际施工生产前根据设计图纸和说明及工程量计算规则所得到的一种准确性较高的预计数量,而不是承包人应予以完成的实际和准确的工程量。因为在实际施工过程中,情况千差万别,所以完成的实际工程数量,应由承包人按监理工程师认可的尺寸断面或其他计量方法进行计量,并最终经监理工程师确认。尽管如此,在制作工程量清单时,应认真细致地计算工程量,力求准确,从而使清单所列工程量与实际工程量的差距尽可能小。
计算清单工程量时,一定要注意与技术规范和设计图纸的统一,也就是说工程量清单的工程量,其计算规则应与技术规范的计算规则完全一致。特别是当同一个工程由不同单位设计,不同单位编制技术规范和工程量清单时,应通过认真分析确定统一的工程量计算规则,并注意搞好协调工作。
二、工程量清单的内容
工程量清单实质上是一个工程项目表,它反映出每一个项目的主要内容和预算数量,并且通常以每一个单位工程为对象,按分部分项工程列出工程数量。工程量清单一般包括前言、工程细目、计日工明细表、汇总表四个部分。
(一)前言
前言,在许多合同文件中又叫清单序言,它主要说明工程细目的包容程度及费用依据,阐明编制工程量清单时已经采用的计算方法,这种方法将继续用于实际工程的计量。同时,它还要说明单价所包含的内容和范围,并要求工程量清单必须和其他的合同文件共同阅读。在前言中一般还强调指出工程量清单中各细目工程数量的性质和估算量,以提醒投标人及将来施工时的计量人注意。
在前言中一般还规定无论是否标出了数量的工程,工程量清单中的每一个细目均需填入单价,没填单价的细目将视为已分摊到其他单价中,那些符合合同规定的工作若没列细目,则视其费用已分摊至有关细目的单价中。
(二)工程细目
工程细目又叫做分项清单表,是招标工程中各个工程细目的工程数量、单位、单价款额的排序。各工程细目应分章编列,以便将不同性质、不同位臵、不同的施工阶段或其他特性不同的工程区别开来,同时也应将那些需要采用不同施工方法或不同施工阶段,或成本不一样的工程区别开来。
工程细目可分为不同的章、节、目,具体分多少章,章中分多少节,节下又分多少目,要根据工程具体情况而定。
(三)计日工明细表
计日工的使用及如何使用好计日工,是日常工作中一项灵活性较强的工作,国内工程不常用,但使用FIDIC
条款的项目使用计日工的场合很多。并非所有工程量清单都有计日工明细表,只有当工程量清单所列各项均没有包括,而这种例外的附加工作出现的可能性又很高,并且这种例外的附加工作很难估计工程量时,才列有计日工明细表,以计日工明细表的方法来处理这种例外。
计日工明细表一般包括总则、计日工劳务、计日工材料、计日工施工机械和计日工汇总表,并由相应的四个表格组成,即计日工劳务单价表、计日工材料单价表、计日工施工机械单价表和计日工汇总表。
(四)工程量清单汇总表
汇总表是对分项清单的汇总,它包含着由各个工程量清单部分(章)结转过来的表格,同时还列有计日工、工程意外及价格意外等的暂定金额,见表5-1 。
工程量清单汇总表 表5-1
序号 章次 科目名称 金额(元)
1 100 总则
2 200 路基
3 300 路面
4 400 桥梁、涵洞
5 500 隧道
6 600 安全设施及预埋管线
7 700 绿化及环境保护
8 第100章—700章清单合计
9 已包含在清单合计中的材料、工程设备、专业工程暂估价合计
10 清单合计减去材料、工程设备、专业工程暂估价合计(即8-9=10)
11 计日工合计
12 暂列金额(上述第8项金额的10%)
13 投标报价(8+11+12)=13
三、工程量清单的特点
(一)管理简单
由于清单中的单价包括了工程项目的所有费用,无论是业主或监理工程师对施工过程中的管理都是十分方便的。业主根据承包商进度计划中每个时期完成的工程量,按照清单中的单价进行资金的筹措。监理工程师在管理方面,除个别项目单价进行变更外,避免了单价变化引起的任何麻烦。
(二)适应性强
工程量清单中的工程数量是按图纸和说明及工程量计算规则计算出来的,是对工程量的一种估算,用来对工程进行招标。在投标期间对于一些项目没有足够资料估价时(包括数量),还可以采用暂定金额进行处理。在施工阶段工程量清单中的数量不作为工程最终价款结算的凭据,减轻了工程量准确性的压力。因此,工程量清单的适应性较强。
(三)竞争性强
采用招标、投标机制的目的就是反对垄断,鼓励竞争,而单价合同的竞争性最强,承包商为了中标就必须提出一个合理的报价,这就要求承包商具有较强的管理水平和技术水平。因为同样一项工程,由于管理水平和技术水平的差异,其报价将有很大的差异。工程量清单中工程数量的计算基础是统一的,单价显示了施工队伍的水平及素质。
(四)保险性好
所谓保险性好,是指采用单价合同的工程量清单对业主和承包商双方保险,合同条款对合同双方的风险作了明确而详细的规定。一般不经常发生的风险或对单价影响较大但又无法预料的风险,包括战争、动乱等特殊风险,

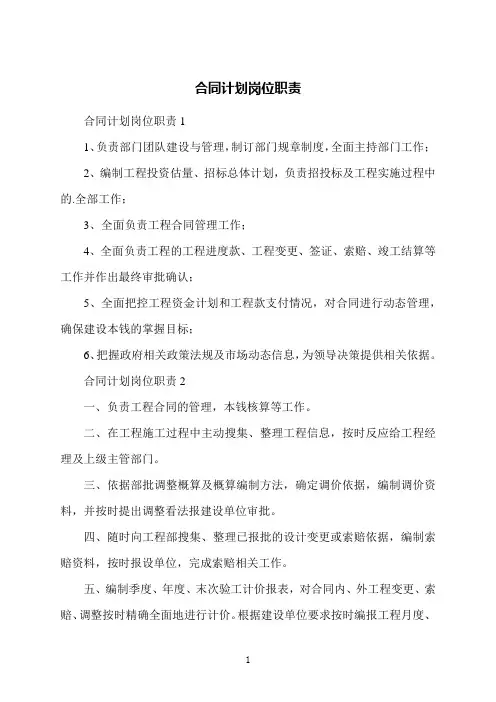

合同计划岗位职责
1 合同计划岗位职责
合同计划岗位职责1
1、负责部门团队建设与管理,制订部门规章制度,全面主持部门工作;
2、编制工程投资估量、招标总体计划,负责招投标及工程实施过程中的.全部工作;
3、全面负责工程合同管理工作;
4、全面负责工程的工程进度款、工程变更、签证、索赔、竣工结算等工作并作出最终审批确认;
5、全面把控工程资金计划和工程款支付情况,对合同进行动态管理,确保建设本钱的掌握目标;
6、把握政府相关政策法规及市场动态信息,为领导决策提供相关依据。
合同计划岗位职责2
一、负责工程合同的管理,本钱核算等工作。
二、在工程施工过程中主动搜集、整理工程信息,按时反应给工程经理及上级主管部门。
三、依据部批调整概算及概算编制方法,确定调价依据,编制调价资料,并按时提出调整看法报建设单位审批。
四、随时向工程部搜集、整理已报批的设计变更或索赔依据,编制索赔资料,按时报设单位,完成索赔相关工作。
五、编制季度、年度、末次验工计价报表,对合同内、外工程变更、索赔、调整按时精确全面地进行计价。根据建设单位要求按时编报工程月度、2 季度、年度、滚动进度计划和投资计划。
六、常常与建设单位、设计、监理单位保持联系,强化沟通,搜集反应有关信息。
七、参与工程决算和竣工固资移交工作,编制工程决算资料和固资移交清单,参与欠款清收工作,提供清收依据,督促建设单位按时完成未验清账工作。
八、参与公司内部承包合同的签订工作,提供合同包价洽谈资料,负责工程部合同的管理、变更、修改。合同完毕按时会同劳资、财务、物资机械等相关部门进行清算。负责内部本钱掌握及民工费用的核查结算。
九、参与工程部生产会,编制生产计划,亲密与相关部门工作联系,向财务部门提供预算本钱各项费用资料。

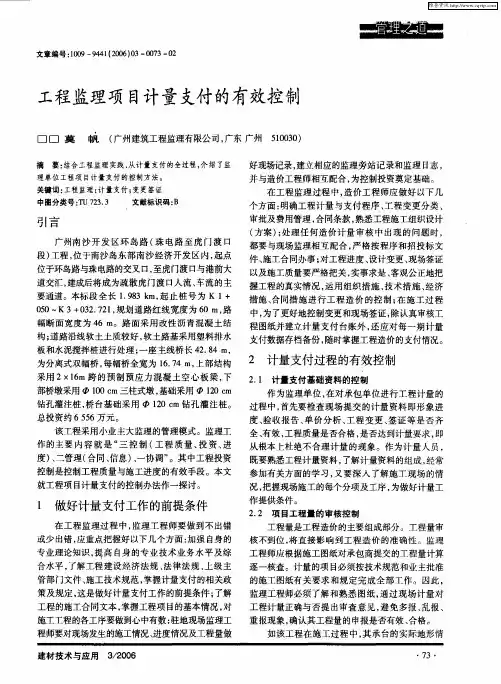

工程监理项目计量支付的有效控制
文章编号:1009—9441(2006)03-0073-02 工程监理项目计量支付的有效控制 口口莫 帆(广州建筑工程监理有限公司,广东广州510030) 摘要:结合工程监理实践,从计量支付的全过程,介绍了监 理单位工程项目计量支付的控制方法。 关键词:工程监理;计量支付;变更签证 中图分类号:TU 723.3 文献标识码:B 引言 广州南沙开发区环岛路(珠电路至虎门渡口 段)工程,位于南沙岛东部南沙经济开发区内,起点 位于环岛路与珠电路的交叉口,至虎门渡口与港前大 道交汇,建成后将成为疏散虎门渡口人流、车流的主 要通道。本标段全长1.983 km,起止桩号为K l+ 050一K 3+032.721,规划道路红线宽度为60 m,路 幅断面宽度为46 m。路面采用改性沥青混凝土结 构;道路沿线软土土质较好,软土路基采用塑料排水 板和水泥搅拌桩进行处理;一座主线桥长42.84 m, 为分离式双幅桥,每幅桥全宽为l6.74 m,上部结构 采用2×16m跨的预制预应力混凝土空心板粱,下 部桥墩采用 100 em三柱式墩,基础采用 120 em 钻孑L灌注桩,桥台基础采用 120 em钻孑L灌注桩。 总投资约6 556万元。 该工程采用小业主大监理的管理模式。监理工 作的主要内容就是“三控制(工程质量、投资、进 度)、二管理(合同、信息)、一协调”。其中工程投资 控制是控制工程质量与施工进度的有效手段。本文 就工程项目计量支付的控制办法作一探讨。 l 做好计量支付工作的前提条件 在工程监理过程中,监理工程师要做到不出错 或少出错,应重点把握好以下几个方面:加强自身的 专业理论知识,提高自身的专业技术业务水平及综 合水平,了解工程建设经济法规、法律法规、上级主 管部门文件、施工技术规范,掌握计量支付的相关政 策及规定,这是做好计量支付工作的前提条件;了解 工程的施工合同文本,掌握工程项目的基本情况,对 施工工程的各工序要做到心中有数;驻地现场监理工 程师要对现场发生的施工情况、进度情况及工程量做 好现场记录,建立相应的监理旁站记录和监理日志, 并与造价工程师相互配合,为控制投资奠定基础。 在工程监理过程中,造价工程师应做好以下几 个方面:明确工程计量与支付程序、工程变更分类、 审批及费用管理,合同条款,熟悉工程施工组织设计 (方案);处理任何造价计量审核中出现的问题时, 都要与现场监理相互配合,严格按程序和招投标文 件、施工合同办事;对工程进度、设计变更、现场签证 以及施工质量要严格把关,实事求是、客观公正地把 握工程的真实情况,运用组织措施、技术措施、经济 措施、合同措施进行工程造价的控制;在施工过程 中,为了更好地控制变更和现场签证,除认真审核工 程图纸并建立计量支付台账外,还应对每一期计量 支付数据存档备份,随时掌握工程造价的支什隋况。 2计量支付过程的有效控制 2.1 计量支付基础资料的控制 作为监理单位,在对承包单位进行工程计量的 过程中,首先要检查现场提交的计量资料即形象进 度、验收报告、单价分析、工程变更、签证等是否齐 全、有效,工程质量是否合格,是否达到计量要求,即 从根本上杜绝不合理计量的现象。作为计量人员, 既要熟悉工程计量资料,了解计量资料的组成,经常 参加有关方面的学习,又要深入了解施工现场的情 况,把握现场施工的每个分项及工序,为做好计量工 作提供条件。 2.2项目工程量的审核控制 工程量是工程造价的主要组成部分。工程量审 核不到位,将直接影响到工程造价的准确性。监理 工程师应根据施工图纸对承包商提交的工程量计算 逐一核查。计量的项目必须按技术规范和业主批准 的施工图纸有关要求和规定完成全部工作。因此, 监理工程师必须了解和熟悉图纸,通过现场计量对 工程计量正确与否提出审查意见,避免多报、乱报、 重报现象,确认其工程量的申报是否有效、合格。 如该工程在施工过程中,其承台的实际地形情 建材技术与应用3/2006 ・73・
工程计量管理办法
- 1 - 工程计量管理办法
第一条 为严格控制 道路工程的投资,真实、准确、及时地做好工程投资的计量工作,规范工程计量的管理及流程,明确各方在计量工作中的职责与权限,确保工程建设顺利进行,根据《BT合同书》的有关规定,结合本工程的实际情况,经(回购方)和(BT方)的共同商议,特制订本办法.
第二条 工程计量计价的范围: 道路工程建安工程费用;合同文件中规定的其他应计量计价费用;经相关部门批准的可计入建设成本的其他费用。
第三条 工程计量计价的依据:初步设计、施工设计图、经批复的工程设计变更、补充(完善)设计图、签证资料;补充合同(协议);合同文件、技术规范、施工组织设计;黔建办通〔2005〕36号发布的新计价依据及相关定额、施工同期《贵州省建设工程造价信息》、施工图预算;中间交工证书、质量检验凭证;回购方和BT方共同制订的规章制度及办法、会议纪要等相关文件;经有关审批机构批复的其他费用。
第四条 工程计量计价的原则:工程数量按施工图(最终计量按竣工图)或定额工程量计算规则、合同文件及技术规范等相关文件要求计算;按定额计价原则、合同文件等规定计算费用;不符合合同文件要求的工程不得计量;工程的各种试验、检查、检测、验收手续必须齐全,工程质量不符合要求,不得计量。
- 2 - 第五条 工程计量分为中期计量和最终计量.中期计量按季进行,最终计量在工程全部竣工验收后进行,也可在完成分部工程验收后进行分部最终计量(如土石方工程、路基及排水工程、路面工程等),最终计量的程序和方法与中期计量一致,最终结算在工程全部竣工验收后进行。工程投资的计量按附表《工程中期(最终)计量程序》进行。
第六条 本工程采用定额计价。对于施工图以内部分,施工单位根据相关定额和监理确认的完成工程量编制《施工图内费用计算书》,计算直接费、间接费、其他项目费、利润、税金等费用;对于施工图以外的变更和现场签证费用,要做到及时办理,具体审批和时间限定按《工程变更设计及现场签证管理办法》的规定执行,施工单位应在监理确认事实和签署同意意见后及时编制《变更、签证费用计算书》并申报确认费用;对于一些未包含在《费用计算书》中的措施、其他等费用应以通知、协议、报告或纪要的形式由监理和回购方确认,如铁路配合费、定额计价取费中未包含的场地准备费及临时供水、电、路、气、通信等其他工程费用等。
工程计量与支付管理实施办法(试行)
工程计量与支付管理实施办法(试行)
绵阳绕城高速公路南环线工程计量与支付管理实施办法
(试行)
绵阳绕城高速南环线
工程计量与支付管理实施办法
第一章总则
为加强绵阳绕城高速公路建设项目合同管理,规范承包人、总监办的计量支付工作,确保建设资金及时拨付,更好地促进工程建设,根据合同文件及技术规范的有关规定,特制定本办法。
第二章工程计量
工程计量一方面是准确地核实、计算和认定己完工程的数量,另一方面也是对已完工程的综合评价,因此工程计量必须做到真实、准确、及时。工程量清单中所列的工程量,是本工程设计资料提供的预计工程量,不能作为承包人在履行合同义务中应完成工程的实际和准确的工程量,因此,业主向承包人支付时,应通过工程计量来核实和确定工程的价值。
1、计量范围
(1)、工程量清单中的内容;
(2)、合同文件中规定的各项应支付费用;
(3)、工程变更令中的内容;
2、计量依据
(1)、合同文件、技术规范、工程量清单;
(2)、施工图设计文件及变更设计文件;
(3)、中间交工证书、质量检验凭证、试验检测凭证等质量保证文件;
(4)、三方联测签认资料;
(5)、有关计量的补充协议。
3、计量原则
(1)实事求是,不重、不漏、不超;按合同文件和技术规范规定的方法、范围、内容、单位计量;
(2)、所有计量工程项目在计量前必须签发中间交工证书;
(3)、不符合合同文件要求的工程不允许计量;
(4)、工程的各种试验、检验、检测、验收手续及相关资料必须完整、规范,否则,不允许进行计量;
(5)、计量支付不免除承包人应尽的各项义务。已经计量支付的工程项目,发现有质量缺陷或发生质量事故的,业主有权扣回该项目已支付的款额,施工单位应无偿返工并承担相应的责任,业主视其情节轻重和造成损失的程度按有关规定对施工单位进行违约处罚并上报上级主管部门,违约金在计量支付款中予以扣减。
4、计量主要资料
(1)、计量支付月报表(以下2至5项资料为计量支付月报表中《中间计量表》的附件);
公路工程合同管理中的工程计量
公路工程是一项耗费人力、物力和财力的巨大工 程,在整个工程项目建设中,计量支付工作是有效控制 工程投资的中心环节,也是对工程项目建设进行控制的 一项有力手段。 一、计量支付工作的重要性 1.计量工作是确认实际工程量的途径。工程里有预 算工程量与实际发生量之分,在FIDIC通用条款第55.1 中明确“工程量表中开列的工程量是该工程的估算工 程量,它们不能作为承包商履行本合同规定的义务工程 中应予完成的工程的实际和确切的工程量。”而只有在 计量工作中反映出来的经合同管理监理工程师签认的 工程量,才是本项工程实际的工程量。 2.计量工作是监理工程师控制质量和进度的重要手 段。在实际施工过程中,对于质量不合格的工程项目和工 作内容,监理工程师可以拒绝计量。同样,监理工程师可 以通过按时计量及时掌握承包人工程的进展情况和工 程进度,达到对工程进度的有效控制。 3.计量工作是工程费用支付的需要。任何一项工程 都离不开强有力的资金作保障,只有及时支付工程资 金,才能保证整个工程按质、按期顺利完工。 二、开工前的准备工作 计量工作是一项十分重要的工作,它无形中要求合 同管理监理工程师不但要具有相当的专业知识和计算 机水平,还要熟悉合同文本特别是技术规范的内容和工 程项目的基本情况。只有这样,才能做好计量工作。 每个工程都有其特殊性,在工程前期进场后,合同 管理监理工程师首先要认真审核所给的工程图纸,并依 据所给的工程图纸,复核合同施工单位的工程数量,并 将复核情况上报业主批准。然后,根据批复的清单工程 数量复核表建立工程数量明细表台账及公路建设项目 计量支付台账。由于计量支付工作是以分项工程为基本 单位的,所以在建立工程数量明细表及计量支付台账之 22 河南科技2007.3上 前,要从计量支付工作的角度考虑审核承包商所报的单 位、分部、分项工程划分报告。(具体划分此处不赘述, 请参照《公路工程检验评定标准》附录A,并根据实际 情况进行划分) 三、工程进行中的计量 . 1.工程计量的条件。 (1)计量的项目应符合合同要求:①合同工程量清 单中有单价的项目。对于没有单价或金额的工程不予支 付,合同文件另有规定的除外。之前必须确认承包人是 否已按合同文件实际完成了该项工程;②工程变更项 目。工程变更项目需要有监理工程师和业主、设计代表 批复的变更清单,变更清单同工程量清单一样,具有相 同的性质,因此必须严格按照所批复的变更文件进行计 量和支付。 (2)所要计量的工程质量必须达到合同规范和标 准的要求。对于工程质量没有达到规范和标准要求的任 何工程,一律不予进行计量。 (3)所要计量的工程验收手续必须齐全。验收手续 包括:监理工程师批准的开工申请及所有开工所应具备 的资料等;施工过程中承包人自检的各种资料数据,同 时各项试验的频率和结果应符合规范要求;质量监理工 程师根据承包人所报资料进行复核抽检的资料和各种 试验资料;中间交工证书。 2.工程计量的依据。 主要包括:工程质量合格证书;工程量清单和技术 规范;设计图纸等。 3.工程计量的程序。 (1)计量的分工与管理。一般来说,应由合同管理 监理工程师负责,同承包人共同计量,并由总监确认后 交由业主复核,最后还要通过审计单位的审核。在监理 计量工作中,首先,要建立完整的计量体系,这样才能确
公路工程的计量支付与管理

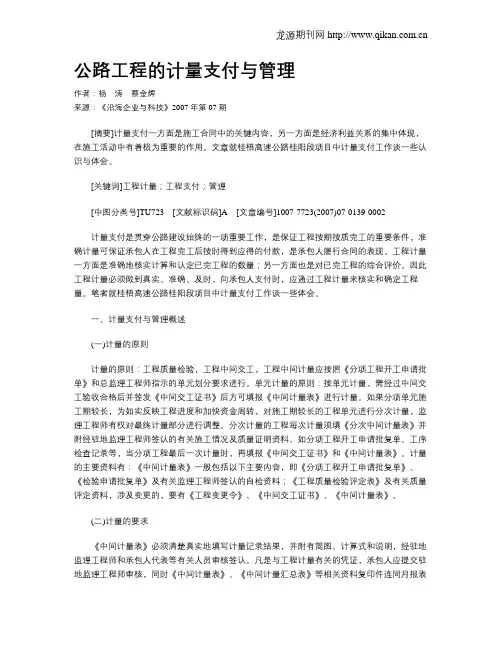

龙源期刊网
公路工程的计量支付与管理
作者:杨 涛 蔡金辉
来源:《沿海企业与科技》2007年第07期
[摘要]计量支付一方面是施工合同中的关键内容,另一方面是经济利益关系的集中体现,在施工活动中有着极为重要的作用。文章就桂梧高速公路桂阳段项目中计量支付工作谈一些认识与体会。
[关键词]工程计量;工程支付;管理
[中图分类号]TU723 [文献标识码]A [文章编号]1007-7723(2007)07-0139-0002
计量支付是贯穿公路建设始终的一项重要工作,是保证工程按期按质完工的重要条件,准确计量可保证承包人在工程完工后按时得到应得的付款,是承包人履行合同的表现。工程计量一方面是准确地核实计算和认定已完工程的数量;另一方面也是对已完工程的综合评价。因此工程计量必须做到真实、准确、及时,向承包人支付时,应通过工程计量来核实和确定工程量。笔者就桂梧高速公路桂阳段项目中计量支付工作谈一些体会。
一、计量支付与管理概述
(一)计量的原则
计量的原则:工程质量检验,工程中间交工,工程中间计量应按照《分项工程开工申请批单》和总监理工程师指示的单元划分要求进行。单元计量的原则:按单元计量,需经过中间交工验收合格后并签发《中间交工证书》后方可填报《中间计量表》进行计量。如果分项单元施工期较长,为如实反映工程进度和加快资金周转,对施工期较长的工程单元进行分次计量,监理工程师有权对最终计量部分进行调整。分次计量的工程每次计量须填《分次中间计量表》并附经驻地监理工程师签认的有关施工情况及质量证明资料。如分项工程开工申请批复单、工序检查记录等,当分项工程最后一次计量时,再填报《中间交工证书》和《中间计量表》。计量的主要资料有:《中间计量表》一般包括以下主要内容,即《分项工程开工申请批复单》、《检验申请批复单》及有关监理工程师签认的自检资料;《工程质量检验评定表》及有关质量评定资料,涉及变更的,要有《工程变更令》、《中间交工证书》、《中间计量表》。
A2工程量清单0#台账
数量单价合价工程量金额工程量金额
101-1保险费
-a按合同条款规定,提供建筑工程一切险总额10834337.320.00332503.0126000.006503.011.00
-b按合同条款规定,提供第三方责任险总额1000000.000.00252500.002500.000.000.00
102-1竣工文件总额1.004000.004000.000.004000.00
102-2施工环保费总额1.002000.002000.002000.000.000.50
102-3安全生产费总额1.00127601.65127601.6532944.0094657.650.149
103-2临时占地总额1.003000.003000.003000.000.001.00
103-3临时供电设施0.000.00
-a设施架设、拆除总额1.005000.005000.005000.000.001.00
-b设施维修月12.00600.007200.007200.000.003.00
104-1承包人驻地建设总额1.0010000.0010000.0010000.000.001.00第二章路基工程
202-1清理与掘除累计计量支付剩余工程合同数量细目号细 目 名 称单位数量 寿宁城关至南溪段A2标(小托至金钟洋段)计量第一期计量2月
数量单价合价工程量金额工程量金额累计计量支付剩余工程合同数量细目号细 目 名 称单位数量 寿宁城关至南溪段A2标(小托至金钟洋段)计量第一期计量2月
-a清理现场m²46240.001.5069360.0046240.0069360.000.000.0036992.00
-b砍伐树木棵3663.0020.4374835.093663.0074835.090.000.002930.00
-c挖除树根棵366319.9673113.483663.0073113.480.000.002930.00
202-2挖除旧路面0.000.000.000.00
建设工程计量与支付管理措施
◇科技论坛◇ 科技圈向导 2012年第2O期
建设工程计量与支付管理措施
陈曦王建鑫 (河南郑州450000) 【摘要】本文通过笔者工程实践总结,针对建设工程计量支付在工程项目中的应用和管理,进行叙述分析。 【关键词】工程计量;支付;管理措施 计量与支付是业主与承包人履行合同的方式,是监理工程师对工 程进行全面监理的重要措施,是对工程项目投资、进度、质量进行“三 大控制”的必要手段.是贯穿于公路建设工程始终的一项重要工作.是 保证工程按质按期完工的重要条件 公路工程计量与支付管理.明确指挥部、监理单位和承包单位的 权利和义务。使工程计量规范化、程序化,能真实、准确地反映投资完 成情况及对本工程建设投资的控制 1.工程计量相关规定 向承包人支付时.应通过工程计量来核实和确定承包人所完成的 工程量。 1.1计量原则 (1)工程计量必须做到真实、准确、及时。 (2)按合同文件规定的方法、范围、内容、单位计量。 (3)按指挥部和监理工程师同意的计量方法计量 (4)不符合合同文件要求的工程不得计量。 (5)工程的各种试验、检查、检测、验收手续必须齐全,对手续不齐 全或工程质量不符合要求的工程.不得计量 (6)工程的计量以净值为准,除非合同对部分工程另有规定。 1.2计量的一般规定 (1)工程计量应与合同条款、工程量清单、技术规范、施工图纸相 互吻合。 (2)m程计量只对工程量清单所列的工程项目和已批复的变更设 计工程项目进行计量.未进入工程量清单的工程项目和未批复的变更 设计工程项目、承包人为方便施工所增加的工程及承包人自身原因造 成返工的工程.不得计量 (3)对无强度要求的已完工分项工程.经验收合格且各种检测资 料齐全,即可计量;对有强度要求的已完工分项工程,如浆砌工程、混 凝土、钢筋混凝土工程等,在砌筑、浇筑完成后不能立即计量.待强度 实测数据达到技术规范的规定值时方可进行计量 (4)计量的工程必须是合格产品.若发现已计量的工程有缺陷.承 包人必须无偿地进行修复 (5)I程计量应采用合同文件中的计量单位.当因工程变更出现 新的项目时.应采用变更工程相应的技术规范规定或补充技术规范中 的计量单位 (6)计量按批准的图纸经现场核实后进行.超过图纸所示的任何 长度、面积、体积都不予计量支付,除非监理工程师另有批准(书面指 令)。凡技术规范规定已包括在工程量清单所列有关支付项目中的工 程和工作内容.均不单独计量 (7)计量方法应符合技术规范中相应章节的“计量与支付”条款的 规定。 1 3计量支付台账的要求 为保证工程计量的准确性.根据合同文件的要求.做到计量结果 真实可靠,不重不漏,应建立、健全工程数量台帐,加强台帐管理 1.3.1工程台帐建立的依据 (1)合同文件、技术规范、工程量清单 (2)施工设计图(通过计算核实数量) (3)工程变更令 (4)经审批的补充(完善)设计图(通过计算核实数量)。 1.3.2工程台帐建立的要求 要求承包人、监理组、指挥部设专人建立和管理台帐。 (1)首先按施工设计图认真清理,统计出设计工程数量,经核对无 误后建立台帐 (2)台帐按工程量清单细目编号及细目名称建立.若有变更新增 项目.按新增细目编号及细目名称录入 (3)工程台帐要求采用计算机管理。 2.计量方法与计量审核 承包人应对每月达到规定计量条件、需计量的工程项目进行资料 收集和整理.提交监理工程师审查,按规定进行计量。 2.1监理工程师在计量时应按以下程序办理: (1)对计量工程项目现场全面核实.检查和核对实地量测资料和 数据与设计图纸或变更设计图纸相吻合.确认满足计量规定 (2)检查现场记录资料和监理工程师签认的各种试验、检测验收 资料是否齐全.确认满足计量要求 (3)按设计图纸或变更设计图纸计算、复核工程量。 (4)汇总有关数据.进行计量。 2.2总监代表处在审查计量报表时.应对计量工程进行现场抽查、 核实。对不合格和不真实的工程.不予计量。 2_3项目部工程处、合同处若发现计量工程有虚假成份时.有权组 织有关单位、部门进行现场抽查、核实 3.工程计量小数位数取舍规定 (1)以“m3”为单位计量的项目,除土石方工程(包括挖基)取整数 外.其余项目均保留两位小数 ・ (2)以“m2”和“kg”为单位计量的项目取整数。 (3)以…Ill’为单位计量的项目,除桥梁伸缩缝、桩基、钻取砼芯样、 地质钻探、取样试验及钢筋混凝土圆管涵取两位小数外,其余项目均 取整数。 (4)以“dm3”为单位计量的项目保留两位小数。 (5)以“棵、次、个、块”为单位计量的项目取整数 (6)“金额”一律以“元”为单位取整数 4.工程月支付报表的报审 工程支付报表的报审程序: (1)每月20日承包人和驻地高监办对上月21日至本月20日所 完成的工程进行计量.21日承包人将经现场监理工程师签认的《中问 计量表》(一式一份)、月支付报表(一式一份)及计量有关的资料报驻 地高监办审查 (2)驻地高监办收到承包人的支付月报表及相关资料后.应在6 内完成对承包人提交资料的审核.审核合格后报总监代表处 (3)总监代表处收到支付月报表及相关资料后,正常情况下.应在 10日内对所有数据进行审核.审核无误签字认可后.除留存相关计量 依据资料外,应将《支付月报表》原件1式1份、《中间计量表》原件l 式1份上报到指挥部 (4)指挥部在收到支付月报表及相关资料后应及时进行审核。 (5)审查完毕后由合同处将审查意见返回给承包人.承包人按审 查意见修改报表.然后再按以上程序逐级上报一式四份.经审核无误 后,由总监理工程师签发《期中支付证书》。 (6)业主对《期中支付证书》核准后,按合同条件(下转第311页)
广东省交通运输厅关于公路水运建设工程安全生产费用的管理办法-粤交基〔2015〕500号
广东省交通运输厅关于公路水运建设工程安全生产费用的管理办法
制定机关
公布日期 2015.04.23
施行日期 2015.06.01
文号 粤交基〔2015〕500号
主题类别 公路
效力等级 地方规范性文件
时效性 现行有效
正文:
----------------------------------------------------------------------------------------------------------------------------------------------------
广东省交通运输厅关于公路水运建设工程安全生产费用的管理办法
(广东省交通运输厅2015年4月23日以粤交基〔2015〕500号发布自2015年6月1日起施行)
第一章 总则
第一条 为了加强公路水运建设工程安全生产费用管理工作,规范安全生产费用的提取和使用,保障施工安全,根据《中华人民共和国安全生产法》、国务院《建设工程安全生产管理条例》、交通运输部《公路水运工程安全生产监督管理办法》、财政部和国家安全生产监督管理总局《企业安全生产费用提取和使用管理办法》、《广东省安全生产条例》等有关法律法规和相关规定,结合广东省公路水运建设工程实际,制定本办法。
第二条 在广东省行政区域内公路水运工程的新建、改建、扩建以及维修、加固等建设项目,应当遵守本办法。
第三条 本办法所称公路水运建设工程安全生产费用(下称“安全生产费用”)是指由公路水运工程施工企业按照有关规定和标准提取在成本中列支,专门用于完善和改进工程项目安全作业环境、安全施工措施和条件所需的资金。
第四条 安全生产费用应当按照“企业提取,政府监管,确保需要,规范使用”的原则进行管理。
第二章 安全生产费用的计取
第五条 各有关单位在编制公路、水运工程概(预)算时,应当依据工程基本建设项目概算预算编制办法及广东省的补充规定,计列安全生产费用。
公路工程项目工程中期计量与支付管理办法
公路工程中期计量与支付管理办法
(总包项目部)
第一章 总 述
1.1为加强高速公路工程总包项目工程计量与支付管理,规范工程中期计量与支付的工作程序,根据公司的有关规定及项目合同文件,结合高速公路工程建设实际情况,制定本管理办法。
1.2本办法工程计量的条件是指仅对合同范围内的已完合格工程办理工程计量。超出合同范围的工程,必须签订补充协议或另行签订施工协议后方可计量。涉及施工合同范围内的变更工程,必须按照工程设计变更管理办法的规定获得《工程变更令》,已完工程必须通过试验、检测和质检等资料证明为合格产品,同时按照计量规则和计量方法对已完工程量进行测量、计算确定合同计量工程量后方可计量。
1.3本办法所称的支付是指总包项目在合同规定的时间间隔内,审核下属分包完成工程情况并按照约定的计量与支付条件,支付给下属分包应获得的期间费用。主要包括:计量工程款(含工程变更等)、安全生产费、预付款、主材价格调差、计日工、废置工程费用、索赔费用、保留金和其他费用支付。
1.4本办法适用于高速公路工程总包项目对下属分包的中期计量与支付。
第二章 工程计量
2.1工程计量一方面是准确地核实、计算和认定总包项目下属分包已完工程的数量,同时也是对总包项目下属分包已完工程的综合评价,因此工程计量必须做到真实、准确、及时。 2.2计量范围
(1)合同文件(含工程量清单);
(2)获得总包项目批复的合同工程量清单中漏项、缺项工程,并签订补充协议;
(3)获得《工程变更令》的变更工程;
(4)合同文件规定的各项应支付费用。
2.3计量依据
(1)依据合同文件、补充协议、施工图设计文件和工程量清单计量规范等编制并经项目业主审批的施工图工程量设计台账(即施工图工程量清单,含修正);
(2)工程变更令;
(3)合同条款约定;
(4)现场联测时的丈量、测量资料(含隐蔽性工程联测资料);
(5)工程施工记录、质量检验资料;
(6)监理人颁发的中间交工证书和签署的中间交工工程量清单;
