会议时间:会议地址:主持单位:与会单位:会议主要内容在雅泰宾馆二楼会议室由监理单位主持召开深喜嘉瑞宝国际商业广场工程第六十二次工地例会,建设单位、监理单位、施工单位代表参加,具体内容如下:一、施工单位(江苏天腾建设集团有限公司):(一)上周完成情况:1、1#楼外架已清理完成。

2、2#楼南面女儿墙,三个炮楼砼浇捣完成。

3、5#楼东面车库顶防水完成。

(二)下周计划:1、1#楼塔吊拆除。

2、1#楼观光电梯基础完成。

3、1#楼汽车坡道道渣回填。

4、2#楼北面女儿墙完成。

5、2#楼二结构2、3层完成80%。

6、5#楼内外墙粉刷完成。

7、2#楼炮楼、四楼拆除,清理。

8、5#楼东面车库顶砼浇捣完成。

9、场地清理。

(三)需甲方协调的事宜:1、1#楼没交房。

装修单位不要进场施工。

室内住人,烧饭。

签证单、桩、墩尽快办理。

2、分包单位水电费要及时上交,否则要停水停电。

业主:1、1#楼室内已完成,但屋面油膏未做,要尽快做,屋面清理干净。

室内由总包、监理、业主进行初验,办交接手续。

2、2#楼进度安排不快,要抢。

3、东侧地下室顶已清理,正在施工,但室内地面要抢,要排入计划。

4、排洪沟要抓紧完成。

5、二层降板部分,二家内部商定做掉。

6、抽空安排水电工将外围临时用电电缆要整改一遍,以后开挖存在问题,要挖出架空,梳理一遍。

二、施工单位(阳升建设集团有限公司):(一)上周完成情况:1、3#楼四层拆模完成;清理完成。

2、3#楼二层、三层砌墙完成50%,正在圈梁施工。

3、3#楼底层地面正在绑扎钢筋,准备浇筑混凝土。

4、4#楼屋面保温板已到。

(二)下周计划:1、3#楼二层、三层砌墙完成80%.2、3#楼底层地面混凝土浇筑完毕。

3、4#楼屋面保温板、钢筋网敷设。

业主:1、下雨,二个总包要查屋面漏水情况,有问题及时修补。

2、4#楼侧墙伸缩缝盖板未封。

遗漏项目要纳入计划。

三、消防单位(新世纪控股公司):(一)上周完成情况:1、2#、3#楼消防水电、防排烟管道制作、安装,未完成。

2、4#楼湿式报警阀室安装,未完成。

3、1#楼五、六层试压,已完成。

4、1#、4#楼消防电管路安装,穿线。

未完成。

(二)下周计划:1、2#、3#楼水电风管道制作、安装。

2、1#楼试压,本周内完成。

3、4#楼湿式报警阀式安装完成,一层东侧试压完成。

4、1#、4#楼消防电管路安装,穿线。

5、防火卷帘进场制作安装。

(三)需甲方协调的事宜:1、4#楼一层西侧伸缩缝以北施工平面堆物较多,难以开展施工,请业主协调总包尽快解决。

2、4#楼地下室车库内积水无法施工。

请业主协调尽快解决。

3、2#、3#楼二、三层楼层内堆物未全部清理,支架等未拆除。

请业主协调尽快解决。

4、5#楼地下车库内积水、淤泥较严重,无法施工。

请业主协调尽快解决。

5、以上问题已多次口头或书面向业主提出,至今未能解决,据此我司保留工期索赔的权利。

6、1#楼无水未解决。

业主:1、进度安排模糊,延误很多,影响其他单位施工,责任由消防承担。

2、2#、3#楼进度滞后,排烟安装进度慢,尤其是排烟风管制作进度太慢,要抓紧。

四、幕墙、钢结构施工单位(中航长江):(一)上周完成情况:1、1#楼圆弧BA-BH轴收尾工作已完成95%。

2、4#楼北立面收尾工作已完成80%。

3、4#楼西立面钢龙骨安装已完成75%。

4、2#、3#楼测量放线工作已完成。

5、1#、4#楼补片玻璃已到现场,玻璃二次加工已完成。

6、2#、3#楼钢材已到现场。

(二)下周计划:1、1#楼圆弧收尾工作。

2、1#楼橱窗玻璃放线工作、安装钢材、玻璃下料单。

3、4#楼北立面收尾工作。

4、4#楼西立面钢龙骨安装、加焊、防锈处理。

5、2#、3#楼后置埋件安装。

(三)需甲方协调的事宜:1、1#楼圆弧下口吊顶铝板安装施工方案。

2、2#、3#楼脚手架部分竹排没有需铺设。

(施工安全事宜)3、2#楼女儿墙浇筑、四层模板拆除。

(后置埋件安装)4、3#楼16轴至21轴梁部分突出,应敲平。

21轴至23轴梁修平工作尽快完成。

(后置埋件安装)5、墙体施工尽快完成。

(影响到钢龙骨安装)应甲方要求1#楼橱窗下口钢梁加固方案请确认。

业主:1、1#、4#楼收头抓紧,包括广告灯箱都要一起完成。

2、1#、4#楼底槽要清理干净,方案确定后施工。

3、2#、3#楼图纸要抓紧报上来,业主已确定,不要再拖,抓紧落实。

4、吊篮施工现场安全不到位,要加强监管。

五、上海中亚:(一)上周完成情况:1、所有钢材全部进场,并吊到各工作区域。

2、采光顶标准规格玻璃已生产完成。

3、九月八号至十号下雨化学螺栓不能打。

(二)下周计划:1、采光顶、2#楼观光电梯后置埋板完成。

2、采光顶主梁吊装完成。

3、2#楼观光电梯地下六根立柱完成。

以上三项需天气晴好、塔吊保证的前提下才能完成。

(三)需甲方协调的事宜:1、需总包配合,配16平方二级电箱一只。

2、主入口钢结构也是我们施工,主入口的工期9月20日把基础交给我们,我们在11月5日完成。

3、关于13楼观光电梯的玻璃安装及工期事宜,我们发了份联系单,请业主给予回复。

业主:1、进度计划迟半个月,后面要抢上来,再过三天图纸要报上来,否则予以罚款。

2、图纸无出图章,但相关人员要将字签好,三天内送业主。

3、先做2#楼采光顶和2#楼观光电梯,后做1#楼观光电梯,因为做基坑需要时间。

4、在安装方面配合及自身安全抓好。

六、浙江五洋(智能化):业主:1#、4#楼要与电信、移动、联通统筹管理,有困难与业主汇报。

七、监理单位(深圳市建明达建设监理有限公司):(一)进度方面:1、上周开会卫经理安排各单位依照业主既定完成时间排出详细实施计划,到今天就收到天腾公司一份大节点完成时间计划表,其它单位未有上报,希望抓紧落实,要确保业主既定目标和各单位的承诺兑现。

2、对于上周二个总包单位所报本周完成计划没有一个单位圆满完成,有的节点要滞后一周时间,说明我们承建单位所排计划存在问题,人、财、物没有跟上,工作安排不科学,计划不落实。

如不抓紧调整,难以实现目标。

3、各分包单位工作安排不够紧张,自由松懈,没有形成压力,管理不到位,内部衔接有问题,要加强现场管理力度,工作要细化。

工程进展要有计划,做到心中有数,平时不抓紧,到最后想抓也来不及,所以要加强日常控制,有序推进。

(二)工程质量方面:1、近二天下雨,对于1#、4#楼屋面或外墙渗水处,总包要安排专人进行检查记录,晴天抓紧处理完善,要确保屋面、外墙不渗水。

2、对于1#、4#楼室内及外墙存在的缺陷要抓紧处理到位,不能久拖不决,要安排专人处理结束。

3、2#、3#楼二次结构施工,从开始到现在已反复强调过多次,一定要按规范要求施工,可有些单位就是做不到,如卫生间墙下高20公分砼防水翻边有的忘了,又返工整改;构造柱顶端植筋,就是迟迟不到位;后塞顶缝用干砖塞;粉刷一遍成活。

这些问题要求抓紧整改到位,不能停留在口头上,要落实在行动中。

4、中航长江到现在未将铝塑板、结构胶检测报告报监理,安全玻璃质保资料也未报,今天再强调一遍,资料不到,幕墙不予验收。

5、江苏劳特斯空调进场施工,以来什么资料都未报,下联系单、开会强调无效,再这样下去,要给予处罚。

6、上海中亚采光顶钢结构和1#、2#楼观光电梯主结构材料已进场开始施工,要求采光顶钢结构的钢柱一定要安装在现有主体结构的柱顶端,由于是后置埋件,需要打孔植化学螺栓,打孔时如砼柱顶个别收头钢筋被打断,没有大问题,但梁端钢筋不准打断,如何处理进一步商定。

7、1#楼幕墙铝塑板局部有碰痕、划伤和污染的,要及时更换清理,不然验收是通不过的,影响观感。

8、新世纪消防要进一步抓好2#、3#楼的安装质量,与1#、4#楼相比,在安装质量上有差距,要求现场施工要认真交底,加以监管和控制,不准随意。

(三)安全生产方面:1、总包单位要加强现场安全生产管理,发挥专职安全员作用,对于临边防护措施要到位,有责任监督各分包单位安全工作。

各分包单位要抓好施工区域内自身安全工作,要安排专人负责,不可麻痹大意,相互推诿。

2、1#楼北侧幕墙施工,吊篮落在雨棚骨架上,雨棚上又站4人施工,承载重量大,雨棚骨架难以承受,一旦垮塌,就会造成事故;再者雨棚上所有干活人未带安全带,临边无防护,存在严重安全隐患,要求立即整改,否则将处以重罚,发生事故由中航长江承担全部责任。

3、本项目工程正处于收尾阶段,要求各相关单位齐心协力,统筹安排,加强配合,抓好安全,控制质量,推进工程进度,努力完成业主既定的交房目标。

八、建设单位(连云港深喜嘉瑞宝投资经营管理有限公司):1、进度方面:每家施工单位自制计划于总节点计划相差太大。

不能找借口,推卸责任。

谁影响进度谁承担责任。

2、施工技术方面:时间紧,可能有疏忽,但不能故意,对隐蔽工程不能偷工减料,质量要保证,不能留隐患,要引起高度重视。

业主工程师和监理要严加监管。

3、现场安全工作:各施工单位要严加管理,不能麻痹疏忽。

安全工作要积极投入,警钟长鸣。

4、二家总包面临收尾,各班组面临撤出,要管理好班组,不要闹事,闹事一次罚款5000—10000元。

希望将矛盾遏制在萌芽状态。

5、明天马总来现场查看进度,要求各单位对人员、材料、资金作统筹安排。

明天下午下班之前各单位将工程进度计划节点对照大节点时间排好、盖好章报业主、监理。

6、监理和业主工程师要加强现场监管和协调,抓好质量,加强配合,遇事及时处理,加强责任心。

7、下周四中秋节,一周内看各家进度执行情况。

如很好,业主安排小贺一下。

合集下载

工地项目班子任命会议纪要范文

工地项目班子任命会议纪要范文

工地项目班子任命会议纪要范文会议时间:XXXX年XX月XX日会议地点:XXX会议室主持人:XXX记录人:XXX会议内容:一、会议目的和背景本次会议旨在任命工地项目班子成员,确保项目顺利进行。

二、会议主要内容1. 任命项目经理经过讨论,一致同意任命XXX为本工地项目的项目经理。

XXX具备丰富的工地管理经验,能够有效组织协调各项工作,对项目具有深入了解。

2. 任命副经理经过综合考虑,决定任命XXX为本工地项目的副经理。

XXX在前期项目筹备阶段表现出色,有能力协助项目经理完成项目目标。

3. 任命技术负责人鉴于项目的技术要求较高,经过评估,决定任命XXX为本工地项目的技术负责人。

XXX在相关领域具备专业知识和经验,能够提供技术支持和指导。

4. 任命安全负责人工地安全是项目顺利进行的重要保障,经过讨论,决定任命XXX为本工地项目的安全负责人。

XXX具备丰富的安全管理经验,能够制定有效的安全措施,并确保工地安全。

5. 任命质量负责人为保证项目的质量,经过综合评估,决定任命XXX为本工地项目的质量负责人。

XXX具备相关质量管理经验,能够建立完善的质量管理体系,并进行质量监控和评估。

三、其他事项1. 工地项目班子成员应加强协作,密切配合,共同推动项目进展。

2. 各职责人应做好各自的工作分工,确保责任明确、工作高效。

3. 工地项目班子成员应积极主动与各部门和相关人员沟通,解决问题,共同推动项目达成目标。

四、会议总结本次会议圆满完成了工地项目班子的任命,确保了项目的顺利进行。

各任命人员应严格遵守职责,加强协作,共同努力,为项目的成功实施作出贡献。

会议记录人:XXX会议主持人:XXX以上为会议纪要,供参考。

工地安全检查会议纪要范文(3篇)

工地安全检查会议纪要范文(3篇)

工地安全检查会议纪要范文(3篇)工地安全检查会议纪要范文(精选3篇)工地安全检查会议纪要范文篇1会议名称:安全会议会议时间:_年2月5日下午会议地点:项目部主持人:记录:出席人员:会议内容:我项目部的安全管理策划阶段已基本完备:安全组织机构和相关人员职责已确定;相关安全制度已建立健全;各类人员进行了安全培训和教育;危险源辨识、风险评价工作已完成,对重大危险源进行了有效控制管理;危险性较大的工程编制了专项施工方案;编制了各种应急预案并认真进行了演练。

一些内业上及现场管理上的不足已经在各级领导的指导和帮助下得到了整改和落实。

现将近期有关安全生产工作情况详细汇报如下:一、高度重视、把安全隐患消灭在发生之前项目部领导、各部门高度重视,加强组织领导。

以“施工安全重于泰山,人民生命财产高于一切”的责任感,狠抓安全工作的落实。

切实细化安全责任,层层分解职责、明确标准规范,真正做到把安全生产责任督促落实到每个岗位、每个工作环节、每个责任人员。

分管安全的副经理亲自率队对施工现场进行多次检查,查处了多处隐患,切实把安全隐患消灭在发生之前,确保施工安全万无一失。

二、监管到位、将安全落到实处各部门强化管理,加大安全监管力度。

安全部门加强了安全监管,严格执行安全责任管理制度,确定了消防安全监管的主管领导、责任人、专门工作机构和人员,落实消防安全监管队伍,把消防安全生产监管工作职责和任务落到实处。

采取多种方式进行检查、抽查,对工作未落实的部门进行通报,并追究相关责任人的责任。

三、安全自查、发现问题就地整改各工区多次开展了消防安全自查。

自查重点是施工现场,拌和站、油库等重点部位,以及所有办公场所、职工食堂、和宿舍。

防患于未然。

在检查中发现的问题马上进行了整改,直至符合要求。

四、重点投入、主要场站增强配备专人看管针对各工区施工现场及油库和拌和站等重点消防部位加大安全防范投入,充实抢险队伍、增强抢险设备,明确专人负责,建立消防安全及应急长效工作机制。

工地会议纪要范文6篇

工地会议纪要范文6篇

工地会议纪要范文6篇推荐文章工地测量会议纪要范文热度:工地监理会议纪要6篇热度:工地个人年终工作总结模板热度:工地实习学生自我总结模板热度:最新健康监管会议讲话稿热度:组织召开工地会议是工程施工项目的监理与管理过程中的一种必要制度和管理方式,是被实践证明有效的一种协调方法,也是监理规范规定的监理行为方式之一。

本文是小编为大家整理的工地会议纪要范文,仅供参考。

工地会议纪要范文篇一:时间:__年12月31日9点00分地点:现场办公室参加单位:_____(建设单位)_____监理有限公司_____建筑工程有公司限参加人员:详见会议签到表本次会议为第一次监理例会,由建设单位代表_____主持,会议主要内容如下:一、建设、施工、监理单位分别介绍各自驻现场组织机构人员及其分工1、建设单位:_____现场工程师:_____2、监理单位:_____总监:_____水电安装监理:_____土建监理:_____安全监理:_____3、施工单位:_____项目经理:_____现场技术负责:_____质量员:_____安全员:_____施工员:_____资料员:_____材料员:_____二、建设单位根据委托监理合同宣布对总监理工程师的授权建设单位宣布本工程全权委托_____监理有限公司监理,总监理工程师_____全面负责本工程施工阶段的进度、质量、投资、安全监理工作。

三、建设单位和总监理工程师对施工准备情况提出意见和要求1、项目经理、现场技术负责、五大员开工前必须到位;2、项目部管理人员、特殊工种作业人员岗位证书尽快报监理审核;3、施工单位进场机械设备尽快报验;4、施工单位企业资质、中标通知书、施工合同尽快报监理;5、施工组织设计及临时用电、桩基施工、土方开挖、井点降水、活动房搭拆、塔吊安拆、应急预案等专项施工方案尽快报验;6、进场施工材料、构配件尽快报验;7、桩基分包单位资质尽快报监理审核;8、施工总进度计划及现场布置总平面图尽快报监理审核;9、开工前其它相关资料尽快报验;10、建设方提出本工程工期较紧,要求施工方合理安排工期,计划__年_月_日开工,争取春节前地下室施工完成;11、建设方提出基坑围护采用四周井点降水及中间一排井点降水的措施。

第一次工地会议纪要格式范文(精选11篇)

第一次工地会议纪要格式范文(精选11篇)

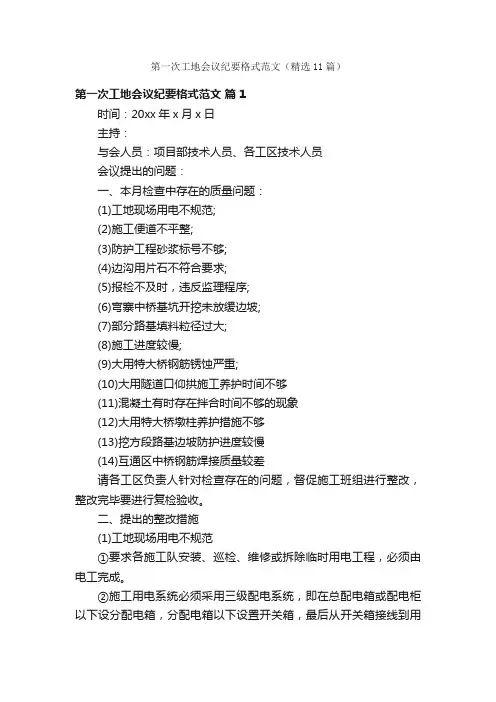

第一次工地会议纪要格式范文(精选11篇)第一次工地会议纪要格式范文篇1时间:20xx年x月x日主持:与会人员:项目部技术人员、各工区技术人员会议提出的问题:一、本月检查中存在的质量问题:(1)工地现场用电不规范;(2)施工便道不平整;(3)防护工程砂浆标号不够;(4)边沟用片石不符合要求;(5)报检不及时,违反监理程序;(6)弯寨中桥基坑开挖未放缓边坡;(7)部分路基填料粒径过大;(8)施工进度较慢;(9)大用特大桥钢筋锈蚀严重;(10)大用隧道口仰拱施工养护时间不够(11)混凝土有时存在拌合时间不够的现象(12)大用特大桥墩柱养护措施不够(13)挖方段路基边坡防护进度较慢(14)互通区中桥钢筋焊接质量较差请各工区负责人针对检查存在的问题,督促施工班组进行整改,整改完毕要进行复检验收。

二、提出的整改措施(1)工地现场用电不规范①要求各施工队安装、巡检、维修或拆除临时用电工程,必须由电工完成。

②施工用电系统必须采用三级配电系统,即在总配电箱或配电柜以下设分配电箱,分配电箱以下设置开关箱,最后从开关箱接线到用电设备。

(2)施工便道不平整项目部立即安排机械进行修整,目前可以行车,并定期进行洒水。

(3)防护工程砂浆标号不够加大试验工作力度,现场设立配合比标识牌,严格按配合比施工,确保满足工程质量。

(4)边沟用片石不符合要求把好原材料关,严格按照规范要求准备片石,对于不满足规范要求的返工处理,直至检查合格后再进行施工。

(5)报检不及时,违反监理程序加强施工工序控制,质检员对施工过程实行有效的自检,自检合格后,报监理批准。

(6)弯寨中桥基坑开挖未放缓边坡中桥扩大基础开挖到设计要求的宽度后适当放坡,基坑地基承载力验收合格后再进行钢筋绑扎,绑扎之前要对地基表面整平。

(7)部分路基填料粒径过大严格按照交通部规范要求进行施工,对填料过大的进行破碎,不能破碎的清除出场。

(8)施工进度缓慢根据合同工期要求提出工程施工总进度计划,并把总计划分解成年度、季度、月度、旬、周计划。

监理工地会议纪要范文4篇

监理工地会议纪要范文4篇

监理工地会议纪要监理工地会议纪要范文4篇在现实生活或工作学习中,很多场合都离不了会议纪要,会议纪要如实地反映会议内容,它不能离开会议实际搞再创作,否则,就会失去其内容的客观真实性。

你知道会议纪要怎样才能写的好吗?下面是小编为大家整理的监理工地会议纪要范文,供大家参考借鉴,希望可以帮助到有需要的朋友。

监理工地会议纪要范文1时间:xxxx-xx-xx地点:xxx主持人:xx参加单位及人员:xxx房地产有限公司:xxxxx监理公司:xxxxxx建筑公司:xxxxxx质量监督站:xxxxxx设计院:xxx会议主持人:xxx会议安排:首先对验收小组人员进行介绍,然后对工程法律法规执行情况进行介绍,再由建设单位、设计单位、施工单位、监理单位进行质量汇报和质量评估,然后进行实地质量检查,最后作工程验收总结。

一、建设单位进行工程介绍和验收意见汇报:1.工程验收之前已经我方会同监理、施工方进行了预验收,目前发现的楼梯、钢门窗的问题已经进行了整改和落实。

2.对工程的`概况进行介绍:本工程为xx项目,x层,车库层一层,砖混结构,总建筑面积xxxx ㎡,建筑长xxm,宽xm,层高xm,房屋总建筑高度xm。

基础采用加固方法使新老基础共同使用,基础加固混凝土强度等级为xx,上部结构混凝土强度等级为xx,砌体采用xx标准粉煤灰砖,砖基采用xx水泥砂浆,主体砌筑砂浆等级为xx混合砂浆。

外墙装饰为沙壁壮合成树脂涂料,楼地面水泥砂浆面层;车库层门窗为钢门窗;主体门窗为pvc塑钢门窗;屋面为水泥砂浆面层,sbs防水卷材,架空隔热板。

3.法律法规执行情况,包括规划许可证、招标、监理合同、施工合同的签定情况、施工许可证等。

4.各分部、分项评定合格。

5.本工程未发生质量、安全事故。

6.工程归档资料资料已经在竣工验收前进行了验收,验收合格。

7.环保、消防等各部门,竣工验收前已经进行了验收,验收合格。

二、设计单位验收意见:1、由于本工程为老基础,原定计划沉降量定为xxcm,根据反映的资料,目前比较理想。

工地安全生产会议纪要(16篇)

工地安全生产会议纪要(16篇)

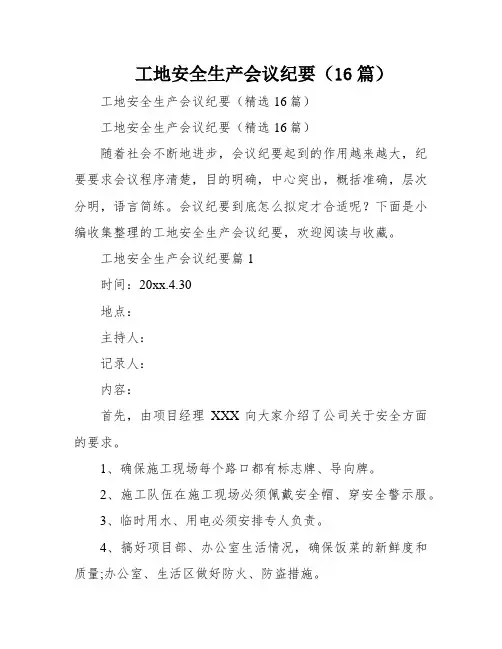

工地安全生产会议纪要(16篇)工地安全生产会议纪要(精选16篇)工地安全生产会议纪要(精选16篇)随着社会不断地进步,会议纪要起到的作用越来越大,纪要要求会议程序清楚,目的明确,中心突出,概括准确,层次分明,语言简练。

会议纪要到底怎么拟定才合适呢?下面是小编收集整理的工地安全生产会议纪要,欢迎阅读与收藏。

工地安全生产会议纪要篇1时间:20xx.4.30地点:主持人:记录人:内容:首先,由项目经理XXX向大家介绍了公司关于安全方面的要求。

1、确保施工现场每个路口都有标志牌、导向牌。

2、施工队伍在施工现场必须佩戴安全帽、穿安全警示服。

3、临时用水、用电必须安排专人负责。

4、搞好项目部、办公室生活情况,确保饭菜的新鲜度和质量;办公室、生活区做好防火、防盗措施。

工程司理对人员进行了分工,做了责任到人。

出现隐患,及时破除。

并对易出现隐患的部位进行了介绍。

工程安全负责人马博如对进场施工人员做了如下要求:1、进入施工现场的功课人员,必须首先参加安全教育培训,考试合格方可上岗功课,未经培训或考试分歧格者,不得上岗功课。

2、从事特种作业的人员,必须进行身体检查,无妨碍本工种的疾病和具有相适应的文化程度。

3、未满18周岁的未成年工,不得从事建筑工程施工工作。

4、服从领导和安全检查人员的指挥,工作时思想集中,坚守作业岗位,未经许可,不得从事非本工种作业,严禁酒后作业。

5、施工工人必须熟知本工种的安全操作规程、安全技术交底和施工现场的安全生产管理制度,不违章作业,对违章作业的指令有权拒绝,并有责任制止他人违章作业。

6、班组(队)长,每日上班前,必须召集所辖班组(队)全体人员,针对当天施工作业任务,结合安全技术措施内容、作业环境、设施、设备安全状况及本班组(队)人员技术素质、安全知识、自我保护意识以及思想状态,有针对性地进行班前教育活动,提出具体注意事项,跟踪落实,并做好活动记录。

7、班组(队)长和班组(队)专(兼)职安全员必须每日上班前对作业环境、设施、设备进行认真检查,发现不安全隐患,立即解决;重大隐患,报告上级部门领导解决,严禁冒险作业。

施工现场安全专题会议内容会议纪要

施工现场安全专题会议内容会议纪要1. 会议开场大家好,欢迎来到我们施工现场的安全专题会议。

我要感谢大家在百忙之中抽出时间参加这次会议。

今天,我们要讨论的主题是:如何确保我们在施工过程中的安全,让我们的工地成为一个安全、文明、有序的地方。

2. 安全意识的重要性我想和大家聊聊安全意识的重要性。

俗话说得好:“安全第一,预防为主。

”我们每个人都要时刻保持高度的安全意识,不能掉以轻心。

在施工现场,安全事故往往是由于一些小小的疏忽引发的。

所以,我们要时刻提醒自己,安全无小事,不能有丝毫的大意。

3. 安全规章制度接下来,我们要讲的是安全规章制度。

在施工现场,我们要严格遵守国家的安全生产法律法规,制定并执行严格的安全操作规程。

我们还要定期进行安全培训,提高大家的安全技能和应急处理能力。

只有这样,我们才能确保施工过程中的安全。

4. 安全设施与防护措施在施工现场,我们要配备完善的安全设施和防护措施。

比如,我们要设置足够的安全警示标志,提醒大家注意安全;我们要为工人配备安全帽、安全鞋等防护用品,保护他们的人身安全;我们还要定期检查机械设备的安全性,确保其正常运行。

5. 现场管理与监督除了以上几点,我们还要加强现场管理与监督。

我们要建立健全安全生产责任制,明确各级管理人员的职责和权力。

我们要加强对施工现场的巡查和监督,发现问题及时整改,防止安全隐患的发生。

6. 应急预案与演练我们要制定应急预案,并定期进行应急演练。

一旦发生安全事故,我们要迅速启动应急预案,组织人员进行救援和处理。

通过定期的应急演练,我们可以提高大家的应急处理能力,降低事故发生的风险。

7. 总结与展望好了,今天的会议就要结束了。

希望大家能够深刻领会会议精神,切实加强安全管理,确保施工过程的安全。

让我们共同努力,打造一个安全、文明、有序的施工现场!谢谢大家!。

工地监理会议纪要6篇

工地监理会议纪要6篇工地监理会议纪要篇一:第一次工地会议纪要时间:地点:主持人:参加人:建设单位:监理单位:施工单位:内容:一.业主王工发言:、宣布业主驻现场代表及分工:1、局长==,主管局长===,基建办主任===。

====负责外事协调。

2、====全面负责施工现场质量、进度、安全、协调及其它工作。

、介绍各参建单位:1、监理单位是========工程管理有限公司,项目总监===。

施工单位是=====工程建设有限公司,项目经理====。

、宣布项目总监、并按《监理合同》进行授权:1、本项目总监是====。

2、总监理工程师拥有以下权利:⑪选择工程总承包人的建议权;⑫选择工程分包人的认可权;⑬对工程建设有关事项向委托人的建议权;⑭对工程设计中的技术问题的建议权;⑮工程施工组织设计和施工技术方案的审批权;⑯事先向委托人报告后,有权发布开工令、停工令、复工令;⑰工程上使用的材料和施工质量的检验权;⑱工程施工进度的检查、监督权,以及工程提前或延期的签认权;⑲在工程施工合同约定的工程价格范围内,工程款支付的审核和签认权,以及工程结算的复核确认权与否决权;⑳工程监理规范确定的监理单位的其他权利。

、介绍工程概况及建设单位的前期准备情况:1.工程概况:①工程名称:②工程地点:③工程参建单位:建设单位:勘查单位:设计单位:监理单位:施工单位:④工程项目组成及规模:本项目包括3栋多层、1栋高层检测及附属用房;总建筑面积约27000m2。

⑤工程总投资约0.6 亿元。

2.建设单位的准备情况经过一年多的筹备,工程的各项手续基本办理完毕,现在已具备桩基工程施工。

、针对工程施工,对参建各方提出有关要求:本工程对===========局来说是个大项目,是==市重点工程,在开发区是栋标志性建筑,对改变新区面貌起一定的作用,在一定程度上会推动护发用品的发展。

希望各单位高度重视,要过程控制严把质量关,桩基是工程的开始希望各方共同合作打好第一仗,为本工程按质按期完工打下坚实的基础。

施工会议纪要6篇

施工会议纪要6篇施工会议纪要 (1) 会议时间:20xx-8-31会议地点:汉阳建管站安全科会议内容:为落实好安全文明、消防安全施工要求。

我安全科将于9月1日起对区内所有工地进行安全文明、消防安全进行大检查,市安全站将于9月10日左右进行复查。

望各施工单位以《安全质量标准化》要求,结合工地实际做好整改!主要内容如下:1、施工用电实行“三相五线制”用电设备可靠接地,做到一机、一闸、一漏保,做到配电箱上琐,电工持证操作。

2、各特种工必须持证上岗,具体为:电工至少2人,塔吊至少1人,架子工至少3人。

对有或没有证件的特种工各施工单位如实在9月3日前填报到我安全科(表格附后),没有证件的到我安全科进行培训(400元/人),培训合格后颁发1、技能操作证 2、特种工作业证。

如果我安全科在以后检查过程中发现证件不合格或没证的将依法进行处罚,每次至少1000元。

3、各施工通道必须保持畅通,各洞口、临边按要求做好防护。

各材料堆放整齐,各施工标志牌按要求悬挂。

4、各种消防安全制度必须齐全,消防措施做到位,灭火器材要按要求配置,摆放。

消防安全教育要落实到每名施工人员。

施工会议纪要 (2) XX年1月28日下午,宋强副局长主持召开了今年第一季度全市建筑施工防范重特大事故工作会议。

各市、区建设局分管安全的副局长、建管股长、监督站长;市建设工程质量、安全监督站长;市造价站、建筑业协会秘书处主要负责人参加了会议。

市安全生产监督局相关领导应邀出席了会议。

纪要如下:一、会议传达了XX年第一季度全省建筑施工防范重特大事故工作会议精神。

XX年,全省施工安全生产形势总体平稳,主要表现在“两个同比下降”:一是事故起数和死亡人数同比基本持平,略有下降。

二是大部分地区建筑施工伤亡事故起数和伤亡人数同比下降。

但我省施工事故死亡人数在全国各省市中仍排在前三位,安全生产形势依然严峻。

二、会议要求,各地要抓紧做好以下六个方面的工作:1、抓紧制订XX年安全工作规划、计划。

工程安全会议纪要范文(精选6篇)

工程安全会议纪要范文(精选6篇)工程安全会议纪要范文(精选篇1)会议时间:3月14日下午6:00会议地点:项目部一楼会议室参会人员:项目部全体人员主持:__会议内容:落实《__市公路局关于进一步规范公路建设现场管理形象的通知》项目部经理__在会上传达了文件精神,就文件涉及建设现场安全生产方面内容做了重点说明和安排。

一、施工人员:____着橘黄色公路标志服,并挂牌上岗,桥梁施工人员应戴施工安全帽,保通人员除着装整齐外还应戴印有“保通”字样的黄袖圈,安全员戴印有“安全员”字样的黄袖圈。

确保施工人员安全生产。

二、路面施工现场:安全及各类施工标志牌设置要合理科学,尤其是危险地段,设置要规范、醒目。

对边通车边施工的路段,夜里要设置警示灯和反光标志,把通道与施工区域分隔开,引导车辆行人安全通过,避免任何事故发生。

三、桥梁施工现场:现场封闭施工,严禁闲杂人员入内,施工便道畅通。

机械设备布局合理,安装牢固,安全运行。

电力线路应有配电箱,排线有序,无私拉乱接现象并有用电安全明显标志及用电操作规程,高空作业应有警示标志,必须系安全带。

料库要有完善的消防措施和消防器材。

四、料场和预制场要严格按照机械设备操作规定及消防安全规定,避免任何事故发生。

工程安全会议纪要范文(精选篇2)会议时间:9月1日18:15时会议地点:第六合同段项目部会议室主持人:__X(第六合同段监理组组长)参加人员:监理组:组长、副组长及隧道监理工程师项目部:经理、总工、隧道专监、各隧道施工队长、技术员和工班长会议议程:一、隧道监理工程师通报当前隧道施工中存在的问题二、项目部制定整改落实措施三、监理组副组长、组长进一步加强隧道施工控制的要求会议内容:监理组童晓明组长首先说明:将军沟隧道是我合同段安全、质量、进度、费用控制的重点和难点。

虽然将军沟隧道施工中一直存在诸多困难,如:围岩情况与设计不符,炸药、钢筋、水泥等主要材料供应紧张,资金缺口较大等,但在监理组和项目部的协同努力下,克服重重困难,采取多种措施,__月将军沟隧道的安全、质量和进度有了明显的改观,但不可忽视的是将军沟隧道施工中仍然存在一些问题,需引起我们高度重视,采取更为有效的措施,在确保安全和质量的前提下加快工程进度。
