监理大事记二○○四年11月24日,红水河桥巩水电部建设监理合同签订。

12月21日,监理部前期人员进驻迁江现场。

12月28日,举行桥巩水电站开工仪式,业主领导、监理部人员和各承建单位项目经理等30多人参加。

12月29日监理部主持召开了第一次监理例会。

12月30日,依据合同对施工水厂、砼拌合系统、进场公路和场地平整项目发出了施工进场《开工通知》。

二○○五年1月8日,监理部发出施工水厂工程正式开工令。

1月13日,根据征地情况,业主同意将施工水厂原地位置向东平行移动13.5米,设计单位正对此重新进行修订。

1月14日,完成临建工程施工区域统一高程控制测量,并通知各施工单位今后需使用高程控制时,均以此为依据。

1月21日,长江科学院院党委副书记徐德毅、院工会主席李伟民、长科监理公司常务副总经理童克强等一行来到工地,慰问监理部全体人员,检查了监理部工作并拜访了业主单位领导。

2月16日,监理部分别对砂石系统,场平及公路合同发出开工令。

2月20日,监理部主持召开了第二次监理例会。

监理部于2005年2月21日分别对砼拌和系统、35KV施工电源工程发布正式施工的开工令。

3月3日,郑州水工提供的拌和楼设备送到工地,3月7日业主组织有关人员进行了清点。

3月17日下午业主和监理部一行4人到现场巡查各施工单位在现场人员和设备情况。

3月24日下午,业主李总、黄主任、工程部庞主任、移民部黄主任等和监理部谢总、赖副总、陈总工、曹工陪同来宾市张市长、邬副市长、段副市长、韦主任等到红水河桥巩水电站工地视察。

3月26日,成立了桥巩水电站工程治安管理领导小组,组长:黄中良,副组长:蓝华全、谢学伦、庞力平、何武志、谢和德、林峻、韩章良、赵峤生。

3月27日,红水河桥巩水电站全面恢复施工。

4月2日坝基开挖进行第一次爆破作业,标志着主体工程动工。

4月17日广西壮族自治区党委书记曹伯纯等党政军领导在来宾市张市长等的陪同下到工地视察。

4月18日广西水电工程局举行一期围堰及建筑物土石方开挖标开工仪式。

大事记的要求

大事记的要求

《大事记》编写基本知识及有关要求根据《东平湖志》编篡总体要求,单位大事记是一项必须完成的任务。

根据市局和梁山河务局编写大事记的经验体会,结合各单位编写大事记初稿的有关情况,特收录《大事记》编写基本知识和有关要求如下,仅供参考。

一、什么是《大事记》?大事记亦称大事年表。

是以时间为线索记载一个地区、一个机关、一个专题、一个历史阶段发生的重大事件(事实)的书面材料。

二、《大事记》有什么作用?大事记的编撰历史悠久,其原因就在于大事记十分有用。

1、大事记通过对历史上重大事件的概括和汇集,记述了社会发展的概貌,揭示历史发展规律,所记之事多“关于国家兴衰,系生民休戚,善可为法,恶可为戒者”,从而使读者对一个国家、地区、单位、团体、一个问题以至著名人物对历史,有一个全局性的概括了解和认识,为人们管理国家、单位事务提供借鉴和参考,为人们进行科学研究和宣传教育提供史料和线索,使人们增长知识、思想受到教育。

2、大事记记载的都是大事要事,在机关、企事业单位的实际工作和生产中可供查证历史、总结工作,从长远看,则积累了历史资料,为以后编史修志工作打下良好的基础。

3、它还可以将志书中不便记载的大事要事记录下来,补志书正文记述之不足,特别是遇到宜粗不宜细的历史政治运动及其他敏感问题,更能达到掌握分寸,适可而止的目的。

二、《大事记》的种类有哪几种?1、按照大事记所反映的客观对象性质的不同,可分为国家大事记、地区大事记、机关大事记、企业大事记和人物大事记;2、按照大事记记事范围的不同,可分为综合大事记和专题大事记两种;3、按照大事记正文形式的不同,可分为文字叙述式与表格式两种;4、按照大事记印行和使用方式不同,可分为单行本和作为其他作品的一部分或附录两种。

三、《大事记》中大事时间的编写应注意哪几个问题?1、大事时间必须考证、换算准确,标示明晰,竭力避免错误以及含混不清;2、大事时间应该标示具体,尽量写全年、月、日,必要时甚至应该写出时、分、秒;3、某些大事持续时间较长,并且在大事记中作为一个条目编写,其时间可以概括书写,也可以标明起止日期;4、大事时间一般应以公元纪年为准,否则应注明其他纪年形式,免去读者换算之劳。

工程建设管理工作报告内容

工程建设管理工作报告内容

一、工程概况(一)工程位置:广州市花都区梯面镇。

(二)工程建设任务及设计标准、技术经济指标.建设任务:对河涌挂管~106国道现状污水井,全长约365m,进行污水管道工程建设.设计标准:对联民村污水处理站以西地区,在现状河涌与106国道之间有一排楼房,多为4~6层楼房,共17栋,建设收集涌边污水源污水,接入106国道现状污水井,转输进入联民村污水处理站。

(三)、梯面系统支管完善工程河涌挂管工程位于广州市花都区梯面镇,主要建设内容包括铺设DN300波纹管污水管道273m、D426*10焊接钢管348m、新建涌底埋管检查井11座、污水检查井13座,浇注C30水泥混凝土路面1212m2。

本工程合同工期为90日历天,实际工期:2013年6月6日开工,2013年8月26日完工,实际工期为82天。

完成合同约定的工作内容。

(四)工程投资本施工合同价为1525608。

11元二、工程建设简况(一)、参建单位项目法人:广州市花都区梯面镇人民政府设计单位:广州市市政工程设计研究院监理单位:广州市城镇工程监理有限公司施工单位:广州市柏森园林绿化工程有限公司。

质量监督机构:广州市花都区水利水电工程质量监督站运行管理单位:广州市花都区梯面镇人民政府(二)、主要工程开工、完工日期梯面系统支管完善工程河涌挂管工程单位工程于2013年6月6日开工,2013年8月26日完工,实际工期为82日历天(三)主要工程施工过程1.污水管道工程施工过程2。

道路修复工程施工过程三、专项工程和工作无。

四、项目管理(一)工作情况1、建设单位工作情况(1)严格执行基建程序,及时办理了开工报告、质量监督等手续.(2)签订和严格执行合同,加强了合同管理。

(3)督促监理单位加强质量管理,严把工序验收;加强安全管理,着力落实安全措施.(4)对资金进行严格管理,健全财务年度,开设专门资金账户,实行专款专用。

2.监理单位工作情况(1)做好了施工图纸的签审。

(2)制定了监理规划各实施细则。

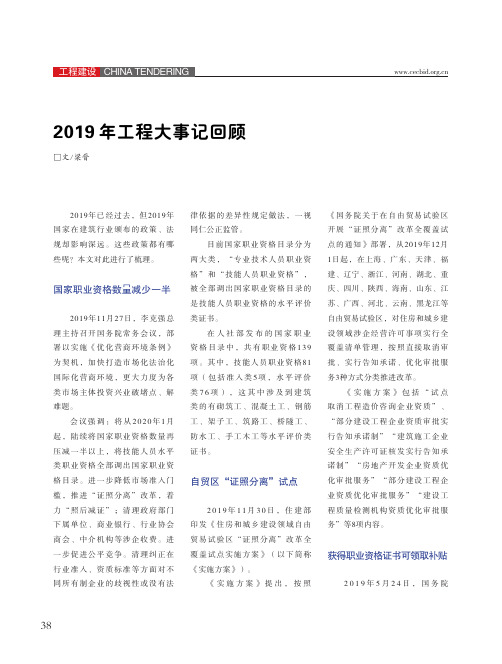

2019年工程大事记回顾

2019年工程大事记回顾

《国务院关于在自由贸易试验区开展“证照分离”改革全覆盖试点的通知》部署,从2019年12月1日起,在上海、广东、天津、福建、辽宁、浙江、河南、湖北、重庆、四川、陕西、海南、山东、江苏、广西、河北、云南、黑龙江等自由贸易试验区,对住房和城乡建设领域涉企经营许可事项实行全覆盖清单管理,按照直接取消审批、实行告知承诺、优化审批服务3种方式分类推进改革。

《实施方案》包括“试点取消工程造价咨询企业资质”、“部分建设工程企业资质审批实行告知承诺制”“建筑施工企业安全生产许可证核发实行告知承诺制”“房地产开发企业资质优化审批服务”“部分建设工程企业资质优化审批服务”“建设工程质量检测机构资质优化审批服务”等8项内容。

获得职业资格证书可领取补贴2019年5月24日,国务院律依据的差异性规定做法,一视同仁公正监管。

目前国家职业资格目录分为两大类,“专业技术人员职业资格”和“技能人员职业资格”,被全部调出国家职业资格目录的是技能人员职业资格的水平评价类证书。

在人社部发布的国家职业资格目录中,共有职业资格139项。

其中,技能人员职业资格81项(包括准入类5项,水平评价类76项),这其中涉及到建筑类的有砌筑工、混凝土工、钢筋工、架子工、筑路工、桥隧工、防水工、手工木工等水平评价类证书。

自贸区“证照分离”试点2019年11月30日,住建部印发《住房和城乡建设领域自由贸易试验区“证照分离”改革全覆盖试点实施方案》(以下简称《实施方案》)。

《实施方案》提出,按照2019年已经过去,但2019年国家在建筑行业颁布的政策、法规却影响深远。

这些政策都有哪些呢?本文对此进行了梳理。

国家职业资格数量减少一半2019年11月27日,李克强总理主持召开国务院常务会议,部署以实施《优化营商环境条例》为契机,加快打造市场化法治化国际化营商环境,更大力度为各类市场主体投资兴业破堵点、解难题。

会议强调:将从2020年1月起,陆续将国家职业资格数量再压减一半以上,将技能人员水平类职业资格全部调出国家职业资格目录。

中国工程咨询30年大事记

中国工程咨询30年大事记

标题:中国工程咨询三十年发展历程回顾中国工程咨询行业自改革开放以来,已走过了三十年的风雨历程。

在这三十年中,中国工程咨询行业经历了从无到有,从小到大的发展过程,为我国的经济建设做出了巨大的贡献。

下面,我们将回顾中国工程咨询三十年的发展历程。

1. 起步阶段(1978-1990)改革开放初期,我国工程咨询行业刚刚起步,主要服务于国家重大项目和国有企业。

这一时期,工程咨询机构大多由政府部门或企事业单位设立,主要任务是协助政府进行项目审批和企业管理。

2. 快速发展阶段(1990-2000)随着市场经济的发展,工程咨询行业逐渐成为了一项独立的产业。

为了适应市场经济的需要,我国政府加大了对工程咨询行业的扶持力度,设立了专门的工程咨询机构,为各类企业提供咨询服务。

同时,许多民间咨询机构也相继成立,推动了工程咨询行业的快速发展。

3. 规范发展阶段(2000-2010)随着工程咨询行业的快速发展,一些问题也逐渐暴露出来。

为了规范行业的发展,我国政府陆续出台了一系列政策和法规,加强对工程咨询机构的监管和评估。

同时,一些工程咨询机构也开始注重自身建设,提高服务质量。

4. 创新发展阶段(2010至今)近年来,我国工程咨询行业在技术创新、服务模式等方面不断探索创新。

一些工程咨询机构开始注重数字化、智能化技术的应用,以提高工作效率和服务质量。

同时,一些新型的工程咨询模式也开始出现,如联合咨询、互联网+工程咨询等,为行业注入了新的活力。

总的来说,中国工程咨询三十年的发展历程是一部充满挑战和机遇的历史。

在这个过程中,我们见证了工程咨询行业的崛起和发展,也见证了我国经济建设的巨大成就。

未来,我们相信中国工程咨询行业将继续保持快速发展的势头,为我国的经济建设做出更大的贡献。

项 目 大 事 记(模板)

项 目 大 事 记(模板)
合格。
11 XXXX XX XX
建设单位办理完成=工程竣工验收备案。
工程负责人
XXX
整理人
本表由施工单位填写,城建档案馆、建设单位、施工单位各存一份。
XXX
5
XXXX XX XX
建设、设计、监理、施工单位进行地基验槽,经检查无异常,可 进行下道工序。
6
XXXX XX XX
地下三层箱型基础、地下二层、地下一层验收,各分项分部工程 施工质量符合设计要求和有关质量验收规范规定。
7
XXXX XX XX
主体结构1∽13层验收,各分项分部工程质量符合设计要求和有 关质量验收规范规定。
8
XXXX XX XX
主体结构14∽25层级屋盖钢结构验收,各分项分部工程质量符 合设计要求和有关质量验收规范规定。
9
XXXX XX XX
单位工程监理单位预验收合格。
建和单位(项目)负责人组织施工(含分包单位)、设计、监理 10 XXXX XX XX 等单位(项目)负责人进行单位工程竣工验收,单位工程质量验收
项 目 大 事 记(模板)
编号
XX
序号

月Leabharlann 日内容1
XXXX XX XX
项目部进场,进行施工准备工作。
2
XXXX XX XX
我方完成开工前的各项准备工作,经监理单位审批同意,工程正 式开工。
3
XXXX XX XX
省质量监督站有关领导视查工地、指导工作。
4
XXXX XX XX
建设、监理、施工单位组织分承包工程(电梯、消防、幕墙)招 投标、合同签署。

建设项目工程建设管理规定

建设项目工程建设总体部署编制办法第一章总则第一条为加强公司建设项目工程建设总体部署编制工作,提高建设项目实施的计划性、科学性,确保工程建设质量和工期,合理控制建设投资,提高投资效益,特制定本办法。

第二条本办法适用于所有新建、改扩建、技改技措等建设项目。

所属单位为建设单位。

第三条工程建设总体部署是建设项目管理的指导性文件。

建设、设计、施工、物资采办、监理、生产等单位在工程建设过程中都必须依据工程建设总体部署统筹安排各项工作。

第二章编制管理第四条公司建设项目总体建设部署实行分级管理。

限额以上(工程总投资1000万元以上)的建设项目必须按要求编制工程建设总体部署,限额以下(工程总投资1000万元以下)的建设项目应参照本办法编制工程建设总体部署,视工程情况可适当简化。

第五条工程建设总体部署的编制工作由建设单位在可行性研究报告批准和项目管理机构组建后开始筹划。

在初步设计批准后一个月内编制完成。

工程总投资xxx万元以上的建设项目的总体部署经河南省煤气(集团)有限责任公司审查后,上报煤气化集团公司批准;限额以下建设项目的总体部署由建设单位批准,报公司备案。

第六条工程建设总体部署一经批准,必须严格执行,工程建设过程中,工期、质量、投资指标的调整,须报公司批准。

第三章编制内容要求第七条工程建设总体部署应以国家或集团公司批准的可行性研究报告、初步设计文件为依据,结合工程的实际情况进行编制。

第八条工程建设总体部署内容主要包括前言、项目管理、设计管理、物资采办管理、施工质量管理管理、施工安全管理、费用控制、生产准备及试车、竣工验收等章节。

第九条编制工程建设总体部署应结合本工程项目实际和工程建设特点,对工程项目管理机构、勘察设计、物资采办、施工、生产准备、试运营、竣工验收等各项工作统盘考虑,做出部署安排。

不同工程可根据实际情况调整增减内容,但总体框架不变。

第十条工程建设总体部署中的工期、质量、投资控制指标依据批准的可研报告或初步设计、国家或行业法规,要体现其严肃性、做到切实可行,便于操作。

黑山阻击战纪念馆建设大事记

2008年9月14日
建设办部分成员加班。文书将工程进展情况照片存如入电脑。
2008年9月16日
韩局长与监理单位商讨监理费用。基建组与老万锅炉联系锅炉房设备事宜;与龙华公司联系电力设计和施工事宜。展陈组联系文物征集事宜:与齐一飞电话联系约15分钟,齐一飞表示不愿捐赠意向;与贺庆积家属2次电话联系,得到贺庆积女儿贺亚西的大力支持,她表示查找有价值物品准备捐赠,11月12日其全家来黑山祭奠贺庆积逝世十周年。基建组去工地查看工程进度。
2008年8月26日
上午9:00局党委靳局长、韩局长、郝股长将施宇晴送回文化馆。辽宁招标投标网上公布黑山阻击战纪念馆工程中标候选人。文书将建设办制度报送宣传部。
2008年8月27日
基建组到水利局联系打井事项,到工商局取回工程施工合同,去101高地现场勘察。展陈组联系文物征集事宜。文书将档案归类整档。
2008年8月6日
展陈组制作电视台文物征集广告送交宣传部刘晓军副部长,刘部长修改后送交县电视台播放。
2008年8月7日
建设办全体人员开早会,宣传部刘晓军副部长来督办制作建设办管理制度文件。以县政府办公室名义制作提前开标文件,去沈取施工用电图纸,研究打井事宜,到城建局研究落位。工作人员负责接待参标单位取图纸。
2008年9月3日
靳局长、韩局长向上级领导汇报工作。文书将材料归档分类整理。
2008年9月4日
9:00召开建设办全体会议,靳局长宣布两项决定:1、根据县委常委宋跃卓同志意见,汪洋、李洪光同志回到建设办工作。2、根据工作需要,孟宪杰同志为建设办正式成员。韩局长布置近期工作:制度、文物征集、财务、工程监理、打井、办电、工程穹顶设计、等7项。基建组联系穹顶、雨棚设计事宜。展陈组联系电视台对工程开工、文物捐赠进行报道;准备齐一飞捐赠文物事宜。建设办制度上墙。

工程项目大事记一览表

2013.5.14
钢结构单位
13
钢结构开始焊接固定地脚螺栓
施工现场
2013.5.15
钢结构单位
14
独立柱、连梁、更衣室圈梁砼浇筑
AHale Waihona Puke H/1-10轴2013.5.17
总包施工单位
15
独立柱、连梁、更衣室圈梁砼浇筑
A-H/11-18轴
2013.5.21
总包施工单位
16
独立柱、连梁基础回填土
A-H/1-6轴
工程项目大事记一览表
工程名称:资料类别:历史记录资料
序号
大事迹名称
地点
日期
参加单位
1
招标中标
2013.4.10
2
图纸会审、交底
2013.4.27
3
土方开挖
2013.5.2
4
搅拌站、实验室考察
2013.5.3
5
土方基础挖完
2013.5.4
6
现场瑞典专家技术交底
2013.5.6
7
基础垫层砼浇筑
施工现场
2013.5.7
2013.5.12
总包施工单位
17
监理例会第二次
施工现场会议室
2013.5.22
建设、施工、监理、钢结构
18
独立柱、连梁砼浇筑
A-G/18-24轴
2013.5.22
总包施工单位
19
首农构件厂确定钢结构深化图纸、现场完善设计内容
2013.5.23
建设、设计、总包、分包、监理
20
21
22
23
24
施工现场
8
施工现场
2013.5.8
建设、施工、监理单位

建管手册

基本建设程序:项目建议书、可行性研究报告、初步设计、施工准备(包括招标设计)、建设实施、生产准备、竣工验收、后评价等八个阶段四项制度:项目法人责任制、招标投标制、建设监理制、合同管理制质量(安全)保证体系:项目法人(建设单位)负责、监理单位控制、设计与施工单位保证、政府质(安)监机构监督水利基本建设工程建设管理工作流程工作流程工作内容及要求立项审批可行性研究报告报批初步设计文件报批及招投标项目法人组建工程实施计划制定选择招标代理招标准备、招标信息发布开标、评标根据有关规划和上级部门部署,委托有资质的设计单位编制项目建议书报批。

根据批准的项目建议书或上级部门部署或有关规划,通过招标或直接委托有资质的设计单位编制工程可行性研究报告报批;部分项目需先办理规划选址、用地预审、环境影响评价等批准手续。

规模以上项目,通过招标选择有资质的设计单位编制工程初步设计文件报批;招标失败后委托设计需经批准;(初设时,应多进行方案比选,实地调查必要性与可行性,小型、分散项目的建设应多与地方沟通,尽量避免重大设计变更;设计招标执行《江苏省水利工程建设项目勘测设计招标投标实施办法》(苏水规[2010]5号》)。

可研或初设批复后,按《关于进一步完善水利工程项目法人组建和申报工作的通知》(苏水办基[2005]31号)的要求成立项目法人(建设单位),建立健全各项管理制度,明确工作职责;(按照地域管理权限,由市或项目所在地县级水行政主管部门批准)。

制定实施计划和验收计划,尽早落实“三通一平”、征地拆迁等事宜。

视项目规模大小,可通过公开招标、邀请招标标或直接委托方式选择招标代理机构。

省重点工程实行网上招投标,接受江苏水利工程建设交易中心统一管理;市县自办项目全部进驻市公共资源交易中心进行交易,服从交易中心统一管理。

执行《江苏省水利工程建设项目招标投标管理办法》(苏水规[2013]10号)、《关于进一步加强全省重点水利工程建设招标投标程序管理的通知》(苏水基…2010‟1号)、八部委《电子招投标办法》等文件要求;招标信息发布前提交招标报告(省重点项目网上提交,市县项目由市招标办批准),经省(若有)、市招标办批准后,发布招标公告(省重点项目由省水利建设工程交易中心在江苏水利网、江苏省水利工程建设招标投标公共服务平台、中国采购与招标网同时发布,市县自办项目由市水利招标办签发“进场交易通知书”后,市公共资源交易中心发布招标公告);开标前,由建设单位联系负责评委抽取工作,行政监督、监察现场监督。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程建设管理大事记(共册第册)
工程名称:
合同编号:
建设单位:
二0一年度
工程建设管理大事记记录说明
一、记录内容
工程建设大事记主要记载从承包人签订施工合同直到竣工验收过程中对工程建设管理有较大影响的事件,包括上级的有关批示、有关合同协议书的签订、施工队伍与设备的进退场、工程的导截流、工程施工的重大变更、施工过程中的重要会议、单位工程与分部工程的开工和完工情况、工程历次验收情况、工程施工期的度汛及其他重要事件。

二、记录要求
1.工程建设管理大事记可单独成册,也可作为“工程建设管理工作报告”的附件;
2.本记录作为竣工资料的组成部分,一律采用不褪色的碳素墨水填写。

×××××××××××
工程建设管理大事记
第页
续页
第页。
