2011年上半年风电项目建设情况汇报

2011年上半年风电项目建设情况汇报

2011年上半年风电建设情况汇报县发改局(二○一一年七月六日)一、进展情况(一)规划完善。

与中国水电顾问集团中南勘测设计研究院搞好对接,对省、市风电规划提出意见建议。

(二)项目建设。

1.龙源滨州风电项目。

4月底,龙源沾化套尔河风电项目投产发电,年可上网电量达10395万千瓦时。

上报市发改委龙源滨州沾化五机部风电项目初审意见;上报市发改委龙源滨海、五机部、龙源恒信沾化海防一期(车子沟一期、二期、草桥、河门4个项目)共19.2万千瓦已开展前期工作,完成环评、规划选址及省国土厅用地预审批复,接入系统报告已经委托咨询院编制;龙源恒信海防二期(沾化苗圃、化肥厂2个项目)共计96MW风电项目开展前期工作请示。

2.山东天融风电项目。

配合山东省工程咨询院、山东工业设计院、山东电力设计院到下河乡山东天融风电沾化一期工程施工现场实地踏勘;组织国土、环保、建设、供电、水务等部门去济南参加山东天融风电一期工程评审会;6月8日,省发改委以鲁发改能交…2011‟624号文件核准山东天融新能源发展有限公司滨州沾化风电场一期工程获省发改委核准,项目位于沾化县滨海乡镇境内,工程装机规模为48MW,安装24台2000KW风力发电机组,项目总投资44479.45万元。

该公司投资4500万元的2×1500MW观光型风电机组今年3月份动工,目前已完成全部桩基,预计6月份完成吊装、测试,预计7月份投运。

3.风电其他工作。

陪同省电视台采访国华瑞丰沾化套尔河风电项目负责人;参加全省风电产业与装备制造发展高层论坛;中国三峡新能源公司孙强、市场开发部经理吕宙安来我县商谈沾化风电开发事宜;起草UPC亚洲风电有限公司沾化风电项目进展情况汇报,报县委县政府督查局。

二、存在问题一是风电项目核准限制较多,开发建设总体进展缓慢。

目前,企业投资风电项目由国家、省发改部门实行核准制管理,国家、省制定了严格的项目核准程序,所需要的支持性文件繁琐,审批时限长,成本较高,从一定程度上影响了全县风电开发建设进程。

架空线路投运前施工单位工作报告(施工单位)

架空线路投运前施工单位工作报告(施工单位)

玉湖岛海上风电场一期项目220千伏配套送出工程(玉湖岛220千伏升压站至玉湖海缆终端站)架空线路投运前建设单位工作报告河口建设工程有限公司一、工程概况本工程线路始于玉湖岛220kV升压站构架,终止于玉湖海缆终端站构架,新建线路全长7.1kn,采用同塔双回路设计,本期挂双回导线。

共新建双回路铁建28基,其中双回路直线塔8基,双回路转角塔20基。

本工程新建同塔双回路段线路,导线采用2×A1F(SZ)+SA1A一400+52双分裂超耐腐蚀铝包钢芯铝绞线,双分裂导线除两端变电站出线档为水平排列外,其余地段均为垂直排列,分裂间距为500mm;全线两根地线均为0PGW光缆(升压站、终端站进线档每回加挂一根JLB40-150良导体地线)。

线路建设地点为玉湖镇境内,各参建单位如下:建设单位:龙源海上风力发电有限公司设计单位:博电工程设计有限公司监理单位:闽能咨询有限公司施工单位:河口建设工程有限公司二、工程施工情况本工程架线于2015年10月10日动工建设,截止至2016年5月5日,已全部完成架线工程,完成形象进度为100%。

三级质检时间为5月9日至5月13日。

三、施工管理1、施工质量管理及原材料进货检验(1)建立了质量管理机制,编制了《质量通病防治措施》、《专业质量技术标准动态管理清单》、《标准工艺应用策划及实施方案》、《施工质量验收及评定范围划分表》及《架线作业指导书》等。

(2)为确保施工质量,项目部严格按照《技术交底制度》,在施工前对所有施工人员进行施工技术交底,明确施工责任、施工方法、施工工艺,并要求施工队责任到人。

(3)过程控制:派专人对进入现场的导地线、绝缘子、金具及光缆进行检验,并加强施工过程的检查,防止线材、绝缘子、金具因施工造成破坏。

对照工艺质量要求和质量通病防治措施进行过程控制并及时采集数码相片,保证了架线的质量。

(4)开箱检验:与监理单位一起对每批到货的导线、金具、绝缘子进行检验,包括厂家资质、产品合格证,检验报告以及外观的检查,符合要求后才运至施工现场。

陕西省发展和改革委员会关于铜川市耀州区丰电风力发电有限公司耀州瑶曲一期5万千瓦风电项目核准的批复

陕西省发展和改革委员会关于铜川市耀州区丰电风力发电有限公司耀州瑶曲一期5万千瓦风电项目核准的批复

陕西省发展和改革委员会关于铜川市耀州区丰电风力发电有限公司耀州瑶曲一期5万千瓦风电项目核准的批复文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2018.12.29•【字号】陕发改新能源〔2018〕1723号•【施行日期】2018.12.29•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】电力及电力工业正文陕西省发展和改革委员会关于铜川市耀州区丰电风力发电有限公司耀州瑶曲一期5万千瓦风电项目核准的批复铜川市发展改革委:你委报来铜发改能源〔2018〕489号文收悉。

经研究,现就该项目核准事项批复如下:一、为加快我省风能资源开发利用,促进当地电源结构优化调整,实现能源多元化供应,同意铜川市耀州区丰电风力发电有限公司建设耀州瑶曲一期5万千瓦风电项目。

二、项目总装机容量5万千瓦,总投资41080.5万元,其中资本金占20%,由企业自筹,其余部分申请银行贷款解决。

三、项目建设应本着节约和集约用地原则,严格按照《陕西省国土资源厅关于铜川市耀州区瑶曲50兆瓦风电工程建设项目用地预审的复函》(陕国土资预审〔2017〕92号)批复要求办理用地手续,并从严控制用地面积。

四、风电场运营管理按照国家发展改革委《可再生能源发电有关管理规定》(发改能源〔2006〕13号)执行,项目业主应根据本核准文件,在项目开工前办理环保、规划、用地、林业、电网等相关手续。

项目工程建设和设备采购应严格执行《招标投标法》的有关规定组织招标活动。

五、建设期间如需对本项目建设内容进行调整,请及时以书面形式向我委报告,并按照有关规定办理。

未经我委同意,不得对项目进行转让、拍卖或采取其他方式变更投资主体、投资比例和相关权益。

投资主体和股权结构发生变化时,应当重新申请核准。

六、项目核准文件有效期2年,自核准之日起计算。

在核准文件有效期内未开工建设的,项目申报企业应当在核准文件有效期届满30日前向我委申请延期,核准文件只能延期一次,期限最长不得超过1年。

风电场施工策划书3篇

风电场施工策划书3篇

风电场施工策划书3篇篇一《风电场施工策划书协议书》甲方:[甲方名称]法定代表人:[甲方代表姓名]地址:[甲方地址]联系方式:[甲方联系电话]乙方:[乙方名称]法定代表人:[乙方代表姓名]地址:[乙方地址]联系方式:[乙方联系电话]一、项目概况1. 项目名称:[风电场名称]2. 项目地点:[风电场地点]3. 项目规模:[具体规模描述]4. 项目内容:包括但不限于风电机组安装、场内道路建设、变电站建设等。

二、施工范围及要求1. 乙方应按照甲方提供的施工图纸和技术要求,完成风电场的施工工作。

2. 施工范围包括但不限于风电机组基础施工、塔筒安装、叶片安装、电气设备安装等。

3. 乙方应确保施工质量符合国家和行业标准,以及甲方的要求。

三、施工期限1. 本项目的施工期限为[具体施工期限],自协议生效之日起计算。

2. 如因不可抗力等不可预见、不可避免的原因导致工期延误,双方应协商解决。

四、工程价款及支付方式1. 本项目的工程价款为[具体金额]元(人民币/元整)。

(1)预付款:协议生效后,甲方向乙方支付工程价款的[预付款比例]%作为预付款;(2)进度款:根据工程进度,甲方按[进度款支付比例]%支付进度款;(3)竣工款:工程竣工并经甲方验收合格后,甲方向乙方支付工程价款的[竣工款支付比例]%。

五、双方责任1. 甲方责任(1)提供施工所需的场地、水源、电源等必要条件;(2)按时支付工程价款;(3)协助乙方解决施工过程中遇到的问题。

2. 乙方责任(1)按照协议要求完成施工工作;(2)确保施工安全,遵守相关安全规定;(3)负责施工过程中的环境保护工作。

六、工程验收1. 工程竣工后,乙方应提交竣工验收申请,甲方应在[验收期限]内组织验收。

2. 如工程验收不合格,乙方应在规定的时间内整改完毕,直至验收合格。

七、违约责任1. 如甲方未按时支付工程价款,每逾期一天,应按照未支付金额的[违约金比例]%向乙方支付违约金。

2. 如乙方未按照协议要求完成施工工作,每逾期一天,应按照工程价款的[违约金比例]%向甲方支付违约金。

风电开发建设管理暂行办法_国能新能【2011】285号

风电开发建设管理暂行办法_国能新能【2011】285号

国家能源局文件国能新能[ 2011]285号国家能源局关于印发风电开发建设管理暂行办法的通知各省(区、市)发展改革委(能源局),国家电网公司、南方电网公司、华能集团公司、大唐集团公司、华电集团公司、国电集团公司、中电投集团公司、神华集团公司、中广核集团公司、中节能集团公司、水电水利规划设计总院:为加强风电项目管理,规范风电的产业发展和保障并网运行,现将《风电开发建设管理暂行办法》印发你们,请遵照执行。

附:风电开发建设管理暂行办法二O一一年八月二十五日主题词:能源风电管理通知———————————————————————抄送:国家发展改革委附:风电开发建设管理暂行办法第一章总则第一条为加强风能资源开发管理,规范风电项目建设,促进风电有序健康发展,根据《中华人民共和国行政许可法》、《中华人民共和国可再生能源法》和《企业投资项目核准暂行办法》,制定本办法。

第二条风电开发建设管理包括风电场工程的建设规划、项目前期工作、项目核准、竣工验收、运行监督等环节的行政组织管理和技术质量管理。

第三条国务院能源主管部门负责全国风电开发建设管理。

各省(区、市)政府能源主管部门在国务院能源主管部门的指导和组织下,按照国家有关规定负责本地区风电开发建设管理。

委托国家风电建设技术归口管理单位承担全国风电技术质量管理。

第四条本办法适用于国务院投资主管部门和省级政府投资主管部门核准的所有风电项目。

海上风电开发建设还应符合《海上风电开发建设管理暂行办法》(国能新能[ 2010 ]29号)的要求。

第二章建设规划第五条风电场工程建设规划是风电场工程项目建设的基本依据,要坚持“统筹规划、有序开发、分步实施、协调发展”的方针,协调好风电开发与环境保护、土地及海域利用、军事设施保护、电网建设及运行的关系。

第六条国务院能源主管部门负责全国风电场工程建设规划(含百万千瓦级、千万千瓦级风电基地规划)的编制和实施工作,在进行风能资源评价、风电市场消纳、土地及海域使用、环境保护等建设条件论证的基础上,确定全国风电建设规模和区域布局。

辽宁省环境保护厅关于华润新能源北票涌泉风电场新建工程环境影响报告书的批复

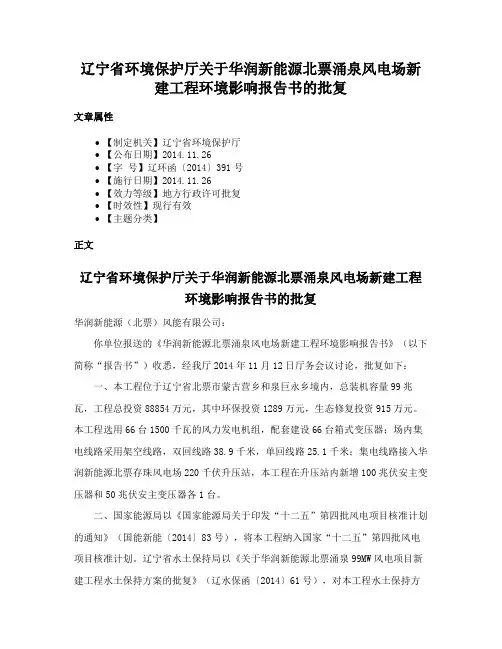

辽宁省环境保护厅关于华润新能源北票涌泉风电场新建工程环境影响报告书的批复

辽宁省环境保护厅关于华润新能源北票涌泉风电场新建工程环境影响报告书的批复文章属性•【制定机关】辽宁省环境保护厅•【公布日期】2014.11.26•【字号】辽环函〔2014〕391号•【施行日期】2014.11.26•【效力等级】地方行政许可批复•【时效性】现行有效•【主题分类】正文辽宁省环境保护厅关于华润新能源北票涌泉风电场新建工程环境影响报告书的批复华润新能源(北票)风能有限公司:你单位报送的《华润新能源北票涌泉风电场新建工程环境影响报告书》(以下简称“报告书”)收悉,经我厅2014年11月12日厅务会议讨论,批复如下:一、本工程位于辽宁省北票市蒙古营乡和泉巨永乡境内,总装机容量99兆瓦,工程总投资88854万元,其中环保投资1289万元,生态修复投资915万元。

本工程选用66台1500千瓦的风力发电机组,配套建设66台箱式变压器;场内集电线路采用架空线路,双回线路38.9千米,单回线路25.1千米;集电线路接入华润新能源北票存珠风电场220千伏升压站,本工程在升压站内新增100兆伏安主变压器和50兆伏安主变压器各1台。

二、国家能源局以《国家能源局关于印发“十二五”第四批风电项目核准计划的通知》(国能新能〔2014〕83号),将本工程纳入国家“十二五”第四批风电项目核准计划。

辽宁省水土保持局以《关于华润新能源北票涌泉99MW风电项目新建工程水土保持方案的批复》(辽水保函〔2014〕61号),对本工程水土保持方案予以认可。

北票市林业局以《关于华润新能源北票涌泉风电场新建工程占用林地预审意见的请示》(北林字〔2014〕29号),明确本工程用地位于青山保护规划合理利用区。

北票市人民政府以《关于华润北票涌泉风力发电场规划用地有关工作的承诺函》(北政函〔2014〕17号)承诺不在本工程保护距离内规划民宅、学校、医院等建设用地。

本工程符合国家产业政策,符合朝阳市风电发展规划要求。

在严格落实报告书提出的各项环境保护措施和本批复要求的前提下,综合考虑各方面因素,从环境保护角度分析,我厅同意本工程建设。

风电前期审批手续流程图

《环评报告》
《 选址意见书》 《地质灾害危险评估》
《压覆矿产资源评估》 《接入系统设计》
《可研报告》 《项目申请报告》
县建设规划局出具选见

《林地预审批复》 《地质灾害评估批复》 《场区无文物证明》(如需要)
《压覆矿产资料评估报告》
《建设规划部门选址批复》
《土地预审批复》 《上级公司资本金承诺函》 《银行验资证明》
《接入系统批复》
《营业执照》 《市级发改委初审意见》 《组织机构代码证》 《项目公司招投标方案》 《发改委核准批复文件》 《节能评估》
《用地预审意见》
《施工图设计文件》
《地质灾害危险评估》 《压覆矿产资料评估》
《建设工程勘察报告》
《环评报告批复》 各主管副总
《土地出让合同》 总经理
《征地公告》
《项目平面图》
定位图总图》市场营销部
法律顾问
建筑施工图》各主管副总
总经理
发展规划部
计划经营部
生产技术部《施工合同》调度通讯中心《监理合同》市场营销部《项目经理资质证书》法律顾问《建设工程质量监督注册登各主管副总记手续凭证》总经理
《中标通知书》。

陆地风电场的土地准备与用地手续办理

陆地风电场的土地准备与用地手续办理随着环境保护和可再生能源的意识不断增强,风能作为一种清洁的可再生能源被广泛应用。

陆地风电场作为风能利用的主要形式之一,具有资源丰富、成本相对较低等优势,成为国内外能源发展的热点之一。

然而,搭建陆地风电场需要进行土地准备与用地手续的办理,这对于项目的实施起着关键性的作用。

土地准备是搭建陆地风电场的首要工作。

首先,需要选择合适的用地地块。

一般而言,搭建风电场需要具备地势平坦、空旷无遮挡、地质条件良好等条件,以确保风机的稳定运行和设备的安全性。

同时,还需考虑用地周边的环境因素,避免对生态环境和周边居民生活造成不良影响。

选择好用地地块后,还需要进行土地调查评估工作。

这项工作需要借助地质、地形、气象等专业知识来评估土地可行性、风资源等关键指标,并制定出详尽的调查报告。

此外,还需要对土地使用权进行调查,明确土地所有权人,并与其进行沟通、协商,确保土地准备的顺利进行。

随后,需要进行用地手续的办理。

用地手续的办理包括土地使用权转让、土地使用权出让及相关土地合同的签订等环节。

首先,需要向相关部门申请土地使用权转让,提交相关材料并进行审批。

一般而言,申请人需要提供用地规划方案、环境影响评价报告、用地用途规划等相关材料,接受主管部门的审批和核准。

在获得土地使用权之后,还需要与土地所有权人签订土地租赁合同或出让合同,明确双方的权益和义务。

此外,还需要办理相关的环境保护手续。

由于风电场的建设可能对生态环境产生一定的影响,因此需要进行环境影响评价。

环境影响评价是对风电场建设和运行对环境的潜在影响进行评估和分析,以及提出相应的环境保护措施。

根据评价结果,需要编制环境影响报告书并向主管部门提交,通过审批后方可进行实施。

需要注意的是,办理用地手续还需要与相关部门进行沟通和协调。

在办理土地使用权转让时,需与土地管理部门和农田管理部门进行沟通,并按照相关法规和政策要求办理。

同时,还要与环境保护部门、国土资源部门、农村集体经济组织等进行沟通和协商,确保各项手续的顺利办理。

风电项目开发建设流程

风电项目开发建设流程风电项目开发建设流程一、49.5MW风电项目开发1.49.5MW风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。

1.1 风电场选址风电场选址可委托有经验的咨询单位进行。

主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。

1.2 与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议。

主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。

1.3 风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4-8座。

测风仪应安装在10m、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。

在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。

1.4 委托咨询单位编制初可研及评审测风数据收集齐全后可委托咨询单位编制初可研。

初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析;(4)投资估算和资金筹措设想;(5)项目大体进度安排;(6)经济效益和社会效益的初步评价。

初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。

1.5 报XXX取得立项批复初可研编制完成后由投资商把初可研上报XXX,等发改委给予立项批复。

1.6 委托咨询单位编制可研接到立项批复后,可委托咨询单位编制可行性研究报告。

可研主要包括:(1)项目建设方案;(2)项目建设的技术方案;(3)项目建设的组织管理方案;(4)项目建设的投资估算和资金筹措方案;(5)项目建设的经济效益和社会效益分析;(6)项目建设的环境影响评价报告等。

风电场工程前期工作流程


3. 项目可行性研究
• 8)第八章 土建工程:根据设备厂家提供的 资料对风电机组基础及箱式变电站基础进 行设计;确定升压变电所主要建筑物的等 级、规模、结构型式、建筑标准。进行建 筑物设计,并提出工程量;如经地质灾害 危险性评估有地质灾害应提出配套建设地 质灾害治理工程的设计。
powerpiont2007
powerpiont2007
1. 风电场前期工作程序
• 风电场工程可行性研究在风电场工程预可 行性研究工作的基础上进行,是政府核准 风电项目建设的依据。
• 风电场工程可行性研究工作由获得项目开 发权的企业按照国家有关风电建设和管理 的规定和要求负责完成。
• 未经原授权机关许可,不得进行开发权转 让。
容量越大,设备和材料尤其采用电力电缆的 投资也越大。相应如有设计和项目公司联络 和协商更好。项目可行性研究
powerpiont2007
3. 项目可行性研究
c.升压变电所主接线接线 升压变电所的主接线方案进行比较,如主变台数和配合集电
线路的电压等级等因素进行技术经济比较。 风电场的特点是可分期分批建设,而升压变电所需考虑整个风
• 1)项目核准程序的划分:
• 总装机容量50MW以下(不包括50MW)风电项 目由各省(区、市)发改委核准,总装机容量 50MW及以上风电项目由国家发改委核准,并附
上项目所在地省级政po府werp投iont资2007主管部门的意见。
4.项目核准程序、内容及效力(2)
• 2)核准程序 • (1) 企业投资建设项目向国家发改委或省级发
powerpiont2007
3. 项目可行性研究
• 12)第十二章 劳动安全与工业卫生:这一章也是 核准制中的主要一个环节,对工程投产后在生产 过程中可能存在的直接危及人身安全和身体健康 的各种危害因素进行分析,提出符合规范要求和 工程实际的具体防护措施,以保障风电场职工在 生产过程中的安全与健康要求,同时确保工程建 筑物和设备本身的安全;对工程施工过程中可能 存在的主要危害因素,从管理方面对业主、工程 承包商和工程监理部门提出安全生产管理要求, 确保施工人员生命及财产的安全。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
风电场项目开工申请报告
年月日
项目名称
风电项目工程
计划工期
XX年X月XX日至XX年X月X日
投资概算
元/千瓦
(不含送出)
申请理由
根据公司办公会议要求,XXXXXX风电场XXXX MW X期风电项目列为XXXX年开工项目,该项目已完成下列工作(打√项表示已完成项):
□路条
□核准
□接入系统可研批复
□矿产压覆
□军事设施、湿地保护、风景区、文物保护区
□价值分析报告已获华润电力执委会批准
□项目公司注册成立
□征租地手续办理
□林业手续办理
□风机、塔筒等主设备已招标
□风电场设计已委托,图纸满足施工要求
□监理招标完成
□项目部人员基本到位
□风电场主体工程施工招标完成
特此申请开工,请批示!
建设部
签字:
会签部门
意见
项目部
投资发展部
财务部
分管建设领导意见
分管发展副总经理意见
常务副总经理/财务总监
