开工前履约检查汇报材料

汨罗市

汨罗至杨桥公路工程建设项目

(第六标段)

汇

报

材

料

湖南湘南交通路桥工程有限公司

汨杨公路六标项目经理部

二〇一一年十一月九日各位领导好:

在指挥部和监理处的指导下,我标段积极组织相关人员、设备进场,围绕工地建设需要进行了多方面的开工前准备工作,现将施工准备和履约情况汇报如下:

一、 人员进场情况

我标段严格按照合同文件履约要求组织人员进场,项目经理部已到20人,其中管理人员6人,各类技术人员10人,后勤人员4人,满足要求;现场施工人员30人,其中管理人员4人,技术人员2人,机械手6人,司机10人,作业工人8人,基本满足前期开工需要。

二、 机械设备进场情况

进场设备包括挖机2台、装载机1台、推土机2台、压路机1台,自卸车8台。

三、 临时工程

⑴驻地建设

项目部驻地已租用当地2层民房,并已进住,满足正常办公需要;作业队驻地也已租用当地民房,施工人员已入住。

⑵施工便道

本项目规划施工便道2条,一条为跨越燕塘桥的施工便道,另一条为通向取土场的施工便道;便道规划布置和测量均已完成,已准备好施工临时用地计划,待征地完成后立即开始施工。

⑶试验室建设

我标段与四、五标共同建立一个中心试验室,试验室已租用民房并进驻,仪器已全部到位,试验室负责常规试验工作和试验资料的归档整理;项目经理部配备1个试验员和1个试验工负责现场压实度、砼试件的制作、取样等工作,配合试验的其他工作。

⑷测量复测

水准复测、导线复测工作已全部完成,并上报监理处,已具备开工条件。

⑸技术准备

①施工组织设计

总体施工组织设计已编制完成,并报送监理处审核,根据总监办审核意见正进行调整,将继续补充完善形成实施性施工组织设计上报总监办审批。

②开工报告

总体开工报告、分部分项工作开工报告已完成,待上报监理处。

③技术方案

相关技术方案均已准备完成。

④技术质量管理

形成完善而独立的质量管理体系,建立质量管理制度,签订了质量责任书,明确了各人的质量责任。

⑹安全管理

已按要求建立安全管理组织机构和体系,成立安全管理小组,制定安全管理制度,形成安全管理台账,满足现场施工要求。

⑺材料准备 我部已对当地地材进行调查试验,确定了供应商,水泥、钢材已与销售商签订了合同。

(8)开工准备工作

①水系调查

我部对全线水系进行了调查,整个路段跨高坊镇四个村,各村部队长配合,根据实际需要来确定新增管涵,并上报。调查中发现有很多处民用自来水管及石油管道是沿201主线埋于左侧1米, 深50cm左右,据当地村民了解石油管道的标示牌与实际埋管位子偏差最大处有15米,对现场施工造成了不便。

②电力电线

全线的电线、电缆以及变压器等未拆迁,另有几处民房、坟墓均未拆迁。

③临时用地

取、弃土场临时用地的征用报告以上报监理处及指挥部。

④原地面复测

原地面复测的工作正在进行,待取、弃土场确定好了,后续将展开地面清表、清淤等工作。

以上为我标段准备工作情况,请各位领导多多指导。

合集下载

工程合同履行情况总结

工程合同履行情况总结

工程合同履行情况总结

篇一:施工合同履约情况报告

施工合同履约情况申请报告

慈溪市公共项目建筑中心(局):

由浙江中钦建设有限公司承建的慈溪市人力资源交流中心扩建工程,工程于20XX年8月10日基本完工,贵局于20XX年8月15日组织了竣工验收并合格。现向贵局申报该工程在施工过程中本公司对合同的履约情况:

一、施工工期:

合同工期:270日历天(其中补充协议工期60日历天)。

实际工期:20XX年8月3日至20XX年8月15日,共计377日历天,延误工期107日历天。

工期延期原因天数:

1、因天气原因影响工期情况:

20XX年第9台风(梅花)影响工期3天,具体时间为20XX年8与5日至8月7日;20XX年第11号台风(南玛都)影响工期3天,具体时间为20XX年8月29日至8月31日;20XX年第9号台风(苏拉)影响工期3天,具体时间为20XX年8月2日至8月4日;20XX年第11号台风(海葵)影响工期3天,具体时间为20XX年8月6日至8月8日。总共影响工期12天。 2、20XX年1月5日中间验收合格,20XX年4月20日暖通工程开工,影响工期45天。

3、工程量清单以外的工程变更联系单造价约175万,增加了实际施工作业内容,影响工期40天。

4、桩基工程因慈溪市人力资源保障局配电房输出电力不足不能满足打桩要求,一直间断性跳闸,导致打桩工程施工缓慢,影响工期12天。

以上原因影响工期109天,提前工期2天,不作奖励。

二、若工程质量没有要求达到协议书中约定的质量目标,承包人除自行承担返工费用外,还需承担违约责任和由此给发包人造成的损失,发包人将扣除履约保证金中的质量保证部分,并拥有继续追索损失的权利,本公司未有违约现象。

三、不定期进行安全文明施工检查,施工单位应及时整改,被一次警告后不作处罚,限期整改,被二次警告后扣除相应比例的文

季度履约考核检查汇报材料

季度履约考核检查汇报材料

季度履约考核检查汇报材料

尊敬的领导:

您好!我是负责履约考核的负责人,现将我团队在第X季度的履约考核情况向您汇报如下:

一、履约目标

在本季度,我团队的履约目标是确保项目交付按时完成,保持客户满意度稳定,并达到一定程度的增长。同时要提升团队的工作效率和合作精神,推动各项工作的顺利进行。

二、履约结果

1.项目交付按时完成

在本季度,我团队共承接了XX个项目,其中XX%的项目按时完成交付。我们积极协调资源,合理安排工作,确保项目进度的控制和把控,从而使得项目能够按时交付,满足客户需求。

2.客户满意度稳定并有所增长

为了提高客户满意度,我们定期与客户进行沟通,了解他们的需求和反馈。根据客户的意见和建议,我们及时调整服务方案,满足客户的期望。在本季度,我们的客户满意度为XX%,较上季度有所增长。这得益于我们团队始终坚持以客户为中心,积极主动解决问题,并提供高质量的服务。

3.团队工作效率和合作精神提升

我们通过定期举行团队会议、交流分享和培训等方式,提升团队成员的工作效率和合作精神。在本季度,我们成功实施了一项新的工作流程,使得团队协作更加高效,沟通更加顺畅。通过加强互相之间的交流和协作,我们的团队成员之间更加能够理解和支持彼此,共同推动工作的进展。

三、存在问题及解决方案

虽然在本季度取得了一定的成绩,但我们也面临了一些问题。主要有以下几点:

1.项目进度控制不够严格:由于一些原因,部分项目的进度控制较为滞后,导致最后的交付时间延后。解决方案是加大项目管理力度,加强对关键节点的把控,以确保项目进度的顺利进行。

2.客户需求反馈不明确:有些客户对项目需求的表达不够清晰,导致我们在交付的过程中出现一些偏差。为了解决这一问题,我们将加强与客户的沟通,确认需求,确保清晰明确。

3.个别团队成员工作积极性不高:我们发现有些团队成员在工作中缺乏主动性和积极性,需要加强团队的激励机制,激发他们的工作热情。

四、下一步计划

开工报告内容检查情况汇报

开工报告内容检查情况汇报

开工报告内容检查情况汇报

尊敬的领导:

我向您汇报本部门开工报告内容检查情况。经过全体员工的共同努力,我们已经完成了对所有开工报告的内容检查工作,并就此向您做以下汇报:

首先,我们对每一份开工报告的内容进行了仔细的审查和检查。我们重点关注了报告的完整性、准确性以及逻辑性。在审查过程中,我们发现了一些内容不够清晰、表述不够准确的问题,并及时与相关人员进行沟通和修改,确保了报告的质量。

其次,我们还对开工报告中涉及的数据和信息进行了核实和比对。我们对报告中提到的数据进行了逐一核对,确保了数据的准确性和可信度。同时,我们还对报告中提到的信息进行了与实际情况的比对,确保了报告的真实性和可靠性。

最后,我们还对开工报告的整体结构和表达方式进行了审查。我们重点关注了报告的逻辑性和条理性,确保了报告的表达清晰、条理分明。同时,我们还对报告的语言表达进行了优化和修改,使得报告更加生动、简洁、有力。

总的来说,经过我们的努力,本部门开工报告的内容检查工作已经顺利完成。我们将继续努力,确保报告的质量和准确性,为下一步的工作打下坚实的基础。

谢谢!

物业履约情况汇报材料

物业履约情况汇报材料

物业履约情况汇报材料

尊敬的领导:

根据公司要求,我对物业履约情况进行了汇报,具体情况如下:

一、服务质量

我们物业公司始终把提升服务质量作为首要任务,通过加强员工培训、完善服务流程等措施,提高了服务质量。我们及时响应业主的需求,做到了服务到位、服务周到,受到了业主的一致好评。

二、设施维护

我们加强了对小区设施的维护保养工作,定期进行设施设备的检查和维修,确保小区内的设施设备处于良好的状态。同时,我们也加强了对环境卫生的管理,保持小区的整洁和美观。

三、安全管理

我们加强了对小区安全隐患的排查和整改工作,建立了健全的安全管理制度,加强了对小区安全设施的维护和管理。通过这些措施,有效地提高了小区的安全保障水平。

四、费用管理

我们对小区费用的管理也进行了规范,严格执行收费政策,保证了费用的透明和公正。同时,我们也加强了对费用使用的监督,确保了费用的合理使用。

五、业主沟通

我们积极与业主沟通,听取业主意见和建议,及时解决业主反映的问题,增强了与业主的互动和沟通,提高了业主满意度。

六、社区活动

我们组织了一系列丰富多彩的社区活动,增强了业主之间的交流和互动,营造了一个和谐、温馨的社区氛围。

七、其他工作

在日常工作中,我们还加强了对物业管理规章制度的宣传和执行,加强了对员工的管理和督导,确保了物业管理工作的顺利进行。

总结:通过我们的努力,小区的物业管理工作取得了显著成效,受到了广大业主的认可和好评。我们将继续努力,不断提升服务质量,为业主提供更优质的物业服务。

谢谢领导的关注和支持!

此致

敬礼

季度履约考核检查汇报材料 2

季度履约考核检查汇报材料 2

昆山市中环快速化改造工程

二工区(南段)

履约考核汇报材料

上海建工集团股份有限公司

昆山中环快速化改造工程二工区(南段)项目部

2014年6月18日昆山市中环快速化改造工程二工区(南段)

履约考核汇报材料

一、 工程概况

昆山市中环快速化改造工程二工区设计单位:江苏省交通规划设计院股份 有限公司,监理单位:江苏交通工程咨询监理有限公司,二工区南段造价11.6 亿元。工程从2012年6月19号开工,至2014年底结束,工期为2年半。

二工区(南段)承接施工范围:黄浦江路段FMK8+730. 607〜

FMK12+900; G312 段 MK11+560〜MK14+100,总长 6. 709 公里。主要工作量如 下:

项目 钻孔灌

注桩

(根) 承台

(个) 立柱

(根) 箱梁

(联) 中小

桥 箱涵 灰土 m3 水稳 吨 沥青混凝 土吨 PTC管 桩

m 雨水管 m

二工 区南 段 1878 415 405 98 4 3 383844 271087 132570 33613 20748

二、进度情况

2014年已完成工作量统计及计划安排

项目 桥面系

调平层 防撞墙 桥面防

水 桥面系浙

青 伸缩缝 雨水管 地面道路

灰土 水稳 地面道路

沥青 PTC管

桩 挡土

墙 台背回

填

(土方

量) 地

面

辅

道

桥 箱涵

单位 m2 m m2 吨 条 m m3 吨 吨 m m m3 座 座

总量 171824 24113 171824 42634 155 20748 383844 271087 132570 33613 2017 36897 4 3

已完成 171824 24113 140000 13239

5800 221717 51038 1866 29133 1482 28934 4 2.5

百分比

(%) 100 100 81.5 31. 1

28 57.8 18.8 1. 4 86.7 73.5 78.4 100 33.3

工程项目全面履约检查情况及实施风险分析措施

工程项目全面履约检查情况及实施风险分析措施

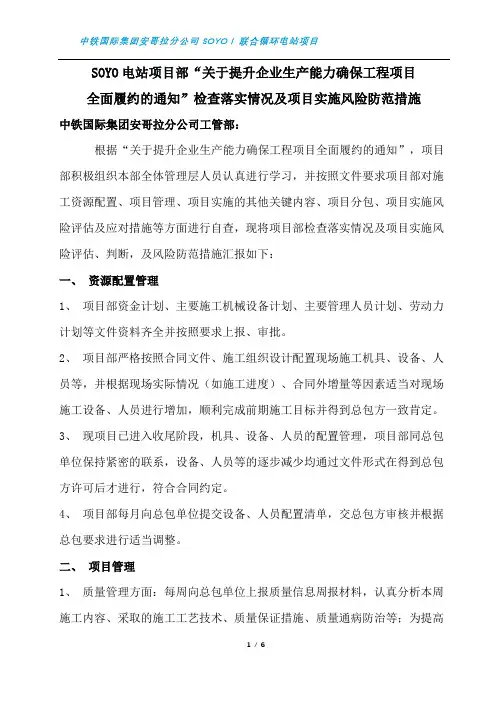

中铁国际集团安哥拉分公司SOYO I 联合循环电站项目

1 / 6

SOYO电站项目部“关于提升企业生产能力确保工程项目

全面履约的通知”检查落实情况及项目实施风险防范措施

中铁国际集团安哥拉分公司工管部:

根据“关于提升企业生产能力确保工程项目全面履约的通知”,项目部积极组织本部全体管理层人员认真进行学习,并按照文件要求项目部对施工资源配置、项目管理、项目实施的其他关键内容、项目分包、项目实施风险评估及应对措施等方面进行自查,现将项目部检查落实情况及项目实施风险评估、判断,及风险防范措施汇报如下:

一、 资源配置管理

1、 项目部资金计划、主要施工机械设备计划、主要管理人员计划、劳动力计划等文件资料齐全并按照要求上报、审批。

2、 项目部严格按照合同文件、施工组织设计配置现场施工机具、设备、人员等,并根据现场实际情况(如施工进度)、合同外增量等因素适当对现场施工设备、人员进行增加,顺利完成前期施工目标并得到总包方一致肯定。

3、 现项目已进入收尾阶段,机具、设备、人员的配置管理,项目部同总包单位保持紧密的联系,设备、人员等的逐步减少均通过文件形式在得到总包方许可后才进行,符合合同约定。

4、 项目部每月向总包单位提交设备、人员配置清单,交总包方审核并根据总包要求进行适当调整。

二、 项目管理

1、 质量管理方面:每周向总包单位上报质量信息周报材料,认真分析本周施工内容、采取的施工工艺技术、质量保证措施、质量通病防治等;为提高中铁国际集团安哥拉分公司SOYO I 联合循环电站项目

2 / 6

施工质量,对各分项工程的施工作业人员均做详细的技术交底,混凝土浇筑等关键工序要求现场技术管理人员进行旁站监督;项目部配备专门的质量监督人员,严格执行“三检”制度,规范施工程序,各分项工程均在提交报验资料得到总包专工和监理的同意后进行下道工序施工;不定期对现场作业人员进行相关质量培训,提高作业人员的施工质量意识。

物业履约情况汇报材料范文

物业履约情况汇报材料范文

尊敬的物业管理部门领导:

根据我司与贵物业签订的合同,现就物业履约情况进行汇报如下:

一、服务质量。

自合同签订以来,我司对贵物业的服务质量进行了全面的评估。通过实地考察和居民反馈调查,发现贵物业在服务态度、服务效率、服务内容等方面均得到了居民的一致好评。特别是在小区环境卫生维护、安全设施保障等方面,贵物业表现突出,得到了业主的高度认可。

二、维修保养。

贵物业在小区设施设备的维修保养工作中,做到了及时响应、快速处理。在小区绿化、电梯、供水供电等方面,我司对贵物业的维修保养工作进行了抽查,发现贵物业能够按时保养设施设备,确保小区设施设备的正常运行,为业主提供了良好的生活环境。

三、物业费管理。

贵物业在物业费的管理和使用上,做到了公开透明、合理使用。我司对贵物业的物业费收取情况进行了核实,发现贵物业能够按照合同约定,合理收取物业费,并将费用用于小区公共设施的维护和改善,确保了业主的权益。

四、安全管理。

贵物业在小区安全管理工作中,做到了严谨细致、有力有序。我司对贵物业的安全巡查、消防设施检查等工作进行了检查,发现贵物业能够做到24小时不间断的安全巡查,确保小区的安全稳定。

五、改进建议。 在实地调研和居民反馈中,我司收集了一些关于物业服务的改进建议。希望贵物业能够进一步加强小区环境的整治,提高服务水平,增加业主参与管理的机会,更好地满足业主的需求。

最后,我司对贵物业在物业管理工作中所取得的成绩表示肯定,也希望贵物业能够进一步改进工作中存在的不足,为业主提供更优质的服务。

特此汇报。

此致。

敬礼。

百度文库文档创作者。

日期,XXXX年XX月XX日。

物业履约情况汇报材料 2

物业履约情况汇报材料

尊敬的领导:

您好!我是XX小区的物业管理部门的负责人,根据您的要求,我向您汇报我所负责的物业履约情况。

在过去的一段时间里,我和我的团队一直致力于提供高质量的物业服务,以满足居民的需求。我们严格按照物业管理合同中约定的各项服务标准和要求进行操作,并进行了细致的管理,下面是我们的主要工作内容和履约情况的汇报:

一、维修养护工作:

1. 维修及时响应:根据居民的报修要求,我们在24小时内进行响应,并组织维修工作人员到相关现场进行处理。在报修要求方面,我们根据实际情况,不断优化报修渠道,提高报修效率。

2. 细致周到的维修工作:我们注重维修工作的质量和细节,确保每一个维修项目都能得到有效解决。同时,通过对维修工人的培训和监督,提高其专业技能,为居民提供更加专业的服务。

二、安全保障工作:

1. 安全设施的完善:我们对小区的安全设施进行了全面的检查,并定期进行维修和维护,确保其正常运转。同时,我们也加强了对安全设施的管理和巡查工作,提高其使用效果。

2. 安全教育和宣传:我们通过小区广播、公告栏等多种途径,宣传安全知识和主题活动,引导居民增强安全意识。同时,我们也组织了定期的安全培训,提升居民对安全工作的了解和参与度。

三、环境卫生工作:

1. 环境保洁常态化:我们加大了对小区环境的日常保洁工作力度,定期组织保洁人员进行清扫和擦拭,确保小区环境整洁。

2. 垃圾分类宣传和管理:我们通过多种形式的宣传,加强了居民对垃圾分类的认识和重视,同时加强了对小区垃圾分类的管理和监督,提高了小区垃圾管理效果。

四、公共设施管理:

1. 设施设备的维护:我们对小区的公共设施进行了定期检查和维修,确保其正常运行。同时,我们也注意了对设施设备的节能使用,降低了能源消耗。

2. 设施设备使用规范:我们加强了对小区设施设备的使用管理,制定了相应的规章制度,并进行宣传教育,引导居民正确使用公共设施。

以上是我们物业管理部门在履约方面的一些工作和努力,我们将继续努力,不断改进工作方法和质量,以进一步提升服务质量和履约水平。感谢领导对我们工作的支持和关注!

工程项目合同履约汇报材料

工程项目合同履约汇报材料

尊敬的项目管理团队及合作伙伴:

根据我们之间签订的工程项目合同(合同编号:[合同编号]),我方作为[甲方/乙方],现将自[合同生效日期]至[汇报截止日期]期间的合同履约情况进行汇报。在此期间,我们严格按照合同约定的职责和义务,积极推进工程项目的各项工作,并取得了以下成果:

一、工程进度方面

截至[具体日期],工程项目已按计划完成了[具体阶段]的工作。具体包括:

1. [完成的主要工作内容],该部分工作自[开始日期]起至[完成日期]止,历时[天数],现已顺利通过验收。

2. [完成的其他工作内容],我们采取了[具体措施]来确保工作的质量和效率,目前进展顺利。

二、质量控制方面

我们始终坚持“质量第一”的原则,对工程项目的各个环节实施严格的质量控制。在此期间,我们:

1. 制定了详细的质量管理计划,并严格执行。

2. 对进场材料进行了严格的检验,确保所有材料符合国家标准及行业规范。

3. 加强了现场施工的质量监督,确保每个施工环节都能达到设计要求。

三、安全管理方面

安全生产是我们工程项目管理的重点。为此,我们:

1. 成立了专门的安全生产管理小组,负责日常的安全检查和隐患排查。

2. 组织了多次安全培训和应急演练,提高员工的安全意识和应急处理能力。

3. 严格执行国家和地方的安全生产法规,确保施工现场安全无事故。

四、环境保护方面

在推进工程项目的同时,我们高度重视环境保护工作,努力实现绿色施工:

1. 严格遵守环保法规,对施工过程中产生的废弃物进行分类收集和合理处置。

2. 采取措施减少施工噪音和扬尘,减轻对周边环境的影响。 3. 加强施工现场的水土保持工作,防止水土流失。

五、后续工作计划

我们将继续按照合同约定和工程计划,推进以下工作:

1. [后续主要工作内容],预计在[预计完成时间]前完成。

2. [预计面临的挑战及应对措施],我们将采取[具体措施]来确保工作的顺利进行。

第二次综合履约考核检查汇报材料(1)

. . . .

.... .

第二次综合履约考核检查汇报材料

尊敬的各位领导:

感你们在百忙之中,亲临驻地办检查指导工作,我谨代表驻地办全体工作人员对你们的到来表示感和欢迎。

下面我就驻地办监理工作开展情况、土建六、七标当前的质量、安全、进度管理评述、下阶段监理工作安排向领导们作汇报。

一、驻地办监理工作开展情况

进入第四季度以来,驻地办全体监理人员积极督促施工单位加强施工现场的质量、安全管理,想方设法为施工单位排忧解难促进度。当前总体质量状况良好,安全生产无事故,截止到本月底,驻地办共下达监理指令7份,发函(文)17份,处理来往文件124份。

(一)质量管理

自开工以来,我驻地办严格按照项目公司、总监办的有关要求,正确处理进度与质量的关系。增强责任意识和急迫感,抓住关键环节,突出重点,紧有序的做好质量监管工作,确保工程又好又快的向前进展。

驻地办监理人员对工程质量的控制坚持“事前指导,事中跟踪,事后检查”的工作方法进行,按监理实施细则中的控制重点,采取工序验收、严格检验、旁站监督、跟踪检查、现场巡视等方式实施质量监督。在质量监控方面驻地办重点开展了以下方面的工作:

1、2013年11月19日至20日,我驻地办组织监理人员对TJ-6、TJ-7合同段质量、安全保证体系及试验室进行了检查并对检查中存在的问题下发了函件,要求施工单位整改到位,全面落实质量保证体系,并已书面回复。目前各施工单位的保证体系已基本建立,质量责任已分解到人。

2、2013年11月25日,总监办、中心试验室对全线进行了11月份质量安全联合大检查并下发了通报,驻地办针对检查中存在的问 . . . .
