人防施工的经验总结

人防施工的经验总结

防空地下室施工须按《人民防空地下室设计规范》(2003年版)、《人民防空工程施工及验收规范》(GB50134-2004)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)等有关设计和施工规范施工。结合施工现场检查情况,具体在实际施工中遇到的有关问题说明如下:

施工图必须经市人防办或其委托的设计审查机构审查合格,方可施工。

一、底板浇筑

1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋一般从底板梁上层主筋下穿越。

2、封堵凹槽设置。按总参图集,对外出入口封堵在封堵侧设有500×150凹槽(HFL系列)或300×150凹槽(GLF系列);防护单元间连通口的内封堵FMDB系列有封堵框自带的140×130凹槽,底框标高宜与建筑标高平。若底板后浇面层砼厚小于150,则须对底板结构须做局部凹槽结构处理,如将底板按地沟形式局部降低并配筋加强;若大于150,则可在后浇面层内设置凹槽。凹槽角部宜用焊锚固钩的角钢加强处理。

3、在防空地下室底板浇筑前埋好对外出入口临战封堵底框(HFL系列或GLF系列);内封堵(FMDB系列)须整体制作安装,不可分开。若底板上砼后浇找平层厚大于150,则可在浇侧墙前与防护门框一起安装。

4、门槛底框钢筋应设置。非活置式人防门中,钢筋砼人防门槛建筑标高一般为150(最低可120),钢结构门根据具体型号为30~200不等。活置式门槛要求底板找平层厚在100以上,这样门框底框L100角钢才能埋得下,若未达100厚,垫层须做局部抬高处理。考虑设计抗力,底框下宜同有槛门槛一样设置U形竖向受力钢筋,无非是此时钢筋标高比有槛门槛低150。此时防护门、活门门框墙每角2根16螺纹钢长度1000须预埋。

5、防爆地漏、呼唤铵钮及下水管预埋。若地下室底板后浇垫层在150以下,建议施工单位对防爆地漏一起与Φ80钢管接好预埋到设计标高后再浇筑底板砼。另外战时水箱、战时干厕处地漏及排水管注意不能漏埋。

6、若干防护单元相连,若仅有一个防爆电缆井,则跨防护单元间的战时电源连接问题须在底板内用镀锌钢管相连用来穿电线(缆),并在穿防护单元隔墙两侧底板处各设一只穿电缆坑。

二、侧墙浇筑

1、门垛宽度要求。根据《防空地下室设计规范》(2003年版)第3.4.11条要求,若防护门洞宽度小于等于1000,两门垛宽须分别突出350、150以上;若防护门洞宽度大于等于1200,两门垛须分别突出400、200以上。根据总参图集,临战封堵突出门垛宜达300以上,且门框墙考虑结构抗力和内部砖墙砌筑空间,厚度宜达500以上,封堵侧四周应平齐,内侧四周宜平齐。另外一框双门门框墙厚应达500以上。

2、防护门门框墙水平筋为受力筋,应配置在外侧,这点和其它墙体一般水平筋为辅筋设在内侧有所区别,且门框墙受力筋宜封闭。

3、支门框模板校核。根据《人民防空质量检验评定标准》(RFJ01-2002)第6.1.9条,门框墙制作允许偏差为2.5‰,即一般2米高门框墙,垂直偏差应控制在5mm以内。人防门厂家一般在安装门框时已将门框垂直、水平调正,支模可能会引起门框偏移,所以门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,无误后再浇筑砼。监理单位需对进场的人防设备按人防质量检验评定标准进行查验,杜绝不合格产品。

4、安装钢筋混凝土人防墙体模板、防护单元分隔处的混凝土梁模板时,不得采用带套管的穿墙螺栓,应采用设止水翼环的一次性螺栓,避免在墙体和梁上造成孔洞。

5、通风、给排水、电气有关预埋套管不能漏埋,各专业应及时作复核,且一般均突出墙面,具体做法详各专业大样图;设备、电气等专业管道穿外墙和口部防护密闭墙/密闭墙时加固定密闭盘,人防风、水、电专业的预留预埋详见各专业图纸及所引图集;

6、人防门门框角筋宜相互拉开50。人防门按总参图集选用,人防门两边均各设有两个闭锁盒(贴于门框角钢侧),为防止门框闭锁盒门框墙角部竖向钢筋碰到,绑扎钢筋时宜将此根钢筋拉离门框50以防止人防门装不进而将该钢筋割掉,或即使挤进了也极易引起门框与墙体钢筋网一起位移而倾斜。

7、人防门预埋门框应固定牢固。为确保人防门安装正确,防止钉模板错位和浇筑变形,一般都用钢管或角钢来作临时支撑,把人防门、封堵框固定、加固,施工时不能随意敲掉。若确因施工通行需要作临时拆除的,则砼浇筑前须焊回,并调正水平、垂直,否则极易引起门框倾斜或变形而影响防护门正常开启。

8、弹好墙体边线并给定有关人防门门槛标高。底板浇好后人防门安装前,模板工及时弹出门框墙边线,并根据找坡要求用水平给定每一樘门槛的建筑标高,以利安装人防门及封堵框定位。此时须注意,若地下室墙体装饰时用刷砂浆找平,支模时须将模板凹进人防门框角钢面一定厚度;若地下室墙体装饰时仅作涂料刷白,则模板可贴牢门框,此时对模板的平整度和砼浇捣质量要求均较高。

9、门槛砼不能漏浇。浇侧墙时,人防门、临战封堵框门槛下砼务必要一同浇好,否则门框下留空极易在施工中因搬运东西而将门框角钢压弯变形,待别是设有垫层的临战封堵框其下砼务必先行浇筑。

10、共用门框墙的防火门安装。若设计因空间所限将防火门与防护密闭门一起装在人防门框墙上,此时需注意,考虑人防门设有闭锁装置,突出人防门约100,为保证人防门在平时能正常开启,并有利于防火门开启,防火门应沿门框角部内侧安装,从而防护、防火两不误。

11、排风口部防密门开启侧防爆呼唤铵钮须在浇筑侧墙前预埋到位。 12、受力钢筋锚固长度须满足,依据《全国民用建筑工程设计技术措施-防空地下室》第3.6.4条要求,抗爆结构受拉钢筋锚固长度取laB=1.05la,纵向受拉钢筋搭接长度取llB=1.05ξ1la。

13、防护密闭门、密闭门和活门门框墙、临空墙、水库挡墙必须整体打筑,不留水平施工缝。

14、侧墙防爆电缆井请注意不要漏掉施工。

三、顶板浇筑

1、顶板吊钩预埋。各人防门、临战封堵在顶板内预埋吊钩土建施工单位不能漏埋,吊钩位置主要有三种:防护门埋在门开启侧门洞中,距门框墙边钢筋砼门200(其中活置式人防门为400)、钢结构门400;对外出入口的外封堵在封堵框内侧居中距门洞边300;防护单元间的内封堵在封堵侧每一米中居中设一只,距门洞边100。

2、在进风口部顶板内超压测压装置DN15镀锌钢管须预埋。

四、中间结构验收

要求:底板、侧墙、顶板干燥,无渗漏;人防门门框安装符合精度要求,无大的偏差;各预埋套管、管道、铁件、吊钩等施工到位,无漏埋;

五、粉刷及设备安装调试

设备须按施工图设计安装到位,并有调试报告。

六、人防专项验收

建设单位会同施工单位整理有关报验的施工技术资料,搞好平战功能转换方案,填写《人民防空工程专项验收申请表》,在总验收前上报人防办进行人防专项验收,人防办于5个工作日内进行专项验收,并出具人防专项验收初验意见,待有关问题整改合格,并将有关人人防专项验收资烊报送齐全后,出具人防专项验收核定意见。

合集下载

坑道式人防工程大跨度洞室模筑砼施工总结

坑道式人防工程大跨度洞室模筑砼施工总结

《民防苑》2007年增刊施工与监理坑道式人防工程大跨度洞室模筑砼施工总结杨健康(中铁十五局集团公司第四工程有限公司)摘要:人民防空工程是国防的重要组成部分,是经济建设的重要方面,是城市建设的重要内容,是利国利民的社会公益事业。而人防工程的特点是:断面尺寸变化多,巷道拐弯多,呈工、T、凹、凸等多种形状,不同于公路、铁路隧道,断面、线形单一,给模筑砼施工带来很大的困难。本文主要介绍坑道式人防工程大跨度洞室模筑砼施工的成功经验,以供参考。关键词:人防工程大跨度洞室φ50无缝钢管弯制钢拱架钢管脚手架一、工程概况“南平2911工程”地处福建省南平市境内,建筑面积3000m2。山顶地面高程最高点约138m,工程最大埋深约53m。洞顶地表多为素土覆盖,场地属于剥蚀残丘地貌。工程地质主要类型有四类,全风化泥质粉砂岩、强风化泥质粉砂岩、强风化含碳泥质粉砂岩和中风化泥质粉砂岩。工程等级及防护标准:工程等级为三等指挥所;防核武器抗力级别:三级;防航弹抗力级别:一级,防一枚750磅航爆弹直接命中;防化级别:甲级(其中电站为允许染毒独立防护分区);防核震动的隔震等级:四级,措施类别为Ⅴ类;抗震设防:6度,4级。支护形式:由于地质条件较差,一般情况下采用钢筋砼贴壁式整体被复,临时支护采用锚喷砼支护,必要时采用钢架锚杆喷射砼超前支护,结构形式均为直墙拱形结构。指挥大厅为本工程最大断面,开挖断面尺寸宽×高为11.9m×10.5m,长度27m,被复砼厚度80cm详细截面尺寸见下图。由于洞室断面尺寸不一,无法用整体式衬砌台车,给模筑砼施工带来很大困难。尤其是拱部砼浇注模板支撑、安装施工难度最大,若用工字钢做拱架支撑,不仅分段多,而且每段自重大,提升高度达9m,人防工程又呈工、T、凹、凸等多种形状,既有指挥大厅这样的大断面,又有开挖断面2.0m×4.2m的小断面,搬运、安装、拆卸施工操作均极为笨重。本企业采用外径φ50、壁厚3.5mm无缝钢管弯制、焊接钢拱架,拱架上铺长150cm、宽20cm、厚度5cm钢模,搭设用方木配合钢管满堂碗扣式脚手架支撑钢拱架解决了这一难题。用钢管弯制钢拱架自重轻,分段少,只有两段,并且能满足80cm厚砼荷载支撑要求,搬运、安装、拆卸操作灵巧、方便,施工速度快。现就指挥大厅模筑砼施工过程介绍如下:二、指挥大厅模筑砼施工由于洞室净断面尺寸达10m×7.2m(不含仰拱),模板支撑难度大,因此砼浇注施工分三次进行,第一次浇注底板、仰拱和边墙脚,边墙脚比底板高出0.5m;第二次浇注墙体,距起拱线下30~50cm,最后再浇注拱部砼。砼采用机械拌和,泵送砼入模,底板、墙体采用插入式振动棒振捣,拱部采用附着式震动器振捣。底板砼浇注立模高度50cm,施工容易,这里不在赘述,重点介绍墙体和拱部模筑砼施工。(一)墙体模筑砼施工墙体一次浇注高度3.2m,模板采用18mm厚优质竹胶版,支撑采用外径φ50钢管和10×10cm方木。1、模板安装模板钉在立档上,立档为10×10cm方木,立档纵向间距30cm,然后用10×10cm方木作横档,共4道,竖向间距依次分别为0.2m、0.8m、0.9m、1.0m、0.3m,中间搭设满堂扣件式钢管脚手架。2、满堂钢管脚手架搭设大横杆竖向间距同横档间距,纵向间距为0.8m,两端用可调顶托调节钢管水平支撑,两端支撑在横档上。立杆横向间距为1.0m,每排9根,纵向间距同大横杆也为0.8m。3、模板加固措施(1)利用系统锚杆:在系统锚杆上焊φ10钢筋,钢筋穿透模板、立档、横档,然后用蝴蝶结将钢筋锁住,防止模板向外胀模。拉结钢筋间距竖向间距同横档间距,纵向间距为1.0m。(2)在浇注底板砼,在两侧墙体分别预埋两排∠50*50*5角钢作为地锚,距墙体1.5m、2.5m,纵向间距2.0m,然后增加墙体钢管斜撑,尾端支撑在地锚上,前端支撑于横档上。4、墙体砼浇注砼振捣采用插入式振捣,两侧对称浇注。-24-5《民防苑》2007年增刊施工与监理(二)拱部模筑砼施工1、拱部钢拱架支撑制作钢拱架外撑、内撑、水平撑、竖撑均采用外径φ50、壁厚3.5mm无缝钢管,由于跨度大,中间最高高度达3.15m,钢拱架支撑可从中间分成两部分制作,每部分长度4.95m,两榀拱架拼装后,中间保留10cm的空隙,高度3.15m,斜撑成60°~75°角之间,间距不大于75cm,拱架中间受力大,斜撑、竖撑间距可加密,钢管之间焊缝厚度不小于8mm。2、满堂扣件式钢管脚手架搭设满堂扣件式钢管脚手架搭设步骤如下:先搭设中间6根立杆,立杆顶端为可调顶托,立杆钢管立好后,把纵向10×10cm方木放置在顶托上,其次把横向10×10cm方木放到纵向方木上,横向方木长度3.8m,再把钢拱架放到横向方木上,对钢拱架进行临时固定,然后进行支撑钢拱架的满堂钢管脚手架搭设。(1)支撑钢拱架的满堂钢管脚手架搭设根据钢拱架间距和受力情况,进行钢管布置,钢拱架纵向间距为75cm,立杆纵排间距也相应为75cm,一次浇注砼长度9m,立杆纵向每排共12根,横向每排也为12根,两侧立杆距边墙均为35cm,依次向中间按105cm、80cm的间距布置,中间两根立杆的距离为30cm。立杆底部垫板,四角设抱角斜撑,中间每隔四排立杆沿纵长方向设一道剪刀撑,所有斜撑和剪刀撑均须由底到顶连续设置。大横杆竖向间距1.0m,第一排距地面30cm,共四道。小横杆横向间距同立杆横向间距,竖向间距同大横杆竖向间距,详见钢拱架平面布置图。(2)钢拱架加固由于钢拱架是由两榀组成,中间留有10cm的空隙,此处受力较薄弱,且拱架中间承受的力又最大,因此,采取了一定的加固措施,将两榀拱架连成一个整体。除中间增加支撑拱架的方木外,其他措施还有:①增加3根大横杆,加强拱架横向整体性,从拱架下端开始设置,间距1.0m。②在拱架设置小横杆,位置详见钢拱架及脚手架立面图。③中间每隔四排拱架沿纵长方向设一道剪刀撑。④两榀拱架间10cm的空隙用4块铁楔填塞。3、安装模板和附着式震动器振捣(1)安装钢模拱架搭好后,再安装钢模,钢模放置在两榀拱架的中间,每端悬空35cm,拱顶中间留两个砼灌注口,一个作为备用,分别距模板端部2.0m,由于砼浇注厚度达80cm,为保证砼能够流淌较远,砼管深入钢模拱顶30cm。(2)安装附着式震动器振捣在拱架上安装8个附着式震动器振捣,分别位于左右两侧,均匀布置。(3)砼浇注时从一个灌注口灌注,自拱脚到拱顶连续、对称地灌注,直到端头模中间拱顶流出砼浆,即可认为砼已浇注密实。三、结论“南平2911工程”指挥大厅采用钢管弯制的钢管架,拱部砼一次浇注9m长,从安装钢拱架,到安装泵送砼管,达到浇注拱部砼条件,8个模工只需3天时间,施工简捷、方便。在三次指挥大厅砼浇注(总长度25m)过程中,没有发现拱架下沉、变形、移位等情况,拱部砼浇注圆顺、密实,无蜂窝、渗水等现象。若用传统施工采用的工字钢作钢拱架,分段多,用螺栓连接,安装不方便,工人劳动强度大,至少需7天以上,而且工字钢的造价也高,很不经济。搭设用方木配合钢管满堂碗扣式脚手架支撑钢拱架作人防工程现浇拱部砼的满堂支架是可行的,值得类似工程的推广和应用。

施工个人工作总结范文【三篇】_工作总结

施工个人工作总结范文【三篇】_工作总结

施工个人工作总结范文【三篇】_工作总结

施工个人工作总结篇二 作为一名有着从培训考过的施工员证以及多年的施工经验,多年来,我不断丰富自己的专业知识,凭着求真务实、踏实肯干的工作态度,在实践中摸索、在经验中积极发展创新、不断提高自己的工作能力。在多个项目完成的同时,我也完善了自身,也在一定程度上成就了自我。现在,我总结了一系列自身的成长以及不足,希望在未来的工作中更严格的要求自己,以更新、更强的面貌迎接以后的工作生活。

一、执行岗位职责

作为项目部的管理人员,我重视控制工程的施工质量、与建设单位和监理单位的协调以及班组的管理协调、自动配合安全科完成各项安全管理工作,狠抓材料管理以节俭工程成本。重要以下几个方面阐明:

1、工程质量管理。

以要求高标准、高起点要求每一个施工项目。施工前期,重视对班组的技巧交底,给班组人员在思想上给予重视,在技巧上懂得本工程的质量和进度、安全要求,为后期施工奠定良好的基础。

在每个项目的实施中,以其中一处为点,严格要求木工、钢筋工、砼工班组按图纸施工,并且预留下影象材料,要求其他单体的班组负责人上来观看,提出自己意见,并且要求其他班组按照此点的要求施工。此方法取得良好作用,也为项目后期的施工质量带来的良好的功效。

2、班组的管理协调工作

(1)在日常工作中,不管走到哪里,施工管理员都是最基层的管理者,既是指挥员又是战斗员,是领导意志、意见的体现,也是基层问题的反馈者,因此更要建立起良好的自身形象,在工作中成为同事的模范,在感情上成为同事信任伙伴。要求大家加班自己必定第一个到,要求大家建立高质量的标准,必须对每一个发现问题的排查都亲历亲为,重视过程控制,对一些质量通病控制在萌芽状况。

(2)关心同事:遇到同事有事,自动帮忙替班并组织全班一起关心,慰劳,形成一种大家庭气氛。

(3)重视每个班组负责人的培训,在每次的会议上,针对施工配合存在的问题,我尽量使每个同志至少占主导地位一次,以增加其经验,使每个同志都能独当一面,处置各种问题,使全部班组的业务技巧水平有整体的提升。

人防质监站半年工作总结

人防质监站半年工作总结

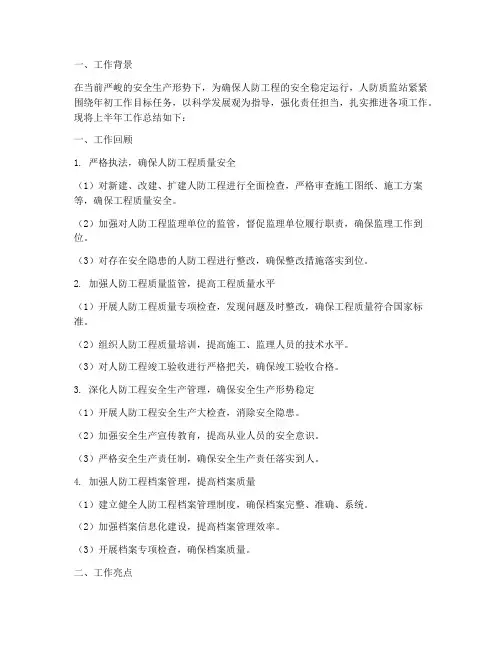

一、工作背景

在当前严峻的安全生产形势下,为确保人防工程的安全稳定运行,人防质监站紧紧围绕年初工作目标任务,以科学发展观为指导,强化责任担当,扎实推进各项工作。现将上半年工作总结如下:

一、工作回顾

1. 严格执法,确保人防工程质量安全

(1)对新建、改建、扩建人防工程进行全面检查,严格审查施工图纸、施工方案等,确保工程质量安全。

(2)加强对人防工程监理单位的监管,督促监理单位履行职责,确保监理工作到位。

(3)对存在安全隐患的人防工程进行整改,确保整改措施落实到位。

2. 加强人防工程质量监管,提高工程质量水平

(1)开展人防工程质量专项检查,发现问题及时整改,确保工程质量符合国家标准。

(2)组织人防工程质量培训,提高施工、监理人员的技术水平。

(3)对人防工程竣工验收进行严格把关,确保竣工验收合格。

3. 深化人防工程安全生产管理,确保安全生产形势稳定

(1)开展人防工程安全生产大检查,消除安全隐患。

(2)加强安全生产宣传教育,提高从业人员的安全意识。

(3)严格安全生产责任制,确保安全生产责任落实到人。

4. 加强人防工程档案管理,提高档案质量

(1)建立健全人防工程档案管理制度,确保档案完整、准确、系统。

(2)加强档案信息化建设,提高档案管理效率。

(3)开展档案专项检查,确保档案质量。

二、工作亮点 1. 顺利完成年初目标任务。上半年,我站共检查人防工程30余项,发现并整改安全隐患20余处,确保了人防工程质量安全。

2. 加强与相关部门的沟通协作,形成了齐抓共管的工作格局。上半年,我站共与相关部门联合开展执法检查5次,提高了执法效果。

3. 提高自身业务水平。上半年,我站共组织培训4次,参加培训人员达50余人,有效提高了业务能力。

三、存在问题及改进措施

1. 存在问题:部分人防工程存在安全隐患,部分从业人员安全意识淡薄。

2. 改进措施:

(1)加大执法力度,对存在安全隐患的人防工程进行严厉打击。

人防梁支模板是能否用套管

人防梁支模板是能否用套管

1 16 竭诚为您提供优质文档/双击可除

人防梁支模板是能否用套管

篇一:人防施工的经验总结

人防施工的经验总结

防空地下室施工须按《人民防空地下室设计规范》(20xx年版)、《人民防空工程施工及验收规范》(gb50134-20xx)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(gb50208-20xx)等有关设计和施工规范施工。结合施工现场检查情况,具体在实际施工中遇到的有关问题说明如下:施工图必须经市人防办或其委托的设计审查机构审查合格,方可施工。

一、底板浇筑

1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋一般从底板梁上层主筋下穿越。

2、封堵凹槽设置。按总参图集,对外出入口封堵在封堵侧设有500×150凹槽(hFl系列)或300×150凹槽(glF系列);防护单元间连通口的内封堵Fmdb系列有封堵框自带的

2 16 140×130凹槽,底框标高宜与建筑标高平。若底板后浇面层砼厚小于150,则须对底板结构须做局部凹槽结构处理,如将底板按地沟形式局部降低并配筋加强;若大于150,则可在后浇面层内设置凹槽。凹槽角部宜用焊锚固钩的角钢加强处理。

3、在防空地下室底板浇筑前埋好对外出入口临战封堵底框(hFl系列或glF系列);内封堵(Fmdb系列)须整体制作安装,不可分开。若底板上砼后浇找平层厚大于150,则可在浇侧墙前与防护门框一起安装。

4、门槛底框钢筋应设置。非活置式人防门中,钢筋砼人防门槛建筑标高一般为150(最低可120),钢结构门根据具体型号为30~200不等。活置式门槛要求底板找平层厚在100以上,这样门框底框l100角钢才能埋得下,若未达100厚,垫层须做局部抬高处理。考虑设计抗力,底框下宜同有槛门槛一样设置u形竖向受力钢筋,无非是此时钢筋标高比有

槛门槛低150。此时防护门、活门门框墙每角2根16螺纹钢长度1000须预埋。

人防施工需要注意的几点内容

人防施工需要注意的几点内容

(RFJ01-2002)4

页脚内容9

人防施工需要注意的几点内容

一、活门槛式人防门钢框为什么要在底板浇筑前安装到位?有无例外?

活门槛式的人防门钢框,其下槛高度较小,一般为50-100mm。系人防底板的延续(前文已经阐述),应该和人防底板共同浇筑,而且人防门框的锚钩一般贯穿下槛深入底板进行锚固。

在人防底板浇筑前若未预埋、预留到位,则会造成人防门钢框在墙体钢筋施工时无法或很难对底板实现有效锚固。

除上述情况外,也有特例可以在底板浇筑后再行安装:

1、活门槛式人防门的下槛高度较大(即人防底板结构和建筑高程差大于100mm),能保证浇筑混凝土墙体时,经过振捣该下槛的混凝土密实、饱满;能保证人防门钢框锚钩全部锚入下槛而不进入底板混凝土部分。

2、对于活门槛式人防门投影下的人防底板区域内,没有地梁、承台梁等竖向抗剪和受弯构件的情况下,可在下槛以下的底板部位采取局部留后浇槽的方式处理。(本人不建议此条,仅属于主管部门允许)

二、关于人防电气工程中防护密闭过线盒的构造和应用

人防工程施工过程当中,电气工程线缆敷设经常会使用到防护密闭过线盒。顾名思义防护密闭过线盒能够保证涉电专业(电气、网络、(RFJ01-2002)4

页脚内容9 监控、消防总线等—)暗敷管线穿越人防特性墙体时,能有效的解决管线穿越所引起的防护密闭性能下降甚至是破坏的问题。

防护密闭过线盒不单纯是线盒,它是由两个电气线盒及其之间的中部带有密闭肋的热镀锌厚壁线管构成的。

下面我们说说它是怎样实现防护密闭功能的。

涉电专业管线穿越人防特性墙体并非仅指直接穿墙而过,对这个概念的理解应该是指,管线将两个不同的防护区域连通起来,这两个不同的防护区域有可能是两个相邻的防护单元,也有可能是同一个防护单元中的主体和口部,也有可能是口部房间中的抗力安全区和非安全区,也有可能是人防工程的内外。总而言之,属于上述情况的均属于穿越。而且这种连通有可能造成工程防护区域的抗力和密闭性能的破坏,导致防护功能的丧失。这种损害最为可能的是通过线管和非匀质体的混凝土间的毛细缝隙、以及线管内的空隙造成。

人防工程咋样施工的(3篇)

人防工程咋样施工的(3篇)

第1篇

一、施工准备

1. 设计审查:在施工前,需对设计图纸进行审查,确保设计符合《人民防空工程设计规范》等相关要求。

2. 材料设备:根据设计要求,准备相应的建筑材料和设备,如钢筋、混凝土、防水材料、人防门等。

3. 施工队伍:组建一支具有丰富人防工程施工经验的专业施工队伍,确保施工质量。

二、施工过程

1. 基坑开挖:按照设计要求,进行基坑开挖,确保坑底平整、坚实。

2. 基础施工:基础施工包括桩基和满堂基础。桩基施工时,注意桩位偏差、桩身垂直度等指标;满堂基础施工时,确保混凝土强度和密实度。

3. 墙体施工:墙体施工包括临空墙、密闭墙、人防单元之间隔墙等。施工过程中,注意墙体厚度、钢筋配置、混凝土浇筑等。

4. 顶板施工:顶板施工包括人防顶板和顶板梁。施工时,确保顶板厚度、钢筋配置、混凝土浇筑等符合设计要求。

5. 防水施工:人防工程防水要求较高,需进行两道防水。第一道为混凝土自防水,第二道为三元乙丙防水卷材。施工时,注意防水层的铺设、搭接和密封。

6. 人防门安装:人防门安装是关键环节,需确保门洞口尺寸、门体安装等符合设计要求。

7. 通风、给排水、电气等设施安装:按照设计要求,安装通风、给排水、电气等设施,确保其正常运行。

8. 竣工验收:施工完成后,进行竣工验收,确保人防工程符合设计要求和规范。

三、注意事项

1. 施工过程中,严格遵循设计规范和施工标准,确保施工质量。

2. 加强施工人员培训,提高施工技能和责任心。 3. 严格控制施工进度,确保工程按时完成。

4. 重视施工过程中的安全防护,确保施工人员生命安全。

5. 加强施工现场管理,确保工程整洁、有序。

6. 加强与相关部门的沟通协调,确保工程顺利进行。

总之,人防工程施工是一项复杂而重要的工作。只有严格按照规范要求,加强施工管理,才能确保工程质量和战时防护效果。

第2篇

一、施工准备

1. 施工图纸会审:组织设计、施工、监理等单位对施工图纸进行会审,确保施工人员对图纸有充分了解。

人防工程的施工要点(3篇)

第1篇

一、施工准备

1. 严格按照国家有关规范、规程、规定进行设计,确保设计质量。

2. 对施工人员进行专业培训,提高施工队伍的整体素质。

3. 准备施工所需材料、设备、工具,确保施工顺利进行。

二、施工要点

1. 防护可靠性

(1)人防工程在建筑、结构、通风、给排水、电气等各方面都有特殊的防护要求,施工过程中必须严格按照设计要求进行施工。

(2)人防墙体在建设和使用过程中不得随意开洞,保证工程整体的密闭性。

(3)人防工程主体均在地下,多属隐蔽工程,质量检查必须严格。

2. 坚固耐用性

(1)人防工程必须满足结构强度要求,工程防水抗渗必须符合设计要求。

(2)地下工程的结构强度和防水、防潮除湿等是工程质量要求的主要指标之一,必须予以重视。

3. 施工工艺

(1)钢筋绑扎施工:外墙水平施工缝留置高度要大于或等于500mm,中间设置止水钢板;集水井应绑出钢筋子口;不锈钢防爆波地漏的采购要三证齐全;人防门及其战时封堵口,活槛与人防内的建筑水平面齐平,固定槛高出建筑水平面150mm;人防门框及战时封堵框的四个角要加强筋;人防工程的底板、墙、顶板都应设置梅花形的S型拉钩,间距不超过500mm;在人防区域内预留、预埋的管道内外面都必须经过防锈、防腐处理。

(2)止水钢板宽度要大于或等于300mm;钢筋采用焊接搭接时一定要煨弯,以保持焊接后的钢筋受力点能够同心;人防门及战时封堵口的门框墙靠开门的一面必须在一个平面上;人防门框安装时一定要保持垂直,并加固牢固。

4. 通风、给排水、电气等系统 (1)人防通风预埋管以2~3mm钢板焊接成形,中间满焊密闭翼环;测压管以DN15镀锌钢管煨制、焊接,不得丝接;在中管段任意部位焊接密闭翼环,出砼面不小于100mm,管口向下。

(2)各种密闭阀门、排气活门安装时均应衬以橡胶密封垫圈;穿越人防隔墙的管道应采用钢塑复合管或热镀锌钢管,穿越处按规范设置密闭套管;穿越人防隔墙的管道均应在人防侧安装P1.0Mpa的防护阀门,阀与墙、顶的距离不宜大于200mm,阀与墙、顶间的管道连接为焊接,不得丝接或采用丝扣管件。

人防工程地坪施工(3篇)

第1篇

一、施工准备

1. 工程设计:根据人防工程的设计要求,确定地坪材料、厚度、构造等参数。

2. 材料准备:根据设计要求,选择合适的地坪材料,如混凝土、环氧树脂、金刚砂耐磨地坪等。

3. 施工队伍:组建一支专业、经验丰富的施工队伍,确保施工质量。

4. 施工设备:准备施工所需的机械设备,如搅拌机、混凝土泵、切割机、打磨机等。

二、施工工艺

1. 基层处理:清除地面杂物、浮土,检查平整度,并进行修补。对于不平整的地方,可用水泥砂浆进行找平。

2. 铺设防水层:在地坪基层上铺设防水层,确保地坪的防潮、防水性能。

3. 地坪浇筑:按照设计要求,进行混凝土浇筑。浇筑过程中,注意控制混凝土的配合比、坍落度等参数。

4. 收面、养护:地坪浇筑完成后,进行收面处理,确保地坪表面平整。然后进行养护,使混凝土充分硬化。

5. 表面处理:根据设计要求,对地坪表面进行处理,如抛光、打蜡、涂装等。

6. 质量检验:对地坪进行质量检验,确保地坪的强度、平整度、防水性能等符合设计要求。

三、施工注意事项

1. 施工过程中,严格遵循施工规范,确保施工质量。

2. 施工前,对施工人员进行技术培训,提高施工人员的技术水平。

3. 注意施工现场的安全管理,确保施工人员的人身安全。

4. 施工过程中,做好环境保护工作,减少施工对环境的影响。

5. 施工完成后,进行验收,确保地坪质量符合设计要求。 6. 地坪施工过程中,密切关注天气变化,合理安排施工进度,避免因天气原因影响施工质量。

四、总结

人防工程地坪施工是确保人防工程安全、稳定运行的关键环节。在施工过程中,要严格遵循施工规范,确保施工质量。同时,加强施工现场的管理,提高施工人员的技术水平,确保施工顺利进行。只有这样,才能为人防工程提供优质、安全的地坪保障。

第2篇

一、施工准备

1. 施工图纸:熟悉施工图纸,了解地坪的设计要求、材料规格、施工工艺等。

2. 材料准备:根据设计要求,准备好水泥、砂、石子、钢筋、防水材料、地坪漆等材料。

医疗建筑工程中人防工程设计总结

医疗建筑工程中人防工程设计总结

摘要:作为医疗建筑,患者、医护人员、医疗设备等诸多用水点,给排水管道与其他民用建筑相比,管线数量之多,种类繁多,并对管线的维护保养提出更高要求,而作为医疗建筑中的人防工程又不允许穿越无关管线,针对此特点,我们采取一系列措施,实现医疗工程中的人防工程使用要求。随着社会科技的高速发展,可以说我国的人防工程逐渐由古老的地道战形式,转变成坚固、美观的建筑形式。

关键词:医疗建筑、人防工程、工程施工

前言:人防工程是医院建筑设计中不可或缺的重要一环,作为一名建筑师,应当处理好人防设计与建筑设计的关系,有利于医院这个特殊个体在危急时刻得以保护人民生命安全。人防 普遍存在于公共性建筑之中,比如医院、教堂和学校等。人防能够在和平年代以及战争年代发挥重要功能,对维护社会稳定具有极其重要的作用。人防地下室的结构设计是一个复杂的工程,涉及内容繁多,既要考虑平时工况又要考虑战时工况,且目前电算软件功能都不是很完善,需要更深入地研究人防结构设计的技术问题,总结设计经验,提高设计水平。

1 医院的人防设计

(1)人防工程为12 个防护单元,为核6 级二等人员掩蔽所,其中住院楼地下室西侧平时为核医学科、肿瘤科,战时为2 个防护单元,层高为6. 0 m;门诊、医技楼地下室平时为地下车库,战时为10 个防护单元,层高为4. 8 m;b. 此次人防工程的功能设置:防护单元平时为戊类库房,战时为常6 级乙类人员掩蔽所;c. 地下人防结构形式为现浇钢筋混凝土框架结构,临空墙为钢筋混凝土墙。

(2)给排水人防工,防护工程水量及水箱:住院楼地下防护工程:战时人员饮用水标准3 L/(人•d),贮水时间15 d,生活用水标准4 L/(人•d),贮水时间7 d。b. 当管道穿防护密闭门或人防围护结构时,应在防护密闭门内侧或围护结构内侧设闸阀,人防围护结构内侧距离阀门的近端面不宜大于200 mm,闸阀应设置在便于操作处,并应有明显启闭标志,闸阀工作压力不应小于1. 0 MPa。并应采用阀芯为不锈钢或铜材质的闸阀。给水管采用衬塑焊接钢管,螺纹连接。穿过人防围护结构的压力排水管采用衬塑焊接钢管,法兰连接;人防围护结构内的重力排水管采用离心铸铁管,管箍连接。所有穿越人防的管道其工作压力不小于1. 0 MPa。c. 管道穿人防围护结构时采用刚性防水套管,详见05S2 /194。d. 人防主要出入口设集水坑,集水坑污水用手摇泵排水,手摇泵型号SH-38(Q

【建筑人】人防工程施工要点、难点全掌握!

【建筑人】人防工程施工要点、难点全掌握!

人防施工难于驾驭,其原因可归结为以下5个因素:设密性、地方性、全专业性和实践性。今天,我们就一起来看防空地下室施工需要注意的事儿。

防空地下室施工相关规范★《人民防空地下室设计规范》(GB50038-2005)、★《人民防空工程施工及验收规范》(GB50134-2004)、★《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)☆特别提醒:施工图须按人防主管部门或其委托审查机构审查合格,方可施工。一、施工前须知1.图纸会审

人防工程在土建施工阶段涉及到各专业的预埋件较多,土建施工前应进行图纸会审,各专业分工明确。。

2.隐检

为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。

二、模架工程须知

1.人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;

2.模板的接缝不应漏浆;

3.模板及其支架在安装过程中,必须设置防倾倒的临时固定设施;

4.临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。如图所示的做法是应被禁止的。 三、钢筋工程须知

1.钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。

2.底板上层钢筋一般从底板梁上层主筋下穿越。底板、侧墙、顶板上、下层钢筋绑扎时须设梅花形布置的拉结筋。

3.平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋。

4.在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。

四、混凝土工程须知

1.大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;

2.浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过28℃;

3.工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土;
