监理2017年7月份阶段性工作总结样板
合肥轨道3号线工程土建JL07标
监理阶段性工作报告
2017 年7月总第 011期
总 监(签字) :
日 期 :
中铁二院(成都)咨询监理有限责任公司
轨道交通3号线土建监理JL07标
2017年7月11日
监理2017年6月份阶段性工作总结
一、监理合同履行情况
根据施工合同要求的工程质量、进度、投资控制目标及其它施工合同约定目标及时收集工程施工过程中各种信息,每月向业主提供一份监理月报,使业主自始至终了解工程进展情况。本工程监理工作控制目标达到监理合同的要求,项目监理部已全面履行了监理委托合同赋予的义务、责任,圆满完成了本工程2017年6月份施工的监理任务。
二、监理工作完成情况
1、质量控制
工程质量控制是监理工作的一项重要内容,我们以施工设计图纸、《施工及验收规范》等为依据,对施工质量进行监控,完成以下工作:
土建10标 (蒙城路站)
1、3号线车站第五段土方开挖设计7500m3(含网喷及支撑体系),本月计划完成3500m3,实际完成0m3,开累完成0m3,占总量的0%;
2、3号线第四段土方开挖设计15300m3(含网喷及支撑体系),本月计划完成10500m3,实际完成0m3,开累完成15300m3,占总量的31.4%;
3、3号线第三段土方开挖设计9600m3(含网喷及支撑体系),本月计划完成5600m3,实际完成0m3,开累完成4000m3,占总量的42%;
4、3号线车站底板设计10段,计划完成2段,实际完成2段,开累完成5段(第二、八段);
5、3号线车站中板设计11段,计划完成3段,实际完成3段,开累完成4段(第二、九、十段)。
6、3号线车站顶板设计10段,计划完成1段,实际完成0段,开累完成2段。
土建11A标 (阜阳路站)
1、本月计划土方开挖完成6000方,实际完成1889方,开累完成39521方,占总量87459方的43.4%。
2、本月计划网喷完成500m2,实际完成0m2,,开累完成2654m2,占总量7072平的37.5%。 3、本月计划钢支撑完成10根,实际完成2根,开累完成63根,占总量206根,的30.6%。
4、本月计划钻孔桩完成23根,实际完成16根,开累完成411根,占总量432根的95.1%。
5、本月计划格构柱完成2根,实际完成2根,开累完成41根,占总量41根的100%。
6、本月计划底板完成1段,实际未完成,开累完成1段,占总量8段的12.5%。
7、本月计划中板完成1段,实际完成1段,开累完成1段,占总量8段的12.5%。
土建11B标(淮南路站)
1、本月计划防水卷材完成1500平,实际完成700平,累计完成13705平,完成总量16000平的86.5%。
2、本月计划顶板完成2段,实际完成2段,累计完成10段,完成总量100段的100%;
3、A出入口围护桩完成70根,实际完成0根,累计完成0根,完成总量161根的0%;
2、进度控制
(1)每月组织召开监理周例会8次,根据制定的施工进度计划分析施工进度的进展情况,督促施工单位采取措施按进度计划要求进行施工。
(2)组织施工单位、现场监理、对车站施工项目进行安全质量隐患排查,并要求施工单位及时进行整改,保证工程质量。
3、安全控制
监理站全体成员在加强自身建设的基础上,结合施工现场实际情况,进行监理工作,具体如下:
(1)组织进行了安全隐患排查专项检查,保证施工安全及工程质量。
(2)组织进行了月度检查、安全隐患排查等专项检查,确保现场施工顺利。
(3)加强临边防护的检查和督促,使临边防护工作基本得到控制。
(4)对施工标段现场扬尘治理进行检查和督促,加强现场文明施工。 (5)对施工单位进行每月月度检查,对现场消防、应急物资库、临边防护等安全保护措施进行控制,做好现场管理。
总之,为了监理工作水平得到进一步提高,我们将本着“预控为主,强化过程,严格监理,监帮结合”的工作作风进行工作。

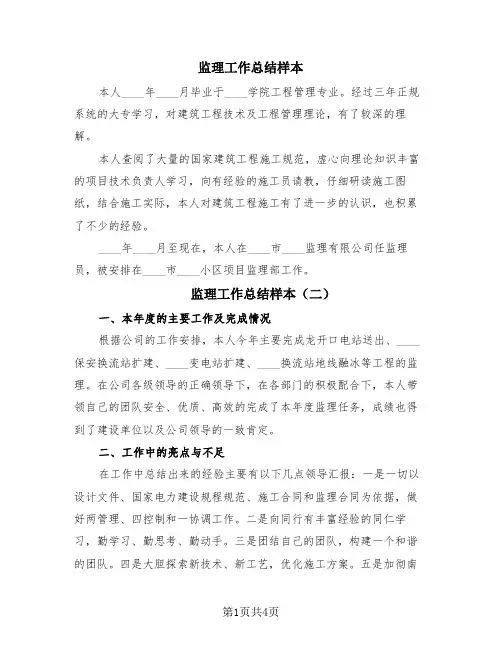

监理工作总结样本(3篇)
第1页共4页 监理工作总结样本
本人____年____月毕业于____学院工程管理专业。经过三年正规系统的大专学习,对建筑工程技术及工程管理理论,有了较深的理解。
本人查阅了大量的国家建筑工程施工规范,虚心向理论知识丰富的项目技术负责人学习,向有经验的施工员请教,仔细研读施工图纸,结合施工实际,本人对建筑工程施工有了进一步的认识,也积累了不少的经验。
____年____月至现在,本人在____市____监理有限公司任监理员,被安排在____市____小区项目监理部工作。
监理工作总结样本(二)
一、本年度的主要工作及完成情况
根据公司的工作安排,本人今年主要完成龙开口电站送出、____保安换流站扩建、____变电站扩建、____换流站地线融冰等工程的监理。在公司各级领导的正确领导下,在各部门的积极配合下,本人带领自己的团队安全、优质、高效的完成了本年度监理任务,成绩也得到了建设单位以及公司领导的一致肯定。
二、工作中的亮点与不足
在工作中总结出来的经验主要有以下几点领导汇报:一是一切以设计文件、国家电力建设规程规范、施工合同和监理合同为依据,做好两管理、四控制和一协调工作。二是向同行有丰富经验的同仁学习,勤学习、勤思考、勤动手。三是团结自己的团队,构建一个和谐的团队。四是大胆探索新技术、新工艺,优化施工方案。五是加彻南第2页共4页 方电网、公司的一切规章制度,积极推广应用基建工程一体化管理的要求,按照设立的whs点进行质量控制。七是对自己团队要求规范的做好监理日记等工作,加强工程影像资料的管理。
其中,我觉得团结自己的团队,构建一个和谐的团队最为重要,俗话说:众人划桨开大船,一个篱笆三个桩都是说明团队的力量强大,几年来的经验和实践证明:只有依靠集体的智慧才能战胜一切困难直至最后取得胜利,才能对外展示公司的形象。强互联网的信息技术在工程上的作用。六是积极贯
三、工作中遇到的问题及处理情况
在工作中,也经常遇到一些问题和麻烦,但是我从不回避,首先要冷静思考,从中悟出解决问题的思路和方法,对于棘手的问题还是发挥群众的智慧。集思广益,博采众长。对于一些在自己的能力和权限范围内确实不能解决的问题,及时向有关领导汇报请示,避免让问难和矛盾恶化,争取解决问题的时间。所以一年来,本人在带领的团队,能顺利地完成公司交代的各项任务。也再次感谢公司各位领导和同事的关照和支持,没有你们们的关照和支持也难以想象。
监理月份工作总结7篇
监理月份工作总结7篇
篇1
一、引言
本月,作为项目监理,我肩负着确保工程进度、质量、成本及安全的重要职责。在全体团队成员的共同努力下,我们圆满完成了本月的工作任务。以下为本月的工作总结。
二、工作内容
1. 工程进度管理
本月,我们按照项目计划,有序推进各项工作。针对项目中的关键节点,我们制定了详细的时间表,并严格执行。同时,加强与各参建单位的沟通,确保信息畅通,及时解决施工中遇到的问题。
2. 质量管理
质量是项目的生命线。本月,我们严格执行质量管理体系,对施工质量进行全面监控。通过定期的质量检查,发现并及时整改了一些质量隐患。同时,加强对施工人员的质量意识培训,提高整体质量水平。
3. 成本管理
在成本管理方面,我们严格控制项目成本,合理使用资金。通过制定详细的成本预算,加强对成本支出的监控。同时,积极寻找降低成本的有效途径,提高项目效益。
4. 安全管理
安全是项目的首要任务。本月,我们加强施工现场的安全管理,严格执行安全规章制度。通过定期的安全检查,发现并及时整改了一些安全隐患。同时,加强对施工人员的安全教育培训,提高安全意识。
5. 协调沟通
作为项目监理,沟通协调至关重要。本月,我们加强与业主、施工单位、设计单位等各方的沟通,及时解决工程中的各种问题。同时,组织召开工程例会,汇报工程进展情况,听取各方意见,确保工程顺利进行。
三、工作成果
1. 工程进度:按照项目计划,完成了本月的工作任务,确保了工程的进度。 2. 工程质量:本月工程质量总体良好,未出现重大质量问题。
3. 工程成本:在成本控制方面,做到了合理使用资金,未出现超预算现象。
4. 安全生产:本月未发生安全事故,安全生产形势稳定。
5. 沟通协调:通过有效的沟通协调,解决了工程中的各种问题,确保了工程的顺利进行。

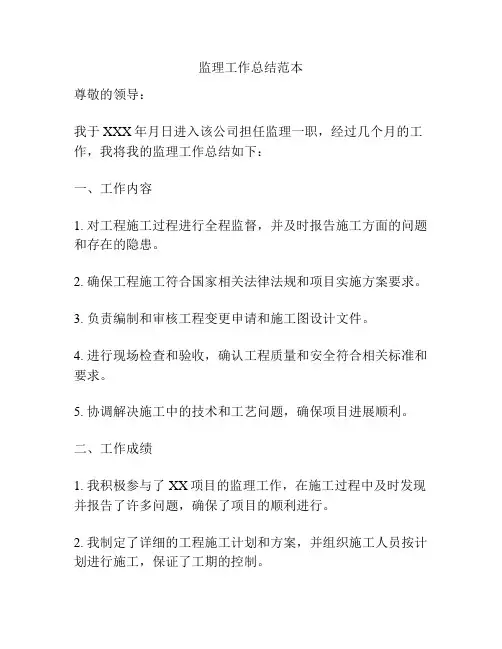

监理工作总结范本
监理工作总结范本
尊敬的领导:
我于XXX年月日进入该公司担任监理一职,经过几个月的工作,我将我的监理工作总结如下:
一、工作内容
1. 对工程施工过程进行全程监督,并及时报告施工方面的问题和存在的隐患。
2. 确保工程施工符合国家相关法律法规和项目实施方案要求。
3. 负责编制和审核工程变更申请和施工图设计文件。
4. 进行现场检查和验收,确认工程质量和安全符合相关标准和要求。
5. 协调解决施工中的技术和工艺问题,确保项目进展顺利。
二、工作成绩
1. 我积极参与了XX项目的监理工作,在施工过程中及时发现并报告了许多问题,确保了项目的顺利进行。
2. 我制定了详细的工程施工计划和方案,并组织施工人员按计划进行施工,保证了工期的控制。
3. 在项目实施中,我与施工单位保持密切合作,协调解决了许多技术和工艺问题,确保了工程质量。
4. 我对施工现场进行严格的检查和验收,发现并纠正了多起施工质量问题,保证了工程质量符合标准。
5. 我在工程变更和设计文件审核方面严格把关,确保了变更和设计的合理性和可行性。
三、存在问题及改进措施
1. 我在工程变更和设计文件审核方面需要进一步提高,加强对细节的把控。
2. 在与施工单位协调解决问题时,需要更加坚决地维护监理利益,确保施工单位按要求执行。
3. 我需要加强对施工工艺和技术问题的学习和了解,提高自身的业务能力。
四、工作心得
1. 监理工作需要不断的学习和提高,保持对新技术和新法规的关注和了解。
2. 在与施工单位协调解决问题时,必须保持冷静和公正的态度,同时也要维护自己的权益。
3. 在工程施工过程中,及时发现和解决问题是保证工程质量和进度的关键。
我将持续努力提高自己的监理能力,以更好地履行我的职责,并期待领导的指导和支持。
此致
敬礼
XXX
监理阶段工作总结
监理阶段工作总结1500字
在监理阶段的工作总结1500字
工作总结
时间过得飞快,一转眼间,本次项目的监理阶段也即将结束。在这段时间里,我深感责任重大,使命光荣。通过各项工作的开展,我不仅提升了自身的专业能力,也取得了良好的工作成绩。在这里,我将对本次监理阶段的工作进行总结和反思,以期从中汲取经验,不断提高自己。
首先,我在本次监理阶段主要负责施工过程的全面监理工作。这包括对施工现场的日常巡视,监督施工队伍的管理和操作,审核施工方案和工艺技术措施等。为了更好地完成这项工作,我加强了与施工方的沟通与合作,遇到问题及时解决,并及时向业主报告。同时,我还加强了对施工质量的把关,随时对各部位进行质量检查,确保项目按照合同约定的要求完成。通过这些工作,我有效地维护了工程质量,保证了项目的顺利进行。
其次,我在本次监理阶段还负责了材料的验收工作。在验收过程中,我严格按照施工方提供的采购计划和合同要求,对材料的质量、规格、数量等进行了仔细检查,并制定了详细的检验报告。同时,我也积极参与了施工方与供应商的材料进场确认工作,确保供应商按照合同约定的时间和数量供货。通过这些工作,我有效地控制了施工材料的质量和供货进度,为项目的顺利进行提供了保障。
同时,我还负责了工程文件管理的工作。我认真核查施工方提供的各类档案资料,包括工程设计图纸、施工方案、检验报告等,确保文件的齐全和相关标准的符合性。同时,我也参与了工程验收和竣工审计等工作,并对各类证明文件加以归档保管。通过这些工作,我提高了自身的工作效率,也为项目的管理提供了有力的支持。
此外,我还积极参与了相关会议和培训活动,并按时完成了相关报告和资料的撰写。通过这些活动,我拓宽了自己的知识面,提高了自身的业务水平和沟通能力。
在本次监理阶段的工作中,我取得了一定的成绩,也遇到了不少的困难和挑战。我意识到自己在专业知识、工作方法和沟通能力等方面还有很大的提升空间。因此,我将进一步加强自身的学习和培训,不断提高自己的专业水平和服务能力。同时,我也将更加注重团队合作,积极与其他相关部门和人员沟通,以实现项目目标。
监理阶段工作总结_社团阶段工作总结
监理阶段工作总结_社团阶段工作总结
在监理阶段的工作总结中,我承担了监督和管理工作,并负责确保项目按计划进行,并符合质量和安全标准。在这个阶段,我通过以下几个方面的工作,取得了一些成绩:
我与项目团队密切合作,确保项目计划的执行。我协调各个部门的工作,确保工作进度和质量符合项目要求。我与项目经理一起制定了详细的项目计划,并定期召开会议,与团队成员沟通和协调工作,解决问题和障碍。
我注重质量控制,保证项目达到高质量的要求。我督促施工人员按照项目设计和质量标准进行工作,并对施工过程进行监督和检查。我及时发现和解决了一些质量问题,避免了后期的纠纷和额外的成本。
我还关注工程的安全问题。我确保工地的安全措施得到了严格执行,并定期组织安全培训和演习。我对施工现场进行巡查,确保施工工序的安全进行,并及时采取措施处理不安全的行为和现象。
与此我注重与业主的沟通和协调。我及时向业主报告工作进展情况,并征求业主的意见和建议。我与业主就一些重要的决策进行讨论和协商,确保业主的利益得到保护。
在社团阶段的工作总结中,我担任了一些职务,如活动策划和组织、会员管理等。通过这些工作,我取得了一定的成绩和经验:
我参与并组织了一些社团活动。我和团队成员一起制定了活动计划,并负责具体的实施工作。我协调各个方面的资源,确保活动的顺利进行。我还与外部合作伙伴进行了沟通和协商,组织活动的赞助和支持。
我参与了社团的会员管理工作。我负责招募新会员,并组织新会员的培训和入会手续。我与会员保持紧密联系,了解他们的需求和意见,并提供必要的支持和帮助。我还组织了一些会员活动,促进会员之间的交流和合作。
我还负责社团的宣传工作。我设计和制作了一些宣传材料,如海报、宣传册等,并通过各种渠道进行宣传和推广。我还建立了社团的官方网站和社交媒体账号,并及时更新和发布相关信息。
通过这些工作,我提高了自己的组织和沟通能力,锻炼了解决问题和处理人际关系的能力。我也认识到了自己在一些方面的不足之处,如时间管理和团队合作能力,我会在以后的工作中加以改进和提高。
阶段性监理工作总结(4篇)
第1页共30页 阶段性监理工作总结
我项目部自____年____月开始荆州港洪湖新堤港区综合码头工程的施工,在指挥部、监理及设计的领导监督配合下,通过全体施工人员的努力,克服了众多困难,到____年____月____日底已经完成部分工作量,针对前期的一些施工情况,作一总结,总结如下:
一、工程概况荆州港洪湖新堤港区综合码头工程码头平台长220m,宽28m,平台排架间距为8m,共27跨,28榀排架;引桥共2座,引桥长分别为45m,宽9m,与码头平台交接处设喇叭口,宽6m;抛石护桩总长320m。主要工程量:900mm钢管桩直桩140根,钻孔灌注桩80根,13m预应力空心板42块,码头平台上部结构由现浇横梁、预制纵向梁系和叠合面板等组成,平台前沿下部设3层系缆平台,由钢系靠船梁和钢质走道板与靠船立柱和钢管桩焊接组成。码头平台项层系船柱采用350KN铸铁系船柱,3层系缆平台均采用250kN钢质系船柱;码头前沿竖向布置DA-A400H标准反力型橡胶护舷,横向布置DA-A300H标准反力型橡胶护舷。码头平台后沿设一座长18.0m,宽9.0m的变电所平台,采用高桩墩式结构,基础采用6根1200mm钻孔灌注桩。
二、施工准备自接到中标通知后,我单位把荆州港洪湖新堤港区综合码头工程工作作为当年工程中的重点,因本工程工期紧、施工难度大,我公司认真组织、优选施工队伍组建成立项目部,项目部成立后,合理组织人员、设备、材料,及时投入资金反复推敲施工方案,第2页共30页 认真进行技术交底。由于精心组织,合理施工,阶段性较出色地完成部分施工任务。
三、过程控制进入全面施工后,我项目部施工技术员,通过分析确保把质量控制、进度控制、安全控制作为控制的重点。
1、质量控制从接到中标通知书后,我项目部就将本工程作为精品工程进行组织施工,在指挥部在提出精品工程的施工目标后,我项目部非常重视局长的指示精神,自始至终把质量控制作为工程控制的首位,在施工中质量控制主要由技术负责人牵头负责。坚持跟班作业,一旦碰到技术难题能现场解决的就现场解决,不能解决的汇办协调解决,甚至汇报监理组,指挥部统一协调解决。确保质量万无一失,坚持监理程序,技术人员平常所有技术工作,在严格的监理程序下进行,每道工序都必须坚持自检、报检的监理制度。每一道工序的完成必须坚持按数据说话,摒弃主观臆断、摒弃经验论。质量的好坏,只有平凡的数字最有说服力,行就行,不行就不行,坚持源头控制,每一批次的材料进场,先试验合格后方可入场。这样杜绝了不合格劣质的材料进场。另外,职工的质量意识对质量的影响也相当大,因此在施工过程中,坚持例会制度,在例会上反复强调质量的重要性,每一道工序的要求、质量的要点,每个施工人员都应该清楚。对工艺不成熟的,应用试验段方法来解决。总之本工程质量在指挥部的督查、监理组的把关、施工单位的认真实施下,到目前为止可以说符合指挥部提出的精品工程的质量要求。 第3页共30页 2、进度控制我项目部积极根据指挥部要求的工作,为加快工期尽最大的力量,为此我项目部为加快工期在施工中采取了最优的施工方案,将桩基础施工,承台施工,立柱施工及钢管桩沉桩施工等有机的结合在一起,进行交叉作业,但相互之间并不影响,保证了工程进度:a、优化调整施工方案:在桩基础施工过程中,根据业主、监理组、施工单位三方面确定的施工方案(采取冲击锤钻孔)。b、加大了机械的投入:为加快工期,我项目部加大了机械的投入,保证了有作业面的及时完成作业面,不发生因机械不足而引起的延误工期的现象。通过采取以上的措施,使施工进度有效的提高,但是在抓进度的同时,我们施工单位没有牺牲工程的质量,在保证质量的前提抓工程进度。
2017年工程监理工作总结报告
Word文档仅供参考
2017年工程监理工作总结报告
【第1篇】2017年工程监理工作总结报告
xx县xx廉租房三期9号楼工程经各参建单位的共同努力,顺利完工。在此,我代表xx天正建设监理问有限公司xx廉租房项目部,将本工程监理工作事情,总结如下:
一、工程概况:
xx县xx廉租房三期工程,由xx市中南建造工程公司承包施工。该工程位于xx县xx村,为砖混结构,其中:一层层高2.4米为杂物单,二到七层屋高3米为住所房,屋面为水泥瓦坡屋面,建造面积2918m2,造价为250万元。
二、监理组织机构:
我司依照监理合同和监理大纲,结合本工程具体事情,组建由总监理工程师李平方,专业建监理工程师胡丽林,监理员师唐小佳、组成的项目监理机构于2013年2月20日进场,对本工程进行监理。项目监理组严格执行监理程序,坚持诚信、守法、公正、科学的宗旨,以仔细、严谨、一丝别苟的工作作风实施监理,完成了监理任务。
三、监理工作事情:
1、抓好事前操纵,严把开工关。
在整个监理过程中,我们坚持以事前操纵和主动操纵为主,依据合同和设计文件编制了监理规划,制订了具体的监理工作程序,明确了工作内容,行为主体,验收标准及工作要求。
本工程开工前,依据监理规范要求,我们审查了施工单位的资质,现场质量治理、技术治理组织机构、人员、制度及特殊工种操作人员的资格、上岗证等。依据承包单位报送的施工组织设计方案报审表,对施工组织设计进行了审查,并相应编制了《监理规划》对工程的测量、定位放线,包括轴线尺寸、水平标高进行了现场复核,进一步明确了监理目标和要求,为监理工作的顺利开展制造了条件。
2、严把原材料、半成品进场关
凡是进场原材料、半成品首先要进行书面检查,即查验合格证、准用证、质保单等,符合要求后进行外观检查,没有异常事情后监理见证取样送市检测中心复检,做到材料进场先复检后使用,别合格的材料拒绝用于工程上。本工程建造材料合格证、质保单齐全,对钢材、水泥、石子、黄沙等要紧建造结构性材料都进行了进场后的抽检复验,全部达到合格要求。
阶段性监理工作总结
第 1 页 共 4 页 阶段性监理工作总结
一、引言
阶段性监理是施工过程中非常重要的一项工作。通过对施工工地的监督和管理,能够确保施工质量,保证工程按时按量完成,并有效地控制工程成本。本文将对阶段性监理工作进行总结。
二、项目背景
本次阶段性监理工作是针对某大型综合项目的施工过程进行的。项目包括建筑施工、设备安装等工作。项目总工期为两年,总投资额为数亿元。
三、阶段性监理工作内容
1. 施工前期准备
在施工前期,我积极参与项目的初步策划和准备工作。与业主、设计单位等进行充分的沟通和协调,确保施工方案的合理性和可行性。同时,我还组织对施工场地进行勘察和评估,为施工做好准备。
2. 施工过程监督
在施工过程中,我对施工单位的施工进行了全程监督和管理。主要包括以下几个方面的工作:
(1)施工进度管理:监督施工单位按照施工计划进行施工,并随时关注施工进度。及时发现和解决施工延期等问题,确保工程按时按质完成。 第 2 页 共 4 页 (2)质量管理:严格按照设计要求进行质量检查和验收。及时发现并整改施工中存在的问题,确保工程质量符合标准要求。
(3)安全管理:监督施工单位按照相关安全规范进行施工,并定期组织安全检查和培训。确保工程施工过程中的安全问题得到及时解决,保障工人的人身安全。
(4)材料采购管理:监督施工单位的材料采购过程,确保采购合同的履行和材料质量的合格性。避免施工中出现材料质量问题。
(5)成本控制:及时跟踪工程施工过程中的成本情况,对变更订单、额外工程等进行审核和控制,确保工程成本符合预算要求。
3. 施工过程中的问题解决
在施工过程中,我积极与施工单位、设计单位等进行沟通和协调,及时解决施工中的问题。关于施工过程中的问题,我做了以下几方面的工作:
(1)及时与设计单位进行沟通,解决设计图纸中的疑问和问题。保证施工按照正确的设计进行。
(2)积极沟通和协调施工单位和业主之间的矛盾和冲突,确保施工工作的顺利进行。
阶段性监理工作总结范文(2篇)
第1页共4页 阶段性监理工作总结范文
____年即将结束,回首____年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难时的惆怅,时间过得飞快,不知不觉中,充满希望的____年就要到来,现就本年度重要工作情况总结如下:
一、个人年度主要工作内容
在这一年的时间里,我主要参与了烟台港保税港区一期封关工程,烟台市地下管线普查工作,烟台港三突堤堆场修复工程,综合楼位移观测,以及公司多个项目的测量工作。
工程资料方面:
三、工作体会感受及不足
通过今年的监理工作,我觉得作为一名监理人员只有做到品行端正、严于律己、融入团队、尊重他人、工作认真负责才会赢得别人的尊重。在工地我接触到了很多新事物,在老同事的细心指导、帮助下我学到了很多新的理论知识和实践经验,拓宽了我的知识面。
这一年的工作我收获很大,但是也存在很多的不足,工作经验不足,面对强度较大工作的时候不够细致,不够耐心,这些不足也导致自己的工作存在很多的瑕疵。在以后的工作中我会勤学习,不断总结经验,吸取教训,改正自己的不足,争取做到扬长避短。
四、明年个人职业发展意见及对公司的意见 第2页共4页 从事监理工作,懂得再多也嫌少,绝不能满足于现在,因此我明年我依然要多问、多学、多做,按照工作需要逐步深入的学习好各项专业知识。工作生活上遵守公司的各项管理制度,加强团队意识培养,进一步融入我们这个集体,并且利用业余时间多学习一些规范多看一些相关论文,提高自己的业务水平。也希望公司多组织一些对我们新员工的培训,使我们能更好的适应这份工作,这样我们就可以多为公司做一些事情。
阶段性监理工作总结范文(二)
一、工作背景
在过去的一段时间里,我作为阶段性的监理工程师,负责监督和管理项目的实施过程。该项目是一个规模较大的建筑工程,包括多个阶段的施工和装修工作。我的工作职责涵盖了施工进度的监控、施工质量的把控以及合同执行情况的评估。通过与各方合作,我积累了丰富的经验和知识,并且不断提高自己的能力。
2017年监理项目部工作总结
2017年监理项目部工作总结
前言
2017年是中国建筑业转型升级的关键一年,建筑监理作为建设工程的“看守者”,发挥着至关重要的作用。本文将就我们项目部在2017年所承担的监理工作进行总结。
一、参与项目数量
2017年,我们项目部参与了9个建设工程项目的监理工作,其中有6个是市政道路建设项目,2个是商住楼建设项目,1个是大型医院建设项目。虽然数量不多,但是每个项目都有自己的特色和难点,我们项目部充分认识到了不同项目类型的监理工作的差异性和独特性。
二、监理服务内容
本项目部在2017年所提供的监理服务覆盖了工程建设的各个环节,我们的服务包括但不限于:
1.监理招标文件审核,确保招标文件规范合法;
2.监理招标工作,对监理投标设计文件进行审核;
3.监理服务合同的编写和审核,确保条款合理;
4.监理策划的制定,对工程的实施进行详细分析;
5.现场巡视和监理日常管理,对工程的各个方面进行严格监督;
6.施工过程中的质量、工程量、安全的监督审查;
7.验收阶段的监理服务,确保工程完工后的验收顺利进行。
综上所述,我们的监理服务内容涵盖了建筑工程建设的各个环节,包括可行性研究、设计、招标、实施、验收等阶段,在服务过程中努力为客户提供高质量的监理服务。
三、工作亮点
本项目部在2017年的工作中,有以下几个亮点:
1.把握新技术,突出监理优势。针对电子招标的新技术发挥监理作用,发挥了监理审核、监理发包人等方面的优势。 2.加强沟通合作,实现优势互补。在监理过程中,本项目部与建设单位、施工单位和设计单位保持高效的沟通,经常开展调研、座谈、研讨等方式加强合作。
3.治理项目问题,实现优质服务。明确责任,针对项目存在的问题提出对策方案,确保监理对问题的监督和解决程序加快,确保服务质量。
四、总结
回顾2017年,我们项目部在监理服务方面取得了一定的成绩,但同时也深感监理服务的复杂性和难度。希望在未来的工作中能够继续努力,不断提升自身能力,做出更大的贡献。
