临建搭设施工设计方案

Word 专业资料

Xxxxxxxx 现场临建施工方案 Word 专业资料

xxxxxxxx 项目部Word

专业资料

2016 年 12 月 20 日Word专业资料

xxxxxx 专项方案 xxxxx 施工方案 Word专业资料

审批页 审 批: ________________ 审 核: ________________ 项目经理: _____________ 编 制:

Word专业资料

XXXXXX 项目部 2016年12月20日Word 专业资料

目录 1. 编制目的 ............................................... 1 2. 编制依据 ............................................... 1 3. 工程概况 ............................................... 1 4. 施工总平面布置原则 ..................................... 1 5. 搭设方案 ............................................... 2 6. 保证措施 ............................................... 6 附:现场总平面图Word 专业资料

1. 编制目的 为了确保省级文明工地和争创国家 AAA 安全文明标准化工

地的目标得以实现, 同时贯彻集团公司关于文明工地创建的要求 和树立良好的企业形象, 满足施工生产和安全文明标准化、 规范 化要求,结合本施工现场实际,特编制本工程临建搭设方案。 2. 编制依据

1.党校工程施工图纸

2. 《建筑施工安全检查标准》 (JGJ59-2011 )

3. 《 建 设 工 程 施 工 现 场 消 防 安 全 技 术 规 范 》

( GB50720-2011 ) 4. 《施工现场临时用电安全技术规范》 ( JGJ46-2005 )

5. 《建筑施工现场环境与卫生标准》 (JGJ146 —2013 )

6. 《建筑施工组织设计规范》 (GB/T50502 — 2009 )

7. 施工现场实际情况

3. 工程概况

该工程位于xxxxxxxx ,占地面积约 XXXXX m2 ,建筑面积约 XXXXX m,含一栋 XXXXXXXX。

4. 施工总平面布置原则

根据现场实际情况, 平面布置时遵循科学合理, 尽量减少施 工场地占用面积;合理组织运输,减少二次搬运;施工区域的划 分和场地的临时占用应符合总体施工部署和施工流程的要求, 减 少相互干扰;临时设施应方便生产和生活,办公区、生活区和生 产区分离设置;符合节能、环保、安全和消防等要求;遵守当地 主管部门Word 专业资料

和建设单位关于施工现场安全文明施工的相关规定。 5. 搭设方案

5.1. 围挡

根据工期要求及现场实际情况,为实现“四节一环保” ,项 目部确定用型钢制作定型化标准化,可重复利用,多次周转,便 于安拆,在缩短施工工期的同时实现施工过程中的零污染。 5.1.1. 按照设计规划审批的范围在施工界限处设立围挡, 其中东 侧露出

杨凌大道高度不低于 2.5m ,因东侧地势坡度高差达 2.6m,故采用广告牌的形式作为围挡。围挡立柱采用 100 X100 镀锌方钢,方管高度为 5m 和 3.5m ,方钢壁厚 3mm ,每个立 柱加一道斜支撑,支撑方管为60 X60mm,壁厚不小于2.5mm , 立柱底部钢板为400 X400mm,厚度不小于10mm,立柱靠铁 为100 X200mm 三角铁,厚度不小于 10mm。广告牌龙骨为 40 X40mm 镀锌方管,壁厚3mm,间距不大于1m ,方管四角裁 斜口焊接, 彩钢铁皮厚度不小于

0.5mm 。预埋螺栓不小于 M16 X800mm,配双螺母和垫片。所有连接部

位均用镀锌螺丝连接, 每一根立柱与广告牌的连接螺栓不少于三处,杜绝使用电焊连 接。广告牌安装应保证安全牢固、横平竖直、美观大方。工地南 侧、北侧和西侧围挡采用方钢立柱和夹芯板作为围挡, 高度 2m 。 5.1.2. 宣传布置:按省级文明工地、 XXXX 主管部门、绿色施工 以及集

团公司相关要求, 确定宣传内容。 对围墙上的宣传内容进 行统一布置,做到符合要求,内容丰富,图文并茂,美观清爽。 Word 专业资料

5.2. 大门及门外布置

5.2.1. 施工现场的大门和门柱应美观、牢固。大门门柱高度为

3m ,宽度 0.8m ,铁质大门,高度 2.5m ,宽度 6m ,大门正面 喷涂

企业标志。 5.2.2. 大门门柱采用型钢制作,尺寸 800 X800mm,用铝塑板 做面

层,可重复利用,节能环保。大门两边门柱对联采用 2cm 厚PVC字内容为:“XXXXXXX ”。 5.2.3. 工地大门入口处按省市相关治污要求设置成品自动洗车 台,保证

进出车辆不将泥土带入市政道路,同时减少道路扬尘。 5.2.4. 为便于现场安全管理,同时做好对农民工实名制的管理, 大门入

口处设置门禁系统, 施工作业人员将车辆停入车棚后刷卡 进入,门口设专职安全保卫人员,建立来访登记,不登记的外来 人员不准入内。 5.3. 场坪及道路

5.3.1. 本工程工期紧,任务重,为满足工期要求,室外绿化、操 场、道

路、铺装必须与主体同时施工。因此,工地的临时施工道 路、材料堆场必须合理规划,在满足施工最小要求的情况下,尽 量避免占用室外工程用地。 基于以上原因, 尽量利用工程正式道路作为工地的临时施工 道路,临时施工道路面层标高施工至正式道路的垫层, 临时料场 堆放地亦是如此, 避免重复拆挖, 造成浪费, 又能加快工程进度, 满足施工要求。 5.3.2. 施工现场主道路必须硬化处理, 砂、石料场和堆放其它建 筑成Word 专业资料

品、 半成品材料的场地也必须进行硬化和半硬化处理。 硬化 后的道路要平整坚实,畅通无积水,做到晴天不起尘,雨天不起 泥。 5.3.3. 场地主道路宽6 m,次道路宽4 m,尽量以场区总平面布置 图中永

久道路位置拟建施工用临时道路, 以便于节约资源, 现场 主道路采用 160mm 厚 C20 砼硬化,次道路采用 120mm 厚 C20 砼硬化。道路两侧

设置路牙石。 5.3.4. 钢筋、模板加工场地、 半成品场地均采用 100mm 厚 C20 砼硬化。直条钢筋堆放场地砖砌堆放台( 37 X50 @2000 )采用 M5 水泥砂浆砌筑,三面粉刷,涂安全警示漆,钢筋分隔采用槽 钢制作定

型化隔离桩。 5.3.5. 砂、石料场采用150mm 厚C20混凝土硬化,用M5水 泥砂浆砌

筑 240mm 宽 1.2m 高分隔围挡。 5.3.6. 施工现场内设排水措施。根据场地实际情况由北向南做

4 %。找坡以适应排水需要,现场临时设施屋面滴水线,脚手架周 边,地

下室护坡挡水墙外及大门口内 1m 处设深度大于 20cm , 宽度为 30cm 的排水明沟或暗沟,明沟上加盖钢筋蓖板。 5.4. 办公用房 现场办公用房搭建一栋两层活动板房,设项目经理办公

室、 综合办公室、劳务办公室、会议室、甲方办公室、监理办公室等 办公用房, 满足正常工作要求。 生活区设一栋两层和二栋一层活 动板房,设宿舍、厨房、餐厅、浴室、医疗室和厕所等,使项目 部工作人员有一个舒适Word 专业资料

的工作和生活环境。 5.4.1. 施工现场办公用房消防设施: 活动板房均采用阻燃型彩板 搭建,

满足防火要求,现场办公用房足额配备干粉式灭火器(临 设每四间配备一组共配 3 组)和消火栓。 配电室除配备干粉灭火 器外同时配备消防用砂。设专人定期检查、管理灭火器具,过期 灭火器及时检查更换。 5.4.2. 施工现场临时用电严格按 《施工现场临时用电安全技术规 范》

( JGJ46-2005 )要求实施,采用 TN-S 接零保护系统,采用 三级配电二级漏电保护系统, 所有配电箱内均采用塑壳透明式开 关(详见临时用电专项施工方案) 。 5.4.3. 加强对项目部全体员工和作业人员的消防安全教育, 及时 对职工

进行防火安全教育, 普及消防知识, 提高职工防火警惕性。 5.4.4. 严禁在临设内使用大功率用电设施及生火做饭, 保持施工 现场消

防通道通畅,安排义务消防队值班。 5.5. 辅助用房

5.5.1. 门卫室:项目部进场后,先行修建门卫室,门卫室修建完 毕,立

即安装门禁系统,人员出入必须刷卡,来访人员登记后方 可入内,杜绝闲杂人员进入施工现场,保证现场的施工秩序。 5.5.2. 现场茶水亭:本着经济、环保的原则,现场茶水亭采用集 装箱型

活动房,既美观大方又方便安拆。 5.5.3. 现场卫生间: 现场卫生间采用集装箱型卫生间, 可减少现 场土

方、安装作业,节省时间,减少对环境的影响。同时,这种 结构的卫生间

合集下载

临建搭设方案

临建搭设方案

XXXXXX 工程临时设施搭建方案建设单位:X设计单位:XX监理单位:X施工单位:X编制:审核:审定:X年X月目录目录 (1)第一章工程概况 (2)1.1工程概述 (2)1.2施工现场情况 (2)第二章施工现场临时设施 (3)2.1施工现场平面布置 (3)2.2施工现场临设的具体做法 (3)第三章项目部临时设施 (5)3.1项目部临时设施平面布置 (5)3.2项目部临时设施的具体做法 (5)第四章工人生活区临时设施 (10)4.1工人生活区临时设施平面布置 (10)4.2工人生活区临时设施的具体做法 (10)第五章施工现场及生活区临时水电 (14)5.1设计说明 (15)5.2生活区电气系统图 (16)5.3施工现场电器系统图 (17)5.4项目部首层电气平面图 (18)5.5项目部二层电气平面图 (19)5.6员工宿舍一、二层照及插座平面图 (20)5.7项目部饭堂及卫生间照明平面图 (21)5.8冲凉、卫生间电气平面图 (22)5.9民工食堂电气平面图 (23)5.10生活区主线路图 (24)5.11施工现场主线路图 (25)5.12生活区给水主干线图 (26)5.13项目部冲凉房、厨房给水平面图 (27)5.14民工厨房给水平面图 (28)5.15员工公共厕所给水平面图 (29)5.16员工区排水平面图 (30)5.17水电安装工程结算表 (31)附图一、施工现场总平面布置图附图二、生活区总平面布置图第一章工程概况1.1 工程概述我司承建的为会所及B型I-9、I-10、I-11栋楼,该住宅工程是中海万锦豪园住宅小区的一部分。

会所分多功能厅、游泳馆、篮球馆三个部分,外加一个室外游泳池,多功能厅为地上三层,游泳馆、篮球馆地上单层建筑。

B型I-9、I-10、I-11栋分别为10、11、12层住宅,其中地下室为汽车库、设备用房,层高为5.300米,地上标准层为2~4米不等。

1.2 施工现场情况我司承建的为会所及B型I-9、I-10、I-11栋楼,场北侧临交通次干道海五路,南侧临交通次干道海三路,东侧为交通主干道桂澜路,西侧临交通主干道为南九路,靠近千灯湖公园,交通便利。

塔吊作业区内临建房屋防护棚搭设方案

塔吊作业区内临建房屋防护棚搭设方案

塔吊作业区内临建房屋防护棚搭设方案在塔吊作业区内搭设临建房屋防护棚是为了确保在施工过程中,工人
和设备能够得到适当的保护,同时还要考虑到施工期间的安全和环境保护。

下面是一种针对塔吊作业区临建房屋防护的搭设方案:
1.建立临时施工控制区域:在塔吊周围划定一定的控制区域,用栏杆
或其他可见的警示物搭建围栏,确保其他工人和外来人员不会进入施工区域。

2.考虑施工布局:在选择搭设位置时要考虑到塔吊的工作半径以及周
围建筑物和辅助设施的位置,确保塔吊的转动和吊装操作不会受到防护棚
的限制。

3.选择适当的材料和结构:防护棚的框架可以使用钢管或铝合金材料,确保结构的稳定性和安全性。

建议使用帐篷式的结构,可以快速组装拆卸,并且能够适应各种风力和天气条件。

4.考虑覆盖材料:防护棚的覆盖材料可以选择防水、阻燃和防晒等功
能的材料,确保在施工过程中不受天气变化的干扰,并且防止火灾发生和
被烟尘污染。

5.考虑通风和照明:在防护棚内部要保持良好的通风和照明条件,可
以设置通风窗和灯具,以确保工人在施工中有良好的工作环境。

6.加强安全警示:在防护棚周围设置明显的安全标志和警示标识,提
醒工人和外来人员注意安全,遵守安全操作规程。

7.定期检查和维护:防护棚搭设完成后,应定期检查和维护,确保结
构的稳定性和安全性,并及时更换破损的材料和设备。

在搭设临建房屋防护棚时,还需要考虑施工过程中可能出现的其他特殊情况,如突发天气变化、紧急救援等。

要根据具体的施工环境和要求,选择合适的方案,并且在施工过程中,保持与现场监理、工程师和安全人员的沟通,及时解决问题,确保施工工作的顺利进行。

施工现场临建施工方案

施工现场临建施工方案

施工现场临建施工方案现场临建施工方案第一节工程概况施工现场平面布置图详见附图。

第二节方案编制依据本方案编制依据以下规范:1.《工程测量规范》GB-932.《建筑地面工程施工质量验收规范》GB-20023.《混凝土结构工程施工质量验收规范》GB-20024.《建筑装饰工程施工及验收规范》73-915.《施工现场临时用电安全技术规范》46-886.《建筑机械使用安全技术规程》33-2001第三节现场临时设施内容一、现场临时设施、管线及道路规划1.现场临建布置现场临建布置详见附图“施工现场平面布置图”。

2.现场围挡、大门和警卫室及洗车池设置施工现场外侧围挡已由甲方设置完成。

办公区临建用地采用砖砌围墙进行围挡,按照标准进行布置,围挡高度2米,围墙墙面砂浆抹平压光,沿基础长度每4米设置一个构造柱,高度同围墙高度,构造柱内插入钢管至基础底部,基础埋深300mm。

具体做法详见附图“围挡做法详图”。

现场大门按照公司标准进行制作安装,大门内侧设置警卫室,警卫室采用成品彩钢活动房。

大门旁边设置洗车池。

3.办公区布置办公室采用二层彩钢板房,其中一层为综合开敞式办公室及分包办公室,二层为财务室、项目经理办公室、生产经理办公室及会议室。

办公室内按照CI标准进行装修及设置标牌。

管理人员卫生间位于一楼东侧。

4.工人生活区设置工人生活区位于施工现场北侧约600米,共设置3栋两层的彩钢板房,及独立的厨房食堂,独立的厕所及洗浴室。

靠近工人宿舍附近设置淋浴间、工人食堂、厕所及洗漱池。

具体布置详见附图。

5.临时加工场、材料堆放场A区的南侧设置木工和钢筋施工场地,C区的人防上侧设置木工施工场地及钢筋施工场地。

材料加工堆放区场地硬化做法如下:300mm厚碎砖夯填,150mm厚C20混凝土面层。

加工区木工车间及钢筋棚采用φ48×2.75钢管搭设。

B区西侧搭设各个班组的施工仓库。

6.现场临水、临电设置现场临水、临电设置及管线布置详见《临水临电施工方案》。

临建施工方案

临建施工方案

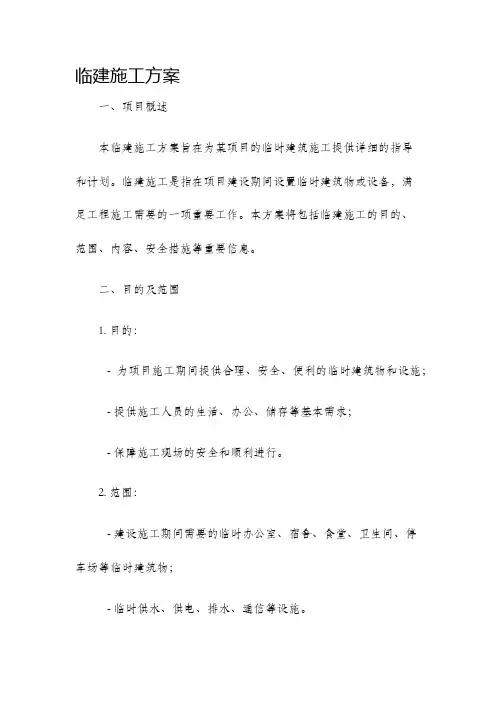

临建施工方案一、项目概述本临建施工方案旨在为某项目的临时建筑施工提供详细的指导和计划。

临建施工是指在项目建设期间设置临时建筑物或设备,满足工程施工需要的一项重要工作。

本方案将包括临建施工的目的、范围、内容、安全措施等重要信息。

二、目的及范围1. 目的:- 为项目施工期间提供合理、安全、便利的临时建筑物和设施;- 提供施工人员的生活、办公、储存等基本需求;- 保障施工现场的安全和顺利进行。

2. 范围:- 建设施工期间需要的临时办公室、宿舍、食堂、卫生间、停车场等临时建筑物;- 临时供水、供电、排水、通信等设施。

三、施工内容1. 临时建筑物:- 办公室:根据项目规模确定办公室面积和数量,保证施工管理人员有足够的工作空间;- 宿舍:提供舒适、安全的住宿环境,根据工人数量和工期确定宿舍数量;- 食堂:提供健康、卫生的饮食环境,满足工人的基本营养需求;- 卫生间:建设足够数量的卫生间,保持清洁和通畅。

2. 临时设施:- 供水:确保项目现场提供充足且可靠的供水设施;- 供电:建设临时供电设施,包括变压器、电缆等,满足施工现场各种设备的用电需求;- 排水:设置临时排水设施,包括排水管道、污水处理设备等,保证施工现场的排水畅通;- 通信:提供项目现场的临时通信设施,满足施工管理和沟通的需要。

四、安全措施1. 建设临时建筑物时,遵循相关的使用规范和安全标准,确保建筑物结构稳固、消防设施完善;2. 临时供电设施应符合电气安全规范,定期进行巡检和维护;3. 设置明显的安全警示标志,保证施工人员的安全意识;4. 建立完善的安全管理制度和工会组织,加强施工现场的安全监督和培训。

五、工期及进度安排1. 根据项目实际需要,确定临建施工的起止时间;2. 按照施工计划,制定临建施工的详细进度安排;3. 加强与主体工程施工的协调,确保临建施工进度与主体工程的对接。

六、质量控制1. 严格按照相关标准和规范,进行临建施工的质量控制;2. 建立完善的质量管理体系,加强质量监督和检查;3. 对施工过程中出现的问题及时进行整改和处理。

施工现场临建搭设方案

施工现场临建搭设方案

一、编制依据设计图纸。

现场实际情况。

《中华人民共和国环境保护法》《中华人民共和国安全生产法》《城市市容和环境卫生管理条例》《北京市建设工程施工现场管理办法》《北京市人民政府关于维护施工秩序减少施工噪声扰民的通知》《施工现场临时用电安全技术规程》(JGJ46-2005)《北京市建筑工程施工现场生活区设置和管理标准》(DBJ01-72-2003)《建设工程施工现场安全防护、场容卫生及消防保卫标准》(DB11/945-2012)《北京市市政工程施工安全操作规程》(DBJ0156-2001)《建筑机械使用安全技术规程》(JGJ33-2012)二、工程概况********三、临建规划该工程施工现场狭小,工程材料及相关机械只能临时码放在各竖井施工现场内,现场设两处施工临建区,分别位于西侧竖井处和东侧竖井处。

施工现场工人居住区与总包协调在总包处居住。

临设的维护以北京市文明工地的要求为标准,为职工营造一个良好的工作环境。

临时存渣场:施工竖井场地内不设临时存碴场,现场存渣土车,白天开挖的土方夜间随时外运。

消防设施:在各施工段生产区及办公区内,均配备消火栓、灭火器、铁锹、砂堆等消防设施。

卫生设施:在各施工段的各施工现场内分别设置移动式冲洗厕所,定期请环卫部门清理及消毒。

竖井护栏:防护栏杆由上、下两道横杆及栏杆柱组成,钢管横杆及栏杆柱均采用Φ48×(2.75~3.5)mm的管材,以扣件或电焊固定,防护栏杆搭设高度1.2m,竖向钢管栏杆柱间距1.5m,上杆离地高度为1.0~1.2m,下杆离地高度为0.5~0.6m,钢管离坑边口的距离,不小于50cm。

防护栏杆必须自上而下用密目绿色安全立网封闭。

施工运输线路规划(1)由于本工程地理位置重要,材料运输在晚上外运。

(2)施工场地采取全封闭隔离措施,工地出入口位置经交通部门审批同意后决定,主要出入口设置交通指令标志和警灯,保证车辆和行人的安全。

(3)为了减少对道路交通的影响,土方外运和混凝土浇灌作业尽可能安排在夜间。

临建施工方案设计指南

临建施工方案设计指南

临建施工方案设计指南1. 引言本文档旨在提供临时建筑施工方案的设计指南,以确保施工过程中的安全性和高效性。

临建施工方案设计是一个关键步骤,直接影响项目的成功实施。

2. 方案设计原则在制定临建施工方案时,应遵循以下原则:2.1 安全性原则临建施工方案必须优先考虑施工人员的安全。

在设计中应充分考虑风险评估和安全措施,减少事故发生的可能性。

2.2 管理性原则临建施工方案应明确施工过程中的责任分工和管理流程。

所有相关人员应清楚其职责和任务,确保施工过程的协调和顺利进行。

2.3 效率原则设计方案应尽可能提高施工效率,减少工期,并保证施工质量。

在设计过程中,应考虑使用先进的施工技术和设备,以提升效率并降低成本。

3. 方案设计步骤制定临建施工方案时,可以按照以下步骤进行:3.1 确定项目需求在设计方案之前,要详细了解项目的需求和目标。

包括项目的规模、预算、时间限制和其他要求。

确保设计方案符合项目的实际需求。

3.2 进行风险评估对施工过程中可能出现的风险进行评估,并确定相应的安全措施。

考虑各种因素,如施工地点、材料使用、人员密集度等,以减少事故发生的概率。

3.3 制定施工计划根据项目需求和风险评估结果,制定详细的施工计划。

将施工任务分解为各个阶段,并安排合理的时间和资源。

3.4 设计施工流程图根据施工计划,设计施工流程图以明确各个施工环节的关系和顺序。

确保施工过程的有序性和协调性。

3.5 选择施工技术和设备根据项目需求和施工环境,选择适当的施工技术和设备。

优先选择高效、可靠且符合安全标准的技术和设备。

3.6 编制施工方案报告将所有设计和计划整合为施工方案报告。

报告应包括方案的详细说明、流程图、技术和设备选择、安全措施等内容。

4. 结论本文档提供了临建施工方案设计的指南,包括方案设计原则和步骤。

合理的临建施工方案设计将为项目的顺利实施提供保障。

以上为简要说明,详细内容请参阅具体施工方案设计指南。

临建施工方案

临建施工方案第一节编制说明为保证我项目部能正常开展工作以及公司员工和工人们能正常作息,特编制此方案,用于修建和确定我项目的办公室和工人宿舍区以及现场施工平面布置。

此方案仅针对于生活区临时设施的修建。

第二节工程概况1、本项目为蓝山湾项目,项目位于四川省乐山市市中区肖坝路,北靠乐山职业技术院,南靠大渡河;2、本项目建筑面积42万m , 7栋高层建筑;9栋联排别墅;11栋独栋别墅;3、本工程项目部办公区位于乐山市市中区临江北路。

4、临建区共分为两部分,第一部分为项目部办公室,第二部分为工人宿舍区;5、项目办公室占地面积60mx65m ;包含两栋办公楼,一栋员工宿舍,以及相应的配套设施,包括食堂、厨房、厕所、停车棚以及澡堂等。

6、工人宿舍区占地面积150mx60m ;包含22栋工人宿舍,一栋夫妻房,一栋劳务办公室,以及相配套的工人食堂、民工宿舍、厕所、澡堂、消防水泵、锅炉房、化粪池以及洗衣台等。

7、现场施工平面布置主要分为主体结构施工平面布置和二次结构平面布置,具体位置见施工平面布置图。

第三节施工准备1、材料准备(1)夹心防火彩钢板:用于搭设办公室工人宿舍以及相配套的食堂、厨房、厕所、澡堂等房间;(2)烧结空心砖及配砖:用于砌筑项目部及民工宿舍围墙;(3)砌筑混合砂浆:用于砌筑围墙用;2、机械准备(1)推土机一台:用于平整场地及转运土方;(2)手推车:用于运输零星材料,转运砖、砂、水泥等;(3)砖刀、灰桶、铁铲等,可根据现场使用情况确定;(4)挖掘机两台:用于化粪池、集水坑、排污管沟槽的施工。

3、技术准备(1)编制施工方案,对施工方案进行优化交底;1(2)明确施工图纸,对施工图纸优化,组织项目部人员对图纸进行会审,并将图纸下发到工程部;(3)对具体的施工工艺,施工结点对工程部进行交底,明确其细部做法。

第四节施工部署一、项目办公区施工(一)土建类1、办公室平面布置图见附图:蓝山湾临建施工平面布置图。

2、对于所有办公室、员工宿舍、厨房、食堂以及厕所和澡堂等,全部采用夹心防火彩钢板搭设,办公室都为标准间搭设,室内净空为5460mmx 3640mm。

临建施工方案专项施工方案

临建施工方案专项施工方案一、施工方案概述本文档是关于临建施工方案的专项施工方案,旨在规划和组织临建施工工作,确保施工过程高效、安全、质量可控。

本方案根据实际情况和相关规范要求,对临建施工的步骤、方法和注意事项进行详细说明。

二、施工方案内容2.1 临建设备和材料准备在施工前,需要准备以下临建设备和材料: - 建筑用材料:例如钢筋、水泥、砖瓦等。

- 施工机械:例如吊车、塔吊、挖掘机等。

- 安全设施:例如防护网、警示标志等。

2.2 施工方案详述具体施工步骤如下:2.2.1 施工前准备•开展安全交底:施工人员必须接受安全培训和交底,并了解相关安全规程和操作流程。

•招募施工人员:按照工期和施工量的要求,确定所需施工人员,并制定人员调配计划。

•确定施工区域:根据施工范围和进度,确切划定施工区域,并在场地周边设置警示牌和标识。

2.2.2 基础施工•地基开挖:按照设计图纸和要求,在指定地点进行地基开挖,并控制地基的水平和垂直度。

•浇筑混凝土:根据建筑结构和设计要求,在地基上浇筑混凝土,确保结构的稳固和承重能力。

•安装临时支撑:根据建筑结构和施工进度,对需要支撑的部位进行临时支撑,确保施工安全和稳定。

2.2.3 主体施工•搭建施工脚手架:根据建筑结构和高度要求,进行脚手架搭建,提供安全工作平台和施工空间。

•安装主体结构:根据结构设计和施工图纸,安装主体结构,包括梁、柱、墙体等。

•安装屋面和外墙:根据建筑结构和设计要求,安装屋面和外墙的防水、保温和装饰材料。

2.2.4 室内施工•内墙和地面装修:根据设计要求,进行室内墙面和地面的装修,包括涂料、瓷砖等。

•电气和水暖设施安装:根据布局和设计要求,安装室内电气和水暖设施,如插座、开关、水管等。

•安装门窗和家具:根据设计要求,安装室内门窗和家具,保证使用功能和美观。

2.3 施工质量控制为确保施工质量,需进行以下措施: - 设立质检小组:成立专门的质检小组,负责对施工过程进行抽查和检验。

活动板房临建的施工方案设计

活动板房临建的施工方案设计一、项目概述本项目是对活动板房进行临时搭建和施工,以满足特定场地需求,提供临时使用空间。

施工内容包括基础处理、活动板房搭建、设备安装与调试等。

1.前期准备(1)确定施工地点,进行场地勘察和测量,并制定相应的平面规划和布局图。

(2)根据规划和布局图,编制施工方案,并进行技术可行性论证,确认施工方案的可行性。

(3)制定工程进度表和施工任务分工,明确各项施工任务和完成时间。

(4)购买所需材料、设备和工具,并组织人员进行培训,确保施工的开展。

2.基础处理(1)根据设计要求进行地面平整,并清除杂物和障碍物。

(2)按照设计要求进行基础处理,包括地基开挖、回填、夯实和排水等。

(3)根据地基处理情况进行基础坑下料,确保地基的稳固和承重能力。

3.活动板房搭建(1)根据平面规划和布局图,按顺序进行活动板房的搭建。

(2)根据施工方案,进行材料切割、拼接和固定,确保搭建的牢固和稳定。

(3)按照要求进行屋面、墙体和地面的安装,包括防水处理、保温施工和装饰饰面等。

(4)对搭建完成的活动板房进行检查和验收,确保符合设计要求和相关标准。

4.设备安装与调试(1)根据设计要求和实际需要,安装所需的设备,包括电气设备、空调设备和排水设备等。

(2)对安装的设备进行连接和调试,确保其正常运行和使用。

(3)进行设备的功能测试和质量验收,确保设备安全可靠,并满足使用要求。

5.施工管理和安全措施(1)制定详细的施工计划和工作流程,确保施工按照规定的流程和时间节点进行。

(2)设立现场施工安全管理岗位,负责对施工现场进行安全监管,保障人员安全。

(3)严格遵守相关安全规定和操作规程,加强人员培训和安全教育,提高安全意识。

(4)做好施工现场的环境卫生保洁工作,保持施工区域的整洁和安全。

三、施工过程技术要点和注意事项1.地基处理时需根据地质情况选择适当的回填材料,并进行夯实和排水处理,以确保基础的稳定和安全。

2.活动板房搭建时,需采用合适的工艺和材料,确保搭建的牢固和稳定。

临建板房搭设方案

临建板房搭设方案一、引言临建板房是指在现有的建筑工地或需要临时住房的场所搭建而成的预制板房。

它具有安全、经济、快捷等优点,广泛应用于建筑、教育、医疗、商业等各个领域。

本文将详细介绍临建板房的搭设方案。

二、搭设区域选择在选择搭设区域时,需要考虑以下几个因素:1.土地平整度:为了确保临建板房的稳定性和安全性,需要选择平整度较高的区域。

2.交通便利度:为了方便人员和物资的进出,需选择交通便利的区域。

3.环境影响:需考虑附近的环境因素,如噪音、空气污染等。

三、临建板房搭建流程1.筹备工作:(1)准备材料:钢结构、预制混凝土板、保温材料、屋面材料等。

(2)编制搭建计划:包括搭建的时间计划、工序计划和材料使用计划。

(3)组织人员:根据需要,安排搭建人员,确保各项工作有序进行。

2.地基处理:(1)挖掘地基:根据设计要求,利用挖掘机等设备挖掘地基。

(2)排水处理:保证地基排水系统的畅通,避免积水影响临建板房的稳定性。

(3)地基加固:根据地基情况,可采用加固措施,如填筑碎石、加固混凝土等。

3.搭建主体结构:(1)搭建钢结构:按照设计图纸,组装钢结构框架,确保结构的牢固和稳定。

(2)安装预制混凝土板:将预制混凝土板按照设计要求安装在钢结构框架上,构成墙体和屋面。

(3)进行保温层施工:在墙体内部和屋面下方,根据设计要求进行保温处理。

4.完善室内设施:(1)安装门窗:选择高质量的门窗,确保临建板房的密封性和安全性。

(2)铺设地板:根据需要选择合适的地板材料,如地砖、木板等。

(3)安装电气设备:依据设计图纸,安装电线、灯具、开关等电气设备。

5.配套设施设置:(1)建立临时供水和供电设备,满足基本的生活和工作需求。

(2)设置临时卫生间和厨房,提供基本的卫生设施和生活用品。

四、安全措施1.工地安全:合理划定施工区域,设置警示标志,并配备专人进行监督和管理。

2.人员安全:对参与搭建的工作人员进行安全培训,提高他们的安全意识和应急处理能力。
