外墙仿砖弹性质感涂料施工工法(2)
外墙弹性涂料平涂施工工艺及花岗岩仿石涂料施工工艺解析

(3)粉刷层每一平面不能出现较大凹凸波浪形,平整度用2m直 尺检查在2mm以下,并达到一定的光洁度,且须制作横向或纵
分格缝: 待外墙面漆彻底干燥后,在分格缝两边贴上纸胶带,用小刷子 刷涂黑色面漆两道,刷涂好后随即小心撤去保护纸胶带。要细 心,不能生拉硬拽,以免将涂刷好的面漆损坏。分格缝的作用
是将大面分块,弱化块与块细微高差与色差,同时亦可作为喷
涂施工的接头位臵。
涂装施工完成后应满足国家有关外墙涂料验收标准的要求。
(2)基层表面粉刷必须坚实牢固,不应有裂缝、空鼓等缺陷。
(3)粉刷层每一平面不能出现较大凹凸波浪形,平整度用2m直 尺检查在2mm以下,并达到一定的光洁度,且须制作横向或纵向 分隔线。
(4)粉刷基层阴阳角须垂直、方正,不得缺棱掉角。 (5)部分利用脚手架必须离墙30公分以上,且不能有铁丝或其
他支撑物嵌入墙体内,且最好去除脚手架外的保护网,增加
滚筒要从下向上,再从上向下或“M”形滚动几下,当滚筒 已比较干燥再将滚涂的表面轻轻理一下,然后就可以水平或 垂直地直滚下去。
D、滚筒经过初步的滚动后,筒套上的绒毛会向一个方向倒伏,
顺着倒伏方向进行滚涂,形成的涂膜最为平整,为此滚涂几
下后,应查看一下滚筒的端部,确定一下经绒毛倒伏的方向, 用滚筒理料时也最好顺着这一方向滚动。 E、弹性涂料刷完成后自行检查色泽是否一致。
外墙弹性涂料平涂 及花岗岩仿石涂料 施工工艺
第一部分 外墙弹性涂料平涂
本涂料施工应在室外门窗、管道安装完毕后进行。先做墙面, 最后作分格缝
弹性刮砂效果外墙涂料施工工艺(5篇可选)[修改版]
![弹性刮砂效果外墙涂料施工工艺(5篇可选)[修改版]](https://img.taocdn.com/s3/m/3ee788ea650e52ea5418989e.png)
第一篇:弹性刮砂效果外墙涂料施工工艺弹性刮砂效果外墙涂料施工工艺1、外墙涂料施工工艺:基面处理→腻子施工→底涂施工→主涂料施工→罩面漆施工2、外墙涂料施工(1)基面处理:平整度检查:用2m靠尺仔细检查墙面的平整度。
点补:孔洞或明显的凹陷用水泥砂浆进行修补,不明显的就用腻子点补。
砂磨:用砂轮机将明显的凸出部分和修补后的部位打磨至符合要求≤2mm。
除尘、清理:用毛刷、铲刀等清除墙面粘附物及浮尘。
洒水:如果基面过于干燥,先洒水润湿,要求墙面见湿无明水。
基面修补完成,无浮尘,无其他粘附物,可进入下道工序。
(2)腻子施工:①施工配比:腻子与水的配合比例为40㎏材料加清水14-16㎏。
取一只干净桶,假如定量的水边倒干粉边搅拌,用电动搅拌棒搅拌约3-5分钟至无明显颗粒存在,静置3-5分钟,即可进行施涂。
②施工方法:批涂满批后,用批刀收平,稍带干燥后,一般3-4小时(晴天),用180#以上砂纸仔细砂磨,除去批刀印和接痕。
③养护:腻子施工完成后,干燥发白时即可砂磨,洒水养护,两次养护间隔4小时。
④表面平整,无任何批括印痕。
干燥至少24小时,可进入下道工序。
(3)底涂施工:①施工方法:滚涂。
滚涂均匀涂刷一遍。
②滚涂均匀,无漏涂。
干燥6小时后可进入下道工序。
(4)砂纹漆施工:①施工配比:涂料:水=1:0.05(适量)根据现场实际情况自行调整。
②施工方法:批涂(喷涂)。
施工前线清理窗台,线条上表面的积尘。
③批涂均匀,颜色均一,无透底发花现象。
干燥12小时后可进入下道工序。
(5)罩面漆施工:①施工方法:喷涂。
平涂效果按样板要求操作。
必须一次成活,杜绝返工现象。
②喷涂均匀,无发花现象,效果符合样板要求。
中国新型涂料网第二篇:外墙弹性涂料施工工艺外墙弹性涂料施工工艺一、适用范围本工艺适用于在水泥砂浆、混合砂浆、混凝土板、现浇混凝土、砌块、砖墙面以及聚合物水泥砂浆基底的外墙体,新、旧建筑大面积基层上进行外墙的施工。
二、施工准备2.1材料准备外墙柔性腻子;三棵树抗碱底漆,用于基层碱性封闭的底涂料;三棵树外墙弹性涂料;2.2工具和用品准备油灰刀,钢丝刷,腻子刮刀或刮板,砂纸,辊筒刷,排笔,毛刷,美纹纸、报纸、砂纸、滚筒、以及划线工具、清扫工具、安全工具等。
弹性质感涂料系统施工工艺

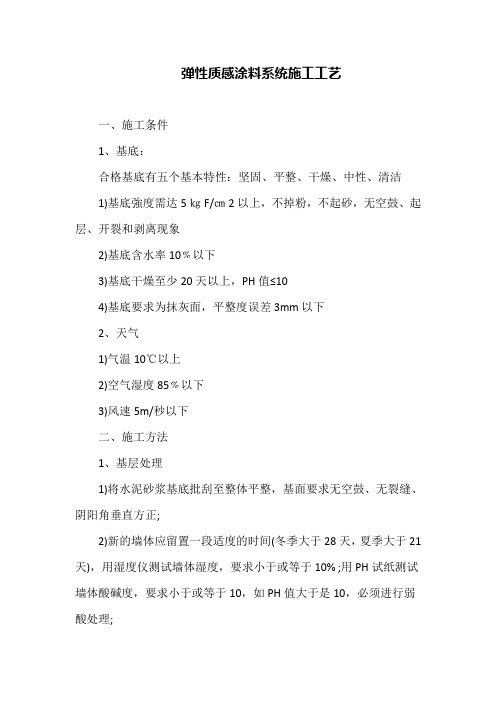

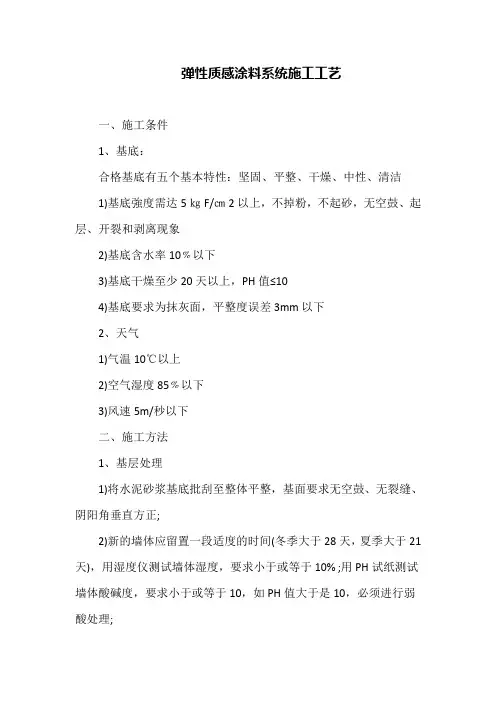

弹性质感涂料系统施工工艺一、施工条件1、基底:合格基底有五个基本特性:坚固、平整、干燥、中性、清洁1)基底強度需达5㎏F/㎝2以上,不掉粉,不起砂,无空鼓、起层、开裂和剥离现象2)基底含水率10﹪以下3)基底干燥至少20天以上,PH值≤104)基底要求为抹灰面,平整度误差3mm以下2、天气1)气温10℃以上2)空气湿度85﹪以下3)风速5m/秒以下二、施工方法1、基层处理1)将水泥砂浆基底批刮至整体平整,基面要求无空鼓、无裂缝、阴阳角垂直方正;2)新的墙体应留置一段适度的时间(冬季大于28天,夏季大于21天),用湿度仪测试墙体湿度,要求小于或等于10% ;用PH试纸测试墙体酸碱度,要求小于或等于10,如PH值大于是10,必须进行弱酸处理;3)清除污垢、松散物;将砂浆表面的污垢,包括油污及其它脏物清除干净,松散物及水泥浆必须铲除;要求目测无污垢,松散物和其他障碍物;4)注意建筑物表面的颜色,如果颜色很深,表示其水份含量仍很高;在涂刷前最好用湿度仪检测一下。
5)用聚合物水泥砂浆修补较大的裂缝和凹陷,但需注意,若是其材质过分粗糙,因其吸水率的不同,可能会影响到最后的涂刷效果和涂刷面积。
2、批刮外墙专用腻子待墙体上修补的部位干燥两周(14天)即可进行外墙专用的腻子的施工。
建议使用外墙专用腻子粗细搭配进行墙体的批刮。
作为外墙基层的找平材料,作为墙体最后的收光作用。
具有优异的耐水性,附着力强、粘结力高及易刮涂等特点。
施工要点:用批刮工具满刮腻子,每次厚度控制在1mm左右。
待腻子实干后方可进行下一道腻子的批刮,批嵌最后一道腻子时要避免接茬。
根据墙面平整度,腻子批刮次数为一般为一遍或两遍为宜。
最终效果:整个基面平整、光滑、无污染,用2m长的铝合金靠尺检查,误差在2mm内。
3、打磨最后一遍腻子干燥后即可进行打磨,打磨砂纸一般选用240~360目为宜。
最终效果:平整、光滑、无砂眼、无刮刀痕等。
4、清除粉尘及墙体养护打磨完后即将墙体上的粉尘物清除干净,然后用清水将墙体腻子层进行洒水养护,要求早晚各洒水两遍养护3天以上。
质感仿砖涂料施工方案

大河龙城《四期》1~25#住宅楼工程质感仿砖涂料施工方案编制人:审核人:批准人:2012年11月15日质感仿砖涂料施工方案1、编制说明1.1编制对象本施工方案编制的对象为大河龙城外墙涂料工程。
1.2编制目的确保本工程施工过程中工序受控,实现质量目标,满足顾客要求;1.3编制依据1.3.1本公司《质量手册》及相关程序文件;1.3.2大河龙城工程项目相关资料、现场情况;1.3.3 现行相关国家、行业、地方规范标准,主要有:《建筑装饰装修工程质量验收规范》、《建筑涂饰工程施工及验收规程》;2、工程概况大河龙城工程设计为高档住宅小区,建筑造型设计美观,外墙大面为质感仿砖涂装,局部造型部位为质感拉毛,涂装施工要求高。
为确保涂料工程施工满足设计要求,我公司选派具有丰富涂饰施工经验的技术人员和作业队伍作为本工程主体施工力量。
3、施工部署3.1 施工部位(1):本工程涂料施工部位是住宅楼外墙立面,阳台外侧线条,窗台,飘板,挑檐,屋面庭架,线条等。
(2):商铺外墙。
3. 2施工工序根据图纸设计及甲方的要求同时结合施工规范,为满足流水施工要求,本外墙涂料施工按下列工序进行(见下页施工工序图)。
流程:工前准备—→保温基面检查—→基面验收交接—→找平腻子施工—→打磨—→封闭底漆施工—→分格放线施工—→胶带粘贴施工—→质感仿砖涂料主(色)骨料施工—→质感仿砖涂料辅(色)骨料施工—→罩光面漆施工—→成品保护及垃圾清理—→验收。
3.3施工方法和效果3. 3.1本工程外墙质感涂饰工程采用腻子批刮、质感主辅骨料刮涂、底漆和罩光面漆采用滚涂的方法施工。
3.3.2外观平面效果整个饰面为质感仿砖效果。
3.4施工步骤3.4. 1涂装前的准备工作3. 4. 1.1工具材料的准备a.工具:铲刀、批灰刀、砂板、空桶(10~20公升)、滚筒等每个施工组必备。
b.材料:找平腻子、质感涂料主、辅骨料、底漆、面漆、砂纸、胶纸带。
3. 4. 1.2技术、安全的交底及措施公司对每个施工人员进行施工前的技术和安全交底,合格者方可入场施工。
外墙质感涂料施工工艺

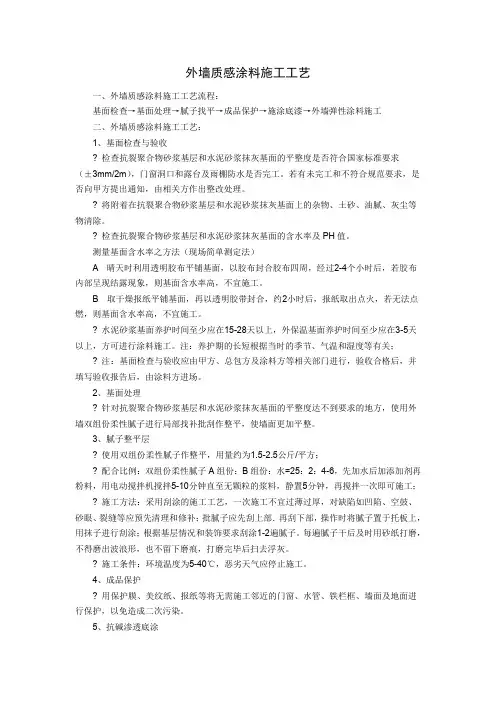

外墙质感涂料施工工艺一、外墙质感涂料施工工艺流程:基面检查→基面处理→腻子找平→成品保护→施涂底漆→外墙弹性涂料施工二、外墙质感涂料施工工艺:1、基面检查与验收? 检查抗裂聚合物砂浆基层和水泥砂浆抹灰基面的平整度是否符合国家标准要求(±3mm/2m),门窗洞口和露台及雨棚防水是否完工。
若有未完工和不符合规范要求,是否向甲方提出通知,由相关方作出整改处理。
? 将附着在抗裂聚合物砂浆基层和水泥砂浆抹灰基面上的杂物、土砂、油腻、灰尘等物清除。
? 检查抗裂聚合物砂浆基层和水泥砂浆抹灰基面的含水率及PH值。
测量基面含水率之方法(现场简单测定法)A 晴天时利用透明胶布平铺基面,以胶布封合胶布四周,经过2-4个小时后,若胶布内部呈现结露现象,则基面含水率高,不宜施工。
B 取干燥报纸平铺基面,再以透明胶带封合,约2小时后,报纸取出点火,若无法点燃,则基面含水率高,不宜施工。
? 水泥砂浆基面养护时间至少应在15-28天以上,外保温基面养护时间至少应在3-5天以上,方可进行涂料施工。
注:养护期的长短根据当时的季节、气温和湿度等有关;? 注:基面检查与验收应由甲方、总包方及涂料方等相关部门进行,验收合格后,并填写验收报告后,由涂料方进场。
2、基面处理? 针对抗裂聚合物砂浆基层和水泥砂浆抹灰基面的平整度达不到要求的地方,使用外墙双组份柔性腻子进行局部找补批刮作整平,使墙面更加平整。
3、腻子整平层? 使用双组份柔性腻子作整平,用量约为1.5-2.5公斤/平方;? 配合比例:双组份柔性腻子A组份:B组份:水=25:2:4-6,先加水后加添加剂再粉料,用电动搅拌机搅拌5-10分钟直至无颗粒的浆料,静置5分钟,再搅拌一次即可施工;? 施工方法:采用刮涂的施工工艺,一次施工不宜过薄过厚,对缺陷如凹陷、空鼓、砂眼、裂缝等应预先清理和修补;批腻子应先刮上部.再刮下部,操作时将腻子置于托板上,用抹子进行刮涂;根据基层情况和装饰要求刮涂1-2遍腻子。
外墙弹性涂料平涂施工工艺及花岗岩仿石涂料施工工艺

第一部分 外墙弹最后作分格缝
基本工序为:墙体基层处理——满刮腻子两道——打磨平 整—上一道底漆——上两道弹性涂料面漆
基层的要求:
(1)新的水泥砂浆、混凝土表面须经过一段合理的干燥时间,
向分隔线。
(4)粉刷基层阴阳角须垂直、方正,不得缺棱掉角。 (5)部分利用脚手架必须离墙30公分以上,且不能有铁丝或其 他支撑物嵌入墙体内,且最好去除脚手架外的保护网,增加 亮度,便于施工。脚手片预先翻身铺设,防止涂料完工后的
污染。
(6)防水问题:阳台、花台、水塔、屋顶平台、角落等防
水工程必须先确定完成,向天面的涂膜基面排水是否良好,
A、滚刷涂料当滚筒压附在被涂物表面初期,压附用力要轻随
后逐渐加大压附用力,使滚筒所沾附的涂料均匀地转移附着
到被涂物的表面。 B、滚涂时其滚筒通常按“W”形轨迹运行,滚动轨迹纵横交 错,相互重叠,使漆膜厚度均匀,滚涂快干型涂料或被涂物 表面涂料浸渗强的场合,滚筒应按直线平行轨迹运行。
C、在墙面上最初滚涂时,为使涂层厚薄一致,阻止涂料滴落,
(8)喷涂花岗岩涂料时,一面墙面一个人用1把喷枪喷涂,等
干后再进行第2次喷涂,手法一致,共要分2次这样喷涂才能 保证一个面的颜色一致性。多人施工一个墙面会出现颜色不
一至发花等现象。(注;建议吊篮施工,脚手架施工容易喷
涂不均匀。) (9)干燥时间:温度在20℃,相对湿度在75%时,表干3-4小时, 实干48小时以上。 (10)等实干后进行打磨清除灰尘,才能除去线条上的胶带纸。 (11)把一个喷涂面施工完后,再认真的检查一次,是否施工 到好的效果。
涂刷面层: (1)以上工艺完成后,自行检查是否合格。
(2)弹性涂料,采用优质羊毛滚筒涂刷(在施工不易时可加入
外墙质感漆怎么刮,质感漆施工方案
晨阳水漆刮砂型弹性质感漆仿砖效果施工工艺步骤质感漆就是可以做出质感效果的涂料。
质感漆以其变化无穷的立体化纹理、多选择的个性搭配,展现独特的空间视角,丰富而生动,令人耳目一新。
新型艺术涂料,把墙身涂料的平滑型时代带进天然环保型凹凸涂料的全新时代。
一、施工方法:工序名称次序基层处理1填补缝隙、刮腻子、磨平2辊涂抗碱封闭底漆3涂饰底层涂料(黑)4按仿砖规格弹线、粘贴美纹纸56批刮质感涂料(根据厚度确定批刮次数)涂刷抽砖颜色7辊涂罩光漆8成品保护91、基层处理:基材养护期一定要达到要求,应彻底清除疏松、起皮、空鼓、粉化的基层,然后去除灰尘、油污、藻类等污染物。
2、刮腻子2道:用外墙腻子修补墙面,第一道局部找平,干燥后,经局部打磨再满披腻子使基层平整。
腻子完全干燥后,进行打磨使基层平整,保证平整度。
3、刷抗碱底漆:辊涂抗碱封闭底漆一道,此底漆禁止兑水,涂布率约为10㎡/Kg,待底漆完全干燥后进入下一道工序。
4、辊涂黑色底漆:此道工序与外墙乳胶漆的施工方法相同,只需辊涂均匀即可,兑水不超过20%,辊涂黑色底漆1遍保证均匀即可,涂布率约8㎡/Kg。
5、待黑色底漆完全干燥后(约24h),采用专用的线盒,按照仿面砖的规格弹线、粘贴美纹纸,以达到合适的造型。
6、批刮质感涂料:一般采用刮涂(抹涂)施工方式,刮涂(抹涂)施工是用铁抹子将涂料均匀刮涂到墙面上,来回抹刮,刮涂时批刀的痕迹尽量要小。
根据施工造型的要求,可以使用其他施工工具及方法。
质感涂料施工1道,厚度约1-1.5mm,耗漆量为1.5-2.0Kg/㎡;若施工二道,总厚度约2mm,耗漆量为2.5-3Kg/㎡。
一遍施工均匀,批刀接痕小就不需第二道施工。
待质感涂料批刮完毕,应立即将美纹纸揭开,防止质感涂料干燥后不易揭掉美纹纸或者损坏仿砖效果的边缘。
7、仿砖效果面涂其他颜色涂料:根据客户需求,整个仿砖饰面还可以做出用砖拼起来的图案,即在做好的整个仿砖饰面上直接局部涂刷其他颜色的外墙涂料,施工1-2道,遮盖住质感涂料的颜色即可。
外墙弹性仿瓷砖质感涂料施工技术
外墙弹性仿瓷砖质感涂料施工技术【摘要】:结合具体工程实例,介绍了外墙弹性仿瓷砖质感涂料施工特点,并在此基础上阐述了弹性仿瓷砖质感涂料施工技术,施工中重视协作配合,严把工序质量关,以期达到建筑外墙面安全、节能、环保、经济。
【关键词】:外墙仿瓷砖弹性质感涂料美纹纸工艺流程施工措施中图分类号:tu74文献标识码: a 文章编号:1 工程概况山西省大同市某中学校新建项目工程,包括高中教学楼、初中教学、实验楼、学生食堂、图书馆、1#学生宿舍楼、文体楼-风雨操场6栋建筑物,均为框架结构,总建筑面积为66575.6㎡。
整个建筑群体工程立体平面呈“l”“一”字型。
外墙均采用弹性仿瓷砖质感涂料墙面,砖块尺寸为240mm×60mm(b×h)仿砖模块,总面积约为12000m2。
我公司通过对外墙弹性仿瓷砖质感涂料施工进行技术攻关,总结了一套适用于外墙弹性仿瓷砖质感涂料施工技术,能够保证外墙饰面的工程质量,并在外墙上塑造出条形面砖的图案,展现出独特的空间视角实现建筑外墙面的耐候性、抗污染性、防火阻燃,并持久保护基面,对类似工程提供了一定的施工参考。
2 弹性仿瓷砖质感涂料施工特点及应用2.1弹性仿砖质感涂料漆膜具有一定的弹性,可有效弥补墙体的细小裂纹,适用于保温基层和易开裂的混凝土基层使用,装饰效果理想。
2.2弹性仿砖质感涂料可以调色,色彩丰富而不单一,可以做出各种花型的仿砖效果,有美化环境的作用。
质感涂料是采用无机氧化铁红与氧化铁黄或者炭黑色浆进行调色,此类色浆本身属于无机氧化物,受紫外线破坏很小,因此耐侯性非常良好。
2.3弹性仿砖质感涂料具有防止返碱的功能,涂料施工前,我们需要对基层处理,刷封闭底漆并刷防水涂料,对基底做抗碱封闭处理,这样就不会有水分进入,也不存在如瓷砖砖缝的返碱、发白的通病。
2.4弹性仿砖质感涂料若干年后如果需要翻新,比瓷砖基层的翻新容易的多。
因为瓷砖饰面在使用几年后大多都会出现脱落现象。
外墙仿砖涂料施工方案
外墙仿砖涂料施工方案一、方案概述外墙仿砖涂料是一种装饰性涂料,能够提供砖墙的外观效果,但相比传统的砖墙施工更加简便和经济。
本方案介绍了外墙仿砖涂料的施工流程和注意事项,以确保施工质量和耐久性。
二、施工材料准备为了进行外墙仿砖涂料施工,下面是常用的材料:•外墙仿砖涂料•建筑背景布•砌筑刷•涂刷辊和刷子•涂刷工具和辅助材料(如:毛刷、油漆桶、薄膜、封胶带等)•清洁工具(如:水桶、布料、洗涤剂等)三、施工步骤1. 准备工作在开始施工之前,必须确保外墙的表面光滑、干净、无杂质。
首先,使用清洁工具将墙面进行清洁,可以使用水桶、布料和洗涤剂进行清洁。
清洁完毕后,将墙面完全干燥。
然后,使用刷子和涂刷工具将建筑背景布拆下,在墙面上敷设以保护周围环境。
2. 底漆处理选择与仿砖涂料相配套的底漆,在墙面上均匀涂刷以提高涂料的附着力和耐久性。
使用刷子或辊子进行底漆施工,确保底漆涂层厚度均匀一致。
底漆施工完毕后,等待底漆干燥。
3. 外墙仿砖涂料施工根据仿砖涂料的使用说明,将涂料搅拌均匀。
根据施工要求,选择合适的刷子或辊子进行施工。
涂刷或滚动施工时,应注意涂料的厚薄均匀,不应有明显的涂料积聚或漏刷现象。
施工完毕后,等待涂料干燥。
4. 清理和修整在涂料干燥后,使用清洁工具清理墙面,将施工过程中产生的杂质和垃圾清除。
同时,检查墙面的涂料质量和外观效果,如有需要,对涂料进行修整或补漆。
四、注意事项1.在施工过程中,应注意安全。
使用防护用具(如:手套、口罩、护目镜等)以免涂料对人体造成损害。
2.涂料施工时,应注意天气状况。
避免在风力较大、温度过低或过高的情况下进行施工。
3.在施工前,应进行外墙的清洁和修复。
确保墙面的光滑和干净,对于墙面存在的裂缝或损坏部位,需先进行修复处理。
4.施工时,应严格按照涂料的使用说明进行操作,不要随意调配或稀释涂料。
5.施工完毕后,及时清理工具和施工现场。
将涂料包装物进行妥善处理,避免对环境造成污染。
五、施工成果展示以下是外墙仿砖涂料施工的部分成果展示:•仿砖涂料施工前的外墙状况•底漆处理后的外墙•外墙仿砖涂料施工完成后的效果展示六、总结外墙仿砖涂料作为一种装饰性涂料,为墙面提供了砖墙的外观效果。
外墙弹性涂料施工方案
外墙弹性涂料施工方案方案一:外墙弹性涂料施工方案基体基面要求:为了确保外墙弹性涂料施工的质量,基体基面需要满足以下要求:1.主体(基体)养生达到两个月以上,含水率小于10%;2.主体(基体)强度高,无结构性裂缝;3.外保温板与主体之间粘接牢固,无空鼓。
保温板块之间结合紧密、平整,无明显缝隙和翘起;4.基面聚合物水泥砂浆抹灰层常温下养护4-5周以上,使得砂浆充分固化,灰层中的水分、碱份充分析出,含水率≤8%,基面碱性PH≤8.5.基面聚合物水泥砂浆抹灰层硬度高,无起砂、翻皮、空鼓;6.基面清洁,无油污、无霉藻、我砂浆疤痕;7.基面聚合物水泥砂浆抹灰层平整度、垂直度达到国家中级抹灰标准以上;8.基面没有影响涂料施工的障碍物;9.基面聚合物水泥砂浆灰层无裂缝(包括龟裂纹);10.外排水管、脚手架穿墙管、空调预留孔洞、上料洞口等部位,在涂装前要处理好,要修平修圆、棱角分明。
抹灰一定要实,要略低于平面或与大面一样平,以确保大面平整;11.墙体尤其是屋面及窗框于主体连接处要做好防水处理,以防止墙体发生渗漏水,造成漆膜鼓泡、脱落;12.屋面女儿墙要做成内向的坡面,尽量减少雨水沿墙面流淌,造成漆膜雨痕污染。
施工工艺及注意事项:为了保证外墙弹性涂料施工的顺利进行,需要注意以下事项:1.分割缝的处理及其他一些要求1.1 有保温层的外墙分隔缝做法:为了保证单体建筑物的统一效果及避免保温层被破坏,分隔缝统一从耐碱玻纤网处开始设置,用弹性填充体进行填充,表面用褐色着色层进行涂色分割。
1.2 没有外墙保温层的分隔缝做法:用开槽设备在墙体抹灰层上开出宽*深=10mm*8mm的分格,用弹性填充体进行填充,表面用黑色着色层进行涂色分隔,分格尺寸暂定为0.8mm*1.2mm1.3 玻纤网、聚合物砂浆及弹性乳胶漆等做至女儿墙上皮泛水檐内侧,并保证女儿墙上檐处向建筑物内侧排水1.4 施工中采用建筑脚手架或者吊篮(吊篮费用另计)1.5 施工前必须对墙体进行检测,含水率≤8%,基面碱性PH≤8时,方可进行施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外墙仿砖弹性质感涂料施工工法
外墙仿砖弹性质感涂料施工工法
一、前言外墙仿砖弹性质感涂料施工工法是一种通过使用特殊的弹性质感涂料,在外墙表面形成仿砖质感的装饰效果的一种工法。
这种工法能够给建筑物外墙增添美观的外观,同时也具有耐候性和耐久性。
二、工法特点该工法具有以下特点:1. 仿真度高:使用特殊的涂料,能够形成非常逼真的砖纹效果,给人一种仿如砖墙的视觉感受。
2. 弹性优异:涂料本身具有良好的弹性,能够适应外墙的一定程度的变形,不易开裂、剥落。
3. 耐候性强:涂料具有良好的耐候性能,能够抵御日晒、雨淋、风蚀等自然环境的侵蚀。
4. 施工效率高:施工简单、快速,不需要进行砖砌施工,相比传统仿砖装饰方式更加高效。
三、适应范围该工法适用于各类建筑物的外墙装饰,特别适合在需要仿砖质感效果,但又不适合使用实际砖块进行覆盖的场合,比如高层建筑、复合墙体等。
四、工艺原理该工法采用特殊的弹性质感涂料作为覆盖材料,通过调整涂料的组分和颗粒大小来形成仿砖质感的效果。
涂料具有一定的延展性和收缩性,能够适应外墙的微小变形,保持涂层的稳定性和耐久性。
五、施工工艺1. 表面处理:对外墙表面进行清洁、防水处理,并做好基层处理工作,确保涂料能够良好地附着在基层
上。
2. 底漆涂刷:涂刷底漆,提高涂料的附着力,并增加涂
层的美观效果。
3. 隔离层施工:在底漆干燥后,涂刷一层隔
离层,用于平整墙面,增强涂层和基层之间的粘结力。
4. 弹
性质感涂料施工:在隔离层干燥后,使用特殊的弹性质感涂料进行施工。
根据设计要求,通过喷涂、滚涂或刮涂等方式使涂料形成仿砖质感的效果。
5. 防水处理:待涂料干燥后,对涂
层进行防水处理,增加涂层的耐久性和抗倾泻性。
六、劳动组织施工过程需要组织好具备一定经验的施工人员,要求质量控制人员对工艺要求和施工方法进行指导和管理。
七、机具设备施工过程需要准备喷涂机、滚涂刷、刮刀等基本工具,涂料搅拌机、喷涂气源等电气设备。
八、质量控制施工过程中,需要严格按照施工工艺进行操作,确保涂料的均匀性、附着力和仿真度。
同时,通过现场检测、抽样检验等方式进行质量控制,保证施工质量符合设计要求。
九、安全措施施工过程中,操作人员应穿戴好工作服、手套、防护眼镜等个人防护装备,使用工具设备时要注意安全操作。
对于施工现场的封闭空间和高处作业,需要采取相应的安全措施,确保施工过程中的工作人员安全。
十、经济技术分析该工法施工周期相对较短,相比传统砖砌施工工艺更加高效,可以大大缩短工期。
施工成本相对较低,不需要购买昂贵的砖块,同时施工过程也减少了人力成本。
使
用寿命一般可达到10年以上,具有较高的经济性和使用价
值。
十一、工程实例以某大型商业中心为例,利用外墙仿砖弹性质感涂料施工工法进行装饰。
施工过程中,严格按照工艺标准进行施工,保证涂料的质量和效果。
经过施工后,商业中心的外墙形成了逼真的仿砖质感,大大提升了建筑物的美观程度,得到了业主的认可和好评。
以上是对外墙仿砖弹性质感涂料施工工法的详细介绍,通过该工法,能够实现外墙装饰的美观和耐久性,为建筑物增添独特的魅力。
该工法可行性高、操作简单、经济实用,具有广泛的应用前景。
