220kV输电线路开工前交底(土建部分)
220kV线路工程监理实施细则(土石方、基础、接地分部工程)

JZL1*:监理实施细则____________工程监理实施细则(基础分部工程)批准(总监理工程师)年月日审核(总监理工程师代表或专业监理工程师)年月日编制(专业监理工程师)年月日____________监理项目部(加盖监理项目部公章)_______年_______月目录1 专业工程特点2 编制依据3 监理工作流程4 监理工作要点5 监理工作方法及措施5.1 施工方案及质量保证措施审查5.2 见证计划5.3 隐蔽工程验收5.4 平行检验5.5 质量巡视5.6 工程质量验评编写说明:1. 监理项目部应结合工程特点、施工环境、施工工艺等编制专业监理实施细则,明确监理工作要点、监理工作流程、监理工作方法及措施,达到规范和指导监理工作的目的。
2. 监理实施细则可随工程进展编制,但应在相应工程开始施工前完成,并经总监理工程师审批后实施。
3. 监理实施细则可根据建设工程实际情况及监理项目部工作需要增加其他内容。
4. 当工程发生变化导致原监理实施细则所确定的工作流程、方法和措施需要调整时,专业监理工程师应对监理实施细则进行补充、修改。
1专业工程特点1.1 工程概况(在《监理规划》的描述基础上继续细化,侧重从专业层面多使用数据对本专业工程进行描述,而不能像监理规划中那样仅对工程总体情况作概述。
以下部分仅作为编写细则的参考目录,具体编写时应根据图纸供应、施工组织、材料设备供应、工程进度计划等实际情况,可以按照专业施工特点、单位工程、子单位工程、分部工程或分项工程编制具体细则。
)1.1.1 工程本体概况(1)总体概况³³220千伏输电线路工程为³³变电站与³³变电站联络线路,本工程自³³号桩位至³³号桩位,线路全长³³³³km,均为同塔³回路架设。
导线采用扩径导线N ³LGJ-400/35,地线两根均为OPGW光缆,型号选用OPGW-110,OPGW按逐塔接地设计。
220kV输电线路工程设计与施工

220kV输电线路工程设计与施工摘要:220kV输电线路工程作为电力工程的重点,并且不管所设计还是施工,都是一项较为复杂的作业体系,并且与很多方面都有着直接的联系。
因此,本文对220kV输电线路工程设计和施工的相关的内容,进行了分析和阐述,其目的就是保证220kV输电线路工程的质量,实现良好的经济效益,促使电力工程得到很好的完善。
关键词:220kV;输电线路工程;工程质量;经济效益;电力工程;220kV输电线路工程作为电力工程的一个重要组成部分,主要承担着用户分配、输送电力等作用。
因此,保证220kV输电线路工程的稳定性和安全性,需要对各个方面进行综合性的考虑,加强220kV输电线路工程的设计和施工。
只有保证220kV输电线路工程的质量,才能为用户用电的安全性和稳定性,给予了基础性的保证。
1、220kV输电线路工程设计其实,220kV输电线路工程在设计的时候,最大的特点就是跨度相对较大,因此一定要从地理、环境、交通等方面展开,从而制定出合理、科学的220kV输电线路工程设计方案。
下面就对220kV输电线路工程设计的相关内容,展开了分析和阐述。
1.1在220kV输电线路工程设计的过程中,一定要对地理环境进行综合性的考虑,尽量避免地理环境较差的位置,以及一些重要的地方,例如:军事重地、矿场、城市人群密集第等方面,这样可以将其影响降低到最小,避免在施工中引发质量问题。
1.2经常会遇到同塔多回架空输电线路的设计形式,面对这样的设计情况,一定要保证同发电厂处于一致的状态,这样才能避免任何异常现象的产生。
1.3需要控制好杆塔之间的距离,以及杆塔之间的高度,根据实际情况和需求采取有效的设计路径,这样可以有效避免因为杆塔之间距离相对较低,或者高度不合理等方面,所带来的影响。
2、220KV输电线路的工程施工在220KV输电线路的工程设计完成以后,需要展开的就是工程施工。
在220KV输电线路的工程施工的过程中,一定要掌握好施工技术要点,这样才能保证220KV输电线路的工程施工质量,下面就对针对施工的相关内容,展开了分析和阐述。
最新220kV变电站工程强制性条文执行计划(土建)

220kV变电站工程施工强制性条文执行计划 (土建部分)批准:年月日审核:年月日年月日年月日编写:年月日年月日目录1工程概况 01.1站址概况 01.2工程性质及特点 02编制目的 (1)3编制依据 (1)4施工强条实施组织机构 (2)4.1组织机构 (2)4.2职责划分 (3)5施工强制性条文实施措施 (4)5.1 强条的执行 (4)5.2 强条的执行检查 (5)5.3 执行记录 (6)6 附表 (7)6.1变电站建筑工程施工强制性条文执行计划表表 1 (7)6.2 施工强条执行记录表 (26)1工程概况1.1站址概况220kV变电站位于张家口市涿鹿县保岱镇保岱村西南侧的台地上。
北距涿鹿县城约10km,站址东1km处有省道342,向南、东行10km可接驳国道109转上张涿高速公路黄帝城入口。
站址西北侧有乡村公路通过,交通较为便利。
1.2工程性质及特点220kV变电站新建工程是按照“两型一化”标准设计,本工程具有以下特点:1.2.1土建部分的主要特点1 站区总平面布置图站区建筑物有主控通信室、35kV 配电装置室,总建筑面积768m,其中主控通信室建筑面积 374m。
建筑及装修按国家电网公司变电站“两型三新一化”建设技术要求进行设计。
本工程抗震设防烈度为 8 度。
主控通信室、35kV 配电装置室均采用钢筋混凝土框架结构、钢筋混凝土独立基础。
220kV、110kV 构架按终期规模建设,其余部分按本期规模建设。
构架采用钢管结构柱、钢管梁,设备支架采用钢管柱。
构支架基础均采用现浇混凝土基础。
2建筑与结构本工程站内建筑物包括:二次设备室、屋内外配电装置、辅助生产生活建筑;所区上下水系统、采暖、通风、消防、火灾报警、绿化规划及进所道路等。
建筑及装修按国家电网公司“两型一化”变电站设计建设导则要求进行设计。
2编制目的为了确保220kV变电站新建工程施工质量和安全,贯彻落实国家电网公司关于进一步加强《工程建设强制性条文》贯彻执行的文件精神,根据相关文件和标准,编制本计划,指导工程土建施工全面、规范的执行强制性条文,推动公司输变电工程整体质量水平的进一步提高,实现工程创优目标。
220kV输电线路工程设计与施工

220kV输电线路工程设计与施工发布时间:2022-05-07T03:28:26.649Z 来源:《新型城镇化》2022年5期作者:杨洪奎[导读] 对于220kV线路的应用优势,主要是能够实现大跨度输送,这一点是其他线路很难做到的。
恒诚信国际工程咨询有限公司山东省济南市 250000摘要:在整体电网结构中,220kV输电线路属于十分重要的组成部分,具有向用户分配、输送电力的作用。
因此,要想保障用户的顺利用电,则需要加强对220kV线路安全的重视程度,促进电网的稳定运行。
对此,笔者根据自身经验与相关文献的参考,对220kV输电线路的工程设计与施工进行分析。
关键词:220kV;输电线路;工程;设计;施工1 220kV输电线路的优缺点一般情况下,电路设计离不开人们的生活环境,换句话说,工作人员在制定输电线路时,应该与人们生活环境相结合,制定有效的设计方案。
对于实际设计方案原理的确认,可以从220kV输电线路不足之处出发,与周围环境相结合,尽可能将安全隐患消除。
高压输电线路往往都会暴露在大自然之中,容易导致气候和环境的影响,这一点在220kV线路中同样能够体现出来。
最为常见的输电线路故障主要包括两种情况,及瞬时性故障和永久性故障,其中,输电线路常见故障类型如下:断线、污闪、覆冰和雷电灾害等。
另外,在实际220kV线路设计过程中,容易遇到各种障碍物,如公路、房屋等,为了降低安全隐患出现几率,往往采取架线施工模式。
对于220kV线路的应用优势,主要是能够实现大跨度输送,这一点是其他线路很难做到的。
2 220kV输电线路设计要点2.1 220kV输电线路的杆塔设计杆塔支撑220kV输电线路的导线与地线,并且还要确保不同种类的杆塔,其占地面积、施工工期与建设造价有很大差异。
在220kV输电线路施工中一方面应该考虑对杆塔的基础施工加强管理,另一方面还要对其总价估计出个大概值。
2.2 220kV输电线路的的线路设计在进行220kV输电线路的设计时,设计人员必须要提前对所经路段的地质条件和水文特质进行详细的调研,还要结合区域的居民生活和交通状况进行分析,借助先进的信息技术综合整理并制定出各种不同的线路,再从中选取长度短和转弯少,以及交叉线路少和地质条件好的线路,同时这条线路还应该是绕过居民区和采煤矿以及军事重地等区域,也要最大限度的避免对经济作物和树林等自然植物的影响,尽量减少青赔的消耗,在全面分析这些要素的基础上,选择最佳的涉及线路,从而为降低输电线路的建设成本,和保障输电的安全稳定性奠定扎实的基础。
220kv变电站施工方案

220kV变电站施工方案1. 引言220kV变电站是电力系统中重要的组成部分,它起着电能转换、传输和分配的作用。
本文档旨在介绍220kV变电站的施工方案,包括施工准备、施工流程和安全措施等内容。
2. 施工准备2.1 地址选址选址是施工前的重要环节,需要考虑以下因素:•与电力系统的连接便捷性•周边环境与用地条件•附近居民和建筑物的安全距离•地质条件和地下管线的情况2.2 设计评审在施工前,需要对220kV变电站的设计方案进行评审,确保其符合相关标准和规范。
评审内容包括:•布置图和施工平面图•设备选型和技术规格•电力线路的设计方案•监控与保护系统设计2.3 人员和物资准备在施工前需要确保有足够的人员和物资,包括但不限于:•工程管理人员和施工人员•施工机械和工具•施工材料和设备2.4 现场调查和勘测在正式施工前,需要进行现场调查和勘测,以确保施工能够顺利进行。
勘测内容包括:•地质勘查和土壤测试•地下管线的检测和标记•周边环境和建筑物的调查3. 施工流程3.1 场地平整首先需要对选址地进行场地平整工作,包括:•清除现有建筑物和设施•清理建筑垃圾和杂草•平整土地,确保场地平整稳固3.2 基础施工基础施工是变电站建设的关键环节,包括:•基础深度的测量和标定•打桩和浇筑基础混凝土•安装基础支撑和锚杆3.3 设备安装设备安装是变电站建设的核心内容,包括:•安装变压器、断路器、隔离开关等主要电气设备•安装监控与保护系统设备•安装电力线路的杆塔和绝缘子3.4 接地和线路连接接地和线路连接是施工的最后一步,包括:•进行接地装置的安装和接地测试•进行电力线路的连接和测试4. 安全措施在整个施工过程中,需要严格遵守安全操作规程,并采取以下安全措施:•安全警示标志的设置和提醒•定期进行施工现场安全检查•使用符合安全标准的设备和工具•勤换工作人员和设施实施巡视•建立紧急救援和事故报告机制5. 总结本文档介绍了220kV变电站的施工方案,包括施工准备、施工流程和安全措施等内容。
220KV输电线路施工组织措施1

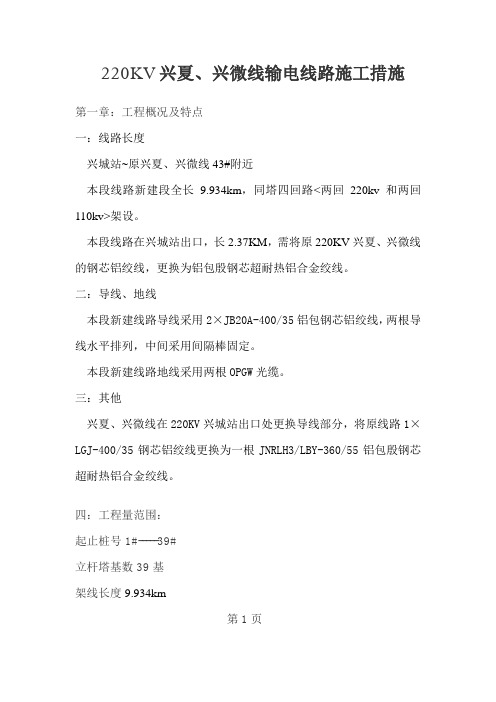

220KV兴夏、兴微线输电线路施工措施第一章:工程概况及特点一:线路长度兴城站~原兴夏、兴微线43#附近本段线路新建段全长9.934km,同塔四回路<两回220kv和两回110kv>架设。
本段线路在兴城站出口,长2.37KM,需将原220KV兴夏、兴微线的钢芯铝绞线,更换为铝包殷钢芯超耐热铝合金绞线。
二:导线、地线本段新建线路导线采用2×JB20A-400/35铝包钢芯铝绞线,两根导线水平排列,中间采用间隔棒固定。
本段新建线路地线采用两根OPGW光缆。
三:其他兴夏、兴微线在220KV兴城站出口处更换导线部分,将原线路1×LGJ-400/35钢芯铝绞线更换为一根JNRLH3/LBY-360/55铝包殷钢芯超耐热铝合金绞线。
四:工程量范围:起止桩号 1#-----39#立杆塔基数 39基架线长度9.934km第1页附件安装 39基五:材料供应:本工程材料和辅材由力源工程公司供应。
六:交通情况:交通情况一般。
七:设计气象条件:基本风速为27M/S,设计冰区为轻冰区,导线设计覆冰厚度为10M M(相应风速为10M/S),地线设计覆冰厚度为15MM(相应风速为10M/S),最高气温+40℃。
八:重要跨越交叉跨越情况:序号交叉跨越项目跨越数量跨越总数1 :110KV电力线1次2 :35KV电力线4次3 :10KV电力线13次4: 220V电力线 7次5:公路 2次6:河流1次7:枣临铁路2次。
第二章:施工组织措施第2页一:组织机构图(见附图一)二:项目经理:项目经理是淄博鑫铖电器安装有限公司在本工程的指定代表,是本工程施工安全、质量第一负责人。
其主要职责是:(1)贯彻执行国家有关法律、法规和政策,执行本公司的各种规章制度及决议。
(2)全面负责工程的计划、技术、质量、安全、工期、文明施工、资金、降低成本等项目的管理,并组织实施。
(3)严格财经制度,加强财经管理,正确处理国家、企业、集体与个人利益之间的关系。
《项目管理实施规划》公司级交底
交底记录工程名称:南京220kV青龙山——光华双回线路工程编号:SJSB6-SG01-2. 本表由交底人填写。
3. 本表涉及被交底单位各留存一份。
公司上下齐心协力,组织了技术骨干编制了《项目管理实施规划》,内容比较齐全,具有指导该工程全面实施管理的纲领性,按照编制的内容,要求施工项目部在安全、质量、进度、强制性条文执行、标准工艺、质量通病防治、“两个体系”建设等多方面在岗履职,发挥作用,因此,本次交底是必须的、及时的、非常重要的。
三、交底的依据:(主要有)关于印发《国家电网公司基建管理通则》等27项通用制度的通知——国家电网企管[2015]221号;本工程设计图纸;本工程建设管理纲要以及建管的所有策划文件;现行的有效的施工规程、规范等。
南京沧溪建设工程有限公司与南京供电公司签订的南京220kV青龙山——光华双回线路工程施工合同(合同号:2015-1216-5433)四、工程规模和承包范围:南京220kV青龙山~光华双回线路工程起始于220kV青龙山变,终止于220kV光华变,全线路径长度约10.88km。
其中220kV青龙山变至上坝河段采用架空走线,路径长度约6.2km,上坝河至220kV光华变采用电缆走线,路径长度约4.68km,其中上坝河至K5盾构始发井标段为南京沧溪建设工程有限公司承建,上坝河段架空线终端塔(K0井)至K3井段为顶管,K4井至K5盾构始发井段为明挖电缆沟,在京沪高铁北侧、东麒路东侧的绿化带内平行通过,至K5盾构始发井转向西北的K6井段为盾构,最后缆路转向南进入光华变接入运行。
本工程电缆隧道土建部分主要技术特性参数如下:1)电缆隧道轴线总长:4680m2)隧道防火区段:23个3)隧道通风区段:10个4)隧道照明配电区段:23个5)隧道排水设施:16套电缆全线结构型式、建设规模、断面尺寸、轴线长度详见下表:220kV青龙山-光华双回线路工程电缆隧道区段划分统计表职能单位项目法人:国网江苏省电力公司建设管理单位:国网江苏省电力公司南京供电公司质监单位:南京电力建设质量监督站监理单位:江苏省宏源电力建设监理有限公司施工单位:南京沧溪工程建设有限公司(K0-K5段)设计单位:中国能源建设集团江苏省电力设计院有限公司监测单位:南京先科岩土工程有限公司检测单位:江苏科瑞特有限公司工期要求本工程计划于 2016年 7月开工建设,于2017年 12月底竣工。
220KV输电线路施工设计方案(工程施工现场编制)
目录编制依据3一、项目概况与项目实施条件分析51.2 工程特点与工程量 (5)1.2施工条件与社会环境分析51.3项目管理特点及总体要求12二、项目施工管理组织结构132.1计划投入的施工队伍13 2.2项目管理组织结构142.3职责与分工14三、质量目标和施工方案183.1质量目标和创优计划18 3.2施工总体安排和分包计划20 3.3施工方法与施工机械选择21 3.4特殊施工与措施243.5质量目标保证措施31四、工期目标和施工进度计划474.1工期目标474.2进度计划风险分析及控制措施48五、安全目标与风险预测505.1安全目标50 5.2风险管理责任51 5.3安全目标保证措施565.4危险点分析与控制59六、文明施工与环保646.1安全文明施工策划64 6.2文明施工与环境保护656.3两费使用计划清单71七、工地管理与施工平面布置737.1施工平面布置73 7.2工地使用权与出入权747.3工地管理方案与制度76八、资源需求计划788.1劳动力需求计划78 8.2施工机械、工器具需求计划788.3主要材料及周转材料、消耗材料需求计划79九、施工准备工作计划819.1准备工作进度计划81 9.2技术准备要求82 9.3物资及资金准备要求83 9.4作业队伍及管理人员准备要求83 9.5协调工作84编制依据1、《施工招标书》规定的相关技术规范和标准;2、本工程现场实地踏勘资料;3、我公司按GB/T19001-2000;GB/T24001-1996;GB/T28001-2001标准编制的质量、环境和职业健康安全手册,质量、环境和职业健康安全体系程序文件和环境和职业健康安全质量体系作业文件。
4、根据以下技术规范:本工程采用的主要技术规范,规定如被新规范替代,则执行新规范。
◆《110KV~500KV架空送电线路施工及验收规范(GB50233-2005)》◆《110KV~500KV架空电力线路工程施工质量及评定规程(DL/T5168-2002)》◆《普通混凝土配合比设计规程(JGJ/T-55-2001)》◆《混凝土强度检验评定标准(GBJ107-87)》◆《混凝土结构工程施工质量验收规范(GB50204-2002)》◆《建筑桩基技术规范(JGJ94-94)》◆《钢筋焊接及验收规程(JGJ18-2003)》◆《钢结构工程施工质量验收规范(GB50205-2001)》◆《建筑地基基础工程施工质量验收规范(GBJ50202-2002)》◆《土方与爆破工程施工及验收规范(GBJ201-83)》◆《建筑工程施工质量验收统一标准(GB50300-2001)》◆《混凝土结构设计规范(GB50010-2002)》◆《钢结构设计规范(GBJ50017-2003)》◆《架空送电线路导线及避雷线液压施工工艺规程(SDJ226-87)》◆《超高压架空输电线路张力架线施工工艺导则(SDJJS2-87)》◆《高压绝缘子瓷件技术条件(GB772-87)》◆《110KV及以上送变电工程启动及竣工验收规程(DL/T782-2001)》◆《电力建设安全健康与环境管理工作规定》(国电2002版)◆《电力建设安全工作规程(架空电力线路部分)(DL5009.2 -2004)》◆《建设工程项目管理规范(GB/T50326-2006)》◆《110KV~500KV架空送电线路设计技术规程(DL/T5092-1999)》◆《国家电网公司输变电工程安全文明施工标准化工作规定(试行)》国家电网基建[2005]403号◆《国家电网公司输变电工程安全文明施工标准化图册》◆国家电网公司《输变电工程达标投产考核评定标准(2005版)》◆《国家电网公司输变电优质工程评选办法(2008版)》◆《四川省电力公司“输变电工程施工安全措施补助费、文明施工措施费”管理实施细则》川电建[2007]431号◆国家电网公司、四川省电力公司其他有关制度、规定一、项目概况与项目实施条件分析一、工程概况一.工程概况工程名称:尖先、河东线改接进眉山Ⅱ变220千伏线路新建工程建设地点:眉山市仁寿县和眉山市彭山县招标人:四川省电力公司建设管理单位:四川省电力公司眉山公司其建设规模1.尖山~先锋、河东~先锋220千伏同塔双回线路新建工程:线路长度7.4KM;二.工程特点与工程量(一)工程特点1.设计特点1.1.设计范围①从尖山~先锋、河东~先锋220千伏同塔双回线路改接点起,至眉山II500千伏变电站进线构架止,线路路径全长约7.4km的220kV双回双分裂导线送电线路本体设计。
220kV输电根底工程的计划与施工
220kV输电根底工程的计划与施工220kV输电根底工程的计划与施工220kV输电工程的根底是杆塔埋进地下的那一有些,其作用是确保在遭到外界影响时杆塔不会遭到损坏,能够正常作业。
这个输电线路的根底工程联络着悉数线路能否正常安全作业。
多见的一些疑问(包含混凝土的开裂、地基的滑坡、下沉、积水冲刷、底盘不安稳等)都会致使事端,因而有必要注重根底施工的每一个细节,做好施工之前的计划计划,选用有关技能并进行严峻施工,才干确保施工质量契合规范。
详细分为以下几方面。
1.岩石根底有些的计划这是悉数工程的榜首步。
首要要依据线路的需务实地勘察悉数线路的地表岩石情况,依据得到的数据核算,剖析往后选用合适的岩石开挖设备和技能手法。
通常的岩石能够分为以下几类:和风化、中等风化以及重度风化三个等级。
和风化指的是岩石遭到的磨损较少,依然坚持着原有特征,没有发作格外显着的化学改动,这类岩石比照安靖,很难被钉锤凿开,通常包含玄武岩、花岗岩、大理岩等,发作磕碰时动态嘹亮。
第二类中等风化的岩石能够被锤开,通常岩石本身会呈现分层景象。
终究一种的重度风化岩石则比照懈怠,发作过物理以及化学改动,通常比照多见,不合适用在根底有些的施工中。
平地的输电线路通常用钢筋混凝土浇筑板式型作根底,这品种型的根底比照节省质料的用量,下降造价;岩石被掩盖较深的地基或许土质较好的地基,在满意开挖的条件下通常选用掏挖式开掘,这种办法能够消除由于填土质量的不牢靠性带来的风险,也比照节省钢材;在掏挖式的根底之上还能够用岩石替代混凝土浇筑,这种办法比照合适多岩石区域,牢靠性更强,本钱也比照低。
2.岩石根底有些的开挖施工这个环节是在榜首个计划根底前进行的,不论选用何种施工办法都不能损坏岩石的全体构造性。
详细的施工办法要依据根底工程的计划准则配套进行。
(1)开挖进程。
直柱式根底开挖时要留心角钢的刺进有些,这个部位对放置的恳求较高;掏挖式的根底工程在开掘进程中应充沛运用原土层的力学作用,这么能够确保坑基的安稳;岩石式根底开挖时需求留心的即是岩基要被挖成一个相似倒锥的体型,将斜插式角钢直接嵌入地基傍边。
220kv线路施工方案
220kv线路施工方案220kV线路施工方案1.线路选址:根据设计要求和地形条件,选择适合铺设220kV线路的地点。
考虑到电力传输的需求和经济性,确定线路的起止点和途经区域。
2.线路设计:根据设计要求和电力负荷情况,确定220kV线路的参数和结构。
确定线路的型号和规格,包括导线和绝缘子的选择,塔的布置和标准。
3.材料准备:根据线路设计要求,准备必要的材料和设备。
包括导线、光缆、绝缘子、金具、塔材等。
确保材料的质量和数量满足施工需要。
4.土建施工:进行铺设线路的土建施工。
首先进行线路的地基处理,包括挖掘、填土和夯实。
然后进行塔基的浇筑和固定。
同时进行接地装置的安装和调试。
5.线路架设:进行220kV导线和绝缘子的架设工作。
首先进行导线的拉线和固定,确保导线的张力和间距符合设计要求。
然后进行绝缘子的安装和固定,确保绝缘子的正确安装。
6.接地系统:安装220kV线路的接地系统,确保线路的安全性和稳定性。
进行接地装置的铺设和连接,确保接地电阻符合规定的要求。
7.电气设备安装:进行线路的变电站和终端设备的安装。
包括变电站的主设备和辅助设备,终端的断路器和避雷器。
确保设备的安装位置和连接方式符合标准要求。
8.调试和试运行:进行线路的调试和试运行工作,确保线路的正常运行。
进行线路的通电试验和负荷试验,检查和修复线路的故障和问题,确保线路的安全性和可靠性。
9.验收和竣工:进行线路的验收和竣工工作,确保线路的质量和安全。
对线路的各项参数和指标进行检测和测试,确保线路达到设计要求和标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
复工前交底记录要点一、总体要求本工程于2017年5月4日,黔西南州安龙县德卧镇镇政府下发停工通知书并要求对现场安全隐患进行整改,当日起,我们立即按照政府要求,停工并进行安全隐患整改,到5月11日,现在安全隐患整改完成,并经过德卧镇政府相关部门验收,最终通过,同意我们开工。
但在开工之前,我们必须吸取这次的经验经验教训,避免在以后的施工中出现同类事件,严格按照项目部的要求去做,确保自身的安全,并不危及周边环境安全。
具体要求如下:二、工程施工本工程原合同履约目标为2017年4月30日,截止现在已经超过原计划,现暂定竣工工期为2017年6月30日。
从工程开工到现在,我们施工二标组织架构变动频繁,主要负责人(执行经理:杨健勇)、技术负责人(总工:邓施诚)落实相对较晚,而且一直出现多头管理,对现场的管控、施工有一定的冲击,为了确保请施工二标段在以后的施工明确主要管理人员,以及便于我司项目部对整个现场的管理,请贵单位(华蓥南方)根据实际情况出具具体现场管理人员落实文件,若是委托人,就出具委托函,委托函件上的人员名单必须与现场实际管理人员相符合。
其他安全、质量、技术、资料等各个专业的主要专责,理清自己的工作职责,并根据现场实际施工进度,及时跟进完成自己的相关工作,不要总是拖后腿;在做好本质工作的同时,各个专业之间多交流沟通,相互配合、补位,确保工程在保证安全、质量的前提下如期推进;针对输电线路施工的关键作业点,各个专业要有具体的保障措施,例如深基坑的开挖的深度、大开挖基础的弃土堆放、浇筑过程中的振捣、基础根开数据的控制、回填的方式等既要要具体的技术措施也要有安全、环保的保证措施。
我们要实时关注工程进度,了解分部、分项、单元工程的施工进度,随时关注天气情况、地质情况,结合地方的民俗民风以及周边的环境,要有预见性的思考我们下一步的具体工作,在危险点、质量控制薄弱点加强管理,更要避免质量通病的出现,我们编写的实施方案、相关措施,要在施工中严格执行,我们专业人员要落实、监督到位。
虽然工程暂定一段时间进行安全整改,但我们项目部的管理人员都留在现场,做自己手里的工作。
我们项目部的具体管理人员再次给大家重复下:本工程的项目经理为李荣,我、巫青松为项目部副经理,主管二标的安监部主管为王世元,工程部主管为周健,蒋九林为技术员,高建春为现场安全管理人员,赵帮华为现场质量管理人员。
我们项目部管理组织机构非常清晰,而且人员配置齐全,今后的施工管理过程中,严格按照以往的情况,各个专业之间的工作对应相关的管理人员,根据自身职责去落实、监督,我们二标施工队在现场发现的任何问题及时反馈给相关专责,我们的专责会根据具体情况判断,并给出相应的处理措施。
三、质量方面本工程是四川咨询电力设计有限公司的总包,业主是广西百色电力有限公司,施工现场管理执行的“国家电网”输电线路施工管理的模式,我们线路施工任何管理细节均严格按照国网电网的管理要求执行,其中具体可以参照但不限于的执行文件有国家电网公司2014年出版的《国家电网公司施工项目部标准化管理手册(线路工程)》、《110kV~750kV架空输电线路施工及验收规范》(GB50233-2014)等。
1、土石方工程:基础型式的大类有大开挖基础、挖孔桩基础、灌注桩基础,我们的基础施工必须严格按照设计图纸要求的尺寸进行开挖,其中大开挖基础的深度、底板的宽度、四周的放大脚、以及挖孔桩和灌注桩的深度、直径、底部的放大脚等都必须符合设计尺寸,并且严格按照基础配置表和基础型式图中的相关要求,随时查验地质情况,发现与设计文件不符的要及时通知项目部,由项目部通知设计工代验槽,并经验收得到具体处置通知后才能进行下一步施工,其中基础配置表中明确规定需要设计工代验槽的基坑,要特别引起重视,严禁私自胡干、蛮干,遵照设计要求和相关国家规范规定执行。
并浇筑护壁,护壁的厚度满足设计图纸规定,并且绑扎钢筋。
特殊段突出情况:(1)龙广站—NA16、龙广站—NB17段位于村寨里面,目前为放水种水稻季节,基坑开挖极易遇到地下浸水,特别是NA11、NB10、NA13等塔基浸水极其严重,必须采取适宜的排水措施,既保证经济效益,又要避免现场基坑因浸泡导致基坑垮塌、危及周边的房屋、道路等,同时在开挖到位后,及时浇筑混凝土垫层,垫层施工严格按照设计图纸浇筑,避免措施不当,造成不必要的浪费。
(2)新德大道段基坑开挖施工时,A线在新得大道外侧,B侧在道路的绿化带中间,两条线除严格设计图纸和项目部规定开挖基坑外,还必须严格做到弃土外运,基坑周边严禁堆放弃土;特别是B线,位于绿化带中间,场地狭窄,同时浇筑护壁的钢筋、砂石、水泥等按天严格计划用量,每天施工完成严禁有材料和弃土堆在道路上。
其中部分基坑为回填土地质,土质松软,道路上重车等车辆路过,极易因为振动原因导致护壁或者坑壁裂开,作业人员、项目部管理人员加强巡视、观测,若发现土层裂纹等,立即撤离人员,并加强保护措施,并立即上报项目部,由项目安监部经检查无任何安全隐患后,才能继续进行作业。
(3)我们线路的NA56-NA71段途径德卧镇团山堡村,该段线路进入山区,岩石比例大,且山坡坡度陡,在施工前必须综合考虑,计划好弃土堆放点,并采取适宜开挖措施,避免弃土回落坑内、以及土石滚落山下,在开挖施工过程中要特别注意基坑的开挖方式,采用机械作业的方式进行,若采取爆破等措施,必须严格按照安监部的规定采取相应的安全措施,同时对爆破的药量要严格控制,并且在爆破后,清理坑底松土石过程中,密切注意上方,是否存在岩石松动,有下落迹象,这个事情我们现场技术、质量、安全要密切巡视,定期汇报现场开挖情况。
(4)严格按照设计规定施工,部分塔基设计在基础配置表中明确规定严禁放炮的塔基,要引起重视并严格执行;2、基础工程:本工程混凝土强度分为:垫层C15、挖孔桩与大开挖基础主体为C25、灌注桩基础为C30,无论我们采取何种浇筑方式,必须满足设计强度要求,这块的工作要求我们现场的质量专责严格把控,并定期将检查结果汇报工程部。
(1)准备工作:基坑开挖完成经项目部质量及工程部主管、监理现场验收合格后,才能进行下一道工序。
现场的所有钢筋必须对材质进行力学性能试验、以及对焊接头进行检测,并待检测结果出来且经报审监理、总包、业主审查合格后方可用于现场,对大开挖基础绑扎钢筋、支护模板之前必须打垫层,垫层的厚度、强度、尺寸符合设计图纸要求,并经项目部专责、监理验收合格才能进行钢筋绑扎。
所有基坑使用钢筋直径、长度、加工方式要与设计图纸一致,钢筋的数量、间距等要符合图纸要求,特别是底板钢筋、内箍、外箍以及加密区,一定要引起足够重视,我们的相关管理人员要加强这方面的检查力度;且一根钢筋不能有两个接头,在同一平面内的钢筋接头不能超过50%,钢筋笼的上下口要齐平、整齐。
浇筑前,施工队技术负责人邓施成根据现场具体情况确定采取的浇筑方式,若采用现场机械搅拌,就必须根据配合比试验报告、混凝土方量,计算并准备适宜的砂、石及水泥,以确保满足现场连续浇筑;若采用商混浇筑,就必须测算每车商混的方量,根据浇筑总量,联系好供货厂家,确定供货车辆、间隔时间、施工时间,并落实专人负责,同样确保混凝土浇筑的连续性。
(2)模板支护现场根据不同断面的基础型式分别采用木模板和钢模板两种,在钢模板(圆形断面)支模过程中,要注意模板扣合正确、整齐,对接头处的错缝采取一定的措施,确保浇筑完成的基础表面光滑、平整,大开挖基础的断面均为方形,现场大多数采用的木模板,模板支护时要确保支撑模板的顶托牢固,竖梁、横梁足够,避免浇筑过程中爆模;另外对于使用内拉筋的模板,拉筋的力度要适宜,不能出现应拉力过大导致模板内凹,造成基础断面少于设计值,影响基础保护层厚度的结果。
所有的模板中支护前必须清理干净,并刷脱模剂。
(3)基础混凝土浇筑前,准备好塌落度试验桶、试压块制作盒子、以及水平尺、下料串桶,所有混凝土下落高度超过3米的,均需用串桶下料,确保混凝土下落高度不超过2米,避免离析导致混凝土强度降低;基础浇筑若采用机械搅拌,就必须称量砂、石、水的单位装载重量,严格按照实验室的配合比试验报告,以每搅拌一罐一包水泥的量实施;并设置专人每隔30cm打一次振动棒,振动时做到快插慢拔,振动时间控制适宜,不能过长过短,对大开挖基础的底板与立柱的接口处,要特别注意振动到位,避免出现露筋、断层等情况,并安排专人校核地脚螺栓,控制尺寸基础根开、地脚螺栓根开、地脚螺栓露高等尺寸,达到满足混凝土浇筑情况满足设计要求,符合规程规范,具备良好的使用功能。
若混凝土浇筑采用商混浇筑,必须检查到货单,核实混凝土强度及方量,另要注意:①混凝土运至施工现场后,应尽可能在0.5-1h内卸完。
为防止初泵时混凝土配合比的改变,在正式泵送前应用水、水泥浆或水泥砂浆进行预泵送,以润滑泵和输送管内壁。
根据《混凝土泵送施工技术规程》JGJ/T10-95第6.2.6条,润滑用的水泥砂浆应分散布料,不得集中浇筑在同一处,且该砂浆严禁用于工程结构的任何部位。
②混凝土输送车运抵现场后,应严禁向车内随意加水。
如果混凝土工作性能达不道施工要求,如混凝土的坍落度低于现场规定要求,如坍落度过大,建议退回搅拌站。
③为保证混凝土的均匀性,搅拌运输车在卸料前应高速运转20-30S,然后反向卸料。
当混凝土入模时,输送管或布料管的软管出口应向下,并尽量接近浇筑面,必要时借用溜槽、串筒或挡板,以免混凝土直接冲击模板、钢筋及地脚螺栓。
④对在操作面上拆下的泵送管冲洗时,应在操作面外进行,以免水将已浇筑好的混凝土浆冲走或将冲洗出的石子留在未浇混凝土的模板上,造成混凝土夹碴的缺陷,泵管应架在专用的凳上,决不能直接放在钢筋上。
商混浇筑时,同样现场进行塌落度试验,制作试压块,并结合商混的试验报告核查,确定混凝土强度是否满足设计要求。
(4)基础拆模:基础浇筑完成后,基础浇筑完成至少持续养护48小时后,才能拆模,并继续养护,直至达到设计强度。
且在拆除模板过程中,要仔细观察,采用适当工器具拆除,确保拆模过程中不损坏基础,并同时将地脚螺栓清理干净,抹上黄油,用薄膜包裹,然后用pVC管保护,基础同样采取保护措施,保证棱边棱角在接下来的施工中不受到损伤,其中PVC、棱边保护等均刷上红白相间的油漆。
模板拆除后,大开挖基础进行回填,回填从四周均匀回填,避免基础偏斜,基坑回填时,按0.3m分层夯实,岩石基坑的回填按土石比:1:3比例掺和后回填,并预留20cm防沉层,回填后不得使塔基形成凹坑积水;回填完成后,对基面进行适当平整,避免雨水冲刷。
并对基础中心桩采用混凝土浇筑的形式保护,混凝土浇筑厚度不低于5cm,边长为20cm的正方形。
3、接地工程:本工程接地形式多种,其中大类分为:专用接地装置、铁塔接地装置、铁塔集中接地装置。
