涵合园一期工程双排落地外脚手架施工方案中铁x x集团涵合项目部一、说明根据一期工程的施工进度情况,铝合金门窗的进场计划远远滞后于建设方与我方共同制定的原定计划。
因为铝合金门窗不能按时进场和安装,迫使H1-H7号楼上部的悬挑脚手架不能按计划时间和按原先的方案周转到下面。
同时,悬挑脚手架的使用时间也大大超出了我方的计划时间,成本大大增加。
为保证高层区外墙装修施工不致间断,能够自上而下顺利进行,以确保年底甲方要求竣工的总体目标。
根据现场的实际情况,我方自7月18日开始采取将以上各单体悬挑脚手架以下部位全部搭设双排落地脚手架。
其中H1号楼为13层以下,H2号楼为12层以下,H4号楼为10层以下,H5号楼为7层以下,H6号楼为9层以下,H7号楼为7层以下。
通过上述措施来争取弥补因铝合金门窗不到位所影响的工期,H1H2H4H5H6H7号楼额外搭设双排落地外脚手架的费用由建设单位额外补贴给施工单位。
同时在脚手架搭设完后,所创造出的工作面要求各工种各专业(包括铝合金门窗在内)必须抓紧时间施工,具体的施工方案如下:二、材料准备及质量要求1、钢管采用外径Ф48mm,壁厚3.2mm或3.5mm的焊接管,其材质应符合《普通碳素结构钢技术条件》GB700-79中的A3钢的技术条件,有严重锈蚀弯曲、压扁、损伤和裂缝者均不得使用,钢管应刷防锈漆。
2、扣件采用铸铁扣件共三种:直角扣件、旋转扣件、对接扣件,材质应符合GBT8-6T《可锻铸铁分类及技术条件》中KT33-8 的技术条件,扣件不能有裂纹、气孔、疏松、砂眼等构造缺陷,扣件与钢管的贴面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm。
3、竹笆板竹笆板由约5cm宽竹片编扎而成,尺寸为1000×1800,走道所用竹篦应牢固整齐,竹片松散的不得使用。
4、安全网脚手架围护用密目网及张设的平网,其规格、材质应符合上海市安监站及有关规定的要求。
5、钢管、扣件、安全网等材料提供的厂家,应同时提供其产口的检验合格及上海市准用证。
外脚手架拆除施工方案(3篇)

第1篇一、工程概况本工程为某住宅楼外脚手架拆除施工,脚手架高度为20米,采用双排外脚手架结构,立杆间距为1.5米,水平杆步距为1.8米,剪刀撑及水平撑设置合理,安全可靠。
脚手架材料主要包括钢管、扣件、脚手板、安全网等。
二、施工准备1. 人员准备- 指定一名具有丰富经验的脚手架拆除施工负责人。
- 组织施工人员进行安全技术交底,确保施工人员了解拆除过程中的安全注意事项。
- 施工人员需具备相应的施工技能和身体素质。
2. 材料准备- 检查所有脚手架材料是否符合规范要求,确保材料完好无损。
- 准备足够的工具,如撬棍、钢丝绳、滑轮、起重设备等。
3. 机械设备准备- 准备起重机械,如吊车、卷扬机等,用于脚手架的吊运和拆除。
- 准备安全防护用品,如安全帽、安全带、防护眼镜等。
4. 施工场地准备- 清理施工场地,确保无障碍物。
- 设置安全警戒线,防止无关人员进入施工区域。
三、施工步骤1. 准备工作- 检查脚手架结构,确认无松动、变形等情况。
- 检查安全网、防护栏杆等安全设施是否完好。
2. 拆除顺序- 按照从上到下、从外到内的顺序进行拆除。
- 首先拆除脚手板,然后拆除水平杆、剪刀撑和水平撑。
- 最后拆除立杆和斜撑。
3. 具体操作步骤- 拆除脚手板:使用撬棍将脚手板从横杆上撬下,逐层向下拆除。
- 拆除水平杆:先拆除两端扣件,然后使用撬棍将水平杆从立杆上撬下。
- 拆除剪刀撑和水平撑:先拆除两端扣件,然后使用撬棍将剪刀撑和水平撑从立杆上撬下。
- 拆除立杆和斜撑:使用起重机械将立杆和斜撑吊起,然后拆除两端扣件,将材料运至地面。
4. 安全注意事项- 拆除过程中,施工人员必须佩戴安全帽、安全带等防护用品。
- 使用起重机械时,必须遵守操作规程,确保安全。
- 拆除材料必须堆放整齐,不得影响交通和人员通行。
- 施工现场必须设置安全警戒线,防止无关人员进入。
四、施工质量控制1. 材料质量:所有拆除材料必须符合国家标准,确保材料质量。
2. 施工质量:严格按照施工方案进行拆除,确保施工质量。

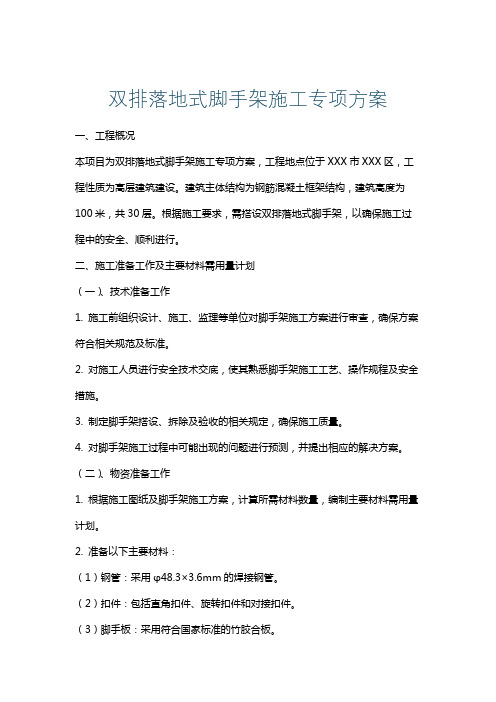

双排落地式脚手架施工专项方案

双排落地式脚手架施工专项方案一、工程概况本项目为双排落地式脚手架施工专项方案,工程地点位于XXX市XXX区,工程性质为高层建筑建设。
建筑主体结构为钢筋混凝土框架结构,建筑高度为100米,共30层。
根据施工要求,需搭设双排落地式脚手架,以确保施工过程中的安全、顺利进行。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 施工前组织设计、施工、监理等单位对脚手架施工方案进行审查,确保方案符合相关规范及标准。
2. 对施工人员进行安全技术交底,使其熟悉脚手架施工工艺、操作规程及安全措施。
3. 制定脚手架搭设、拆除及验收的相关规定,确保施工质量。
4. 对脚手架施工过程中可能出现的问题进行预测,并提出相应的解决方案。
(二)、物资准备工作1. 根据施工图纸及脚手架施工方案,计算所需材料数量,编制主要材料需用量计划。
2. 准备以下主要材料:(1)钢管:采用φ48.3×3.6mm的焊接钢管。
(2)扣件:包括直角扣件、旋转扣件和对接扣件。
(3)脚手板:采用符合国家标准的竹胶合板。
(4)安全网:采用密目式安全网。
(5)连接件:包括U型卡、蝴蝶卡等。
(6)其他材料:如电线、电缆、灯具等。
3. 对所有材料进行质量检查,确保符合国家及行业标准。
4. 建立材料管理制度,确保材料供应及时、充足。
5. 对进场材料进行分类堆放,标识清晰,便于查找和使用。
6. 定期对脚手架材料进行保养和维护,确保材料性能良好。
三、一般规定1. 本施工方案依据《建筑施工脚手架安全技术统一标准》、《建筑施工扣件式钢管脚手架安全技术规范》等相关国家及地方标准、规范制定。
2. 脚手架搭设前,必须对施工人员进行安全技术培训,确保施工人员掌握脚手架操作技能和安全知识。
3. 脚手架搭设应严格按照施工方案和设计图纸进行,不得擅自更改。
4. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改。
5. 脚手架上不得超载使用,严禁堆放与施工无关的物品。
外脚手架工程施工方案(3篇)

第1篇一、工程概况本工程位于我国某城市,总建筑面积为XX万平方米,包括主楼和裙房。
主楼高度为XX层,裙房高度为XX层。
根据工程特点及施工机具、材料及人力配备情况,制定本外脚手架工程施工方案。
二、施工原则1. 安全第一:确保施工过程中人员、设备、材料的安全,严格遵守国家有关安全法规和标准。
2. 质量至上:保证外脚手架搭设质量,满足施工需求。
3. 经济合理:在确保安全和质量的前提下,降低施工成本。
4. 高效便捷:合理安排施工进度,提高施工效率。
三、施工方案1. 脚手架类型及材料(1)主楼外墙采用导轨式爬架方案,裙房采用落地式双排钢管脚手架。
(2)脚手架主要材料:扣件式钢管、脚手板、安全网、剪刀撑、横向支撑、连墙件、纵向扫地杆、横向扫地杆、底座、竹笆脚手板、木质踢脚板等。
2. 施工流程(1)施工准备:熟悉图纸,了解工程特点;组织人员培训,提高施工技能;准备好施工材料及工具。
(2)基础处理:对施工现场进行平整,确保地基坚实;设置排水设施,防止积水。
(3)脚手架搭设:①按设计要求,先搭设基础;②搭设立杆、纵向水平杆、横向水平杆,确保搭设规范;③安装剪刀撑、横向支撑、连墙件等,提高脚手架整体稳定性;④安装脚手板、安全网、踢脚板等,确保施工安全。
(4)脚手架验收:分段挂牌验收,合格后方可使用。
3. 施工要点(1)搭设脚手架时,严格按照设计要求和施工规范进行操作。
(2)脚手架搭设过程中,注意检查材料质量,确保安全可靠。
(3)脚手架搭设完成后,及时进行验收,发现问题及时整改。
(4)施工过程中,加强安全巡查,确保施工安全。
四、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保外脚手架施工与主体结构施工同步进行。
五、质量保证措施1. 严格选用优质材料,确保脚手架搭设质量。
2. 施工过程中,加强监督检查,发现问题及时整改。
3. 定期进行质量验收,确保外脚手架搭设质量符合要求。
4. 施工结束后,进行竣工验收,确保工程质量。
地下室落地双排脚手架施工方案

目录1.编制依据 (2)2.工程概况 (2)3.施工准备 (3)4.施工安排 (3)5.主要施工方法和工艺 (5)5.1.地基夯实 (5)5.2.设置排水沟 (5)5.3.立杆设置 (5)5.4.大横杆、小横杆设置 (7)5.5.剪刀撑 (8)5.6.脚手板的铺设要求 (9)5.7、防护栏杆 (10)5.8、连墙件 (10)5.9、人行马道设置 (11)5.10、安全网 (12)5.11.结构临边防护 (12)5.12.脚手架防雷接地措施 (12)5.13.脚手架拆除 (12)6.质量要求 (13)7、成品保护 (14)8、安全、环保措施 (15)9、钢管落地脚手架计算书 (16)10、附图 (28)1.编制依据1.1.昆明西山区草海北片区45号地A1-3地块图纸及相关的技术资料。
1.2.国家、建设部颁发的现行有关设计、施工规范、技术规程及施工安全有关规定。
1.3.国家、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例。
1.4.昆明西山区草海北片区45号地A1-3地块施工组织设计1.5.云南省昆明市有关施工工程质量、安全生产、文明施工的规定、规程。
1.6、国家现行有关施工及验收规范(规程):《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑机械使用安全技术规程》(JGJ33-2001)《建筑施工安全检查标准》(JGJ59-99)《建筑结构荷载规范(2006版)》 (GB50009-2001)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《直缝电焊钢管》(GB/T13793-2008)《建筑施工高出作业安全技术规范》(JGJ80-1991)《建筑地基基础设计规范》(GB50007-2002)《建筑地基处理技术规范》(JGJ79-2002)《钢管脚手架扣件》(GB15831-2006)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《钢结构设计规范》(GB50017-2002)2.工程概况本工程用地位于位西山区草海片区45号地块。
双排落地脚手架专项施工方案

双排落地脚手架专项施工方案一、工程概况本项目为双排落地脚手架专项施工,工程地点位于XX市XX区,建筑总面积约为XX平方米,建筑高度XX米,共XX层。
工程结构类型为钢筋混凝土框架结构,施工内容主要包括主体结构施工、装饰装修施工等。
根据工程特点及施工要求,决定采用落地式双排钢管脚手架作为施工操作平台及安全防护设施。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织项目技术团队学习相关施工规范、标准,掌握双排落地脚手架的施工技术要求。
2. 编制详细的施工方案,明确脚手架搭设、拆除、验收等各阶段的施工方法、工艺和质量标准。
3. 对施工人员进行技术交底,确保施工人员熟悉施工方案,掌握施工要领。
4. 对脚手架施工过程中的关键部位、环节进行监控,确保施工质量。
(二)、物资准备工作1. 根据工程规模、施工进度计划,计算主要材料需用量,提前采购相关材料。
2. 主要材料包括:- 钢管:XX吨,要求符合GB/T 3091-2015标准;- 扣件:XX万个,要求符合GB 15831-2006标准;- 脚手板:XX平方米,要求采用符合GB/T 13035-2008标准的竹胶合板或钢脚手板;- 安全防护网:XX平方米,要求符合GB 5725-2009标准;- 连墙件、立杆、横杆、剪刀撑等配件:根据设计图纸及规范要求进行采购。
3. 对进场材料进行验收,确保材料质量合格。
4. 建立材料管理制度,做好材料的保管、发放工作,防止材料损坏、丢失。
三、一般规定1. 本工程施工应严格遵守国家和地方的相关法律法规,以及行业标准,确保施工安全、质量。
2. 施工前应充分了解和掌握工程设计文件、施工图纸及相关技术资料,确保施工方案与工程设计相符合。
3. 脚手架施工应遵循以下技术规范和标准:- 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011);- 《建筑施工高处作业安全技术规范》(JGJ 80-2016);- 《建筑施工临时设施设计规范》(JGJ/T 188-2009);- 《建筑钢管脚手架租赁、使用、检验规程》(Q/SY DQ0696-2016)。
双排脚手架施工方案10篇
双排脚手架施工方案10篇双排脚手架施工方案10篇双排脚手架施工方案(一):一、工程概况xx三期A标工程位于上海市宝山区境逸镇内。
工程位于江杨南路东、高跃路西、殷高西路以南。
建筑面积13000m2,由5#、10#楼2栋单体及商业一、商业二组成。
其中5#、10#楼建筑层高首层为3米,其它层为2.8米。
建筑物檐口高度为53.3米。
5#、10#楼先搭设15米扣件式双排落地脚手架至五层,即搭即拆,待主体结构完成至五层拆除,到装饰阶段重新搭设。
悬挑脚手架分二次搭设,第一次搭设悬挑脚手架搭设高度为20米,即从(五层)11.4米标高处至(十二层)31米处,第二次搭设悬挑脚手架高度为20米,即从(十二层)31米标高处至(十八层)50.6米处。
商业一、商业二层高为4.2米,建筑物檐口高度为9.8米。
采用扣件式双排落地脚手架。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2、《建筑施工安全检查标准》(JGJ59-99)3、《建筑施工高处作业安全技术规范》(JGJ80-91)4、《建筑结构荷载规范》(GB50009-2001)三、施工方案本工程搭设落地脚手架为双排脚手架,搭设高度为15米,立杆采用单立管。
搭设尺寸为:立杆的纵距1.5米,立杆的横距1.05米,立杆的步距1.8米。
采用的钢管类型为483.0,连墙件2步3跨,竖向间距3.6米,水平间距4.5米。
施工均布荷载为2KNm2,同时施工两层,脚手板共铺设8层。
整个高度长度连续设置剪刀撑。
本工程搭设悬挑脚手架为双排脚手架,搭设高度为20米,立杆采用单立管。
搭设尺寸为:立杆的纵距1.5米,立杆的横距1.05米,立杆的步距1.8米。
采用的钢管类型为483.0,连墙件2步3跨,竖向间距3.6米,水平间距3.9米。
施工均布荷载为3KNm2,同时施工两层,脚手板共铺设11层。
悬挑水平钢梁采用16#工字钢,整个高度长度连续设置剪刀撑。
1)构造要求A、支架梁:悬挑脚手架分两次搭设,第一次搭设悬挑脚手架高度为20米,即从11.4米标高处至31米处。
双排脚手架施工工艺
双排脚手架施工工艺1、脚手架构造1.1、悬挑梁:悬挑在1层开始设置,每隔6层,不超过20米设置一道。
悬挑梁采用-18工字钢,与混凝土接触端焊接钢板(-10x200x100),工字钢与墙体或边梁内预留的4Φ20(HPB300)双面焊5d,悬挑梁上皮两处满焊Φ25(HPB300,150mm)短钢筋用于固定内立杆、外立杆。
1.2、立杆:起步立杆长为6m和4m(将接头错开),以后均用6m杆;立杆接长除顶层顶步可采用搭接,其余各层各步接头必须采用对接扣件连接。
立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主接点的距离不宜大于500mm。
立杆必须沿其轴线搭设到顶,且超过屋面女儿墙高度1m。
立杆的垂直偏差≤80mm。
1.3、大横杆:大横杆布置在立杆内侧,与立杆交接处用直角扣件连接,不得遗漏。
大横杆间连接采用对接扣件,接头与相邻立杆距离≤500mm;相邻大横杆的接头必须相互错开,不得出现在同跨或同步内;不同跨或不同步两个相邻接头在水平方向错开的距离不应小于500mm。
同一排大横杆水平偏差≤该片脚手架总长度1/250且≤50mm。
1.4、扫地杆:纵向扫地杆用直角扣件固定在距悬挑梁上皮200mm处的立杆上;横向扫地杆用直角扣件紧靠纵向扫地杆下方固定在立杆上。
1.5、小横杆:小横杆贴近立杆布置,端头伸出立杆外皮100mm,搭于大横杆上,并用直角扣件固定在立杆上;在相邻立杆之间加设1根或2根小横杆(考虑脚手板的长度)固定在大横杆上。
在任何情况下不得拆除作为基本构架结构杆件的小横杆。
1.6、剪刀撑:沿架高连续连续布置剪刀撑,斜杆与地面夹角为450--600,剪刀撑搭接长度不得小于1m,剪刀撑应联系五根立杆,剪刀撑斜杆的接长采用搭接。
剪刀撑应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
外墙双排脚手架搭设施工方案
双排脚手架搭设施工方案山阳区法院审判综合楼工程属于框架结构,地下车库一层,地上九层,建筑面积为8960㎡,室内外高差2.7米,主楼地上九层,主体高36.60米.在施工过程中,为了确保各项安全指标及省级文明工地目标的实现,项目部采用外围脚手架全封闭围护,即搭设双排脚手架,用密目式安全网进行围护,在至标准层的脚手架采用双排脚手架。
裙楼脚手架立于自然地坪上,脚手架里侧距建筑物0.3M,立杆纵距1.5M,横距1.0M,横杆步高1.5M;为了防止立杆下沉,在脚手架搭设之前要对基底进行夯实处理,同时下端垫木板,使该处地面略高于其它部位,防止雨水浸泡而下沉,当搭设至标准层时,东西部及南部脚手架搭设在二层后浇带内侧,北侧由于位于挑檐上,则可采用挑脚手架进行搭设,搭设步高为1.5m,纵距为1.5m,横距为1.0m。
,双排架内层杆离结构墙体距离为350mm,双排架内立杆架于挑檐上,外立杆悬挑。
(1)、搭设方法及要求:按照现场施工,可分为两个部分进行搭设脚手架,裙楼周围双排架的搭设,以及至标准层双排架的搭设。
脚手架搭设时,钢管要求横平竖直,垂直度控制在50mm内,四周脚手架拉成一个整体,剪刀撑连续设置,并与脚手架一起搭设。
为了确保脚手架的整体稳定性,四周所有框架柱都必须与脚手架进行拉结。
○1、具体搭设方法如下:1)、裙楼周围脚手架的搭设在搭设脚手架之前要检查地基的承载力,由于地基回填土刚刚进行夯实处理,地基承载力较弱,另一方面由于处于雨季施工阶段,雨水比较多,脚手架不可直接搭设在地面上,所以必须在脚手架下面铺垫架板,以防由于立杆下陷而影响脚手架搭设的稳定性。
搭设顺序为:设置纵向扫地杆→自角部依次向两边竖立底立杆(第一根)底端与纵向扫地杆扣结固定后,装设横向扫地杆并也与立杆固定(固定立杆前,应吊线确保立杆垂直),每边竖起三至四根立杆后,随即装设第一步横向平杆(与立杆扣结固定),校正立杆垂直和平杆水平,使其符合要求后,按40—60NM 力矩拧紧扣件螺栓,形成构架其始阶段→按上述依次向前延伸搭设,直至第一步架交圈完成。
扣件双排钢管外脚手架专项施工方案
钢管外脚手架专项施工方案第一节:工程概况本工程本工程是永州市滨江豪园新城A1#、A2#、A3#、A4#楼建设工程,A1#楼地下3层,地上31层,地下面积10804.96㎡,地上面积47550.12㎡,高98.6m;A2#楼地下3层,地上31层,地下面积4700.81㎡,地上面积27741.53㎡,高98.6m;A3#楼地下3层,地上28层,地下面积8768.33㎡,地上面积27208.36㎡,高89.15m;A4#楼地下3层,地上31层,地下面积7357.59㎡,地上面积24647.24㎡,高98.6m。
该工程主要参建单位:工程名称:永州市滨江豪园新城A1#、A2#、A3#、A4#楼建设工程。
建设单位:永州市中建置业发展有限公司。
建设地点:冷水滩区清桥路与梅湾路交汇处。
设计单位:长宇(珠海)国际建筑设计有限公司施工单位:湖南华雁建设有限公司第二节:外脚手架搭设构造要求本工程拟采用扣件式双排钢管外脚手架,并考虑在第八层、十三层、十九层、二十五设置悬挑脚手架,将整个脚手架系统分两段,即八层以下为落地式脚手架,八层以上采用型钢悬挑脚手架。
1、架子基础架子立杆落地在地下室周围已有硬化混凝土面层上。
2、立杆统一采用Φ48×3.0m钢管,杆长4-6m,纵向间距为1.5m,横向间距0.8m,里排立杆离墙0.3m,遇外墙构架时则按外通里断的构造形式进行处理。
立杆垂直度偏差不得大于架高的1/200。
在纵向水平杆与立杆的交点处,必须设置横向水平杆卡牢,立杆接头与相近的纵向水平的距离不得大于步距的三分之一;相邻接头错开布置在不同步距内;同步距内隔一根立杆的两个接头在高度方向错开的距离不小于500mm。
立杆与纵向水平杆必须用十字扣件紧扣,不得隔步设置或遗漏。
为避免架子受力不均匀,在立杆底部设扫地杆,扫地杆距地下室顶板100mm。
开始搭设立杆时,每隔六跨设置一根抛撑。
抛撑与地面夹角在(45-60°)之间,连接点中心至主节点的距离不大于300mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
- 1 -
广安市广安区人民医院迁建工程
门诊医技综合楼
外脚手架施工方案
编制单位: 广安建设集团有限公司
编 制 人:
审 核 人:
编制日期:
- 2 -
双排外脚手架施工方案
一、施工总体思路和工程概况
本工程位于思源大道与民和路交叉口东北侧,结合本工程结构形式、实
际施工特点、拟建筑四周搭设落地式、转换层以下全高全封闭的扣件式双排
钢管脚手架。此架三用,既用于结构施工和外装施工,又兼作安全防护。脚
手架搭设采用双排立杆,立杆距结构外沿035米,排距(横距)为1.1米,柱距为
1.5米。大横杆步距为1.8米。
二、扣件式钢管脚手架的构造要求及技术措施
1、材料的选择及要求:主架料采用φ48×3.5钢管,无严重锈蚀、
弯曲、压扁或裂纹的钢管,脚手杆件不得钢木混搭;其力学性能符合现
行国标《碳素结构钢》GB700-89中Q235A钢的规定,表面光滑、顺直,
无裂纹,两端面应平整,严禁打孔。
2、钢管脚手架的杆件连接必须使用合格的玛钢扣件,不得使用和
其他材料绑扎;连接扣件必须符合《钢管脚手架扣件》JGJ22-85规定,
各活动部位灵活,无裂纹、气孔、毛刺等。
3、脚手架立杆底座及垫块必须具有一定的强度。
4、四周外脚手架以50厚木板作为基础,所有的基础必须平整。基础上、
钢管底坐下设置垫板,其厚度不小于50mm,布设必须必须平稳,不得悬空。
- 3 -
并在四周距脚手架外立杆50cm处设一浅排水沟。
5、立杆:
全楼脚手架架采用双排双立杆,立杆顶端高出转换层楼面1.5m,双立杆
庆采用双管底座。立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件
连接。接头交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度
方向错开的距离不小于50cm,各接头中心距主节点的距离不大于60cm。
6、大横杆:
大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧,其长
度大于3跨,不小于6m,同一步大横杆四周要交圈。大横杆采用对接扣件连
接,其接头交错布置,不在同步、同跨内。相邻的接头水平距离不小于50cm,
各接头距立柱的距离不大于50cm。
7、小横杆:
每一立杆与大横杆相交处(即主节点),都必须设置一根小横杆,并采
用直角扣件紧在大横杆上,该杆轴线偏离主节点的距离不大于15cm。小横杆
间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在在两立柱之
间在等间距设置增设1-2根小横杆,其最大间距不大于75cm。
小横杆伸出外排大横杆边缘距离不小于10cm;伸出里排大横杆距结构
外边缘15cm,上、下层小横杆应在立杆处错开布置,同层的相临小横杆在立
杆处相应布置。
8、纵、横向扫地杆:
纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫
地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。
9、剪刀撑:
- 4 -
本脚手架采用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆
同步搭设,通长剪刀撑沿架高连续布置。双立杆部位采用双杆通长剪刀撑,
单立杆部位则采用单杆通长剪刀撑。
剪刀撑每6步4跨设置一道,斜杆与地面的夹角在45°—60°之间。斜
杆相交点处于同一条直线上,并沿架高布置。剪刀撑的一根斜杆扣在立柱上,
另一根斜杆扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间
增加2—4个扣结点。所有固定点距主节点距离不大于15cm最小部的斜杆与
立杆的连接点距地面的高度控制在30cm内。
剪刀撑的杆件连接采用搭接,其搭接长度大于100cm,并用不少于2个
旋转扣件固定,端部扣件盖板的边缘至杆端的距离≥10cm。
横向斜撑搭设在主楼脚手架部位,在同节内,由底至转换层呈“之”字
型、在里、外排立柱之间上下连续布置,斜杆应采用旋转扣件固定在与之相
交的立柱或横向水干杆的伸出端上。除拐角处设横向斜撑外,中间应每隔6
跨设置一道。
10、脚手板:
脚手板采用松木,厚5cm、宽35—45cm,长度3.5—4.5m的硬木板。在
作业层下部架设一道水平兜网,随作业层上升,同时作业不超过两层。首层
满铺一层脚手板,以上每隔一层也要满铺一层脚手板,并设置安全网及防护
栏杆。
脚手板设置在3根横向水平杆上,并在两端8cm处用直径1.2mm的镀
锌铁丝箍绕2—3圈固定。当脚手板长度小于2m时,可采用两根小横杆,并
将板两端与其可靠固定,以防倾翻。
脚手板应平铺、满铺、铺稳,接缝中设两根小横杆,各杆距离接缝的距
- 5 -
离均不大于15cm。靠墙一侧的脚手板离墙的距不应大于15cm。拐角处两个
方向的脚手板应重叠放置,避免出现探头及空档现象。
11、连墙件:
连墙件采用刚性连接,竖向间距为3.0m,水平间距为3.5m—4m。连墙杆
用φ48×3.5的钢管,它与脚手架、建筑物的连接连接采用直角扣件。
在结构每一框架柱设一组双杆箍柱式拉杆与框架柱拉结。在顶板上两框
架柱间中点处,距结构处1.5m处φ48×3.5的钢管脚手架可靠拉结,在建筑
物的首层设置两道连墙件。
连墙件横竖向顺排列、均匀布置,与架体和结构立面垂直,并尽量靠近
主节点(距主节点的距离不大于30cm)。连墙杆伸扣件的距离应大于10cm。
底部第一根大横杆就开始布置连墙杆,靠近框架的小横杆可直接作连墙杆用。
12、防护设放
脚手架要满挂全封闭式的密目安全网,密目网标采用1.8×6.0m的规格,
用网绳绑扎在大横杆处立杆里侧。作业层网应高于平台1.2m,并在作业层下
步架设一道水平兜网。在架内高度3.0m处设首平网,随施工层应设层网。
作业层脚手架立杆于0.6m及1.2m处设有两道防护栏杆,底部侧面设
18cm高的挡脚板。
13、卸料平台
卸料平台的搭设,必须各层相互错开,不允许在同一垂直架宽范围内。
必须满足荷载要求。实行外排架立杆、挑出杆、斜撑杆、拉杆相结合的设施。
必须具有随塔机每一吊运货物的能力。外三面必须成立网防护,安全防护。
平台面满铺木架板,用铁抓钉连接。
14、脚手架出入口的构造:
- 6 -
搭设施工通道。必须具有足够的强度、刚度、稳定性、搞冲击力、顶密
封严实,下面保证各车辆、行人安全通过。高度以一楼为准4.2米,宽度5m,
顶面分两层防护,底层满铺木板,二层用安全平网,上铺竹挡席或竹夹板,
二层与一层间距2.5m—3m,定期由主办工长,安全员检查防止高空坠物,伤
害行人及车辆,清理、排除建筑垃圾。
三、安全防护措施
1、结构临边洞口、电梯井、风井等防护措施
在结构四周边线、洞口、电梯井、风井等内50cm处设置全封闭式护身
栏,使用材料均采用φ48×3.5钢管.其高度不低于1.2m、立杆间距不大于
2.5m、坚向每隔0.6m设一道通长大横杆、每隔一根立杆设一道三脚架。
沿钢管钢管长度方向刷红白间隔的油漆、挂醒目标志牌:护身栏杆四周
满挂密目安全网、白天设警示牌、夜间设红色标志灯;临边四周1m范围内不
准堆料、停放机具。
2、楼梯间防护措施
楼梯的侧边利用脚手架做安全防护,架子立管从梯井内搭设,侧边沿楼
梯坡度方向做一通1.2m高的护身栏,侧边底部设18cm高的挡脚板。
3、防雷避电措施
采用避雷针与大横杆连通、接地线与整幢建筑物楼层内避雷系统连成一
体的措施。
避雷针共设置4根避雷针、避雷针采用φ12镀锌钢筋制作,高度不小于
1m,设置在脚手架四角立杆上,并将所有最上层的大横杆全部连通,形成避
雷网络。
接地线采用40×4的镀锌扁钢,将立杆与整幢建筑物楼层内避雷系统连
