材料进场验收、见证取样和送检制度

合集下载

材料设备进场验收制度(4篇)

材料设备进场验收制度(4篇)

材料设备进场验收制度为加强项目建设设备材料进场验收管理,确保设备材料质量、数量、规格符合要求,满足项目建设需要,特制定本制度。

第一条建设单位是项目设备材料进场验收的主管部门,应____施工单位和监理单位有针对性地制定设备、材料进场检验要求、检验程序和检验方法,明确各环节具体负责人。

第二条材料、设备进场时,建设方、施工方和监理方必须依照国家相关规范规定,按照设备材料进场验收程序,认真查阅出厂合格证、质量合格证明等文件的原件。

进口材料、设备进场时,应确保质量证明文件符合国家有关规定。

要对进场实物与证明文件逐一对应检查,严格甄别其真伪和有效性,必要时可向原生产厂家追溯其产品的真实性。

发现实物与其出厂合格证、质量合格证明文件不一致或存在疑义的,应立即向主管部门报告。

第三条材料、设备供应单位要制作并提供标的样品。

建设方、施工方和监理方应按照相关技术标准对进场材料、设备进行封样,在施工现场封存。

供应商提供的产品运到施工现场后,要严格执行报验程序,对封样与到场产品进行比对,与封样不一致的不得使用。

第四条材料、设备进场时,采购单位要提前通知建设单位、监理单位,监理工程师必须实施旁站监理。

监理人员对进场的材料必须严格____全部质量证明文件,按规定进行见证取样和送1检,对不符合要求的不予签认。

监理人员在检验批验收过程中,发现材料、设备存在质量缺陷的,应该及时处理,签发监理通知,责令改正,并立即向建设单位及主管部门报告。

未经监理工程师签字,进场的材料、设备不得在工程上使用或者____,施工单位不得进行下一道工序的施工。

第五条涉及安全和重要使用功能的材料、设备进场后,除严格依照相关标准进行见证取样复验外,单一种类材料必须按照国家规范取样,对其产品全部性能指标按照国家相应产品质量检测标准进行检测。

第六条材料的取样和送检工作应____%在监理单位见证下进行,未经检验的不得使用,检验不合格以及不符合合同约定的严禁使用,必须清出施工现场。

见证取样工作制度范文(6篇)

见证取样工作制度范文(6篇)

见证取样工作制度范文一、见证取样和送检制度见证取样和送检制度是指在建设监理单位或建设单位见证下,对进入施工现场的有关建筑材料,由施工单位专职材料试验人员在现场取样或制作试件后,送至符合资质资格管理要求的试验室进行试验的一个程序。

见证取样和送检由施工单位的有关人员按规定进场材料现场取样,并送至具备相应资质的检测单位进行检测。

见证人员和取样人员对试样的代表性和真实性负责。

如今,这项工作大部分工程均由监理和施工单位共同完成。

(一)、见证取样的数量涉及结构安全的试块、试件和材料,见证取样和送样的比例,不得低于有关技术标准中规定应取样数量的____%。

(二)、见证取样的范围按规定下列试块、试件和材料必须实施见证取样和送检:1、用于承重结构的混凝土试块;2、用于承重墙体的砌筑砂浆试块;3、用于承重结构的钢筋及连接接头试件;4、用于承重墙的砖和混凝土小型砌块;5、用于拌制混凝土和砌筑砂浆的水泥;6、用于承重结构的混凝土中使用的掺加剂;7、地下、屋面、厕浴间使用的防水材料;8、国家规定必须实行见证取样和送检的其他试块、试件和材料。

二、见证取样程序见证取样和送检的程序:(1)取样:施工单位:材料取样和试件制作;见证人人员。

①对材料取样和试件制作见证;②在试件或其包装上作标记;③填写《见证记录》。

(2)送检。

取样后将试件从现场移交给试验单位的过程。

(3)收件:(4)试验报告:五点要求。

①试验报告应电脑打印;②试验报告采用省统一用表;③试验报告签名一定要手签;④试验报告应有“有见证检验”专用章统一格式;⑤注明见证人的姓名。

(5)报告领取:第一种情况。

检验结果合格,由施工单位领取报告,办理签收登记。

第二种情况。

检验结果不合格,试验单位通知见证人上报监督站。

由见证人领取试验报告。

在见证取样和送检试验报告中,试验室应在报告备注栏中注明见证人,加盖有“有见证检验”专用章,不得再加盖“仅对来样负责”的印章,一旦发生试验不合格情况,应立即通知监督该工程的建设工程质量监督机构和见证单位,有出现试验不合格而需要按有关规定重新加倍取样复试时,还需按见证取样送检程序来执行。

2024年见证取样和送检制度范文(四篇)

2024年见证取样和送检制度范文(四篇)

2024年见证取样和送检制度范文见证取样和送检程序,是指在施工单位的自检基础上,由建设单位和监理单位的指定人员在场见证,由施工人员在施工现场采集试样,送至已通过省级(或以上)技术监督局计量和质量认证,并持有乙级(含乙级)以上试验检测资质证书的试验室进行检测。

此制度涵盖如下范围:1. 用于承重结构的混凝土和砂浆试件;2. 用于结构工程的主要受力钢筋;3. 用于工程的主要原材料质量;4. 石材幕墙、玻璃幕墙、铝合金窗、塑钢窗材料的试验;5. 监理工程师和建设单位认为必要的其他试验项目。

见证要求如下:1. 试验室需通过相关认证,并持有有效的试验检测资质证书。

2. 见证人员需持有试验检测资格证书,并对试样的代表性和真实性负责。

3. 试样或其包装应有明确标识和封条,注明样品信息及取样日期,并由取样人和见证人签字确认。

4. 试验室在确认见证标识和封条无误后,方可进行试验,否则应拒绝接收。

5. 见证试验报告需由见证人签字并加盖“见证试验”专用章。

根据温州市建设工程施工试验的规定,具体程序如下:1. 见证取样涉及施工方、见证方和试验方的三方行为,试验室需符合资质资格管理要求。

2. 见证人员需取得《见证员证书》,并经业主授权,仅限在授权工程中执行见证工作,对所有进入施工现场的建筑材料实施见证取样和送检,试验报告纳入质量保证资料。

3. 见证取样和送检程序包括:取样:施工单位负责材料取样和试件制作,见证人员现场见证并标记试件,填写《见证记录台帐》。

送检:将标记后的试件移交给试验单位。

收件:试验单位接收试件。

试验报告:试验报告应电脑打印,使用统一格式,由见证人手签并加盖“有见证检验”专用章,注明见证人姓名。

报告领取:检验结果合格由施工单位领取,不合格则由见证人领取并上报监督站。

4. 试验报告中,试验室需注明见证人并加盖“有见证检验”章,不得加盖“仅对来样负责”印章。

如需重新加倍取样复试,需重新执行见证程序。

5. 未注明见证人或无“有见证检验”章的报告不得作为质量保证和验收依据。

2024年见证取样和送检制度模版(三篇)

2024年见证取样和送检制度模版(三篇)

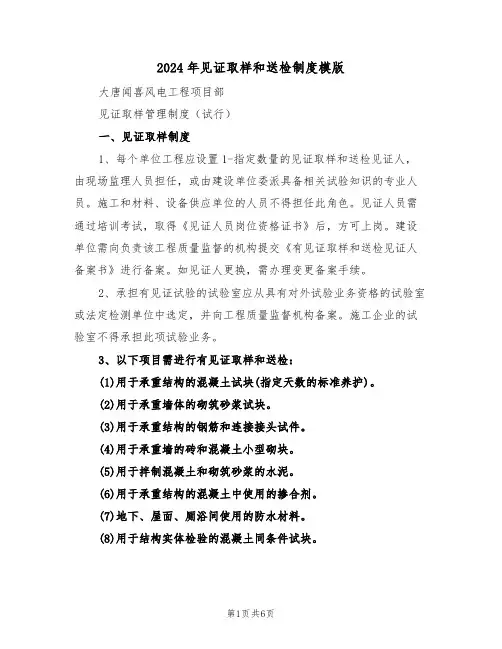

2024年见证取样和送检制度模版大唐闻喜风电工程项目部见证取样管理制度(试行)一、见证取样制度1、每个单位工程应设置1-指定数量的见证取样和送检见证人,由现场监理人员担任,或由建设单位委派具备相关试验知识的专业人员。

施工和材料、设备供应单位的人员不得担任此角色。

见证人员需通过培训考试,取得《见证人员岗位资格证书》后,方可上岗。

建设单位需向负责该工程质量监督的机构提交《有见证取样和送检见证人备案书》进行备案。

如见证人更换,需办理变更备案手续。

2、承担有见证试验的试验室应从具有对外试验业务资格的试验室或法定检测单位中选定,并向工程质量监督机构备案。

施工企业的试验室不得承担此项试验业务。

3、以下项目需进行有见证取样和送检:(1)用于承重结构的混凝土试块(指定天数的标准养护)。

(2)用于承重墙体的砌筑砂浆试块。

(3)用于承重结构的钢筋和连接接头试件。

(4)用于承重墙的砖和混凝土小型砌块。

(5)用于拌制混凝土和砌筑砂浆的水泥。

(6)用于承重结构的混凝土中使用的掺合剂。

(7)地下、屋面、厕浴间使用的防水材料。

(8)用于结构实体检验的混凝土同条件试块。

(9)国家规定的其他必须实行见证取样和送检的试块、试件和材料。

(10)合同约定应进行见证检验的项目。

(11)对材料质量有争议需要仲裁时进行的见证检验。

二、见证记录1、施工过程中,见证人应按照计划对施工现场的取样和送检进行见证,并在试样或其包装上进行标识、封志。

标识和封志应注明名称、样品数量、工程名称、取样部位、取样日期,并由取样人和见证人签字。

见证人需填写《见证记录》,并将其纳入工程档案。

试验室在确认委托试验文件和试样上的见证标识、封志无误后,方可进行试验,否则应拒绝试验。

2、单位工程的有见证取样和送检次数不得少于试验总数的指定百分比,试验总次数在指定次数以下的不得少于指定次数。

3、重要工程或工程的重要部位可增加有见证取样和送检次数。

送检试样应从现场施工试验中随机抽取,不得另行取样。

各材料进场后现场监理应检查验收的事项

各材料进场后现场监理应检查验收的事项

1.水泥——水泥进场后,应检查水泥的出厂合格证、生产日期、数量、批号及等级,及时要求施工单位取样送检。

现场监理应要求施工单位出示每批水泥的三天强度报告,报告合格之后方可同意该批水泥用于施工。

水泥的检测项目一般有:细度、凝结时间、安定性、胶砂强度。

水泥的凝结时间分初凝和终凝,初凝为水泥加水拌合时起至标准稠度净浆开始失去可塑性所需的时间,终凝为水泥加水拌和时起至标准稠度净浆完全失去可塑性并开始产生强度所需的时间。

安定性指水泥在凝结硬化过程中体积变化的均匀性。

当水泥浆体硬化过程发生了不均匀的体积变化,会导致水泥膨胀、开裂、翘曲,即安定性不良,安定性不良的水泥会降低建筑物的质量,所以,规范规定水泥的体积安定性不良的水泥应作废品处理,不能用于施工。

当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用,钢筋砼结构、预应力砼结构中,严禁使用含氯化物的水泥,不同品种的水泥不得混合使用。

废品:凡氧化镁、三氧化硫初凝时间、安定性中的任一项不符合本标准规定时均为废品。

不合格:凡细度、终凝时间、不溶物和烧失量中的任一项不符合本标准规定或混合材料掺加量超过最大限量和强度低于商品强度等级规定的指标时称为不合格品。

水泥包装标志中水泥品种、强度等级、出厂名称和出厂编号不全的也属不合格品。

2.钢筋——钢筋进场后现场监理应检查出厂合格证、规格型号、数量等。

并要求施工单位及时按规范规定的要求做好抽样复验,经复验合格,驻地监理认可后即可用于工程。

钢筋焊接,包括电弧焊、闪光对焊、电渣压力焊、直罗纹机械连接、锥罗纹机械连接均要见证取样送检。

3.防水材料——现场监理检查各承包商是否按业主指定的厂家和材料品种购买防水材料,各类防水材料进场之后都要有产品合格证,产品质量检验报告。

并要求承包商按规范要求取样送检,每批送认可的试验室进行常规指标的性能检验,合格后方可使用。

4.砼——为保证工程质量及环保要求,如使用时,承包商应提前联系供应商,按工程需要的品质要求,将砼配合比一式叁份报建设批准后方准使用。

进场材料、现场试件验收及见证取样监理实施细则

进场材料、现场试件验收及见证取样监理实施细则

B13圣泉山庄工程监理实施细则(进场材料、现场试件验收及见证取样)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施监理安全措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制进场材料(设备)、现场试件验收及见证取样监理实施细则一、专业工程特点:1、工程概况:此项目是由南京圣泉静园房地产开发有限公司开发,工程位于南京市六合区马集镇黄岗村,用地总面积235447.9㎡,总建筑面积164831㎡。

本工程环郑红湖依山而建,处于青山绿水怀抱之中。

工程特点是栋号多、高差大,为高档住宅小区,施工技术要求高。

各栋号标高不同,地上建筑总层数为两层,基础类型采用天然地基上的独立基础,结构类型为钢筋混凝土抗震墙结构。

2、专业工程特点:各分项工程使用材料类型多、品种多、批量大、材质要求高,采用新材料、新工艺、新技术多。

对进场使用材料监理部将按下述要求进行质量监控。

二、监理工作流程:三、监理工作控制目标及控制要点:1、确定材料供货厂商及材料(设备)规格、品种后,对照设计要求监理人员会同承包方对进场材料样品进行检查:(1)核查进场材料质保资料(合格证、质保书、检验报告、生产许可证、准用证……);(2)进场材料样品检查、规格、型号、性能、色调……,符合设计要求现场封样;2、工程使用的全部材料(设备),其品种、规格、型号、性能……必须符合设计和国家现行规范要求,严禁使用国家明令禁止使用的淘汰产品;3、进场材料(设备)到场后,承包方立即通知监理人员进行外观检查验收。

验收合格监理人员现场见证取样送检,核查见证取样合格材料同意现场存放、使用;4、未经监理人员现场验收或现场见证取样不合格材料(设备)一律不允许用在工程上,必须做退货处理;5、材料安装前,应按设计、国家规范要求进行防火(易燃或有防火要求所有材料)、防蛀(木质或易蛀蚀材料)处理,否则不允许用在工程上;6、监控现场配制材料应满足设计要求和产品使用说明书要求;7、承包方须配齐配套加工机具和必要的检测仪器、钢直尺、游标卡尺、百分表、水平尺(2m)、塞尺、水平仪、经纬仪……。

监理材料进场验收流程

监理材料进场验收流程

监理材料进场验收流程主要包括以下步骤:
1.材料报审:所有进场原材料、成品、半成品,施工单位需向监理单位提交书面报验申请,并附上合格证、材料合格证明文件等相关资料。

2.监理人员检查验收:监理人员接到报验申请后,应对材料品种、规格、外观和尺寸进行宏观检查验收。

对于甲供材料,还需与样品进行核对。

此外,材料包装应完好,产品合格证书、中文说明及相关性能的检测报告(质量保证资料)应齐全。

对于进口产品,应按规定进行商品检验。

3.见证取样送检:对于需要复验的材料,应按规定进行见证取送样工作。

施工单位试验员应现场取样,监理单位现场见证员、建设单位现场工程师应现场见证取样、封样,并由施工单位送样员与监理单位现场见证员共同送检。

4.核查附件资料:监理人员应核查《工程材料/构配件/设备报审表》中的附件资料,包括质量证明资料及复试报告等。

经审核合格后,签署意见,合格的材料予以使用,不合格的材料则予以退场。

5.签发监理通知书:在审核完材料后,监理人员应及时签发监理通知书,明确材料的合格性,并对不合格的材料进行退场处理。

6.旁站见证:在材料退场时,监理人员应进行旁站见证,确保不合格材料被正确、完整地退场。

7.登记台帐:监理人员应按照公司规定,及时做好进场材料台帐登记工作,以便后续查阅和管理。

1。

工程材料验收与送检制度

工程材料验收与送检制度

工程材料验收与送检制度一、目的和范围本制度旨在规范工程材料的验收与送检流程,确保所有使用材料均符合国家标准和设计要求,适用于本项目的所有参与方,包括建设单位、监理单位、施工单位及材料供应商。

二、材料验收基本要求1. 材料到货前,施工单位应提前通知监理单位,准备好相应的验收工作。

2. 材料到场后,施工单位应对材料的外观、规格、型号等进行初步检查,确保无明显缺陷。

3. 对于需要送检的材料,施工单位应按照国家和地方的相关规定,以及设计要求,及时送检。

4. 送检结果应在使用前获得,未经检验或检验不合格的材料不得使用。

三、送检材料的范围和标准1. 主要结构材料如钢筋、水泥、砖瓦、砂石等必须进行送检。

2. 防水材料、绝缘材料、装饰材料等根据设计要求和相关标准确定是否送检。

3. 送检材料应按照国家标准或行业标准进行检测,确保其性能指标满足工程要求。

四、送检程序1. 施工单位应根据工程进度计划,合理安排材料的送检时间。

2. 送检前,施工单位应填写送检申请单,并由监理单位审核确认。

3. 送检材料应由监理单位见证取样,确保样品的真实性和代表性。

4. 送检完成后,施工单位应及时获取检测报告,并与监理单位共同审查。

五、不合格材料的处理1. 如检测结果不合格,施工单位应立即停止使用该批次材料,并通知监理单位和建设单位。

2. 对于不合格材料,施工单位应配合监理单位进行原因分析,并采取相应措施。

3. 如果必要,可对同一批次的其他未使用材料进行全面复检。

六、记录和报告1. 施工单位应建立完整的材料验收和送检记录,包括材料进场记录、送检申请单、检测报告等。

2. 所有记录应由监理单位审核,并在工程竣工时作为重要文档存档。

七、责任与监督1. 建设单位应对材料验收与送检工作进行监督,确保制度的执行。

2. 监理单位应对施工单位的材料验收与送检工作进行日常监督和管理。

3. 违反本制度的,将按照合同约定和相关法律法规进行处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

材料进场验收、见证取样和送检制度第一篇:材料进场验收制度工程见证取样和送检制度为保证建设工程质量问题,依据《建设工程质量管理条例》《建设工程施工质量验收统一标准》和《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》严格把好见证取样送检关,保证建筑工程质量检测工作的科学性、公正性和准确性,把好建筑材料质量关,确保建筑工程结构安全,提高工程质量。

1、材料进场验收(1)凡进场材料要证件齐全。

重要材料(钢材、商砼等),批号明确并与证件吻合,否则令其退场。

(2)严禁材料未经报验、验收私自用于工程,或未经复验(复验结果未出)即用于工程。

2、各施工项目部对工程质量检测见证取样工作要严格组织管理,并选派有经验具有一定的相关基础理论知识和持证人员负责这项工作。

3、所有检测材料必须在建设单位或工程监理单位监督下现场取样。

4、建筑材料、试块、试件必须有专人专项负责,有见证人员对试样进行监护,有监理人员一起将试样送至具有相应资质等级的质量检测单位进行检测。

5、各施工单位送样人员和监理人员对建筑材料、试块、试件检测结果做好见证记录,并将见证记录归入工程技术档案。

6、建筑材料质量的优劣直接关系到建筑工程质量,杜绝弄虚作假,用优质材料替代劣质材料检测。

第二篇:见证取样和送检制度见证取样和送检制度工程项目总监对建筑工程项目相关见证取样及送样负全责。

本工程由项目总监挑选确认责任心强、了解建筑物资性能、明确需要复试的材料种类及抽样标准及代表批量等内容的监理人员。

专门负责该建筑工程的建筑物资复试前的见证取样和送样,并负责对施工过程的试验和检验及试件的成型制作进行见证取样和送样。

必须见证建筑材料和各种试件取样的真实性以保证整体建筑工程质量必须符合国家现行相关合格标准,消除隐性的工程质量缺陷。

建筑物资进场见证抽取样品并送样。

凡是国家现行检验规范和地方规程要求复试的建筑材料必须经专业监理外观检验确认合格后,由专门负责监理人员与承包单位抽样人员一起进行抽取样品,监理人员见证抽取过程并与承包单位一起送样。

见证取样内容及要求1、本工程应对下列建筑材料进行见证取样、送样复试。

㈠结构工程建筑材料:钢材及连接件、预应力钢绞线、锚具、砌筑块材等。

㈡装饰装修分部工程建筑材料:水泥、窗、外墙陶瓷饰面砖(吸水率)砂、花岗岩(室内放射性、室外弯曲强度)、防水材料、防火涂料、结构胶、密封胶等。

㈢屋面工程建筑材料防水材料㈣节能工程建筑材料:保温板、粘结材料、网格布、锚栓、抗裂砂浆、外门窗四性检测、幕墙四性、玻璃等。

㈤安装工程建筑材料:给水管材、电线电缆。

㈥合同约定增加复试的建筑材料上述建筑物资复试报告,承包单位应及时二次报验,专业监理要严格审查子项目试验结果和结论,确认后,将一、二次报验资料及附件和保留的抽样单,复试报告印件一并整理登记并保存。

并复核建筑材料实际进场数量、牌号与复试报告相一致。

2、本工程施工试验、检验试件成型及抽取的监理见证存样、送样项目:1)、钢材的焊接、试件的抽取(分不同焊接型式、规格、级别)。

2)、砼标养试件。

3)、砼同条件实体检测试件的成型、抽取及养护条件4)、砂浆试块的抽取和成型。

5)、钢材保护层厚度检测数量位置的确认。

6)、后置埋件的拉拔试验。

以上各项目监理见证人员,必须与施工单位抽样员一同进行抽样,进行见证取样成型过程,并一同送样。

2、见证存样送样编制台帐和旁站日记㈠建筑材料台帐登记,由专业监理编制登记。

㈡各种试块、试件的监理见证取样、送样及复试结果应登记台帐管理,台帐格式为自编制,应包括序号、抽样部位、设计强度、成型日期、试验日期、试验结果等子项。

台帐设置应从委托试验单签认时开始登记,在复试审核后登记完成,反复循环。

㈢复试和试验不合格的处置各种建筑物资经复试审查确认为不合格的应依据国家验收规范相关规定进行处置。

a、钢材:复试结果不合格,可进行二次加倍取样再进行复试,合格后可用于工程,不合格的必须强制退场不准用于工程。

凡是规范允许二次加倍取样再行复试的建筑材料,专业监理应要求承包单位必须进行一次复试不合格的二次报验,二次不合格后再行三次报验。

抽取委托单,先后两次一并保存。

b、钢筋焊接试件:必须在已焊好的接头中,随机抽取。

如一次送样复试不合格时,可按规范规程加倍抽取样品再行复试,如二次复试还不合格时,判定此批接头为不合格,全部废除。

c、砼、砂浆试块:如送实验室试验,其结果不合格的,必须进行实体检测,由委托的实验室进行。

对于拆模用于强度参考的砼试块,应要求承包单位制作不少于两组试块,如一组试验不符合拆模强度要求时,推迟日期后,再进行一次送样试验,作为最终专业监理确认允许拆模的依据。

d、项目总监应对指定的监理见证人员的工作进行检查,并对施工单位填报的委托抽样单所填各子项进行审查确认后,进行签字。

3、见证取样的程序:a、开工前以书面形式向质量监督站和检测单位递交“见证取样和人员授权书”,并通知施工单位。

b、根据见证取样内容、部位、数量制定见证取样和送样计划。

c、施工单位按计划在见证人员旁站见证下由取样人员在现场进行原材料取样和试块制作。

d、见证人员对试样进行监护,并和施工单位取样人员一起将试件送至检测单位或采取有效的封样措施送样。

e、检测单位在接受委托任务时,需由送检单位填写委托单,见证人应在检验委托单上签名。

4、见证人员的职责:a、取样时,见证人员必须在现场进行见证。

b、见证人员必须对试件进行监护。

c、见证人员要和施工单位取样人员一起将试件送至检测单位。

d、使用专用送检工具,见证人员必须亲自封存。

e、见证人员必须在检验委托单上签字。

6、见证人员应对试件的代表性和真实性负责。

f、见证取样应建立工作台账,通过工作台账对见证员的工作进行日常管理,工作台账反映施工全过程的质量检测情况,也便于监督检验部门的日常检查和质量事故的处理。

5、见证取样和送检的范围:1)、用于承重结构的混凝土试块2)、用于承重墙体的砌筑砂浆试块3)、用于承重结构的钢筋及连接接头试件4)、用于承重墙的砖的混凝土小型砌块5)、地下、屋面、厕浴间使用的防水材料6)、国家规定必须实行见证取样和送检的其他试块、试件和材料。

5、见证取样的具体规定:1)、混凝土:抗压试块用于检查砼强度,应在砼浇筑地点随机取样,每拌制100盘或不超过100立方的同一配合比砼取样不得少于1次,每一工作班拌制的同一配合比不足100盘时,取样不得少于1次,当连续浇筑超过1000立方米时,同一配合比的砼每200立方不得少于1次,每一楼层同一配合比的砼取样不得少于1次,每次取样应至少留置一组标准养护试件,同条件的养护试件的留置组数应根据需要确定;楼地面每1000平方米砼不少于1组。

2)、抗渗试块:连续浇筑砼每500立方应留置一组抗渗试块,一组为6个抗渗件,且每项工程不得小于2组。

采用预拌砼的抗渗件,应视结构的规模和要求而定。

每次取样应至少留置一组标准养护试件,同条件的养护试件的留置组数应根据需要确定。

3)、砂浆:每一楼层、墙体250立方米以内、每台搅拌机不少于一组;水泥砂浆地面同配合比的每1000平方米和每层不少于一组。

4)、钢筋:同一品种、同规格、同一批号,同一生产厂家、同一交货状态下60吨以内为一批,同时钢筋进场前,应检查钢材的出厂合格证,材质证明文件,质保单和钢材的铭牌是否和质量证明材料上相符。

5)、钢筋焊接接头:(1)电弧焊每一楼层300个接头以内.(2)电渣压力焊每一楼层300个接头以内为一批.8、砖:同品种、同规格、同一厂家烧结普通砖15万块为一批;烧结空心砖15万块为一批。

加气砼砌块:同一品种、同一规格、同一生产厂家每1万块不少于一组。

6)、土壤试验:回填土检测密实度、干容重。

7)、防水材料:1000卷抽5卷;500-1000卷抽4卷;100-499卷抽3卷;100卷以下抽2卷进行外观质量规格尺寸检查,在合格卷中任抽一卷做试验。

8)、防腐、绝缘、保温材料:有异议时抽样检测。

9)、铝合金、钢、塑钢门窗:检测抗风压性、空气渗透、雨水渗透性,每一单位工程建筑面积3000平方米以内为一组;3000-5000平方米为三组(同一施工、制作单位的适当减少);大于5000平方米的适当增加。

6、不合格处理制度:1、进场原材料①进场材料必须有质量证明书及其合格证,质量证明书中必须包含厂名、厂址、许可证号、产品标志、生产日期产品说明书等。

对于钢筋、水泥、商品混凝土的生产厂家必须按照相关文件执行,如不符上述要求即可按不合格处理。

立即请退出场。

② 对于进场的材料,必须在监理的见证下并按照相关规范、标准要求取样、送检,保证送检的式样在取样次数中均匀分布,鉴证的式样必须有标识,并附有“鉴证记录”,在检测结果未出来之前,严禁用于施工,当确认不合格时,原材料应及时清退出场并通知监理;保存好试验样品,以备复查,如果厂商有异议,应找到改进厂商不可试验结果,可按仲裁程序对保存样品送到仲裁资质检测中心仲裁。

2、工艺检验试件对于钢筋的各类接头,在接到检测机构的不合格通知后,应立即报与项目负责人及专业监理工程师,并在监理工程师的见证下重新双倍取样,送检,经双倍取样试验合格时按合格出具报告,如不合格时按不合格出具报告,保存好试验样品,以备复查。

对于制作人应清退出场不在录用。

并单独建立检测不合格项目台账及其上报制度,并对上报信息真实性负责。

3、混凝土试件对于混凝土试件,在接到检测机构的不合格通知后,应首先分析原因并采取相应措施:①选取制作混凝土应有代表性。

第一车混凝土为调试阶段,如果用第一车混凝土制作出来的混凝土试件,有可能发现强度不合格,而现场施工的混凝土强度满足要求;对应措施:在以后的混凝土试件制作过程中在把混凝土调试好之后再进行混凝土试件制作,已达到和现场结构物强度相一致。

②试件制作不规范或试件损坏,制作混凝土试件的人员为实验人员,没有把试件的强度合格当做一回事,只知道只要完成了试件的制作就可以了,责任心不够;对应措施:服从监理管理,从思想上深刻认识工程质量的重要性,提高工作责任心并以对实验工作出清除出场的决定。

我们在进行自我批评的同时,为保证混凝土试块强度能反映混凝土的真实强度质量,不出现类似错误,我们决定以后的试块均有项目实验员亲自完成,且保证试块的整个制作过程及养护条件均按规范进行。

7、报告领取:在见证取样和送检试验报告中,试验室应在报告备注栏中注明见证人,加盖有“有见证检验”专用章,不得再加盖“仅对来样负责”的印章,一旦发生试验不合格情况,应立即通知监督该工程的建设工程质量监督机构和见证单位,有出现试验不合格而需要按有关规定重新加倍取样复试时,还需按见证取样送检程序来执行。

未注明见证人和无“有见证检验”章的试验报告,不得作为质量保证资料和竣工验收资料。

针对以上原因应严格按照相关标准、规范进行处理并单独建立检测不合格项目台账及其上报制度,并对上报信息真实性负责。
