水利工程设计变更管理暂行办法第一章总则第一条为加强水利工程建设管理,严格基建管理程序,规范设计变更行为,保证工程建设质量,控制工程投资,提高工程勘察设计水平,依据《建设工程勘察设计管理条例》《建设工程质量管理条例》等有关规定,制定本办法。

第二条本办法适用于新建、改(扩)建、加固等大中型水利工程的设计变更管理,小型水利工程的设计变更管理可以参照执行。

第三条本办法所指设计变更是自水利工程初步设计批准之日起至工程竣工验收交付使用之日止,对已批准的初步设计所进行的修改活动。

第四条各级水行政主管部门、流域管理机构应加强初步设计文件实施的监督管理。

项目法人应提升管理水平,严格执行基本建设程序和批复的初步设计文件,加强设计变更管理。

勘察设计单位应着力提高勘察设计水平,控制重大设计变更,减少一般设计变更。

第五条水利工程设计变更应按照本办法规定的程序进行审批。

建设征地和移民安置、水土保持设计、环境保护设计变更按国家有关规定执行。

任何单位或者个人不得擅自变更已经批准的初步设计,不得支解设计变更规避审批。

第六条水利工程的设计变更应符合国家有关法律、法规和技术标准的要求,严格执行工程建设强制性标准,符合工程建设质量、安全和功能的要求。

第二章设计变更划分第七条水利工程设计变更分为重大设计变更和一般设计变更。

第八条重大设计变更是指工程建设过程中,对初步设计批复的有关建设任务和内容进行调整,导致工程任务、规模、工程等级及设计标准发生变化,工程总体布置方案、主要建筑物布置及结构型式、重要机电与金属结构设备、施工组织设计方案等发生重大变化,对工程质量、安全、工期、投资、效益、环境和运行管理等产生重大影响的设计变更。

主要包括以下方面:(一)工程任务和规模1.工程任务工程防洪、治涝、灌溉、供水、发电等主要设计任务的变化和调整。

2.工程规模(1)水库总库容、防洪库容、死库容、调节库容的变化;(2)正常蓄水位、汛期限制水位、防洪高水位、死水位、设计洪水位、校核洪水位,以及分洪水位、挡潮水位等特征水位的变化;(3)供水、灌溉及排水工程的范围、面积、工程布局发生重大变化;干渠(管)及以上工程设计流量、设计供(引、排)水量发生重大变化;(4)大中型电站或泵站的装机容量发生重大变化;(5)河道治理、堤防及蓄滞洪区工程中河道及堤防治理范围、治导线形态和宽度、整治流量,蓄滞洪区及安全区面积、容量、数量,分洪工程规模等发生重大变化。

水利枢纽工程土建及设备安装工程专项施工组织方案

水利枢纽工程土建及设备安装工程专项施工组织方案

水利枢纽工程土建及设备安装工程施工组织方案目录一、项目概况 (1)1.1项目概述 (1)1.2区域地质条件 (1)1.3场地水文地质条件 (1)2.编译依据 (2)三、施工方案 ............................................... 二3.1施工进度表 (2)3.2设备需求计划 (2)4.施工技术 (3)4.1基坑开挖段 (3)4. 2 支持 (5)4.3 基坑开挖过程 (5)4.4基坑开挖准备 (5)基坑排水............................................. 排水64.6基坑开挖............................................ 1 3五、施工保障措施.......................................... 1 75.1 组织保障........................................... 1 75.2技术措施............................................ 1 75.3质量保证措施....................................... 1 85.4 重大资金保证 ...................................... 1 95.5安全保障措施....................................... 1 95.6 应急预案........................................... 1 95.7 监控监控.......................................... 2 06. 劳动力计划 (20)基坑开挖排水专项施工方案一、项目概况(一)项目概况市金坛区龙山水利枢纽工程建于金坛区老单金里漕河上,金龙桥以西约200点,包括闸门(总净宽24m,按两孔布置) 2*12m)和泵站(总总宽度24m)。

水利工程的施工步骤(3篇)

水利工程的施工步骤(3篇)

第1篇一、项目前期工作1. 项目建议书:对拟建水利工程的必要性、可行性进行初步研究,提出项目建议。

2. 可行性研究:对项目进行详细的技术、经济、环境、社会等方面的分析,评估项目的可行性。

3. 项目立项:根据可行性研究报告,提出项目立项申请,经相关部门审批后获得立项批复。

4. 初步设计:根据立项批复,进行水利工程设计,包括工程布置、结构设计、设备选型等。

5. 施工图设计:在初步设计基础上,进行详细设计,绘制施工图。

二、施工准备1. 场地平整:对施工现场进行平整,确保满足施工要求。

2. 临时设施建设:建设施工所需的临时设施,如临时道路、临时房屋、临时水电等。

3. 机械设备准备:根据工程需求,准备施工所需的机械设备。

4. 劳动力组织:组织施工队伍,进行人员培训。

5. 材料采购:根据设计要求,采购施工所需材料。

6. 施工组织设计:编制施工组织设计,明确施工方案、进度安排、质量控制、安全措施等。

三、施工阶段1. 土石方工程:包括土方开挖、石方开挖、填筑等。

2. 混凝土工程:包括大坝、溢洪道、电站等混凝土结构的施工。

3. 金属结构工程:包括闸门、启闭机等金属结构的制作、安装。

4. 机电安装工程:包括水泵、变压器、发电机等设备的安装。

5. 防水、排水工程:包括帷幕灌浆、排水沟、排水孔等防水、排水设施的施工。

6. 生态保护与景观工程:包括植树造林、绿化、景观设计等。

四、调试阶段1. 水位控制:对水库、渠道等水利设施进行水位控制。

2. 水库排水:对水库进行排水试验,确保排水设施正常运行。

3. 泄洪试验:对泄洪设施进行试验,确保泄洪能力满足设计要求。

4. 电气设备调试:对电气设备进行调试,确保设备正常运行。

五、竣工验收1. 工程验收:对工程质量、进度、投资等进行验收。

2. 安全、环保验收:对工程安全、环保措施进行验收。

3. 竣工报告编制:编制竣工报告,总结工程建设经验。

六、运营阶段1. 日常维护:对水利设施进行日常巡查、维修、养护。

水利工程施工设计

水利工程施工设计

水利工程施工设计是指在水利工程建设的初步设计阶段,根据工程任务、规模、地形地貌、地质条件、水资源状况、环境影响等因素,通过科学的分析和计算,确定工程的建设方案、施工方法、施工进度、施工组织和管理措施等,为施工阶段提供详细的技术指导和经济依据。

水利工程施工设计是水利工程建设的重要组成部分,对于确保工程质量、安全、进度和投资控制具有重要作用。

一、施工设计的准备工作1. 熟悉设计文件:施工前,要仔细阅读和理解工程设计文件,包括施工图纸、施工说明、施工技术规范等,掌握工程的设计意图、结构特点、施工要求等。

2. 现场调查:对施工现场进行实地调查,了解地形地貌、地质条件、水资源状况、环境影响等因素,为施工设计提供基础数据。

3. 技术交流:与设计单位、建设单位、监理单位等进行技术交流,了解工程的技术要求、质量标准、安全规定等,确保施工设计的合理性和可行性。

4. 施工方案的制定:根据工程特点和施工条件,制定施工方案,包括施工方法、施工进度、施工组织和管理措施等。

5. 施工预算的编制:根据施工方案和工程量清单,编制施工预算,明确施工材料、设备、人工等费用,为投资控制提供依据。

二、施工设计的主要内容1. 施工图纸:根据设计文件,绘制施工图纸,包括平面图、立面图、剖面图等,明确工程结构、尺寸、材料等。

2. 施工技术规范:制定施工技术规范,包括施工工艺、质量标准、安全规定等,确保施工过程的规范化和标准化。

3. 施工组织设计:明确施工组织和管理措施,包括施工队伍的组建、施工进度计划、施工材料和设备的采购和管理、施工现场的管理等。

4. 施工安全措施:制定施工安全措施,包括施工现场的安全防护、施工设备的安全使用、施工人员的安全培训等。

5. 环境保护措施:制定环境保护措施,包括施工现场的环境保护、施工过程中的废水、废气、固体废弃物的处理等。

三、施工设计的管理和实施1. 施工设计的审批:施工设计完成后,要提交给相关部门进行审批,确保施工设计的合法性和合规性。

排水工程施工图设计总说明

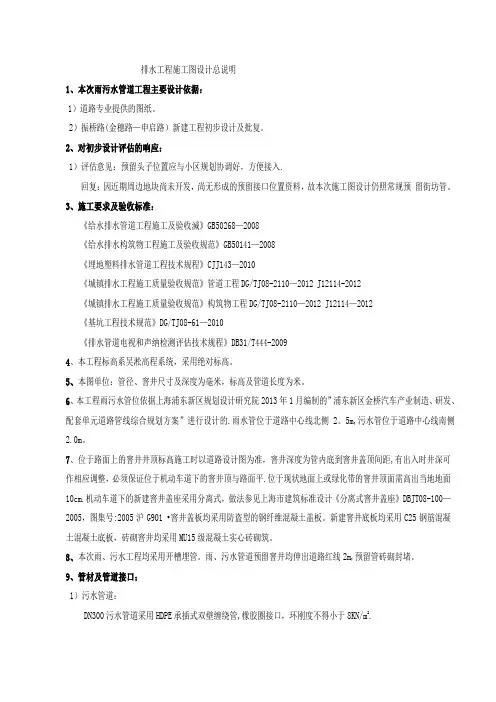

排水工程施工图设计总说明

排水工程施工图设计总说明1、本次雨污水管道工程主要设计依据:1)道路专业提供的图纸。

2)振桥路(金穗路—申启路)新建工程初步设计及批复。

2、对初步设计评估的响应:1)评估意见:预留头子位置应与小区规划协调好,方便接入.回复:因近期周边地块尚未开发,尚无形成的预留接口位置资料,故本次施工图设计仍照常规预留街坊管。

3、施工要求及验收标准:《给水排水管道工程施工及验收滅》GB50268—2008《给水排水构筑物工程施工及验收规范》GB50141—2008《埋地塑料排水管道工程技术规程》CJJ143—2010《城镇排水工程施工质量验收规范》管道工程DG/TJ08-2110—2012 J12114-2012《城镇排水工程施工质量验收规范》构筑物工程DG/TJ08-2110—2012 J12114—2012《基坑工程技术规范》DG/TJ08-61—2010《排水管道电视和声纳检测评估技术规程》DB31/T444-20094、本工程标高系吴淞高程系统,采用绝对标高。

5、本图单位:管径、窨井尺寸及深度为毫米,标高及管道长度为米。

6、本工程雨污水管位依据上海浦东新区规划设计研究院2013年1月编制的”浦东新区金桥汽车产业制造、研发、配套单元道路管线综合规划方案”进行设计的.雨水管位于道路中心线北侧2。

5m,污水管位于道路中心线南侧2.0m。

7、位于路面上的窨井井顶标高施工时以道路设计图为准,窨井深度为管内底到窨井盖顶间距,有出入时井深可作相应调整,必须保证位于机动车道下的窨井顶与路面平.位于现状地面上或绿化带的窨井顶面需高出当地地面10cm.机动车道下的新建窨井盖座采用分离式,做法参见上海市建筑标准设计《分离式窨井盖座》DBJT08-100—2005,图集号:2005沪G901 •窨井盖板均采用防盗型的钢纤维混凝土盖板。

新建窨井底板均采用C25钢筋混凝土混凝土底板,砖砌窨井均采用MU15级混凝土实心砖砌筑。

8、本次雨、污水工程均采用开槽埋管。

水利工程施工文件(3篇)

水利工程施工文件(3篇)

第1篇 一、工程概况 本水利工程位于我国某地区,工程总投资XX亿元,主要建设内容包括:水库、大坝、溢洪道、引水隧洞、电站等。工程建成后,将有效提高该地区的水资源利用率,改善灌溉条件,增加发电量,促进当地经济发展。

二、施工组织设计 1. 施工进度计划 根据工程特点,本工程分为四个阶段:施工准备、主体工程、附属工程和竣工验收。施工总工期为XX个月。

2. 施工队伍 施工队伍由项目经理部负责组建,包括项目经理、技术负责人、施工员、质检员、安全员等。施工队伍具备丰富的施工经验,能够保证工程质量和安全。

3. 施工设备 本工程所需设备包括:挖掘机、装载机、自卸汽车、混凝土搅拌站、模板、钢筋加工设备等。设备由项目经理部统一调配,确保施工顺利进行。

4. 施工现场布置 施工现场分为施工区、生活区、办公区、材料堆放区等。施工区包括大坝、溢洪道、引水隧洞、电站等施工场地。生活区、办公区、材料堆放区分别满足施工人员生活、办公、材料存放需求。

三、施工质量控制 1. 施工材料 施工材料必须符合国家相关标准,进场前进行严格检验,确保材料质量。 2. 施工工艺 严格按照设计图纸和施工规范进行施工,确保工程质量。 3. 施工检测 施工过程中,对关键部位进行检测,如混凝土强度、钢筋保护层厚度、防水层厚度等,确保工程质量。

4. 质量验收 工程完工后,组织专家对工程质量进行验收,确保工程质量达到预期目标。 四、施工安全管理 1. 安全生产责任制 项目经理部建立健全安全生产责任制,明确各级人员的安全职责。 2. 安全教育培训 对施工人员进行安全教育培训,提高安全意识。 3. 安全防护措施 施工现场设置安全警示标志,配备安全防护设施,如安全网、防护栏杆、防护罩等。 4. 应急预案 制定应急预案,应对突发事件,确保施工安全。 五、施工环境保护 1. 环境保护措施 施工现场设置污水处理设施,减少施工过程中对环境的污染。 2. 环境监测 定期对施工现场进行环境监测,确保施工过程中环境质量达标。 3. 环境保护验收 工程完工后,进行环境保护验收,确保工程对环境的影响降至最低。 总之,本水利工程在施工过程中,将严格按照国家相关法律法规和施工规范进行施工,确保工程质量、安全、环保,为我国水利事业贡献力量。

排水管网专项施工方案

北碚巫山移民工业基地黑水滩道路工程排水专项施工方案编制单位:重庆花溪建设公司工程(有限)公司编制日期:二 0 一 0 年五月十五日第一章工程概略1.1 概略本项目工程位于重庆市北碚区水土镇和中兴镇域内,起于北碚区东、西双侧时邻龙王洞山和中梁山,北至静两路,线路全长,本合同段起于 K-1+,止于 K1+680,全长 4420m,工程地处滨河路,是该基地南北向的发展轴和城市景观轴,黑水滩路位于园区最东部,道路呈南北走向。

道路起点紧邻嘉陵江,位于江东路上,下穿绕城高速公路后从在建园区污水办理厂左边经过,沿着黑水滩河由南向北经过朱家咀、兴仁村 2-4 社、 12-15 社,下穿横一路后持续向北,终点止于大兴路延长段。

路基采纳整体式路基,宽度 26 米,双向四车道,双侧车行道各 , 人行道各,灵活车道,路面采纳改性沥青混凝土路面。

主要工程为;路基工程、路面基层、沥青面层、人行道及路缘、挡护工程及其隶属构造,排水工程。

1.2 设计要求排水系统依据重庆市规划的要求,联合城市发展需要,本工程推行雨污分流制,排水管线采纳重力自流采集排放。

管线坡度设计本工程的排水设计主假如为认识决道路及周边地块的雨污排放,排水管道的坡度在知足规范及设计的状况下,尽量靠近道路坡度,以减少工程量。

1.2.3 雨污水管线水力计算计算公式: Q=VAV=(1/N)R2/(V为设计流速,A为流水断面面积)设计充满度:雨水95%;污水 45~60%流水面粗拙系数:塑胶管N=钢筋砼管N=V 按 5m/S控制1.2.4 雨水系统(1)雨水量计算:雨水排放量按重庆暴雨强度公式计算:q=2822(1+/ (t+ )设计暴雨重现期 3 年;综合径流系数:取地面集水时间取 5 分钟延缓系数取 2(2)雨水管道部署本工程道路较宽,雨水管道考虑双侧部署,雨水管线尽量部署于人行道上,管道中心距路缘石,局部人行天桥及地道进出口处,雨水管置于车行道上。

管道坡度尽量与道路坡度一致,以减少工程量。

水利工程施工方案编制依据

水利工程施工方案编制依据根据水利工程施工方案的编制依据,主要包括以下几个方面:1. 相关法律法规- 《水利法》:水利工程施工必须符合国家有关的水利法律法规,保护水资源和环境的健康。

- 《建设法》:水利工程的建设必须符合建设法律法规,并确保施工过程中的安全和质量。

- 《环境影响评价法》:对水利工程施工可能产生的环境影响进行评价,并采取相应的环境保护措施。

- 《安全生产法》:水利工程施工必须符合安全生产法律法规,确保施工过程中的安全。

2. 工程设计文件水利工程施工方案的编制依据还包括工程设计文件,其中主要包括以下内容:- 设计说明书:包括工程的总体设计方案、技术参数、施工要求等。

- 施工图纸:包括各个工程部位的详细设计图纸,如结构、地基、排水等。

- 工程量清单:包括施工所需的各个材料、设备、人工等的数量和规格。

3. 前期调查研究报告水利工程施工方案的编制还需要参考前期调查研究报告,主要包括以下内容:- 地勘报告:对施工地点进行地质勘察,了解地质情况和可能存在的风险。

- 水文水资源报告:调查水文水资源情况,为施工提供合理的水资源利用方案。

- 环境评估报告:对施工对环境可能造成的影响进行评估,采取相应的环境保护措施。

4. 施工技术标准和规范水利工程施工方案的编制还需参考相关的施工技术标准和规范,包括:- 水利工程施工与验收规范:规定了水利工程施工的程序、要求和验收标准。

- 施工组织设计规范:规定了水利工程施工的组织架构、施工方案、施工过程等内容。

- 施工安全技术规范:规定了水利工程施工过程中的安全要求和安全措施。

以上是水利工程施工方案编制的依据,通过遵循相关法律法规、工程设计文件、前期调查研究报告以及施工技术标准和规范,可以保证水利工程施工的合法性、安全性和质量。

浙江省水利工程施工图审查导则

浙江省水利工程施工图审查导则1、总则1.0.1 为进一步规范我省水利工程施工图审查工作,提高施工图审查工作质量,依据《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《浙江省水利工程安全管理条例》和《浙江省水利建设工程施工图设计文件审查备案管理办法》(以下简称《备案管理办法》),制定本导则。

1.0.2 本导则所称施工图审查,是指施工图审查机构(以下简称“审查机构”)受项目法人委托,根据国家法律、法规、技术标准与规范、审批意见及批准的初步设计文件,对施工图设计文件(以下简称“施工图”)的安全性、强制性标准、规范等执行情况进行的独立技术审查。

1.0.3 审查机构及其施工图审查人员应遵循科学客观公正的工作原则,严格按照法律法规、规范标准履行工作职责,并通过“浙江省水利建设市场信息平台”公示。

2、施工图审查工作流程2.0.1 主体工程开工前,项目法人应委托审查机构进行施工图审查,并在审查前与审查机构签订施工图审查合同(协议书)。

2.0.2 施工图审查工作开始前,审查机构在项目法人与设计单位确定设计供图计划的基础上,与项目法人协商确定施工图审— 1 —查工作计划,并经双方签字确认。

2.0.3 项目法人提交施工图审查材料1、工程初步设计报告和图册2、工程初步设计技术审查意见3、工程初步设计批文4、工程地质勘察报告5、建设用地红线、建筑红线图(若有)6、施工图7、工程设计变更调整说明书8、审查机构认为需要的其他资料提交材料份数,以不影响施工图审查工作进度为原则,由审查机构与项目法人、设计单位协商确定。

2.0.4 审查机构开展施工图审查工作,并根据工作需要察看现场。

2.0.5 审查机构就初步审查意见以施工图审查工作联系单的方式与项目法人、设计单位进行技术交流,并加盖审查机构公章,其时限应遵从《备案管理办法》的有关规定。

工作联系单格式见附录A。

2.0.6 设计单位以施工图审查工作联系单回复形式对审查意见逐条回复,并加盖设计单位公章。

施工组织设计方案(给排水)

施工组织设计方案东城花园商住小区二期11、12、13栋给排水安装工程施工组织设计编制单位:中山市机电安装有限公司编制人:审核人:编制日期:二00六年六月一日给排水施工组织设计目录第一章、工程总概述 3 第二章、施工进度计划和各阶段进度的保证措施及违约承诺 5 第三章、劳动力和材料投入计划及其保证措施 10 第四章、机械设备投入计划及检测设备 11 第五章、关键施工技术、工艺及工程项目实施的重点、难点和解决方案 12 第六章、安全文明施工 27 第七章、质量保证与承诺 35 第八章、新技术应用与违约责任承诺 41 第九章、管理机构设置、管理人员配备、项目经理业绩、项目经理及子班管理 41给排水安装工程施工组织设计方案第一章工程总体概述1.工程名称:东城花园商住小区二期11、12、13栋给排水安装工程2.工程地点:中山市三乡镇3.建设单位:中山市东顺实业有限公司4.设计单位:中山市建筑设计院有限公司5.监理单位:中山市建设监理有限公司6.施工单位: 中山市机电安装有限公司7.工程性质本工程为中山市东顺实业有限公司新建的商住小区二期11、12、13栋给排水安装工程,建筑面积为27800㎡,每幢商住楼为12层。

承包方式为包工包料。

要求质量标准为优良。

工程主要内容:1)小区二期11、12、13栋室内建筑物给水工程。

2)小区二期11、12、13栋室内建筑物排水工程。

8.工程工期:按招标文件要求施工工期为285天完成。

9.工程特点:9.1综合性能强安装工程包括:小区二期11、12、13栋室内建筑物给水工程、小区二期11、12、13栋室内建筑物排水工程等系统,而且将与土建同时进行。

各专业之间交叉作业多,需要各方互相协调配合,同心协力,确保工程顺利实施。

9.2质量要求、安全要求1)施工单位应严格按照国家颁布的现行施工规范及安全操作规程施工,接受监理公司的监理和指导。

2)工程质量等级要求达到优良。

3)施工期内不发生安全事故。
