实施全国新增千亿斤粮食生产能力规划田间工程建设项目桥施工组织设计

合集下载

全国新增千亿斤粮食生产能力规划田间工程建设项目1标施工组织设计68页

全国新增千亿斤粮食生产能力规划田间工程建设项目1标施工组织设计68页

(一)内容完整性和编制水平1.1 本施工组织设计主要内容本施工组织设计主要内容包括:施工方案与技术措施、质量管理体系与措施、安全管理体系与措施、环境保护管理体系与措施、工程进度计划与措施、资源配备计划(设备配备计划、劳动力计划)、施工总平面布置图等。

内容完全符合招标文件要求。

1.2 本施工组织设计编制的依据本工程施工招标文件、设计图纸;国家及行业现行有效技术规范、规程、标准;现场踏勘及标前答疑补充资料;本企业编制的质量手册和程序文件;招标单位其他补充资料。

(二)施工方案与技术措施2.1 施工顺序及施工流向安排本工程拟采用“突出重点、全面开展、纵横穿插”的立体交叉施工方案。

1.方案中心内容就是采用网络控制技术。

网络计划不仅考虑了各工序的主次矛盾关系,也综合考虑了机械、设备、材料的相联关系,使各工种以及协作配合单位都能实施紧密的交叉流水搭接施工。

2.打井工程是对本标段施工进度起关键作用的工期控制性项目。

其施工进度拟作为工程项目的工期控制点。

总控制工期见施工进度计划。

施工顺序:施工准备——成井——井台井盖。

成井顺序工艺:2.2 施工前期准备工作为更好地完成本工程的施工任务,确保工程质量和施工工期,我单位将选派具有多年施工组织经验、在许多大工程项目中发挥过重要作用的优秀的工程技术管理人员投入到本工程的管理中,在现场设立强有力的项目指挥部,由责任心强、业务精、技术好、组织能力强的人员组成,对工程施工实行计划、组织、控制、监督和指挥职能。

并选派适合本工程施工特点的专业施工队进行作业,确保高标准、高速度地完成本工程的施工任务。

2.2.1 施工技术准备(一)、作好调查工作对各种物质资源的生产和供应情况、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求。

(二)、测量工作准备按施工图坐标准确放线(依据原建筑物及设计图纸),建立轴线控制网和引入高程控制点,并固定于不易损坏的地方,用于整个工程的高程之用。

做好三级技术交底工作,现场施工人员必须明确各位置线的关系,减少和避免施工误差。

河南省实施全国新增千亿斤粮食生产能力规划田间工程建设项目塘、堰标施工组织设计

河南省实施全国新增千亿斤粮食生产能力规划田间工程建设项目塘、堰标施工组织设计

(1)主要施工方法一、堰塘整修工程塘、堰的施工工序为:清淤处理→砂砾石填筑→收坡→实体护坡基础开挖→实体护坡砌筑。

(一)清淤处理所有塘、堰均需要做软基处理,处理方法为清淤换填为砂砾石基础。

施工前,排干塘、堰积水,有条件的情况下开挖周边临时排水沟晾晒基础。

基础取样实验确定换填深度和范围。

施工时采用EX200型挖掘机开挖淤泥及不适宜土,5~10t自卸车运输至弃碴场堆放。

建基面经实验检测合格后,逐层填筑砂砾石,分层碾压至合格。

(二)边坡填筑1.填筑之前先测出地形图、剖面图报送监理批准之后方可进行施工方法。

2.在施工过程中采用分段作业,从最低洼部开始,按水平分层统一向上夯实铺筑。

平面位置采用震动碾,坡面采用平板振捣器,边坡、死角采用蛙式打夯机或人工夯实。

碾压施工相邻施工段的作业面均衡上升,减少施工接缝,相邻作业面的搭接碾压宽度不小于0.5m,在段与段之间出现高差时,用缓于1:2的斜坡相接。

3.分段填筑时,各段设立标志,以防漏压、欠压,上下层分段位置错开。

在压实过程中,注意控制含水量,根据碾压试验确定的含水量在填筑时稍高1~2%,同时砂砾石料的铺设和压实连续进行。

(三)收坡及砂垫层塘、堰段一般边坡为1:1.75,测量放线后设置坡比样杆,挖掘机自坡脚向坡顶收坡,收坡预留保护层厚5cm。

机械收坡完成后,复测坡比,人工再自坡顶向坡脚精收一次至设计线。

坡面验收合格后,人工自上而下铺填10cm厚砂垫层。

(四)实体护坡基础测量放线确定实体护坡基础,人工配合60型小挖机开挖基坑成型,人工砌筑M10卵石基础。

(五)实体护坡实体护坡施工前,在砂垫层上人工铺渗水土工布,其后在渗水土工布上砌筑30cm厚M10卵石实体护坡。

实体护坡高度为超过设计水位线50cm。

填方段实体护坡设置在路基坡面上。

挖方段实体护坡设置在新建堤迎水面二、排洪沟施工方案1.施工部署:根据业主的指示精神,结合本工程的特点及工期要求,我们决定根据现场拆迁情况,选派出强有力的施工专业人员,最优秀的技术干部和施工经验丰富的施工管理人员平行作业,具备开工条件,立即开工。

实施全国新增千亿斤粮食生产能力规划田间工程打井标施工组织设计78页

实施全国新增千亿斤粮食生产能力规划田间工程打井标施工组织设计78页

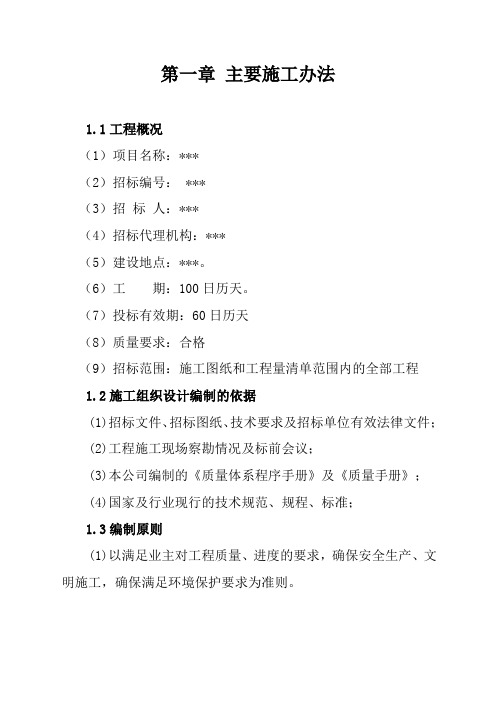

第一章主要施工办法1.1工程概况(1)项目名称:***(2)招标编号: ***(3)招标人:***(4)招标代理机构:***(5)建设地点:***。

(6)工期:100日历天。

(7)投标有效期:60日历天(8)质量要求:合格(9)招标范围:施工图纸和工程量清单范围内的全部工程1.2施工组织设计编制的依据(1)招标文件、招标图纸、技术要求及招标单位有效法律文件;(2)工程施工现场察勘情况及标前会议;(3)本公司编制的《质量体系程序手册》及《质量手册》;(4)国家及行业现行的技术规范、规程、标准;1.3编制原则(1)以满足业主对工程质量、进度的要求,确保安全生产、文明施工,确保满足环境保护要求为准则。

(2)以采用先进施工技术,努力提高机械化、标准化施工作业水平,确保质量合格、创建文明施工工地为目标。

(3)充分利用与业主、当地政府的良好合作关系,以合理的施工程序、施工方法、进度控制、保证措施、设备配备为要点,组织连续均衡、紧凑有序的施工,尽可能使人、机、料、资供应均衡。

1.4总体目标(1)施工工期:本工程计划于***年11月20日开工(自监理工程师发布开工通知为准)至***年2月28日竣工,总工期100日历天。

(2)施工质量:确保合格,争创优良工程。

(3)施工安全:“安全第一,预防为主”,确保安全无事故。

(4)文明施工:创标准化施工场地。

1.5施工组织设计主要内容本工程施工组织设计内容主要包括:主要施工办法、拟投入的主要物资计划、拟投入的主要施工机械、劳动力安排计划、确保工程质量的技术组织措施、确保安全生产的技术组织措施、确保工期的技术组织措施、确保文明施工的技术组织措施、施工总进度表或施工网络图、施工总平面布置图。

1.6 施工准备1.临时设施:根据现有的临时的设施,安排好人工的临时宿舍,选择好堆放材料与工具的仓库,按照现场电工的要求,接好临时机械的用电。

2.劳动力安排:根据施工进度要求,合理安排的人员进场施工。

实施全国新增千亿斤粮食生产能力规划田间工程建设项目4标施工组织设78页

实施全国新增千亿斤粮食生产能力规划田间工程建设项目4标施工组织设78页

目录第一节主要施工办法第二节拟投入的主要物资计划第三节拟投入的主要施工机械第五节确保工程质量的技术组织措施第六节确保安全生产的技术组织措施第七节确保工期的技术组织措施第八节确保文明施工的技术组织措施第九节施工总进度表或施工网络图第十节施工总平面布置图第一节主要施工办法1、施工测量工程中标后,我们将立即组织测量人员,在工程施工实施前,首先按监理单位以书面形式提供的平面控制网点和高程控制网点,建立工程施工使用的平面控制网和高程控制网,并按照国家测绘基准、测绘系统和工程测量技术规范规定要求进行测量定位。

(1)开工前,对业主或监理单位提供的控制点进行复测,并且布设施工控制网,包括平面控制网及高程控制网,其测量等级、精度必须满足相关工程施工测量规范规定,并且定期对其布设的施工控制网进行核查。

开工后在规定时间内把复测控制网资料报监理工程师审批。

(2)认真复查业主提供的测量资料,平面、高程控制点,方向桩和起点,地形图等,确认满足施工放线精度要求后,方可使用。

(3)布设三角网或导线点测设施工控制点。

使用仪器必须符合精度要求。

高程控制测量的测量限差符合四等水准测量的精度要求;平面控制测量的限差符合五等三角测量或五等导线测量的精度要求。

(4)位移观测的测点布置和观测精度根据有关规定进行。

(5)建筑物周围设置的平面和高程控制点的各类标桩(石)分别编号并绘制施工测量平面图。

在施工期间要防护好,并定期校核,如发现位移,及时校正,如遗失及时补上。

(6)开工前,进行原始纵横断面测量,放设各施工项目的施工边线和施工桩号,施工桩号与设计采用的桩号一致。

2、土方开挖土方开挖应在干地施工。

因此,对于主体各个部位基础有集水的开挖面在开挖前采用基坑集中抽排的办法进行排水。

开挖土方应在测量放线的范围内开挖,建筑物基础土方开挖还要在放样时考虑开挖边坡,开挖过程中应避免边坡稳定范围内积水而造成塌陷。

(1)施工前准备工作1)场地平整:将施工区域内的障碍物如堆土、垃圾、房屋等拆除、清运至业主指定场地。

全国新增千亿斤粮食生产能力规划田间工程建设项目施工第八标施工组织设计91页

全国新增千亿斤粮食生产能力规划田间工程建设项目施工第八标施工组织设计91页

第一章施工技术力量及项目组织管理机构自购买招标文件后,即组织拟投入本工程施工的项目部管理人员、技术人员、技术工人学习招标文件,明确本工程的工程项目、工期要求、质量要求、技术要求等,确保接到中标通知书后项目部人员能立即进场投入施工。

一、项目组织机构根据本工程的规模和特点,在公司成立以总经理为首的项目总指挥部,在现场建立以项目经理为首的“全国新增千亿斤粮食生产能力规划***田间工程建设工程项目管理部”负责该工程的施工任务,组织施工生产诸要素,对工程项目的质量、安全、工期、成本等综合效益进行高效、有计划的组织协调和管理。

二、项目部成员1、项目部工程技术管理人员投入见附表。

2、项目经理简介见附表。

3、项目部的组织机构设置见图1。

图1 项目部组织机构网络图(1)现场管理机构的组成项目经理部由项目总经理、项目副经理、项目技术负责人组成,全面负责本工程的施工组织领导工作。

①项目经理:全权负责合同的执行工作。

具有项目部机构设置、人事任免权。

负责组织工程施工,督促、检查本项目质量管理体系运行情况,组织和协调工程合同需要和质量管理所需的资源配置,批准奖惩事项,对项目的资金使用有决策权;组织项目重大问题决策,是项目的安全、质量、进度、成本和文明施工、环境保护的第一责任人。

②主管行政事物的项目副经理:对项目经理负责,在分管工作范围内保证体系有效运行;负责对工程项目财务、行政、物资、安全实施有效控制以及负责对外联系及信息管理等工作,协调解决施工中存在的问题;针对施工安全生产中存在的主要问题向项目经理提出建议,以保证工程质量、安全、文明施工、环境保护满足合同规定和业主的要求。

③主管生产项目副经理:对项目经理负责,在分管工作范围内保证质量体系有效运行;负责对工程项目施工进度、工程质量实施有效控制,协调机械配备,解决施工中存在的问题;针对施工生产中存在的工期、资源配备等主要问题向项目经理提出建议,并加以协调,以保证产品质量、工程进度及资源满足合同规定和业主的要求;④项目技术负责人:对项目经理负责,负责项目技术管理工作,对重大技术、质量问题做出决策,保证分管范围内质量管理体系有效运行;组织实施创建优质工程项目工作的开展;主持质量事故的分析,主持制定纠正措施;组织科技攻关,推广应用新技术、新工艺、新材料、新设备。

全国新增千亿斤粮食生产能力规划田间工程建设项目道路标段施工组织设计94页

全国新增千亿斤粮食生产能力规划田间工程建设项目道路标段施工组织设计94页

目录1、主要施工办法2、拟投入的主要物资计划3、拟投入的主要施工机械4、劳动力安排计划5、确保工程质量的技术组织措施6、确保安全生产的技术组织措施7、确保工期的技术组织措施8、确保文明施工的技术组织措施9、施工总进度表或施工网络图10、施工总平面布置图11、其他措施1、主要施工办法根据设计图纸及招标文件要求,结合现场具体情况,拟在施工中采取如下施工方法进行施工。

1.1对本工程的认识和理解我单位在踏勘工程现场和参加标前会后,召集了本单位的技术人员,研究了招标文件的内容、招标工程特点、设计意图,实地调查了工程所在地的资源情况,充分了解了该处的水文地质情况,将针对本工程和工程地理位置的特点,制定了科学合理的施工方案,并力争使整个施工方案更趋完善。

①本工程分布较分散,安全及质量管理难度较大,对施工人员进行岗前培训,保证施工质量达到设计要求,做到安全生产。

②材料供应、调度应合理安排,保证不误工,且不丢失。

2.2本工程的主要施工方法2.2.1渠道工程渠道多为新筑填方渠道,渠道土质比较疏松,衬砌前结合灌溉送水有意识的加大水位对渠道进行了浸水预沉,但仍难以达到衬砌所需的密实度要求,必须进行夯实。

(一)渠道放样土方工程施工前,应进行渠道施工放样。

首先,用经纬仪定出渠道的中心控制线。

中心桩在直线段每50m一个。

弯道处5m一个。

用钢尺量距,误差不超过1/1000。

测角时两次误差不超过30〃。

其次,按四等水准要求控制高程,闭合精度要求控制在20 。

每200m留一个临时高程控制点。

最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线。

(二)土方回填夯实A、夯实前首先清除渠床内的树根、淤泥、腐质土、垃圾及隐藏的暗管砖石等。

B、渠坡夯实厚度为渠底脚处向堤内侧水平距离1.5米,至堤顶处夯实尺寸为1米,形成一个斜梯形。

C、回填夯实采用分层开蹬夯实的方法,每层铺土厚度≤30cm,铺土要均匀平整。

因渠道沿线土质多为砂壤土或粉细砂,应严格控制土壤含水量在适宜范围内。

全国新增千亿斤粮食生产能力规划田间工程建设项目3标施工组织设计83页

目录1、拟投入的主要施工机械2、劳动力安排计划3、质量保证体系及保证措施4、确保安全生产的技术组织措施5、确保工期的技术组织措施6、确保文明施工的技术组织措施7、施工总进度表或施工网络图8、施工总平面图1、主要施工办法1.1、施工总体布置1.1.1、施工总体布置原则(1)在满足生产、生活要求的前提下,做到结构合理,布局整齐美观、并经济运行。

(2)施工生产设施布置在业主规划的场地内,生产设施布置要避免对主体工程施工造成干扰,同时充分考虑到施工程序,减少现场临时设施的迁移次数。

(3)施工布置做到能充分发挥施工工厂设施的生产能力,满足施工总进度和施工强度的要求的前提下节约用地,同时,充分考虑环境保护要求以及生活、生产区的卫生、消防安全等方面的要求。

(4)施工营地内各厂区分开布置,相对独立,尽可能减少彼此作业时的相互干扰。

(5)施工营地设置有效的防护和排水系统,满足场地的排水要求。

(6)统筹最优原则,即在各单元均满足要求前提下,用系统分析方法求得最经济的布置方案原则。

1.1.2进行开工前的施工准备1、施工现场准备(1)确定工地施工范围,征用施工场地,拆除现场障碍,清理地表。

(2)做好现场规划。

按施工平面图搭建临时房屋、拱棚;设置材料库、加工厂、料场、拌和站和预制场;安装供水管线、架设供电线路;修建临时道路、排水设施等。

(3)调查现场的结构物与设计是否相符,不符的及时上报处理。

(4)施工前做好与地方各部门的协调工作,主动与有关部门联系,做到既方便施工又不影响地方利益。

2、施工机械和仪器设备的准备对进场的施工机械设置进行全面检修,掌握各种机械设备的现时状况,并进行标识。

所有测量、试验、检验仪器和设备,以及施工机械上的各种仪表,要在使用前进行重新标定。

3、材料准备根据施工计划、材料用量,各种原材料在施工中要提前做好材料计划,保证材料的供应、满足施工要求,特别是在雨季和农忙季节来临之前,各种材料要有足够的储备量,避免因施工用的材料短缺而影响施工。

实施全国新增千亿斤粮食生产能力规划田间工程建设项目地埋线施工组织设计

第一章主要施工方法一、施工测量方案工程开工前,根据发包人提供的平面控制网点及水准网点建立供施工使用的平面控制网、高程控制网。

并按照《水利水电工程施工测量规范》的有关规定进行测量定位。

1、定线采用J2经纬仪进行,在施工范围以外不受施工影响的适当地点,测设永久性的标石,并标明桩号,架设标架。

设置轴线的同时,设置2条纵横副线,作为施工放线的主要控制线(按Ⅲ等三角测量等级要求进行控制)。

根据三角网或导线点按设计定出轴线和副线点。

2、在施工范围内测设足够数量的高程控制点,精度符合五等水准精度,并与主要水准点相连接。

3、在施工区周围设置的平面和高程控制点,分别编号,并绘制于平面图上,施工期间妥善保护,定期校核。

4、施工期间所有施工定线、进度、方量、竣工等测量原始记录、计算成果和绘制的图幅,特别是隐蔽工程的资料,均及时整理、校核、分类、整编成册,当工程完工后,移交运行管理单位。

本合同段施工为分段、分格连续施工,形成流水作业,直到工程完工。

二、地埋线埋设的施工方法1、开沟(1)地沟的规格及要求地沟断面要求。

地沟横断面要保证排线方便,一般是上宽下窄的梯形。

宽度:地沟的宽度,必须满足地埋线在沟底水平布置时,电力线之间以及电力线与弱电线之间的线间距离要求。

一般0.4 KV左右的线路沟底宽度为0.4 M。

同时,埋设多回线路或有弱电线路时,应经过计算,适当增加沟的宽度。

上口宽度不作具体要求,为挖掘方便,可考虑比沟底宽0.2 M。

深度:考虑到地面农业机械作业、鼠类活动以及冬季大地冻裂等诸因素对地埋线可能造成的危害,地沟深度应不小于1.0 M,北方寒冷地区,应在冻土层下0.2 M。

如冻土层深达1.3~1.4 M,则沟深确定为:村屯外1.7 M,村屯内1.5 M,民房、室内1.0 M。

穿越公路和河渠地段,要适当加深。

沟底要平直结实。

各个区段在沟深达到要求后,要统一清底找平。

应无沉陷塌方,无尖硬杂物,并铺放一层10~20 Cm的松软细土或细沙。

全国新增千亿斤粮食生产能力规划田间工程建设项目2标施工组织设计40页

工程概况本工程为******年千亿斤粮食田间建设工程,项目区建设规模为0.86万亩,涉及到***等2个行政村。

该项目工程量主要包括:灌溉工程、排水工程、建筑物工程、其他工程等。

本标段为第二标段:道路工程,工程量为硬化道路2931米,泥结石路2840米。

计划总工期90日历天。

质量标准达到国家建筑安装工程验收规范合格标准。

编制依据、编制原则1、招标文件、招标图纸、技术要求及有关法律文件;2、施工技术管理规程:执行国家及行业技术规范、规程、标准。

根据工程内容,施工中执行招标文件要求的标准和规程规范;3、本公司质量管理体系中的《质量手册》及相关的《程序文件》;4、公司历年来积累的类似工程施工经验、施工管理水平、技术力量及设备条件等。

编制原则1、满足发包人对施工进度、工程质量、安全生产、文明施工和环境保护的要求。

2、以合理、科学的施工方案为基础,细化施工程序、施工方法、施工进度、资源配置。

把保证实现工程工期、质量、安全文明生产目标建立在科学、可行的技术之上。

编制内容我公司认真研究了招标文件,并对施工现场进行了详细的勘察,按照上述原则编制本项工程的施工技术文件,分别对工程概述、施工总体布置、施工进度计划、主要工程项目的施工方案及方法、施工资源配置、重要设备进出场计划等方面进行阐述。

工程项目管理目标我公司响应招标文件的全部条款,集中优秀施工管理人员,投入适合本工程的施工设备,大力弘扬“献身、负责、求实”的水利行业精神,发扬“高标准、严要求、创优质、树形象”的企业精神。

努力拼搏、精心组织,采取切实可行的措施,确保实现以下施工管理目标:1、工期目标:确保在90日历天内完成施工任务。

2、质量目标:合格。

3、安全目标:确保本工程中不发生安全事故。

4、文明生产:创文明施工标准化工地。

5、环境保护:遵守国家环境保护法律、法规和规章制度,做到水土不流失,施工不造成环境污染。

企业优势1、组织优势本工程为土地治理项目,本标段主要为泥结石路。

全国新增千亿斤粮食生产能力规划田间工程及农机服务体系建设项目支渠衬砌工程标施工组织设计

施工组织设计综合说明1.施工管理目标a.工期目标我公司计划,***年02月08日上午开工,***年3月底完成主体工程,***年6月底完成全部工程。

b.质量目标如果我公司中标承建,本工程将列入我公司***年重点创优目标工程之一,我们将通过精心组织,科学管理,规范施工,按照ISO9001系列标准建立完整的质量控制体系,严格执行“三检”制度,坚决贯彻我公司的质量方针,为整个工程争创优质工程打下坚实基础。

本工程的质量目标:确保合格,争创优良。

c.安全目标坚持“安全第一,预防为主”的方针,确保本工程不发生机械和人员安全事故。

d.文明施工目标我公司将严格贯彻执行水利部、建设部和地方有关文明施工的强制性标准,编制本工程创建文明达标工地的具体实施细则。

本工程的文明工地目标是:创文明施工标准化工地。

c.环境保护目标严格遵守国家和地方环保法规、制度。

做到水土不流失,不造成环境污染。

2.本施工组织设计编制内容和依据a.本施工组织设计编制内容本施工组织设计主要内容包括:工程施工方案、施工组织保证措施、劳动力计划、企业现场机构设臵、主要施工机械需用计划、确保工程质量、安全文明生产的技术组织措施、现场技术、管理组织、确保工期的技术组织措施、施工总进度表、施工环境协调措施等。

我们在后面的章节中将详细的诉述。

b.本施工组织设计编制的依据全国新增千亿斤粮食生产能力规划***田间工程及农机服务体系建设项目施工第二标段招标文件、招标图纸及有关法律文件。

国家及行业现行有效技术规范、规程、标准。

现场踏勘及标前答疑资料。

本企业编制的质量手册和程序文件。

本工程执行参考下列标准及规范:①《水利水电工程施工组织设计规范》SL303-2004②《水利水电工程测量规范》SL197-97③《砌体工程施工质量验收规范》GB50203-2002④《水工混凝土施工及实验规范》SD105-82⑤《水工混凝土钢筋施工规范》DL/T5169-2002⑥《水利水电工程施工安全防护设施技术规范》DL/T5162-2002⑦《水利水电建设工程验收规程》SL223-***⑧《建筑工程施工质量验收统一标准》GB50300—20013.我公司承接本工程的优势a.类似工程优势我公司作为***为数不多的水利水电专业叁级施工企业,近年来,我公司连续承接了***年度***小型农田水利基础建设项目、内乡县***年度烟水配套工程Ⅰ标段、***农业综合开发土地治理项目第Ⅱ标段等类似工程,在施工质量、工期、安全、文明施工等方面都得到业主及监理工程师的充分肯定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

河南省***度实施全国新增千亿斤粮食生产能力规划田间工程建设项目二标段施工施工组织设计

一、主要施工方法 1.1 编制说明 1.1.1 本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由土建、装饰装修和安装三大专业组成。 1.1.2 根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效、服务” 为编制原则。 1.1.3 我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合工程实际,思路先进,可操作性强。 1.1.4 在施工中,我公司本着对业主高度负责的态度,将积极与质量监督部门配合,服从建设单位及监理工程师的管理,从严控制工程量,在保证工程质量的同时认真做好安全文明施工。制定环保措施,控制噪音及杜绝各种声、光、尘污染,减少投诉;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。同时,在施工中力争“少花钱、多办事、办实事”,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。 1.1.5 本施工组织设计凡未注明计量单位均为“mm”。 1.2 编制依据 1.2.1 建设项目及省、市有关招投标的文件、规定等。 1.2.2 设计单位设计的本工程招标设计图纸。 1.2.3 我公司的技术、机械设备装备情况及管理制度。 1.2.4 我公司颁发的ISO9001标准的质量体系文件《质量保证手册》、《程序文件》、《支持性文件》和《工艺标准》。 1.3 工程总体概况

本工程位于******8个村委 。 2 目前该工程三通一平已结束,水电能满足施工需求,具备开工条件。 4 总体概况 本工程位于***,施工新建维修桥共123座工程。 1.4 主要施工方法 1.4.1 土方工程 土方的开挖与基础施工应连续进行,最大限度地压缩时间。施工中防止地基暴露时间及地面水流入基坑内,以免边坡塌方及影响地基持力层。 1.4.1.1 施工前的准备: ①弹出工程轴线和监控用的红三角标记,落实专人检查,对周边建筑物、道路做好标记,已备观测。 ②在土方开挖前,彻底检查一遍施工场地内的地表排水情况,做好施工场地内的环形排水沟,避免在基槽开挖之后流入基坑内。 ③清理基槽四周堆置的杂物及垃圾等。 ④在土方开挖前,召开各有关单位的协调会,协调组织好土方外运工作,避免土方开挖过程中临时停顿。 ⑤充分做好土方开挖的技术交底工作及安排落实好各工作人员, 使各工作人员对自己本职工作心中有数。 ⑥在土方开挖前,熟悉周边建筑的地基情况,并对周边临近建筑进行基础加固,做到先加固后施工(具体措施详见专项施工方案)。 1.4.1.2 土方工程我们采用机械开挖与人工修边相结合的方法。在土方开挖过程中严格控制,不超深、不欠挖。在槽外侧围以土堤并开挖水沟,防止地面水流入。 1.4.1.3 开挖时必须在四周圈起钢管护身栏,高度1.2m,四角设警告牌,夜间设红色路灯。坑边堆土或其他材料距坑边不小于1m。在基坑施工的所有人员必须戴安全帽。 1.4.1.4 机械挖土: ①基槽(坑)开挖按要求进行1:0.75的放坡,坑底每边增加500宽的工作面。 ②基槽(坑)边采用明沟排水,及时排除基槽(坑)内雨水。 ③采用一台1.5m3挖掘机,配五台自卸汽车,开挖土方应外运至指定堆土场,现场不堆放开挖余土。 ④待土方挖至设计标高后,马上组织人员进行基础施工,避免地基土长时间暴露。 ⑤开挖期间内,应事先与气象部门联系,了解降雨情况,尽量避免雨天施工,且要做好雨天的防护工作。 ⑥反铲挖掘机开挖时,采用沟端开挖的方法,挖土过程中,应注意检查坑底是否有古墓、洞穴、暗沟或裂缝,如发现迹象应立即停止,并进行探察处理。 ⑦基槽(坑)开挖至设计标高时进行普探,并通知勘察和设计单位、监理单位、建设单位共同验槽后,方可进行基础施工。 1.4.1.5 基础混凝土垫层浇筑前,先进行验槽(坑),轴线、标高、基槽尺寸符合图纸规定,坑内浮土、积水、淤泥清除干净后方可施工。 1.1.1.6 对隐蔽工程应进行中间验收,经检查合格后,方可进行下一道工序的施工。 1.4.1.7 基础工程施工完毕后经质检部门、监理方、甲方验收合格后立即进行土方回填。 1.4.1.8 基础施工时,经常收听天气预报,在雨期到来前,对施工现场的排水系统进行检查,必要时增加排水设施,保证流水畅通。 1.4.1.9 制订施工措施,保证工程的进度、质量和安全。 1.4.1.10 基槽(坑)开挖完成后,按规定进行铲探,使基底标高和土质满足设计要求。 1.4.1.11 土方回填 1)、回填土前应将基础两边基槽内和房心的垃圾、杂物清净,同时清出松散物,回填由基础底面开始。 2)、材料要求 土可采用基坑挖出的土及有机质含量不大的粘性土。表面耕植土不能采用。土应过筛,粒径不宜大于15mm。 3)、施工要点: ①施工前应将回填处的杂物、积水、淤泥清除干净,待干燥后再铺土。 ②回填土施工时,应适当控制其含水量,含水率控制在18.5%左右,以用手紧握土料成团,两指轻捏能碎为宜,如土料水分过多或不足时,可以晾干或洒水润湿。用卡车或四轮拖拉机运至工地。铺土应分层进行,每层铺土厚度控制在250mm。 ③每层的夯实遍数,应根据设计要求的干密度在现场实验确定。经实验达到压实系数后方可铺下一层。击实系数应≥0.97。 ④分段施工,上下相邻两层土的接缝间距不得小于50cm,接缝处的土层应充分夯实。 1.4.1.12 挖土注意事项: ①基槽(坑)土方开挖必须严格按施工方案进行,不得超挖。 ②基槽(坑)四周不得任意堆放材料。土方开挖好后,基槽边严紧行走汽车。 ③挖土过程中如出现较大位移,应立即停止挖土,分析原因,采 取有效措施。 ④基槽(坑)周围的地面水应及时排除。 ⑤夜间挖土施工时,应配置足够的照明,电工应日夜值班。 ⑥挖掘机的把杆旋转区域严紧站立其它人员,当挖掘机司机视线不清时应配置专职指挥。 1.4.1.13 基础施工阶段的截水及排水措施 在基础回填土前,为防止地表水、雨水、地下水进入基坑,浸泡地基土,在基坑周围设置土堤或其它挡水。 1.4.2 基础施工 1.4.2.1 基础施工 1.4.2.1.1、模板工程 1)、基础模板采用木模板,钢管支撑,模板对缝严密,并采用双面胶条密封,保证不漏浆。支撑应牢固,无松动、位移、跑模现象。 2)、施工中应搭设专用施工用跑架,严禁将施工坡道支设在模板或其支撑上。 3)、基础施工过程中,应采取有效措施,保证轴线位置和几何尺寸,标高及坡度的准确,支模前首先找准中心线和标高,在垫层面弹出基础边线、中心线等,支模时挂线校正。 1.4.2.1.2、钢筋工程 1)、钢筋的采购、验收与堆放 (1)钢筋的采购应进行分供方的评价与选择,筛选合格供货商,并对供货商的供货质量进行定期考核与评价,以防劣质钢材进入施工现场。钢材进场后按规定进行复检,采样应在监理工程师见证下进行。所有进场钢筋必须有出厂合格证且经复试合格后方可使用。 (2)钢筋的堆放:钢筋进场后,按规格分类堆放整齐,堆放场地进行硬化处理,阴雨季节采取遮盖措施。进场钢筋要合理计划,存放期不宜过长,且应架空有序堆放,防止锈蚀。 (3)钢筋的标识:钢筋原材料在堆放点放置标识标牌,注明钢筋的级别、规格、数量及检验和试验状态,对复检不合格的钢材应及时采取隔离措施。加工好的成品钢筋按构件名称,配筋编号及数量挂标签进行标识。 2)、钢筋制作 (1)加工场地。现场搭设钢筋作业棚,作为钢筋加工的专用场地。 (2)加工设备。施工现场配备钢筋调直机、切断机、弯曲机、对焊机及电渣压力焊连接设备,并对钢筋加工设备提前检修保养就位,确保正常运转。 3)、加工制作要求: ①钢筋下料、制作由专业工长全面负责,工长负责编制钢筋下料单并经技术人员审核。每种规格配筋由质检员负责实行首件检验制,加工工长要跟班作业。 ②钢筋下料、制作人员必须具有中级工以上的技术等级。 ③每种规格配筋加工完成后对质量进行抽检并对其数量进行清点,符合要求后应集中存放在指定位置,并挂好标签。 4)、技术人员开写规格及班组施工绑扎时,必须注意满足规范及图纸中对接头位置、搭接及锚固长度等质量要求。 5)、基础钢筋绑扎时四周两行钢筋交叉点应每点绑扎,中间成梅花型绑扎。 6)、基础柱伸入基础的插筋其下部应固定牢,为了防止柱筋发生位移,基础内及基础以上各设两道钢筋,与柱纵筋固定牢。 7)、钢筋绑扎时,钢筋保护层应采用1:2水泥砂浆(或C20细石砼)预制块支垫,严禁使用石子支垫钢筋。 8)、钢筋绑扎成型后,安排专人负责,做好成品保护。 9)、钢筋隐蔽前必须经建设单位、质检部门、监理单位等检查验收,合格后方可浇筑砼。 1.4.3 垂直运输和脚手架的搭设 1.4.3.1 垂直运输:在施工中,垂直运输采用SMZ150型自升式门架升降机1座 ,门架搭设严格按说明书及规范进行,同时做好防护工作(包括防护网、防护棚、电路等的布设工作)。 1.4.3.2 脚手架的搭设:脚手架搭设必须牢固、可靠、外脚手架四周按照安全规定设置安全网,立网封闭。
