石膏板吊顶质量安全技术交底记录

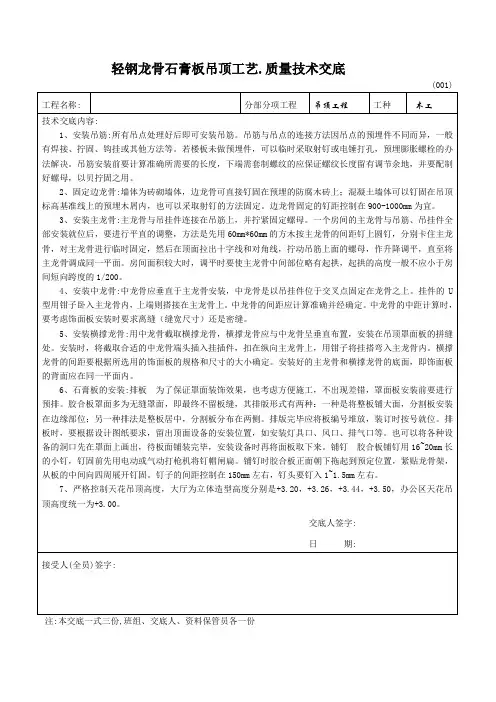

001.轻龙骨石膏板吊顶质量交底

轻钢龙骨石膏板吊顶工艺.质量技术交底(001)工程名称: 分部分项工程吊顶工程工种木工技术交底内容:1、安装吊筋:所有吊点处理好后即可安装吊筋。
吊筋与吊点的连接方法因吊点的预埋件不同而异,一般有焊接、拧固、钩挂或其他方法等。
若楼板未做预埋件,可以临时采取射钉或电锤打孔,预埋膨胀螺栓的办法解决。
吊筋安装前要计算准确所需要的长度,下端需套制螺纹的应保证螺纹长度留有调节余地,并要配制好螺母,以贝拧固之用。
2、固定边龙骨:墙体为砖砌墙体,边龙骨可直接钉固在预埋的防腐木砖上;混凝土墙体可以钉固在吊顶标高基准线上的预埋木屑内,也可以采取射钉的方法固定。
边龙骨固定的钉距控制在900-1000mm为宜。
3、安装主龙骨:主龙骨与吊挂件连接在吊筋上,并拧紧固定螺母。
一个房间的主龙骨与吊筋、吊挂件全部安装就位后,要进行平直的调整,方法是先用60mm*60mm的方木按主龙骨的间距钉上圆钉,分别卡住主龙骨,对主龙骨进行临时固定,然后在顶面拉出十字线和对角线,拧动吊筋上面的螺母,作升降调平,直至将主龙骨调成同一平面。
房间面积较大时,调平时要使主龙骨中间部位略有起拱,起拱的高度一般不应小于房间短向跨度的1/200。
4、安装中龙骨:中龙骨应垂直于主龙骨安装,中龙骨是以吊挂件位于交叉点固定在龙骨之上。
挂件的U 型用钳子卧入主龙骨内,上端则搭接在主龙骨上。
中龙骨的间距应计算准确并经确定。
中龙骨的中距计算时,要考虑饰面板安装时要求离缝(缝宽尺寸)还是密缝。
5、安装横撑龙骨:用中龙骨截取横撑龙骨,横撑龙骨应与中龙骨呈垂直布置,安装在吊顶罩面板的拼缝处。
安装时,将截取合适的中龙骨端头插入挂插件,扣在纵向主龙骨上,用钳子将挂搭弯入主龙骨内。
横撑龙骨的间距要根据所选用的饰面板的规格和尺寸的大小确定。
安装好的主龙骨和横撑龙骨的底面,即饰面板的背面应在同一平面内。
6、石膏板的安装:排板为了保证罩面装饰效果,也考虑方便施工,不出现差错,罩面板安装前要进行预排。
轻钢龙骨石膏板吊顶技术交底

轻钢龙骨石膏板吊顶技术交底(总6页)-CAL-FENGHAI.-(YICAI)-Company One 1(2)吊顶面层必须平整:施工前应弹线,中间按平线起拱。
长龙骨的接长应采用对接;相邻龙骨接头要错开,避免主龙骨向边倾斜。
龙骨安装完毕,应经检查合格后再安装饰面板。
吊件必须安装牢固,严禁松动变形。
龙骨分格的儿何尺寸必须符合设计要求和饰面板块的模数。
饰面板的品种、规格符合设计要求,外观质量必须符合材料技术标准的规格。
(3)大于3kg的重型灯具、电扇及其他重型没备严禁安装在吊顶工程的龙骨上。
施工工艺1、施工工艺流程2、施工工艺要点(1)弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄儿个点),弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计高度加上9.5mm (—层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000mm,并标出吊杆的固定点,吊杆的固定点间距900、1000mm,如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
(2)固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于1000mm,可以釆①6的吊杆,如果大于1000mm,应釆用①8的吊杆,还应设置反向支撑。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应釆用机械将其拉直。
上人的吊顶,吊杆长度等于1000mm,可以釆用①8的吊杆,如果大于1000mm,应釆用①10的吊杆,吊杆的一端同L30X30X3角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于100mm 的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电钻打孔,孔径应稍大于膨胀螺栓的直径。
(3)在梁上设置吊挂杆件3)吊顶灯具、风口及检修口等应设附加吊杆。
吊顶施工的安全技术交底模板

一、工程概况1. 工程名称:__________2. 施工单位:__________3. 施工部位:__________4. 施工时间:__________二、安全注意事项1. 人员资质要求- 作业人员须经过专业培训,取得上岗资格。
- 严禁酒后作业、疲劳作业,确保人员精神状态良好。
2. 个人防护- 作业人员进入施工现场必须佩戴安全帽,系好下颌带,确保安全帽佩戴牢固。
- 穿着适宜的劳保服装,严禁赤背、穿拖鞋或高跟鞋。
- 高温作业时,应穿戴必要的防晒用品。
3. 现场管理- 施工现场应设置明显的安全警示标志。
- 禁止在施工现场追逐打闹、嬉戏,确保现场秩序。
- 严禁吸烟,确保现场无火源。
4. 高空作业安全- 高处作业人员必须佩戴安全带,安全带应挂于可靠位置。
- 系挂安全带时,应确保连接点牢固,避免脱落。
- 高处作业时,使用的工具、材料应放在工具袋内,防止坠落。
- 高空作业区域下方不得有人员通行,确保下方安全。
5. 电气安全- 使用的电动工具及电气设备必须符合国家现行标准。
- 电气设备的安装、维修应由专业电工完成。
- 电气设备操作人员应具备相应的操作技能和资质。
三、施工工艺及注意事项1. 施工准备- 搭设脚手架:脚手架应搭设牢固,符合相关规范要求。
- 设置防护设施:在脚手架临边处设置防护栏杆和挡脚板,确保作业人员安全。
- 检查材料:确保所用材料符合设计要求和质量标准。
2. 吊顶施工- 龙骨安装:主龙骨、副龙骨与结构面连接牢固,防止吊顶脱落。
- 石膏板安装:石膏板应平整、牢固,接缝处应密实。
- 防水处理:在吊顶与墙面、地面接缝处进行防水处理,防止渗漏。
3. 注意事项- 施工过程中,应随时检查吊顶的稳固性,发现异常情况应及时处理。
- 施工完成后,应进行验收,确保吊顶质量符合要求。
四、应急处理1. 发生安全事故时,应立即停止施工,并组织人员进行救援。
2. 采取有效措施,防止事故扩大。
3. 保护现场,为事故调查提供依据。

石膏板吊顶施工技术交底

石膏板吊顶施工技术交底石膏板吊顶施工技术交底一、引言石膏板吊顶作为一种常见的室内装修形式,具有施工简便、美观大方、隔音效果好等优点。
本文旨在为石膏板吊顶施工提供规范化的指导,确保施工质量和安全。
二、材料准备1、石膏板:选择优质、厚度符合设计要求的石膏板,确保板材表面平整、无瑕疵。
2、龙骨:选用符合设计要求的龙骨,包括木龙骨、轻钢龙骨等。
确保龙骨材料干燥、无变形、开裂现象。
3、钉子、螺丝:选择合适规格的钉子、螺丝,确保其强度和稳定性满足要求。
4、粘合剂:选择性能优良的石膏板专用粘合剂。
5、其他辅助材料:线管、射灯等。
三、施工步骤1、定位划线:根据设计图纸进行定位划线,确定吊顶中心点和边线。
2、龙骨安装:根据设计要求,安装木龙骨或轻钢龙骨。
确保龙骨间距、平整度和垂直度。
3、吊杆安装:根据设计要求,安装吊杆。
确保吊杆牢固、垂直,吊杆间距符合规范。
4、石膏板安装:将石膏板按照设计尺寸切割,然后将其固定在龙骨上。
固定时应注意石膏板的平整度和垂直度。
5、接线、装灯:根据设计要求,进行电线布管、灯具安装等操作。
注意安全用电,确保接线正确。
6、细节调整:对吊顶进行细节调整,确保整体效果美观、顺直。
7、清洁收尾:清除施工现场杂物,进行清洁收尾工作。
四、质量检验1、检查龙骨和吊杆的安装质量,确保其牢固、垂直。
2、检查石膏板的安装质量,确保其平整、垂直,接缝严密。
3、检查电线布管、灯具安装质量,确保其安全、规范。
4、检查吊顶整体效果,确保其美观、顺直。
五、安全注意事项1、施工前应对施工人员进行安全技术交底,明确施工安全要求。
2、吊顶施工时应设置专人指挥,确保施工安全。
3、使用电动工具时应注意安全用电,确保工具性能良好。
4、施工现场应设置安全警示标志,防止无关人员进入。
5、存放易燃物品的库房应做好防火措施,防止火灾事故发生。
六、结尾石膏板吊顶施工是一项技术要求较高的工作,需要施工人员具备专业的技能和经验。
通过对施工步骤的详细阐述和安全注意事项的强调,希望能为广大施工人员在实践中提供有益的参考和指导。
石膏板吊顶施工技术交底

石膏板吊顶施工技术交底
1. 背景
本文档旨在说明石膏板吊顶施工的技术要点和步骤,以便确保施工过程中的效果和质量。
2. 施工准备
在开始施工前,应做好以下准备工作:
- 准备所需的石膏板、连接件、悬挂材料等材料;
- 检查吊顶的设计图纸和规格要求,确保施工符合要求;
- 配置所需的施工工具,例如电钻、尺子、锯等。
3. 施工步骤
3.1 安装悬挂材料
- 根据设计要求确定悬挂材料的位置和间距;
- 使用电钻等工具将悬挂材料固定在天花板上。
3.2 安装石膏板
- 根据设计要求和实际情况,确定石膏板的尺寸和数量;
- 使用锯等工具将石膏板剪裁成需要的尺寸;
- 将剪裁好的石膏板依次安装在悬挂材料上;
- 使用连接件将各个石膏板连接在一起。
3.3 涂饰和修整
- 根据需要,对石膏板进行涂饰,例如刷涂或贴饰面材料;
- 对石膏板进行修整,确保吊顶的平整和美观。
4. 注意事项
在进行石膏板吊顶施工时,需要注意以下事项:
- 操作前要熟悉施工图纸和规格要求,确保施工按要求进行;
- 悬挂材料的固定要牢固可靠,避免出现安全隐患;
- 石膏板的剪裁要准确,尺寸要符合要求;
- 安装过程中要注意石膏板的平整和连接的牢固性;
- 涂饰和修整要仔细,确保吊顶的装饰效果和质量。
5. 总结
石膏板吊顶施工是一项技术性较强的工作,需要准备工具和材料,并按照设计要求和施工步骤进行操作。
在施工过程中需要注意安全和质量,确保吊顶的效果和持久性。
以上是本文档对石膏板吊顶施工技术交底的简要说明,供参考使用。

纸面石膏板吊顶技术交底

纸面石膏板吊顶技术交底一、工程概述纸面石膏板吊顶是室内装饰装修中常见的一种吊顶形式,具有质轻、防火、隔音、隔热、施工方便等优点,被广泛应用于住宅、办公室、商场等各类建筑空间。
本次技术交底主要针对具体工程名称的纸面石膏板吊顶施工,旨在确保施工质量,规范施工流程,保障施工安全。
二、施工准备1、材料准备纸面石膏板:应选择符合国家标准的产品,规格尺寸根据设计要求确定,一般常用的规格有 1200mm×2400mm、1200mm×3000mm 等,厚度有 95mm、12mm 等。
轻钢龙骨:包括主龙骨、次龙骨、边龙骨等,应选用质量合格、规格型号符合设计要求的产品。
吊杆:一般采用直径为 8mm 或 10mm 的全牙镀锌丝杆。
配件:包括吊挂件、连接件、插接件等,应齐全完好。
紧固材料:如自攻螺丝、膨胀螺栓、铆钉等,应符合相关标准。
2、工具准备电动工具:电锯、电钻、电焊机、无齿锯等。
手动工具:拉铆枪、手锯、手刨子、钳子、螺丝刀、扳子、钢尺、水平尺、线坠等。
3、作业条件准备吊顶内的各种管道、设备已安装完毕,并经隐蔽验收合格。
房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高已测量完成,并符合设计要求。
施工所需的材料已运至现场,分类存放,并有防护措施。
施工所需的脚手架或操作平台已搭设完毕,并经安全验收合格。
三、施工工艺流程1、弹线定位根据设计图纸,在墙、柱上弹出吊顶的标高线和主龙骨的位置线。
标高线应弹在墙、柱的阳角处,并标识清楚。
主龙骨的位置线应根据房间的跨度和设计要求确定,间距一般为900mm~1200mm。
2、安装吊杆根据弹线位置,在楼板上钻孔,安装膨胀螺栓或用射钉固定吊杆的预埋件。
将吊杆的一端与预埋件连接牢固,另一端套上丝扣,并安装好螺母。
吊杆的长度应根据吊顶的标高和楼板的实际情况确定,一般应保证吊杆的长度能够调节,且螺母下应有不少于 3 个丝扣的余量。
3、安装主龙骨将主龙骨吊挂件安装在吊杆上,并将主龙骨插入吊挂件的卡槽内。
石膏板吊顶工程技术交底

弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板 (1)弹线
根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙 上划好龙骨分档位置线。 (2)安装主龙骨吊杆
在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,根据结构格栅或屋架位置, 安装吊杆,间距为 400-600mm,如遇梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。 (3)安装主龙骨
主龙骨沿房间长向布置,间距宜 200-250mm,主龙骨距墙边小于等于 200mm。 (4)安装次龙骨 次龙骨安装固定间距在 250 mm 左右。 (5)纸面石膏板的安装
(5)纸面石膏板的长边(即包封边)应沿纵向次龙骨铺设。
(6)石膏板的接缝,应按设计要求进行板缝处理。
(7)纸面石膏与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业。字)
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份 第2页共2页
交底部位
石膏板吊顶工程
交底日期
年月日
交底人签字
接收人签字
交底内容: 自攻螺丝钉距板边(纸面石膏板即包封边)10-15mm 为宜,切割的板边以 15-20mm。钉头嵌入纸
面石膏板深度以 0.5-1.0mm 为宜,钉帽应刷防锈涂料,并用石膏腻子抹平。
四、质量要求
(1)纸面石膏板吊顶要表面平整,洁净,无污染。边缘切割整齐一致,无划伤,缺楞掉角。
纸面石膏板与木龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收木骨架下面(即 做隐蔽验收工作)安装纸面石膏板。安装纸面石膏板用自攻螺丝(规格 25*3.5mm)固定,自攻螺 丝钉距板边以 150-170mm 为宜,板中钉距不超过 200mm 螺钉应与板面垂直,均匀布置,已弯曲、 变形的螺钉应剔除,并在离原钉位 50mm 处另安装螺钉。
石膏板吊顶施工技术交底(一)

石膏板吊顶施工技术交底(一)引言概述:石膏板吊顶施工技术交底旨在介绍石膏板吊顶的施工技术及相关注意事项。
本文将从材料准备、基础处理、实施步骤、装饰效果和质量验收等五个大点展开叙述。
通过详细的交底,希望能够使施工人员能够掌握石膏板吊顶施工的技术要点,确保施工质量。
正文:一、材料准备1.1 石膏板选择:选择符合国家标准的石膏板,考虑吊顶使用环境和负荷要求选择适合的厚度和型号。
1.2 辅助材料采购:准备好吊顶框架所需的金属龙骨、螺钉、石膏粉等附属材料。
1.3 检查材料质量:在施工之前,仔细检查石膏板和辅助材料的质量,确保无破损、无变形、无污染等问题。
二、基础处理2.1 清理基层:清理吊顶基层,确保表面干净、平整,并清除任何障碍物。
2.2 基层处理:根据吊顶设计要求,处理基层,如填补裂缝、涂刷防水涂料等,保证基层的稳定性和耐久性。
2.3 安装龙骨:按照设计图纸要求,使用金属龙骨安装吊顶的支撑框架,确保龙骨的平整度和牢固度。
三、实施步骤3.1 石膏板切割:根据设计尺寸,使用专业工具将石膏板切割成所需形状和尺寸。
3.2 安装石膏板:将切割好的石膏板插入金属龙骨之间,用螺钉固定,注意预留适当的膨胀缝隙。
3.3 打磨石膏板:使用砂纸或石膏板打磨机对板面进行打磨,确保平整度和表面光滑。
四、装饰效果4.1 涂刷底色:在石膏板施工完成后,进行涂刷底色处理,为吊顶的最终装饰效果做好准备。
4.2 表面装饰:根据设计要求,选择合适的装饰材料,如乳胶漆、壁纸等,进行表面装饰处理。
4.3 灯具安装:根据客户需求,安装各种灯具,如吸顶灯、射灯等,提高吊顶的美观性和实用性。
五、质量验收5.1 安全检查:对石膏板吊顶进行安全检查,确保吊顶的牢固性、稳定性和防火性达到相关要求。
5.2 表面检验:对石膏板表面进行检查,确保表面平整、光滑,无明显瑕疵和缺陷。
5.3 功能检验:测试安装灯具的效果,确保灯具的亮度、光色等功能正常。
总结:通过以上几个大点的介绍,可以看出石膏板吊顶施工技术交底的重要性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
石膏板吊顶质量安全技术交底记录
一、石膏板吊顶安装质量要求
1、石膏板吊顶材料的选择:要选用优质的石膏板材料,具有较高的
密度和强度,并符合国家标准要求。
2、石膏板吊顶的安装位置和支撑结构:在进行石膏板吊顶安装前,
需要仔细测量和确定吊顶的安装位置,布置横、竖向的主、辅悬挂系统,
并合理设计吊顶的承重结构。
3、石膏板吊顶的面层处理:石膏板吊顶面层要求平整、光滑,应合
理安排接缝位置,确保接缝处无开裂、鼓包等情况。
4、石膏板吊顶的固定和连接:石膏板吊顶的固定和连接要采用适当
的方法和材料,确保吊顶的牢固稳定,不会出现松动、脱落等情况。
5、石膏板吊顶与其他构件的衔接:石膏板吊顶与其它构件(如墙体、地面等)的衔接要严密,不得漏接,保证吊顶的整体效果。
二、石膏板吊顶安全注意事项
1、石膏板吊顶的施工环境要求:施工现场要保持干燥、整洁,避免水、火等物质的侵入和操作的干扰。
2、施工人员的安全防护措施:施工人员操作时要佩戴好安全帽、安
全鞋,避免发生工地人员伤害事故。
3、石膏板吊顶施工工具的选用和使用:施工工具要符合质量标准,
使用时要正确使用,避免出现意外伤害。
4、石膏板吊顶的悬挂和支撑设施:悬挂和支撑设施要经过严格的检查和测试,保证其承重能力和稳定性。
5、石膏板吊顶施工过程中的安全措施:在进行石膏板吊顶施工时,要注意固定梯子、脚手架等升降设备的稳定性,并避免悬挂吊顶材料上身下腿的情况发生。
通过以上安全技术交底,施工人员可以充分了解石膏板吊顶的质量要求和安全注意事项,提高施工过程中的操作水平和安全意识,并确保石膏板吊顶的质量安全。
同时,建议施工单位在施工过程中加强监督和检查,确保质量和安全的达到预期要求。
