高层住宅地下室工程施工方案

地下室工程施工方案

工程名称: 2#.3#楼

建设单位:

监理单位:

施工单位:

目录

1. 编制依据 ································ 2

2. 工程概况 ································ 2

3. 施工准备 ································ 3

3.1. 技术准备 ····························· 3

3.2. 基础施工阶段劳动力投入 ······················ 3

3.3. 材料机械准备 ··························· 3

3.4. 施工顺序 ····························· 4

4. 施工工艺 ································ 5

4.1. 人工清底 ····························· 5

4.2. 混凝土垫层施工 ·························· 5

4.3. 基础砖膜施工 ··························· 5

4.4. 防水层施工 ···························· 6

4.5. 防水保护层 ···························· 7

4.6. 施工缝做法 ···························· 7

4.7. 承台、地梁及底板施工 ······················· 8

4.8. 墙柱及顶板施工 ························· 17

4.9.后浇带处理 23

4.10雨季施工 23

5. 质量保证措施 ····························· 24

5.1. 项目质量管理目标 ························ 24

5.2. 设置质量管理机构 ························ 24

5.3. 保证人员素质 ·························· 24

5.4. 明确责任,实行奖罚制 ······················ 25

5.5. 确保工程质量的技术管理措施 ··················· 25

6. 安全生产管理措施 ··························· 26

6.1. 安全管理的基本原则 ······················· 26

6.2. 健全管理体系 ·························· 26

6.3. 认真执行各项安全管理制度 ···················· 26

6.4. 安全生产教育 ·························· 27 —第 2 页—

1. 编制依据

1.1 工程施工合同

1.2 本工程施工图纸及设计说明

1.3 图纸会审纪要及设计变更

2. 工程概况

2.1 本工程主楼为剪力墙结构,车库地下一层,主楼地下二层,地上三十三层, 基础采用灌注桩基础,主楼地下二层层高为3.45m,地下一层层高为3.3m,地下车库层高为5.00m,地上一层层高为3.3m,地上标准层层高为3m,建筑物檐口高度为99.90m,建筑面积为47079.58㎡。地下室承台、基础梁、底板混凝土均为C35p6抗渗混凝土,地下室顶板为C30抗渗混凝土,地上主体结构混凝土为C40.C35、C30、C25 普通混凝土。过梁及构造柱采用C25普通混凝土。

2.2 地下室基础底板厚度为300mm,。车库底板内设有五个1620mm×1200mm×1500mm深的集水坑,2#楼底板内设有长*宽*深=1600*1200*1500集水井二个,另外电梯集水井长*宽*深=2000*2000*2000的二个。3#楼底板内设有电梯集水井2000*2000*2000的二个,另外设有1620*1200*1630(深)二个集水井,1600*1200*1580(深)二个集水井,地下室墙厚为300mm、250mm,地下室顶板厚为250mm。

2.3 本工程裙楼为框架结构,地下一层,地上一层,基础采用灌注桩桩基础,地下室层高为5.37m,地下室底板上平面标高为-5.67m,建筑高度为4.80m,裙楼总建筑面积为960㎡。地下室底板混凝土为C35 p6抗渗混凝土,地上主体结构混凝土外墙为C40、抗渗混凝土, 地下室顶板采用C30抗渗混凝土。

2.4 裙楼基础底板厚度为300mm,底板内设置800宽后浇带一道,地下室墙厚为300mm(250㎜),顶板厚为250mm。

2.5 主楼与裙楼、地下车库底板均采用2mm厚涂膜柔性防水层与4mmSBS防水卷材,

—第 3 页—

底板平面采用20厚1:2.5水泥砂浆+50厚细石混凝土(商品混凝土)保护层。

3. 施工准备

3.1. 技术准备

3.1.1 组织有关施工人员认真熟悉图纸,制订材料进场计划。

3.1.2 根据工程的定额用工编排劳动力、机械及周转材料的进场计划。

3.1.3 制定施工进度计划。

3.1.4 做好桩基工程的验收与资料移交工作。

3.2. 基础施工阶段劳动力投入

工 种 钢筋工 木工 混凝

土工 架子工 电焊工 电工 防水工 合计

人 数 45 55 10 7 5 2 15

139

3.3. 材料机械准备

3.2.1 主要周转材料:

φ48脚手架钢管,十字扣件,山形卡,12厚木胶合板模板,12厚竹胶合板、木方等

工程用材料:商品混凝土。

3.2.2 主要机械设备一览表:

名称 型号 单位 数量 备注

自升式起重机 QTZ63B-5013 台 2

—第 4 页—

混凝土搅拌机 JD-350型 台 1

钢筋成型弯曲机 GW-40 台 2

钢筋切断机 GQ40 台 2

交流电焊机 BXI-500 台 3

蛙式打夯机 HW-60 台 2

平刨机 MB503 台 1

圆盘锯 MJ104A 台 1

压刨机 MB104B 台 1

插入式振捣器 HZ50

台 5 应有备用数

空气压缩机

ZY-1.6/10 台 1

3.4. 施工顺序

机械开挖施工完毕  人工挖土  破桩头  支设底板垫层模板 

浇筑底板垫层混凝土 放线 砖模 防水层施工  防水保护层施工  绑扎底板底层钢筋

按支撑架绑扎底板上层钢筋  墙柱插筋绑扎  止水钢板焊接安装 

底板上口及导墙模板支设、加固

 底板混凝土浇筑  混凝土养护、测温  搭设满堂架

夹层地下室施工  地下室墙板钢筋绑扎  地下室墙体合模 地下室墙体合模 支设地下室顶板模板  绑扎地下室顶板钢筋  地下室墙体及顶板混凝土浇筑 

拆模、养护  地下室混凝土子分部验收  地下室外墙防水层施工  防水保护墙砌筑  回填土  地下室填充墙砌筑  基础分部工程验收。

—第 5 页—

4. 施工工艺

4.1. 人工清底

4.1.1.人工清底

4.1.1.1. 人工清土应确保基底土不受扰动,且基底标高正确。

4.1.1.2. 人工清土应及时,清理出来的土方用吊车吊到3#高层南侧然后用型号为200C挖掘机倒运到建设单位指定弃土场地。

4.1.2.基坑排水

沿基底四周(建筑物外侧)设置300宽、300深砖砌排水明沟,转角部位设集水井,集水井的尺寸为800×800×800mm。

4.2. 混凝土垫层施工

根据设计图纸中地梁与承台的平面尺寸放出基础垫层的边线位置,垫层外框模采用60×100mm木方制作,用¢12@1500mm,400mm长钢筋头打入土中控制垫层混凝土上口标高。混凝土采用C15商品混凝土浇筑,表面随打随抹。混凝土浇筑12小时后洒水养护,待表面强度达到1.2MPa以后才能允许人员在其上走动和进入其它工序。

4.3. 基础砖膜施工

基础梁模板根据设计要求采用砖模砌筑,砖膜厚度为240mm,座落在垫层上,采用M5水泥砂浆砌筑MU10红砖,砌筑前先在垫层上放出底板处轮廓线,砖模内侧边线比底板外皮线大40mm,为防水保护层厚度做法尺寸。砖模内侧抹20㎜厚1:2水泥砂浆,后做柔性防水在抹20㎜厚1:2水泥砂浆,阴阳角做成弧形,

砖膜做法见图,

承台梁 240砖模 外墙 承

台

承

—第 6 页—

4.4. 防水层施工

底板防水为抗渗钢筋混凝土自防水与柔性防水层组成。柔性防水由专业分包单位施工。具体详见防水施工方案(柔性防水方案)

4.4.1.设计要求:

本工程地下室防水等级为二级,地下室底板、外墙做2㎜厚柔性防水涂料防水层。

4.4.2.材料要求:

原材料进场应有其生产日期、产品合格证及说明书。

材料应抽样进行复验,符合规范要求后方可使用。材料进场后应妥善保管,宜存在通风处,且严禁烟火。

4.4.3.基层处理:

基层应坚硬,清洁干净,表面无浮土、砂粒等污物。基层表面应平整、光滑,不能有凹凸不平及起砂现象。阴阳角应抹成圆弧形。基层应保持干燥,其含水率以小于9%为宜。

4.4.4.涂抹施工工艺:

基层处理→细部加强处理→柔性防水层→防水保护层。

4.4.5.施工注意事项:

1)涂刷原则为先垂直面,后水平面,先阴阳角和细部,后大面。每道涂刷方向应互

合集下载

三层地下室深基坑专项施工方案

三层地下室深基坑专项施工方案

三层地下室深基坑专项施工方案

一、背景

近年来,城市建设不断加快,地下空间利用需求日益增长。在一些大型建筑项目中,为提高土地的利用率,设计建造三层地下室已成为一种常见的选择。然而,三层地下室的深基坑施工涉及到复杂的工程技术和安全管理问题,需要制定专项施工方案以确保施工顺利进行。

二、地下室深基坑施工流程

1. 前期准备阶段

在施工前,需要进行详细的勘察与设计工作,确定地下室的结构、尺寸及相邻建筑物的情况。同时,还需要考虑周边环境、地质情况等因素,制定合理的施工方案。

2. 地下室基坑开挖

地下室基坑开挖是地下室深基坑施工的关键环节。在此阶段,需要根据设计要求逐层开挖基坑,并采取支护措施以确保施工安全。

3. 地下室结构施工

在地下室基坑开挖完成后,需要进行地下室结构的施工。这一阶段包括地下室墙体、地板、屋面等结构的施工,要保证结构的稳定性和承载能力。

三、三层地下室建筑技术要点

1. 基坑支护设计

基坑支护设计是三层地下室深基坑施工中的重要环节。在设计支护方案时,需要考虑地下水位、土质情况、地下室的结构特点等因素,确保支护系统的稳定性。

2. 地下室结构设计

地下室结构设计需考虑地下水压力、土壤荷载等因素,确保地下室结构的稳定性和安全性。同时,还需要根据地下室的使用要求,设计合理的空间布局和功能分区。 四、施工现场安全管理

1. 安全标准

施工现场要严格遵守相关安全规定,制定并执行严格的安全标准,确保施工人员的人身安全。

2. 安全设施

在施工现场设置警示标志、安全带、消防器材等安全设施,做好防护工作。

五、总结

三层地下室深基坑的专项施工方案涉及到多个环节,包括前期准备、基坑开挖、地下室结构施工等。在施工过程中,需要严格遵守相关安全规定,确保施工的顺利进行。希望通过本文的介绍,可以对三层地下室深基坑专项施工方案有一个初步的了解。

地下室各工序穿插施工方案

地下室各工序穿插施工方案

地下室各工序穿插施工方案

引言

地下室施工是建筑工程中的一个重要环节,它涉及到多个工序的穿插施工。在地下室施工中,各个工序的合理穿插有助于提高施工效率、减少施工周期并确保施工质量。本文将介绍地下室各工序的穿插施工方案,并提供一些建议和注意事项。

地下室施工工序

在地下室施工中,通常包括以下工序:

1. 地基基础施工:地基基础施工是地下室施工的第一步,它包括地基开挖、土方平整、基础混凝土浇筑等工作。

2. 结构施工:结构施工是地下室施工的关键步骤,它包括地下室结构墙体、梁、柱等的施工。 3. 地下室地面施工:地下室地面施工是地下室施工的重要环节,它包括地面防水、地下室地面材料铺设等工作。

4. 地下室管道施工:地下室管道施工是地下室施工的难点之一,它包括排水、通风、电力等管道的铺设。

5. 室内装修施工:室内装修施工是地下室施工的最后一步,它包括墙面、地面、天花板等的装修施工。

各工序的穿插施工方案

在地下室施工中,各个工序的穿插施工需要考虑工序的先后关系、工期安排、材料准备等因素。下面是地下室各工序穿插施工的具体方案: 地基基础施工与结构施工

地基基础施工与结构施工是地下室施工的前期工作,应尽量同时进行。地基基础施工完成后,可以进行基础墙体的施工。这样可以节省施工时间,提高施工效率。同时,还需要注意以下几点:

• 地基基础施工应与结构施工有一定的时间间隔,以确保基础的强度和稳定性。

• 地基基础施工后,需要及时进行基础墙体的立柱定位,以确保结构施工的准确性。

结构施工与地下室地面施工

结构施工与地下室地面施工可以同时进行。结构施工时,可以在墙体、梁、柱等结构完成后,进行地下室地面的防水施工。这样可以保证地下室的结构安全,避免地面施工对结构施工的影响。 结构施工与地下室管道施工

结构施工与地下室管道施工的穿插施工需要谨慎安排。通常情况下,结构施工完成后,才能进行管道的铺设。但在一些特殊情况下,可以在结构施工过程中进行部分管道的预埋。这样可以减少后续的管道施工工作。

高层地下室采光井施工方案

高层地下室采光井施工方案

高层地下室采光井施工方案

1. 引言

在高层建筑中,地下室是重要的部分,通常用于停车、储存和其他设施。然而,由于地下室的位置,采光是一个常见的问题。为了充分利用自然光,提高地下室的舒适性和可用性,采光井的施工成为必要的步骤。本文将介绍高层地下室采光井施工方案。

2. 施工方案概述

高层地下室采光井的施工方案包括以下几个关键步骤:

1. 确定采光井的位置和尺寸:根据地下室的布局和需要照明的区域确定采光井的位置和尺寸。通常情况下,采光井应尽可能靠近地面,以便更好地接收阳光。 2. 选择合适的材料:采光井的施工材料应具有良好的耐久性和隔热性能,同时能够有效地防止水渗漏和气体透入。

3. 施工准备工作:清理并修复采光井周围的地面,确保施工区域的安全和通行。

4. 防水处理:采光井的底部和周围需要进行防水处理,以防止地下水渗入和水浸。

5. 施工采光井墙体:根据设计方案,采用适当的材料修建采光井墙体。确保墙体的平整和牢固。

6. 安装透明材料:在采光井的顶部或侧面安装透明材料,如玻璃或塑料板,以便阳光可以透过并照亮地下室。

7. 安装光学系统:根据需要,可以安装光学系统来引导阳光进入地下室的不同区域。 3. 施工细节

3.1 确定采光井的位置和尺寸

在确定采光井的位置和尺寸时,需要考虑以下因素:

• 地下室布局:确定采光井的位置是否能够覆盖地下室的大部分区域。

• 建筑结构:选择采光井的位置应考虑到建筑结构的影响,如柱子、梁等。

• 自然光线:采光井应能够接收尽可能多的自然光,因此应避免遮挡物如建筑物、树木等。

3.2 选择合适的材料

为了确保采光井的耐久性和隔热性能,可以选择以下材料:

• 墙体:可以选择混凝土、石材等耐久性较高的材料。需要注意墙体必须具有良好的隔热性能和防水性能。 • 透明材料:常用的透明材料有玻璃和塑料板,可以根据要求选择适当的材料。

3.3 防水处理

为了防止地下水渗漏和水浸,需要进行以下防水处理:

地下室工程施工组织设计(3篇)

地下室工程施工组织设计(3篇)

第1篇

一、工程概况

本项目为某住宅小区地下室工程,建筑面积约12000平方米,共设置一层地下室,主要用于停车和设备用房。地下室结构形式为框架结构,基础形式为筏板基础,采用地下连续墙作为围护结构。工程地点位于我国某城市,施工工期为6个月。

二、施工部署

1. 施工组织架构

本工程设立项目经理部,下设工程技术部、质量安全部、物资设备部、人力资源部、财务部等职能部门。项目经理为工程负责人,全面负责工程的施工管理工作。

2. 任务划分

(1)工程技术部:负责施工组织设计、技术交底、工程测量、质量检验等工作。

(2)质量安全部:负责施工安全、质量监督、文明施工等工作。

(3)物资设备部:负责工程材料的采购、运输、保管、使用等工作。

(4)人力资源部:负责施工人员的管理、培训、调配等工作。

(5)财务部:负责工程资金的管理、核算、审计等工作。

三、施工准备

1. 技术准备

(1)施工图纸会审:组织设计、施工、监理等单位对施工图纸进行会审,明确设计意图和施工要求。

(2)施工方案编制:根据施工图纸、现场实际情况和施工规范,编制详细的施工方案。

2. 施工现场准备

(1)场地平整:对施工场地进行平整,确保施工环境符合要求。

(2)临时设施:搭建施工临时设施,如办公室、宿舍、食堂、厕所等。

(3)施工道路:修建施工道路,确保材料、设备运输畅通。 3. 加工订货计划

根据施工进度计划,提前订购所需材料、设备,确保施工顺利进行。

四、主要施工方法及技术措施

1. 地下连续墙施工

(1)施工工艺:采用双槽开挖、钢筋笼制作、混凝土浇筑等工艺。

(2)质量控制:严格控制钢筋笼的尺寸、混凝土的坍落度、浇筑速度等。

2. 筏板基础施工

(1)施工工艺:采用分层浇筑、振捣密实等工艺。

(2)质量控制:严格控制混凝土的配合比、浇筑厚度、振捣时间等。

3. 框架结构施工

(1)施工工艺:采用钢筋绑扎、模板支设、混凝土浇筑等工艺。

地下室施工方案(最新)

地下室施工方案(最新)

地下室施工方案

地下室是建筑物中处于室外地面以下的房间。在房屋底层以下建造地下室,可以提高建筑用地效率。一些高层建筑基础埋深很大,充分利用这一深度来建造地下室,其经济效果和使用效果俱佳。今天我们就一起来看看地下室施工方案吧!

地下室施工方案

一、工程概况:

1、设计等级:三级,设计使用年限:50年,建筑耐火等级:一层一级,其余二级,建筑物抗震设防烈度:六度,建筑结构类型:框架结构,建筑层数:地上三层,地下一层,建筑高度10.8米,建筑尺寸:建筑整体长56.9米,宽9.2米,房子整体呈矩形,总建筑面积2666.6平方米,建筑基底面积1105.4平方米,±0.000相当于绝对高程829.35m。

2、地下工程防水:外围护结构本身为防水钢筋混凝土墙(板)抗渗等级为P6

底板、侧墙:一道4MM厚SBS改性沥青防水卷材。底板采用50厚C20细石混凝土保护层;外侧墙采用40MM厚挤塑板保护层。顶板:一道4MM厚SBS改性沥青防水卷材,一道4MM厚SBS改性沥青阻根穿刺防水卷材。

二、施工准备

1、 技术准备

(1)施工前,专项工长根据施工组织设计及施工方案对作业班组进行全面施工技术及安全交底,说明施工方法、技术要点及质量标准。

(2)根据施工图纸和生产安排,技术员编制试验计划,在施工过程中严格执行。原材料进场后,现场技术员应及时做好原材的试验交底工作。试验工进行防水卷材外观检测,然后取样送试。

(3)技术部门收集齐全分包单位资质,特殊工种上岗人员的上岗证等。

(4) 所有防水层在施工之前要经过隐蔽检查合格并办理隐检手续后方可施工。

2、 现场准备

(1)配备灭火器,并与易燃易爆物品隔离。

(2)地下防水混凝土浇筑前检查并清理模板内残留杂物,用水冲净。浇筑混凝土的架子、马道支搭完毕,并有良好的安全措施。

(3)砼工长根据商砼质量技术要求,提前与搅拌站联系,明确浇筑部位、浇筑时间、砼供应速度,并协调车辆调配工作,做好砼的浇筑、泵车、泵管加固、支设等准备工作。

地下室主体工程施工方案

地下室主体工程施工方案

地下室主体工程施工方案

主体工程施工主要包括钢筋、模板、混凝土三个主要分项工程;在主体结构

施工期间砌筑工程和装修工程需要穿插进行,合理安排,充分利用空间和时间。

工艺流程:测量放线一直螺纹连接框架柱筋及绑扎框架柱筋一搭满堂脚手 架一支梁板底模一绑扎梁、板钢筋一支框架柱模一浇筑混凝土一放线进行下一层 一基础28天后砌填充墙。

梁板框架柱混凝土浇筑一次完成,水、电、消防等专业预埋必须配合土建施

工,并且位置准确,楼梯施工同层施工。

一、钢筋工程

钢筋进场必须有材质合格证明书,并取样送检,化验合格后方可使用。从钢

筋的制作到绑扎必须认真细致密切配合,做到既要满足绑扎需要,又要减少现场

积压。

1、钢筋加工

该工程所有钢筋均在施工现场制作,各种构件的钢筋在施工前均由工程技术

人员按图纸要求作出下料表,经工程技术部负责人审核后下发到工地,方可进行

下料,各种成品钢筋必须严格做到按规格堆放整齐,并挂牌标识,且堆放于塔吊

的回转半径之内,以便于垂直运输。

2、钢筋连接

暗柱、框架柱纵筋及框架梁钢筋直径三16采用直螺纹连

接,梁纵筋局部采用闪光对焊,板钢筋、剪力墙水平分布筋、

剪力墙竖向分布筋接头采用绑扎接头。

3、钢筋绑扎与安装

1)柱钢筋绑扎与安装

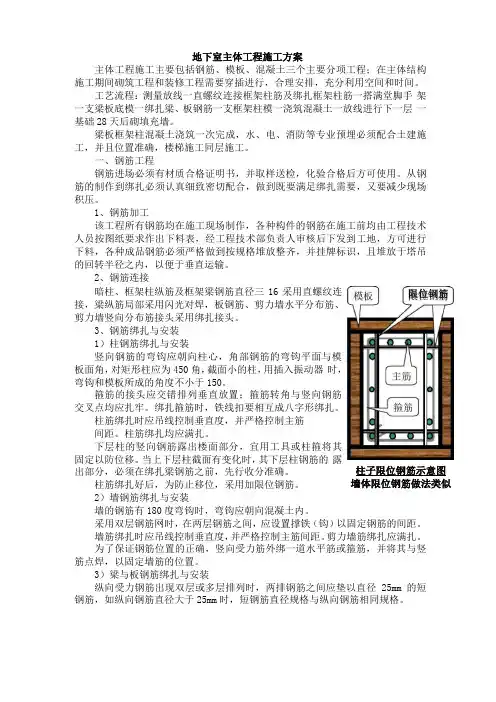

竖向钢筋的弯钩应朝向柱心,角部钢筋的弯钩平面与模

板面角,对矩形柱应为450角,截面小的柱,用插入振动器 时,弯钩和模板所成的角度不小于150。

箍筋的接头应交错排列垂直放置;箍筋转角与竖向钢筋

交叉点均应扎牢。绑扎箍筋时,铁线扣要相互成八字形绑扎。

柱筋绑扎时应吊线控制垂直度,并严格控制主筋

间距。柱筋绑扎均应满扎。

下层柱的竖向钢筋露出楼面部分,宜用工具或柱箍将其

固定以防位移。当上下层柱截面有变化时,其下层柱钢筋的 露出部分,必须在绑扎梁钢筋之前,先行收分准确。

柱筋绑扎好后,为防止移位,采用加限位钢筋。

2)墙钢筋绑扎与安装

墙的钢筋有180度弯钩时,弯钩应朝向混凝土内。

地下室防水工程专项施工方案

地下室防水工程专项施工方案

一、编制依据:

1、本工程设计图纸

2、国家现行有关建筑工程施工和验收标准、规范、规程、图集。

2.1、《建筑工程施工质量统一验收标准》GB50300-2001

2.2、《建筑地面施工质量验收标准》GB50209—2002

2.3、《地下工程质量验收规范》GB50108—2001

2.4、《地下防水工程质量统一验收规范》GB50208—2002

3、现行施工质量、安全生产、文明施工有关政策,文件规定和施工现场的管理制度。

4、现场施工条件及技术状况。

二、 工程概况

略

三、质量保证措施:

1、选择信誉优良的专业防水施工队伍。施工前,验证并向监理申报防水公司营业执照、资格证书、材料出厂检验报告、产品合格证、施工人员上岗证等需相关资料.

2、随时加强与业主、监理、项目部的沟通,把质量问题解决在萌芽的施工过程中,对工人进行防水材料的技术交底,组织工人认真学习施工规范,严格按施工程序进行操作。

3、防水施工队进入现场的防水材料,必须向项目部、监理单位填写办理材料报审单,经国家认可的材质部门复检合格后才能使用。

4、防水施工队施工前,项目部配合防水施工队将基层表面的建渣、水泥锅巴、架料等杂物清理干净,基层必须达到坚固平整,无翻沙、无空鼓、无松动开裂等现象,屋面找平坡度应符合设计、验收、施工规范要求,项目部移交防水施工队的施工基面在保持干净、干燥后再进行防

水施工。

5、本施水施工严格按国家《屋面工程技术规范》GB50345-2004、《地下工程质量技术规范》GB50108—2001进行施工,并符合《屋面工程质量统一验收规范》 GB50207—2002和《地下防水工程质量统一验收规范》GB50208-2002的规范要求,项目部移交给防水施工队的施工基面,(平面、立面、门槛边、阴阳角、穿墙管)必须平整压实压光强度合格,土建及水电安装单位需配合防水单位,要求一次性到位,管洞周边必须用细石砼浇灌填充密实,抹灰必须到位,达到无松动,符合设计验收,施工规范质量要求,防水施工队在施工技术和质量上做到“自检、互检、专检”三检不放松,达到一次性验收合格.如项目部后续施工人为损坏防水层,项目部及时通知防水施工队进行修复,杜绝渗漏。

挖地下室防塌工程施工方案

一、工程概况

本工程为某住宅小区地下室开挖工程,地下室占地面积约1000平方米,深度约5米。根据地质勘察报告,场地地质条件较差,地基承载力不足,地下水位较高,存在较大的坍塌风险。为确保施工安全和工程质量,特制定本防塌工程施工方案。

二、施工目标

1. 严格控制地下水位,确保施工安全;

2. 采取有效措施,防止土体坍塌;

3. 确保施工质量,达到设计要求。

三、施工准备

1. 施工人员:组织具备相关专业知识和技能的施工队伍,进行施工前的培训和技术交底;

2. 施工材料:准备足够的钢筋、模板、水泥、砂石等施工材料;

3. 施工设备:准备挖掘机、装载机、混凝土搅拌机、泵车等施工设备;

4. 施工方案:制定详细的防塌工程施工方案,报相关单位审批。

四、施工方法

1. 地下水位控制

(1)采用降水井施工,降低地下水位,确保施工安全;

(2)降水井施工应遵循以下原则:

a. 降水井布置合理,间距均匀;

b. 降水井深度满足施工要求;

c. 降水井施工过程中,注意观测水位变化,及时调整降水井施工方案。

2. 土体坍塌防治

(1)采用分层开挖,每层厚度控制在0.5-1.0米,避免一次性开挖过深;

(2)开挖过程中,及时清理土体,减少土体暴露时间; (3)采用钢支撑和锚杆加固,提高土体稳定性;

(4)加强监测,发现异常情况及时采取措施。

3. 施工质量保证

(1)严格控制施工材料质量,确保施工质量;

(2)加强施工过程管理,严格执行施工方案;

(3)对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

五、施工进度安排

1. 施工前期准备:15天;

2. 地下水位控制:15天;

3. 土体坍塌防治:30天;

4. 施工质量保证:20天;

5. 施工总工期:80天。

六、安全文明施工

1. 施工现场设置安全警示标志,确保施工安全;

2. 加强施工人员安全教育,提高安全意识;

3. 严格执行文明施工规定,保持施工现场整洁。

高层建筑的施工方案(3篇)

第1篇

一、项目概况

本项目为某城市中心区域的一座高层建筑,总建筑面积为120000平方米,建筑高度为100米,共28层,其中地下2层,地上26层。建筑结构形式为钢筋混凝土框架-剪力墙结构,建筑抗震设防类别为乙类,抗震等级为二级。建筑用途为商业、办公及酒店式公寓。

二、施工组织与管理

1. 施工组织机构

成立以项目经理为领导的施工项目部,下设工程技术部、质量安全管理部、物资设备部、人力资源部、财务部等职能部门。各职能部门职责明确,确保项目顺利实施。

2. 施工进度管理

根据工程特点,编制详细的施工进度计划,明确各阶段任务、时间节点和责任人。定期召开施工进度协调会,确保施工进度按计划推进。

3. 质量安全管理

建立健全质量管理体系,严格执行国家及行业标准,确保工程质量。成立质量安全管理小组,定期进行质量检查,发现问题及时整改。

4. 物资设备管理

做好物资设备采购、验收、保管、使用等工作,确保施工所需物资设备质量合格、数量充足。

5. 人力资源配置

根据工程特点,合理配置各类专业技术人员和施工人员,确保施工质量、进度和安全。

三、施工工艺与技术措施

1. 基础工程

(1)基坑支护:采用围护桩加内支撑的支护结构,围护桩采用旋挖钻机成孔,钢筋笼采用搭接焊接,混凝土采用泵送施工。 (2)基坑降水:采用井点降水,井点布置合理,确保基坑内水位低于基础底面。

(3)基础施工:基础采用钢筋混凝土筏板基础,钢筋采用绑扎、焊接,混凝土采用泵送施工。

2. 结构工程

(1)框架柱:采用钢筋笼整体吊装,混凝土采用泵送施工。

(2)框架梁:采用钢筋笼整体吊装,混凝土采用泵送施工。

(3)剪力墙:采用钢筋笼整体吊装,混凝土采用泵送施工。

(4)楼板:采用预制楼板,现场安装。

3. 装饰装修工程

(1)外墙装饰:采用干挂石材,现场安装。

(2)内墙装饰:采用涂料、壁纸等材料,现场施工。

(3)地面装饰:采用地砖、木地板等材料,现场施工。

地下室铸铁排水施工方案(3篇)

第1篇

一、工程概况

本工程为某住宅小区地下室铸铁排水系统施工,地下室建筑面积为20000平方米,地下水位较高,排水系统设计为重力自流排水。为确保施工质量和工程进度,特制定本施工方案。

二、施工准备

1. 技术准备

(1)熟悉施工图纸,了解设计要求及施工工艺。

(2)对施工人员进行技术交底,明确施工质量、安全、进度要求。

(3)对施工人员进行相关规范、标准培训,提高施工技能。

2. 材料准备

(1)铸铁排水管、检查井、雨水斗等材料符合设计要求,质量合格。

(2)砂、石子、水泥等原材料质量符合规范要求。

(3)施工工具、设备齐全,性能良好。

3. 施工人员准备

(1)施工人员具备相关资质,熟悉施工工艺。

(2)施工人员安全意识强,遵守操作规程。

三、施工工艺

1. 施工顺序

(1)施工前,对地下室排水系统进行测量放样,确定管道走向。

(2)按照放样结果,进行土方开挖,确保排水管道基础平整。

(3)安装排水管道,包括主管道、支管道、检查井等。

(4)对排水管道进行试压、通水试验,确保管道无渗漏。

(5)对检查井进行封闭,施工完毕。 2. 施工要点

(1)管道基础

1)根据设计要求,确定管道基础尺寸和标高。

2)采用砂、石子、水泥等材料进行基础铺设,确保平整、坚实。

(2)管道安装

1)按照施工图纸要求,确定管道走向和标高。

2)采用卡箍固定管道,确保管道连接牢固。

3)对管道进行坡度调整,确保排水畅通。

4)检查井安装

1)根据设计要求,确定检查井位置和尺寸。

2)对检查井基础进行处理,确保平整、坚实。

3)安装检查井,确保井体与基础连接牢固。

4)对检查井进行封闭,施工完毕。

(3)试压、通水试验

1)对排水管道进行试压,确保管道无渗漏。

2)进行通水试验,检查排水系统是否畅通。

3)对试验过程中发现的问题进行整改,确保排水系统符合设计要求。

四、质量控制

1. 材料质量控制

(1)对进场材料进行验收,确保材料质量符合设计要求。
