装修装饰工程施工组织设计案例分析

1
2020年4月19日

装修装饰工程施工
组织设计案例分析
文档仅供参考

2
2020年4月19日

装修装饰工程施工组织设计案例
一,装修装饰工程施工组织设计<>案例
案例1 IN42 施工顺序的确定
【背景材料】
某装饰公司承接了某公寓装饰装修工程后,在其编制的施工组织设
计<>中确定了:
施工展开程序
(1)先准备后开工;(2)先围护后装饰;(3)先室内后室外;(4)先湿后
干;(5)先面后隐;(6)先设备管线,后面层装饰.
2.室内首层装饰工程的施工顺序
清理,放线→安装门框→墙面石材→水电管线安装→地面石材→安
装吊顶龙骨→安装纸面石膏板→安装灯具,喷洒头→安装踢脚,饰
板,门→局部顶墙涂料→清理验收.
【问题】
文档仅供参考
3
2020年4月19日

上述施工展开程序中错误的是哪几项 写出正确程序.
上述室内装饰工程施工顺序中有何错误 写出正确的顺序安排.
案例2 IN42 施工平面布置图的安排
【背景材料】
某单位工程装饰装修施工现场平面布置如例图2-1所示.
【问题】
平面图设计的基本原则是什麽
指出例图2-1不合理的布置,应如何修改
案例3 IN42 组织机构的确定和劳动力的配备
【背景材料】
某装饰公司承接了一单位工程装饰装修任务,经过研究确定了装饰
装修单位工程施工组织设计<>的内容,并确定了编制程序如下.
编制内容
工程概况
施工部署
施工进度计划
施工方法及技术措施
各种资源需要量计划
施工准备工作计划
主要技术经济指标
编制程序:
熟悉审查图纸,进行调研→计算工程量→编制施工进度计划→设计
文档仅供参考
4
2020年4月19日

施工方案→编制施工准备工作计划→编制各种资源需要量计划→
确定临时生产,生活设施→确定临时水,电管线→计算技术经济指
标.
【问题】
上述装饰装修单位工程施工组织设计<>中缺少什麽内容
上述编制程序有何错误 请写出正确的编制程序.
案例4 IN42 组织机构的确定和劳动力的配备
IN42 施工方法和施工机械的选择
【背景材料】
某施工单位受建设单位委托承担了北方某饭店室内装修工程项目
的施工任务,并签订了施工合同.工期为 10月1日至 4月30日.
建设单位口头提出,要求施工单位3日内提交施工组织设计<>.
施工组织设计<>中的部分内容如下.
编制依据
招标文件,答疑文件及现场勘查情况.
工程所用的主要规范,标准,规程,图集:<建筑地面工程施工及验收
规范>(GB20209-95),<建筑装饰装修工程质量验收规范>(GB50210-
),<建筑内部装修设计防火规范>(GB50222-95)
工程概况
施工部署
内装修工艺流程图:
施工方案及主要技术措施
文档仅供参考
5
2020年4月19日

轻钢龙骨石膏板吊顶
木作施工要求和方案
地面石材工程
墙面干挂大理石施工方案
涂料工程
裱糊工程
装饰木门施工技术要求及施工方案
油漆工程
地砖粘贴工程
地毯工程
5,施工工期,施工进度及工期保证措施
6,质量目标及保证措施
7,项目班子组成
8,施工机械装备及人员装备
9,消防安全措施
【问题】
你认为施工组织设计<>编制依据中有哪些不妥,为什麽
你认为施工组织设计<>内容有无缺陷 请补充完整.
内装修工艺流程是否合理 请给出正确的施工工艺流程.
二,IN422020 装饰装修工程施工进度控制计划案例
案例5 IN422021 单位工程综合施工进度计划的编制
【背景材料】
文档仅供参考
6
2020年4月19日

某装饰工程项目分三段施工,各工序的作业时间分为:
吊顶3天/段→顶墙涂料2天/段→铺木地板1天/段.
施工流向为:Ⅲ段→Ⅱ段→Ⅰ段.
【问题】
1.绘制时标网络计划(双代号)
2.计算各工序的时间参数
3.当项目进度计划实施到第7天结束时,检查发现第Ⅱ段吊顶,第
Ⅱ段顶墙涂料正待开始,第Ⅲ段顶墙涂料刚刚完成,第Ⅲ段木地板
正待开始.试在时标网络计划图上标注实际进度前锋线,并分析所
检查的结果是否正常.
案例6 IN422022 分部分项工程施工进度计划的编制
【背景材料】
某装饰公司承接了一写字楼室内装饰工程项目.该工程包含门窗,
吊顶,地面,轻质隔墙,饰面砖,涂饰,细部等装饰分项工程及相应的
水,电安装工程.例表6-1表示了该工程各项工作间的逻辑关系及
作业时间:
【问题】
编制分部分项工程施工进度计划网络图.
标出关键线路.
若增加资金投入15000元的情况下,可完成下面任何一项任务:(1)
减少活动5的时间2天;(2)减少活动3的时间2天;(3)减少活动
7的时间2天.如果工期每缩短一天,可节约10000元.请问应该选

合集下载

建筑装饰施工管理的可持续发展策略与案例分析

建筑装饰施工管理的可持续发展策略与案例分析

建筑装饰施工管理的可持续发展策略与案例分析摘要:建筑装饰行业在现代社会中扮演着至关重要的角色,然而,它也是资源消耗巨大和环境影响显著的行业之一。

随着可持续发展理念的兴起,建筑装饰领域也迫切需要采取措施,以减少不可持续的做法,提高环保性,并促进社会责任。

本论文旨在探讨建筑装饰施工管理的可持续发展策略,并通过案例分析和性能评估,为未来的发展方向提供有利的参考。

关键词:建筑装饰,施工管理,可持续发展,性能评估,案例分析1.建筑装饰施工管理的概述建筑装饰施工管理是建筑工程领域中的一个关键领域,其任务是确保建筑物内外部的装饰和装修工作按计划进行,以满足设计要求和客户期望。

这一领域涵盖了广泛的任务,从室内和外部装修,涂料、地板、墙壁和天花板的安装,到设备安装和装饰材料的选择。

1.1建筑装饰的定义和范围建筑装饰通常涉及到建筑物的内部和外部美化工作,以提高建筑的功能性和美观性。

这包括装修工程,如粉刷、瓷砖、地板铺设、木工工程、墙壁和天花板装饰,以及与装饰相关的设备安装,如照明、通风和暖通系统。

装饰也可以包括家具和家居配饰的选择和布置,以满足室内设计的要求。

建筑装饰的范围非常广泛,需要综合考虑设计、材料选择、施工工艺、预算控制和时间管理等多个方面[1]。

1.2施工管理的关键要素施工管理在建筑装饰中发挥着关键作用。

它包括项目计划和时间表的制定,材料和资源的采购,施工队伍的组织,质量控制,成本管理,安全监督以及与客户、设计师和其他利益相关者的协调。

管理团队需要确保项目在预算内、按时完成,并达到高质量标准。

有效的施工管理是建筑装饰项目成功的关键要素,同时也需要考虑可持续发展策略,以减少资源浪费和环境影响。

这些方面共同构成了建筑装饰施工管理的核心要素,为项目的可持续发展提供了坚实的基础。

1.3可持续发展在建筑装饰中的角色可持续发展在建筑装饰领域扮演着至关重要的角色。

在面对气候变化和资源稀缺性等全球性挑战的同时,建筑业需要采取措施来降低对环境的负面影响,提高资源利用效率,并改进社会责任。

工程施工组织案例(3篇)

工程施工组织案例(3篇)

第1篇一、项目背景某大型住宅项目位于我国东部沿海地区,总建筑面积约15万平方米,包含多层住宅、商业配套及地下车库。

该项目总投资约5亿元,由我国某知名房地产开发企业投资建设。

为确保工程质量和施工进度,建设单位委托我国某知名建筑施工企业负责施工。

二、施工组织设计编制依据1. 施工合同:依据施工合同中约定的工程范围、质量标准、工期要求等,编制施工组织设计。

2. 工程概况:包括项目规模、建筑结构、地质条件、周边环境等。

3. 施工规范与标准:依据《建筑工程施工质量验收统一标准》、《住宅建筑规范》等,确保施工质量。

4. 施工图纸:包括建筑设计、结构设计、机电设计等,为施工提供依据。

5. 现场踏勘:了解现场地形、地貌、地质条件、周边环境等,为施工组织设计提供基础数据。

三、施工组织设计主要内容1. 施工部署:根据工程特点,将施工任务划分为多个分部分项工程,明确各分部分项工程的施工顺序、施工方法、施工资源配置等。

2. 施工准备:包括施工现场的平整、排水、供电、通讯等基础工作,以及材料、设备、人员的准备。

3. 施工进度计划:根据施工部署,编制详细的施工进度计划,明确各分部分项工程的开工时间、完工时间、工期要求等。

4. 施工工艺:针对各分部分项工程,制定相应的施工工艺,确保施工质量。

5. 质量保证措施:建立完善的质量保证体系,明确质量目标、责任、检查标准等,确保工程质量。

6. 安全文明施工:制定安全文明施工方案,确保施工安全、文明施工。

7. 机电工程施工组织设计:针对机电工程,编制详细的施工组织设计,包括管道安装、电气设备安装、电梯安装等。

8. 成品保护措施:针对易受损的施工部位,制定成品保护措施,确保工程质量。

四、施工组织设计实施与控制1. 施工组织设计交底:向施工人员进行施工组织设计交底,确保施工人员了解施工要求。

2. 施工进度控制:依据施工进度计划,定期检查施工进度,确保工程按期完工。

3. 施工质量控制:严格按照施工规范和标准,加强施工过程中的质量控制,确保工程质量。

建筑装饰工程ppt课件完整版

建筑装饰工程ppt课件完整版
整体式地面施工技术
包括水泥砂浆地面、水磨石地面等整体式地 面的施工。
块材式地面施工技术
包括陶瓷地砖、天然石材、人造石材等块材 的铺贴施工。
木地面施工技术
包括实木地板、实木复合地板、强化地板等 木地面的铺设施工。
涂料类地面施工技术
包括地面涂料、环氧树脂地面等涂料类地面 的施工。
吊顶装饰施工技术
暗龙骨吊顶施工技术
石材
质地坚硬,纹理自然,耐磨耐 腐蚀,适用于室内外地面、墙 面、柱面等。
玻璃
透明度高,采光效果好,具有 装饰性和功能性,用于门窗、 隔断、幕墙等。
木材
具有天然纹理和色调,易于加 工和造型,广泛用于地板、门 窗、家具等。
陶瓷
表面光滑,易于清洁,色彩丰 富,可用于墙面、地面、装饰 构件等。
金属材料
具有光泽和质感,强度高,易 于加工和安装,用于门窗、栏 杆、吊顶等。
包括轻钢龙骨、铝合金龙骨等暗龙骨吊顶的施工。
明龙骨吊顶施工技术
包括木龙骨、轻钢龙骨等明龙骨吊顶的施工。
吊顶饰面板安装技术
包括石膏板、金属板、矿棉板等吊顶饰面板的安装施工。
吊顶内管道设备安装技术
包括水管、电线管等管道设备在吊顶内的安装施工。
05
建筑装饰工程质量管 理与验收
质量管理体系建立与实施
建立健全质量管理体系
案例三
某文化展览馆装饰工程
特点分析
文化展览馆注重文化内涵和艺术表现力的传递,装饰风格 简约大气,通过巧妙的空间布局、灯光设计和艺术品展示 ,营造出浓郁的文化氛围和艺术感染力。
案例中存在问题及解决方案
问题一
施工质量不达标
01
02
解决方案
加强施工过程中的质量监管和验收制度,确 保各项装修工程符合设计要求和施工规范。

施工组织设计案例

施工组织设计案例

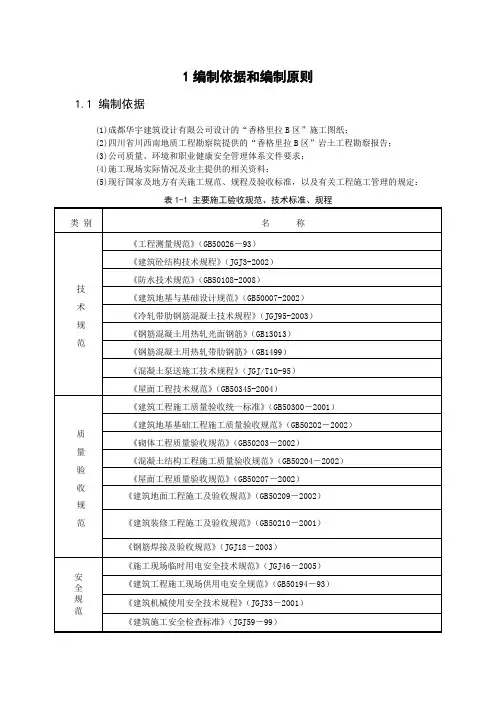

1编制依据和编制原则1.1 编制依据(1)成都华宇建筑设计有限公司设计的“香格里拉B区”施工图纸;(2)四川省川西南地质工程勘察院提供的“香格里拉B区”岩土工程勘察报告;(3)公司质量、环境和职业健康安全管理体系文件要求;(4)施工现场实际情况及业主提供的相关资料;(5)现行国家及地方有关施工规范、规程及验收标准,以及有关工程施工管理的规定:表1-1 主要施工验收规范、技术标准、规程2工程概况2.1 工程概况表2-2 结构设计概况一览表成都全兴房地产开发有限公司开发的香格里拉B区工程位于成都市温江区向阳路北沿线西侧,有公路通往,交通便利。

场地地面标高21m。

建筑面积1487.36㎡。

地基底埋深约为5.6m。

高度为34.9m。

2.1.1混凝土强度等级表2-3 混凝土强度等级2.1.2填充墙材料主体:墙体采用页岩多孔砖;M7.5混合砂浆。

2.1.3周边道路及交通条件建筑场地位于成都市温江区向阳路北沿线西侧。

施工场地较为平整,施工用水用电已接至场地周边,施工现场已基本达到三通一平。

2.2 工程特点、难点和重点2.2.1工程特点施工现场内已具备施工条件,从本工程所处的地理环境看,道路、施工现场、施工用水、施工用电都已具备且条件较好。

但安全防护、降噪控尘、消防保卫、临近道路边高压线的防护仍是本工程的关键。

2.2.2工程重点(1)本工程施工量较大,涉及的一系列包括施工流水组织、材料供应、材料运输、人员组织等都将成为施工组织的重点。

(2)本工程质量目标要求较高,各分部均应达到备案制优良标准,施工组织时必须在“出精品”上做文章,杜绝质量通病,确保质量优良。

(3)本工程各关键点的施工进度均有具体要求,施工部署时注意考虑各时间点的控制,做好材料、机械、人员储备,搞好后勤保障,确保施工任务如期完成。

(4)墙体防渗、防裂施工以及屋面、卫生间防渗漏、外墙防水、保温层施工等均将成为本工程的施工重点。

3施工总体部署及项目组织管理机构3.1 施工管理目标3.1.1质量目标严格执行施工质量验收规范,保证施工质量达到《建筑工程施工质量验收统一标准》(GB50300-2001)“合格”标准。

建筑装饰工程质量管理案例探讨

建筑装饰工程质量管理案例探讨
石材 挂贴 ; 铝塑板 吊顶 、 石膏板 吊顶 ; 墙地砖铺设 ; 强 化地板铺 设; 塑胶地板铺设 ; 水 电改造等 。
施, 目标统一 , 各负其责 , 建立相互协调 的质量管理体 系。明确
奖 罚制度 , 使全体员工在施工 过程中 , 用从严求 实的工作态度
和精 心施工 的工序质 量 , 切 实实现质量 目标 , 使 目标 管理贯彻 筑
技术资料的管理 。尤其是重要 的质量保证资料 , 是单位工程综
收 规 范 》( G B 5 0 2 5 9 — 9 6 ) 、 《 建 筑施 工 安 全检 查评 分 标 准》 ( J G J 5 9 — 9 9 ) 、《建 筑 工 程 施 工 现 场 供 电 安 全 规 范 》 ( G B 5 0 1 9 4 — 2 0 0 1 ) 、 《 建 筑工程施工质量验 收统一标准》
彭春 文 ( 安 徽 鸿 博 建 筑 装 饰 工 程 有 限 公 司, 安 徽 蚌 埠 2 3 3 0 0 0 )
摘 要 : 对于建筑工程尤其是 办公 大楼装饰装修 的质量控制一 直是装
饰 企业至关重要 的主题 , 文章结合 具体工程 案例 , 提 出质量 管理控制
的 系 列措 施 。 为装 饰 企 业严 把 装 饰 工 程 质 量 提 供 借 鉴 。
( G B 5 0 3 0 0 — 2 0 0 1 ) 等。

合评定 等级 的一项 主要 内容 , 也是分析处理质量问题的主要依 据。在施工 过程各 阶段 , 专职资料员及时收集及整理各项技术 和施工资料 , 包括各种 材料合格保 障机 制 , 保证 资料 的完 整性 和真实性。
⑥ 认真组织 图纸会审 : 开工前 , 由项 目经理组织现场 设计
接; 按施工需要进行 细化设计 ; 按 甲方委托 的设计变 更按 程序 办理签证手续 ; 严格按 照设计和施工 规范施工 , 做好 开工技术 质量交 底并 以书面形式确认 。

施工员(装饰装修)案例分析题

施工员(装饰装修)案例分析题

施工员(装饰装修)案例分析题一、某学校新建教学楼,内墙采用抹灰后刷涂料,外面装修为刷涂料局部采用饰面板。

建成完工后,外墙涂料出现析白,另外发现部分墙面涂料有明显接槎。

根据以上背景完成以下题目。

1、室内外抹灰工程施工环境温度不应低于( D )0C。

A、0B、2C、4D、52、抹灰用的石灰膏的熟化期不应少于( D )天。

A、7B、10C、15D、203、罩面用的磨细石灰粉的熟化期不应少于( B )天。

A、2B、3C、4D、54、在抹灰工程中,下列说法不正确的是( C )。

A、罩面石膏灰不得抹在水泥砂浆层上。

B、室内柱面的阳角应采取加强措施。

C、抹灰总厚度大于或等于30mm时,应采取加强措施。

D、水泥砂浆不得抹在石灰砂浆层上。

5、室内墙面、柱面和门洞口的阳角做法,当设计无要求时,( A )。

A、应采用1:2水泥砂浆做暗护角,其高度不应低于2mB、应采用1:3水泥砂浆做暗护角,其高度不应低于2mC、应采用1:2混合砂浆做暗护角,其高度不应低于2mD、应采用1:3混合砂浆做暗护角,其高度不应低于2m6、饰面板工程中不须进行复验的项目是( B )。

A、外墙陶瓷面砖的吸水率B、室内大理石的放射性C、粘贴用水泥的安定性D、寒冷地区外墙陶瓷的抗冻性7、外墙涂料出现析白现象主要原因(ACD)。

A、不同批号、不同颜色、不同粒径骨料(含不同产地)等,均对饰而颜色有不同程度的影响。

B、抹灰层采用的为普通硅酸盐水泥C、颜料及材料计量不准或混合不均匀。

D、水泥与骨料的比例变化,建筑胶的掺量,加水量不准确,都是影响饰面颜色的原因。

8、局部有明显析白现象防治措施(ABD)。

A、原材料应一次备齐、备足,各色颜料应事先混合均匀备用。

B、配彩色水泥时,颜料的比例、掺量必须准确。

水泥与颜料的用量采用质量比,且务必混合均匀。

C、配制砂浆时,材料配合比和砂浆稠度必须严格掌握,不得随意加水,并必须在8h内用完。

D、基层材质应一致,并应预先填平补齐,喷涂前还要将墙面浇水湿润。

装饰工程的施工选择方案(3篇)

第1篇一、前言装饰工程是建筑行业的重要组成部分,它直接关系到居住环境的舒适度、美观度和实用性。

在选择装饰工程施工方案时,需要综合考虑施工质量、安全、环保、成本等因素。

以下是一篇关于装饰工程施工选择方案的论述。

二、施工方案选择原则1. 施工质量原则:确保施工质量是装饰工程的首要任务。

在施工方案选择时,要优先考虑具有丰富施工经验、资质齐全的施工单位。

2. 安全环保原则:装饰工程施工过程中,要注重安全与环保,选用环保材料,确保施工现场无污染。

3. 成本效益原则:在满足施工质量、安全、环保的前提下,尽量降低施工成本,提高工程效益。

4. 创新性原则:结合工程特点,采用先进技术、工艺,提高装饰工程的整体水平。

三、施工方案选择要点1. 施工单位选择:选择具有良好口碑、丰富经验的施工单位,确保施工质量。

2. 材料选择:选用环保、耐用、美观的材料,如瓷砖、地板、涂料等。

3. 施工工艺:根据工程特点,选择合适的施工工艺,如涂料施工、石材铺设、地板安装等。

4. 施工进度:合理安排施工进度,确保工程按时完成。

5. 施工安全:加强施工现场安全管理,确保施工人员生命安全。

6. 施工成本:在满足施工质量、安全、环保的前提下,尽量降低施工成本。

四、施工方案具体内容1. 施工单位选择:选择具有一级或二级资质的施工单位,要求其具备良好的信誉和丰富的施工经验。

2. 材料选择:a. 瓷砖:选用知名品牌瓷砖,具有防滑、耐磨、易清洁等特点。

b. 地板:选用环保、耐磨的地板材料,如实木地板、复合地板等。

c. 涂料:选用环保型涂料,具有耐水、耐污、易清洗等特点。

3. 施工工艺:a. 涂料施工:采用滚涂、喷涂等方法,确保涂层均匀、平整。

b. 石材铺设:选用专业石材施工队伍,确保石材铺设平整、牢固。

c. 地板安装:采用专业地板安装工具,确保地板安装牢固、平整。

4. 施工进度:根据工程规模和施工队伍实力,制定合理的施工进度计划,确保工程按时完成。

5. 施工安全:加强施工现场安全管理,定期进行安全培训,确保施工人员生命安全。

最新室内装修施工方案(5篇)

最新室内装修施工方案(5篇)室内装修施工方案篇一注意:家装“免费设计”其实不免费在装饰装修过程中,设计处于主导地位,被称为“装潢的灵魂”。

但是,面对设计师拿出的方案,却很少有人心甘情愿地为这些图纸“埋单”。

即使是一些水平较高,工作经验丰富的精品设计师收起设计费来也变得“羞答答”,因为在记者采访过程中,不少这样的设计师都表示这个问题很敏感。

更多的家装公司则将“免费设计”、“设计不收费”当作一个“噱头”,招揽生意。

那么,收取设计费能否形成统一标准?设计费收多少钱才合适?家装设计师收费现状目前,本市的绝大多数装饰公司都打出“设计不收费”的招牌,但是大多要追加一个量房费,有些则称是订金,这笔费用300元、500元或800元,各不相同,装饰公司称,开工后,以此费用折抵工程款。

只有少数设计师收取设计费,他们大多是不涉及施工,专门从事设计的事务所、工作室的设计师,或是一些品牌装饰公司的精品设计室中的成员。

据了解,设计费有两种方式计算,一种是按每平方米30元至60元,有些知名度高的资深设计师设计费高达每平方米80元;另一种是按总工程款的3%至5%提设计费。

消费者拒交设计费的理由几乎所有被访的设计师都表示,接触的消费者不愿交设计费的比比皆是。

这些设计师称,自己一跟客户谈设计费的问题,客户马上会说,某某装饰公司就不收设计费。

为了留住客户,设计师也只能随波逐流地表示,自己也不收设计费。

在记者采访的几位消费者中,对于交纳设计费也显得不那么情愿,他们称,从事家装设计的设计师自身素质参差不齐。

一些设计师在进行家装设计时,往往只是简单满足户主的要求而缺乏自己的创意,如果消费者对于设计有一些较高的要求,他们又会生搬硬套设计杂志或别的公司,别的设计师的案例。

设计不收费的背后玄机多业内人士透露,虽然收取设计费的装饰公司与不收设计费的装饰公司的报价在表面上看不出太大差异,但使用的工人及施工工序会有所区别,不收设计费的公司会在这些方面省去费用作为设计师的报酬。

QC成果案例 13-提高吊顶天花平整度合格率)

现场型提高吊顶天花平整度合格率一、工程概况:我司承建的广州白云国际机场联邦快递亚太转运中心场所区工程,是广州市政府、广东省机场集团与美国联邦快递公司合作兴建的世界顶级物流枢纽项目。

建筑面积9万多平方米, 其中吊顶天花面积达到2万多平方米,吊顶高度超过1.5米以上,总投资超过9亿元。

本工程由分拣大楼、支持服务车间、管理大楼等11个单体组成。

联邦快递场所区工程总平面布置图二、小组概况小组名称广州市第三建筑工程有限公司联邦快递项目挑战QC小组课题名称提高吊顶天花平整度合格率课题类型现场型所在部门广州白云国际机场联邦快递亚太转运中心场所区工程总承包项目部成立日期2008.3.8课题活动时间2008.3.8~2008.7.9注册登记时间2008.3.8活动次数15 制表人:张四科审核人:麦永健日期:2008.3.8小组成员概况表三、小组活动概况小组活动情况表制表人:张四科审核人:麦永健五、现状调查由于本工程为涉外工程,项目部应业主美国联邦快递公司要求在二层进行样板间施工,定板后再大面积铺开施工, 样板完成后小组对其施工质量进行了随机抽查,共抽查了60个点,其质量情况见下表。

检查点数统计表由统计表中发现其中有8个检测点超出《建筑装饰装修工程质量验收规范》GB50201-2001的要求,合格率仅为86%。

经地分析、总结,我们归纳出五大类影响吊顶天花平整度的施工质量问题调查表。

施工质量问题调查表根据上述施工问题调查表,我们做出了以下排列图六、活动目标目标设定:(1)由于本工程是涉外工程的特殊性以及合同要求,施工合格率必须达到90%以上。

(2)小组经过讨论,一致决定以我公司最好的吊顶天花平整度施工合格率92%为小组目标值:吊顶天花平整度合格率达92%。

小组目标直方图编制人:张四科审核人:麦永健日期:2008.3.309290888684小组目标:吊顶天花平整度从86%提高到92%!七、目标可行性分析确定目标后,小组成员对目标进行了可行性分析:小组调查研究发现:我司在同类型工程中的装饰工程吊顶天花的施工质量,最好的施工合格率达到92%,这就足以证明问题存在于施工过程,只要我们勇于挑战自我,集中技术力量,严格控制整个施工过程,目标是可以实现的。

一级建造师《建筑实务》案例分析精选4-4

一级建造师《建筑实务》案例分析精选4-4案例一1.背景某市南苑北里小区22 号楼为6 层混合结构住宅楼,设计采用混凝土小型砌块砌墙,墙体加芯柱,竣工验收合格后,用户入住。

但用户在使用过程中(五年后),发现墙体中没有芯柱,只发现了少量钢筋,而没有浇筑混凝土,最后经法定检测单位采用红外线照相法统计,发现大约有82%墙体中未按设计要求加芯柱,只在一层部分墙体中有芯柱,造成了重大的质量隐患。

2.问题(1)该混合结构住宅楼工程质量验收合格应符合什么规定?(2)该工程已交付使用(五年),施工单位是否需要对此问题承担责任?为什么?分析与答案(1)该混合结构住宅楼工程质量验收合格应符合下列规定:1)单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。

2)质量控制资料应完整。

3)单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整。

4)主要功能项目的抽查结果应符合相关专业质量验收规范的规定。

5)观感质量验收应符合要求。

(2)施工单位必须对此问题承担责任,原因是该质量问题是由施工单位在施工过程中未按设计要求施工造成的,并且主体结构工程质量保修期为工程设计使用年限。

案例二1.背景某大厦是一座现代化的智能型建筑,框架-剪力墙结构,地下3 层,地上28 层,建筑面积5.8 万㎡,施工总承包单位是该市第三建筑公司,由于该工程设备先进,要求高,因此,该公司将机电设备安装工程分包给具有相应资质的某大型安装公司。

在工程档案归档中,发生以下事件:事件一:安装公司将机电设备分包部分的竣工资料直接交给监理单位。

事件二:发包人要求设计、监理及施工总承包单位将工程档案直接移交给市档案馆。

2.问题(1)事件一做法是否妥当?为什么?(2)事件二做法是否妥当?为什么?分析与答案(1)不妥。

因为,建设工程项目实行总承包的,总包单位负责收集、汇总各分包单位形成的工程档案,并应及时向建设单位移交;各分包单位应将本单位形成的工程文件,整理、立卷后及时移交总包单位。
