太阳能路灯施工组织设计 2
太阳能路灯施工组织设计

太阳能路灯施工组织设计太阳能路灯是一种利用太阳能发电供应电力的路灯系统。
它具有无需外部电源、环保节能、维护成本低等优点,逐渐成为城市路灯改造的重要选择。
在太阳能路灯的施工过程中,进行良好的组织设计十分重要。
下面将对太阳能路灯的施工组织进行详细设计。
一、前期准备工作1.项目调研:对道路情况、光照条件、用电需求等进行调查研究,确定施工方案。
3.选址规划:根据道路状况、光照条件等因素,选取合适的建设地点,并进行规划与布局。
二、施工方案制定1.团队组建:根据项目规模和施工周期,确定施工人员和管理人员,并建立施工团队。
2.工程量计算:对道路长度、需安装的太阳能路灯数量等进行测量计算,确定施工量。
3.材料采购:根据施工方案和工程量计算结果,制定材料采购清单,并进行材料采购。
4.施工流程制定:根据施工方案和施工量计算结果,制定施工流程,包括开挖基坑、太阳能组件安装、电缆铺设等。
三、施工准备工作1.现场调查:到施工现场进行实地调查,了解具体情况,规划施工路线和场地布局,并制定施工图纸。
2.施工设备准备:准备必要的施工设备和工具,包括挖掘机、起重机、焊接设备等。
3.现场安全措施:制定安全管理规定,设置安全警示标志,确定施工区域,并组织进行安全培训。
四、施工过程1.基坑开挖:按照施工图纸要求,开挖合适大小的基坑,确保太阳能路灯的稳定安装。
2.太阳能组件安装:根据施工图纸,将太阳能组件安装在路灯的支架上,并进行接线、固定等。
3.电缆铺设:根据施工图纸,进行电缆的铺设和连接,保证电力供应的可靠性。
4.配电箱安装:根据施工图纸,将配电箱安装在合适位置,并与太阳能组件和电缆进行连接。
5.灯杆安装:根据施工图纸,将灯杆安装在基坑内,并进行固定,同时进行灯头的安装和连接。
6.调试和验收:在施工完成后,进行系统的调试和验收,确保太阳能路灯的正常运行。
五、施工管理1.进度管理:制定详细的施工进度计划,进行进度的跟踪和管理,确保施工按时完成。
太阳能路灯施工组织设计

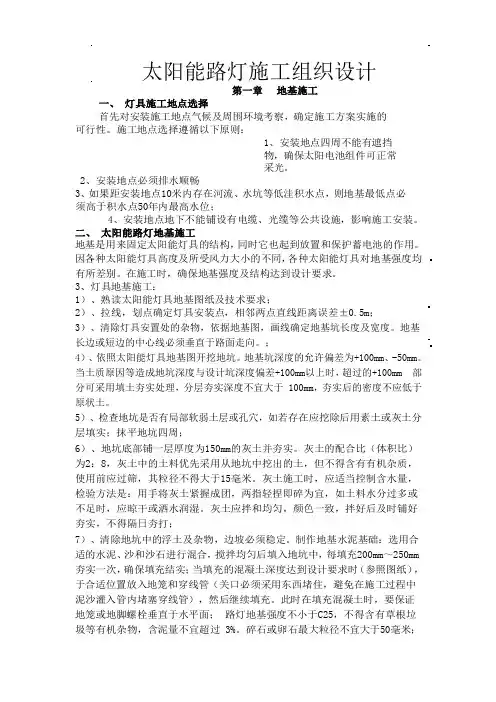

太阳能路灯施工组织设计第一章地基施工一、灯具施工地点选择首先对安装施工地点气候及周围环境考察,确定施工方案实施的可行性。
施工地点选择遵循以下原则:1、安装地点四周不能有遮挡物,确保太阳电池组件可正常采光。
2、安装地点必须排水顺畅3、如果距安装地点10米内存在河流、水坑等低洼积水点,则地基最低点必须高于积水点50年内最高水位;4、安装地点地下不能铺设有电缆、光缆等公共设施,影响施工安装。
二、太阳能路灯地基施工地基是用来固定太阳能灯具的结构,同时它也起到放置和保护蓄电池的作用。
因各种太阳能灯具高度及所受风力大小的不同,各种太阳能灯具对地基强度均有所差别。
在施工时,确保地基强度及结构达到设计要求。
3、灯具地基施工:1)、熟读太阳能灯具地基图纸及技术要求;2)、拉线,划点确定灯具安装点,相邻两点直线距离误差±0.5m;3)、清除灯具安置处的杂物,依据地基图,画线确定地基坑长度及宽度。
地基长边或短边的中心线必须垂直于路面走向。
;4)、依照太阳能灯具地基图开挖地坑。
地基坑深度的允许偏差为+100mm、-50mm。
当土质原因等造成地坑深度与设计坑深度偏差+100mm以上时,超过的+100mm 部分可采用填土夯实处理,分层夯实深度不宜大于 100mm,夯实后的密度不应低于原状土。
5)、检查地坑是否有局部软弱土层或孔穴,如若存在应挖除后用素土或灰土分层填实;抹平地坑四周;6)、地坑底部铺一层厚度为150mm的灰土并夯实。
灰土的配合比(体积比)为2:8,灰土中的土料优先采用从地坑中挖出的土,但不得含有有机杂质,使用前应过筛,其粒径不得大于15毫米。
灰土施工时,应适当控制含水量,检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜,如土料水分过多或不足时,应晾干或洒水润湿。
灰土应拌和均匀,颜色一致,拌好后及时铺好夯实,不得隔日夯打;7)、清除地坑中的浮土及杂物,边坡必须稳定。
制作地基水泥基础:选用合适的水泥、沙和沙石进行混合,搅拌均匀后填入地坑中,每填充200mm~250mm 夯实一次,确保填充结实;当填充的混凝土深度达到设计要求时(参照图纸),于合适位置放入地笼和穿线管(关口必须采用东西堵住,避免在施工过程中泥沙灌入管内堵塞穿线管),然后继续填充。
某太阳能路灯安装电气施工组织设计

某太阳能路灯安装电气施工组织设计太阳能路灯的电气施工组织设计主要包括施工组织设计原则、施工组织设计内容和施工组织设计步骤。
下面将对这三个方面逐一进行详细介绍。
一、施工组织设计原则1.安全原则:在施工组织设计中必须确保施工人员的人身安全,并避免施工过程中可能产生的事故和伤害。
2.经济原则:在施工组织设计中要合理利用资源,控制成本,降低施工风险。
3.效率原则:在施工组织设计中要合理规划施工流程,提高施工效率,减少施工周期。
4.质量原则:在施工组织设计中要确保工程质量,保证施工过程中的设备和材料符合相关标准和规范要求。
5.环境保护原则:在施工组织设计中要遵守环境保护法律法规,减少施工对环境的污染和破坏。
二、施工组织设计内容1.施工方案设计:确定太阳能路灯的安装位置和数量,制定详细的施工方案,包括施工步骤、施工方法和工艺流程。
2.施工组织设计:确定施工组织结构和责任分工,明确各个施工单位的职责和任务,协调施工人员的工作。
3.材料采购和配送计划:根据施工方案,确定所需材料的种类和数量,制定采购和配送计划,保证施工过程中材料的供应和配送的及时性。
4.施工进度计划:根据工程量和工期,制定施工进度计划,合理安排施工人员和设备的使用,确保工程按时完成。
5.安全措施和应急预案:制定施工过程中的安全措施和应急预案,包括施工现场的安全防范措施、施工人员的安全培训和应急救援措施。
三、施工组织设计步骤1.路灯施工前准备:包括施工方案的编制、施工组织设计的制定、材料的采购和配送计划的制定等。
2.施工过程控制:根据施工方案和施工进度计划,合理安排施工人员和设备的使用,控制施工的质量和进度。
3.安全管理和质量控制:加强施工现场的安全管理,制定安全措施和应急预案,保证施工人员的安全,严格按照施工图纸和技术要求进行施工,确保工程质量。
4.施工过程监督和检查:设立现场监理机构,对施工过程进行监督和检查,及时发现和解决问题,确保施工质量和进度。
2023年太阳能路灯施工组织设计范本

2023年太阳能路灯施工组织设计范本施工组织设计范本一、项目背景介绍太阳能路灯是一种利用太阳能发电的绿色环保照明设备,目前在城市、乡村和公园等公共场所广泛使用。
为了提高能源利用效率和降低能源消耗,2023年我国计划在全国范围内大规模推广太阳能路灯。
本文旨在设计2023年太阳能路灯的施工组织,以确保施工进程顺利进行。
二、施工组织设计目标1.提供施工方案:确定太阳能路灯的施工方案,包括选址、设计方案和设备采购等。
2.制定施工计划:确定施工进度和工作流程,提前规划资源,并合理安排施工人员和设备。
3.确保施工质量:严格遵守施工标准和规范,开展质量监控和检测,确保太阳能路灯的质量达到要求。
4.确保施工安全:制定施工安全管理方案,加强施工现场的安全管理和安全培训,确保施工过程人身安全。
三、施工组织设计内容1.选址方案根据城市的规划和城市实际情况,制定太阳能路灯的选址方案。
考虑到光照条件和交通情况等因素,选择合适的位置安装太阳能路灯,并确保其施工的可行性。
2.设计方案根据选址方案,编制太阳能路灯的设计方案。
包括路灯的数量、光照强度、安装方式和太阳能发电系统等设计要点。
设计方案需要满足城市照明要求,并兼顾节能环保的原则。
3.设备采购根据设计方案,制定设备采购方案。
包括太阳能电池板、储能设备、控制系统和路灯灯具等设备的采购计划。
确保设备的质量和供货周期,以满足施工进度的要求。
4.施工计划根据设计方案和设备采购计划,制定施工计划。
明确施工的起止时间、工作流程和相关资源的调配。
合理安排施工人员和设备,确保施工进程的顺利进行。
5.施工安全管理制定施工安全管理方案,确保施工过程的安全性。
明确施工现场的安全措施和操作规程,并进行安全培训。
定期进行安全检查,发现和消除施工安全隐患。
6.施工质量控制严格遵守施工标准和规范,开展施工质量监督和检测。
确保太阳能路灯的质量达到要求,保证其正常运行和寿命。
7.施工验收施工完成后,进行施工验收。
太阳能路灯安装工程施工组织设计方案

太阳能路灯安装工程施工组织设计方案1. 项目背景随着城市发展和居民生活水平的提高,路灯的需求日益增加。
传统的路灯系统需要接入电网,存在用电成本高、维护困难等问题。
而太阳能路灯以其自身发电的特点成为一种理想的解决方案。
本文档旨在对太阳能路灯安装工程的施工组织设计进行详细规划,确保工程顺利进行。
2. 工程概述本项目是在城市主干道上安装太阳能路灯,共计安装50盏。
每盏路灯由太阳能电池板、电池组、充电控制器、LED灯等组成。
整个系统需要经过设计、采购、安装、调试等多个阶段的工作。
3. 施工组织设计方案3.1 项目组织为确保施工质量和工期进度,本项目将设立一个专门的项目组,由以下人员组成: - 项目经理:负责项目整体管理和协调各个部门工作。
- 工程师:负责技术设计和施工现场的技术支持。
- 采购专员:负责太阳能路灯及相关设备的采购工作。
- 施工队长:负责具体施工工作的组织和指导。
3.2 施工流程本项目的施工流程主要包括以下几个阶段: 1. 设计阶段:根据路灯的安装位置和要求,进行设计方案的制定,包括路灯的布局、电路连接等。
2. 采购阶段:根据设计方案,对太阳能路灯及相关设备进行采购,并确保货物的质量和交货期。
3. 安装阶段:根据设计方案和实际情况,对太阳能路灯进行安装。
包括固定太阳能电池板、安装电池组、安装充电控制器和LED灯等。
4. 调试阶段:对安装好的太阳能路灯进行测试和调试,确保系统正常运行,并进行必要的调整和优化。
5. 完工阶段:对已经测试通过的太阳能路灯进行清洁和保养,并进行验收工作。
3.3 安全措施在施工过程中,需要注意以下安全措施: - 施工现场应设立警示标志,设置临时围栏,并配备必要的安全警示设备。
- 施工人员应穿戴安全帽、安全鞋等个人防护装备,并熟知相关安全操作规程。
- 施工现场应保持整洁,减少杂物堆放,确保人员和设备的安全。
4. 质量控制与验收标准4.1 质量控制为确保工程质量,我们将采取以下措施: - 严格按照设计方案和施工规范进行施工,确保每个环节符合要求。
太阳能路灯的施工组织设计

第二部分一、施工组织设计1、工程概况工程名称:长兴县泗安镇1.3公里118盏80WLED路灯工程工程实施地点:长兴县泗安镇工程计划工期:2011年4月1日至2011年6月20日工程质量要求:满足下列国家标准及招标文件相关技术、质量要求:《城市道路照明设计标准》(CJJ45/2006)《家用太阳能光复电源系统技术条件和实验方法》(GB/T19064-2003)《道路照明灯具光度测试》(GB9468-88)工程简述:该工程包括基地内四周及主要道路等。
包括预埋件的安置、灯杆、灯具及灯具支架基础等设备的制作、采购和安装。
1.1工程特点1.1.1路灯区域较大、范围广、施工作业点较分散,安装过程较复杂,太阳能照明工程的作业难度较大,它贯穿于整个施工过程。
随现场条件和施工内容的变化而变化。
1.1.2所有正常时不带电的电气设备和其他辅助设备、灯杆及灯具等均需有效的接地,接地系统采用TN-S制,人工接地极根据实测增减;每盏灯设重复接地,接地电阻不大于10欧姆。
根据以上几个特点,可以看出照明工程施工的进度计划、劳动力安排、仓库存放、运输工具等都将随着施工进度、施工质量等一系列因素的变化而不断作出调整,这就造成一定的施工难度。
本公司将组成长兴县泗安镇工程项目经理部,实行项目经理负责制。
项目部的前期主要任务是进行技术交底及相应设备的制作和采购;中期的主要任务是工程的实施,包括开挖沟槽、钢管敷设、灯具支架、基础预埋件制作安装及灯具控制箱安装等;后期的主要任务是设备的调试及竣工验收。
为此,本企业将选派具有丰富施工经验的专职人员任本项目的项目经理,项经部各职能部门和人员按其职责分别承担经营管理、施工、技术、物资供应、安全、质量管理等工作,负责解决各类施工问题,与建设单位、监理单位、地方政府及其他业务部门联系写作,汇报情况,处理业务关系。
1.2建设地点及环境特征施工地点的气候情况尚可,尤其是主要施工的5月,但是也必须要考虑到雨季,因此在计划上要尽可能做出相应调整,完成工期目标。
太阳能路灯施工组织方案

太阳能路灯施工组织方案一、引言二、工程概况1.工程名称:太阳能路灯施工工程2.工程位置:工程总部位于X市,总共分为十个施工区域3.工程规模:施工总面积1000平方米三、施工组织原则1.安全第一:严格按照国家有关安全生产标准和规范进行施工,确保施工过程中的安全。
2.环保节能:尽量减少施工过程中对环境的污染,并且充分利用太阳能资源,实现节能目标。
3.经济合理:要根据预算安排合理的施工方案,尽可能减少施工成本。
四、施工组织机构2.施工队伍:根据工程规模和施工进度,组织合适的施工队伍,包括工程师、技术人员和施工人员等。
五、施工工序1.前期准备:包括选址、设计方案确定、材料准备和设备购置等。
2.基础施工:根据设计方案和要求,进行路灯基础的施工,包括挖掘、浇筑和固定等。
3.安装太阳能板和电池:将太阳能板和电池安装在路灯支架上,并进行连接和调试。
4.安装灯杆和灯头:根据设计方案,安装灯杆和灯头,并进行连接和调试。
5.电气接线:将太阳能板、电池和灯头进行电气接线,并进行调试和检测。
6.照明调试:对太阳能路灯进行照明调试,确保正常工作和照明效果。
7.完工验收:对工程进行综合验收,包括质量和安全等方面。
六、施工进度计划1.前期准备阶段(1周):包括选址、设计方案确定、材料准备和设备购置等。
2.基础施工阶段(2周):根据设计方案和要求,进行基础施工。
3.太阳能板和电池安装阶段(1周):安装太阳能板和电池,并进行连接和调试。
4.灯杆和灯头安装阶段(1周):根据设计方案,安装灯杆和灯头,并进行连接和调试。
5.电气接线阶段(1周):将太阳能板、电池和灯头进行电气接线,并进行调试和检测。
6.照明调试阶段(1周):对太阳能路灯进行照明调试,确保正常工作和照明效果。
7.完工验收阶段(1周):对工程进行综合验收,包括质量和安全等方面。
七、施工安全措施1.在施工现场设置明显的安全警示标志,保证施工区域的安全。
2.给予工人必要的安全培训,教育他们安全操作,并配备必要的安全防护装备。
太阳能路灯施工组织设计方案

太阳能路灯施工组织设计方案太阳能路灯作为一种新型绿色照明产品,具有节能、环保、安全等优势,在城市道路、社区、公园等地广泛应用。
为了确保太阳能路灯的施工质量和施工进度,需要对施工进行组织设计。
下面是一份太阳能路灯施工组织设计方案。
一、施工准备1.人员组织:成立太阳能路灯项目组,包括项目经理、技术负责人、施工队长、电工、焊工等。
负责项目进度的控制、质量的监管、安全的管理等。
2.材料准备:根据施工方案,准备好太阳能灯杆、太阳能电池板、LED灯具、蓄电池、控制器、电缆等所需材料,并检查材料的质量和数量是否符合要求。
3.机械设备准备:准备好施工所需的机械设备,如施工车辆、吊车等,确保施工进度。
4.办公条件:搭建项目临时办公室,提供施工人员的办公、休息、餐饮等条件。
5.施工场地准备:对施工场地进行安全检查,确保施工场地符合安全要求,如平整、无障碍物等。
二、施工流程1.场地布置:根据施工图纸,确定太阳能路灯的布设位置和数量,并在施工场地进行标记,确保施工位置准确。
2.灯杆安装:根据灯杆的尺寸和施工图纸,使用吊车等设备安装太阳能灯杆,并确保灯杆垂直度符合要求。
3.电缆敷设:根据施工图纸,将电缆从太阳能电池板敷设到灯杆,通过电缆连接太阳能电池板、灯杆和控制器等设备。
4.灯具安装:根据施工图纸,将LED灯具安装在灯杆上,并连接好电缆,确保灯具的位置、角度和灯光照射范围符合要求。
5.电池安装:根据施工图纸,将蓄电池安装在灯杆内,连接好电缆,并确保蓄电池的固定和防水等工作。
6.控制系统安装:将控制器等设备安装在灯杆内,连接好电缆,并进行测试,确保控制系统正常工作。
7.调试和检测:根据施工要求,对太阳能路灯进行调试和检测,确保灯具的亮度、灯光的色温等参数符合要求。
8.保养和维修:对设备进行保养和维修,包括检查、清洗、更换电池、检修控制系统等工作。
三、施工安全1.安全教育:对施工人员进行安全教育,讲解施工中的危险因素和安全措施,提高施工人员的安全意识。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
太阳能照明安装工程施工组织方案工程名称:海阳旅游度假区管理委员会太阳能路灯、景观灯编制单位:江苏恒通照明器材有限公司编制人:***编制日期:2012年4月7日一、综合说明二、工程概况三、施工组织机构及施工人员计划四、质量目标及质量保证措施五、安全保证体系及安全保证措施六、施工进度计划及工期保证措施七、施工技术方案八、施工成品保护措施及现场文明施工措施九、成品保护和成本控制措施十、工程技术资料管理十一、优惠指标承诺一、综合说明1.1 投标说明我公司收到招标文件后,在认真学习领会招标文件的基础上,组织有关人员熟悉图纸,查看现场,市场调查后,且按公司ISO9001:2000质量体系标准进行招投标评审,决定进行此次投标工程活动,并安排技术、造价专业相关人员进行技术方案、工程预算、投标方案的编制工作。
同时根据工程的特点,综合考虑我公司施工实力、特长、技术、机具配套能力等多方面因素,在充分了解招标文件所提各项要求的前提下,编写了本工程施工组织方案设计。
对于各分部工程、关键工序之间的相互协调和衔接等方面问题,我们在编制施组过程中已进行了技术措施可行性论证,认为是较为科学合理,能达到确保工期安全、保证质量、提高效益之目的,以为长子县城市量化贡献我们公司的一份力量。
1.2 编制依据1.2.1 照明施工指挥所提供的施工招标文件和工程图纸。
1.2.2 我司工地现场考察和市场调查所得资料1.2.3 招标答疑所获得情况1.2.4 本公司类似工程施工经验1.2.5 本公司ISO9000:2000质量管理体系文件1.2.6 国家颁布的现行法律、法规,以及工程质量,文明施工及安全生产的有关规定及要求。
1.2.7 本工程施工中我公司将严格执行的现行道路照明、工程施工及验收规范、规格和标注主要为:《城市道路照明工程施工及验收规程》CJJ89-2001《城市道路照明设计标准》CJJ45-91《灯具油漆涂层》QB/T 1551-1992《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2002《建筑施工安全检查标准》JGJ59-99二、工程概况1、工程概况海阳旅游度假区管理委员会太阳能路灯、景观灯2、主要内容其主要工程内容包括基础施工、灯体定制、灯具安装、调试等。
3、工期要求及相应措施工期要求:30天工期措施:为配合工程进度按质量如期完成任务,必须采取如下措施:A、施工前,允许考虑设计图纸的每项细节问题,做到先知先觉;B、充分做好施工准备,争分夺秒抢进度;C、部门人员及技术人员密切合作;D、工程环节适时相扣,相互创造条件,确保安装质量及工期;E、设备、材料、外加工件及时提供。
4、安装施工主要特点施工技术、质量要求高该工程系统基建,安装施工均须达到高质量,须保证基建、灯具使用的可靠性、安全性,保证基建、产品、安装二者的整体与协调。
5、主要工程量三、施工组织机构及施工人员计划为确保在45日历天内顺利完成次任务,特制定次工程计划1、施工组织机构2、项目部职能3、工程所需施工人员计划施工布置原则1、集中力量保重点、保工期,在人力、物力、机具上给工程施工以充分的保证,各专业管理工种应协调,指导该项目施工班子组织好施工工作,搞好和方面的协调配合。
2、按交工顺序,组织人员分阶段施工;综合安排,以最短的时间,达到预期的目的。
3、组织配合施工,穿插作业。
4、推行先进施工方法和施工机具,提高机械化作业水平。
四、质量目标及质量保证措施1、质量目标按照国家有关规范、标准,本公司质保体系文件要求,我们一定以良好的工作质量和服务质量,实现对客户的承诺,为次特制定本工程质量目标:A、单位工程质量一次交验合格率100%B、部分工程质量优良率95%以上,主要部分必须达到优良;C、分项工程质量优良率95%以上,主要分项必须达到优良;D、确保精品工程。
2、质量保证体系项目经理:工程质量第一负责人技术质量部:编制施工技术方案关键工序,特殊工艺方案,负责实施指导和检查;制定不合格品的纠正,预防措施,并监督实施。
工程管理部:负责施工人员上岗资格管理及组织培训,全面协调现场施工质量与工期,安全的矛盾,负责成品保护。
供应部:负责机工具管理及包装物资采购质量。
各施工部:按本施工组织设计及施工图纸,规范要求和工程具体情况,编制分项分部工程施工方案,向本队作业人员进行方案交底。
质量员:负责材料检验、落实质量标准,对工程施工实施监督检查。
施工队:加强队伍质量管理好质量自检;施工作业人员遵守工艺纪律,严格按工艺规定和操作规程的要求进行作业。
公司工程管理主管,技术质量主管,安全局,质检员对本工程进行巡回检查指导及监督确保施工过程照国家有关标准和规范,质保体系文件,施工技术方案及质量标准执行。
3、质量保证措施A、质量预控及检测质量预控及检测是保证工程质量的一个重要手段,各部从收到施工图开始,经图纸会审、编制项目质量计划,施工组织设计、施工技术指导、工序质量监督检查、分项分部工程质量评定、专人检查、层层把关、严格管理,同时接受监理单位的监督及政府质量监督机构的监督。
质量预控及质量检查流程如下图:4、质量管理措施及要求a、实施“精品”战略,制定切实可行的创优质量计划,并贯彻在整个工程的施工全过程,积极推行全面质量管理,对全体施工人员进行质量意识教育和技术培训,针对工程特点选派工作责任心强,技艺精湛的参加过多项同类项目安装施工的技术革新人员,配备足够的人力及先进的机工具检测仪表。
b、认真做好各项施工准备施工前组织有关各项部门人员认真熟悉图纸,领会设计要求,提出各项细节问题,编制切实可行的施工方案,制定保证工程质量的技术措施,施工前对有关施工人员进行交底并填定技术交底记录。
c、坚持按图施工,结合本工程的实际情况,严格执行施工验收规范和操作和规程,严格按照国家颁发的施工验收规范,质量检验评定标准以及本公司制定质量体系文件,来统一施工,明确规定各部门人员的职责,施工中,对工程质量进行全过程控制,坚持预防为主的原则,对关键工序和特殊工序设质量控制点进行复点控制,如发现质量问题要采取有效措施,立即补救,不遗漏;对竣工交付的工程,实行定期回访制度,按合同规定实行保修。
d、进货检查进场的设备,材料,均应有由厂合格证或质量证明书等文件,杜绝假冒伪劣产品,不合格不符合图纸设计要求的材料产品用于工程中。
e、凡施工用仪表,都应要计量检定合格证有效内使用,所用施工测量及调校仪表的精度等级应满足施工技术要求,以确保检测的准确度。
f、在施工中严格执行施工及验收规范,对工程质量实行“三检”即“自检、互检、交接检”相结合,技术人员应随时进行技术指导,发现的问题及时提出纠正或预措施并指导整改;质检人员应及时进行检查,严格工序质量控制,经检查上一道工序不合格不得进入下一道工序;隐蔽工程必须经业主,监理认可后才能隐蔽,严格按图纸施工,技术变更经有关设计部门和业主同意并出具书面通。
g、作业人员严格按施工方案和作业指导书的规定进行作业,保证工序质量符合要求关键工序的特殊工序的施工,技术、质检人员应跟班指导和检查。
h、主动配全监理人员及业主对施质量进行监督检查,提交准确详细的安装检测记录,协商拟定重要的检查试验项目,提供复检的有利要件,并及时进行质量整改。
i、开展全面质量管理,质检人员定项目、定目标开展质量控制活动,采用科学的质量检验方法和分析方法,提高检测数据的准确性和可靠性。
j、项目部制定责任和质量奖惩方案,实行质量否决制,质量奖惩制,质量与施工班经济收入持钩。
k、主要工序和分项、分部工程完成后,按要求向有关监理申报检查,强化施工人员的质量意识,布置质量整改。
l、主要工序和分部、分项工程完成后,按要求向有关监理申报检查,并交付验收记录,对检查不合格的应立即组织人员整改,合格以后监理签字认可。
m、关键工序和特殊工序施工前,编制详细的作业指导书,同时加强工序交接检验,用工序和质量保证整体施工持量。
n、重点做好隐蔽工程的质量检查及验收记录,不留隐患。
o、建立质量信息系统,随时收集反映质量情况,及时分析和处理质量问题,认真接受工程质量监督机构的质量监督。
五、安全局保证体系及安全保证措施1、安全生产目标在施工期内,做好安全教育,并按照各项安全生产操作规范工作,杜绝重大人身安全事故和重大设备责任事故。
项目经理:安全生产第一责任人。
专职安全员:负责开展安全教育,检查、监督安全技术措施执行情况。
工程管理:责任制定安全技术措施,并对施工队进行安全性技术交底;安排与协调现场安全工作,全面协调现场安全与质量、工期的矛盾,负责安全技术施工及安全生产管理制度的贯彻落实和监督检查。
供应部:负责安作生产的物资保障。
财务部:提供安全生产措施费用保障,并监督安全措施费的使用。
各施工班及兼职安全员:配合专职安全员做好队安全生产管理,执行情况;施工作业人员遵守安全技术规程和操作规范,做好自我防护。
3、安全保证措施A、组织管理措施a、建立安全保证体系建立安全保证体系的作用是明确责任,层层负责,协调配合,并在施工全过程贯彻执行《建设工程施工现场管理规定》,按《施工现场临时用电安全生产管理制度》(JGJ59-88)的规定,实行安全施工现场达标,创建安全文明的施工环境。
b 、安全生产责任制实施安全生产责任制,各有关部门人员与项目经理签订安全生产责任书,并严格考核。
c、安全教育认真贯彻国家有关安全法规,提高安全生产文明施工意识,牢固树立“安全第一,预防为主”的思想,坚持对进入现场的施工人员进行入场安全教育,坚持特种作业人员持证上岗;定期如开安全会议,向职工通报前前期施工安全情况,提出今后要求,讲解安全知识,落实安全隐患整改措施。
d、安全检查制度实施各级安全检查制度:坚持贯彻按“安全隐患整改通知单”进行整改的制度。
B、安全生产措施a、安全技术交底制度:开工前,项目部工程技术人员和专职安全员应该施工班组作业人员进行安全技术交底,并填写安全技术交底记录,施工中,专兼职安全员应按交底内进行检查,落实。
b、坚持安全“三宝”使用,进入施工现场必须戴安全帽,高空作业必须拴好安全带,做好“四口,五临边”的防护。
c、作业面临高差较大的施工场所,上下要搭设牢固的脚手架。
d、对电气盘柜等电气设备,在搬运过程中要防止倾斜,防止碰撞、损坏,做好电气设备的防盗、防损坏工作。
e、电气设备在试验及调试过程中,要采取切实措施,保证人员、机工具及设备安全。
f、施工机具要定期维护、检测设备及仪表等使用前必须经过检查,确认安全可靠后方能使用。
g、因施工区域大、施工用临时电源,电线由专人维护,电动设备就符合安全用电规定,使用前应检测绝缘并有防雨措施,手持电动工具,生活照明线路上设置漏电保护器,夜间施工应有足够的照明,并设置准备夜间应急照明电源,严禁私拉乱移电线和用电设备。
