信价量化评审法

合集下载

信息化运维项目评标办法

信息化运维项目评标办法
具有售后服务(五星级)认证证书得 2 分;
注:需提供有效证书复印件加盖公章,否则不得分。
10分
维保方案
根据投标人对采购人信息化基础设施和应用系统的熟悉 程度、详细运维方案等情况,由专家自主打分(0-8分);
8分
安全服务工具
投标人需提供遵循国家等级保护要求的安全工具以完成招标文件要求的安全服务的需求,并提供该工具为非OEM产品证明或厂家签订的采购合同以及厂家开具的发票附件件并加盖公章,得 7分,不提供不得分。
5 分
故障响应及处理
根据投标人对信息化设备(服务器、存储、交换机等)及内外网网络正常运行的操作规程、定期巡检流程、故障响应流程以及维护故障响应时间、设备故障解决时间等情况。从故障处理响应及处理服务,响应速度、解决及时性等方面,由专家自主打分(0-5 分)。
5 分
投入的人员配备情况和专业 技术能力 (要求所有专业人员提供证书复印件加盖公章和相关人员近半年连续缴纳不少于 3 个月)
信息化运维项目评标办法
条款号
评审因素
评审标准
1
评标办法
本项目采用综合评分法。综合评分法,是指投标文件满足招标文件全部实质性要求,且按照评审因素的量化指标评审得分最高的投标人为中标候选人的评标方法。
2.1
▲资格审查
2.1.1提供符合参加政府采购活动应当具备的一般条件的承诺函及有效的企业营业执照(或事业法人登记证书或其它工商等登记证明材料,自然人提供身份证)复制件(如为联合体,则联合体各方均应提供);
2.1.1落实政府采购政策需满足的资格审查材料:无
2.1.3本项目的特定资格要求审查材料:无
2.1.4商业信誉审查:
对列入失信被执行人、重大税收违法案件当事人名单、政府采购严重违法失信行为记录名单的投标人,其投标将作无效标处理。

评标方式及适用性

评标方式及适用性

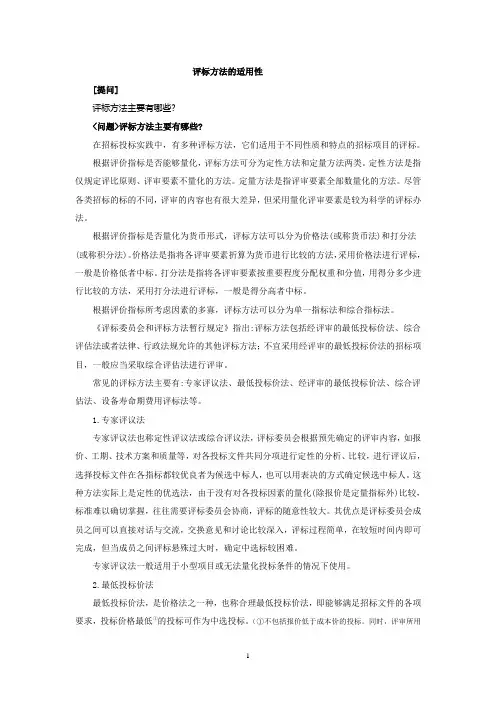

评标方法的适用性[提问]评标方法主要有哪些?<问题>评标方法主要有哪些?在招标投标实践中,有多种评标方法,它们适用于不同性质和特点的招标项目的评标。

根据评价指标是否能够量化,评标方法可分为定性方法和定量方法两类。

定性方法是指仅规定评比原则、评审要素不量化的方法。

定量方法是指评审要素全部数量化的方法。

尽管各类招标的标的不同,评审的内容也有很大差异,但采用量化评审要素是较为科学的评标办法。

根据评价指标是否量化为货币形式,评标方法可以分为价格法(或称货币法)和打分法(或称积分法)。

价格法是指将各评审要素折算为货币进行比较的方法,采用价格法进行评标,一般是价格低者中标。

打分法是指将各评审要素按重要程度分配权重和分值,用得分多少进行比较的方法,采用打分法进行评标,一般是得分高者中标。

根据评价指标所考虑因素的多寡,评标方法可以分为单一指标法和综合指标法。

《评标委员会和评标方法暂行规定》指出:评标方法包括经评审的最低投标价法、综合评估法或者法律、行政法规允许的其他评标方法;不宜采用经评审的最低投标价法的招标项目,一般应当采取综合评估法进行评审。

常见的评标方法主要有:专家评议法、最低投标价法、经评审的最低投标价法、综合评估法、设备寿命期费用评标法等。

1.专家评议法专家评议法也称定性评议法或综合评议法,评标委员会根据预先确定的评审内容,如报价、工期、技术方案和质量等,对各投标文件共同分项进行定性的分析、比较,进行评议后,选择投标文件在各指标都较优良者为候选中标人,也可以用表决的方式确定候选中标人。

这种方法实际上是定性的优选法,由于没有对各投标因素的量化(除报价是定量指标外)比较,标准难以确切掌握,往往需要评标委员会协商,评标的随意性较大。

其优点是评标委员会成员之间可以直接对话与交流,交换意见和讨论比较深入,评标过程简单,在较短时间内即可完成,但当成员之间评标悬殊过大时,确定中选标较困难。

专家评议法一般适用于小型项目或无法量化投标条件的情况下使用。

信价量化评审法

信价量化评审法

附:资格后审评标方法信价量化评审法一、评标程序(一)评标前准备(二)资格审查(三)确定评审区间(四)初步评审(五)技术标评审(六)投标报价评审(七)信价量化评价(八)完成评标报告二、资格审查(一)投标人不满足招标文件载明的企业资质、建造师(项目经理)资格、安全生产许可证等条件和标准的;(包括1、企业安全生产许可证过期,2、企业停止市场活动,3、企业资质不符合要求,4、建造师停止市场活动,5、建造师无安全考核证书(B 证),6、建造师安全考核证书(B证)过期,7、建造师有在投、在建项目,8、建造师资格不符合要求,9、注册建造师资格过期,10、单项合同额超过企业注册资本金5倍以上的投标人,11、资格条件:①标投标人应在《二0 一0年度房屋建筑、市政公用工程施工总承包预选承包商名录》之内;②投标人曾在杭州市行政区域内承担过合格工程;投标人提供证中标通知书和交(竣)工验收证书的扫描件并加盖公章。

(中标公示前,中标候选人提供原件核对)(二)投标人未按照招标文件的要求提交投标保证金的;(三)被有关行政监管部门通报限制投标且在限制期内的;(四)投标报价高于投标限价的;(五)投标文件中不附企业法人营业执照的。

(六)投标人提供的纸质投标文件水印码与投标电子文件不一致的;(七)不符合资格审查条件的其他情形。

市交易中心对投标人企业资质和从业人员资格进行核对(核验企业和注册建造师IC卡),核对结果以书面形式提交评标委员会作为资格审查条件第(一)、(三)项的依据。

资格审查条件第(一)项第10小项,由评标委员会根据投标文件所附企业法人营业执照进行评审。

资格审查条件(二)项根据银行提交的投标保证金缴纳确认汇总表进行评审。

三、确定评审区间(一)通过资格审查的投标单位少于或等于7家的,所有投标单位全部进入评审。

以所有投标单位报价的一次算术平均值下浮10%作为评标基准价。

(二)通过资格审查的投标单位多于7家的,评标委员会应先计算评标基准价,再取评标基准价与投标报价之差绝对值最小的前7名先进入评审区间评审。

量化评价和质化评价举例说明

量化评价和质化评价举例说明

量化评价和质化评价举例说明量化评价和质化评价是研究中常用的两种评价方法。

量化评价是指通过数值化的方法来评价研究对象的某些特征或变量,例如通过问卷调查来统计某个群体的人口结构、收入水平、教育程度等。

而质化评价则是通过对研究对象进行深入的观察和分析,来评价其特征和变量,例如通过访谈、观察等方法来了解某个社会群体的文化、价值观等。

下面将分别以量化评价和质化评价为例,来说明这两种评价方法的应用。

一、量化评价1. 人口普查人口普查是一种常用的量化评价方法,通过对某个地区的人口进行普查,统计出人口的数量、性别、年龄、教育程度、职业等信息,从而了解该地区的人口结构和特征。

人口普查可以为政府制定人口政策、规划城市建设等提供重要的数据支持。

2. 经济指标经济指标是评价一个国家或地区经济发展水平的重要指标,例如国内生产总值(GDP)、人均收入、失业率等。

这些指标可以通过统计数据来计算,反映出一个国家或地区的经济状况和发展趋势,为政府制定经济政策提供重要的参考。

3. 学生考试成绩学生考试成绩是评价学生学习成绩的重要指标,可以通过考试成绩来了解学生的学习水平和能力。

学校可以通过对学生考试成绩的分析,来制定教学计划和改进教学方法,提高学生的学习效果。

4. 健康指标健康指标是评价一个人或群体健康状况的重要指标,例如身高、体重、血压、血糖等。

这些指标可以通过体检等方式来测量,反映出一个人或群体的健康状况和风险,为医疗机构制定健康管理计划提供重要的参考。

5. 环境指标环境指标是评价一个地区或国家环境状况的重要指标,例如空气质量、水质、噪音等。

这些指标可以通过监测和测量来获得,反映出一个地区或国家的环境状况和污染程度,为政府制定环境保护政策提供重要的参考。

二、质化评价1. 访谈访谈是一种常用的质化评价方法,通过与研究对象进行深入的交流和沟通,了解其思想、观点、经历等。

访谈可以帮助研究者深入了解研究对象的内心世界和行为动机,为研究提供重要的素材和数据支持。

信价量化评审法.

信价量化评审法.

附:资格后审评标方法信价量化评审法一、评标程序(一)评标前准备(二)资格审查(三)确定评审区间(四)初步评审(五)技术标评审(六)投标报价评审(七)信价量化评价(八)完成评标报告二、资格审查(一)投标人不满足招标文件载明的企业资质、建造师(项目经理)资格、安全生产许可证等条件和标准的;(包括1、企业安全生产许可证过期,2、企业停止市场活动,3、企业资质不符合要求,4、建造师停止市场活动,5、建造师无安全考核证书(B 证),6、建造师安全考核证书(B证)过期,7、建造师有在投、在建项目,8、建造师资格不符合要求,9、注册建造师资格过期,10、单项合同额超过企业注册资本金5倍以上的投标人,11、资格条件:①标投标人应在《二0一0年度房屋建筑、市政公用工程施工总承包预选承包商名录》之内;②投标人曾在杭州市行政区域内承担过合格工程;投标人提供证中标通知书和交(竣)工验收证书的扫描件并加盖公章。

(中标公示前,中标候选人提供原件核对)(二)投标人未按照招标文件的要求提交投标保证金的;(三)被有关行政监管部门通报限制投标且在限制期内的;(四)投标报价高于投标限价的;(五)投标文件中不附企业法人营业执照的。

(六)投标人提供的纸质投标文件水印码与投标电子文件不一致的;(七)不符合资格审查条件的其他情形。

市交易中心对投标人企业资质和从业人员资格进行核对(核验企业和注册建造师IC卡),核对结果以书面形式提交评标委员会作为资格审查条件第(一)、(三)项的依据。

资格审查条件第(一)项第10小项,由评标委员会根据投标文件所附企业法人营业执照进行评审。

资格审查条件(二)项根据银行提交的投标保证金缴纳确认汇总表进行评审。

三、确定评审区间(一)通过资格审查的投标单位少于或等于7家的,所有投标单位全部进入评审。

以所有投标单位报价的一次算术平均值下浮10%作为评标基准价。

(二)通过资格审查的投标单位多于7家的,评标委员会应先计算评标基准价,再取评标基准价与投标报价之差绝对值最小的前7名先进入评审区间评审。

信价量化法——精选推荐

信价量化法——精选推荐

“信价量化法”评标办法试点项目顺利结束在资格后审招标实施近两年的时间里,市招标办在分析、调研、总结的基础上,推出了资格后审评标办法(完善版)——信价量化法。

5月31日,我们选取杭州市商贸路(胜稼路-东湖路)(以下简称“商贸路”)和杭州市稼东路(民丰路-九沙大道)(以下简称“稼东路”)两个工程项目开展试点工作。

一、试点项目受到市场各方高度关注从5月31日发布试点通知开始,项目招标就引起了市场各方主体的极大关注,招标过程中有关试点的咨询非常火热。

对投标单位而言,最具吸引力的是“信价量化评审法”中首次引入了企业信用加权平均机制、商务标的量化评审机制以及设置投标限价区间的机制。

据几次新评标办法研讨会和我们了解到的情况来看,市场各方主体对“信价量化法”都表示高度赞同,期望新评标办法能够对市场价格加强指导和引导,能够一定程度上缓解不平衡报价、恶意低价、不合理报价的情况,引导投标人的报价逐步走出盲目低价竞争的误区。

在投标截止后,商贸路有31家单位参与投标,稼东路有44家单位参与投标,报名单位数量远超同类项目报名单位数量的平均水平。

二、各投标单位的投标报价明显回归理性“信价量化评审法”确立了商务标量化评审机制、“招标控制价”审核机制、设定合理评审价格区间三项重大举措,着重在投标报价商务报价部分进行单价细化评审方面、确保招标控制价的准确性和指导性方面、引导投标价格进入合理价格区间方面寻找突破口,改变了以往单一的投标总价竞争模式,促使投标单位报价回归理性。

商贸路31家投标单位中,除1家单位的总报价有较大偏离外,其他30家单位的总报价都在招标控制价下浮20%以内,中标价格下浮率为17.75%。

稼东路44家投标单位的所有报价全部都在招标控制价下浮20%以内,中标价格下浮率为19.68%。

相比其他同类市政项目整体投标价格上升近10%左右。

三、参投单位更加重视标书质量为解决以往投标文件技术措施与商务标中措施项目报价时常不匹配的问题,进一步控制不平衡报价,“信价量化评审法”设置了措施项目评价记分以及单价偏离项数记分,引导投标人脱离“低价竞争”的泥潭,把精力放在加强标书编制水平,根据市场情况和自身力量合理报价的轨道上来。

信价量化评审法

信价量化评审法

投标人对评标专家提出的询问不能说明理由或评标专家认定其理由不成 立的,评标委员会应以书面形式对该投标人的投标报价是否低于成本予 以认定。
5、评价 经质询有效的,评标委员会对投标文件的项目偏差情况进行评价记 分。 (1)分部分项工程量清单评价记分: B=45*(1-偏离项目数/评价项目数),占权重45%(见附表1-a)。 (2)措施项目清单评价记分: C1=10*(1- 偏差项目数/评价项目数),占权重10%(见附表2-a)。 (3)材料(设备)项目评价记分: D=25*(1-偏差材料数/评价材料(设备)数),占权重25%(见附表 3-a)。 (四)措施项目投标人自行报价部分的评价 1、评审及询问 (1)评标专家应根据招标文件,结合工程特点对投标文件中的施工 组织设计与措施项目报价进行对应性评审,列出施工组织设计中未进行 措施费报价的措施项目并向投标人质询。 (2)评标专家应对措施项目报价的完整性、匹配性、合理性、可 行性进行分析、论证和评审。
的名称不一致的。
(6)组成联合体投标的,投标文件未附联合体各方共同投标协议
的。 (7)投标文件提出了不能满足招标文件要求的工程验收、施工
工期、保修期等要求的;
(8)法律、法规、规章及现行招投标管理规定必须废标的。 初步评审予以废除的投标文件不再进入后续评审。其他投标人按照 本办法第三点原则依次替补满7名(少于7名时全部选取),直至通过初 步评审的投标单位达到7名,不足7名的全部进入后续评审。 五、技术标评审 评标委员会对通过初步评审的投标文件依次进行技术标评审,技术 标评审采用通过制。投标文件有以下情况之一的,技术标评审不予通 过: (一)项目管理班子配备不能满足要求的; (二)关键施工技术方案不可行的; (三)主要施工机械设备不能满足施工需要的; (四)采用的验收标准或主要技术指标达不到国家强制性标准或 招标文件要求的;

综合评标办法

综合评标办法

综合评标办法1.采用综合评估法,分技术、商务、价格三个部分分别进行量化评审,每个2.1确定有效投标人(仅为计算基准价使用)(1)初评合格投标人在5名以内(含5名)时,评标价格在所有初评合格投标人的评标价算术平均值A1的[-15%,10%]区间内(不含本数)的投标人为有效投标人。

当区间内的合格投标人数为0时,则所有初评合格投标人为有效投标人。

(2)初评合格投标人在5名-10名(含10名)时,先去掉评标价最高和最低者后,评标价格在剩余X个初评合格投标人的评标价算术平均值A1的[-15%,10%]区间内(不含本数)的投标人为有效投标人。

当区间内的合格投标人数为0时,则X个初评合格投标人为有效投标人。

(3)初评合格投标人在10名-20名(含20名)时,先去掉评标价最高、次高和最低者后,评标价格在剩余X个初评合格投标人的评标价算术平均值A1的[-15%,10%]区间内(不含本数)的投标人为有效投标人。

当区间内的合格投标人数为0时,则X个初评合格投标人为有效投标人。

(4)初评合格投标人在20名-30名(含30名)时,先去掉评标价最高、次高、第三高和最低、次低者后,评标价格在剩余X个初评合格投标人的评标价算术平均值A1的[-15%,10%]区间内(不含本数)的投标人为有效投标人。

当区间内的合格投标人数为0时,则X个初评合格投标人为有效投标人。

(5)初评合格投标人在30名(不含30名)以上时,先去掉评标价四个较高和三个较低者后,评标价格在剩余X个初评合格投标人的评标价算术平均值A1的[-15%,10%]区间内(不含本数)的投标人为有效投标人。

当区间内的合格投标人数为0时,则X个初评合格投标人为有效投标人。

3.计算基准价(1)计算有效投标人的评标价算术平均值A2。

(2)基准价=A2*(1-C)。

4.计算价格部分得分(按百分制计算,实际得分应以下述公式计算结果乘以价格评分权重)价格部分得分=100-100×n×|投标人的评标总价-基准价|/基准价;当投标人的评标总价>=基准价,n=n1;当投标人的评标总价<基准价,n=n2;当计算出的价格部分得分<0,按0分计。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附:资格后审评标方法信价量化评审法一、评标程序(一)评标前准备(二)资格审查(三)确定评审区间(四)初步评审(五)技术标评审(六)投标报价评审(七)信价量化评价(八)完成评标报告二、资格审查(一)投标人不满足招标文件载明的企业资质、建造师(项目经理)资格、安全生产许可证等条件和标准的;(包括1、企业安全生产许可证过期,2、企业停止市场活动,3、企业资质不符合要求,4、建造师停止市场活动,5、建造师无安全考核证书(B 证),6、建造师安全考核证书(B证)过期,7、建造师有在投、在建项目,8、建造师资格不符合要求,9、注册建造师资格过期,10、单项合同额超过企业注册资本金5倍以上的投标人,11、资格条件:①标投标人应在《二0一0年度房屋建筑、市政公用工程施工总承包预选承包商名录》之内;②投标人曾在杭州市行政区域内承担过合格工程;投标人提供证中标通知书和交(竣)工验收证书的扫描件并加盖公章。

(中标公示前,中标候选人提供原件核对)(二)投标人未按照招标文件的要求提交投标保证金的;(三)被有关行政监管部门通报限制投标且在限制期内的;(四)投标报价高于投标限价的;(五)投标文件中不附企业法人营业执照的。

(六)投标人提供的纸质投标文件水印码与投标电子文件不一致的;(七)不符合资格审查条件的其他情形。

市交易中心对投标人企业资质和从业人员资格进行核对(核验企业和注册建造师IC卡),核对结果以书面形式提交评标委员会作为资格审查条件第(一)、(三)项的依据。

资格审查条件第(一)项第10小项,由评标委员会根据投标文件所附企业法人营业执照进行评审。

资格审查条件(二)项根据银行提交的投标保证金缴纳确认汇总表进行评审。

三、确定评审区间(一)通过资格审查的投标单位少于或等于7家的,所有投标单位全部进入评审。

以所有投标单位报价的一次算术平均值下浮10%作为评标基准价。

(二)通过资格审查的投标单位多于7家的,评标委员会应先计算评标基准价,再取评标基准价与投标报价之差绝对值最小的前7名先进入评审区间评审。

评标基准价的确定方式由招标人在开标时通过随机方式从以下方案中选取一种:方案一:对所有通过资格审查的有效投标人各去除报价最高和最低的N家投标单位(N=通过资格审查的投标单位家数*10%,数值四舍五入),然后对剩余通过资格审查的单位的投标报价进行一次算术平均;最后对第一次平均值以下(不含平均值,不含先前去除的N家单位)的报价进行第二次算术平均。

以投标最高限价和第二次算术平均值进行加权平均(招标控制价下浮及加权比例见附录),该加权平均值为评标基准价(基准价为投标最高限价*15%+第二次算术平均价*85%,小数点后保留两位,该基准价在评审过程中不作调整)。

方案二:对通过资格审查且投标报价位于风险控制价和投标最高限价区间的投标人【投标最高限价,风险控制价】,各去除报价最高和最低的N家投标单位(N=通过资格审查的投标单位家数*10%,数值四舍五入),对剩余通过资格审查的单位的投标报价进行一次算术平均;然后对第一次平均值以下(不含平均值,不含先前去除的N 家单位,不含区间外单位)的报价进行第二次算术平均。

以第二次算术平均值为基准价(小数点后保留两位,该基准价在评审过程中不作调整)。

方案三:对所有通过资格审查的有效投标人各去除报价最高和最低的N家投标单位(N=通过资格审查的投标单位家数*10%,数值四舍五入),对剩余通过资格审查的单位的投标报价进行一次算术平均;将一次算术平均值下浮一定比例作为基准价(下浮比例为3% ~ 6%之间的整数,由招标人在开标时随机确定),若经计算得出的评标基准价低于风险控制价时,则取风险控制价作为评标基准价(小数点后保留两位,该基准价在评审过程中不作调整)。

四、初步评审评标委员会依照招标文件初步评审的要求和规定,对进入评审区间的7家投标文件进行初步评审。

投标文件出现下列情形之一的,由评标委员会初审后按废标处理:(1)本须知第11条规定的投标文件有关内容未按本须知第19.3款规定加盖投标人印章或未经法定代表人或其委托代理人签字或盖章,由委托代理人签字或盖章未随投标文件一起提供有效的“授权委托书”原件.(2)投标书商务部分没有编制人员签字、盖章的,或存在弄虚作假情况的;(3)投标文件未按规定的格式填写,内容不全或关键字迹模糊、无法辨认的(包括投标承诺书);(4)投标人递交两份或多份内容不同的投标文件,或在一份投标文件中对同一招标项目报有两个或多个报价,且未声明哪一个有效,按招标文件规定提交备选投标方案的除外。

(5)投标人或组织结构(包括建造师或项目经理)与开标时提供的名称不一致的。

(6)组成联合体投标的,投标文件未附联合体各方共同投标协议的。

(7)投标文件提出了不能满足招标文件要求的工程验收、施工工期、保修期等要求的;(8)法律、法规、规章及现行招投标管理规定必须废标的。

初步评审予以废除的投标文件不再进入后续评审。

其他投标人按照本办法第三点原则依次替补满7名(少于7名时全部选取),直至通过初步评审的投标单位达到7名,不足7名的全部进入后续评审。

五、技术标评审评标委员会对通过初步评审的投标文件依次进行技术标评审,技术标评审采用通过制。

投标文件有以下情况之一的,技术标评审不予通过:(一)项目管理班子配备不能满足要求的;(二)关键施工技术方案不可行的;(三)主要施工机械设备不能满足施工需要的;(四)采用的验收标准或主要技术指标达不到国家强制性标准或招标文件要求的;(五)未响应前附表“30、注意事项带★”中的相应要求的作废标处理。

评标委员会对不予通过的技术标书,应出具书面评标报告。

对于法律法规及招标文件无明确规定,施工工艺、技术按照国家规范能满足招标项目施工要求的技术标书,不得随意废除。

六、商务标评审商务标评审是审核投标人商务标书的重大偏差。

投标报价中有以下情况之一的,投标人的投标应予废除:1、文明施工费、环境保护费、安全施工费和临时设施费四项费用的投标报价总额低于现行规定的;2、规费(含危险作业意外伤害保险、农民工工伤保险等3种规费)、税金等不可竞争费用低于现行规定的;3、建设工程质量检验试验费低于现行规定的;4、“施工现场在线监测系统”、民工宿舍“空调设施”等未按现行市政府、市建设行政主管部门规范性文件要求报价的;5、改变招标文件提供的工程量清单(项目编码、计量单位、工程数量、项目特征描述);6、改变招标文件暂定的相关内容的;7、按招标文件相关原则可修正的算术性错误,达到或超过原总报价0.5%的;8、法律、法规、规章及现行招投标管理规定必须废标的。

七、量化评价(一)评标专家对通过初步评审,技术标和商务标评审的投标文件进行投标报价和诚信量化评价。

(二)投标报价及诚信量化评价的内容:1、总报价2、分部分项工程量清单项目综合单价、措施项目报价(含清单报价和投标人自行报价部分)、材料(设备)单价3、投标单位信用记分(三)分部分项工程量清单、措施项目清单及材料(设备)单价的评价1、确定评标基准单价及偏离率(1)通过资格审查的投标单位少于或等于7家的,评标基准单价确定:以所有投标单位投标单价的一次算术平均值下浮10%作为评标基准单价。

(2)通过资格审查的投标单位多于7家的,评标基准单价按以下方法确定:方案一的评标基准单价:按第三款(二)方案一中的二次算术平均值确定;方案二的评标基准单价:按第三款(二)方案二中的二次算术平均值确定;方案三的评标基准单价:按按第三款(二)方案三中的一次算术平均值下浮(下浮比例为3% ~ 6%之间的整数,由招标人在开标时随机确定)。

分部分项工程量单价偏离率 25 %;措施项目单价、材料(设备)单价偏离率30 %。

若经计算确定的基准单价明显偏离市场价格的,评标委员会应结合市场实际情况予以修正后确定基准单价。

2、确定评价项目评价项目由招标人指定和评标时计算机随机确定各50%组成,分部分项工程量清单、措施项目清单及材料单价的评价项数均不应少于30项,当某类评价项目少于30项时,该类所有项目全部评价。

具体内容详见附表1、附表2、附表3。

3、筛选偏离项目由评标委员会对评价项目进行偏离程度分析,具体可运用计算机辅助。

筛选出单价超出基准价合理偏离度(含正负偏离)的项目。

4、质询对投标文件中的负偏离项目,评标委员会应向该投标人提出质询。

投标人对评标专家提出的询问不能说明理由或评标专家认定其理由不成立的,评标委员会应以书面形式对该投标人的投标报价是否低于成本予以认定。

5、评价经质询有效的,评标委员会对投标文件的项目偏差情况进行评价记分。

(1)分部分项工程量清单评价记分:B=45*(1-偏离项目数/评价项目数),占权重45%(见附表1-a)。

(2)措施项目清单评价记分:C1=10*(1- 偏差项目数/评价项目数),占权重10%(见附表2-a)。

(3)材料(设备)项目评价记分:D=25*(1-偏差材料数/评价材料(设备)数),占权重25%(见附表3-a)。

(四)措施项目投标人自行报价部分的评价1、评审及询问(1)评标专家应根据招标文件,结合工程特点对投标文件中的施工组织设计与措施项目报价进行对应性评审,列出施工组织设计中未进行措施费报价的措施项目并向投标人质询。

(2)评标专家应对措施项目报价的完整性、匹配性、合理性、可行性进行分析、论证和评审。

2、评价及判断(1)投标人对评标专家提出的询问不能说明理由或评标专家经评审确定其理由不成立的,评标委员会应以书面形式对该投标人的投标报价是否低于成本予以认定。

(2)经质询有效的,由评标委员会全体成员对投标文件中相关组织、技术措施的合理性、措施方案与相应报价的匹配性进行判定评分。

措施项目投标人自行报价部分记分C2占权重3%(见附表2-b)。

(五)质询形式及原则:评标专委员会的质询和投标人的澄清均应以书面形式进行,投标人的书面回复应有法定代表人或其授权的代理人签字方为有效。

投标人的澄清或说明不得超出投标文件的范围或改变投标文件的实质性内容。

投标人对评标委员会的询问不作答复或不在规定时限答复的,评标专家在评审时将按不利于投标人的情形认定。

(六)评估及判断原则:评标专家应对投标人作出的答复、澄清、说明及提供的相关证明材料进行认真的分析、论证、评估和判断。

投标人以库存某种材料为由不能作为其低报价合理性的相关证明依据。

投标人以生产某种材料为由不能作为其低报价合理性的相关证明依据。

评标专家在判定低于成本竞标发生分歧时,以超过半数以上的评标专家的意见作出投标报价是否低于成本竞标的判断依据。

(七)总报价记分1、经评标委员会确定的评标基准价为最佳报价值。

2、投标单位的报价每高于评标基准价1%的,扣1分;投标单位的报价每低与评标基准价1%的,扣0.5分。

满分10分,扣完为止,最低得0分。
