公路改造工程技术资料表格填写办法

合集下载

公路工程资料填写说明

公路工程资料填写说明

高速公路施工原始资料编制办法2012年7月填表说明为规范和统一公路工程资料及档案整理,提高工程资料的编制质量,管理公司推出施工原始资料编制办法,供各施工单位、监理单位使用。

一、高速公路工程资料用表的基本要求。

1、表格格式的幅面采用国际标准A4(210mm*297mm)纸张,采用70g以上标准书写纸张,横向耐折度大于等于15次,ph值7.5-9.5,不透明度大于等于85%,纸张白度在85%-90%。

2、表格样式应符合《公路工程竣工文件立卷归档管理办法》交办发【2010】382号的规定,具体要求为:正文纵向表格轮廊线应距左侧边缘25mm,右侧边缘15mm,距上边缘65mm,距下边缘22mm。

正文横向表格轮廊线应距左侧边缘线25mm,右侧边缘15mm,距上边缘45mm,距下边缘22mm。

表格轮廊线应加粗,其他内容可根据记录事项的内容自行确定。

二、工程施工用表和管理用表作如下填表说明:1、施工用表分施工记录表、施工自检表、监表、监理抽检表及试验用表五类,详见其它附表。

其中监理抽检表和监理填写的施工检查记录表在施工自检表和记录表得基础上签字栏改为“监理员”和“监理工程师”。

对需要增加的不属评定检测项目,施工单位可做成施工记录表附在自检表后。

2、施工单位、监理单位需要增加和调整的用表必须由管理公司相关部门同意,以保证用表的全线统一。

3、施工单位、监理单位、合同号与表格统一电脑打印,采用宋体五号;表格题目采用宋体小二号,其余内容均采用宋体五号。

施工单位、监理单位处填写的内容与项目部、监理部公章内容一致,合同号按合同签署时的合同编号填写,质量检验报告单中“规定值或允许偏差”“检验频率和方法”统一电脑打印,其余手填。

4、合同段:统一用计算机输入。

时间填写:年、月、日不得简写,数字用阿拉伯数字。

5、编号:流水号(暂不用填写)。

6、建设项目名称:****高速公路五台山至盂县段建设工程7、工程名称:桥梁:填写单位、分部工程名称,包括中心桩号、孔径、孔跨数和结构形式,如:K15+174xxx 7-40预应力砼连续T梁。

公路工程施工资料填写明细

公路工程施工资料填写明细
施工资料明细表
1.以上原始记录中的“★”表示监理抽检必填表格,施工单位应填以上开工报告、原始
记录表中的所有表格。
2.各分项工程的开工报告应按照批复的个合同段“单位、分部、分项工程的划分”规定
及具体要求分别整理。
3.施工原始记录,按工序进行报验,每报验一次应对应工程检验认可一次,依照实际情
况从文本中选用表格,装订顺序按时间及本文执行。
7.监理在工序中的抽检资料应附在相应的工序自检资料后面。
8.砂、石原材料凡做含泥量பைடு நூலகம்验的必须增加做泥块含量试验。
4.开工报告中各种原材料试验资料要附全套资料,包括试验记录、报告及审批及结果。
5.结构物回填资料附在相应的结构物资料后面。
6.分工序的小型结构物工序整理完,必须按工序进行交工。具体如下:
(一)中间交工证书
A-JL-08
(二)工程检验认可证书
A-JL-07
(三)工程报验单
A-JL-06
(四)相应分项工程检验评定表(后附各工序的评定资料)。

公路工程资料填写范例

公路工程资料填写范例
汇总图表。 ⑸施工过程中遇到的非正常情况记录及其对
工程质量影响分析。
⑹施工过程中如发生质量事故,经处理补救 后,达到设计要求的认可证明文件。
2.3工程质量等级评定 2.3.1 分项工程质量等级评定 分项工程评分值不小于75分为合格,小于
75分者为不合格。
评定为不合格的分项工程,经加固、补强或 返工、调测,满足设计要求后,可以重新评 定其质量等级,但计算分部工程评分值时按 其复评分值的90﹪计算。 2.2.3分部工程质量等级评定
+5,—0
尺量
1
⑵砼表面平整。不符合要求时减 1~2 分。
3.1.3管道基础及管节安装
3.1.3.1基本要求
⑴管材必须逐节检查,不得有裂缝、破损。
⑵基础砼强度达到5MPa以上时,方可进行管节 铺设。
⑶管道铺设应平顺、稳固,管底坡度不得出现反 坡,管节接头处流水面高差不得大于5mm。管 内不得有泥土、砖石、砂浆等杂物。
分项工程的评分值满分为100分,按实测项目采用 加权平均法计算。存在外观缺陷或资料不全时,应 予以减分。
分项工程得分=∑【检查项目得分*权值】/∑【检查 项目权值】
分项工程评分值=分项工程得分—外观缺陷减分— 资料不全减分
⑴基本要求检查 分项工程所列基本要求,对施工质量优劣具
有关键作用,应按基本要求对工程进行认真 检查。经检查不符合基本要求规定时,不得 进行工程质量的检验和评定。
检查项目 砼抗压强度或砂浆
(MPa)
管轴线偏位(mm)
管内底高程(mm)
基础厚度(mm)
管座
肩宽(mm) 肩高(mm)
抹带
宽度 厚度
表 3-2 管道基础及管节安装实测项目
规定值或允许偏差

公路工程资料填写范例及表格

公路工程资料填写范例及表格
AC-20

50
水泥
P.O 42.5

100
砾石
5-10mm
立方米
200
质量检查记录表:
日期
检查内容
检查人员
检查结果
2023-07-05
路面平整度
张三
合格
2023-07-06
排水系统检查
李四
不合格
2023-07-07
标线精度
王五
合格
进度计划表:
日期
计划工作
完成情况
备注
2023-07-01
路基开挖
完成
以下是一个公路工程资料填写的范例和相关表格,供参考使用。具体的资料和表格可以根据项目要求进行调整和定制。
施工日志表:
日期
工作内容
施工人员
完成情况
2023-07-01
路基开挖
张三
完成2023-07-02源自路面铺设李四进行中
2023-07-03
标线施划
王五
未开始
材料使用记录表:
材料名称
规格型号
单位
使用量
沥青
2023-07-02
路面铺设
进行中
2023-07-03
标线施划
未开始

公路与桥梁施工技术资料填表说明

公路与桥梁施工技术资料填表说明

目录填表说明前言 (1)第一篇路线 (3)第二篇路基 (5)试表填表说明 (5)一、试验记录 (7)二、试验报告单、汇总表 (12)三、施工检测记录 (13)第三篇桥梁、涵洞及防护工程 (16)一、试验记录 (16)二、试验报告单、汇总表 (20)三、施工检测记录 (21)第四篇路面 (30)(一)底基层、基层 (30)一、试验记录 (30)二、试验报告单、汇总表 (31)(二)面层 (32)一、试验记录 (32)二、试验报告单、汇总表 (38)三、施工检测记录 (39)第五篇质评表填表说明 (43)一、施工质评表 (43)二、交工验收质评汇总表 (46)三、公路建设项目竣工验收评分汇总表 (48)第六篇施工监理表 (49)一、监理报表 (49)二、支付报表 (53)施工技术资料整理编制标准要求 (57)公路与桥梁施工技术资料第四部分施工文件填表说明前言一、1995年2-8月由厅公路工程质量监督主持,厅公路管理局、厅路桥总公司等单位参加,由有关技术人员组成修订编制组对新交公字[1990]第556号文印发的《公路与桥梁施工技术资料表式汇编》进行了修订。

1995年12月经交通厅专家评审会通过,于1996年元月1日印发全疆试行。

公路与桥梁施工技术资料汇编试行以来,受到了建设、施工、监理等单位的好评,促进了工程技术资料的编制工作走上标准化轨道,对保证和提高公路工程质量起到了积极作用。

公路与桥梁施工技术资料第四部分(二)施工文件包括试验记录、施工检测表、质量评表、施工监理表。

其中材料试验表91种,施工检测表44种,质评表13种,监理表23种,支付表6种。

由于上述表式的填表说明未编写,试行一年来,在各公路项目实施中不同程度地存在着填写不规范,错项漏等问题,有些问题还较严重,为使施工、监理单位正确使用各种表格,规范各种表格的填写方法,提高各种表格数据的可靠性,厅公路质监站组织站有关技术人员及主同管局的有关技术人员,对材料试验、施工检测、质量评定、监理用表等各类表按照一表一说明的原则,做了相应的填表说明,并对个别表格进行了修改,对联施工文件的整理编制提出了具体的标准要求。

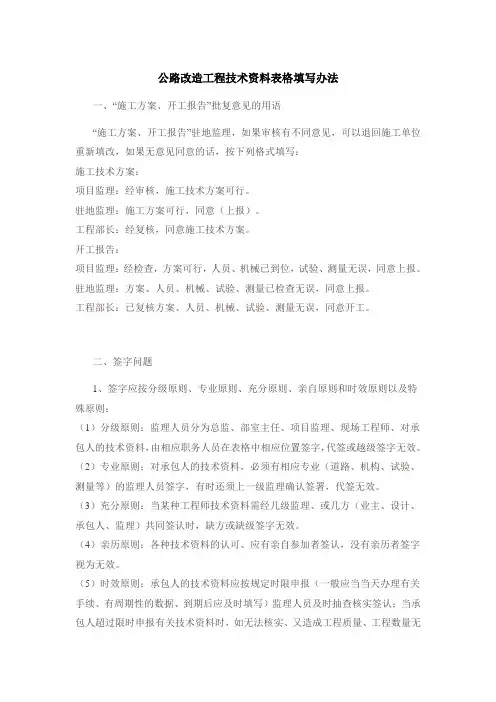

公路改造工程技术资料表格填写办法

公路改造工程技术资料表格填写办法

公路改造工程技术资料表格填写办法一、“施工方案、开工报告”批复意见的用语“施工方案、开工报告”驻地监理,如果审核有不同意见,可以退回施工单位重新填改,如果无意见同意的话,按下列格式填写:施工技术方案:项目监理:经审核,施工技术方案可行。

驻地监理:施工方案可行,同意(上报)。

工程部长:经复核,同意施工技术方案。

开工报告:项目监理:经检查,方案可行,人员、机械已到位,试验、测量无误,同意上报。

驻地监理:方案、人员、机械、试验、测量已检查无误,同意上报。

工程部长:已复核方案、人员、机械、试验、测量无误,同意开工。

二、签字问题1、签字应按分级原则、专业原则、充分原则、亲自原则和时效原则以及特殊原则:(1)分级原则:监理人员分为总监、部室主任、项目监理、现场工程师、对承包人的技术资料,由相应职务人员在表格中相应位置签字,代签或越级签字无效。

(2)专业原则:对承包人的技术资料,必须有相应专业(道路、机构、试验、测量等)的监理人员签字,有时还须上一级监理确认签署,代签无效。

(3)充分原则:当某种工程师技术资料需经几级监理、或几方(业主、设计、承包人、监理)共同签认时,缺方或缺级签字无效。

(4)亲历原则:各种技术资料的认可、应有亲自参加者签认,没有亲历者签字视为无效。

(5)时效原则:承包人的技术资料应按规定时限申报(一般应当当天办理有关手续、有周期性的数据、到期后应及时填写)监理人员及时抽查核实签认;当承包人超过限时申报有关技术资料时,如无法核实、又造成工程质量、工程数量无法确认时,监理人员应拒签。

(6)特殊原则:如果当事人(监理)发生突然事故或离职,对承包人的技术资料未进行处理的,由上一级监理有关人员完成。

(7)、承包人应及时申报技术资料、监理人员应及时检验审查,签字认可,对过期申报技术资料又造成工程质量、工程数量无法确认时,监理人员应拒签。

(8)、监理对路基土方高程、平整度、横坡度及结构物几何尺寸、外观等在和承包商一起检查时,可以在承包商检验表中签字认可,如无监理签字地方,应手写“监理:XX 年XX月XX日”,也可以在承包商的自检资料后面另附监理的抽检资料。

公路资料表格5-0施工通用表填表说明

公路资料表格5-0施工通用表填表说明

第五章公路工程施工使用表公路工程施工通用表填表说明、表格填写总的要求1 、施工通用表的填写要准确、完整、规范、工整。

2 、除计算机打印部分外,其他部分的填写应使用不易褪色的蓝黑墨水、黑墨水填写。

二、表格编号1合同段开工申请(ZK—001)表中编号为三位—□□口,前一位填驻地办代号,后两位填写施工合同段编号。

如:第二驻地办第四合同段开工申请,表号为ZK-001-B04。

2、施工组织设计报审表(ZK- 002)、通用函件(ZK-013)、索赔意向书(ZK-014)、索赔申请单(ZK-015)、工程变更申请/批复单(ZK-016)、分包申请报告单(ZK-017)表中编号为七位:-□□□ -□□□□,第一位为驻地办代号,第二、三位为施工合同段编号,后四位为文件流水号。

3、施工单位月工作计划(ZK-010)表中编号为七位-□□口- □□口□,第一位为驻地办代号,第二、三位为施工合同段编号,后四位为所编制计划的年月编号。

4、日施工安排报告单(ZK-011)表中编号为九位-□□口- □□□□□□.第一位为驻地办代号,第二、三位为施工合同段编号,后六位为所编制计划的年月日编号。

5、除以上表格外的其他表中编号为十三位-□□□-□□□□□□ -□□□□,第一位为驻地办代号,第二、三位为施工合同段编号,中间六位分别为单位分部分项工程编号,其中:单位工程两位、分部工程两位、分项工程两位,后四位为文件流水号。

三、表格填写的有关说明施工通用表共有18张表,即ZK—001至ZK- 018。

1、ZK—001 合同段开工申请本表应在施工条件具备后,在试验段开始前进行填报。

施工单位签名应为项目经理签名。

驻地监理工程师在收到施工单位提交的合同工程开工申请后,应对合同工程的开工条件进行核查,驻地办核查通过后,上报总监办。

总监办专业监理工程师审查后,具备开工条件的,由总监理工程师签发: 合同工程开工令(JK-001),并报建设单位备案。

最新公路工程施工资料表格及填写

最新公路工程施工资料表格及填写

公路工程施工资料表格及填写第一篇路线施工检测记录:1.施检—01导线点测量汇总表(1).该表为高速、一级公路、大桥、隧道等用坐标放样或用导线点网控制的工程使用。

不采用坐标放样的工程,不填此表。

(2).本表由施检01-1表导线测量记录表及施检01-2表附合导线测量计算表汇总而来。

2.施检一02路线平曲线检查表路线平曲线检查表是检查路面工程完工后的平曲线与设计平曲线的偏差情况。

为便于检测又能反映出曲线的主体,主要检测内容为:交点桩号、曲线偏角、曲线外距。

表中切线长、半径、缓和曲线长一般不检测。

3.施检-03路线纵坡检查表本表用于检查成型后的公路纵面是否满足设计要求。

4.施检-04超高、加宽、视距检测表该表适用于路线平面指标比较小且需要采取工程措施路段。

第二篇路基试表的填表说明(1)表头部分的填写:工程名称:指工程项目名称含合同段号。

试样编号:指对试样进行分类编号。

试样地点:指取样具体位置。

拟定用途:指用于何工程地段、结构层次和工程部位。

试验单位:指试验检测机构或工地试验室名称。

试样说明:指试样的类型及特征。

试验规程:指本试验所采用现行的部颁或行业试验规程的代号。

试验环境:指试验时试验场所的温度或湿度。

主要仪器:指使用计量器具或专用试验仪器的名称及型号精度等。

技术负责人:指试验检测机构或工地试验室的技术负责人试验日期:试验当天日期。

(2).表中主体部分的填写:①.应将试验数据如实填在规定的格内或栏内,其中各项测试结果的计算及数据应符合有效数字的规定,测定结果应符合试验规程规定的精度或允许偏差的要求。

采用的计量单位要与规范、规程规定的保持一致,不得随意采用。

②.如填写有误,不得涂改,应在原数据上划一杠,在其旁边将正确数据填上。

③.试验结果栏是综合上述检测数据,用简炼的语言将试验结果与施工技术规范或试验规程相比较后得出合格或能否使用的结论。

④.附注或备注栏在必要时填写与试验有关或须进一步说明情况的事由。

⑤.监理工程师意见栏要求对检验结果准确地说明结论性意见。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

公路改造工程技术资料表格填写办法S232荥阳境桥北沟至新密交界段改造工程技术资料表格填写办法河南省中原公路工程监理有限公司S232荥阳境桥北沟至新密交界段改造工程监理代表处2010年9月28日根据《河南省交通厅公路工程竣工文件材料交卷归档细则》要求,监理代表处编制了施工、监理、现场检测和计量支付各类用表填写方法。

印发给各标段,希望大家认真执行。

一、施工方案、开工报告批复意见的用语施工方案、开工报告驻地监理,如果审核有不同意见,可以退回施工单位重新填改,如果无意见同意的话,按下列格式填写:施工技术方案:项目监理:经审核,施工技术方案可行。

驻地监理:施工方案可行,同意(上报)。

工程部长:经复核,同意施工技术方案。

开工报告:项目监理:经检查,方案可行,人员、机械已到位,试验、测量无误,同意上报。

驻地监理:方案、人员、机械、试验、测量已检查无误,同意上报。

工程部长:已复核方案、人员、机械、试验、测量无误,同意开工。

二、签字问题1、签字应按分级原则、专业原则、充分原则、亲自原则和时效原则以及特殊原则:(1)分级原则:监理人员分为总监、部室主任、项目监理、现场工程师、对承包人的技术资料,由相应职务人员在表格中相应位置签字,代签或越级签字无效。

(2)专业原则:对承包人的技术资料,必须有相应专业(道路、机构、试验、测量等)的监理人员签字,有时还须上一级监理确认签署,代签无效。

(3)充分原则:当某种工程师技术资料需经几级监理、或几方(业主、设计、承包人、监理)共同签认时,缺方或缺级签字无效。

(4)亲历原则:各种技术资料的认可、应有亲自参加者签认,没有亲历者签字视为无效。

(5)时效原则:承包人的技术资料应按规定时限申报(一般应当当天办理有关手续、有周期性的数据、到期后应及时填写)监理人员及时抽查核实签认;当承包人超过限时申报有关技术资料时,如无法核实、又造成工程质量、工程数量无法确认时,监理人员应拒签。

(6)特殊原则:如果当事人(监理)发生突然事故或离职,对承包人的技术资料未进行处理的,由上一级监理有关人员完成。

(7)、承包人应及时申报技术资料、监理人员应及时检验审查,签字认可,对过期申报技术资料又造成工程质量、工程数量无法确认时,监理人员应拒签。

(8)、监理对路基土方高程、平整度、横坡度及结构物几何尺寸、外观等在和承包商一起检查时,可以在承包商检验表中签字认可,如无监理签字地方,应手写监理:XX 年XX月XX日,也可以在承包商的自检资料后面另附监理的抽检资料。

(9)、工程检验认可书中:①施工放样认可:测量监理工程师签名;②材料试验合格认可:试验监理工程师签名;③施工质量认可:专业监理工程师签名;最后+驻地监理工程师签名认可。

(10)、监理抽检、测量、试验用表除需在右上角复核盖监理抽检章外每张表格必须有2人以上签字,测量计算可以由同一人签认(审核),复核应由专业监理工程师或监理工程师签署。

(11)、标准试验审批表及应附表格、进场材料审批表及应附表格:应由总监、中心试验室主任、中心试验室监理工程师、驻地试验监理工程师分别签署。

2、高程、导线控制点复测情况一览表:应由测量专业监理工程师签署。

3、各级监理人员签字要准确、清楚。

在各自职权范围内有一个明确结论,一边开展工作以后;一般对于变更方案签同意变更,工程数量已核实(工程量费用.....增,减....)4、正式中间交工证书签该分项工程经检验为合格工程,同意交工或同意计量(承包商)项目经理x x x x年x x月x x 日签收。

临时中间交工证书签x x分项工程检验合格,同意中间交工(或检验合格,同意计量)。

三、评定用语1、《现场检验报告单》中检测意见填写经自\抽检,该XX工程施工质量符合招标文件及规范要求,同意进行下一道工序施工。

2、《施工放样检测表》中意见栏规范填写为经检测该放样成果精度满足规范要求。

3、各检测表及分项工程评定表中的外观检查项目,外观一栏不可简单记录为合格,或不合格。

外观有缺陷时,根据《公路工程质量检验评定标准》中各分项工程要求内容的外观鉴定条款的主要扣分内容扣分。

外观良好时,规范用语见下表1:4、分项工程评定表中,资料齐全时评语为:施工资料齐全,数据真实.5、工程报验单等检验表,监理签认意见应为XX符合设计和规范要求。

工程检验认可书:1)施工放样认可符合设计要求;2)材料试验合格认可满足规范要求;3)施工质量认可合格。

6、《桥梁钢筋焊接接头(抗弯拉和弯曲试验)现场抽查记录》抽查结论检验合格。

7、监理表有关栏目的填写内容见下表2表2表名栏目规范用语监表03专业监理工程师意见具备开工条件,准予月日开工监表04测量工程师施工放样精度满足规范要求监表05审查结果设备、性能数量满足施工要求,准予进场使用查验结果同意不同意试验工程师意见监表06查验结果人员资质、数量满足施工要求,予以验收监表07查验结果经抽检、复查试验结果表明,这些材料符合不符合技术规范要求,准予不准予进场在某部位使用监表09测量检验测量检验合格试验检验试验检验合格工程质量检验各项指标符合规范要求备注经检验合格监表10驻地监理工程师评语工程验收合格准予交工监表18驻地监理工程师查验意见各项工程经驻地办验收合格,同意申请交工监表20驻地监理工程师查验意见所述情况属实、同意竣工报验监表22-1驻地监理工程师意见该项工程确需变更、方案合理四、资料表格填写规定1、质量检验评定表和现场质量检验报告单由承包商质检负责人(自检)和各专业(路基、路面、结构)工程师填写。

2、现场检验报告单作为分项工程质量检验评定的基本组成单元,供承包单位自检和监理单位抽检后报告结果使用,报告单后附检查记录和试验结果,检查记录是承包商自检或监理抽检的记录。

内容为实测值,据此计算出合格率或代表值,填入相应现场质量检验报告单,工序只检查认可不评定。

3、分部和分项工程划分表中所定分项工程编号加流水号,其后所付记录表、试验表和相关原始记录表编号应形同。

4、现场质量检验报告单的编号应为各标段单位分部和分项工程划分表中所定分项工程编号加流水号,其后所附记录表、试验表和相关原始记录表编号应相同。

5、路基质量检验报告单后附表应采用《检测记录表格》中的平整度检测记录、边坡坡度检测记录、横坡度检测记录、路基宽度检查记录、路基断面高程检测记录、中线偏位检测记录及压实度检测汇总表根据路基进展情况分阶段整理填写,各表格中检验结果填写合格率*%。

6、各分项工程的资料包括中间交工证书、工程检验认可书、工程报验单、评定表、检验表以及相关的检验记录、施工记录、试验记录等。

7、监理抽检章不能盖侵入装订线范围外。

8、土方击实标准(经监理代表处批准的)、压实度、含水量及混凝土配合比(经监理代表处批准的)、混凝土(砂浆)强度(28d)等监理抽检资料应提交承包商一份复印件(经手签),附在承包商的自检资料后面。

9、原始记录不允许打印、涂改、伪造。

其他工程用表可以打印,但是签字必须是手写的。

部分项目质量检验评定表可以作为施工过程检验表使用,需进行质量评定时可以同时使用。

各项目部和驻地办分别存档一套完整的报验资料,项目部的资料上面是自检的原件(一式三份)+监理抽检复印件(一式三份);驻地办交监理代表处保存的资料是抽检原件+自检复印件(一式三份)。

10、所有表格需填写栏处不得空白,自检资料监理意见处填写(此处监理不填写,待监理抽检后出抽检资料),抽检资料承包人自检说明处填写此处监理不填写。

11、交工工程报验单日期应填写混凝土工程试验报告结果出来以后日期,主要是针对有砼砂浆强度的资料,中间工程报验单监理注明:经抽检合格待砼试件强度合格后,签工程检验认可书。

12、《高程测量记录表》的测量日期与检测、记录日期为同一日期,即该表格的实际测量填写日期。

施工放样前=放样日期,施工后验收=施工日期。

13、《桩基钢筋笼施工原始记录》中施工日期=钢筋笼加工完的期。

14、《桥梁砼(砂浆)浇筑申请单》预计浇时间=时间长短,施工日期=申请日期。

15、《混凝土工程施工原始记录》中混凝土强度见水泥混凝土抗压强度试验记录表;钢筋情况符合设计及规范要求;模板情况顺直、表面平整(有)或/(无模板);保护层情况符合设计要求;养护情况自然养生(基桩)/覆盖、洒水养生(盖梁)。

成品编号=桩号编号;试件编号=砼试件编号。

16、资料编制时应保证各类表格填写字迹清楚、书写工整、不得涂改、格式统一、签字齐全、不得代签或漏签,表格中所有应该填写的内容不得空白,保证真实准确。

17、试验类表格、测量表格、试验、计量或测量计算可同一人签字,但不得与审核人或复核人同一人签字。

18、各类施工、试验类用表承包人自检时一式三份,存一份原件、报驻地监理时用二份复印件。

18、表头填写:①编号:按单位、分部、分项工程划分的编号统一填写,如果一份资料中有几分报验单时,按报验时间先后、在原号基础上延伸出一份-01、-02。

②建设项目填写荥阳市S232线桥北沟至新密交界段改造工程,合同号按承包人各自的合同号填写。

③监理、施工单位填写各单位全称。

④监理用表除填写字迹清楚工整,准确真实、无涂改外应在右上角加盖菱形《监理抽检》章。

19、签字用语:①各级监理人员签字要准确、清楚。

在各自职权范围内由一个明确结论,一边开展工作以后;一般对于变更方案签同意变更,工程数量已核实(工程量费用.....增,减.....)②对于施工组织设计方案,签同意该方案请审批。

③对于标准试验审批时签检验合格,可用于xxx分项工程施工。

④监理、承包人共用各种技术表格,如需监理签认时,在审核人后写监理xxx、x年x月x日。

⑤报验单等检验表签xxx工程经检验符合技术标准和规范要求。

⑥工程检验认可书中施工放样认可栏,认可签符合设计要求、材料试验认可栏签符合规范要求,施工质量认可签检验合格。

⑦监理独立抽检表格右上角盖监理抽检章。

⑧一般技术表格监理签检验合格,可进行下道工序施工,施工现场监理栏签抽检合格,项目监理栏签检验合格,收件日期栏由项目工程师签。

⑨正式中间交工证书签盖分项工程经检验合格为合格工程,同意交工或同意计量(承包商)项目经理xxx年xx月xx日签收。

临时中间交工证书签xx分项工程检验合格,同意中间交工(或检验合格,同意计量)。

20、监理工程师通知需要承包人及时回复时,应指明请回复、通知、回执、检查执行情况要对应。

21、现场、工地指示、工地指令、应由承包人及时认可,应与最后结果(报验和评定)相对应。

22、工程质量检验评定表:①实测值∕偏差值,当采用偏差值时、将实测值划掉。

(偏差值等于实测值减去设计或规定值)②表中检测人员意见栏由承包商质检工程师签自检合格,符合质量评定条件。

在外观签订栏,根据检测项目填写,质量保证资料栏签真实、齐全、同意进行质量评定。

相关文档
最新文档
