大直径深立井井筒基岩段快速施工技术初探

大直径深立井井筒基岩段快速施工技术初探摘要:大直径深立井井筒基岩段施工作业是一项难度较大的工作,如果在施工中不做好控制作业,不仅会延误工期,而且可能会在施工中发生事故。
下面,以大直径深立井井筒基岩段施工难度大原因为切入点,依据工程实例,对快速施工技术进行了探讨,最终对大直径深立井井筒基岩段施工技术进行了展望,希望文中内容对相关工作人员,以及行业发展都可以有所帮助。
关键词:大直径;快速施工;深立井;施工环境现阶段,立井井筒直径不断加大,深度加深,这提高了施工难度。
在实际施工中,为了提高施工质量,确保施工作业顺利进行,要加强分析,做好施工经验总结。
1 大直径深立井井筒基岩段施工难度大原因通过对大量大直径深立井井筒基岩段施工经验进行总结可以发现,井筒基岩段施工环境恶劣,采用的施工技术复杂,作业场地狭小,这对施工作业开展期间采用的技术,以及施工人员能力都提出了较高要求,如果采用的施工技术不合理,或者施工人力差,都会对施工作业开展造成不良影响[1]。
从工程量来看,全矿井井巷工程量虽然只占整个矿井工程量的3%-5%,但是由于其施工难度大,其施工工期会占到了整个矿井施工总工期的35%-40%,如果在该阶段不做好施工工艺探讨,做好相应管理与控制工作,势必会延误工期,导致工程无法在工期内完工[2]。
可见,针对大直径深立井井筒基岩段施工来说,必须要从实际情况出发,做好相关内容探讨。
2 工程概况施工实例分析2.1 工程概况某矿井其在地理位置上位于老区,采储量近3.0亿t,其中生产的原煤超过78%的都为市场上所需的肥煤、焦煤等优质资源。
矿井井筒于2015年2月12日开始施工,进入基岩段之后,在2015年3月-9月,连续7个月施工,每个月的施工长度都超过了100m,分别为101m、102m、105m、106m、104m、109m、158m,在实际施工中,对每一段施工质量情况都进行了检查,通过检查可以确定整个工程质量能够达到预期,其中9月份完成的158m,创造了该区域相同类型工程月井尺最高纪录,得到多方好评。

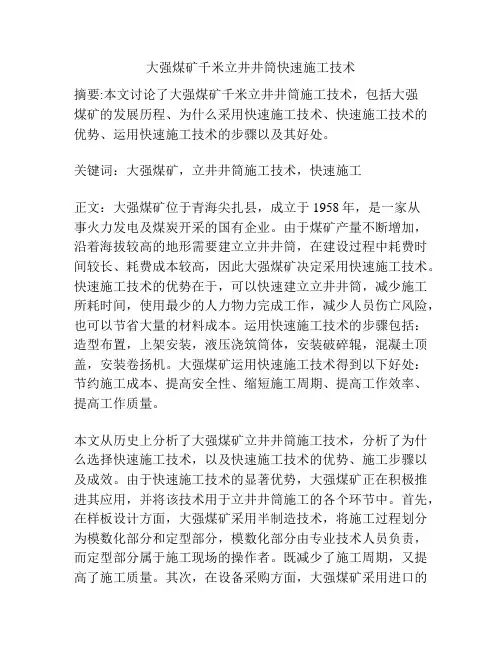

大强煤矿千米立井井筒快速施工技术

大强煤矿千米立井井筒快速施工技术摘要:本文讨论了大强煤矿千米立井井筒施工技术,包括大强煤矿的发展历程、为什么采用快速施工技术、快速施工技术的优势、运用快速施工技术的步骤以及其好处。
关键词:大强煤矿,立井井筒施工技术,快速施工正文:大强煤矿位于青海尖扎县,成立于1958年,是一家从事火力发电及煤炭开采的国有企业。
由于煤矿产量不断增加,沿着海拔较高的地形需要建立立井井筒,在建设过程中耗费时间较长、耗费成本较高,因此大强煤矿决定采用快速施工技术。
快速施工技术的优势在于,可以快速建立立井井筒,减少施工所耗时间,使用最少的人力物力完成工作,减少人员伤亡风险,也可以节省大量的材料成本。
运用快速施工技术的步骤包括:造型布置,上架安装,液压浇筑筒体,安装破碎辊,混凝土顶盖,安装卷扬机。
大强煤矿运用快速施工技术得到以下好处:节约施工成本、提高安全性、缩短施工周期、提高工作效率、提高工作质量。
本文从历史上分析了大强煤矿立井井筒施工技术,分析了为什么选择快速施工技术,以及快速施工技术的优势、施工步骤以及成效。
由于快速施工技术的显著优势,大强煤矿正在积极推进其应用,并将该技术用于立井井筒施工的各个环节中。
首先,在样板设计方面,大强煤矿采用半制造技术,将施工过程划分为模数化部分和定型部分,模数化部分由专业技术人员负责,而定型部分属于施工现场的操作者。
既减少了施工周期,又提高了施工质量。
其次,在设备采购方面,大强煤矿采用进口的先进设备,如立井井筒快速液压浇筑机,使施工过程更加高效、安全。
另外,大强煤矿还采用了施工学院建立的专业技术团队,他们监督现场施工,保证施工质量,并随时协助解决施工中出现的问题。
最后,大强煤矿还制定了科学的安全操作制度,加强了安全管理,防止上班时出现意外情况。
通过引进先进设备、建立专业技术团队、制定安全操作制度,以及实施半制造技术,大强煤矿成功实施了立井井筒快速施工技术,节省了成本、缩短了施工时间、提高了施工质量以及提高了安全性。
立井井筒快速施工技术

圈别炮眼名称眼号眼数圈径眼距眼深角度装药量K g装药结构起爆顺序连线方式备注预期效果单孔合计1掏槽眼2-76 1.2600 3.090 2.716.2连续I 串并联1#眼为中空眼炮眼利用率86.3﹪,循环进尺3.8m2掏槽眼8-136 1.7850 4.690 3.1518.9连续II 3辅助眼14-2613 3.2773 4.490 3.1540.9连续III 4辅助眼27-4620 4.6722 4.490 2.754连续IV 5周边眼47-7933 5.75424.4890.929.7间隔V合计79158.81.工程概况白坪矿风井设计净直径5m ,井深565m ,400~450㎜C30砼支护。
穿越第四系、二叠系石盒子组及山西组地层。
白坪矿东风井井筒施工,月月超百米,2006年7月创造了月进140m 的好成绩。
2.施工方案井筒基岩段施工采用短段掘砌混合作业。
伞钻打眼,中深孔爆破,抓岩机装岩,两套单钩提升,底卸式吊桶下料,整体金属模板砌壁。
3.施工方法中深孔爆破,一掘一砌,掘砌段高3.8m 。
施工顺序:出座底矸———清底———打眼———装药放炮———找邦———出矸———检查荒断面———落模板———浇筑砼。
3.1破岩使用FJD-6.7型伞钻,YGZ-70导轨式凿岩机凿岩,选用4.8m φ25㎜中空六棱钢钻杆配φ55㎜一字形钻头。
爆破使用T 220岩石水胶炸药,毫秒延期雷管。
直眼分段挤压式掏槽,中空眼2m,第一阶掏槽6孔3m (圈径1.2m ),第二阶掏槽6孔4.6m(圈径1.7m)。
辅助眼及周边眼4.4m,循环进尺3.8m 。
附图:炮眼布置图附表:爆破参数及预期效果3.2出矸使用HG-4型中心回转抓岩机装岩,3m 3和2m 3吊桶提升,井上座钩式自动翻矸,矸石经溜槽流入自卸汽车,运至排矸地点。
3.3支护采用M JY 型整体金属(带刃角)下行模板砌壁,该模板由地面三台稳车悬吊,模板有效高度3.8m 。

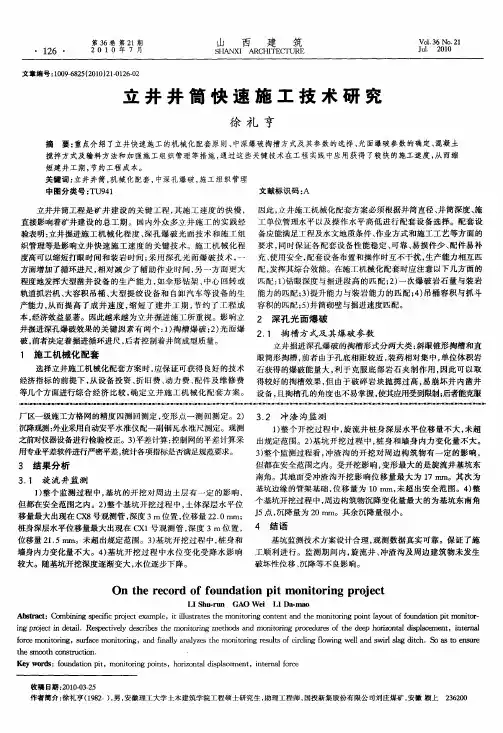

立井井筒快速施工技术研究

立井井 筒工程 是矿井 建设 的关键 工程 , 其施 工速度 的快 慢 , 因此 , 立井施工机 械化配套方案必须根据井简直径 、 井筒深度 、 施 直接影响着矿井建 设 的总工期 。国 内外 众多 立井施 工 的实践 经 工单位管理水平以及操 作水 平高低 进行 配套 设备 选择。配套 设 验表 明: 立井掘进施工机 械化 程度 、 深孔 爆破 光面技 术和施 工组 备应能满 足工程及水 文地质条件 、 作业方式 和施工工艺等方面 的 织管理等是影 响立 井快 速施工 速度 的关键技 术 。施工 机械 化程 要求 , 同时保证各 配套设备 性能稳定 、 靠、 损件少 、 可 易 配件易补 度高可以缩短打眼 时间和装 岩时 间 ; 用深孔 光 面爆破 技术 , 采 一 充 、 使用安全 , 配套 设备布置和操作 时互不 干扰 , 生产能力相互 匹 发挥其综 合效 能。在施工机械 化配套时应 注意以下几方面 的 方面增加 了循环进尺 , 相对 减少 了辅助 作业 时间 , 另一 方面更 大 配, 1 钻眼深度 与掘进段 高 的匹配 ; ) 次爆破 岩石量 与装岩 2一 程度地发挥大型凿井设 备 的生产能 力 , 如伞形 钻架 、 中心 回转 或 匹配 :)
2 1 掏槽 方 式及其爆 破 参数 .
立井 掘进深孔爆破 的掏槽形式分 两大类 : 眼锥形掏槽 和直 斜
1 施工机械 化 配套
眼简形 掏槽 , 前者 由于孔底 相距 较近 , 装药 相对集 中, 单位体 积岩
选择立井施 工机械化配套方案时 , 应保证可获得 良好 的技术 石获得 的爆破能量大 , 于克服 底部岩 石夹 制作用 , 利 因此 可 以取 经济 指标 的前 提下 , 设备投 资 、 旧费 、 从 折 动力 费、 配件 及维修 费 得较好 的掏槽效果 , 由于破碎 岩块抛 掷过 高 , 崩坏井 内凿井 但 易
查干淖尔一号井副立井井筒装备快速施工技术

查干淖尔一号井副立井井筒装备快速施工方法摘要:介绍了查干淖尔一号井副立井井筒装备的快速施工方案和经验,大大缩短了施工工期。
关键词:立井井筒装备安装施工方法1 工程概况查干淖尔一号井副井井筒直径9米,井深180米(不含水窝)。
罐道采用240*220*12方形空心型钢4根;托架采用16mm厚钢板制作,采用喷砂除锈,外表面采用电弧喷锌防腐。
副井梯子间34层,采用玻璃钢梯子间;副井井筒安装φ273*7排水管路两趟、φ168*4.5压风管路一趟、φ159*4。
5注氮管路一趟,井筒所有管路外表面采用喷砂除锈,电弧喷锌防腐,表面另加环氧富锌漆三遍,所有管道内部采用沥青漆防腐二遍。
副井筒电缆动力电缆4趟,通讯及信号电缆6趟。
2 施工前准备工作由于本工程施工环境特殊,工作量大,工期紧,施工准备工作必须做到科学周密。
⑴根据现场实际情况,合理布置好施工场地.⑵开工前将施工所使用的各类工器具准备齐全,并认真检查,必须做到完好使用。
⑶制作一个间距为5米,直径为8米的两层吊盘,一层二层吊盘采用立柱连接,满足施工要求。
⑷照明及通讯电缆沿吊盘绳敷设,每层吊盘上安装照明设施。
⑸认真检查通风系统,必须把证通风良好。
⑹测量放线是整个准备工作最关键部位,放线前必须派专业人员对井壁由上到下认真检查一遍,测量人员必须严格执行工程测量规范有关规定工作。
3 施工方法首先将二层吊盘回至井底检修平台位置,从检修平台往下装备,直到井底四角罐道、过人平台、井底梯子、防撞梁、过放装置及检修平台装备一次性施工完成,将吊盘拆除提至井上,井口重新组装吊盘.然后利用二层吊盘从上到下进行井筒标准段装备,下层盘打眼载锚杆,上层盘安装托架、电缆卡子及梯子间,直至安装完成。
最后井底改装吊盘,再由下而上安装罐道及管路,直至完成井筒装备施工。
4、安全保证措施⑴开工前必须组织所有参加本工程施工的人员认真学习施工技术安全措施,使人人做到自主保安和业务保安,确保职工安全。
⑵每项工程施工前,必须组织参加的施工人员学习本项工程施工安全注意的事项及要求,并做好记录以备查。
立井井筒施工

冻结过程
(1)制冷过程 整个制冷过程包括三个循环系统,即氨循 系统、盐水循环系统和冷却水循环系统,如图12-21所示。 -25~-35
16~20
80~120
(2)冻结方案 冻结方案有一次冻全深、局部冻结、差异冻结和分期冻结等几种。 一次冻全深方案的适应性强,应用广泛;
局部冻结就是只在局部涌水部位进行冻结;
二 立井井筒特点
井筒深度大,井径大
1、50年代平均井深为200~300m,井径为4.0m左右。
2、70年代平均井深为400m左右,井径为6.0m左右。 3、90年代平均井深为500m以上,井径为6.0~8.0m。 4、新世纪以来,井筒深度越来越大,井径也不断增大。 千米立井越来越多,如济宁唐口煤矿、孙村矿风井等。
2. 施工复杂
立井井筒一般要穿过表土与基岩两个部分,其施工技术由于围岩条件不同 各有特点。表土施工方案选择主要考虑工程的安全,而基岩施工主要考虑施 工速度。 由于表土松软,稳定性较差,经常含水,并直接承受井口结构物的荷载。 所以,表土施工比较复杂,往往成为立井施工的关键工程。正确的选择表土 施工方案和施工方法,避开雨季施工,预先考虑片帮等突发事故的防范措施, 确保立井井筒安全快速地通过表土层,并顺利转入基岩施工具有重要的意义。
冻结原理
井筒周围的冻结圈,是由冷冻站制出的低温盐水在沿冻结管流动过 程中,不断吸收孔壁周围岩土层的热量,使岩土逐渐冷却冻结而成。盐 水起传递冷量的作用,称为冷媒剂。盐水的冷量是利用液态氨气化时吸 收盐水的热量而制取的,所以氨叫做制冷剂。被压缩的氨由过热蒸气状 态变成液态过程中,其热量又被冷却水带走。可见,整个制冷设备包括 氨循环系统、盐水循环系统和冷却水循环系统三部分 。
1、板桩材料
大直径立井井筒砾石含水层快速施工

时 ,采用大开 挖分层 回填压 实 土方过 大 ,工期 过长 ,可 采
用土桩或灰土桩挤 密法 进行 地基处 理 。挤密 法适 用于地 下 水位 以上 、土 的含 水量 为 1% 一2 % 左右 ,处 理 深度 5— 4 2 1m的湿陷性黄土。由于土桩的施工质 量较难 控制 ,所 以 , 5 西安地 区普遍采用灰土桩 。
收 稿 日期 :2 1 0 0—0 一1 l 1
作者简介 :李金 斗( 9 3一) 18 ,男 ,河北献 县人 ,毕业 于河南 理工 大学 测量 工程系 ,现从 事矿井 新工艺 、新 技术 、新设 备 的研究 工作 。
3 6
2 1 第 7期 0 0年
2 地质及 水 文 情况
煤
炭
工
程
37 : 灰土 ,要求夯实后压实系数不小于 0 9 .7,桩 间土挤 密系 数 不小 于 0 9 。 .5
剩余湿陷量不应大于 20 m 丙类 建筑 ) 0m ( ,小高层 地基处 理
后剩余湿陷量不应大于 10 m( 5 m 乙类建筑 ) 。
多层建筑地基处理深度在 5 以内 ,可 以采用大开挖换 m 垫处理 ,处 理 的方 法 :上 部厚 2 的三 七 灰 土 分层 夯 实 , m 2 以下可用素土分层夯实 ,压实系数均不应小 于 0 9 。地 m .7
中图分 类号 :T 25 D 6
文 献标识 码 :B
文 章编 号 :17 05 (00 0 -06 6 1— 99 2 1 )703  ̄2
副立 井 井 筒 全 深 69 0 m,净 直 径 84 .m,净 断 面 积 5 . m ,井筒表土及基岩风化带 10 54 2 m,基 岩段 4 9 8 m。表土 及基岩风化带段 井筒设 计为 双层 钢筋混凝 土支 护 ,混凝 土 强度等级为 C 5 3 ,井 筒壁 厚 为 60 m;基 岩段 支护 方式 为 0m 单层钢筋混凝土 支护 ,混 凝 土强 度等 级 为 C 5 3 ,井筒 壁厚
立井井筒机械化配套快速施工技术

桶 , 钩式 自动 翻矸 , 接 翻入设 于二 层 台上 的矸 石 座 直 仓 , 过 中部槽 装入 汽 车排 至指 定地 点 。 通
3 5 砌壁 .
点设 在下 层 盘 ,由 4台 稳 车 悬 吊 ,上 层 盘 为 保 护
盘 , 层 盘 为工 作 盘 , 层 盘 设 中心 回转 抓 岩 机 一 下 下 台, 并设 0 1 l汽 绞 车 1台 , 号 系 统 设 在 下 层 . 1n 。 信 盘 , 用 井 壁 固定 排 水 管 、 风 管及 风 筒 的方 式 。 采 压
煤
7 4
炭
科
技
21 年第 1 01 期
No .1 2 1 01
COAL S ENCE & TECHNOLOGY CI MAGAZ NE I
文章 编号 : 0 8 3 3 (0 1 1 0 7 — 2 1 0 - 7 12 1) — 0 4 0 0
立井井筒机械化配套快速施工技术
砌 壁 采 用 MJ Y型 整 体 下移 式 金 属 模板 , 用 3 采 根 6×1 3 —15钢 丝 绳悬 吊 ,脱 模用 B Q型 9一 1 5 Y 气 动液 压 泵 8个 。井 下 照 明采 用 D C151 7型 金 G 7 /2 属 卤化物 投光 灯 。
采 用 MJ Y一4 0/ . 单 缝 液 压 可 缩 整 体 下 . 5 0型 移 式金 属模 板砌 壁 , 模板 底 部设有 刃 脚 , 能保 证接 茬 部 位混 凝 土平整 、 密实 , 有利 于提 高井 壁 的整 体 质量 和隔水 性 能 。
进 行 ,同时对设 备 进行 超前 维护 保养 ,确保 少 出故
障, 减少 辅 助 时间 。 工 程 管理 以项 目管 理为 重心 , 务 明确 , 任 职责 清
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅析立井井筒的快速施工
【摘 要】立井(又称竖井),主要是指与地面直接相通的直立巷
道,多用于煤矿开采中。立井井筒是指整个井如圆筒般的四壁。立
井井筒的快速施工对整个矿井建设有着很重要的作用,不过要实现
立井井筒快速施工必须要充分发挥各种机械化配套设施的作用,利
用先进的技术,合理的组织工作人员,才能提高立井井筒施工的效
率和保证井筒的质量。
【关键词】立井;立井井筒;快速施工;防水问题
一、概述立井井筒快速施工
立井是矿井建设中常用到的一种开采渠道,立井井筒施工是一项
集施工技术含量高、资金和设备投入多、人员管理难度大、施工条
件恶劣、施工程序复杂、施工工期长等特点为一体的高难度工程。
从上述立井井筒施工的特点不难看,缩短立井井筒施工的工期,加
快施工速度是降低立井井筒施工成本的必经之路。
要加快立井施工速度,推行机械化综合配套,以及施工组织与管
理如何与机械化配套相适应就显得特别重要。随着凿井技术的不断
完善,掘砌混合作业方式日趋成熟,形成了以大井架(或利用永久
井架)、大绞车、大吊桶、大抓岩机、伞形钻架和大段高整体金属
模板为主要配套设备的综合机械化作业线。
二、立井井筒快速施工的技术设备要点
立井井筒快速施工要根据不同的地质条件、施工水平以及工期要
求,选择合理的施工方案。立井井筒快速施工的过程中主要包含了
三道工序:钻眼爆破、装岩排矸、砌壁。下文主要介绍三种工序中
的工艺要求和需注意的要点。
(一)钻眼爆破
在钻眼爆破工序中,通常都会使用伞形钻架。伞形钻架具有机械
化程度高,操作灵活,打眼眼位和角度好控制、质量高,有利于推
行大直径深孔光面爆破,安全可靠,劳动强度低等优点;比人工抱
钻大大缩短了凿岩时间,减轻了工人劳动强度。
另外,加快施工进度的方法还有使用中深孔爆破技术。具体的操
作过程:首先,组织专业钻爆小组,滚班作业,保证每个循环的钻
眼爆破时间;其次,依据爆破地的地质条件设计爆破计划图,明确
眼深、眼距和圈距等参数;第三,严格按照设计图的规定钻眼和装
药。
(二)装岩排矸
在立井井筒快速施工中,装岩和排矸是最耗费时间的一道工序。
若要提升装岩排矸的速度,必须重视设备的选型。
1、抓岩机。目前出矸系统以hz-6型中心回转抓岩机为主要装岩
设备,其主要优点是结构紧凑、动力单一、操作简便、装岩能力大,
设计装矸能力为50m3/h。另外,抓岩机直接固定在吊盘下方,平时
随吊盘起落,放炮时无需单独提放,简化了工序的准备时间。
2、选择抓斗和吊桶时,抓斗容积一般为0.6m3,井筒断面较小时
采用0.4 m3;吊桶根据井筒断面和井筒设备布置要求,采用2~4 m3,
一般直径6m井筒用3 m3吊桶。
3、提升机。根据井筒技术特征和施工方案选择提升设备,在条
件许可的情况下,尽量采用提升速度较快和能力较大的提升机。选
择原则是:①有足够的提升能力,保证井筒出矸和二期工程排矸需
要(若二期工程使用同一提升机);②与抓岩机的生产效率相匹配,
满足快速施工要求;③有较好的经济效益,不造成大的浪费,设备
安装时间要短,操作方便,保证安全生产;④主提升能力要满足伞
钻、材料等大型重物提升时的安全系数要求。施工主要采用了jk
系列提升机和井筒专用提升机。
(三)砌壁
yjm系列整体移动金属模板在砌壁工序中起到了主要作用。整体
模板为单道伸缩缝液压脱、支模,它既可以适应在掘进工作面短段
浇筑混凝土的工作,也能够利用吊盘上行进行套壁施工工作。在不
同的施工项目中,工作人员可以根据井筒的条件调整模版的高度、
加密浇筑口等。为了加快立井井筒快速施工的速度,还可以在混凝
土中添加一定的早强减水剂,并且使用下料管直接入模的方式进行
施工。
三、立井井筒快速施工的组织管理
(一)重视员工素质的培养
若要加快立井井筒的施工速度,保证井筒施工的安全、质量和进
度,必须要重视施工人员的素质培养。施工单位要组织每位施工人
员学习《煤矿安全规程》,提高施工人员的安全意识;针对不同工
种的施工人员,进行专业技能的培训;组织对施工人员进行安全管
理和预防、施工操作等方面的考核,只有合格者才能允许上工。同
时,要鼓励施工人员在施工过程中多总结经验并及时创新施工技
术。
(二)加强施工现场的监管工作
因为在立井井筒快速施工中,经常实行的是滚班制。工作时间越
长,出现的问题也就越多,施工管理部门要制定施工现场管理制度,
对施工现场进行24小时监管。严格把控施工过程中每个环节的质
量,不能一味的追求进度而忽略了安全和质量等问题。在发现问题
的第一时间就要进行解决,如果解决困难,应该及时的申报到上级
部门,通过上级部门进行协调,保证施工继续进行。
(三)力抓安全管理
立井井筒快速施工工程,是一个危险程度很高的工程。因此在施
工过程一定要保证施工的安全,施工方要及时的制定安全管理规
定,加强施工现场的目视管理。组织专门的安全管理人员,将安全
管理落实到每个施工团队,团队里的每个人身上。安全管理人员要
积极的检查和排除各类安全隐患,在每次施工开始之前都要检查施
工设备是否出现故障,检查施工环境是否安全,一旦发现问题要立
马进行整修。对各种设备都要贴出明确的操作规程,要在施工现场
布置人员监督施工设备的操作,禁止不熟悉操作章程的施工人员操
作设备,这是保证井下施工人员人生安全的关键。只有在施工过程
中不出现任何的安全事故,才不会影响到正常施工和延缓工程进
度。可见,保证施工安全,实质上也是保证了施工的速度。
四、立井井筒快速施工中应注意的一些问题
(一)新材料的应用
在立井井筒快速施工中,不断的更新高科技材料也可以加快立井
井筒施工的速度。比如在施工过程中,使用早强混凝土,不但提高
了混凝土早期脱模的强度,同时也缩短了混凝土脱模的时间,从而
提高了立井井筒快速施工工程的效率。将电磁雷管应用到立井井筒
快速施工中,可以减少误爆和瞎爆现象的出现,同时也简化了爆破
工作的计算步骤,节省了爆破环节的平均循环时间。
(二)井筒的防水问题
在立井井筒快速施工中,必须要做好防水工作。否则井壁涌水现
象的出现会严重的影响立井井筒施工的进度,进而破坏井壁的质
量。在治理井壁涌水时,要根据不同的地质条件选择合理的治理措
施。如在基岩段,可以使用疏导、封闭、堵截等方式对涌水现象进
行治理。为了保证井壁的封水效果,可以在施工进行到100米以后,
根据施工现场的具体情况,进行壁后注浆,并且设置相应的排水系
统。
五、结语
随着矿产开采力度的加大,新的矿井不断开凿出来,旧的矿井深
度不断增加。不论是开新井,还是扩旧井,短段掘砌混合作业方式
都是目前立井井筒快速施工的主要方式,也是未来掘井技术的发展
方向。为了适应现代化经济的发展和深化矿井掘井技术,施工单位
要及时的更新设备、使用新工艺、开发新技术,紧随时代科技发展
的步伐。与此同时,工作人员要不断的总结施工经验,从经验中创
新,从教训中改进。完善施工的组织管理制度,在提高工程施工速
度和质量的同时,紧抓安全管理,保证立井井筒施工能够安全、快
速、高质的进行。
参考文献:
[1]刘静.浅析立井井筒的快速施工[j].科技创新导报,2009,
(24):58.
[2]张力.关于立井井筒的快速施工方法探讨[j].民营科技,
2011,(04):13.
[3]徐思凌,刘永根,邹根林,丁荣辉.大直径立井井筒的快速施
工[j].江西煤炭科技,2011,(02):27-30.
[4]李东波.立井井筒快速施工技术的应用探析[j].科技创新导
报,2011,(22):69.
