高速公路合同段高填深挖路基施工专项技术方案
高速公路合同段高填深挖路基施工专项技术方案一、编制依据1、《**至**高速公路第二合同段合同文件》;2、《**至**高速公路第二合同段两阶段施工设计图》;3、《公路路基施工技术规范》JTG F10-2006;4、《公路工程施工工艺标准》FHEC-LJ-3-2007;5、《公路土工试验规程》JTJ051-93;6、《公路边坡柔性防护系统》JT/T528-20047、公路工程施工安全技术规程(JTJ076-95)8、公路交通安全设施设计技术规范TJGD-2006)9、工程地质情况和现场施工条件;二、工程概况本项目分部位于广西省**市苍梧县境内,起讫桩号为主线K22+945~K30+797,全长7.852km, 主线采用双向四车道高速公路标准建设,设计行车速度100km/h,整体式路基宽度26m,分离式路基宽度13m,桥梁设计荷载为公路Ⅰ级。
合同段内共有路基挖方173.8万方,填方77万方,路基填筑基本上以移挖作填为主。
本合同段内属于高填方路堤主要有三处,合计582.5米,深挖路堑主要有八处,合计605米,其中K25+720~K25+783右侧最大挖深33米。
具体分布情况见下表2-1:高填或深挖路基分布情况一览表表2-1三、施工准备、部署1、施工准备①、对设计文件进行现场调查与核对,做好截排水设施,永临结合设计排水系统。
开工前,先调查山体在自然状态下的稳定状况,分析施工期间边坡的稳定性,发现问题及时加固处理;②、复测已经完成、水准点及导线网的布设满足施工需要;③、项目部根据相关技术规范,完成对施工班组下发技术交底工作;④、机械设备已就位,满足施工要求;机械设备投入一览表表3-1⑤、原材料已进场,并试验合格。
2、施工部署及工期安排①、施工队伍安排:本合同段由专业路基填筑施工队负责填筑。
②、总体施工流程:路基表层处理→强夯处理路床→沉降观测→第二层填筑压实→沉降观测→循环压实及观测→路床设计标高下30cm进行冲击增强补压→填筑压实→路床设计标高下30cm和80cm部位分别设置一层铺设土工格栅→填筑压实路基成型。
③、工期与人员安排:高填路基开工时间为2014年04月1日,结束时间为2015年9月30日。
深挖路堑开工时间为2014年04月1日,结束时间为2015年9月30日。
若永久性征地未完成则施工日期顺延。
人员组织详见表3—2 “项目部驻地人员配置一览表”项目部驻地人员配置一览表表3—2四、主要施工工艺及方法(一)、高填方路基施工工艺及方法1、填方路段路基处理为确保高路堤安全稳定和减小路基工后沉降,路基填筑前对地基进行处理。
路堤每填筑2m,采用冲击压路机增强补压或路堤每填筑4m,采用强夯增强补压。
在路床设计标高下30cm进行路床冲击增强补压,冲击后摊铺路床填料用振动压路机压实至路床设计标高。
在路床设计标高下30cm和80cm部位,分别设置一层土工格栅,以保证路面结构长期稳定,土工格栅参考交通部颁(JT/T480-2002)标准,采用整体成型、无焊接的双向土工格栅TGSG50-50。
为保证路基干燥,根据地基情况在基地设置纵向间隔20m,横向间隔去15m的排水渗沟。
路基填土高度大于10m小于15m,长度大于100m路段,路堤每填筑2m,采用冲击压路机增强补压。
采用双轮三边形自行式冲击压路机(冲击势能25KJ),按错轮而不重叠轮迹的方式碾压,路床范围内冲击碾压20遍,路堤范围内冲击碾压10遍,最后冲压后的沉降量不宜大于30mm,否则应调整冲压遍数。
冲压时应注意错峰压实,冲压5遍后改变冲压方向。
当有构造物时,应从构造物顶面标高2.5m以上开始进行冲压压路机增强补压。
路基填土高度大于15m或填土高度大于10m,长度小于100m路段,路堤每填筑4m,采用强夯增强补压。
强夯夯击能1000KN.m,夯锥重10t,落距10m。
最后两夯的平均夯沉量不宜大于50mm。
当有构造物时,应距构造物水平距离30m外或构造物顶面标高以上5m开始强夯。
为了确保高填路基的安全稳定,在路基填筑过程中及施工结束后,要加强高填路基的沉降及位移观测。
在高填方路基中心线埋设沉降盘观测路基沉降。
位移观测主要有设置观测桩与深孔位移观测两种。
观测桩一般设置于路基中心、路基边缘及填方平台。
深孔位移观测一般设置于路基边缘及填方平台,深层位移观测孔可根据路堤堤高、长及土体等情况,布设监测断面。
测斜管监测孔深根据路堤高度及坡体地质情况确定,以进入稳定地层不小于2~5米为宜。
如观测边坡变形数据趋于稳定则半个月或一个月观测一次,整个观测过程持续至工程竣工,对有较大失稳危险的边坡,应持续观测至工程运营后一年。
2、高填方路堤施工方法①、高填方路堤施工,集中力量连续快速施工,分层分段完成;②、高填方路堤基底及路堤每一层施工完成后,需将该层宽度,填筑厚度压实厚度,逐桩标高和压实度等检测资料报监理工程师审查批准后,才能进行下一循环的施工;③、高填方路堤的基底承受的荷载较大,施工前对路基进行稳定性验算和基底承压强度验算检查。
对于软弱地基如常规压实仍不能满足要求,应对地基进行地基加固处理或使用强夯法夯实(强夯法,又称动力固结法,是用起重机械将重10t夯锤起吊到10m高度后,自由落下,给地基以强大的冲击能量的夯击,迫使土体孔隙压缩,土体局部液化,在夯击点周围产生裂隙,形成良好的排水通道,孔隙水和气体逸出,使土粒重新排列,经时效压密达到固结,从而提高地基承载力,降低其压缩性的地基加固方法);④、高填方路堤的地基土体,由于填筑体对其施加了较大的压力会产生压缩变形,填筑体在自重的作用下也会压密变形,这两个变形的完成都需要较长时间才能完成,并逐步达到稳定。
因此为保证高填方路堤的工程质量,必须优先施工。
3、施工工序高填方路堤施工的工艺流程为:施工准备→运料→摊铺→大粒径石料破碎→采用细粒料填空隙→局部找平→碾压→局部空隙细料找平→碾压→检测→下一循环施工。
4、填料要求①填土路堤本标段挖方边坡表层覆盖残坡积粉质粘土,具有高度限及高塑性指数的特点,局部路段具有弱膨胀性,不宜用作路堤填料,废弃处理,另外考虑到填方路基大部分为填沟高填路基,本标段路基采用挖方石渣填筑。
②填石路堤本合同段内碎石填料主要为易风化岩石及软质岩石渣,部分地段形成了土石混填路堤。
填石路堤调料要求为:强度达不到要求(饱水极限抗压强度20Mpa)的石料不得使用,若CBR值符合要求可以考虑按土石混填对待;严格控制最大粒径不超过层厚的1/3,路床顶面以下50cm以内最大粒径不得超过10cm,超过的要解小,确保压实成效,为切实控制石料粒径,特别规定石料解小作业必须在场外完成,否则不得进入填筑现场。
5、路基填筑图4-1 路基填筑施工流程框图施工中采取横断面全宽、纵向分层填筑方法施工。
填料采用挖掘机配合自卸汽车运输,推土机、平地机进行摊铺,分层填筑,振动压路机碾压。
依据“三阶段、四区段、八流程”作业法组织各项作业均衡进行,合理安排施工顺序、工序进度和关键工序的作业循环,做到挖、装、运、卸、压实等工序紧密衔接连续作业,避免施工干扰、交叉施工。
其中:“三阶段”为准备阶段、施工阶段、竣工阶段;“四区段”为填筑区、平整区、碾压区、检验区;“八流程”为施工准备→基底处理→分层填筑→摊铺平整→碾压夯实→检验签认→路面整形→边坡修整。
高填方路堤按路基平行线分层控制填土、石标高,分层进行平行摊铺,压实方法、虚铺厚度按照试验段确定的参数进行控制。
①、采用土方填筑土方路基施工质量检测指标见表4-1a 填方路基必须按路面平行线分层控制填土高度,填方作业分层进行摊铺;b为保证修整路基边坡后的路堤边缘有足够的压实度,每层填料铺设的宽度,每侧应超出路堤的设计宽度500mm;c路堤填土高度小于940mm时及挖方路段,路床范围80cm超挖,分层回填压实,压实度不小于96%。
d路堤填土高度940mm<H≤1440mm时,首先清除地表土30cm,路床范围超挖,超挖深度为(1.44m-H),基底碾压密实,其压实度不应小于94%。
e不同土质的填料应分层填筑,且应尽量减少层数,每种填料层总厚不得小于500mm;f土方路堤每层松铺厚度不宜超过40cm,填筑至路床顶面最后一层的压实层厚度不应小于10cm。
碾压前先用推土机整平,并做成4%的横坡,碾压时轮迹应重叠20 cm宽。
g地面自然横坡或纵坡陡于1:5时,应将原地面挖成台阶,台阶宽度应满足摊铺和压实设备操作的需要,且不得小于2m,台阶顶做成3%的内倾斜坡。
砂类土上不挖台阶,将原地面以下20~30cm的表土翻松。
h压实设备无法压碎的大块硬质材料,予以清除或破碎,破碎后的硬质材料最大尺寸不超过压实层厚度的2/3,并均匀分部,以便达到要求的压实度。
i填土路堤分几个作业段施工时,两个相邻段交接处不在同一时间填筑,则先填段应按1:1坡度分层留台阶;如两段同时施工,则应分层相互交叠衔接,其搭接长度不得小于2m。
j用透水性较小的土填筑路堤时,应控制含水量在最佳含水量的±2%范围内;当填筑路堤下层时,其顶部应做成4%的双向横坡;如填筑上层时,不应覆盖在由透水性较好的土所填筑的路堤边坡上。
k在土石混合填料中不得采用倾填法施工,应分层填筑、分层压实。
每层摊铺厚度应根据压实机械类型和规格确定,不宜超过40cm。
l天然土混合材料中所含石料强度大于200MPa时,石块的最大粒径不得超过压实层厚的2/3,超过的应清除;当所含石料为软质岩(强度小于15MPa)时,石料最大粒径不得超过压实层厚,超过的应打碎。
压实后渗水性差异较大的土石混合填料应分层或分段填筑,不宜纵向分幅填筑。
如确需纵向分幅填筑,应将压实后渗水良好的土石混合料填筑于路堤两侧。
m路床顶面以下300~500mm范围内应填筑符合路床要求的土并分层压实,填料最大粒径不大于100mm。
n 在施工过程中对土的含水量应及时测定,及时调整,在接近最佳含水量时进行碾压。
当超出最佳含水量+2%时,填料应进行翻晒或洒水。
i路基表面整形压实后,无明显轮迹,无软弹和翻浆,边线顺直,边坡修整密实,坡面平顺稳定,曲线圆滑。
②、采用石方填筑石方路基施工质量检测指标见表4-2石方路基施工质量检测指标表4-2①、填石路堤填料粒径应不大于500mm,并不宜超过层厚的2/3,不均匀系数宜为15~20。
路床底面以下400mm范围内,填料粒径应小于150mm。
路床填料粒径应小于100mm。
②、填石路堤成型后的外观质量标准:路堤表面无明显孔洞。
大粒径石料不松动,铁锹挖动困难。
边坡码砌紧贴、密实,无明显孔洞、松动,砌块间承接面向内倾斜,坡面平顺。
③、高填方路堤填料宜优先采用强度高、水稳性好的材料,或采用轻质材料。
受水淹、浸的部分,应采用水稳性和透水性均好的材料。
施工中应按设计要求预留路堤高度与宽度,并进行沉降观测,按照设计要求控制填筑速率。

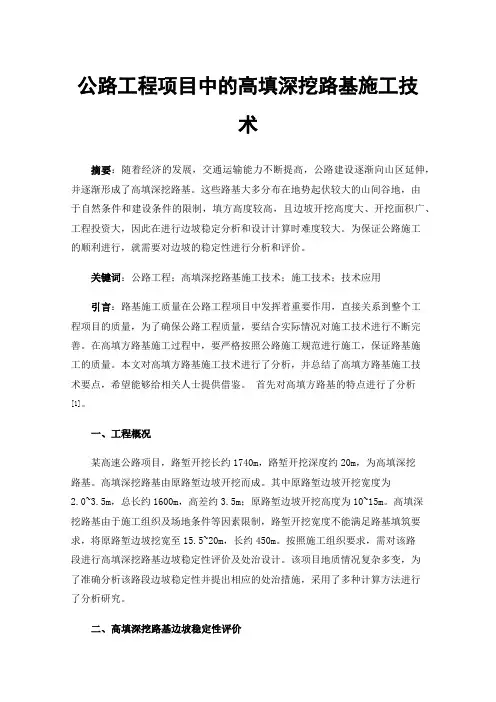

公路工程项目中的高填深挖路基施工技术
公路工程项目中的高填深挖路基施工技术摘要:随着经济的发展,交通运输能力不断提高,公路建设逐渐向山区延伸,并逐渐形成了高填深挖路基。
这些路基大多分布在地势起伏较大的山间谷地,由于自然条件和建设条件的限制,填方高度较高,且边坡开挖高度大、开挖面积广、工程投资大,因此在进行边坡稳定分析和设计计算时难度较大。
为保证公路施工的顺利进行,就需要对边坡的稳定性进行分析和评价。
关键词:公路工程;高填深挖路基施工技术;施工技术;技术应用引言:路基施工质量在公路工程项目中发挥着重要作用,直接关系到整个工程项目的质量,为了确保公路工程质量,要结合实际情况对施工技术进行不断完善。
在高填方路基施工过程中,要严格按照公路施工规范进行施工,保证路基施工的质量。
本文对高填方路基施工技术进行了分析,并总结了高填方路基施工技术要点,希望能够给相关人士提供借鉴。
首先对高填方路基的特点进行了分析[1]。
一、工程概况某高速公路项目,路堑开挖长约1740m,路堑开挖深度约20m,为高填深挖路基。
高填深挖路基由原路堑边坡开挖而成。
其中原路堑边坡开挖宽度为2.0~3.5m,总长约1600m,高差约3.5m;原路堑边坡开挖高度为10~15m。
高填深挖路基由于施工组织及场地条件等因素限制,路堑开挖宽度不能满足路基填筑要求,将原路堑边坡挖宽至15.5~20m,长约450m。
按照施工组织要求,需对该路段进行高填深挖路基边坡稳定性评价及处治设计。
该项目地质情况复杂多变,为了准确分析该路段边坡稳定性并提出相应的处治措施,采用了多种计算方法进行了分析研究。
二、高填深挖路基边坡稳定性评价(一)力学计算边坡稳定性结合《公路路基设计规范》中的有关方法,对高填深挖路基边坡进行稳定性计算,根据该工程的特点,填土高度取为10m,路堤边坡采用分台阶开挖。
计算断面为:路堤宽9m,高4m,边坡坡比1:0.75。
该边坡整体稳定性系数随填土高度增加而减小。
(二)数值分析方法对于高填深挖路基,边坡稳定性分析方法较多,常用的方法有极限平衡法、有限元法、强度折减法。
公路工程项目中的高填深挖路基施工技术

科学技术创新公路工程项目中的高填深挖路基施工技术解海东1解秀梅2(1、华邦建投集团股份有限公司,甘肃兰州7300302、山东科达基建有限公司,山东东营257000)本文以某段高速公路工程项目(下文简称A 项目)为研究对象。
该公路工程路线方向为东北———西南向,总建设长度约为77.44km ,采用双向6车道设计,设计车速为120km /h ,路基设计宽度为33.4m 。
该公路工程项目中,包含一座长度约为1324.3m 的特大桥、51座总长度约为18312.12m 的大型桥梁、18座总长度约为1149.8m 的中小型桥梁、1座总长度约为607m 的中型隧道以及167座通道和涵洞,工程项目建设预算约为93亿元。
通过数据资料可以看A 项目具有高墩桥、结构物较多的显著特点,安全压力巨大,施工质量要求较高。
经过施工单位细致、全面的实地勘查,发现项目所在区域地质情况较复杂,需要多次进行高填深挖路基施工,路基施工难度较大,对高填深挖路基施工技术提出了较高的要求。
1高填深挖路基施工前的边坡稳定性分析在A 项目施工前,施工单位决定采用以下两种方法分析和计算路基的边坡稳定性,以便更好地制定后续施工方案,把控施工技术。
首先,利用工程地质分析对比法对边坡稳定性进行评价,即结合工程所在区域的地形地貌、气候类型、地质构造等数据信息进行定性类比和分析,根据分析结果对边坡稳定性进行科学、客观的评价。
使用该方法进行稳定性分析时需要遵循以下基本原则:(1)基于对当前地质结构的分析,分析和确定人工边坡可能发生变形的部位以及变形类型;(2)基于现阶段自然边坡已经出现的变形规模及类型,推测人工边坡的变形规模和类型;(3)对比人工边坡的坡型、坡率、坡高与自然极限稳定边坡状态,从而评价路基边坡的稳定性[1]。
然后,分析人工边坡破坏类型,选择与之相匹配的力学计算方法,对相关数据进行科学计算,掌握路基边坡的稳定性。
由于力学计算方法种类较多,在选择方法时应遵循以下原则:(1)若边坡破坏机制较复杂,必须结合数值分析法进行力学计算;(2)进行折线型破坏边坡力学计算时,优先选用不平衡推算力法;(3)进行直线型破坏边坡力学计算时,优先选用平面滑动面解析法;(4)进行土质边坡、填方边坡、较大规模的破碎结构岩质边坡力学计算时,优先选用简化Bi s hop 法。
高速公路路基工程施工方案
路基工程施工方案一、路基工程施工方案:1、路基土石方采用机械化施工。
路基施工前,先完成具备施工条件的涵洞和通道,然后按整体式路基填筑。
2、本合同段以高填路基为主,填筑过程中严格控制填筑速度、分层厚度、填料粒径和级配,加强碾压能力,减少工后沉降。
施工时根据具体土、石边坡性质制定与其对应的施工方法及边坡防护措施。
3、低填及填挖交界处按设计施工土工格栅,并对路槽底部做超挖处理。
填挖交界处处理见下图:4、堑坡开挖自上而下,按2m左右分层开挖,及时施做边坡防护、锚杆、喷砼加固。
路槽底面超挖50cm后碾压回填。
5、路基附属工程随土石方进度及时施工。
二、土方开挖施工方法及要点:1、施工方法:㈠施工准备:⑴了解施工地段的地形、地质、气象、水文等实际情况,以利正确布置施工。
⑵开挖前,对施工范围内的树木、树根、灌木、杂草等予以清除。
⑶路堑施工前应先做好堑顶截、排水,天沟铺砌。
⑷打通施工便道,根据施工布置,机械设备到位情况,正确放出路堑边坡开挖线。
㈡施工工艺及要求:⑴土方开挖时,宜将运用于种植草皮和其他用途的表土储存于指定地点。
⑵土方开挖应自上而下进行,不得乱挖超挖,严禁掏底开挖。
⑶经常检查边坡开挖坡度,纠正偏差,避免超挖、欠挖。
⑷坡面平顺,无明显的局部高低差。
⑸高路堑边坡开挖边坡应设置平台,且平台面应有向路基侧沟排水的坡度。
⑹需设防护的边坡,要按设计要求及时支护,不得长期暴露,造成坡面坍塌。
在挖方时先预留一定厚度的保护层,支护时才刷坡,边刷坡边支护。
⑺路堑基床施工:①路堑开挖接近堑底时,其表面应达到平顺整齐,表面做成向两侧的4%排水坡,表面以下地层不得扰动和泥化。
②基床表面需采取换填措施时,填料及压实应严格按设计或规范要求执行。
⑻弃土:①路堑上侧严禁弃土,置于山坡下侧时,应每隔适当距离留有缺口,并保证堑顶地面水能顺利从缺口排出。
②弃土堆位置与高度应保持路堑边坡和自身的稳定,并考虑地形以及对附近建筑物、农田、水利、河道、交通的影响。
高填深挖路基施工技术方案
高填深挖路基施工技术方案一、引言路基施工是公路建设中的重要环节之一,而在实际的施工过程中,高填与深挖是常见的施工方式。
本文将针对高填深挖路基施工技术进行详细的方案说明,以确保施工的安全和质量。
二、工程概况1. 工程名称本工程名称为XXX路高填深挖路基施工。
2. 工程位置本工程位于XXX地区。
3. 工程目标本次施工的主要目标是实现XXX要求的路基工程。
三、技术方案1. 路基设计根据工程要求和设计规范,结合实际情况,进行路基设计。
确定路基的高度和形状,包括高填和深挖的部分。
2. 施工准备在施工前,需要做好充分的施工准备工作。
包括但不限于以下方面:•准备必要的施工设备和工具。
•做好现场的安全防护措施,确保施工人员的安全。
•组织好施工人员,制定施工计划。
3. 高填施工技术方案高填施工是指在路基地基之上逐层填筑土方的过程。
以下是高填施工的技术方案:•将挖掘机边坡倾角调整到适当角度,控制边坡的稳定性。
•进行路基表面的平整和压实处理,确保路基的稳定性。
•将土方分层填筑,每层填筑时要进行压实处理。
•在高填过程中,要控制土方填筑的湿度,确保填筑质量。
4. 深挖施工技术方案深挖施工是指在某些地段需要将路基挖掘至较深位置的过程。
以下是深挖施工的技术方案:•根据设计要求,使用挖掘机等设备进行土方的挖掘。
•在挖掘过程中,要注意土方边坡的稳定性,采取相应的支护措施。
•对挖掘得到的土方进行必要的处理,包括平整、清理等。
5. 路基检测在施工过程中,需要进行路基的检测,以确保施工质量。
通常采用以下方式进行检测:•使用测量仪器对路基的高程、平整度等进行测量。
•对路基进行静载试验,检测路基的承载能力。
•进行土质检测,分析土质的物理力学性质。
四、施工安全措施在进行高填深挖路基施工时,必须要做好相关的安全措施,以确保施工人员的安全。
以下是一些常见的安全措施:•施工现场设置警示标志,提醒过往车辆和行人注意安全。
•施工人员必须佩戴好安全帽和防护鞋等个人防护装备。
公路工程项目中的高填深挖路基施工技术
公路工程项目中的高填深挖路基施工技术摘要:路基施工是公路建设中的一个重要环节,科学、合理地应用路基施工技术,可保证公路施工的质量和效率,并可大大提高公路的使用性能。
只有路基施工技术的持续改进,才能保证公路建设高效率的完成,实现公路建设的可持续发展。
结合实际工程案例,从边坡稳定性分析方法和关键环节技术要点两个方面对高填深挖路基施工技术进行阐述,以期增强我国道路施工企业高填深挖路基施工技术的科学性与规范性,全面提升我国公路工程的建设水平,为国家经济发展提供更有利的保障。
关键词:公路工程;高填深挖;路基施工技术在公路工程项目中,路基施工质量是影响工程项目整体建设质量的重要因素。
随着我国经济的飞速发展,公路工程建设项目不断增多,高填深挖路基施工技术应用频率不断提高。
如何从施工技术层面解决高填深挖路基这一难题,切实提升路基施工质量是现阶段施工单位重点思考的问题。
本文以某段高速公路工程项目为研究对象。
在项目施工前,施工单位决定采用以下两种方法分析和计算路基的边坡稳定性,以便更好地制定后续施工方案,把控施工技术。
1高填深挖路基施工前的边坡稳定性分析首先,利用工程地质分析对比法对边坡稳定性进行评价,即结合工程所在区域的地形地貌、气候类型、地质构造等数据信息进行定性类比和分析,根据分析结果对边坡稳定性进行科学、客观的评价。
使用该方法进行稳定性分析时需要遵循以下基本原则:(1)基于对当前地质结构的分析,分析和确定人工边坡可能发生变形的部位以及变形类型;(2)基于现阶段自然边坡已经出现的变形规模及类型,推测人工边坡的变形规模和类型;(3)对比人工边坡的坡型、坡率、坡高与自然极限稳定边坡状态,从而评价路基边坡的稳定性。
然后,分析人工边坡破坏类型,选择与之相匹配的力学计算方法,对相关数据进行科学计算,掌握路基边坡的稳定性。
由于力学计算方法种类较多,在选择方法时应遵循以下原则:(1)若边坡破坏机制较复杂,必须结合数值分析法进行力学计算;(2)进行折线型破坏边坡力学计算时,优先选用不平衡推算力法;(3)进行直线型破坏边坡力学计算时,优先选用平面滑动面解析法;(4)进行土质边坡、填方边坡、较大规模的破碎结构岩质边坡力学计算时,优先选用简化Bishop法。
高填深挖路基工程专项施工方案
高填深挖路基工程专项施工方案一、工程概述高填深挖路基工程是道路建设中的重要环节,旨在解决地势复杂、土质松软、地下水位高等问题,确保道路安全和稳定。
本文将详细介绍高填深挖路基工程的专项施工方案,包括施工准备、施工工艺、质量控制等内容。
二、施工准备1. 工程前期准备在进行高填深挖路基工程之前,需要对工程现场进行详细勘测,了解地质情况、地下水位、周边环境等信息,制定合理的施工方案。
同时,保障施工人员的安全防护措施,配备必要的施工设备和材料。
2. 施工人员培训为了保障施工质量和安全,施工人员需要接受相关的专业培训,了解施工工艺流程、操作规范和应急处置措施,确保施工过程中的顺利进行。
三、施工工艺1. 填方工程根据工程要求和实际情况,采用合适的填方土方方法,控制填方坡度,保证填土均匀、密实,防止填方过程中的坡度塌方现象。
2. 挖方工程挖方工程需要根据工程设计深度和规格要求,采用相应的挖土机械进行挖掘,严格控制挖方坡度,避免挖土时的坡度滑坡危险,确保挖方施工的安全和质量。
四、质量控制1. 质量检测在施工过程中,需要定期进行质量检测,包括土方填筑的均匀性、密实度、挖方坡度等指标,确保施工质量符合要求。
2. 安全监控施工现场需要配备专业的安全监控人员,定期检查施工现场的安全措施是否到位,预防施工中可能出现的安全事故,保障施工人员的安全。
五、总结通过执行上述专项施工方案,高填深挖路基工程可以高效、安全地完成,有助于提高道路的安全性和稳定性,确保道路畅通无阻。
在未来的道路建设中,我们将继续做好施工准备,严格执行施工工艺,加强质量控制,努力打造更加安全、便捷的道路网络。
高填深挖专项施工方案
高填深挖土石方工程专项施工方案一、高填处理方案本段有填筑高度大于8m的高填方路堤,为了保证路基的填筑质量及边坡稳定,特别制订如下施工方案:1、根据横断面及规范要求的超填宽度,精确放出路堤坡脚。
2、清除表土后,及时进行压实,设计有换土的地方,先换土。
使其压实度达到90%以上,如地基强度达不到规范要求,请示监理工程师及时进行处理。
3、地面横坡陡于1:5时,将原地面开挖成2~4m,内向倾斜2%-4%的台阶,以防止路基填筑产生纵向裂缝。
再填筑路基。
4、在填筑时,严格控制好每层的填土松铺厚度不大于30cm,填石松铺厚度不大于40cm,控制最佳含水量偏差为±2%,严格按照试验路得出的压实方式进行压实。
如填料来源不同,其性质相差较大时,分层填筑,不分段或纵向分幅填筑,且不同材料的填筑层厚不小于50cm。
5、严格控制填料质量,定期对填筑材料进行各项技术指标检测。
6、填筑时,全断面分层填筑,连续压实,以防止路基不均匀沉降、开裂。
下层经监理工程师验收合格后,方可进行上一层填筑。
7、根据坡比变化,每填筑好一级后,及时修坡防护,以防止雨水对边坡的冲刷。
在雨季施工时,注意排水工作,在路基顶面做成2%-4%的双向横坡,防止积水,边坡上做临时泄水槽,排泄路基顶面积水,防止冲刷边坡。
在填挖交界处,挖一些临时排水沟,以便雨水集中排出,避免雨水对整个边坡的冲刷,雨季过后,对于被水冲毁的部分边坡,及时填土夯实,以避免边坡坍塌。
8、填方边坡高度不小于10m时坡率为1:1.5,当边坡高度为10~12m时,以其上部8.0m高度范围内边坡坡率采用1:1.5,以下部分采用1:1.75 ,8m高处折线变坡;当路堤边坡高度12m~20m时,其上部8.0m高度范围内边坡坡率采用1: 1.5,以下部分采用1:1.75,8m高处设2m边坡平台。
9、按设计要求埋设沉降板并安排专人定期测量,及时整理资料,发现沉降较大的地段及时分析并查找原因,指导下一步的施工。
公路工程项目中的高填深挖路基施工技术
公路工程项目中的高填深挖路基施工技术发布时间:2022-08-12T01:53:38.895Z 来源:《工程管理前沿》2022年4月7期作者:王俊峰[导读] 随着我国对工业结构领域扩展王俊峰内蒙古联手路桥有限责任公司内蒙古巴彦淖尔市015000摘要:随着我国对工业结构领域扩展,我国的产业领域掘地而起,并在整体的工业市场中占据非常重大的地位,给我国的运输市场带来巨大影响的公路建筑市场也有着非常促进的作用。
随着对建筑施工的质量和技术要求的不断提高,公路施工市场进行了全面有效的管理。
公路建筑企业对一个项目的投资不仅要看这个项目给市场带来的经济,而且也需要着重考虑技术和质量问题带来的经济效益。
因此公路施工项目高填深挖路基施工技术和质量管理,对于公路施工项目是否能够正常按期的完成有着决定性的作用。
相关建筑企业应该从质量和技术两方面同时抓起,以提高公路建设市场在整体经济上的发展。
关键字:公路工程;高填深挖;路基施工引言:在这个技术层出不穷的社会,公路建筑施工项目中所运用到的技术也在逐步的改善和提高。
利用一些高科技的技术知识和管理经验,进而提升公路施工项目在整体市场中的效果,进一步帮助公路建筑公司可以长期有效的发展。
此外高填深挖路基施工的管理,对于一个公路建筑企业是非常重要的决定。
因此公路建筑公司内部管理人员,应该制定完善的操作手法和相关把控质量安全问题的制度,进而规范相关公路企业的内部管理。
公路建筑市场会随着社会发展局势进行相应的改变。
因此相关公路施工企业也需要结合现代社会上的主流趋势,改变和规范公路施工企业的内部施工形式一、高填深挖路基施工技术高填深挖路基施工在施工项目中是一种经常被用到的技术,特别是对于一些地势非常严峻的山区来说,这项技术应用的更加广泛,一定程度上不仅能够保障公路在施工过程中的质量问题,同时也能提高公路的施工效率。
在过去的施工过程中,相关技术人员一般会选择粒径较大的碎石进行填筑工作的处理,它所表现出来的施工原理是由于颗粒之间相互摩擦之后会产生粘合性,这样能够使路基建设的更加稳定。
高填深挖路基施工方案
河北省茅荆坝(冀蒙界)至承德公路承赤高速公路十六合同段高填方路基施工组织方案云南第二公路桥梁工程有限公司承赤高速公路十六合同段二O一一年三月二十六日目录第一章工程概述 (3)第二章编制依据 (3)第三章施工准备 (4)第四章施工方案 (6)第五章工程质量保证措施 (28)第六章进度保证措施 (30)第七章施工安全保证措施 (32)第八章环境保护措施 (34)第九章施工控制要点 (36)第一章工程概述第二章编制依据1、两阶段设计施工图;2、与业主签订的合同、招标文件、投标书;3、交通部及河北省颁发的施工技术规范、技术标准和操作规程及有关规定;4、工程现场的平面布置及气候条件;5、公路工程施工安全技术规程;6、环保规范及现场文明施工措施;7、国家、工程建设标准化协会、交通运输部等工程建设标准主管部门发布的与桥梁工程相关的文件、标准、规范、规程和指南;8、行业内通行的先进施工工艺和管理办法;9、河北省高速公路建设指挥部办公室“关于在大广公路蒙冀界至承德段高速公路建设项目上全面推广精细化管理试点工作的通知”;10、河北省高速公路管理局高速公路建设质量管理指导意见;11、高速公路建设质量年活动文件汇编(河北省高速公路管理局);12、高速公路平安工地建设施工安全防护设施量化标准;13、河北省高速公路承赤筹建处精细化管理实施细则第三章施工准备一、人员组织1、按投标文件承诺的技术人员及主要施工人员及时进场,并随时调整人员和机械的不足。
2、进场后,根据合同工期合理安排专业施工队伍进场并编制劳务用工计划。
3、专业化施工队伍的作业人员必须具备有劳动部门颁发的特种作业许可证。
4、根据工程进展情况及时调整劳务用工计划,确保特殊季节劳务人员数量。
5、及时统计劳务人员基本信息,及时与工程所在地公安机关、劳动部门沟通办理相关手续。
6、定期对劳务人员进行安全教育,按时对劳务人员发放劳保用品。
7、按时对劳务人员工资进行结算,不准拖欠农民工工资。
高填深挖路基专项施工方案
高填深挖路基专项施工方案一、项目概况本项目是某高速公路路基加固改造工程,涉及到对路基进行高填深挖处理,以提升路基的承载能力和稳定性。
二、施工目标1.提升路基承载能力;2.加固路基稳定性;3.保障施工安全;4.实现工程质量标准。
三、施工准备1. 人员配备•工程总监•工程施工队伍•安全员•环境保护员2. 设备准备•掘土机•压路机•挖掘机•水泥搅拌机•车辆运输设备3. 材料准备•碎石•碎砂•水泥•黏土四、施工步骤1. 路基分段根据施工计划,将路基划分为若干段,便于分段施工。
2. 高填处理对于需要加高的路段,首先进行高填处理,采用碎石、碎砂等材料进行填充,压实达到设计要求的高度。
3. 深挖处理对于需要深挖的路段,采用挖掘机进行挖土作业,确保挖掘深度和坡度符合设计要求。
4. 土方整平对填充和挖掘后的路基进行整平处理,确保路基平整、坡度合理。
5. 加固处理根据设计要求,在路基中加入适量水泥、黏土等材料进行加固处理,提升路基的稳定性。
6. 压实处理采用压路机对路基进行压实处理,确保路基密实、坚固。
7. 表层处理最后对路基进行表层处理,确保路面平整、无凹凸。
五、施工安全1.施工前需进行全面安全检查;2.施工人员需配备必要的安全装备;3.施工区域需设置明显的安全警示标识;4.施工现场需保持整洁,避免发生滑倒等意外事件。
六、施工质量控制1.施工过程中需严格按照设计要求进行;2.施工前后进行质量检验,并做好记录;3.施工结束后进行综合质量检查,确保工程达到设计要求。
七、总结本文介绍了高填深挖路基专项施工方案的具体内容,包括施工准备、施工步骤、施工安全和施工质量控制等方面,旨在为相关施工人员提供参考和指导,确保工程顺利完成。
