【方案】邯济铁路路基填筑工艺性试验方案
邯济铁路扩能改造工程指导性施工组织设计汇报

铁路等级:Ⅰ级 正线数目:双线 最小曲线半径:一般地段1200m,困难地段800m 限制坡度:6‰ 牵引类型:电力 机车种类:客SS9,货SS4 牵引质量:5000吨 到发线有效长度:1050m 闭塞方式:自动闭塞(ZPW-2000) 旅客列车设计行车速度:120km/h 供电方式:带回流线的直接供电方式 运输调度指挥系统:CTC
一、编制依据、编制范围及项目概况
(一)编制依据
5、改建铁路邯济铁路扩能改造工程初步设计文件, 以及环评、水保等相关批复文件。
6、国家有关法律、法规,现行有关铁路工程设计 和施工规范、技术指南,以及相关验收标准、暂行 规定等。
7、现行铁路施工技术安全规程,国家、铁道部、 铁路局有关安全管理办法、规定等。
362/28
248.61 2.9
6553.72
10.86
二、工程概况
(三)工程地质主要特征
1.水文地质特征
沿线地下水类型主要是第四系孔隙潜水,主要赋存在冀鲁 平原区的第四系地层中。
邯济线所经地段地下水埋深变化较大:邯郸南附近受滏阳 河影响埋深较浅,一般小于10m,邯郸南至贾镇埋深一般在 16~25m;贾镇以东埋深一般在0.5~6m。水位变化受季节 和浇灌影响。浅层地下水补给来源主要是大气降水和河渠侧 渗。
二、工程概况
增二线单线绕行6处共 计47.561km;增二线在 既有线北侧99.624km, 在既有线南侧 146.319km。
既有车站19座,封闭车站2座,其余车站到发线 有效长度850m改造为1050m,初步设计批复总 工期为两年。(上行既有线换轨换枕改造92.13km,投资另
列。)
二、工程概况
序 号
项目
特点
邯济线地处冀鲁平原,沿线取
路基填筑工艺性试验段施工方案(A、B组)

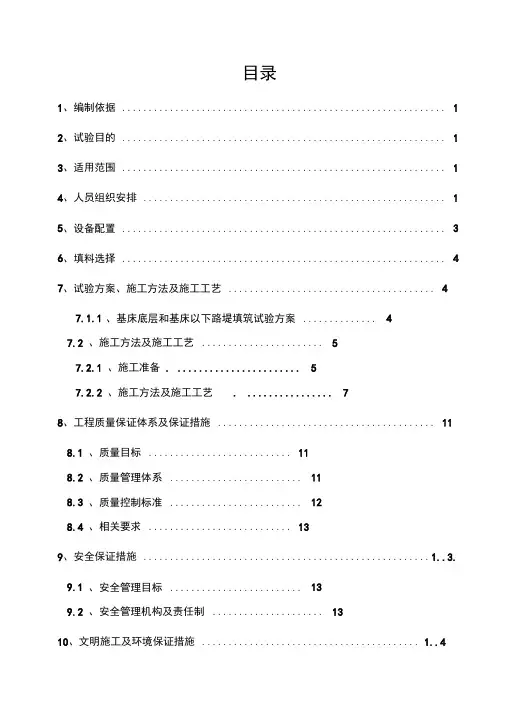

目录1、编制依据 (1)2、试验目的 (1)3、适用范围 (1)4、人员组织安排 (1)5、设备配置 (3)6、填料选择 (4)7、试验方案、施工方法及施工工艺 (4)7.1.1、基床底层和基床以下路堤填筑试验方案 (4)7.2 、施工方法及施工工艺 (5)7.2.1 、施工准备. (5)7.2.2 、施工方法及施工工艺. (7)8、工程质量保证体系及保证措施 (11)8.1 、质量目标 (11)8.2 、质量管理体系 (11)8.3 、质量控制标准 (12)8.4 、相关要求 (13)9、安全保证措施...................................................... 1..3.9.1 、安全管理目标 (13)9.2 、安全管理机构及责任制 (13)10、文明施工及环境保证措施......................................... 1..410.1、文明施工与水土保护、环境保护管理组织机构及目标 (14)10.2 、文明施工与环境保护制度 (15)10.3 、文明施工与环境保护的具体措施 (15)10.4 、水保控制措施 (15)11、整理形成试验段成果资料......................................... 1..6A、B组填料路基填筑工艺性试验段施工方案——(DK92+750- DK92+900段)1、编制依据⑴、湘桂铁路路基工点设计图(DK92+750-DK92+900段)⑵、湘桂铁路GTXG-2^(总体)实施性施工组织设计⑶、《铁路路基施工规范》⑷、《客货共线铁路路基工程施工技术指南》⑸、《客运专线铁路路基工程施工质量验收标准》⑹、《客运专线铁路路基工程施工质量验收暂行标准》⑺、国家、铁道部颁布的其他相关规范及标准等2、试验目的根据《客运专线铁路路基工程施工质量验收标准》的要求,在路基正式填筑施工前进行工艺性试验。
路基填筑施工方案(试验段)

试验段路基填筑施工方案一、确定路基填筑试验段选取K4+438——-K4+520为路基填筑试验段,试验段长82米,路基填筑高度0-12.63米,本段共填筑12000M3。
二、施工准备1、对场地原地面以下300mm内的基底进行处理,并对树根、草皮、表土等予以清除,堆放于弃土场。
场地清理完成后,采用22T振动压路机对基底强夯,使其密实度达到85%.2、做好临时排水系统,以免浸泡路基。
施工时,注意维护排水系统,保证水流畅通。
3、路堤填土,其基底符合规范要求时直接进行填筑,软土地基先进行地基处理,再进行填筑。
地面横坡陡于1:5时,将原老边坡开挖成宽1~2m的台阶状,台阶做成2~4%的内倾斜坡,再进行路基填筑。
4、路基填筑试验段的规划和施工迭取K4+375~K4+435段石方路堑挖方做填料,试验段施工前,由试验室先做好石料强度、石料的颗粒分析、有机物含量和最大干容重的测定。
三、路基试验段填筑施工过程试验段路基填筑采用“三阶段、四区段、八流程”施工工艺,推土机进行摊铺、初平,利用18T振动压路机碾压。
⑴路基填筑施工顺序测量放线→基底处理→挖掘机装土(机械开采→挖掘机装料)→自卸汽车分运到填筑路段→推土机摊铺、初平→人工整修、粗平→检查摊铺厚度并调整、精平→振动压路机碾压.⑵路基填筑方法路基填筑采用水平分层、纵向分段、以机械作业方式进行施工.碾压顺序:碾压遵循先低后高、先轻后重的原则,直线段由路基两侧向中心碾压,有超高的曲线段由弯道内侧向外碾压。
碾压时前后两次轮迹重叠30cm,并尽快碾压到规定的压实度。
四、施工技术措施1、路基试验段施工过程控制该路基试验段填料为石方,松铺厚度为 500mm.石方填料,其石料强度不小于15Mpa,且石料的最大粒径不得超过层厚的2/3,且一般不大于300mm。
填石路堤采用18T振动压路机分层压实。
压实时用小石块或石屑填缝,直到压实顶面稳定、不再下沉(无轮迹)、石块紧密、表面平整、振压无明显标高差。
路基填筑连续压实工艺性试验方案

4.1.试验目的............................................................................................................................. 4 4.2.试验段位置及时间选定.....................................................................................................4 4.3.试验内容............................................................................................................................. 4 4.4 试验段施工工艺流程..........................................................................................................5 4.4.3.摊铺整平......................................................................................................................... 7 4.4.4.洒水晾晒......................................................................................................................... 7 4.4.5.路基碾压......................................................................................................................... 8 4.4.6.压实检测......................................................................................................................... 8 4.4.7.续压检测......................................................................................................................... 8 4.4.8.压实标准......................................................................................................................... 8 4.4.9 试验数据采集及分析......................................................................................................9 4.4.10 施工参数的确定............................................................................................................10 4.4.11VCV 目标值的确定....................................................................................................... 10 4.5 资料整理及上报................................................................................................................ 11
路基填筑工艺试验方案

试验场地准备
01
02
03
场地选择
选择具有代表性的路段作 为试验场地,确保场地平 整、宽敞,便于试验操作 。
场地清理
清除场地内的杂物、植被 和障碍物,保持场地整洁 。
场地划分
根据试验需求,将场地划 分为填筑区、观测区、排 水设施等区域。
试验设备准备
填筑设备
准备足够的填筑材料和施 工机械,如挖掘机、压路 机、搅拌机等。
沉降量
观察填筑后的沉降量,评估填 筑工艺的稳定性和可靠性。
强度
测试填筑层的强度,确保满足 设计要求。
结果对比
01
将试验结果与理论值进行对比,分析误差产生的原 因。
02
将不同填筑工艺的试验结果进行对比,评估各种工 艺的优缺点。
03
将试验结果与类似工程实践进行对比,验证试验方 案的可行性和有效性。
优化建议
检测设备
准备土工试验仪器、沉降 观测仪、含水量测定仪等 ,用于检测填筑质量和沉 降量。
安全设备
配备必要的安全防护用品 ,如安全帽、防护服、手 套等,确保试验人员安全 。
试验人员组织
人员分工
根据试验需求,明确各试验人员的职 责和工作内容。
协作与沟通
加强试验人员之间的协作与沟通,确 保试验过程顺利进行。
压实设备与工艺
对比了不同压实设备的性能,确定了最佳的压实设备组合和工艺参 数,以提高路基的压实度和均匀性。
填筑层厚度与碾压次数
通过试验确定了合理的填筑层厚度和碾压次数,以确保路基的稳定 性和耐久性。
对实际施工的建议
严格控制填筑材料质量
在实际施工过程中,应严格控制填筑材料的质量,确保其符合设 计要求。
培训与指导
邯黄铁路路基填筑试验段总结

邯黄铁路路基填筑试验段邯黄铁路路基填筑试验段是指在铁路修建之前,通过进行相关试验和研究对铁路路基进行充分的测试和验证,以保证整个铁路建设的可靠性、安全性和持久性。
本文将就邯黄铁路路基填筑试验段进行,包括试验过程、试验结果、针对问题的解决方案等内容。
试验过程邯黄铁路路基填筑试验段的试验过程主要分为以下几个步骤:1.原状土取样:从工作面或试验段周边采样,将原状土试样送至实验室进行试验。
2.直接剪切试验:在实验室中对原状土进行直接剪切试验,通过试验得到土体的剪切变形模量和剪切强度参数等指标。
3.固结试验:对所选用的土质在实验室中进行固结试验,测定压缩系数、恢复系数等参数。
4.路基模型试验:基于所选用原状土进行建模,在实验室条件下进行路基模型试验,通过试验得到不同填筑高度和压实度下的路基沉降、应变等参数。
5.现场试验:采用现场实测的方式,对已经完成的路基进行相关测量和试验,如路基高度、沉降量、稳定性等参数。
通过以上试验,可以全面、系统的评估路基填筑试验段的材料特性、工程性能、施工工艺精度等诸多因素,为后续或实际工程提供重要的参考和指导意见。
试验结果通过邯黄铁路路基填筑试验段,得出了以下的试验结果:1.原状土特性:邯黄铁路路基填筑试验段中使用的土质主要为黏土和粉土混合土。
原状土的固结性能较好,剪切强度、剪切变形模量等指标较高。
2.路基模型试验结果:路基在不同填筑高度和压实度下的沉降量、应变量均符合设计要求,稳定性较好。
3.现场试验结果:路基高度、沉降量、稳定性等参数均符合设计要求,工程质量较高。
试验结果表明,邯黄铁路路基填筑试验段的工程质量及可靠性较高,填筑工艺与设计规定相符合,为后续或实际工程提供了重要的参考和指导意见。
针对问题的解决方案在邯黄铁路路基填筑试验段的试验过程中,也出现了一些问题,主要表现在以下几个方面:1.路基填筑过程中,土层不够均匀,存在明显的反坑现象。
2.路基填筑高度大于设计高度,需要进行额外的加筑处理。
路基填筑试验段方案
路基填筑试验段方案路基填筑是公路工程建设中十分重要的一个环节,其技术方案的制定直接影响到公路工程的质量和施工效率。
为了保证公路工程的可持续发展,必须在路基填筑试验段中充分考虑各种因素,制定科学合理的施工方案。
一、选择路基填筑的试验段在进行路基填筑试验段的选择时,需要充分考虑该试验段的地理位置、地质地形、土壤类型、气候条件等因素。
比如,不宜选择地势较低的区域,以避免在雨水积存的情况下进行施工;不宜选择岩石和碎石构成的区域,以避免填筑过程中石块与土壤发生共振或夹杂在土壤中而影响填筑质量。
二、制定路基填筑的方案在综合考虑试验段环境条件和工程要求的基础上,制定路基填筑方案是决定填筑工程顺利进行的关键。
具体而言,方案应包括填筑层数、填筑高度、填筑方法、施工工艺、材料配比等。
这些方案应遵循安全、节能、环保、经济等原则,同时考虑试验段所处地区的自然环境、气候条件等因素。
比如,在气温较低的地区,填筑高度应小于其他地区,以免在低温下出现冻胀现象;在降雨期间,应增加土层厚度以提高填筑质量和安全性等。
三、地基处理工作在进行路基填筑工程前,必须对试验段的地基进行处理。
处理工作包括清理地表、开挖坑槽、加固基础、铺设防渗层、压实填充材料等。
这些工作的完成可以帮助提高填筑后地基的承载力和稳定性,保证路基填筑工程的长期稳定性和可靠性。
处理地基的具体措施应根据试验段的地质条件和填筑要求来进行调整。
四、土方填筑工作在进行土方填筑工作时,需要遵循以下几点原则:一是填筑层数应控制在规定范围内,不宜过高以免引起沉降或变形;二是填筑高度不宜过大,必须分层压实,确保填筑层之间的接触紧密;三是对于属于自然沉积区的地段,填筑要从中间向两边依次进行,以防止因沉积不均造成路基变形;四是填筑后要不断进行检查和监测,确保填筑质量符合要求。
五、压实和润湿工作压实和润湿工作是土方填筑工程中必不可少的一部分。
通过对填筑土壤进行密实和润湿,可以提高填筑质量和稳定性,使之达到预定的承载力和强度。
路基填筑工艺性试验方案
京沪高速铁路土建工程三标段路基填筑工艺性试验方案审查:审核:校核:编制:中国水电集团京沪高速铁路土建工程三标段项目经理部六工区(八局)二○○八年八月路堤填筑工艺性试验方案1、工程概况京沪高速铁路土建工程JHTJ-3标段第六工区(八局)的作业位置在DK531+971.43~DK551+794.1,全长19.82km,区间主要结构物包括站场1座、桥梁4座及区间路基3段。
路基填筑的主要部位有曲阜站场和辽河1号特大桥以南3段路基。
本工区路基主要位于山东省曲阜、邹城两市境内,除曲阜站场外,其余三段路基分别位于辽河1号特大桥与韦庄大桥、韦庄大桥与韦庄特大桥和韦庄特大桥与辽河2号特大桥之间。
里程段依次为:DK537+955.96~DK538+809.39、DK539+174.67~DK539+949.5和DK540+804.96~DK541+581.15。
管段内路基总长度(不含站场)2.404km,填筑量约20方。
2、编制依据(1)《客运专线铁路路基工程施工技术指南》(TZ212-2005)(2)《客运专线铁路路基工程施工质量验收暂行标准》(3)《铁路工程土工试验方法》(TBJ102-96)(4)《铁路工程施工安全技术规程》铁建设函[2003]99号(5)本段设计文件及业主、设计、监理单位下发的相关文件;(6)相关设计、施工规范;(7)新建时速350km高速铁路的设计暂行规定;(8)三标项目部实施性施工组织设计;(9)《高速与客运专线铁路施工工艺手册》【科学技术文献出版社】(10)本企业所拥有的科技成果,工法成果、机械设备状况等。
3、试验目的及试验段的设置(1)试验目的①通过路堤填筑工艺性试验,确定压实机械、填料施工含水率的控制范围,松铺厚度30cm相应的碾压遍数,最佳的机械配套和施工组织,以指导大面积基床底层及基床以下路堤填筑施工;②根据路堤试验过程各项指标检测,为基床底层及基床以下路堤填筑提供一种快速有效的检测手段,以便在路基大面积施工中做好质量控制。
路基填筑工艺性试验段施工方案.doc
目录1.编制依据 (3)2.编制范围 (3)3.工程概况 (3)3.1工程简介 (3)3.2主要技术标准 (4)3.3主要工程内容和数量 (4)3.4工程特点 (4)3.4.1气候特点突出 (5)3.4.2环保、水保要求高 (5)3.4.3民族政策性强 (5)3.5建设项目所在地区特征 (5)3.5.1地形地貌 (5)3.5.2水文地质 (6)3.5.3地震 (6)3.6不良地质 (6)4.试验段选址与目的 (6)4.1试验段的选址与概况 (6)4.2试验段试验的目的 (7)5.施工计划安排 (7)6.施工组织方案 (7)6.1人员配置方案 (7)6.2机械配置方案 (9)6.3试验检测设备配置 (10)6.4主要材料 (10)7.路基填筑试验段施工总体方案 (10)7.1施工准备 (10)7.1.1测量工作 (10)7.1.2试验准备 (11)7.1.3技术准备 (11)7.1.4排水设施 (11)7.2基底处理 (11)7.3路基填筑施工方法 (12)7.3.1填料选择 (12)7.3.2运卸填料 (13)7.3.3摊铺平整 (14)7.3.4土工合成材料铺设 (14)7.3.5洒水晾晒 (15)7.3.6碾压 (15)7.3.7检验签证 (15)7.3.8坡面修整及养护 (18)7.3.9断面控制 (19)8.路基填筑施工注意事项 (19)9.试验总结 (20)10.质量保证措施 (21)中铁五局集团有限公司大临铁路项目经理部10.1质量保证组织管理措施 (21)10.1.1标准化管理质量控制 (21)10.1.2组织保证 (21)10.1.3思想保证 (22)10.1.4技术保证 (22)10.1.5经济保证 (23)10.1.6质量管理保证 (24)10.1.7材料、机械设备保证 (24)10.1.8测量、试验检测保证 (25)10.2路基施工工程质量保证措施 (26)10.3雨季施工质量保证措施 (27)10.4冬季施工质量保证措施 (27)10.5质量通病预防措施 (28)11.安全保证体系及措施 (29)11.1施工安全目标 (29)11.2安全保证体系 (29)11.3安全生产管理制度 (29)11.4安全生产教育与培训 (31)11.5路基施工安全保证措施 (33)11.6其他特殊要求的安全保证措施 (35)11.7安全应急预案 (36)11.7.1应急预案的目标和任务 (37)11.7.2风险源的识别 (37)11.7.3应急机构 (37)11.7.4险情报告及应急预案启动程序 (38)应急处理流程图 (39)11.7.5应急预案实施 (39)12.施工现场文明施工措施 (41)12.1场容场貌 (41)12.2生活区管理 (41)12.3现场机械管理 (42)13.环境保护方案 (43)13.1环境保护目标 (43)13.2环境保护方案 (43)13.2.1减小生态破坏 (43)13.2.2噪声、光污染控制 (43)13.2.3水环境保护 (44)13.2.4大气环境保护 (45)13.2.5固体废弃物处理 (45)附件一试验段填筑压实工艺试验数据统计表 (46)附件二路基试验段测点高程对照表 (47)附件三试验段填筑压实工艺试验数据统计表 (48)路基填筑试验段施工专项方案1.编制依据1)新建大理至临沧铁路站前工程施工总价承包招标文件;2)新建大理至临沧铁路站前工程DLZQ-2标设计图纸;3)国家及地方关于安全生产和环境保护等方面的法律法规。
路基填筑工艺性试验段施工方案优质文档
路基填筑工艺性试验段施工方案优质文档(优质文档,可直接使用,可编辑,欢迎下载)目录1、编制依据12、试验目的13、适用范围14、人员组织安排15、设备配置36、填料选择37、试验方案、施工方法及施工工艺4、基床底层和基床以下路堤填筑试验方案4 7。
2、施工方法及施工工艺57。
2。
1、施工准备57.2。
2、施工方法及施工工艺78、工程质量保证体系及保证措施118.1、质量目标118。
2、质量管理体系118.3、质量控制标准128。
4、相关要求139、安全保证措施139.1、安全管理目标139.2、安全管理机构及责任制1310、文明施工及环境保证措施1410。
1、文明施工与水土保护、环境保护管理组织机构及目标14 10。
2、文明施工与环境保护制度1510。
3、文明施工与环境保护的具体措施1510.4、水保控制措施1511、整理形成试验段成果资料16A、B组填料路基填筑工艺性试验段施工方案――(DK92+750~DK92+900段)1、编制依据⑴、湘桂铁路路基工点设计图(DK92+750~DK92+900段)⑵、湘桂铁路GTXG-2标(总体)实施性施工组织设计⑶、《铁路路基施工规范》⑷、《客货共线铁路路基工程施工技术指南》⑸、《客运专线铁路路基工程施工质量验收标准》⑹、《客运专线铁路路基工程施工质量验收暂行标准》⑺、国家、铁道部颁布的其他相关规范及标准等2、试验目的根据《客运专线铁路路基工程施工质量验收标准》的要求,在路基正式填筑施工前进行工艺性试验。
通过工艺性试验确定合适的压实机械,不同填料的松铺厚度和碾压工艺、填料最佳含水量的控制范围、最佳的机械配套和施工组织,确定合理的工艺流程和施工方法,指导下步路基全面填筑施工。
3、适用范围适用于我部管段内A、B组填料路基填筑施工。
试验段选择在DK92+750~DK92+900段路基正线上进行,填筑长度为150m,基床底层和基床以下路堤计划分别进行5~7层工艺性填筑试验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持.【关键字】方案邯济铁路扩能改造工程ZH-2标段路基工程工艺性试验方案编制:复核:批准:中铁二十一局集团邯济铁路扩能改造工程施工指挥部二○一○年十月三十日目录中铁二十一局邯济铁路扩能改造工程施工指挥部路基工程工艺性试验方案1、工艺试验方案目的1.1通过室内试验确定填料的种类及料源是否满足设计要求。
1.2通过工艺性试验对比确定碾压设备的选型与配套,提出适合于填料、压路机类型、吨位及碾压设备的配置数量;填料的合理级配、合理的施工区段长度、合理的机械、人员配置方案。
1.3通过对填料工艺参数及工艺试验的研究,确定满足路基填层压实要求的最佳压实厚度、松铺系数、碾压遍数、碾压速度、碾压组合方式、碾压最佳含水率等工艺参数。
1.4检验检测过程及检测手段的合理性。
2、工艺试验方案研究内容为达到上述试验目的,填料工艺试验主要内容如下:2.1 填料的室内物理、力学指标试验,主要包括颗粒级配试验、颗粒密度、击实试验等;2.2 填料的填筑碾压设备的选型及配套;2.3 填料的填筑工艺及工艺参数研究,主要包括填铺厚度参数试验、碾压速度试验、碾压方法及设备组合试验、最佳碾压含水量试验。
3、工程概况3.1 地形地貌及工程地质中铁二十一局邯济铁路扩能改造工程ZH-2标段第一项目部路基位于山东省聊城市境内,全部为路堤,里程范围:K84+645~K127+000,路基累计全长40.381Km,其中填料81.23万方。
本工程沿途为冀鲁冲积、冲洪积平原,地形平坦,地势开阔,局部地段地势低洼。
沿线地下水类型主要是第四系孔隙潜水,主要赋存在冀鲁平原区的第四系地层中。
本工程所经地段地下水埋深变化较大:贾镇以西埋深一般在16~25m;贾镇以东埋深一般在0.5~6m。
水位变化受季节和浇灌影响。
浅层地下水补给来源主要是大气降水和河渠侧渗。
沿线所经地区属暖温带亚湿润大陆性季风气候区,四季变化明显,降水量多集中在6~8月份,大风多集中在3、4月份,土壤最大冻结深度0.5m,按对铁路工程影响气候分区属寒冷地区。
3.2 工程措施本工程路基工程存在多处软基,处理方式主要有水泥搅拌桩、碎石桩和冲击碾压。
基床表层0.6m采用A组填筑,路堤基床底层1.9米采用A、B 组填筑,路堤基床以下填筑C组填料。
试验段起至里程K105+315~DK105+718.9,本段无地基处理。
4、填料的室内试验4.1、填料试验选择邯济铁路扩能改造工程ZH-2标段第一项目部路基工程的C组填料来至冠县冠城镇清泉湖公园取土场,A、B组填料选用邯郸临铭关道碴场的碎石土。
试验室进行标准击实试验确定最大干密度、最优含水量。
4.2 填料的室内试验取样应具有代表性,取样的均匀性特别重要;室内试验应在取土场取样三组。
主要做填料的比重、不均匀系数、曲率系数、颗粒级配试验、含水率试验指标,对材料进行定名。
5、填料填筑工艺试验现场部分5.1 填料填筑工艺试验现场部分场地选择填料填筑工艺试验现场部分场地选择在本标段K105+315~DK105+718.9,选取长度403.9m。
本段路基基底经清表碾压处理满足设计要求后,填筑填料。
5.2 碾压设备的选择根据我项目部现有的路基碾压设备,C组路基填筑工艺试验拟采用徐州徐工集团3Y21三轮压路机(18-21t)进行碾压。
5.3 碾压方式组合试验在K105+315~DK105+718.9第一层左侧、右侧和第二层左侧分别采用以下三种碾压方式组合:碾压方式组合一:碾压采用静压2遍、弱振1遍、强振2遍再静压1遍的组合方式。
碾压方式组合二:碾压采用静压2遍、弱振2遍、强振2遍再静压1遍的组合方式。
碾压方式组合三:碾压采用静压2遍、弱振2遍、强振3遍再静压1遍的组合方式。
三种碾压组合方式,均以2.5km/m碾压速度进行碾压,每层填料虚铺厚度为30cm。
碾压完毕即进行压实系数K、地基系数K30压实指标检测。
根据检测结果,作出压实系数K、地基系数K30与不同碾压组合方式的关系曲线。
对检测结果进行分析。
确定最佳碾压方式组合。
5.4 填料填筑虚铺厚度试验在K105+315~DK105+718.9第三层的左、右侧和第二层右侧进行填料压实厚度分别为25cm、28cm、30cm的对比试验。
虚铺厚度试验采用碾压采用静压2遍、弱振2遍、强振2遍再静压1遍的组合方式,碾压速度控制为2.5km/h。
碾压完毕即进行压实系数K、地基系数K30压实指标检测。
根据检测结果,做出压实系数K、地基系数K30与不同虚铺厚度的关系曲线。
对检测结果进行分析。
确定最佳填料虚铺厚度5.5 机械碾压速度试验在K105+315~DK105+718.9第四层左、右侧进行机械碾压速度分别2.5km/h、4km/h的对比试验。
碾压完毕即进行压实系数K、地基系数K30等压实指标检测。
根据检测结果,做出压实系数K、地基系数K30与不同碾压速度的关系曲线。
对检测结果进行分析。
确定最佳机械碾压行走速度。
6、填料填筑工艺试验施工组织6.1工艺试验现场机构组织为做好填料填筑工艺试验工作,需成立工艺试验指挥、技术、试验、施工、验收小组,并明确职责分工。
6.1.1 施工指挥组制订总体计划,统筹各小组工作,组织并协调施工资源。
6.1.2 技术指导小组组织技术交底会;制定工艺细则并提供技术支持。
6.1.3 试验监控小组现场检测、提交试验报告。
6.1.4 记录测量小组压实前后原地面高程测量、总结,填方厚度测量。
6.1.5 填筑施工小组按方案要求组织现场工艺性试验实施。
6.1.6 施工配合小组协助填筑施工小组工作,必要时派遣劳动力配合机械作业、试验检测。
6.1.7 验收总结小组确定填料施工的施工工艺,优化施工方案,形成工艺总结。
6.2 施工及检测设备施工设备及检测设备需求计划表7、填料填筑施工工艺7.1施工准备K105+315~DK105+718.9路基基底进行清表、碾压处理满足设计要求后,马上进入路基填料工艺性试验施工。
7.2摊铺施工填筑前首先放出线路中桩和填筑边线,每10m钉出边线木桩,为保证路基边缘的压实度,边线应比设计线每边宽出50cm。
在场地中划出采用5m ×6m的方格网,并用白灰洒出,以便现场领工员指挥车辆进行按顺序倾倒填料。
按自卸汽车每车的方量和松铺厚度计算每方格范围内的卸土车数,以控制填料的松铺厚度。
自卸车将填料运至现场,现场检测含水量,根据松铺厚度、单车填筑范围,每车在指定范围倒料。
填料的最佳含水量根据室内击实试验确定,现场填料的含水率控制应控制在最佳含水量的+2%、-3%范围内,填料含水率较低时,应及时采用洒水措施,洒水采用取土场内提前洒水闷湿或路堤内喷洒,填料含水率过大时,采用推土机松土器翻松晾晒。
7.3 机械整平填料含水量满足规范要求后进行整平,填料摊铺整平采用二次上料方法,先松铺底层部分,用推土机推平,再铺设剩下部分,再用平地机精平。
为保证每填层的平整度及层厚的均匀,摊平过程中不断用铁锹挖洞检查松铺厚度。
每一层填筑时均须形成向外侧2%~4%的横坡,以便于排水。
7.4 机械碾压摊铺精平后,应由现场工班长技术人员进行检测,确认层厚度及平整度符合要求后才能进行碾压.碾压前应技术人员向压路机司机进行技术交底,其内容包括碾压起止范围、压实遍数、碾压方式、速度等。
压实顺序应按先两侧后中间,先静压后弱振、再强振的操作程序进行碾压。
各区段交接处,应互相重叠压实,纵向搭接长度不应小于2m,沿线路纵向行与行之间压实重叠不应小于40cm,上、下两层填筑接头应错开不小于3.0m。
以保证无死角、无漏压,确保碾压的均匀性。
7.5 施工检测在按施工方案中要求碾压完成以后,进行测量路基每个断面的标高(每10米一个断面三个点,左、中、右各一点),以确定碾压实际厚度。
检测地基系数K30、压实系数K等指标。
检测频率:沿线路纵向每100m 每压实层抽样检验压实系数K及地基系数K30各6点、其中左、右距路肩边缘2m处各2点,路基中部2点。
检测按以下顺序进行:先进行地基系数K30检测,待其合格后,在同一位置附近进行压实系数K检测。
检测中,严格按照程序标准作业,保证足够的检测时间;当进行地基系数K30检测时,场地测试面应进行平整,并用毛刷扫去松土;当处于斜坡时,应将荷载板支撑面做成水平。
将荷载板放置于测试地面上,应使荷载板与地面良好接触,必要时可铺设一薄层干燥砂(2~3mm)。
7.6 试验记录。
工艺试验每步都要做详细的施工记录,记录表格见附表。
7.7试验总结通过对不同碾压方式、不同松铺厚度、不同机械碾压行走速度的情况下得到的不同检测压实指标的对比分析,总结出适宜的松铺厚度、相应的碾压遍数,最佳的机械配置和施工组织,并对填料的施工工艺流程进行优化,最终形成完整的试验总结。
报相关单位审批,用以指导全标段填料的大面积施工。
