灌注桩后注浆技术交底

(4)、浆液的水灰比可取~,注浆压力为2~4MPa,注浆量不宜超过75L/min,单桩注浆量,最终的注浆压力应不小于4Mpa;
(5)、注浆作业宜成桩2天后开始,不宜迟于成桩30天后,注浆作业与成孔作业点的距离不宜小于8-10m;注浆顺序对于饱和土先桩侧后桩端,桩侧桩端注浆间隔时间不宜少于2h。
(6)、桩端注浆应对同一根桩的两个注浆导管依次实施等量注浆,对于桩群注浆宜先外围、后内部;
二、施工要求
(1)、桩端后注浆导管及注浆阀数量沿钢筋笼圆周对称设置2根,后注浆导管采用ф25×钢管(Q345),且应与钢筋笼加劲筋绑扎固定或焊接。成桩后小时24内应清水劈通注浆管,使注浆管保持通畅;
(2)、本工程采用桩端桩侧复式注浆,在离桩底端10m起每隔10m设一道桩侧注浆阀,共设2道。
(3)、注浆阀应能承受1MPa以上静水压力,注浆阀外部保护层应能抵抗砂石等硬物质的刮撞而不致使注浆阀受损,注浆阀应具备逆止功能;
灌注桩后注浆技术交底
技术交底记录
表C2-1
编号
工程名称ቤተ መጻሕፍቲ ባይዱ
南通中央商务区A-03地块A楼
交底日期
2017年2月13日
施工单位
北京城建中南土木集团工程集团有限公司
分项工程名称
A-03地块A楼灌注桩
交底提要
A-03地块A楼灌注桩后注浆技术交底
交底内容:
一、工程概况
本工程采用Ф800泥浆护壁后注浆钻孔灌注桩,共190根桩。
(2)、现场机械管理要有专职人员负责,对机械进行定期检查,定期维修保养,严禁违章操作;
(3)、施工现场一切机具物品与配电线路保持安全距离以上;
(4)、压降作业时作业人员接头必须接牢靠,人员远离接口处,防止接口处喷浆伤人。
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。。
(7)、当注浆压力长时间低于正常值或地面出现冒浆或周围桩孔串浆,应改为间歇注浆,间歇时间宜为30~60min,或调低浆液水灰比;
(8)、后注浆施工过程中,应经常对后注浆的各项工艺参数进行检查,发现异常应采取相应处理措施;
三、安全要求
(1)、所有机械的操作运转,都必须严格遵守相应的安全技术操作规程操作;
合集下载

灌注桩技术交底15篇

灌注桩技术交底15篇

灌注桩技术交底15篇【第1篇】桥梁钻孔灌注桩施工技术交底一、护筒埋设及要求1、护筒埋置深度:粘质土不大于 1.0~1.5m高出地面0.3m。

2、护筒埋设采用挖坑埋设法,护筒底部及四周所填粘质土须分层夯实。

3、平面位置偏差小于5cm,倾斜度偏差小于1%。

二、泥浆性能要求1、相对密度:1.05~1.20,粘度:16~22s,含砂率≤4%。

三、正循环回转法成孔1、钻机就位:钻机调平对准钻孔,装上转盘,钻杆位置偏差小于2cm。

2、初钻:启动泥浆泵和转盘,空转一段时间,待泥浆输进钻孔中一定数量后开始钻进。

3、钻进时操作要点:开始钻进时,进尺适当控制,在护筒刃脚处,应低档慢速钻进。

4、泥浆补充与净化:钻进过程中及时检查泥浆指标,并适当调整每钻进2m或地层变化处,捞取钻渣样品并记录,与设计资料核对。

四、成孔检查1、孔径检查:用笼式检孔器检查,外径等于设计孔径,长度为4.5m。

2、孔深和孔底沉渣检查:标准测锤检测。

五、常见事故处理1、坍孔:回填砂和粘质土混合物到坍孔处以上1~2m,重新钻进。

2、钻孔偏斜:用检孔器查明钻孔偏斜位置,在偏斜处反复扫孔。

3、掉钻落物:用打捞叉、打捞钓等工具取出落物。

4、糊钻和埋钻:调节泥浆指标,增大泵量及向孔内投入砂石,严重糊钻时,停钻清除钻渣。

六、清孔(换浆法)1、终孔后,停止进尺,稍提钻锥离孔底10~20m空转,保持泥浆正常循环,以中速将比重为1.03~1.10,纯泥浆压入,使孔内钻渣较多泥浆换出,清孔后泥浆含砂率<2%粘度17-20s,比重1.03~1.10。

孔底沉淀土厚度小于10cm时,终止清孔。

2、沉淀厚=施工孔深——测量孔深。

七、钢筋骨架1、钢筋骨架保护层厚6cm,砂垫块15×20×6cm,沿钻孔竖向每2cm设一道,圆周设4块。

2、钢筋接头采用搭接电弧焊,搭接端部预先折向一侧,使两钢筋轴线一致,焊缝长度大于10d,在35d接头范围内,同一钢筋不得有两个接头,配置在接头长度区段内受力筋,接头截面积占总截面积百分率为50%以内。

灌注桩施工技术交底

灌注桩施工技术交底

灌注桩施工技术交底一、护筒设置护筒采用钢护筒, 其内径比桩径大20-40cm, 护筒中心轴线位于桩位中心, 并严格保持护筒旳竖直度, 埋设护筒旳措施如下: 先在桩位处挖出比护筒外径大0.5-1m旳圆坑, 将底部整平扎实, 然后安放护筒, 在护筒周围对称, 均匀地回填最佳含水理旳粘土, 并分层扎实, 护筒顶端要高出地面不不不小于0.3m, 高出常水位2 m, 护筒高度不不不小于2 m注意事项:1.护筒应坚实不漏水, 埋设应保证不坍塌, 不使地表水进入钻孔, 保持钻孔内泥浆表面高程。

2.护筒旳埋设深度应不不不小于1.5 m, 顶高应比地面至少高出30 cm, 护筒四面旳回填土应分层回填并扎实, 每层回填不得超过30 cm, 严禁超高填筑及夯得不严实。

3.护筒中心垂直线应与桩中心线重叠, 平面误差不得超过5 cm, 钻头旳中心应与桩中心重叠平在偏差不得不小于 1 cm, 在护筒按规定埋设完毕后, 钻机就位完毕之后, 都一定要通过有关技术人员, 监理旳检查合格, 并同意进行下一步施工时, 才容许钻机就位, 开钻。

二、泥浆制备根据地质状况, 选用塑性指数不小于25, 不不小于0.005mm旳颗粒含量不小于50%旳粘土制浆, 对于地质不好旳较深桩用膨润土造浆, 以提高泥浆性能指标。

防止坍孔, 泥浆比重不不小于1: 2, 施工中常常检测泥浆旳各项指标。

并随时注意地质变化, 及时调整, 保证泥浆旳各项指标符合规范规定,三、钻孔作业1.根据定位测量旳精确位置安设钻机, 钻机安设要安全稳固。

2.钻机就位后, 启动泥浆泵和钻机开始钻进, 初钻时应先启动泥浆泵和和转盘, 使之空转一段时间, 待泥浆输进钻管中一定数量后, 方可开始钻进。

3.开始钻进时, 进尺要合适控制, 在护筒刃脚外应慢速钻进, 使刃脚有结实旳泥皮护壁, 钻至刃脚下1m后, 可按土质尾部状况以正常速度钻进, 如护筒土质松软发现漏浆时可提起钻锥, 向孔内倒入粘土, 再放入钻锥倒转, 使泥浆堵入孔壁堵住漏浆孔隙, 稳住泥浆, 继续钻进。

(完整word版)后注浆技术交底

(完整word版)后注浆技术交底
表C2—2
技术、安全交底记录
施工单位:河南新隆建设工程有限公司2014年5月30日编号:
工程名称
高河棚户区1#建筑物
交底部位
桩基础后注浆
共5页
第1页
交底内容:
一、后注浆施工前期准备工作
1 、注浆管制作:
(1) 注浆管管材、规格: 为保证注浆管连接强度, 采用钢管DN20注浆管, 丝扣连接。
2 注浆管布设与安装
技术负责人:交底人:接交人:
表C2—2
技术、安全交底记录
施工单位:河南新隆建设工程有限公司2014年5月30日编号:
工程名称
高河棚户区1#建筑物
交底部位
桩基础后注浆
共5页
第4页
四、后注浆施工质量保证措施
1.施工前应检查有关技术文件(注浆点位置、浆液配比、注浆施工技术参数, 检测要求等), 对有关浆液组成材料的性能及注浆设备也应进行检查。
(5)注浆终止条件:
当满足下列条件之一时, 可终止注浆:
a.注浆总量和压力值均达到设计要求:
b.单桩注浆量达到设计值75%,且注浆压力超过设计值;
(6)如出现注浆压力长时间低于正常值或地面出现冒浆或周围孔串浆, 应更改为间歇注浆, 间歇时间宜为30~60min, 或调低浆液水灰比。
(7)注浆结束时, 做好记录, 用清水将压浆管冲洗干净并放好。
七、检验与检测
1.后注浆完成后应提供水泥材质检验报告, 压力表鉴定证书, 试注浆记录, 设计工艺参数, 后注浆作业记录, 特殊情况处理记录等资料。
2.在桩身砼达到设计强度的条件下, 承载力检测应在主将完成20天后进行, 浆液中参入早强剂可与注浆完成15天后进行。
2.在桩身砼达到设计强度的条件下,承载力检测应在主将完成20天后进行,浆液中参入早强剂可与注浆完成15天后进行。

桩基后注浆技术交底1

桩基后注浆技术交底1

施工技术交底记录编号:JSJD-[2016]-002工程名称××工程交底项目名称桩基后注浆施工技术交底交底日期交底摘要:主要对桩基后注浆技术、施工流程、施工机械、注浆水泥用量等进行了详细交底。

一、工程概况××工程,全长约1.5km,标准段红线宽80米,全线采用高架形式,高架标准段采用地面双向八车道+高架双向八车道。

其中高架双向八车道,设计速度为80km/h;地面双向八车道,设计速度为50km/h。

本标段钻孔灌注桩共有648根,桩径1.2m共618根,1.5m共30根,水下C30砼约39113m ³。

适用范围××工程范围内桩基后压浆。

二、主要机械设备序号设备名称型号规格单位数量备注1 注浆泵YHB50/50 台 22 搅拌机TTJ-500 台 2 200L3 制浆机ZL400 台 24 水泥运输车台 2各机械设备入场前工作状况良好。

三、施工工艺流程及压浆机理1、施工工艺流程图压力注浆工艺流程图见图3-12、灌注桩复合后注浆的作用及其机理:(1)桩端注浆对桩端沉渣、桩端持力层进行加固,提高了桩端阻力的发挥系数值;(2)桩侧注浆固化了装侧泥皮,提高了桩侧土体抗剪强度,从而提高桩侧阻力;(3)桩端承载力的提高减少了同荷载条件下桩端沉降量,在一定程度上可提高桩侧阻力发挥度,从而大幅提高整个单桩承载力。

(4)后注浆桩身压缩量相对较小,可以减少桩顶沉降量。

(5)灌注桩后注浆由于对桩端和桩侧都进行了固化,从而提高了桩基础抵抗动荷载作用和长期荷载作用的能力。

(6)桩端桩侧后注浆还可以对有缺陷的工程桩客观上起到加固助理的作用,从而提高工程桩质量。

成孔制作柔性钢丝软管预埋注浆管下钢筋笼清孔浇筑混凝土成桩注浆管开塞拌制浆液压力注浆观测注浆压力和注浆量(双控)记录最大压力和单(双)管注浆清理机具图3-1 压力注浆工艺流程图四、后注浆灌注桩施工与注浆设计要点1、灌注桩清孔要求:(1)试桩应严格按照相关规范进行二次清孔,二次清孔在下完导管后进行,二次清孔后的孔底沉渣厚度不大于10cm,二次清孔完成后,立即灌注水下混凝土。

三级交底-桩基后压浆技术交底

三级交底-桩基后压浆技术交底

技术、安全、环保交底记录
四、作业标准、施工规范及验收标准、工程质量要求
4.1 施工准备
⑴后压浆灌注桩施工队伍,进场前必须进行技术培训,培训合格后方可开始施工。

⑵后压浆施工机具进场时必须进行调试和检查,仪器、仪表等必须进行检查和标定。

⑶钢筋笼制作宜采用加劲箍成型法,保证钢筋位置准确无误,以便压浆管道精确定位安装。

混凝土灌注过程中应注意防止钢筋笼上浮。

⑷寒冷季节施工时应做好压浆管路的防寒保暖工作。

4.2 后压浆系统安装
⑴桩端压浆导管可利用声测管,但必须在检测管底部设置出浆孔。

⑵压浆导管与钢筋笼采用铅丝绑扎固定,应牢固、均匀。

桩端压浆管绑扎在加筋箍内侧,并靠近钢筋笼主筋,固定绑扎点为每道加筋箍处,压浆导管的连接要求同灌注桩检测管连接要求。

桩基后压浆施工技术交底

桩基后压浆施工技术交底
十一、终止注浆的确定
1、最终压浆压力的确定要考虑下列三个方面因素:
a、最终压浆压力要小于桩上抬的摩阻力,即压浆时不能使桩向上过大位移。
b、最终压浆压力不能破坏桩端与桩身混凝土。
c、最终压浆压力要使压浆量达到设计要求,形成扩大头,使桩端加固明显;桩底、桩侧后压浆不但使桩端阻力因土层加固而提高,还使桩侧阻力提高,这是因为桩入持力层一般有一定深度,桩底压浆使“嵌岩段”侧阻明显提高,另外,浆液沿桩壁泥皮向上渗透也使部分桩侧土得到加固。
3、注浆量
合理的压浆量应由桩端、桩侧土层类别、渗透性能、桩径、桩长、承载力增幅要求、沉渣量等诸因素确定。
在实际施工过程中,还需要根据压水试验情况及压浆过程中的反应适当调整注入量,并通过对压浆压力、浆液浓度、压浆方法诸因素的调控,将所需压浆量控制在设计要求的范围内。一般浆液浓度、灌浆量大,灌浆压力高,加固效果会更好。

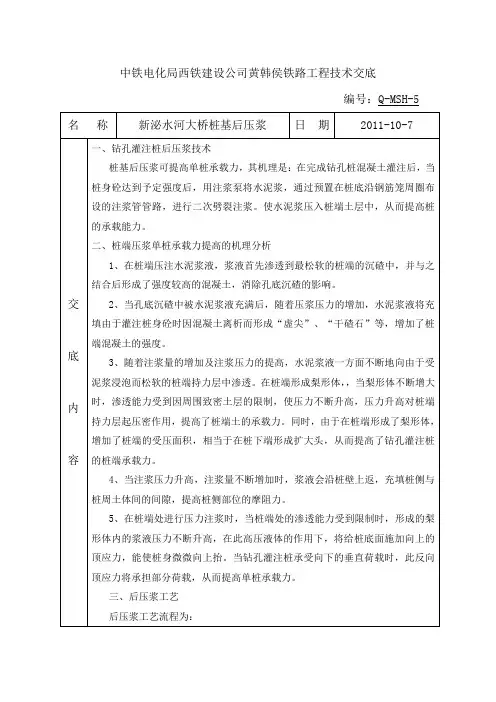

中铁电化局西铁建设公司黄韩侯铁路工程技术交底
编号:Q-MSH-5
名 称
新泌水河大桥桩基后压浆
日 期
2011-10-7
交
底
内
容
一、钻孔灌注桩后压浆技术
桩基后压浆可提高单桩承载力,其机理是:在完成钻孔桩混凝土灌注后,当桩身砼达到予定强度后,用注浆泵将水泥浆,通过预置在桩底沿钢筋笼周圈布设的注浆管管路,进行二次劈裂注浆。使水泥浆压入桩端土层中,从而提高桩的承载能力。
3、钢筋笼入孔后不得悬吊,还应避免反复冲撞孔底。
4、水泥浆水灰比控制在0.4~0.9左右,外加剂选用复合膨胀剂,掺量需在现场实验选定。
5、泵送流量控制在1.8m3/h左右。
6、压浆控制采用压力、注浆量双控法控制,两个指标的控制以水泥压入量控制为主,压力控制为辅。桩侧压浆终止压力2-3Mpa;桩底压浆终止压力不小于2 -5Mpa,施工过程中若遇到压浆阀不能正常开启,可适当调高注浆泵压力,但最高压力不得高于10Mpa,若遇进浆困难时可用振冲法冲通管路后正常注浆,压浆时要做好详细记录。

灌注桩砼浇捣安全技术交底模板

一、交底对象本次交底对象为参与灌注桩砼浇捣施工的所有人员,包括施工人员、技术人员、管理人员等。

二、交底目的为确保灌注桩砼浇捣施工过程中的安全,降低事故发生风险,提高施工质量,特进行本次安全技术交底。

三、交底内容1. 施工现场安全注意事项(1)进入施工现场必须佩戴安全帽,系好下颚带,锁好带扣。

(2)施工人员应穿着合适的劳保服装,不得穿高跟鞋、拖鞋等。

(3)施工现场应保持整洁,及时清理施工垃圾,防止滑倒、绊倒等事故发生。

2. 灌注桩砼浇捣施工安全操作规程(1)施工前,应检查施工设备、材料是否符合要求,确保安全可靠。

(2)施工过程中,严禁酒后上岗、违章操作。

(3)浇捣砼时,操作人员应站在稳固的平台上,防止滑倒。

(4)泵送砼浇捣时,输送管道应连接牢固,不得漏浆。

(5)砼浇捣过程中,严禁将工具、材料等抛掷至下方,以防物体打击事故发生。

(6)浇捣砼时,应确保砼的均匀性和密实性,防止出现蜂窝、麻面等质量问题。

3. 特殊情况下的安全操作要求(1)遇有大风、雨、雪、大雾等恶劣天气,应停止施工,确保人员安全。

(2)夜间施工时,照明设备应充足,确保施工区域照明良好。

(3)浇捣砼过程中,如发现异常情况,应立即停止施工,查找原因并采取相应措施。

4. 急救措施(1)发生触电事故时,应立即切断电源,并进行现场急救。

(2)发生物体打击事故时,应立即采取措施制止伤员移动,防止二次伤害,并及时拨打急救电话。

(3)发生中毒事故时,应立即将伤员转移到通风良好处,并进行现场急救。

四、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握各项安全操作规程。

2. 施工过程中,严格执行安全操作规程,不得违章作业。

3. 施工人员应自觉遵守施工现场各项规章制度,确保自身和他人的安全。

4. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

五、交底时间本次安全技术交底时间为:____年____月____日。

六、交底人交底人:____(姓名)七、接受交底人接受交底人:____(姓名)八、备注1. 本安全技术交底模板仅供参考,具体内容可根据实际情况进行调整。

泥浆护壁回转钻孔灌注桩后注浆工程技术交底


地勘报告
3#桩位图
桩基总说明
三、施工工艺流程
3.2、施工准备
3.2.3 施工前检查: 操作前应对桩 机的卷扬机、配电箱、钢丝绳、刹
车等进行安全可靠的检查和试验,
确保施工安全;对钻头的直径、钻 杆长度、测绳刻度、砼料斗的体积 等进行检查,确保施工质量。
三、施工工艺流程
3.2、施工准备
3.2.4清除障碍物: 场地应
3.8、安放导管
工程水下混凝土灌注,导管一般采用直
径为 258 ㎜ ,长度 2.5m 的钢导浆管,采用丝
扣加密封圈连接。该种导管密封性好、刚性强 、不易变形,在使用前必须检查导管的密封性 和导管内是否有残渣。根据孔深配置导管长度 ,并按先后次序安好后下入孔内,导管口距孔 底距离控在0.5m左右。
三、施工工艺流程
三、施工工艺流程
3.7、钢筋工程 4) 钢筋笼现场焊接还应做到以下几点: (1)上下钢筋笼垂直搭接。 (2)单面焊接头钢筋应用钢刷清理干净。 (3)焊接长度不小于10d,小于10d时应采用双面焊。
(4)焊缝应连续,饱满、无夹渣、气孔。
(5)雨天焊接时,采取有效遮蔽措施,保证焊条、钢筋接头 干燥。
三、施工工艺流程
主控 项目
三、施工工艺流程
3.1、施工流程图
施工工艺流程
施工准备 测量定位 埋设护筒 钻机就位 旋转成孔 第一次清孔 吊装钢筋笼 安放导管 桩位复测 位置垂直度检查 水平、对中检查 孔位、孔径、孔深、垂直度检查 沉渣、泥浆性能检查 钢筋笼制作 沉渣厚度测量
第二次清孔
水下灌注混凝土
提导管
起拔护筒
三、施工工艺流程
三、施工工艺流程
3.10、灌注混凝土
4 )孔底沉渣验收合格后,必须在半小时内初灌

灌注桩混凝土技术交底

灌注桩混凝土技术交底一、工程概述本次施工的灌注桩工程位于具体工程地点,灌注桩的设计数量为具体数量,桩径为具体桩径,桩长为具体桩长。

灌注桩混凝土采用混凝土强度等级,其施工质量直接关系到整个工程的结构安全和稳定性。

二、施工准备1、技术准备(1)熟悉施工图纸和相关技术规范,明确灌注桩混凝土的施工要求和质量标准。

(2)制定施工方案和技术交底,向施工人员进行详细的技术交底。

2、材料准备(1)水泥:选用水泥品种,其质量应符合国家标准。

(2)砂:采用中砂,含泥量不大于具体百分比。

(3)石子:选用石子规格,含泥量不大于具体百分比。

(4)水:使用符合混凝土拌合要求的水。

(5)外加剂:根据需要选用合适的外加剂,其质量应符合相关标准。

3、机械设备准备(1)混凝土搅拌机:确保其性能良好,能够满足施工要求。

(2)混凝土输送泵:根据施工距离和高度选择合适的输送泵。

(3)灌注导管:选用直径为具体直径的导管,使用前进行水密性试验。

4、现场准备(1)清理灌注桩施工现场,保证场地平整、坚实。

(2)设置好施工围挡和警示标志,确保施工安全。

三、施工工艺流程1、钢筋笼制作与安装(1)按照设计要求制作钢筋笼,确保钢筋的规格、数量和间距符合要求。

(2)采用吊车将钢筋笼吊起,缓慢放入桩孔内,保证钢筋笼的垂直度和位置准确。

2、灌注导管安装(1)将灌注导管逐节连接起来,下放至桩孔内,导管底部距孔底的距离宜为具体距离。

(2)在导管顶部安装漏斗和储料斗。

3、混凝土拌合与运输(1)按照配合比进行混凝土拌合,严格控制各种材料的用量和拌合时间。

(2)混凝土采用搅拌运输车运输,运输过程中应保持混凝土的均匀性,防止离析。

4、混凝土灌注(1)在灌注混凝土前,再次检查孔底沉渣厚度,如超过规定要求,应进行二次清孔。

(2)将混凝土倒入储料斗内,使混凝土充满漏斗和导管,然后打开导管阀门,开始灌注混凝土。

(3)灌注过程中,应保持导管埋入混凝土的深度在具体深度范围,严禁将导管提出混凝土面。

钻孔灌注桩灌注安全技术交底

钻孔灌注桩灌注安全技术交底一、前言钻孔灌注桩灌注是桥梁、建筑等工程施工中的重要环节,灌注过程中的安全问题直接关系到工程的质量和人员的生命财产安全。

为了确保钻孔灌注桩灌注施工的安全进行,特制定本安全技术交底。

二、施工准备阶段的安全注意事项1、施工现场的布置施工现场应平整、坚实,满足桩机和运输车辆的通行要求。

合理规划泥浆池、沉淀池的位置,设置明显的警示标识,防止人员误入。

施工现场的临时用电应符合规范要求,配电箱、开关箱应安装牢固,防雨防尘。

2、机械设备的检查与维护灌注前,应对桩机、吊车、混凝土输送泵等机械设备进行全面检查,确保设备性能良好,安全装置齐全有效。

定期对机械设备进行维护保养,及时更换磨损的零部件,保证设备的正常运行。

3、施工人员的培训与交底所有参与钻孔灌注桩灌注施工的人员必须经过安全教育培训,熟悉施工工艺和安全操作规程。

施工前,技术人员应向施工人员进行详细的安全技术交底,明确施工中的安全风险和防范措施。

三、灌注过程中的安全要点1、钢筋笼的吊装吊装钢筋笼时,应由专人指挥吊车,信号明确、统一。

吊车的支腿应支撑牢固,严禁在松软地面上作业。

钢筋笼起吊时,应保持平稳,严禁在起吊过程中碰撞其他物体。

2、混凝土灌注灌注混凝土前,应检查导管的密封性和连接牢固性,确保导管无破损、无漏水。

导管应位于桩孔中心,下放导管时应缓慢、平稳,防止碰撞钢筋笼。

混凝土灌注过程中,应密切观察灌注情况,控制灌注速度,防止混凝土溢出或导管拔出混凝土面。

3、孔口防护桩孔口应设置防护栏,高度不低于 12m,夜间应设置警示灯。

严禁在孔口附近堆放杂物和施工材料,防止掉入孔内。

4、泥浆排放泥浆排放应符合环保要求,不得随意排放到河道、农田等地方。

定期清理泥浆池、沉淀池,防止泥浆淤积。

四、特殊情况的处理1、堵管如发生堵管现象,应立即停止灌注,分析堵管原因,采取相应的处理措施。

严禁在未处理堵管的情况下强行灌注混凝土。

2、钢筋笼上浮如发现钢筋笼上浮,应立即停止灌注,采取措施将钢筋笼固定后再继续灌注。
