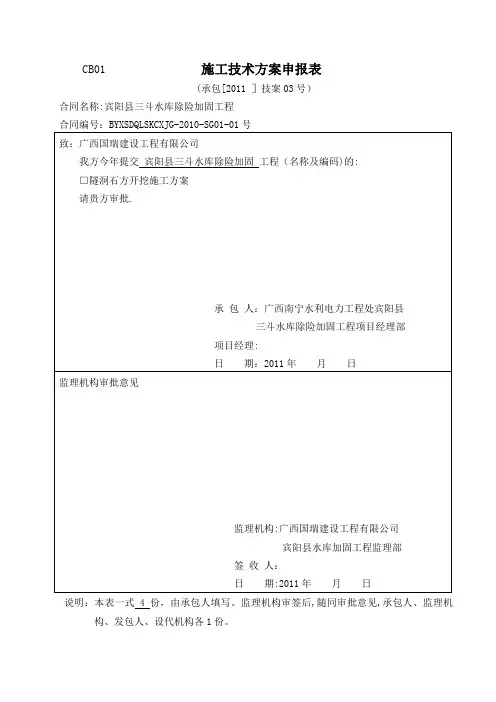

CB01施工技术方案申报表(承包[2011 ]技案03号)合同名称:宾阳县三斗水库除险加固工程合同编号:BYXSDQLSKCXJG-2010-SG01-01号说明:本表一式 4 份,由承包人填写。

监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。

隧洞石方开挖施工方案爆破施工组织管理成立爆破领导小组,由总工程师任组长。

领导小组负责爆破材料的审批、购买、运输、储存、发放、使用管理.第一次爆破时,必须有项目技术负责人、工区长、监测人员、安全员到场,按爆破专业施工组织设计布置炮眼,严格检查眼底位置,严格控制装药量和起爆顺序,爆破后观察爆破效果,以便调整爆破参数。

爆破施工过程中,由测量人员每次定出开挖中线并画出主要钻孔的位置,保证钻孔位置及数量与爆破设计相符。

在围岩的硬度和断面尺寸发生变化时,要确定新的爆破设计。

爆破时间尽量安排在业主规定的时间内进行,使得爆破对附近的居民影响最小.加强监测工作,及时进行信息反馈,调整爆破参数.关键的技术问题是减少爆破产生的地震效应及噪音,其次是提高周边轮廓的形成质量,最后是提高进尺.设计时从爆破震动效应的产生和影响因素的理论分析入手,结合工程实践遵循以下原则:选用低爆速、防水效果好的乳化炸药。

爆速为1900~2500m/s。

采用斜眼掏槽、设法创造良好的爆破临界面。

选择非电毫秒雷管起爆,并合理地跳段使用,使段别间隔时差大于爆破震动的延续时间,避免爆破地震波的累加。

严格控制单段最大装药量应用爆破原理控制单位岩石的炸药用量,周边眼采用不耦合装药,内圈眼采用减弱抛掷原理,通过计算和试验确定药量.由于掏槽眼临空面小,爆破夹制作用大,底板眼的爆破负荷大,单孔装药量增大,则要严格控制掏槽眼和底板眼的单段装药量。

爆破参数的选取爆破参数的选取,采用工程类比法结合经典计算公式计算于现场实验相结合的办法,具体办法是根据经典公式计算出各参数范围,然后根据工程类比法确定具体的爆破参数,最后根据现场试验来确定。

牵引管施工方案

牵引管施工方案

专项施工技术方案申报表(响水水建[2014]专项方案 001 号)合同名称:响水县2014年度农村饮水安全工程合同编号:XSYS-2014-02承包人:响水县水利建筑工程处2014年度农村饮水安全工程项目经理部致:南京汇锦工程项目管理有限公司响水县2014年度农村饮水安全工程监理部我方已根据施工合同的约定完成了响水县2014年度农村饮水安全工程工程管道牵引施工方案的编制,并经我方技术负责人审查批准,现上报贵方,请审批。

附:□管道牵引专项施工技术方案承包人:响水县水利建筑工程处2014年度农村饮水安全工程项目经理部项目经理:日期:年月日监理机构将另行签发审批意见。

监理机构:南京汇锦工程项目管理有限公司响水县2014年度农村饮水安全工程监理部签收人:日期:年月日说明:本表一式 4 份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人、设代机构各1份。

牵引管施工方案一、工程概况牵引施工的主要工作量集中于各村组河道,其中DN50实壁PE 管650米,DN63实壁PE管130米,DN75实壁PE管570米,DN90实壁PE管810米,DN110实壁PE管960米,DN160实壁PE管580米,DN225实壁PE管80米,牵引管总米数3780米。

二、牵引施工流程钻杆轨迹设计→测量定位→工作、接收坑形成→牵引设备就位→试钻、钻导向孔→泥浆制备→预(回)扩孔、管材连接加固→回脱管材→检查井砌筑→清理现场1、钻杆轨迹设计设计钻杆的钻进轨迹。

轨迹包括两个部分,造斜段和铺设段。

因为该段管为重力流截污管,必须按设计流水标高埋设,埋深按照设计提供的流水标高确定,本工程管道的平均埋深为4.0米(1)造斜段:造斜段距离L=)h-R2(h式中:h—埋深,R—考虑钻杆和管材的弯曲半径,取R=50m;代入数据计得L=19.6米(2)钻杆入射角a:a=tg-1{)Rh-/h}2(h式中各字母意义同上式,计得a=11.5o。

施工技术方案申报表

施工技术方案申报表
施工技术方案申报表
(陕方建[2014]技案011号)
合同名称:旬邑县柏岭寺水库大坝工程施工合同合同编号:XYX,BLSSK-SN/JS-Ⅰ
致:陕西省水利工程建设监理有限责任公司旬邑县柏岭寺水库枢纽工程监理部
我方今提交旬邑柏岭寺水库混凝土重力坝廊道排水孔及固结(接触)灌浆施工组织方案(名称及编码)的:
□施工组织设计
□√施工技术方案
□工程测量施测计划和方案
□工程放样计划
□专项试验计划和方案
□试验报告
请贵方审批。
承包人:陕西方圆建工集团有限公司
项目经理:
日期:2014年12月23日
监理机构将另行签发审批意见。 Nhomakorabea监理机构:
签收人:
日期:年月日
说明:本表一式4份,由承包人填写。监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。

施工技术方案申报表

施工技术方案申报表

附:√ 施工组织设计 □ 施工措施计划 □ 安全措施计划 □ 分部工程施工工法 □ 工程放样计划 □ 防汛度汛预案 □安全事故应急预案 承 包 人:广西展图建筑工程有限公司
项目经理:
日 期:年Leabharlann 日监理机构将另行签发审批意见。
监理机构:南宁天朗项目管理有限责任公司
总监理工程师:
日 期:
年月日
说明:本表一式 3 份,由承包人填写,监理机构审核后,随同审批意见承包 人、监理机构、发包人。
CB01
施工技术方案申报表
(展图[2016]技案 01 号)
合同名称:宁明县派连灌区节水配套改造项目-Ⅰ标段 合同编号:
致:南宁天朗项目管理有限责任公司:
我方已根据施工合同的约定完成了 宁明县派连灌区节水配套改造项目-Ⅰ标段 工 程 施 工 组 织 设 计 的编制,并经我方技术负责人审查批准,现上报贵方,请审批。

施工方案申报表

施工方案申报表

(昌隆QLB[ 2020 ] 技案 01 号)合同名称:施工合同协议书合同编号:说明:本表一式6份,由承包人填写,监理机构签收后,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

(昌隆QLB[ 2020 ] 技案 02 号)合同名称:施工合同协议书合同编号:6份,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

(昌隆QLB[ 2020 ] 技案 03 号)合同名称:施工合同协议书合同编号:6份,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

(昌隆QLB[ 2020 ] 技案 04 号)合同名称:施工合同协议书合同编号:6份,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

(昌隆QLB[ 2020 ] 技案 05 号)合同名称:施工合同协议书合同编号:6份,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

(昌隆QLB[ 2018 ] 技案 10 号)合同名称:施工合同协议书合同编号:6份,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

(昌隆QLB[ 2020 ] 技案 06 号)合同名称:施工合同协议书合同编号:6份,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

(昌隆QLB[ 2020 ] 技案 07 号)合同名称:施工合同协议书合同编号:6份,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

(昌隆QLB[ 2020 ] 技案 08 号)合同名称:施工合同协议书合同编号:6份,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

(昌隆QLB[ 2020 ] 技案 09 号)合同名称:施工合同协议书合同编号:6份,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 3 份。

CB01 施工技术方案申报表

CB01            施工技术方案申报表

CB01施工技术方案申报表(承包【2012】技案004号)人、监理机构、发包人、设代机构各1份。

新疆青河县小青河规划治理工程(沙尔扎楞村-乔什尕吐别克村段)第一标段合同编号:XJQH-XQH-TJ-2011-01安全保证体系新疆水昌建设工程有限责任公司二零一二年四月1.1 安全管理目标本工程安全管理目标是:无任何安全事故;创建安全文明工地。

1.2实施安全管理目标建立严格的安全责任制是实施安全管理目标的中心环节,运用安全系统工程的思想,坚持以人为本,教育为先,管理从严,做好安全事故的超前防范工作,为实现安全管理目标打下良好的基础。

1.3安全组织机构及其主要职责1.3.1 施工安全管理组织机构施工现场成立项目经理领导的,由主管安全经理、项目总工程师、质量安全部、技术部、施工部等部室负责人组成的施工安全管理领导小组。

经理部设一名专职安全员,各部门设一名兼职安全员,综合办设一名专职消防员,在工程技术部的监督指导下负责本标段的日常安全管理工作。

严格执行“布置生产任务的同时布置安全工作,检查生产工作的同时检查安全情况,总结生产的同时总结安全工作”的“三同时”制度。

各施工作业队设一名专职安全员,各施工作业班设一名兼职安全员,各施工作业组设一名兼职安全员,在专职安全员的指导下开展班组的安全工作,对本班组人员施工过程中的安全和健康全面负责,确保按照监理人的要求和作业指导书、安全施工措施进行施工,不违章作业。

施工安全管理组织机构及安全生产保证体系框图分别见图2所示。

K1+478~K1+5888段左侧片石混凝土挡土墙第1部分 安全生产保证体系框图图24页脚内容1.4安全部门的主要职责(1)项目经理职责①项目经理为安全第一责任人,全面负责本工程范围内的施工安全、交通安全、防火防盗工作。

认真贯彻执行“安全第一,预防为主”的方针。

②按规定配发和使用各种劳动保护用品和用具,保证施工人员的健康和安全。

③建立安全岗位责任制,逐级签订安全生产承包责任,明确分工,责任到人,奖惩分明。

施工技术方案申报表

施工技术方案申报表

CB01施工技术方案申报表(承包[]技案号)合同名称:合同编号:说明:本表一式份,由承包人填写。

监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。

CB02 施工进度计划申报表(承包[]进度号)合同名称:合同编号:说明:本表一式份,由承包人填写。

监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机代各1份CB03施工图用计划报告(承包[]图计号)合同名称:合同编号:说明:本表一式份,由承包人填写。

监理机构审签后,随同审核意见,承包人、监理机构、发包人、设代机构各1份。

CB04 资金流计划申报表(承包[]资金号)合同名称:合同编号:单位:说明:本表一式份,由承包人填写。

监理机构审签后,随同审核意见,承包人、监理机构、发包人各1份。

CB05施工分包申报表(承包[]分包号)合同名称:合同编号:说明:本表一式份,由承包人填写。

监理机构审核、发包人批准后,随同审批意见,承包人、监理机构、发包人各1份。

CB06 现场组织机构及主要人员报审表(承包[]机人号)合同名称:合同编号:说明:本表一式份,由承包人填写。

监理机构审签后,随同审核意见,承包人、监理机构、发包人各1份。

CB07 材料/构配件进场报验单(承包[]机人号)合同名称:合同编号:说明:本表一式份,由承包人填写。

监理机构审签后,承包人理机构、发包人各1份。

CB08 施工设备进场报验单(承包[]设备号)合同名称:合同编号:说明:本表一式份,由承包人填写。

监理机构审签后,承包人监理机构、人各CB09 工程预付款申报表(承包[2004]工预付号)合同名称:合同编号:说明:本表一式4 份,由承包人填写。

监理机构审签后,随同付款证书,承包人监理机构、发包人各1份。

CB10 工程材料预付款报审表(承包[]材预付号)合同名称:合同编号:说明:本表一式份,由承包人填写。

作为CB11施工放样报验单(承包[]放样号)合同名称:合同编号:说明:本表一式份,由承包人填写。

水利工程承包人常用表格

水利工程承包人常用表格

水利工程承包人常用表格施工监理工作常用表格〔承包人用表〕黑龙江省水利工程建设监理公司二OO四年三月CB01 施工技术方案申报表〔承包[ ]技案号〕说明:本表一式份,由承包人填写。

监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。

CB02 施工进度打算申报表〔承包[ ]进度号〕说明:本表一式份,由承包人填写。

监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。

CB03 施工图用图打算报告〔承包[ ]图计号〕说明:由本表一式份,由承包人填写。

监理机构审签后,随同审核意见,承包人、监理机构、发包人、设代机构各1份。

CB04资金流打算申报表〔承包[ ]资金号〕说明:本表一式份,由承包人填写。

监理机构审签后,随同审核意见,承包人、监理机构、发包人各1份。

CB05施工分包申报表〔承包[ ]分包号〕说明:本表一式份,由承包人填写。

监理机构审核、发包人批准后,随同审批意见,承包人、监理机构、发包人各1份。

CB06现场组织机构及要紧人员报审表〔承包[ ]机人号〕说明:本表一式份,由承包人填写。

监理机构审签后,随同审核意见,承包人、监理机构、发包人各1份。

CB07 材料/构配件进场报验单〔承包[ ]材验号〕说明:本表一式份,由承包人填写。

监理机构审签后。

承包人构、发包人各1份。

CB08施工设备进场报验单〔承包[ ]设备号〕说明:本表一式份,由承包人填写。

监理机构审签后,承包人、监理机构、发包人各1份。

CB09 工程预付款申报表〔承包[ ]工预付号〕说明:本表一式份,由承包人填写。

监理机构审签后,随同付款证书,承包人2份,监理机构、发包人各1份。

CB10工程材料预付款报审表〔承包[ ]材预付号〕说明:本表一式份,由承包人填写。

作为CB31表的附表,一同流转,审批结算时用。

CB11施工放样报验单〔承包[ ]放样号〕说明:本表一式份,由承包人填写。

监理机构审签后,承包人2份,监理机构、发包人各1份。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

□ 施工工艺试验方案
□ 灾害应急预案
□ 变更实施方案
□ 专项施工方案
□ 工程放样计划和方案
□ 专项检测试验方案
交通疏解方案
请贵方审批。
承 包 人:深圳市瑞沃工程有限公司
项目经理: 日 期:
年月日
监理机构:深圳市天创健建设监理咨询有限公司
签 收人:
日 期:
年月日
说明:本表一式 4 份,由承包人填写,监理机构签收后,承包人 1 份、监理机构 1 份、 发包人 2 份。
CB01
施工技术方案ቤተ መጻሕፍቲ ባይዱ报表
(承包[ ]技案 合同名称:龙岗街道南约河挡墙中心小学段
(天虹旁)安全隐患修复工程
号)
合同编号:
致:深圳市天创健建设监理咨询有限公司
我方今提交 龙岗街道南约河挡墙中心小学段(天虹旁)安全隐患修复 工程的:
附:□ 施工组织设计
□ 施工措施计划
□ 工程测量施测计划和方案
渡汛方案
