抛石挤淤施工专项方案

抛石挤淤施工专项方案

抛石挤淤工程施工专项方案一、工程概况合川花滩国际新城国香路等7条市政道路工程地处钓鱼城办事处黑岩村,项目共分为两个标段,我公司承建一标段项目,标段为九华路北段(全段)K0+00~K0+749.255和国香路(部分)K0+00~K0+220。

九华路北段起于花滩大道和已建成九华路交接处,止于S207黑岩村卫生室处,全长 969.255米。

本次抛石挤淤共有2处,分布在汇水面积较大的冲沟水田处,鱼塘区,山间低洼地段,系冲、洪积或淤积而成,为粉质粘土,一般厚度大于2m,局部位置达到3m。

采用抛石挤淤、加铺土工格栅的方法处治。

二、施工准备为保证抛石挤淤施工质量,在施工前,应做好以下准备工作:1、组织技术人员认真阅读设计图纸和技术资料,熟悉合同文件和技术规范。

2、组织有关人员对水准点及控制桩等进行全面的调查、核对。

3、做好现场布置及临时设施的施工、维护、修建施工便道。

4、恢复路线中、边线,抛填片石平面位置、打桩标明后报监理工程师检查。

5、开挖临时排水沟排除地表水,在施放路基抛填片石边线时,每侧应按横断面图加宽至少2m。

6、将用作抛填的片块石质量经自检合格后上报监理工程师审批后实施。

7、对于抛石挤淤范围内地形低洼无法自流排除积水,采取抽水机进行抽排,抽排台班现场签证。

8、由于施工区域上游来水较大,为避免日后路基被水长期浸泡造成相应的道路质量缺陷,在抛填片石的红线范围内沿线开挖1.2m宽*1m高临时排水盲沟,修建临时排水设施,以保持施工场地处于良好的排水状态,以防止工程或附近农田受冲刷、淤积。

排水盲沟作法:(1)于抛石挤淤施工范围沿线开挖,盲沟尺寸:1.2m宽*1m深;(2)沟底设置20cm碎石垫层,盲沟采用片块石填充至沟顶,以达到滤水、防淤堵的效果;(3)排水盲沟工程量以各参建单位现场收方为准;盲沟作法大样图:三、施工进度计划本工程拟定计划于2018年3月10日开始进行抛石挤淤施工,2018年3月29日结束,计划工期为20天。

抛石挤淤回填施工方案

抛石挤淤回填施工方案

抛石挤淤回填施工方案一、施工背景和工程概况施工背景:土石山体是由土石构成的山体,由于长期的风蚀和水蚀作用,山体可能会出现松散或脆弱等问题,威胁到周边地区的安全。

因此,需要对土石山体进行加固,以防止山体滑坡等事故的发生。

工程概况:本次施工的土石山体位于山区,具体坡度和高度见工程设计图纸。

施工内容主要包括抛石、挤淤和回填三个步骤。

二、施工步骤1.抛石:首先,通过人工或机械将适量的石料抛撒在土石山体的表面。

石料应符合相关规范要求,大小均匀,不得有过大或过小的石块。

2.挤淤:在抛石完成后,使用重型机械对山体进行反复挤压,以增加石与石之间的紧密度和稳定性。

挤压过程中,要注意机械的操作,避免对山体造成二次破坏。

3.回填:在挤淤完成后,将松散的土壤回填到石料之间,以填补空隙并提高整个山体的稳定性。

回填土要进行层层夯实,确保每一层土壤都能够紧密结合,并且与石料形成一个整体。

三、施工要点1.施工前,要进行现场勘察和测量工作,确保施工区域的坡度和高度与设计图纸一致。

2.施工过程中,要确保石料的质量符合相关规范要求,杜绝使用质量不达标的石料。

3.施工机械要经过专业操作员的操作,确保机械不对山体造成二次破坏。

4.施工过程中要注重土壤的夯实,确保每一层土壤都能够紧密结合,避免空隙。

5.施工现场要设立安全警示标志,确保施工区域的安全。

四、施工安全措施1.施工人员必须穿戴好安全帽、防护服和安全鞋,严禁穿拖鞋等不符合要求的鞋子。

2.施工过程中禁止烟花爆竹等易燃易爆物品,禁止吸烟。

3.施工过程中,施工人员要保持警惕,遵守相关施工规范,合理安排工作,避免发生事故。

4.施工现场要进行安全防护,如设置警示标志和围挡等,确保周围人员的安全。

5.施工结束后,要及时清理施工现场,尽量恢复原状,确保现场干净整洁。

五、总结抛石挤淤回填施工是一种常用的地质加固方法,对土石山体的加固具有明显的效果。

在施工过程中,需要注意石料的质量、机械的操作和土壤的夯实,同时要加强施工安全措施,确保施工人员和周围环境的安全。

抛石挤淤工程施工组织设计方案

抛石挤淤工程施工组织设计方案

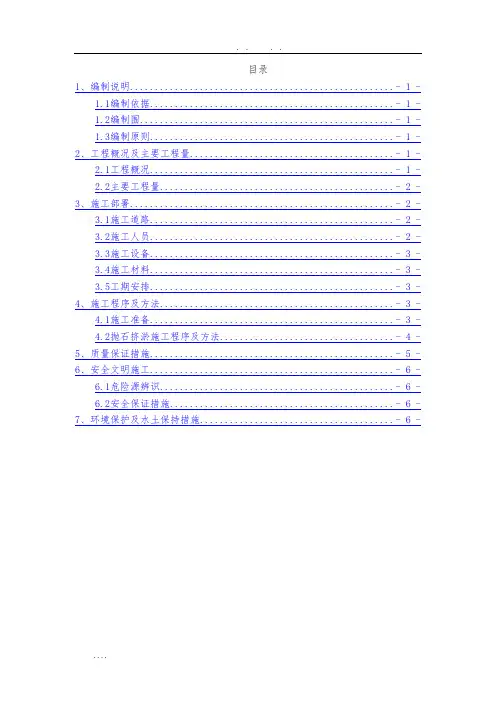

目录1、编制说明..................................................... - 1 -1.1编制依据................................................. - 1 -1.2编制围................................................... - 1 -1.3编制原则................................................. - 1 -2、工程概况及主要工程量......................................... - 1 -2.1工程概况................................................. - 1 -2.2主要工程量............................................... - 2 -3、施工部署..................................................... - 2 -3.1施工道路................................................. - 2 -3.2施工人员................................................. - 2 -3.3施工设备................................................. - 3 -3.4施工材料................................................. - 3 -3.5工期安排................................................. - 3 -4、施工程序及方法............................................... - 3 -4.1施工准备................................................. - 3 -4.2抛石挤淤施工程序及方法................................... - 4 -5、质量保证措施................................................. - 5 -6、安全文明施工................................................. - 6 -6.1危险源辨识............................................... - 6 -6.2安全保证措施............................................. - 6 -7、环境保护及水土保持措施....................................... - 6 -1、编制说明1.1编制依据⑴慈云北互路基设计图纸及现场勘察所获得的有关地形、水文、地质、交通、电力等资料;⑵施工类似工程所累积的相关经验及现有技术装备和施工能力;⑶高速公路施工标准化指南;⑷《公路工程质量检验评定标准》(土建工程)(JTG F80/1—2004)⑸《公路工程施工安全技术规程》(JTJ076-95)1.2编制围慈云北互通主线(K0+900~K2+080)、一期各匝道以及L线特殊路基段抛石挤淤施工处治。

景观抛石专项施工方案

景观抛石专项施工方案

一、工程概况本工程为某景观道路市政工程项目,设计三段为抛石挤淤。

工程地点位于某沿河漫滩,地质条件较差,施工环境较为复杂。

施工车辆无法通行,挖除的淤泥、表土、垃圾和淤泥清运困难。

工程工期紧、任务重、淤泥放量大,坑内还有积水和渗水,无法用水泵抽干,给施工带来很大不便。

为确保工程顺利进行,特制定本专项施工方案。

二、工程特点与难点1. 地质条件差:沿河漫滩,地质条件复杂,施工难度大。

2. 施工车辆无法通行:施工车辆无法进入现场,材料运输困难。

3. 淤泥清运困难:挖除的淤泥、表土、垃圾等清运困难。

4. 工期紧、任务重:工程工期紧张,施工任务繁重。

5. 积水和渗水问题:坑内积水和渗水,无法用水泵抽干。

三、施工工艺1. 抛石挤淤:采用抛石挤淤工艺进行路基处理,提高路基稳定性。

2. 施工便道:先期处理河边路基,抛石挤淤填筑一条施工便道,方便材料运输。

3. 临时排水沟:开挖临时排水沟,排出坑内积水和渗水。

4. 材料运输:采用人力运输和车辆运输相结合的方式,确保材料及时供应。

四、施工方案1. 施工准备:组织工程技术人员熟悉研究技术文件和图纸,全面领会设计意图;对现场实地勘察,了解现场实际情况。

2. 投入人力、物力:根据工程量和施工进度,合理配置人力、物力资源。

3. 施工步骤:(1)清理河滩边的杂土和垃圾,保证抛石材料的运输。

(2)开挖临时排水沟,排出坑内积水和渗水。

(3)抛石挤淤:按照设计要求,一次性完成路基抛石挤淤换填工作。

(4)路基填筑:完成抛石挤淤后,进行路基填筑,确保路基稳定性。

(5)路面施工:完成路基施工后,进行路面施工,包括路面垫层、基层、面层等。

五、安全管理1. 施工现场设置安全警示标志,确保施工人员安全。

2. 加强施工现场安全管理,严格执行安全操作规程。

3. 定期进行安全检查,发现问题及时整改。

4. 加强施工人员安全教育培训,提高安全意识。

六、环境保护与文明施工1. 严格按照环境保护要求,做好施工现场的环保工作。

抛石挤淤工程施工组织设计方案60279

抛石挤淤工程施工组织设计方案60279

分项工程施工方案分项工程名称:软土路基(抛石挤淤)起止桩号: K24+700~k30+200 一、编制依据:(一)、根据工程总体施工组织设计,结合工序自身特点,制定该分项工程组织设计。

(二)、该分项工程组织设计以我单位现有施工技术力量和施工经验为基点。

(三)、本施工组织设计的编制以下列文件和资料为依据:1、提供的图纸资料。

2、《公路工程质量评定标准》JTG F80/1-2004,《公路工程施工安全技术规》JTJ076-95,《公路软土地基路堤设计与施工技术规》JTJ017-96.二、工程概况沌口至水洪口高速公路是规划建设的市七条快速出口公路中的一条,东端起于市中环路的家湾互通,西南止于在建汉荆一级公路的东荆河大桥,途经经济技术开发区、蔡甸区、汉南区。

本合同所经区域水系发达,湖泊、池塘星罗棋布。

塘堰的设计处理方式主要有:抛石挤淤和排水挖淤,抛石挤淤法是在路基底从中部向两侧抛投一定数量的片石,将淤泥挤出路基围以外的一种施工换土形式,此法施工简便易行,无须抽水和清淤。

抛石挤淤工程数量表三、施工组织1、施工计划。

我项目拟投入3支作业队分别从黄金线和纱荆线两侧进行抛石挤淤的施工,计划开工日期为年月日,计划完成日期为年月号。

2、施工准备2.1施工便道。

经过现场踏勘,尽量选择合适的原有道路作为施工便道,并进行适当的加宽和加固,施工过程中注意施工便道的维护。

2.2材料。

片石不能采用风化石,其尺寸不小于30cm,且不宜大于80cm,明水较深地段加大至50~100厘米。

3、施工方案3.1测量放样导线复测完毕后,对导线点及中桩进行加密,并将成果上报监理工程师,在监理工程师批复后,按照图纸进行抛投片石的施工放样。

即先按抛投片石设计标高计算出抛投片石路段顶面的路基宽度,在塘埂上定出抛石路基顶面的边桩和路线中桩。

3.2抛投片石抛石料径下大上小,原则是大于50cm的石料抛于塘底。

用自卸汽车将石料运至抛投现场塘堰边缘(严禁直接向塘堰中直接倾倒),先用挖掘机进行分选抛投,即由挖掘机将大粒径的片石均匀分层抛投。

抛石挤淤施工技术方案

抛石挤淤施工技术方案

抛石挤淤施工技术方案抛石挤淤工程施工技术方案一、编制依据1、根据工程总体施工组织设计,结合工序自身特点,制定该分项工程组织设计。

2、该分项工程组织设计以施工单位现有施工技术力量和施工经验为基点。

3、设计院提供的图纸资料。

二、工程概况设计处理方式主要有:结合抛块石和清淤,抛石挤淤法是在河道底从中部向两侧抛投一定数量的块石,并用挖掘机碾压,将淤泥挤出的一种施工形式,此法施工简便易行。

三、施工准备1、本合同段抛石挤淤工程数量较大,为保证施工质量,在施工前,应做好以下准备工作:1.1、组织技术人员认真阅读设计图纸和技术资料,熟悉技术规范。

1.2、组织有关人员对水准点及控制桩等进行全面的调查、核对。

1.3、做好现场布置及临时设施的施工、维护、修建施工便道。

1.4、开挖临时排水沟。

1.5、将用作抛填的相关原材料(如块石)经自检及格后上报监理工程师审批。

1.6、在抛填块石的红线范围内沿线开挖临时排水沟渠,修建临时排水设施,以坚持施工场地处于良好的排水状态,以避免工程或附近农田受冲刷、淤积。

2、施工现场平面布置及临时工程方案2.1、充分利用既有公路和乡村道路,结合本合同段的施工便道,作为施工现场运输的主便道。

四、材料(一)材料抛石挤淤的首要原材料是块石,原材料质量的利害直接关系到抛石挤淤的质量,块石选用石厂出产应规模大,场地宽阔,石质稳定,能够满足施工需要。

原材料质量控制:块石:石料的强度应符合设计要求,石质应均匀、不易风化、无裂纹、剥落、受腐蚀严重的石料不得使用。

五.抛石挤淤施工手艺方案1、工艺流程:整修便道→挖沟排水→抛大块石→挖机作业并碾压→挖掘机清除淤泥→自卸车外运。

2、材料控制:本工程用的所有块石都必须经过检验。

且监理在场的情况下抽样合格后才能用于工程。

凡检验不合格者,应立即清退出场。

用于本工程的材料,必须随时接受监理工程师的抽样复查。

3、施工方法:按设计图要求须测量放线,确定其抛石范围并经业主或监理工程师现场检查界线。

抛石挤淤专项工程施工组织设计方案

抛石挤淤专项工程施工组织设计方案

S207 线大安区过境公路改线工程(大山铺铁路物流园区段)(KO+OOg K3+781.6)抛石挤淤专项施工方案中铁八局集团S207线大安区过境公路改线工程项目部2015年4月1日目录一、编制原则及依据 (1)二、工程概况 (1)三、施工准备 (2)四、材料及试验 (4)五、主要施工方法 (4)六、保证质量特殊处理措施. (5)七、安全文明措施及环保措施. (6)抛石挤淤专项施工方案一、编制原则及依据1、编制依据⑴国家交通部现行的公路工程建设施工规、验收标准、路基施工设计图。

⑵项目部制定的总体施工组织设计。

⑶目前项目部现有的技术力量和历年的路基施工经验。

2、编制原则⑴施工总体布置体现确保质量,满足工期的原则。

⑵施工过程坚持安全第一,预防为主和保护环境的原则。

⑶遵循专业队伍施工,机械配套的原则。

二、工程概况1、工程概述S207线大安区过境公路改线工程(大山铺铁路物流园区段)(第二次),位于市大安区大山铺镇、三多寨镇。

本项目路线起于大安区大山铺胜利镇世平村(起点桩号K0+000),接大山铺铁路物流园区规划道路T 形平交,自南向东北布设,路线沿狮湾、洋芋儿坡、江老坝布设,经碾子坝、绕自东十三井折向西北方向,并沿成自泸高速布设,在上河坝附近以涵洞型式跨越沟渠,路线再经邓家祠堂、三角庵,在邓家坝附近以桥梁型式跨越六铁路,路线继续沿成自泸高速布设,在同春村附近接省道206 并与之T 形平2、本工程填方路基有部分地段处于水塘地带。

根据施工图设计变更的要求,对水塘等淤泥挖除困难的地段采用抛石挤淤处理软基。

抛石挤淤处理软基段落如下:三、施工准备1、技术准备:组织工程技术人员熟悉研究技术文件和图纸中各项容和要求,全面领会设计意图;对现场实地勘察,做好原始资料的进一步调查分析,了解当地的自然条件,地方劳动力及材料状况,对施工队伍进行工前培训和技术交底。

2、人员准备:成立施工领导小组,全面负责施工进度、质量和安全。

表1、管理及施工人员配备表3、机械准备情况见表2表2施工主要机械设备配置表4、现场准备(1)搞好施工现场三通一平、临时设施及现场消防、保安设施等工作。

抛石挤淤专项施工方案

抛石挤淤专项施工方案

抛石挤淤专项施工方案抛石挤淤是一种修筑垫层的施工方法,主要是通过抛石来填充淤泥疏浚区域,以增加地基的稳定性和承载力。

下面是抛石挤淤专项施工方案的1200字以上详细介绍。

一、工程概述抛石挤淤是在淤泥疏浚区域进行修筑垫层的一种专项施工方法。

本工程的目标是增加地基的稳定性和承载力,改善地基的工程性质,为后续工程提供坚实的基础。

二、施工原理在淤泥疏浚区域进行抛石挤淤施工时,主要采用了以下原理:1.抛石法原理:通过抛掷石块到疏浚区域,形成较密实的垫层。

石块的重力会使其沉积到疏浚区域底部,增加地基的承载力。

2.挤压法原理:施工过程中,大型机械设备通过挤压疏浚区域,使淤泥排入边界,并形成垫层。

挤压力会使地基颗粒间的空隙减小,增加地基的密实度。

三、施工步骤1.施工准备(1)制定详细的施工计划和工期安排。

(2)组织施工人员进行技术培训,确保施工人员熟悉操作规程和安全注意事项。

(3)准备必要的施工设备和工具,包括抛石机、抛石船、挤压机械等。

(4)验收施工区域,确保工地环境安全、整洁。

2.疏浚淤泥(1)使用挖掘机或其他适合的设备,从疏浚区域清除淤泥,确保地基表面清洁。

(2)对于较深的淤泥区域,可以采用垂直挖掘的方式进行疏浚,确保疏浚范围全面覆盖。

3.抛石施工(1)将石块装载至抛石机或抛石船中,并调整抛石机的抛石速度和角度,使石块能够覆盖整个施工区域。

(2)由机械操作员控制抛石机或抛石船,将石块抛掷到疏浚区域,确保石块均匀覆盖,形成较密实的垫层。

4.挤压施工(1)使用挤压机械,对抛石后的区域进行挤压。

挤压机械采用较高的压力,将石块挤压并压实,使其形成坚实的垫层。

(2)挤压应从挤压区域的边缘开始,逐渐向内挤压,确保区域内的石块充分压实。

5.工程验收(1)施工完成后,对工程现场进行清理,确保施工区域整洁无杂物。

(2)进行工程验收,核实施工质量是否符合规范要求。

(3)对施工过程中的安全问题进行总结,提出改进措施和经验教训。

四、施工注意事项1.施工人员应定期进行安全培训,熟悉施工规范和操作注意事项。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

S207线大安区过境公路改线工程(大山铺铁路物流园区段)
(K0+000~K3+781.6)
抛石挤淤专项施工方案
中铁八局集团
S207线大安区过境公路改线工程项目部
2015年4月1日
目录
一、编制原则及依据 (1)
二、工程概况 (1)
三、施工准备 (2)
四、材料及试验 (4)
五、主要施工方法 (4)
六、保证质量特殊处理措施 (5)
七、安全文明措施及环保措施 (6)
抛石挤淤专项施工方案
一、编制原则及依据
1、编制依据
⑴国家交通部现行的公路工程建设施工规、验收标准、路基施工设计图。

⑵项目部制定的总体施工组织设计。

⑶目前项目部现有的技术力量和历年的路基施工经验。

2、编制原则
⑴施工总体布置体现确保质量,满足工期的原则。

⑵施工过程坚持安全第一,预防为主和保护环境的原则。

⑶遵循专业队伍施工,机械配套的原则。

二、工程概况
1、工程概述
S207线大安区过境公路改线工程(大山铺铁路物流园区段)(第二次),位于市大安区大山铺镇、三多寨镇。

本项目路线起于大安区大山铺胜利镇世平村(起点桩号K0+000),接大山铺铁路物流园区规划道路T 形平交,自南向东北布设,路线沿狮湾、洋芋儿坡、江老坝布设,经碾子坝、绕自东十三井折向西北方向,并沿成自泸高速布设,在上河坝附近以涵洞型式跨越沟渠,路线再经邓家祠堂、三角庵,在邓家坝附近以桥梁型式跨越六铁路,路线继续沿成自泸高速布设,在同春村附近接省道206 并与之T 形平交。

2、本工程填方路基有部分地段处于水塘地带。

根据施工图设计
变更的要求,对水塘等淤泥挖除困难的地段采用抛石挤淤处理软基。

抛石挤淤处理软基段落如下:
三、施工准备
1、技术准备:组织工程技术人员熟悉研究技术文件和图纸中各项容和要求,全面领会设计意图;对现场实地勘察,做好原始资料的进一步调查分析,了解当地的自然条件,地方劳动力及材料状况,对施工队伍进行工前培训和技术交底。

2、人员准备:成立施工领导小组,全面负责施工进度、质量和安全。

表1、管理及施工人员配备表
3、机械准备情况见表2
表2施工主要机械设备配置表
4、现场准备
(1)搞好施工现场三通一平、临时设施及现场消防、保安设施等工作。

(2)工程测量和工程试验工作达到开工条件,安装调试所有施工机具。

5、施工进度安排
5.1 施工进度安排原则
总原则:“突出重点、统筹安排、注重安全、保证质量、确保工期”。

在总工期、关键工期的要求下,合理安排施工顺序和各阶段施工进度。

组织均衡生产,确保整个施工过程的连续性,做到优质高效。

6、计划开竣工日期及总工期
计划开工日期2015年4月2日,计划竣工日期2015年6月20日。

四、材料及试验
本工程所使用的片石全部采取外购,都必须验收合格,并检验合格后才能用于工程,凡检验不合格的,立即清退出场。

用于本工程的材料,必须随时接受监理工程师的抽样复查。

抛填的片石粒径宜大于 30Omm,且小于 30Omm 粒径含量不得超过 20%,饱水抗压强度大于25Mpa。

五、主要施工方法
1、施工工序
整修便道挖沟排水机械作业抛块石挖掘机翻挖淤泥压路机配合碾压机械作业再抛块石循环作业直至碾压挤淤至路基外排水挖运淤泥至红线外弃土场,并达到设计高度和要求等,然后采用重型压路机碾压后在其顶面铺设砂岩反滤层。

2、挤出淤泥外运
由于本工程抛石挤淤围施工红线外即为未征用的农田,因此抛石挤淤过程中形成的淤泥必须外运至红线外弃土场堆放。

由于淤泥为流塑状,无法直接挖运,因此需采取措施后方能外运至弃土场。

外运淤泥数量与抛石挤淤数量相等。

3、施工技术要求
3.1、抛石挤淤采用机填机抛,抛填时从路堤中部或淤泥高处向低处开始,中部向前突进后再渐次向两侧扩展以使淤泥向两旁挤出,石料尺寸不小于300mm。

待片石露出淤泥形成一定的骨架力后,采用20T重型压路机振动碾压,使片石下沉,边下沉边抛片石,直到下沉基本稳定为止,抛石挤淤片石顶面应超出原地面或水面50CM。

最后利用石渣填充片石表面之间的空隙,在基底形成稳定的骨架持力层,从而达到路基填筑所要求的承载力。

抛石挤淤路堤压实标准,根据规以20T以上振动压路机碾压五遍,沉降差不超过2mm为准。

3.2、采用抛石挤淤法施工的路基需要一定的沉实稳定时间,在施工时间上应尽可能靠前。

3.3、抛石挤淤完成后,采取现场随机开挖,然后量测确定抛石挤淤深度。

抛石挤淤按实收。

六、保证质量特殊处理措施
1、质量要求及控制要点
1)块、片石大小符合要求(不小于300mm);
2)采用重型车辆在抛石地段行驶,用肉眼观察,无明显扰动现象;
3)按设计要求弯沉等试验指标检测;
4)铺筑反滤层必须为透水性材料,碾压完后无松软、积水、弹簧现象。

5)块石抛置后铺以小块料,用推土机找平,碾压时先轻震后重震,直至碾压合格。

2、质量通病处理
1)为避免抛石碾压后松软、反弹,片石尽量选用大块石料,抛石挤出的淤泥要及时清理,片石跑出水面后采取逐层碾压。

2)为防止反滤层渗水不畅,反滤层必须采用透水性较强的细集料,根据设计厚度进行铺筑。

七、安全文明措施及环保措施
1、安全生产措施
1.1持证上岗制度:管理人员和特殊工种操作工佩带胸牌并持证上岗。

1.2安全检查制度:建立定期检查与不定期抽查相结合的安全检查制度,消除不安全因素。

1.3教育培训制度:加强全员安全教育和技术培训考核,对领导干部和安全管理干部进行安全生产的培训,施工过程中进行经常性的安全生产教育。

1.4定期检查:项目经理部每月组织一次安全大检查,安全监察部每半月组织一次安全检查,施工队每旬进行一次大检查。

1.5非定期检查:按照施工准备工作安全检查,季节性的安全检查,节假日前后安全检查,专业性安全检查和专职安监人员安全检查等进行。

1.6施工便道在穿越现场区域的高压线等电力通讯地段设置交通标志,大型施工机械及特种车辆通过时设有专人负责指挥。

1.7工地架设的电力及照明线路,其悬吊高度及距工作地点的水平距离按当地电力部门的规定执行。

2、环保施工组织保证措施
2.1加强对施工人员进行环保知识教育,提高全员环保、水保意识,自觉遵守各项规章制度。

在施工区和生活区设置污水处理系统,生产及生活污水经过处理后排放。

施工影响区域的饮用水源、河流、沟渠等水源点,设保护措施,防止施工时造成污染。

2.2废水不得污染地下水及河道,废弃的淤泥采用专用泥浆车远运处理,不得随意排放。

2.3.各种材料、机具堆放有序,设立标牌;容易造成环境污染的材料入库存放。

2.4所有施工机械做好检修工作,尤其是废气的排放检测,必须符合环保部门废气排放检测标准。

不合标准的机械设备不得使用
2.5严格控制施工噪声,按有关施工噪声的规定进行操作。

2.6严格控制车辆的扬尘和撒落,按车辆密封和道路洒水的有关规定进行。

2.7严格控制施工和生活污水的排放,按要求进行初步处理后在指定位置进行排放。

2.8严格控制施工垃圾和生活垃圾的倾倒,按环保部门指定位置堆放。

2.9严禁占用红线外土地,严禁损坏红线外树木、植被。

2.10对施工人员进行严格的环保要求教育,树立高度的环保意识,确保环保目标的实现。
