地基基础工程实体质量控制

合集下载

建筑地基基础工程施工质量验收规范之地基基础工程施工质量控制要求

建筑地基基础工程施工质量验收规范之地基基础工程施工质量控制要求

建筑地基基础工程施工质量验收规范之地基基础工程施工质量控制要求地基基础工程施工质量的控制是保证建筑物结构安全和稳定的重要环节。

地基基础工程施工质量验收规范是为了确保地基基础工程满足设计要求和相关标准,保证建筑物的正常使用寿命和安全可靠,并且减少后期维修和修缮的成本。

一、施工前的质量控制要求在地基基础工程施工开始之前,需要进行各项准备工作,以确保施工的质量和顺利进行。

具体的质量控制要求如下:1. 地基基础施工前应进行充分的地质勘探,了解地下冲刷、软弱带、承载层等地质情况,并根据勘探结果制定相应的施工方案。

2. 确保施工现场的平整与排水,清除杂物和残渣,保证施工环境整洁。

3. 按照设计要求和相关规范,选择适宜的施工设备和工艺,保证施工的准确性和高效性。

4. 施工前需要进行试验和成块度检验,以保证混凝土强度和均匀性,进一步确保地基基础的质量。

二、施工中的质量控制要求在地基基础工程施工过程中,需要严格按照施工方案和规范要求进行操作,以保证施工的质量和稳定性。

具体的质量控制要求如下:1. 按照设计要求和规范对地基基础进行开挖,控制开挖的深度和坡度,保证地基基础的稳定和安全性。

2. 严格按照地基基础的施工方案和工艺要求进行土方填筑,保证填筑层的均匀性和密实度。

3. 当地基基础需采用桩基施工时,需要严格按照设计要求和规范要求进行桩基的打桩和灌注,保证桩基的承载力和稳定性。

4. 地基基础施工过程中需进行随时检验和控制进度,定期检测和记录相关参数,及时发现施工质量问题并采取相应的纠正措施。

三、施工后的质量控制要求地基基础工程施工完成后,还需要进行相关的质量验收工作,以确保施工质量符合设计要求和相关标准。

具体的质量控制要求如下:1. 针对地基基础施工的各项技术要求进行综合验收,包括地基基础开挖、土方填筑、桩基施工等,确保施工质量和稳定性。

2. 对地基基础的尺寸大小、平整度、变形和裂缝等进行检测和评估,以确保施工的准确性和合理性。

基础工程施工注意事项与质量控制

基础工程施工注意事项与质量控制

基础工程施工注意事项与质量控制引言:基础工程是建筑工程中最重要的一环,关系着整个建筑的稳定性和安全性。

为了保证基础工程的质量,施工过程中需要注意一些关键事项和质量控制措施。

一、勘察与设计在进行基础工程前,必须进行详细的土壤勘察和结构设计。

通过对土壤的性质和地下水位的调查,可以了解到不同地质条件下的基础设计要求。

而结构设计则需要确保基础的稳定性和强度满足建筑要求。

二、地基处理地基处理是保证基础工程质量的重要环节。

在选择地基处理方法时,需根据地质条件和建筑要求,采取合适的措施。

常见的地基处理方法包括加固、加宽、压实和提升等。

同时,对于软土地区,还需进行预压处理以提高地基的承载力。

三、混凝土浇筑混凝土浇筑是基础工程中的关键环节,直接影响到基础的质量和稳定性。

首先,要对混凝土原材料进行严格的检测和筛选,确保其质量达标。

其次,施工中要严格控制混凝土的配合比和浇筑工艺,避免过水、控制分层和振捣均匀等问题。

四、钢筋的安装钢筋是保证基础工程强度和稳定性的重要组成部分。

在安装过程中,需要严格按照设计要求进行,保证钢筋的布设密度和位置准确无误。

同时还需注意钢筋的锚固连接,确保其与混凝土的结合牢固。

五、基础周边的防水基础工程周边的防水工作是保证建筑安全的重要环节。

在施工前应进行地下水位的调查,并采取防水措施,如设置防水层和防水排水系统,避免地下水对基础产生不利影响。

六、基础工程质量控制基础工程的质量控制是确保施工质量的关键之一。

应该建立质量检测体系,并由专业人员进行监督和检测。

同时,施工过程中还应加强材料和工序的把控,及时修正问题,确保工程质量达到设计要求。

七、施工安全基础工程施工中,保证施工人员的安全是非常重要的。

施工前要进行详细的安全计划和培训,确保施工人员了解相关安全事项和措施。

同时,要定期检查工地的安全状况,加强现场管理,防止意外事故的发生。

八、质量监督与验收基础工程竣工后,需要进行严格的质量监督和验收。

在验收过程中,应进行深入的检查和测试,以确定基础工程的质量是否符合设计要求。

地基与基础分部工程质量控制要点

地基与基础分部工程质量控制要点

地基与基础分部工程质量控制要点关键信息项:1、地基处理方法及验收标准2、基础类型及设计要求3、施工材料质量检验要求4、施工工艺及流程规范5、质量检测项目及频率6、验收程序及参与人员7、质量问题处理措施及责任界定11 地基处理111 应根据工程地质勘察报告和设计要求,选择合适的地基处理方法,如换填垫层法、强夯法、预压法、水泥土搅拌法等。

112 地基处理施工前,应编制施工方案,并经审批通过。

113 施工过程中,应严格控制处理深度、范围和处理后的地基承载力。

114 处理后的地基应进行承载力检验,检验数量和方法应符合相关标准。

12 基础类型121 明确基础的类型,如条形基础、独立基础、筏板基础、桩基础等。

122 基础的设计应符合建筑结构的要求,包括承载能力、稳定性和变形控制。

123 基础的尺寸、标高和位置应准确无误,偏差应在允许范围内。

13 施工材料131 用于地基与基础工程的原材料,如水泥、钢材、砂石、砖等,应具有质量合格证明文件,并按规定进行进场检验。

132 钢筋的品种、规格、级别应符合设计要求,其力学性能和化学成分应符合国家标准。

133 混凝土的配合比应根据设计要求和原材料性能通过试验确定,施工中应严格控制水灰比和坍落度。

134 防水材料的质量应符合相关标准,其性能应满足防水设计要求。

14 施工工艺141 土方开挖应按照设计要求和施工方案进行,遵循分层分段开挖的原则,防止超挖和扰动基底土。

142 桩基础施工应严格控制桩位、桩径、桩长和桩身质量,确保单桩承载力符合设计要求。

143 混凝土基础的浇筑应连续进行,振捣密实,防止出现蜂窝、麻面、孔洞等质量缺陷。

144 基础的防水层施工应严格按照施工工艺进行,保证防水层的完整性和密封性。

15 质量检测151 地基与基础工程施工过程中,应进行各项质量检测,包括地基承载力检测、桩身完整性检测、混凝土强度检测等。

152 检测项目、检测数量和检测方法应符合相关标准和规范的要求。

地基基础工程的质量控制及质量通病防治措施PPT

地基基础工程的质量控制及质量通病防治措施PPT
(3)挖方时严禁抛土太近,边坡坡顶堆料过多,边坡过陡以及附近有过大的振动 冲击荷载,当土质干燥密实时堆土距离不得少于3m,土质松软时不得少于5m。 开挖时应遵循先深后浅或同时进行的施工顺序,尽量防止对地基后扰动。
在本模块中,学生将学习算法初步、统计、概率的基础知识。 1.算法是数学及其应用的重要组成部分,是计算科学的重要基础。随着现代信息技术飞速发展,算法在科学技术、社会发展中发挥着越来越大的作用,并日益融入社会生活的许多方面,算法思想已经成为现代人应具备的一种数学素养。中学数学中的算法内容和其他内容是密切联系在一 起的, 比如线性方程组的求解、数列的求和等。具体来说,需要通过模仿、操作、探索,学习设计程序框图表达解决问题的过程,体会算法的基本思想和含义,理解算法的基本结构和基本算法语句,并了解中国古代数学中的算法。在本教科书中,首先通过实例明确了算法的含义,然后结合具 体算法介绍了算法的三种基本结构:顺序、条件和循环,以及基本的 算法语句,最后集中介绍了辗转相除法与更相减损术、秦九韶算法、排序、进位制等典型的几个算法问题,力求表现算法的思想,培养学生的算法意识。2.现代社会是信息化的社会,人们面临形形色色的问题,把问题用数量化的形式表示,是利用数学工具解决问题的基础。对于数量化表示的问题,需要收集数据、分析数据、解答问题。统计学是研究 如何合理收集、整理、分析数据的学科,它可以为人们制定决策提供依据。本教科书主要介绍最基本的获取样本数据的方法,以及几种从样本数据中提取信息的统计方法,其中包括用样本估计总体分布及数字特征和线性回归等内容。本教科书介绍的统计内容是在义务教育阶段有关抽样 调查知识的基础上展开的,侧重点放在了介绍获得高质量样本的方法、 方便样本的缺点以及随机样本的简单性质上。教科书首先通过大量的日常生活中的统计数据,通过边框的问题和探究栏目引导学生思考用样本估计总体的必要性,以及样本的代表性问题。为强化样本代表性的重要性,教科书通过一个著名的预测结果出错的案例,使学生体会抽样不是简 单的从总体中取出几个个体的问题,它关系到最后的统计分析结果是 否可靠。然后,通过生动有趣的实例引进了随机样本的概念。通过实际问题情景引入系统抽样、分层抽样方法,介绍了简单随机抽样方法。最后,通过探究的方式,引导学生总结三种随机抽样方法的优缺点。3.随机现象在日常生活中随处可见,概率是研究随机现象规律的学科,它为人们认识客观世界提供了重要的思维模式和解决问题的模型,同时为 统计学的发展提供了理论基础。因此,统计与概率的基础知识已经成为一个未来公民的必备常识。在本模块中,学生将在义务教育阶段学习统计与概率的基础上,结合具体实例,学习概率的某些基本性质和简单的概率模型,加深对随机现象的理解,能通过实验、计算器(机)模拟估计 简单随机事件发生的概率。教科书首先通过具体实例给出了随机事件 的定义,通过抛掷硬币的试验,观察正面朝上的次数和比例,引出了随机事件出现的频数和频率的定义,并且利用��

地基基础工程质量控制点有哪些

地基基础工程质量控制点有哪些

地基基础工程质量控制点有哪些模板一:地基基础工程质量控制点1. 地基基础工程概述1.1 工程目的1.2 工程范围1.3 工程条件2. 工程前期准备2.1 地质勘察2.2 载荷试验2.3 设计方案3. 现场地基基础施工3.1 地面平整工程3.2 土方开挖与回填3.3 基坑开挖与支护3.4 地基处理3.5 基础浇筑与养护3.6 检测与验收4. 监控措施4.1 监测点设置4.2 监测阈值4.3 监测方法4.4 监测频率5. 质量验收标准5.1 地基基础平整度验收标准5.2 地基处理质量验收标准5.3 基础浇筑质量验收标准附件:1. 工程设计图纸2. 地质勘察报告3. 载荷试验数据4. 施工合同和规范5. 监测记录表附:法律名词及注释1. 土地使用权:指土地使用者在法律规定的范围内以合法形式占有、使用土地的权利。

2. 基坑支护:指在基础施工过程中采取的各种技术措施,以避免基坑塌方、断层或变形,保证施工安全的工程措施。

3. 土方开挖:指对地下土壤进行开挖工程,以适应建筑物基础施工需要。

4. 基础浇筑:指在基坑内进行混凝土浇筑、加固基坑内土层,形成基础的工程过程。

模板二:地基基础工程质量控制点1. 工程地质勘察1.1 地质资料收集1.2 岩土工程调查1.3 地质灾害风险评估2. 地基基础设计2.1 地基处理方案2.2 基础类型选择2.3 基础设计参数3. 施工准备阶段3.1 地面平整与测量3.2 地下管线迁移保护3.3 基坑开挖与支护准备4. 地基处理施工4.1 人工挖土4.2 土石方回填4.3 压实与加固4.4 土的改良与加固5. 基础浇筑施工5.1 模板安装与验收5.2 钢筋绑扎与安装5.3 混凝土浇筑5.4 养护措施及监测6. 质量验收与控制6.1 地基平整度验收6.2 基础尺寸及标高验收6.3 混凝土强度试验6.4 监测数据采集与分析附件:1. 地质勘查报告2. 设计施工图纸3. 施工合同与规范4. 检测数据记录表5. 监测报告附:法律名词及注释1. 地质勘察:指对工程地区所存在的岩土、地质、水文地质等进行系统调查、研究,以提供设计、施工、使用等各阶段所需的地质资料和地质参数。

地基基础工程施工质量控制措施

地基基础工程施工质量控制措施

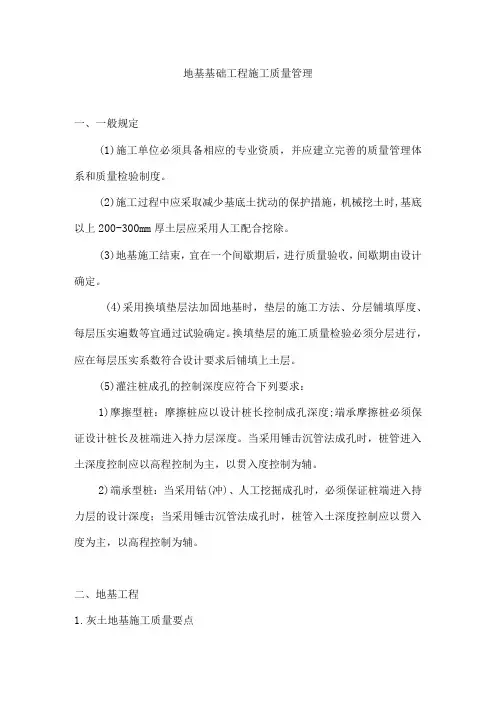

地基基础工程施工质量管理一、一般规定(1)施工单位必须具备相应的专业资质,并应建立完善的质量管理体系和质量检验制度。

(2)施工过程中应采取减少基底土扰动的保护措施,机械挖土时,基底以上200-300mm厚土层应采用人工配合挖除。

(3)地基施工结束,宜在一个间歇期后,进行质量验收,间歇期由设计确定。

(4)采用换填垫层法加固地基时,垫层的施工方法、分层铺填厚度、每层压实遍数等宜通过试验确定。

换填垫层的施工质量检验必须分层进行,应在每层压实系数符合设计要求后铺填上土层。

(5)灌注桩成孔的控制深度应符合下列要求:1)摩擦型桩:摩擦桩应以设计桩长控制成孔深度;端承摩擦桩必须保证设计桩长及桩端进入持力层深度。

当采用锤击沉管法成孔时,桩管进入土深度控制应以高程控制为主,以贯入度控制为辅。

2)端承型桩:当采用钻(冲)、人工挖掘成孔时,必须保证桩端进入持力层的设计深度;当采用锤击沉管法成孔时,桩管入土深度控制应以贯入度为主,以高程控制为辅。

二、地基工程1.灰土地基施工质量要点(1)±料应采用就地挖出的黏性土及塑性指数大于4的粉质黏±,土内不得含有松软杂质和腐殖土;土料应过筛,最大粒径不应大于15mmo(2)石灰:用m级以上新鲜的块灰,使用前l~2d消解并过筛,粒径不得大于5mm,且不能夹有未熟化的生石灰块粒和其他杂质。

(3)铺设灰土前,必须进行验槽合格,基槽内不得有积水。

(4)灰土的配比符合设计要求。

(5)灰土施工时,灰土应拌合均匀。

应控制其含水量,以用手紧握成团、轻捏能碎为宜。

(6)灰土应分层夯实,每层虚铺厚度:人力或轻型夯机夯实时控制在200~250mm,双轮压路机夯实时控制在200~300mm0(7)分段施工时,不得在墙角、柱墩及承重窗间墙下接缝。

上下两层的搭接长度不得小于50cm o2.砂和砂石地基施工质量要点(1)砂宜选用颗粒级配良好、质地坚硬的中砂或粗砂,当选用细砂或粉砂时应加粒径25~35m11]的碎石,分布要均匀。

地基与基础工程质量控制要点

地基与基础工程质量控制要点
见证委托
审查配合比
(9)混凝土浇灌许可
自检、报验
复核、批准、
审查、巡视
(10)混凝土浇捣顺序和方法,
编制施工工艺(方案)送审
浇捣过程管理100%
审查批准、
浇捣时旁站100%
复核、认可
浇捣时巡视30%
(11)砼强度、坍落度检验
按计划和规定抽检
见证50%
见证15%
(12)地下管线及洞口预留预埋
编制施工工艺(方案)送审
参加验收100%
(15)结构变形缝处理.
编制施工工艺(方案)送审
施工过程管理100%
审查批准施工方案、
施工过程巡视检查50%
复核、认可
施工过程巡视检查20%
(16)地基与基础分部工程验收
提供工程档案资料和分项工程检查评定资料,做好工程部位轴线和标高的标识.
企业技术、质量部门负责人参加.
总监理工程师组织有关人员审查工程资料,并进行观感和实测验收
有关人员参加验收
勘察设计单位、质量监督单位参加验收
共同见证验收
(4)地基处理
(5)工程原材料抽样检验.
检验、取样、试验
见证送检15%
控制试验结果
见证、跟综
(6)钢筋隐蔽检查
(型号、直径、数量、接头位置)
自检、报验
隐蔽检查验收100%
隐蔽检查验收≥30%
质监参与
(7)钢筋焊接质量检查
取样、试验
见证送检15%
控制试验结果
见证、跟综
(8)混凝土配合比
取样、委托、试验
浇捣时旁站100%
浇捣时巡视20%
(13)地下水池
.
编制施工工艺(方案)送审
浇捣过程管理100%

浅谈地基基础工程的质量控制

浅谈地基基础工程的质量控制

浅 谈地基基础工程 的质 量控制
荆、 阳
刘 继禄
( 1 . 东北煤 田地质局勘察设计研 究总院 ; 2 . 沈阳世纪华联建筑工程有限公司 )
量场地高程 ,夯 点布置是否符合测量放线确定点 。如果地 下水位较 高 ,应在表面铺 0 . 5 ~2 . O m中 ( 粗 )砂或砂右垫层,或采取降低地 下水位的方法 ( 具 体 按 照 现场 确 定方 案 ) ,以防 设 备 下 陷 和 消散 强 夯 产 生 的孔 隙水 压 。再 次 , 分 段 进 行 施 工 , 从 边缘 夯 向 中 央 , 从 一 边 向 另一 边 进 行 。 每 夯 完 一 遍 , 用 推 土 机 整 平 场 地 ,放 线 定 位 即 可 接 着 进 行 下 一 遍 夯 击 。 强 夯 法 的 加 固 顺 序 是 :先 深 后 浅 , 即先 加 固深 层 土 , 再 加 固 中 层 土 ,最 后 加 固表 层 土 。最 后 一 遍 夯 完 后 ,再 以低 能量满夯一遍 ,有条件 以采用小夯锤击为佳 。最 后,夯击 时应 按试 验确定 的强夯参数进行 ,落锤应保 持平衡 ,夯位 应准 确,夯击 坑内 积水应及时排 除。夯 击地 段遇上含 水量 过大时,可铺砂石后再进行 夯击 。在每 一遍 夯击 之后 ,要用新土或周围的土将夯击坑填平 ,再 进 行 下 一遍 夯 击 。 3 . 2 注 浆 法 质 量 控 制 点 分 析 首先 ,现场钻孔情况应 安排 专人如实地记录在钻孔记录表上; 其次 , 硅 化加 固的土层 以上应 保留 1 m厚的不加 固土层 ,以防浆液上 冒 ,必 要 时 须 夯 填 素 土或 打 灰 土 层 ; 再 次 , 灌 注 浆 液 的压 力 一 般 在 0 . 2 ~O . 4 m p a( 始 )和 0 . 8 ~1 . O m p a( 终 )范 围 内;再 次 ,土 的加 固 程序 ,一般 自上而下进行 ,如土的渗透系数随深度而增大 时,则应 自下而 上进 行 。 如 相 邻 涂 层 的 土 质 不 同时 ,渗 透 系数 较 大 的 土层 应 先 进 行 加 固 ; 再 次 , 应 经 常 抽 查 浆 液 的配 比及 主要 性 能指 标 、 注 浆 顺序、注浆孔位、孔径、孔深 以及注浆过程的压力值是否满足要求, 并 将 自 己的 检 查 结 果 与 现 在 记 录 人 员 的记 录 相 核对 ( 可 通 过 量 测 注 浆管的长度的方法来检查注浆孔的孔深 ) : 再 次 ,及 时 在 编 好 号 的 孔 位 平 面 图上 对 己注 浆 孔 进 行标 记 并注 明 钻孔 日期 , 避 免 漏 孔 情 况 出 现 ;最 后 ,如 出现 地 面 或 附近 建 筑 物 变 形 的情 况 ,应 立 即停 止 注 浆 , 分析原因 ,调整注浆参数 。 3 . 3 灰 土 挤 密 桩施 工质 量 控 制 要 点 首先要了解施工场地 的工程地质条件和环境情 况,需收集相关 资料编制好 施工技术方案及相应 的技术措施 ,试成孔 资料 齐全,并 做 到 放 线 定 位 准 确 后 方 可 进 行 机 械 成 孔 施 工 。 其 次 是 在成 孔 过 程 严 格 按 照 成 孔 工 艺 进 行 , 成 孔 顺 序 应 从 外 向 里 间 隔 卜 2孔 进 行 ,施 工 时 ,应保持桩位正确,桩身的垂直度符合设计和规范、规程的规定 , 宜打一孔 ,填- -: f L ,或 间隔几 个桩位 跳打:成孔深度、桩径应符合 设 计 要 求 ,若 未 达 到设 计 要求 时 必 须 分 析 原 因 并 采 取 相 应 措 施 比如 复打等 。再 次,要控制好 桩孔 的回填夯实质量,孔 内回填材料 的质 量 尤 为 关 键 ,灰 土材 料 应 优 先 采 用 按 设 计 配 合 比要 求 的厂 拌 灰 土 , 车 辆 运 送 时 必须 覆 盖 , 填 料 随 拌 随 填 孔 ,不 得 隔 日使 用 。 回填 夯 实 时 ,单 点夯 击 能 不得 小 于 2 0 k n . m ,分 层 填料 厚度 不 得 大 于 3 5 c m 。灰 土 回 填采 用 连 续 施 工 ,每 个 桩 孔 一 次 性 分 层 回填 夯 实 ,不 得 间 隔 停 顿或隔 E l 施 工 以 免 降 低 桩 的 承 载 力 。若 锤 击 数不 够 , 可 适 当增 加 锤 击 数 ; 若 夯 击 能 量 比 、 夯 击 能 不 够 ,应 更 换 夯锤 或 夯 实机 或 调 整 夯 锤 落 距 。每 个 桩 孔 回 填 料 应 与 设计 计 算 量 相 当 , 并 适 当 考 虑 1 . 1 ~ 1 . 2的充 盈 系 数 。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地基基础工程实体质量控制
3.1.1 按照设计和规范要求进行基槽验收。

1. 天然地基、地基处理工程、桩基工程应进行基槽验收,应由勘察、设计、监理、施工、建设等各方相关技术人员共同参加。

2. 验槽时,现场应具备岩土工程勘察报告、轻型动力触探记录(可不进行轻型动力触探的情况除外)、地基基础设计文件、地基处理或深基础施工质量检测报告等。

3. 验槽应在基坑或基槽开挖至设计标高后进行,对留置保护土层时其厚度不应超过100mm,槽底应为无扰动的原状土。

3.1.2 按照设计和规范要求进行轻型动力触探。

遇到下列情况之一时,可不进行轻型动力触探
(1)承压水头可能高于基坑底面标高,触探可造成冒水涌砂时;
(2)基础持力层为砾石层或卵石层,且基底以下砾石层或卵石层厚度大于1m时;
(3)基础持力层为均匀、密实砂层,且基底以下厚度大于1.5m时。

3.1.3 地基强度或承载力检验结果符合设计要求。

素土和灰土地基、砂和砂石地基、土工合成材料地基、粉煤灰地基、强夯地基、注浆地基、预压地基等承载力检验,应达到设计要求,检验数量每300㎡不应少于1点,超过3000㎡部分每500㎡不应少于1点,每单位工程不应少于
3点。

3.1.4 复合地基的承载力检验结果符合设计要求。

砂石桩、高压喷射注浆桩、水泥土搅拌桩、土和灰土挤密桩、水泥粉煤灰碎石桩、夯实水泥土桩等复合地基承载力应达到设计要求,复合地基承载检验数量不少于总桩数的0.5%,且不应少于3处。

有单桩承载力或桩深强度检验要求时,检验数量不应少于总桩数的0.5%,且不应少于3根。

3.1.5 桩基础承载力检验结果符合设计要求。

1. 工程桩应进行承载力和桩身完整性检验。

设计等级为甲级或地质条件复杂时,应采用静载试验的方法对桩基承载力进行检验,检验桩数不应少于总桩数的1%,且不应少于3根,当总桩数少于50根时,不应少于2根。

在有经验和对比资料的地区,设计等级为乙级、丙级的桩基可采用高应变法对桩基进行竖向抗压承载力检测,检测数量不应少于总桩数的5%,且不应少于10根。

2. 工程桩的桩身完整性的抽检数量不应少于总桩数的20%,且不应少于10根。

每根柱子承台下的桩抽检数量不应少于1根。

3.1.6 对于不满足设计要求的地基,应有经设计单位确认的地基处理方案,并有处理记录。

当地基不满足设计要求时,经设计单位确认地基处理方案后,应由施工单位编制地基处理技术方案经设计、建设、监理单位批准后方可进行地基处理,并形成处理记录。

3.1.7 填方工程的施工应满足设计和规范要求。

1. 施工前应检查基底的垃圾、树根等杂物清除情况,测量基底标高、边坡坡率,检查验收基础外墙防水层和保护层等。

回填料应符合设计要求,并应确定回填料含水量控制范围、铺土厚度、压实遍数等施工参数。

2. 施工中应检查排水系统,每层填筑厚度、辗迹重叠程度、含水量控制、回填土有机质含量、压实系数等,填实厚度及压实遍数根据图纸压实系数及压实机具确定。

3.施工结束后,应进行标高及压实系数检验。

相关文档
最新文档
