市政排水管道工程施工质量通病分析及预防措施

合集下载

排水工程质量通病及防治措施

排水工程质量通病及防治措施

排水工程质量通病及防治措施1、质量措施(1)预制加工根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图。

根据草图量好管道尺寸,进行断管。

断口要平齐,用铳刀或刮刀除掉断口内外飞刺,外棱铳出15。

角。

粘结前应对承插口先插入试验,不得全部插入,一般为承口的3/4深度。

试插合格后,用棉布将承插口需粘结部分的水分、灰尘擦拭干净。

如有油污需用丙酮除掉。

用毛刷涂抹粘结剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘结时将插口稍作转动,以利粘结剂分布均匀,约30秒至一分钟即可粘结牢固。

粘牢后立即将溢出的粘结剂擦拭干净。

多口粘结时应注意预留口方向。

(2)干管安装首先根据设计图纸要求的坐标、标高预留槽洞或预埋套管。

埋入地下时,按设计坐标、标高、坡向、坡度开挖槽沟并夯实。

采用托吊管安装时应按设计坐标、标高、坡向做好托、吊架。

施工条件基本时,将预制加工好的管段,按编号运至安装部位进行安装。

各管段粘结时也必须按粘结工艺依次进行。

全部粘结后,管道要直,坡度均匀,各预留口位置准确。

安装立管需装伸缩节,伸缩节上沿距地坪或蹲便台70-IOOmm o干管安装完后应做闭水试验,出口用充气橡胶堵封闭,达到不渗漏,水位不下降为合格。

地下埋设管道应先用细砂回填至管上皮IOOmm,上覆过筛土,夯实时勿碰损管道。

托吊管粘牢后再按水流方向找坡度。

最后将预留口封严和堵洞。

(3)立管安装首先按设计坐标要求,将洞口预留或后剔,洞口尺寸不得过大,更不可损伤受力钢筋。

安装前清理场地,根据需用支搭操作平台。

将已预制好的立管运到安装部位。

首先清理已预留的伸缩节,将锁母拧下,取出U型橡胶圈,清理杂物。

复查上层洞口是否合适。

立管插入端先划好插入长度标记,然后涂上肥皂液,套上锁母及U型橡胶圈。

安装时先将立管上端伸入上一层洞口内,垂直用力插入至标记为止(一般预留胀缩量为20~30mm)o合适后即用自制U型钢制抱卡紧固于伸缩节上沿。

然后找正找直,并测量顶板三通口中心是否符合要求。

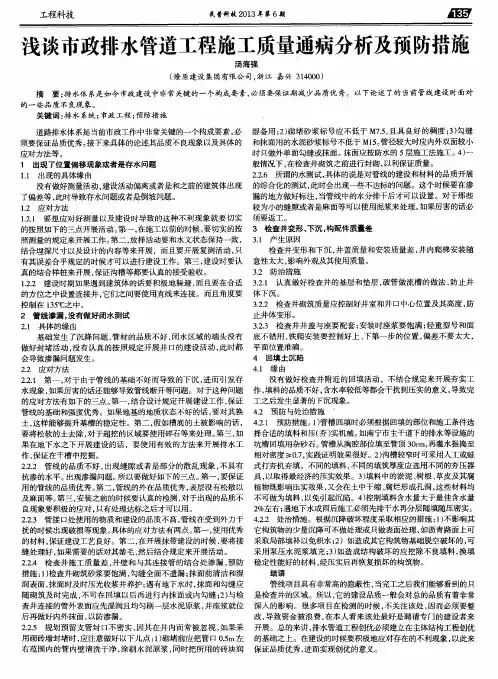

浅谈市政排水管道工程施工质量通病分析及预防措施

浅谈市政排水管道工程施工质量通病分析及预防措施

要将松软 的土去除, 对 于超挖的区域要使用碎石等来处理。 第三 , 如 择合适的填料和压( 夯) 实机械。 如南宁市主干道下的排水等设施的 坑槽 回填用杂砂石。 管槽从胸腔部位填至管顶 3 0 c m, 再灌水振捣至 果在地下水之下开展建设 的话 ,要使用有效的方法来开展排水工 相对密度 > 1 0 . 7 , 实践证 明效果很好。2 ) 沟槽较窄时可采用人工或蛙 作, 保证在干槽 中挖掘。 不同的填筑厚度应选用不同的夯压器 2 . 2 . 2 管线 的品质不好 , 出现缝隙或者是部分的散乱现象 , 不具有 式打夯机夯填 。不同的填料 , 具 , 以取得最经济 的压实效果。3 ) 填料 中的淤泥 、 树根、 草皮及其腐 抗渗的水平 。 出现渗漏 问题。 所以要做好如下 的三点 。 第一 , 要保证 植物既影响压实效果 , 又会在土中干缩 、 腐烂形成孔洞, 这些材料均 用 的管线的品质优 秀。 第二 , 管线的外在品质优秀 , 表层没有松散以 不可做为填料 , 以免引起沉陷。4 ) 控制填料含水量大于最佳含水量 及麻面等。 第三 , 安装之前的时候要认真的检测 , 对于出现的品质不 2 %左右 ; 遇地下水或雨后施工必须先排干水再分层随填随压密实 。 良现象要积极 的应对 , 只有处理达标之后才可 以用。 4 . 2 . 2 处治措施 。根据沉 降破坏程度采取相应 的措施 : 1 ) 不影响其 2 . 2 . 3 管接 口处使用的物质和建设 的品质不高 , 管线在受到外力干
湿备用 ; 2 ) 砌堵砂浆标号应不低于 M7 . 5 , 且具 良好 的稠度 ; 3 ) 勾缝 和抹面用的水泥砂浆标号不低于 M1 5 。 管径较大时应内外双面较小 时只做外单面勾缝或抹 面。 抹面应按防水 的 5 层施工法施工。 4 ) 一 般情况下 , 在检查井砌筑之前进行封砌 , 以利保证质量 。 2 . 2 . 6 所谓 的水测试 , 具体的说是对管线的建设和材料 的品质开展 的综合化 的测试 , 此 时会出现一些不达标的问题。这个时候要在渗 漏的地方做好标注 , 当管线中的水分排干后才可以设置 。对于那些 较为小的缝隙或者是麻面等可以使用泥浆来处理。 如果厉害的话必

排水工程的质量通病防治措施方案

排水工程的质量通病防治措施方案

排水工程的质量通病防治措施方案1.加强施工质量管理:建立健全工程施工质量管理制度,明确责任部门和责任人员,严格按照质量管理规程执行施工,对施工过程中出现的问题进行及时整改和追责。

2.选用优质材料:选择具有良好性能和抗腐蚀能力的排水材料,避免使用劣质材料。

在选材过程中,要严格按照设计要求选用合适的材料,并对材料进行质量检测和验收。

3.做好工程设计:进行合理的施工图设计和预算,确认排水管道的规格、材质和埋设深度等参数,确保排水工程具备良好的排水功能和可靠性。

4.加强施工现场管理:加强对施工现场的监督和管理,确保施工过程中操作规范、材料使用正确、施工质量合格等。

严格按照工艺和施工规范进行施工,避免违规操作带来的质量问题。

5.排水管道的密封性处理:排水管道的连接处是易出现漏水和渗漏问题的关键部位,需采取正确的连接方式和密封措施,如采用橡胶密封圈、焊接等方式确保管道的密封性。

6.进行定期维护和检查:完成排水工程后,要定期对排水管道进行维护和检查,发现问题及时修复,确保排水管道的畅通和正常运行。

7.加强施工人员培训:对施工人员进行相关培训,提高他们的专业知识和操作技能,使其具备良好的施工质量意识和技术能力。

8.强化监理和验收:加强对排水工程的监理和验收,确保施工过程中符合相关规定和标准,确保施工质量合格。

9.加强质量监控:建立健全排水工程的质量监控机制,对施工过程中的质量问题进行实时监测和记录,并采取相应的措施进行整改。

10.进行验收评估:完成排水工程后,进行专业的验收评估,对工程质量进行全面评估和检测,确保排水工程的质量符合相关标准和规定。

通过以上的措施,可以有效预防和控制排水工程的质量通病,保证工程的质量和可靠性,提高排水能力和管道的使用寿命。

同时,也要注重在施工过程中处理细节,做到精益求精,严把工程的质量关。

城市排水管道施工质量通病分析及预防措施

城市排水管道施工质量通病分析及预防措施






2 78. — . . —
科技信息
工 程 技 术
太大 , 响外观及其使用质量。 影 ( 防治措施 二) . 1 真做好检查井的基层和垫层 , . 认 破管做流槽 的做法 , 防止井体下
沉。
没计 要 求施 工 , 保 管道 基 础 的强 度 和 稳定 性 。 确 当地 基 地 质 水 文 条件 不 良时, 应进行换土改 良处治 , 以提高基槽底部的承载力 。( ) 2 如果槽底土 壤被扰动或受水浸泡,应先挖除松软 土层后和超挖部分用杂砂石或碎 石等稳定性好 的材料回填密实 。( ) 3 地下水位以下开挖土方 时, 应采取 有效措施做好抗槽底部排水降水工作 , 确保干槽开挖, 必要时可在槽坑 底预留 2e 0m厚土层 , 待后续工序施工时随挖随清除。 2管材质量差 。 . 存在裂缝 或局部砼松散 , 抗渗能力差 , 容量产生漏
水。因此要求 :1所用管材要有质量部门提供合格证和力学试验报告 ()
等资料 ; 2 管材外观质量要求表面平整无松散露骨和蜂窝麻面形象 ; () () 3安装前再次逐节检查 , 对已发现或有 质量疑问的应责令退场或经有
效 处理 后 方可 使 用 。
3管接口填料及施工质量差, - 管道在外力作用下产生破损或接口开 裂。防治措施 : 1选用质量 良好的接 口填料并按试验配合比和合理的 () 施 工工 艺 组织 施 工 ;2 抹 带 施 工 时 , 口缝 内要 洁 净 , () 接 必要 时 应 凿 毛 处 理, 再按照施 工操作规程认真施工。 4 . 检查井施工质量差 , 井壁和与其连接管的结合处渗漏 , 预防措施 : () 1检查井砌筑砂浆要饱满 , 勾缝全面不遗漏 ; 抹面前清洁和湿润表面 , 抹面时及时压光收浆并养护 ; 遇有地下水时 , 抹面和勾缝 应随砌筑及时 完成, 不可在 回填 以后再进行 内抹面或 内勾缝 ;2 与检查井连接的管 () 外表面应先湿润且均匀刷一层水泥原浆 ,并座浆就位后再做好 内外抹 面, 以防 渗漏 。 5规划预留支管封 口不密实. . 因其在井内而常被忽视 , 如果采用砌 砖墙封堵时, 应注意做好以下几点 : 1砌堵前应把管 口 o5 () . m左右范围 内的管内壁清洗干净, 涂刷水泥原浆 , 同时把所用的砖块润湿备用 ;2 () 砌堵砂浆标号应不低于 M ., 具良好 的稠度 ;3 勾缝和抹面用的水 7 且 5 () 泥砂浆标号不低于 M1 。管径较大时应 内外双面较小 时只做外单面勾 5 缝或抹面。 抹面应按 防水的 5 层施工法施工 。 4 一般情况下, () 在检查井 砌筑之前进行封砌, 以利保证质量 。 6闭水试验是对管道施工和材料质量进行全面的检验 , . 其间难免出 现三两次不合格现象。 这时应先在渗漏处一一做好记号 , 在排干管内水 后进行认 真处理。对细小的缝隙或麻面渗漏可采用水 泥浆涂刷或防水 涂料涂刷 , 较严重的应返工处理。严重的渗漏除了更换管材 、 重新填塞 接 口外 , 还可请专业技术人员处理 。处理后再做试验 , 如此重复进行直 至 闭水 合格 为 止 。 三、 检查井变形 、 下沉 , 构配件质量差 ( ) 生 原 因 一 产 检查井变形 和下沉 , 井盖质量和安装质量差 , 井内爬梯安装随意性

市政道路给排水工程施工常见质量缺陷及防控对策

市政道路给排水工程施工常见质量缺陷及防控对策

市政道路给排水工程施工常见质量缺陷及防控对策1.排水管道连接错位或错位不良。

这种情况可能会导致排水系统的排水功能无法正常发挥,造成雨水积涝或污水倒流等问题。

防控对策是在施工前进行详细的设计和测量,确保排水管道的连接位置和高度符合要求;并在施工过程中进行严格监控,及时纠正错位问题。

2.排水管道破损。

排水管道在施工和使用过程中,可能会遭受外力损坏或长时间的腐蚀而产生破损。

破损的排水管道会导致水流外泄,造成交通安全隐患和环境污染。

防控对策是选择优质的材料和工艺进行施工,确保排水管道的耐久性;并在施工结束后进行管道的质量检查,如发现破损情况及时修复或更换。

3.排水口堵塞。

排水口周围的积水及固体垃圾等可能会造成排水口的堵塞,导致排水系统无法正常排水。

防控对策是加强清理和维护工作,定期清理排水口周围的积水和垃圾,并安装合适的过滤网,防止固体垃圾进入排水系统。

4.排水管道倾斜不合理。

排水管道的倾斜度过大或过小,会影响排水速度和排水效果。

防控对策是在施工前进行详细的设计和测量,确保排水管道的倾斜度符合要求;并在施工过程中进行严格监控,及时纠正倾斜度不合理的情况。

5.排水井盖不牢固。

排水井盖的材质和安装质量不过关,容易导致井盖松动或掉落,造成行车和行人的安全隐患。

防控对策是选择质量可靠的井盖材料,并采用适当的安装工艺进行固定。

总结起来,市政道路给排水工程施工常见的质量缺陷包括管道连接错位或错位不良、管道破损、排水口堵塞、管道倾斜不合理和井盖不牢固等。

防控对策主要包括严格监控和检查施工质量,在施工前进行详细的设计和测量,选择优质材料和适当的安装工艺,并定期进行清理和维护工作,确保排水系统的正常运行。

市政排水管道工程质量通病及防治措施

市政排水管道工程质量通病及防治措施

市政排水管道工程质量通病及防治措施一、管道位置偏移或积水(一)产生原因:测量差错,施工走样和意外的避让原有构筑物,在平面上产生位置偏移,立面上产生积水甚至倒坡现象。

(二)预防措施:1、防止测量和施工造成的病害措施主要有:(1)施工前要认真按照施工测量规范和规程进行交接桩复测与保护。

(2)施工放样要结合水文地质条件,按照埋置深度和设计要求以及有关规定放样,且必须进行复测检验其误差符合要求后才能交付施工;(3)施工时要严格按照样桩进行,沟槽和平基要做好轴线和纵坡测量验收。

2、施工过程中如意外遇到构筑物须避让时,应在适当的位置增设连接井,其间以直线连通,连接井转角应大于135°。

二、管道渗漏水,闭水试验不合格(一)发生缘故原由基础不均匀下沉,管材及其接口施工质量差、闭水段端头封堵不严密、井体施工质量差等缘故原由均可发生漏水现象。

(二)防治措施1、管道基础条件不良将导致管道和基础出现不均匀沉陷,一般造成局部积水,严重时会出现管道断裂或接口开裂。

预防措施是:(1)认真按设计要求施工,确保管道基础的强度和稳定性。

当地基地质水文条件不良时,应进行换土改进处治,以提高基槽底部的承载力。

(2)如果槽底土壤被扰动或受水浸泡,应先挖除松软土层后和超挖部分用杂砂石或碎石等稳定性好的材料回填密实。

(3)地下水位以下开挖土方时,应采取有效措施做好抗槽底部排水降水工作,确保干槽开挖,必要时可在槽坑底预留20cm厚土层,待后续工序施工时随挖随清除。

2、管材质量差,存在裂缝或部分砼松散,抗渗能力差,容量发生漏水。

因此要求:(1)所用管材要有质量部门提供合格证和力学试验报告等资料;(2)管材外观质量要求表面平整无松散露骨和蜂窝麻面形象;(3)安装前再次逐节检查,对已发现或有质量疑问的应责令退场或经有效处置惩罚后方可使用。

3、管接口填料及施工质量差,管道在外力作用下发生破坏或接口开裂。

防治措施:(1)选用质量优秀的接口填料并按试验配合比和合理的施工工艺组织施工;(2)抹带施工时,接口缝内要洁净,需要时应凿毛处置惩罚,再按照施工操作规程认真施工。

市政排水管道工程施工常见质量通病

市政排水管道工程施工常见质量通病

市政排水管道工程施工常见质量通病排水管道工程与人民生产生活息息相关,其使用功能的好坏,涉及到千家万户的切身利益,关系着城市防涝及地下水和壤被污染的生态问题。

因此,加强对排水管道工程的质量控制,对消除工程质量通病,确保排水管道工程质量,具有重要意义。

下面结合我处质监实践,对目前我市市政排水管道工程存在的质量通病进行粗浅的分析,并提出防治措施,供大家交流、学习。

一、沟槽开挖的质量通病(一)常见质量通病在沟槽开挖过程中经常会出现边坡塌方、槽底泡水、槽底超挖,沟槽断面不符合要求等一些质量问题。

(二)质量通病防治措施1.防止边坡塌方:根据土壤类别、土的力学性质确定适当的沟槽坡度。

实施支撑的直槽槽帮坡度一般采用1:0.05。

对于较深的沟槽,宜分层开挖或进行支撑。

挖槽土方应妥善安排堆放位置,一般情况堆在沟槽两侧。

堆土下坡脚与槽边的距离根据槽深、土质、槽边坡来确定,其最小距离应为1。

0m。

2.沟槽断面的控制:确定合理的开槽断面和槽底宽度。

开槽断面由槽底宽、挖深、槽底、各层边坡坡度以及层间留台宽度等因素确定.槽底宽度,应为管道结构宽度加两侧工作宽度。

3。

防止槽底泡水:雨季施工时,应在沟槽四周叠筑闭合的土埂,必要时要在埂外开挖排水沟,防止雨水流入槽内。

在地下水位以下或有浅层滞水地段挖槽,应要求施工单位设排水沟、集水井,用水泵进行抽水.沟槽见底后应随即进行下一道工序,否则,槽底应留20cm土层不挖作为保护层.4。

防止槽底超挖:在挖槽时应跟踪并对槽底高程进行测量检验。

使用机械挖槽时,在设计槽底高程以上预留20cm土层,待人工清挖。

如遇超挖,应采取以下措施:用碎石(或卵石)填到设计高程,或填土夯实,其密实度不低于原天然地基密实度。

二、平基管座的质量通病(一)常见质量通病有的施工单位在沟槽内有积水和淤泥的情况下就浇注平基混凝土;平基的高程偏差很大,厚度不能保证;管座混凝土跑模、混凝土有蜂窝孔洞等现象。

(二)质量通病防治措施1.防止带水浇注平基混凝土.如有雨水或地下水流入槽内,应将沟槽彻底清除干净,清净淤泥,并铺设砂垫层,保证干槽施工;如果槽内有地下水应采取排水措施。

市政排水管道工程施工质量通病及防治措施

市政排水管道工程施工质量通病及防治措施

市政排水管道工程施工质量通病及防治措施摘要:排水管道工程是市政工程建设中极其重要的一部分,直接关系着整个城市的排水功能,所以必须确保市政排水管道工程质量的合格达标。

然而在具体工程建设中,因为某些因素的影响容易出现一些质量通病,影响工程质量,降低工程效益。

所以文章就对这些质量通病进行了分析和研究,并提出了相关防治措施,以供参考。

关键词:市政排水管道工程;质量通病;防治措施1市政工程道路排水管道施工工序流程分析1.1充分做好施工准备施工企业在市政道路排水工程施工开始前,必须从以下几方面着手做好施工准备工作。

首先,深入施工现场进行现场实地勘察,严格按照要求审核工程施工图纸,核实施工图纸中的管线长度、检查井数量、管径、土石方工程量等数据是否与设计要求存在差异。

其次,施工企业在施工现场考察结束后,必须在施工现场位置上准确标准管道位置,然后根据工程施工图纸的要求,做好水准高程控制网与导线控制网的布设工作,为后续市政道路排水管道的施工做好充分准备。

1.2管道的开挖与支护施工企业在进行沟槽开挖施工时,必须从以下几方面着手做好沟槽塌方泡水控制的工作。

(1)施工企业在断面开挖施工时,必须保证槽底的宽度为管道结构和两侧工作台宽度纸盒,才能保证后期管道铺设安装的顺利进行。

沟槽边坡的施工则应该根据工程施工现场环境和土质等数据确定,避免因为槽底施工过程中出现超挖的情况影响边坡的安全性和稳定性。

(2)为了避免沟槽开挖过程中出现塌方泡水的问题,施工企业应该选择在良好的天气情况下施工。

如果必须在雨季施工的话,必须按照要求设置排水沟或者集水井,防止沟槽因为长期积水出现塌方的问题。

(3)施工企业在槽底施工时,应该仔细检查槽底的土质,并在确保槽底承载力达到设计标准的前提下,进行后续其他施工工序的施工。

1.3管道基础管道沟槽开挖施工完成后,施工单位应该及时的进行槽底的检查工作,确保槽底的承载力符合工程设计的标准和要求。

如果经过检查发现基底承载力达不到设计要求的话,应该立即与工程设计单位进行沟通,制定相应的处理方案,并在其满足设计要求后,进行下一道施工工序的施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

市政排水管道工程施工质量通病分析及预防措施
摘要排水系统是城市市政设施得以正常使用的重要设施之一,确保其施工质量至关重要。

本文对市政排水管道工程施工质量的通病进行了综合分析。

关键词道路排水质量通病预防措施
市政道路排水系统是城市市政设施得以正常使用的重要设施之一,确保其施工质量至关重要。

笔者根据几年来从事市政排水监理工作的经验,对市政排水管道工程施工质量的通病进行了综合分析。

现将最常见的质量通病分成四个方面,分析其产生的原因,并提出防治措施,与同行们探讨。

一、管道位置偏移或积水
1.产生原因。

测量差错,施工走样和意外的避让原有构筑物,在平面上产生位置偏移,立面上产生积水甚至倒坡现象。

2.预防措施。

(1)防止测量和施工造成的病害措施主要有:一是施工前要认真按照施工测量规范和规程进行交接桩复测与保护。

二是施工放样要结合水文地质条件,按照埋置深度和设计要求以及有关规定放样,且必须进行复测检验其误差符合要求后才能交付施工;三是施工时要严格按照样桩进行,沟槽和平基要做好轴线和纵坡测量验收。

(2)施工过程中如意外遇到构筑物须避让时,应在适当的位置增设连接井,其间以直线连通,连接井转角应大于135。

二、管道渗漏水,闭水试验不合格
1.产生原因。

基础不均匀下沉,管材及其接口施工质量差、闭水段端头封堵不严密、井体施工质量差等原因均可产生漏水现象。

2.防治措施。

管道基础条件不良将导致管道和基础出现不均匀沉陷,一般造成局部积水,严重时会出现管道断裂或接口开裂。

预防措施是:(1)认真按设计要求施工,确保管道基础的强度和稳定性。

当地基地质水文条件不良时,应进行换土改良处治,以提高基槽底部的承载力。

(2)如果槽底土壤被扰动或受水浸泡,应先挖除松软土层后和超挖部分用杂砂石或碎石等稳定性好的材料回填密实。

(3)地下水位以下开挖土方时,应采取有效措施做好抗
槽底部排水降水工作,确保干槽开挖,必要时可在槽坑底预留20cm厚土层,待后续工序施工时随挖随清除。

3.管材质量差,存在裂缝或局部砼松散,抗渗能力差,容量产生漏水。

因此要求:(1)所用管材要有质量部门提供合格证和力学试验报告等资料;(2)管材外观质量要求表面平整无松散露骨和蜂窝麻面形象;(3)安装前再次逐节检查,对已发现或有质量疑问地应责令退场或经有效处理后方可使用。

4.管接口填料及施工质量差,管道在外力作用下产生破损或接口开裂。

防治措施:(1)选用质量良好的接口填料并按试验配合比和合理的施工工艺组织施工;(2)抹带施工时,接口缝内要洁净,必要时应凿毛处理,再按照施工操作规程认真施工。

5.检查井施工质量差,井壁和与其连接管的结合处渗漏,预防措施:(1)检查井砌筑砂浆要饱满,勾缝全面不遗漏;抹面前清洁和湿润表面,抹面时及时压光收浆并养护;遇有地下水时,抹面和勾缝应随砌筑及时完成,不可在回填以后再进行内抹面或内勾缝;(2)与检查井连接的管外表面应先湿润且均匀刷一层水泥原浆,并坐浆就位后再做好内外抹面,以防渗漏。

6.规划预留支管封口不密实,因其在井内而常被忽视,如果采用砌砖墙封堵时,应注意做好以下几点。

(1)砌堵前应把管口0.5m左右范围内的管内壁清洗干净,涂刷水泥原浆,同时把所用的砖块润湿备用;(2)砌堵砂浆标号应不低于M7.5,且具良好的稠度;(3)勾缝和抹面用的水泥砂浆标号不低于M15。

管径较大时应内外双面较小时只做外单面勾缝或抹面。

抹面应按防水的5层施工法施工。

(4)-般情况下,在检查井砌筑之前进行封砌,以利保证质量。

7.闭水试验是对管道施工和材料质量进行全面的检验,其间难免出现三两次不合格现象。

这时应先在渗漏处一一做好记号,在排干管内水后进行认真处理。

对细小的缝隙或麻面渗漏可采用水泥浆涂刷或防水涂料涂刷,较严重的应返工处理。

严重的渗漏除了更换管材、重新填塞接口外,还可请专业技术人员处理。

处理后再做试验,如此重复进行直至闭水合格为止。

三、检查井变形、下沉,构配件质量差
1.产生原因。

检查井变形和下沉,井盖质量和安装质量差,井内爬梯安装随意性太大,影响外观及其使用质量。

2.防治措施。

(1)认真做好检查井的基层和垫层,破管做流槽的做法,防止井体下沉。

(2)检查井砌筑质量应控制好井室和井口中心位置及其高度,防止井体变形。

(3)检查井盖与井座要配套;安装时坐浆要饱满;轻重型号和面底不错用,铁爬安装要控制好上、下第一步的位置,偏差不要太大,平面位置准确。

四、回填土沉陷
1.产生原因。

检查井周边回填不密实,不按要求分层夯实,填料质量欠佳、含水量控制不好等原因影响压实效果,给工后造成过大的沉降。

2.预防与处治措施。

预防措施:(1)管槽回填时必须根据回填的部位和施工条件选择合适的填料和压(夯)实机械。

如南宁市主干道下的排水等设施的坑槽回填用杂砂石。

管槽从胸腔部位填至管顶30cm,再灌水振捣至相对密度≥0.7.实践证明效果很好。

(2)沟槽较窄时可采用人工或蛙式打夯机夯填。

不同的填料,不同的填筑厚度应选用不同的夯压器具,以取得最经济的压实效果。

(3)填料中的淤泥、树根、草皮及其腐殖物既影响压实效果,又会在土中干缩、腐烂形成孔洞,这些材料均不可作为填料,以免引起沉陷。

(4)控制填料含水量大于最佳含水量2%左右;遇地下水或雨后施工必须先排干水再分层随填随压密实。

处治措施。

根据沉降破坏程度采取相应的措施:(1)不影响其他构筑物的少量沉降可不做处理或只做表面处理,如沥青路面上可采取局部填补以免积水;(2)如造成其他构筑物基础脱空破坏的,可采用泵压水泥浆填充;(3)如造成结构破坏的应挖除不良填料,换填稳定性能好的材料,经压实后再恢复损坏的构筑物。

五、结束语
管道工程属隐蔽工程,其在竣工时只有检查井可供人们检验。

因此,检查井的施工质量常常左右着整体工程质量的评定。

在施工中,有些工程标段对检查井外观质量不重视,从而造成预验收时检查井外观不合格,造成经济上的损失。

笔者建议,应使用专业队伍进行检查
井的施工。

总之,排水管道工程创优必须建立在主体结构工程创优的基础之上。

在施工过程中要努力克服各种通病,确保整体工程施工质量达到优良,再把检查井施工质量做得更好,实现创优目标。
