确保后勤综合楼基础工程工期的技术组织措施(正式)

合集下载

综合楼工程施工工期保证措施

综合楼工程施工工期保证措施

综合楼工程施工工期保证措施为保证在业主规定的工期内全部竣工,特制订如下工期保证措施:1、组织体系保证:我公司将本工程列为重点工程,由一级建造师任项目经理,由高级工程师任技术负责人,并派出施工经验丰富的工程技术管理人员组成工程项目部,加强对本工程的组织领导,以确保施工进度。

施工期间,项目部成员不随意抽调、更换。

2、资金保证:为使工程早日交付使用,保障工程进度,我公司将拨出专项资金,用于工程开工需要的技术装备、设备更新、维修保养及施工周转,保证施工的顺利进行。

3、计划实施保证:施工期间采用计算机网络计划控制系统,对工程进度进行适时监控,随时进行工序调整及资源的优化配制,将月(度)作业计划层层分解,按周(日)计划给班组下达施工任务书,同时按计划提供所需物资。

以周(日)计划的实施确保总工期。

计划执行中要跟踪检查,利用前锋线控制法将实际进度与计划进度相对比,分析超前或拖后的原因,拖后的及时采取措施,责任到人,按时验收。

收尾阶段项目部对照图纸统计未完项目,制定收尾计划,落实材料、人员,限期完成,随时检查验收,提前进行竣工自检,定人定岗层层落实,完成预期的施工任务,进行交验。

常温施工利用夜班时间两班作业,工艺要求连续施工的项目实行三班连续作业施工。

运用经济手段实行工期奖罚制,与劳务公司签订劳务合同,奖罚分明。

4、技术保证:以项目技术负责人为核心,提出可行性方案,开展QC攻关活动,并且随时在现场解决施工中出现的技术问题,保证工程顺利进行。

积极应用新型模板、碗扣脚手架、激光经纬仪等新技术、新工艺、新材料、新设备以提高工效,保证工程顺利完成。

5、生产人员保证:根据现场实际情况编制各阶段劳力计划,充分发挥集团公司劳务市场的优势,择优选派专业施工队伍,并根据工程进展情况进行主次工种调配,确保各阶段特别是高峰期施工人数,专业性较强的分项工程如钢结构、防水、门窗等由具有相应资质的专业队伍施工。

6、机械设备、周转料具保证:为保证工程进度,现场设QTZ40型塔吊两台,龙门架四套,HBT60型输送泵两台,其它机械若干。

确保工程工期的技术组织措施

确保工程工期的技术组织措施

确保工程工期的技术组织措施引言概述:工程项目的工期管理对于项目的整体发展和效率至关重要。

为了确保工程工期的顺利进行,需要采取一系列的技术组织措施。

本文将从四个方面详细阐述这些措施,包括合理的计划安排、科学的资源调配、精细的进度控制和高效的沟通协调。

一、合理的计划安排1.1 制定详细的工程计划:在项目启动之初,应根据工程的具体要求和目标,制定一份详细的工程计划。

该计划应包括工程的各个阶段、任务的具体内容和工期的安排等信息,以便全面了解项目的整体发展。

1.2 考虑工期风险因素:在制定工程计划时,应充分考虑可能浮现的风险因素,如自然灾害、人力资源不足等。

通过合理的风险评估和应对措施的制定,可以有效地避免工期延误的风险。

1.3 确定关键路径:在工程计划中,需要确定关键路径,即影响整个工期的关键任务。

通过对关键路径的重点关注和管理,可以最大程度地保证工期的准时完成。

二、科学的资源调配2.1 人力资源的合理配置:根据工程项目的规模和复杂程度,合理配置人力资源。

通过科学的人力资源管理,确保每一个环节都有足够的人员参预,提高工作效率。

2.2 资源的合理利用:在工程项目中,应合理利用现有资源,避免资源的浪费和重复利用。

通过科学的资源调配,可以提高工程的整体效率和质量。

2.3 技术设备的优化选择:在工程项目中,选择合适的技术设备对于工期的控制至关重要。

应根据项目的具体需求和要求,选择适合的技术设备,提高工作效率和质量。

三、精细的进度控制3.1 制定详细的进度计划:在工程项目进行中,应制定详细的进度计划,明确每一个任务的具体时间节点和完成标准。

通过不断跟进和监控,及时调整进度计划,确保工期的顺利进行。

3.2 引入项目管理工具:借助项目管理工具,如甘特图、里程碑等,对工程进度进行可视化管理。

通过对工程进度的实时监控和分析,可以及时发现问题并采取相应的措施,保证工期的准时完成。

3.3 提前预警和风险管理:在工程项目进行中,应及时发现可能导致工期延误的问题,并提前采取相应的风险管理措施。

确保工程工期的技术组织措施

确保工程工期的技术组织措施

确保工程工期的技术组织措施摘要:在工程项目中,保持工期的控制和管理是至关重要的。

为了确保工程项目能够按时进行并顺利完成,需要采取一系列的技术组织措施。

本文将就如何确保工程工期的技术组织措施进行探讨,包括详细的计划和进度安排、充分的资源分配、有效的沟通和协调以及适时的风险管理。

一、详细的计划和进度安排在工程项目开始之前,制定一个详细的计划和进度安排是确保工期的关键。

该计划应包括各个工作阶段的任务和时间表,并考虑到各种可能的延误因素。

通过细致的计划,可以确保每个工作任务都得到充分的安排和准备,从而避免时间的浪费和不必要的延误。

二、充分的资源分配为了确保工程工期,必须合理分配资源。

这包括人力资源、物资资源和设备资源的合理配置。

通过对资源的充分考虑和合理利用,可以避免资源的浪费和不足,从而保证工程项目按时进行。

三、有效的沟通和协调在工程项目中,有效的沟通和协调是确保工期的重要因素。

各个参与方之间的沟通应及时、准确,并能够解决问题和处理冲突。

同时,各个工作团队之间的协调与合作也是必不可少的,只有通过良好的沟通和协调,才能保证工程项目的顺利推进。

四、适时的风险管理在任何工程项目中,都存在着各种风险和不确定性。

为了确保工期,必须及时发现和管理这些风险。

通过制定风险管理计划、进行风险评估和风险控制措施的实施,可以降低潜在风险对工程工期的影响,确保项目按时完成。

五、定期的监控和评估为了确保工程工期,需要定期监控和评估项目进展情况。

通过对项目进展的实时跟踪和监测,可以及时发现问题并采取相应的纠正措施。

同时,对项目整体进展的评估也是必要的,通过评估,可以对项目的进展情况和工期进行合理的调整和安排。

六、合理处理变更和延期在工程项目中,变更和延期是难以避免的。

为了确保工程工期,需要合理处理变更和延期。

通过及时评估变更和延期的影响,并采取相应的调整措施,可以最大限度地减少变更和延期对工期的影响。

结论:确保工程工期是一个复杂的过程,需要对项目进行综合考虑和管理。

确保工程工期的技术组织措施

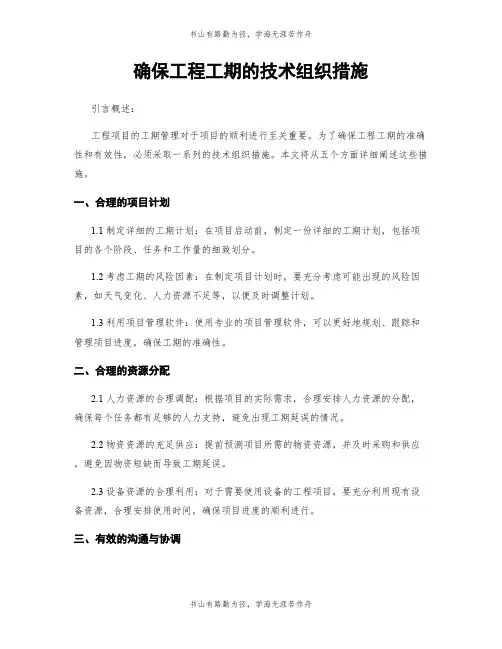

确保工程工期的技术组织措施

确保工程工期的技术组织措施引言概述:工程项目的工期管理对于项目的顺利进行至关重要。

为了确保工程工期的准确性和有效性,必须采取一系列的技术组织措施。

本文将从五个方面详细阐述这些措施。

一、合理的项目计划1.1 制定详细的工期计划:在项目启动前,制定一份详细的工期计划,包括项目的各个阶段、任务和工作量的细致划分。

1.2 考虑工期的风险因素:在制定项目计划时,要充分考虑可能出现的风险因素,如天气变化、人力资源不足等,以便及时调整计划。

1.3 利用项目管理软件:使用专业的项目管理软件,可以更好地规划、跟踪和管理项目进度,确保工期的准确性。

二、合理的资源分配2.1 人力资源的合理调配:根据项目的实际需求,合理安排人力资源的分配,确保每个任务都有足够的人力支持,避免出现工期延误的情况。

2.2 物资资源的充足供应:提前预测项目所需的物资资源,并及时采购和供应,避免因物资短缺而导致工期延误。

2.3 设备资源的合理利用:对于需要使用设备的工程项目,要充分利用现有设备资源,合理安排使用时间,确保项目进度的顺利进行。

三、有效的沟通与协调3.1 建立有效的沟通渠道:建立起项目组内外的沟通渠道,确保各个相关方之间能够及时、准确地交流信息,协调工期安排。

3.2 定期召开工期会议:定期召开工期会议,对项目进展进行评估和讨论,及时解决工期延误的问题,确保项目按计划进行。

3.3 加强团队协作:通过加强团队内部的协作和合作,提高工作效率,减少工期延误的风险。

四、严格的质量控制4.1 制定严格的质量标准:在项目启动前,制定一套严格的质量标准,确保项目在质量方面符合要求,避免因质量问题导致的工期延误。

4.2 加强质量监督:对项目的各个环节进行严格的质量监督,及时发现和解决质量问题,确保项目按计划进行。

4.3 定期进行质量评估:定期对项目的质量进行评估和检查,及时调整和改进工作方法,提高项目的质量和工期的准确性。

五、灵活的风险应对策略5.1 制定风险应对计划:在项目启动前,制定一份详细的风险应对计划,包括各种可能出现的风险和应对措施,以便在风险发生时能够及时应对。

确保工期的技术组织措施

确保工期的技术组织措施

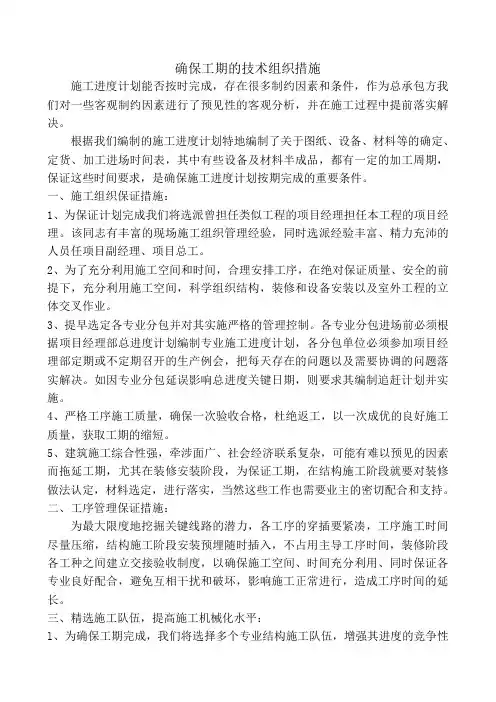

确保工期的技术组织措施施工进度计划能否按时完成,存在很多制约因素和条件,作为总承包方我们对一些客观制约因素进行了预见性的客观分析,并在施工过程中提前落实解决。

根据我们编制的施工进度计划特地编制了关于图纸、设备、材料等的确定、定货、加工进场时间表,其中有些设备及材料半成品,都有一定的加工周期,保证这些时间要求,是确保施工进度计划按期完成的重要条件。

一、施工组织保证措施:1、为保证计划完成我们将选派曾担任类似工程的项目经理担任本工程的项目经理。

该同志有丰富的现场施工组织管理经验,同时选派经验丰富、精力充沛的人员任项目副经理、项目总工。

2、为了充分利用施工空间和时间,合理安排工序,在绝对保证质量、安全的前提下,充分利用施工空间,科学组织结构,装修和设备安装以及室外工程的立体交叉作业。

3、提早选定各专业分包并对其实施严格的管理控制。

各专业分包进场前必须根据项目经理部总进度计划编制专业施工进度计划,各分包单位必须参加项目经理部定期或不定期召开的生产例会,把每天存在的问题以及需要协调的问题落实解决。

如因专业分包延误影响总进度关键日期,则要求其编制追赶计划并实施。

4、严格工序施工质量,确保一次验收合格,杜绝返工,以一次成优的良好施工质量,获取工期的缩短。

5、建筑施工综合性强,牵涉面广、社会经济联系复杂,可能有难以预见的因素而拖延工期,尤其在装修安装阶段,为保证工期,在结构施工阶段就要对装修做法认定,材料选定,进行落实,当然这些工作也需要业主的密切配合和支持。

二、工序管理保证措施:为最大限度地挖掘关键线路的潜力,各工序的穿插要紧凑,工序施工时间尽量压缩,结构施工阶段安装预埋随时插入,不占用主导工序时间,装修阶段各工种之间建立交接验收制度,以确保施工空间、时间充分利用、同时保证各专业良好配合,避免互相干扰和破坏,影响施工正常进行,造成工序时间的延长。

三、精选施工队伍,提高施工机械化水平:l、为确保工期完成,我们将选择多个专业结构施工队伍,增强其进度的竞争性和可比性,奖优罚劣,互相激励促进,选择的队伍素质高,具有一级施工资质和良好的合作基础,不会因节假日或季节因素而导致劳动力缺乏,劳动力保障有力及时。

确保后勤综合楼基础工程工期的技术组织措施

确保后勤综合楼基础工程工期的技术组织措施

确保后勤综合楼基础工程工期的技术组织措施随着现代化城市的发展,建筑工程也在不断扩大。

为确保建筑工程的顺利推进,需要对基础工程工作进行技术组织。

本文将探讨如何实现这一目标。

1. 前期准备在开工之前,需要制定合理的施工计划。

该计划应该包括以下内容:•土方开挖和配筋的方案•基坑施工方案•给排水工程方案•现浇混凝土浇筑方案•扫地机械操作方案•施工机具摆放方案•施工现场防尘措施方案以上方案的实施必须要符合国家相关规定和标准,并且需要贯彻实施到施工过程中。

2. 现场施工在施工过程中,需要严格按照前期准备的施工计划进行操作。

同时应该保持以下几点:2.1 施工机具的统一管理施工机具是保证施工效率的重要组成部分。

为了确保施工进度,需要对机具进行规范管理。

包括了检查和保养摆放位置、维修、统一管理、定期保养等方面的工作。

2.2 安全意识的增强安全是施工过程中必须考虑的因素。

在后勤综合楼工地施工期间,必须严格遵守安全管理规定,确保施工人员的人身安全,同时防止工程损坏。

因此,为了确保工程的安全,必须加强安全意识,避免施工过程中的各种隐患,保证施工质量和进度。

2.3 严格执行施工技术标准为确保工程质量,必须坚持施工技术标准。

在施工过程中,要不断完善施工技术标准,为施工人员提供技术指导和操作规范。

同时,施工人员要认真履行各项技术规范和要求,确保工程质量。

2.4 严格遵守现场规定在施工过程中,必须遵循相关现场规定,禁止在规定范围内进行燃放烟花爆竹等危险性强的操作,防止引发火灾等重大事故。

3. 后期处理1.强化安全意识,达到无安全事故发生;2.标准化完成土方开挖及配筋3.严格执行基坑施工方案,完成基坑支护;4.标准化运输及安装给排水设施;5.标准化浇筑混凝土,达到规范要求;6.强化施工现场卫生,加强防尘、清洁作业;7.标准化施工机具摆放管理,保证施工进程工具设备的良好状态。

总结后勤综合楼基础工程工期的技术组织措施包括了前期准备、现场施工和后期处理,这些措施有助于确保施工进度和质量,从而使整个工程高效稳步地推进。

确保工程工期的技术组织措施

确保工程工期的技术组织措施

1.1 公司支持措施由于该工程项目影响大、加之其体量大、消防技术要求高、难度大,所以我公司将把此工程作为我公司的重中之重的项目,在确保工期方面我公司采取如下措施:1.1.1 优先配置公司的精兵强将,科学管理,精细施工,在人员上保证工程的施工工期的要求;公司保证项目的施工机具的良好和及时性,优先该项目的机具使用;1.1.2 公司保证该项目前期资金的到位,在业主资金不到位的情况下保证该项目能正常施工;1.1.3 公司对该项目进行独立核算,项目人员的报酬与项目效益和工期质量安全挂钩,提高员工的工作积极性和工作责任心。

1.2 项目部保证措施1.2.1 建立工期保证组织体系为有效保证工程顺利进行和工期目标顺利实现,我们将在本项目部设置工期保证体系,由项目经理负责推动整个体系有效运行,并通过有效的控制方法和资源协调,保证各项工作全面展开,优质高效地完成本工程的消防施工任务。

1.2.2 建立工期保证制度1)建立工期责任制度,把工期目标和各进度计划层层分解到各级部门,责任到人。

2)建立工期计划定期和多节点的检查,对检查不达要求的进行处理和分析,并采取补救措施,把延误的工期抢回来。

3)对在工期保证方面做得好的进行奖励1.2.3 多种计划的控制采用行之有效的分步作业计划,分步作业计划是确保总计划实施的重要方法,根据工地的具体情况,将安装总工期分解为月、周、日分步作业计划,实行月计划、周实施、日落实的计划管理体系。

1)三周滚动计划本工程在施工过程中存在着许多不确定因素,需要不断地进行调整解决。

我们将实行检查上周、实施本周、计划下周的三周计划滚动办法。

本办法将实施、检查调整于一体,使工期管理工作具体化、细量化,以建设单位召开的工程协调会的工作进度布置为目标,项目内部调整会检查实施情况为依据,通过严密的分析讨论,制定下周的工作计划,同时进行严格的组织管理,以确保总计划的顺利实现。

2)日检查工作制度专业施工员对其负责的区域的每日的施工情况进行检查,落实当日的施工进度情况,对不达要求的,采取措施,争取第二天把进度抢回来。

确保工期的技术组织措施

确保工期的技术组织措施

确保工期的技术组织措施为确保本工程的工期目标实现,我们将采取以下主要措施:一、组织机构方面的保障我们将成立领导小组,由项目经理担任组长,全面负责施工单位与地方的有关问题,协调各方面关系,积极配合业主完成征地拆迁工作,并与政府各级及相关部门联系,做好建筑、管线等的改移和拆迁。

同时,我们将实行工期目标管理责任制,严格计划、检查、考核与奖惩制度,加强施工指挥制度全面协调工作,及时解决问题,提高工作效率。

二、设备管理方面的保障我们将做好机械设备的选型和配套,充分发挥各型设备的机械效率,确保实际生产能力能够满足施工进度要求。

同时,我们将按照业主要求和施工组织进度计划安排,及时组织机械设备的进场,并加强机械设备的维修和保养,保证设备的正常运转。

我们还将组建一支由机械工程师和工人技师为主的维修队伍,配齐各种维修设备和工具,建立机械设备维修基地,保障机械设备的出勤率。

三、资金投入方面的保障我们将根据本工程的资金使用计划安排,及时向业主进行验工计价,积极筹措资金,确保各项生产物资的采购供应,保证生产顺利进行。

以上措施将确保快速组织施工人员、机械设备和物资材料进场,配齐各项生产要素,抓住有利施工季节,实现施工进度良好开端。

我们还将挖掘内部潜力,广泛开展施工生产劳动竞赛,营造比、学、赶、帮、超的氛围,不断掀起施工,确保总工期目标和阶段工期目标的实现。

特殊地段将采取早安排、早施工、稳扎稳打、安全作业的原则,重点工序单独编制作业指导书,配足人力、物力及设备,确保重点工序的施工进度,从而保证工期。

1、加强资金管理,确保资金用于项目生产组织。

在施工过程中,实行经济责任承包制度,加强成本核算,及时进行承包兑现,并利用经济手段调动职工的生产积极性,促进施工生产的快速进展。

2、根据现场调查的详细资料,及时编制实施性施工组织设计,落实施工组织方案并报监理工程师批准。

结合工程实际,积极推广新技术、新工艺、新材料、新设备,提高施工技术水平和技术含量,不断加快施工进度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编订:__________________
单位:__________________
时间:__________________
确保后勤综合楼基础工程工期的技术组织措施(正
式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-9281-55 确保后勤综合楼基础工程工期的技
术组织措施(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

本工程甲方要求工期很紧,要在保证质量和安全的基础上,确保施工进度,以总进度网络为依据,按不同施工阶段、不同专业工种分解为不同的进度分目标,以各项管理、技术措施为保证手段,进行施工全过程的动态控制。

第1节工期目标
总工期60天,严格按照甲方的工期要求进行施工,只能往前赶,不能往后拖!要在在没有不可抗力的情况下在60天内保质保量完成航空(集团)深圳公司机场后勤综合楼基础工程项目的施工。

第2节进度控制的方法
1、按施工阶段分解,突出控制节点。

以关键线路和次要线路为线索,以网络计划中心
起止里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则。

达到保证控制节点的实现。

2、按施工单位分解,明确分部目标。

以总进度网络为依据,明确各个单位的分包目标,通过合同责任书落实分包责任,以分头实现各自的分部目标来确保总目标的实现。

3、按专业工种分解,确定交接时间。

在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不在本工序造成延误。

通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现。

4、按总进度网络计划的时间要求,将施工总进度计划分解为月度和旬期进度计划。

第3节施工进度计划的动态控制
施工进度计划的控制是一个循环渐进的动态控制过程,施工现场的条件和情况千变万化,项目经理部要及时了解和掌握与施工进度有关的各种信息,不断
将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析对后续工作会产生的影响,在此基础上制定调整措施,以保证项目最终按预定目标实现。

进度动态控制循环图如下:
第4节确保工期的管理措施
1、组建项目经理部,实行项目法施工。

指定国家一级项目经理组成项目经理部,以施工过多个高层建筑及管桩基础的管理人员进驻现场组织施工。

经理部对本项目人、财、物按照项目法管理的要求实行统一组织,统一计划,统一管理,统一协调,并认真执行ISO-9001国际质量管理标准,完善本项目的质量体系,充分发挥各职能部门,各岗位人员职能作用,认真履行管理职责,确保本项目质量体系持续有效地运行。

2、合理组织、流水作业,按流水段划分进行流水作业。

3、实行进度计划的有效动态管理控制,编制季、月、周施工计划,适时调整,使周、月、季计划更具有现实性。

4、建立现场会,协调会制度,每月召开一次现场会,每周召开一次协调会,加强信息反馈,及时调整计划。

5、保证施工质量,提高施工效率,做好成品保护措施,减少不必要的返工,返修浪费,加快施工进度。

6、科学管理、合理组织、精心安排。

对物质采购,技术措施编制、交底、施工安排、检查验收等系列工作应做到有条不紊,合理有序。

第5节保证工期的技术措施
在施工生产中影响进度的因素纷繁复杂,如设计变更、技术、资金、机
械、材料、人力、水电供应、气候、组织协调等等,要保证目标总工期的实现,就必须采取各种措施预防和克服上述影响进度的诸多因素,其中从技术措施入手是最直接有效的途径之一。

1、设计变更因素:是进度执行中最大干扰因素,其中包括改变部分工程的功能引起大量变更施工工作量,以及因设计图纸本身欠缺而变更或补充造成增量、
返工,打乱施工流水节奏,致使施工减速、延期甚至停顿。

针对这些现象,项目经理部要通过理解图纸与业主意图,进行自审、会审和与设计院交流,采取主动姿态,最大限度地实现事前预控,把影响降到最低。

2、保证资源配置:
(1)、劳动力配置
安排各工种10右的施工队伍,选择质量可靠的施工队伍,优化工人的技术等级和思想、身体素质的配备与管理保证总工期的实施。

(2)、材料配置:
根据总进度计划和月、周计划详细编制有关资源供应计划;配备足够的管桩。

由物资组负责本工程中需我方采购的材料供应,协调由业主负责分包的项目和供应的物资,设备按期完成和进场。

(3)、机械配置:
现场布置包括1打桩机、3电焊机、2汽车起重机等。

由机械设备部负责设备和维修保养,保证设备的
正常运转。

(4)、资金配备:
根据施工实际情况编制月进度报表,根据合同条款申请工程款,并将工程款合理分配于人工费、材料费等各个方面,使施工能顺利进行。

(5)、后勤保障:
后勤服务人员要作好生活服务供应工作,重点抓好吃、住两大难题,食堂的饭菜要保证品种多、味道好,同时开饭时间要随时根据施工进度进行调整。

3、技术因素:
针对本工期特点,编制防风雨施工措施,做到防患于未然,深圳地处沿海地带,台风暴雨影响较多,为确保施工进度不延误,要采取合理的组织安全防止措施,以消除不利因素的影响。
