苏州供电公司项目变更管理流程

苏州供电公司项目变更管理流程
1.范围
本流程适用于苏州供电公司配电运营部负责的工程项目在实施过程中由于出现影响项目进展或出现质量等问题,而须对
项目的设计、施工等进行变更的申请,具体变更内容的确定以
及对更改的控制和记录的过程。

2.控制目标
利用规范的工作流程合理的确定项目变更的具体内容,确保
工程质量,调整项目进度计划,控制工程项目造价
明确项目变更审批机制及各有关部门和人员在整个过程中的
责任和分工
及时、完整的记录项目变更内容及其对项目计划进度和成本
的影响
完整的将每个项目中历次项目变更文档进行有序的归档
3.主要涉及部门
服务商(设计、施工)
工程管理经理
工程项目经理
配网规划主管
4.主要前提和假设
《项目变更申请审批规定》由工程管理经理制订,包括项目变更的审批机制和权限等规定。

5.主要控制点
工程项目经理和服务商依据工程管理经理制定的《项目变更
申请审批规定》提出项目变更申请
工程项目经理组织服务商(设计)、监理公司审核项目变更申
请并确定项目变更方案,按《项目变更申请审批规定》确定
上报工程管理经理或执行与否
工程管理经理对上报的项目变更申请进行审核(技术、进度、
质量、造价等的影响),作出同意与否的决定
工程项目经理执行项目变更,及时、完整的记录项目变更内
容及其对项目计划和成本的影响(项目变更记录表),将项目
变更文件归档
若项目变更涉及可研方案的变更,工程管理经理配合配网规
划主管共同对项目变更进行审核,由配网规划主管调整可研
方案
6.流程说明
步骤说明负责人输出
1. 提出变更申请工程项目经理提出项目变更申
请。

主要内容包括:
项目变更原因及理由
项目变更方案
项目变更对工程质量影响
及其技术的先进性工程项目经
理
项目变更申
请
项目变更对工程造价影响
项目变更对计划进度影响在实施单位组织审核前一周,工程项目经理将项目变更申请录入系统或以文件形式分送至所有相关单位和人员
各相关单位和人员收到项目变更申请后,应及时与项目负责人勾通,以便完善项目变更方案
工程项目经理组织设计单位、监理公司对项目变更申请进行审核。

主要内容为:
项目变更的必要性
项目变更方案的可行性
项目变更对工程质量影响
及其技术的先进性
项目变更对工程造价影响
项目变更对计划进度影响
项目变更引起的工程合同
修改
项目变更是否涉及初步设
计内容的变更
工程项目经理作出审核意见,若不同意项目变更退回项目变更申请并说明理由,若同意项目变更申请,则按《项目变更申请审批规定》确定上报工程管理经理审批或执行项目变更
工程项目经理同意变更的转步骤5工程项目经理不同意变更的转步骤4
落实项目变更设计
调整对应工程结算
调整计划进度
补充或修改工程合同
工程管理经理相关主管根据项目总体情况对变更申请进行审核。

主要内容为:
项目变更的必要性
项目变更方案的可行性和
经济性
项目变更对工程质量影响
及其技术的先进性
项目变更对工程造价影响
项目变更对计划进度影响
项目变更引起的项目合同
变更
项目变更是否涉及可研方
案的变更
各相关主管作出审核意见,并由各主管对应的处主任复核。

然后报工程管理经理经理批准。

7.主要涉及文档/信息流程。

合集下载

苏州供电公司项目进度管理流程

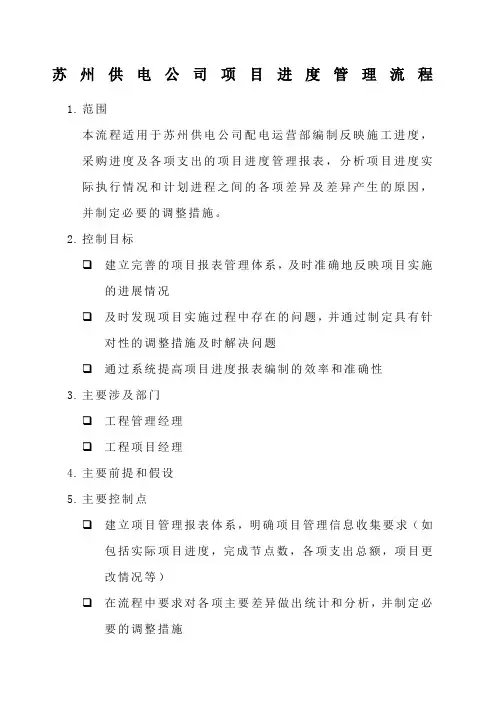

苏州供电公司项目进度管理流程

苏州供电公司项目进度管理流程
1.范围
本流程适用于苏州供电公司配电运营部编制反映施工进度,采购进度及各项支出的项目进度管理报表,分析项目进度实际执行情况和计划进程之间的各项差异及差异产生的原因,并制定必要的调整措施。

2.控制目标
❑建立完善的项目报表管理体系,及时准确地反映项目实施的进展情况
❑及时发现项目实施过程中存在的问题,并通过制定具有针对性的调整措施及时解决问题
❑通过系统提高项目进度报表编制的效率和准确性
3.主要涉及部门
❑工程管理经理
❑工程项目经理
4.主要前提和假设
5.主要控制点
❑建立项目管理报表体系,明确项目管理信息收集要求(如包括实际项目进度,完成节点数,各项支出总额,项目更
改情况等)
❑在流程中要求对各项主要差异做出统计和分析,并制定必要的调整措施
通过系统帮助生成项目进度管理报表,并实现总部及实施单位进度报表资源的共享
6.流程说明
7.主要涉及文档/信息流程。

公司变更一般项目流程

公司变更一般项目流程

公司变更一般项目流程
公司变更一般项目流程主要包括以下几个步骤:需求收集、变更评估、变更决策、变更实施以及变更管理。

首先,需求收集阶段是整个变更项目的起点。

在这一阶段,公司需要与相关方沟通,了解他们的需求和期望,收集变更请求。

这个过程可以通过会议、访谈、问卷调查等方式进行。

接下来是变更评估阶段。

在这一阶段,公司需要对变更请求进行评估,确定变更是否有必要、可行以及对项目产生的影响。

评估的内容包括变更的目标、资源需求、时间成本、风险等方面。

评估结果可以帮助公司决策是否接受变更请求。

然后是变更决策阶段。

在这一阶段,公司需要根据变更评估的结果,综合考虑各方利益,做出决策是否接受变更请求。

公司可以设立变更委员会,由相关领导和专家组成,进行决策和审批。

接下来是变更实施阶段。

在这一阶段,公司需要制定变更实施计划,并组织相关资源实施变更。

实施过程中需要注意风险控制、沟通协调以及质量管理等方面。

变更实施完成后,需要进行变更验证,确保变更已经达到预期效果。

最后是变更管理阶段。

在这一阶段,公司需要对变更进行跟踪和管理,确保变更的稳定性和可持续性。

公司可以建立变更管理数据库,记录变更的历史及相关信息,便于追踪和分析。

此外,公司还可以通过定期审核和评估,对变更管理进行优化和
改进。

综上所述,公司变更一般项目流程包括需求收集、变更评估、变更决策、变更实施以及变更管理。

这些步骤整合各方资源,确保变更的顺利进行,最终实现项目的成功实施。

电力工程公司项目变更管理制度

电力工程公司项目变更管理制度

电力工程公司项目变更管理制度摘要本文档旨在制定电力工程公司项目变更管理制度,以确保项目变更的透明性、一致性和控制性。

该制度规定了项目变更的定义、变更流程的具体步骤以及各方参与者的职责和权责。

1. 引言在电力工程项目实施过程中,由于种种原因,变更需求经常出现。

为了规范项目变更的流程,提高变更管理的效率和控制变更的风险,本公司决定制定本项目变更管理制度。

2. 定义2.1 项目变更:指项目执行过程中,由于需要修改项目目标、范围、进度、成本等方面的需求而做出的调整或改变。

变更可包括项目增加、删除、更改和推迟等情况。

2.2 变更申请:项目参与者将变更需求书面提交给项目经理并提供必要的说明和支持文件的过程。

3. 变更管理流程3.1 变更申请项目参与者发现项目需要进行变更时,应书面提交变更申请。

变更申请应包括变更的原因、范围、影响、时间和成本估算等信息。

3.2 变更评审项目经理召集变更评审会议,邀请相关项目参与者参加。

评审会议应对变更的合理性、影响、风险和可行性进行讨论。

根据评审结果,决定是否批准变更申请。

3.3 变更决策项目经理根据变更评审结果,综合考虑项目目标、资源和约束条件等因素,做出变更决策。

决策结果应书面通知变更申请人。

3.4 变更实施一旦变更决策批准,项目团队按照变更要求进行实施,并确保变更后的项目目标、进度、成本的有效控制。

3.5 变更验收在项目实施过程中,变更的完成应由相关参与者进行验收。

验收结果应及时向项目经理汇报,并记录在项目变更日志中。

4. 参与者职责4.1 项目经理负责项目变更管理的组织和协调工作,包括召集评审会议、做出变更决策、监督变更实施等。

4.2 变更申请人发现项目变更需求并提交变更申请,提供必要的变更信息和支持文件,并配合评审和实施过程。

4.3 变更评审人参加变更评审会议,就变更申请进行综合评审,并提供意见和建议。

5. 结论电力工程公司项目变更管理制度旨在确保项目变更的有效管理和控制。

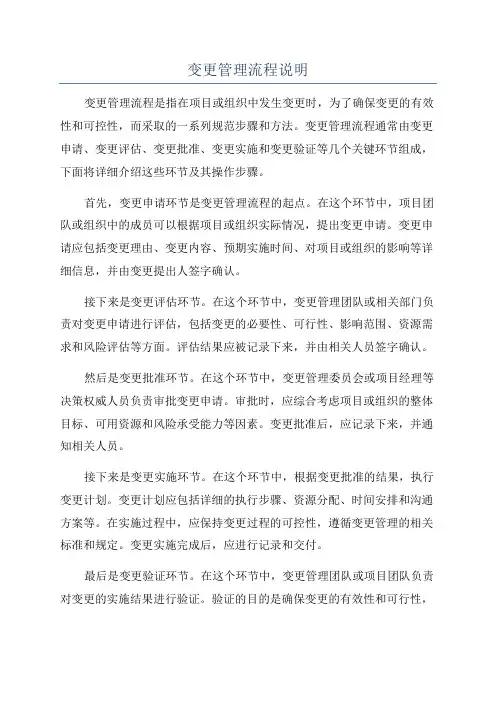

变更管理流程说明

变更管理流程说明

变更管理流程说明变更管理流程是指在项目或组织中发生变更时,为了确保变更的有效性和可控性,而采取的一系列规范步骤和方法。

变更管理流程通常由变更申请、变更评估、变更批准、变更实施和变更验证等几个关键环节组成,下面将详细介绍这些环节及其操作步骤。

首先,变更申请环节是变更管理流程的起点。

在这个环节中,项目团队或组织中的成员可以根据项目或组织实际情况,提出变更申请。

变更申请应包括变更理由、变更内容、预期实施时间、对项目或组织的影响等详细信息,并由变更提出人签字确认。

接下来是变更评估环节。

在这个环节中,变更管理团队或相关部门负责对变更申请进行评估,包括变更的必要性、可行性、影响范围、资源需求和风险评估等方面。

评估结果应被记录下来,并由相关人员签字确认。

然后是变更批准环节。

在这个环节中,变更管理委员会或项目经理等决策权威人员负责审批变更申请。

审批时,应综合考虑项目或组织的整体目标、可用资源和风险承受能力等因素。

变更批准后,应记录下来,并通知相关人员。

接下来是变更实施环节。

在这个环节中,根据变更批准的结果,执行变更计划。

变更计划应包括详细的执行步骤、资源分配、时间安排和沟通方案等。

在实施过程中,应保持变更过程的可控性,遵循变更管理的相关标准和规定。

变更实施完成后,应进行记录和交付。

最后是变更验证环节。

在这个环节中,变更管理团队或项目团队负责对变更的实施结果进行验证。

验证的目的是确保变更的有效性和可行性,以及对项目或组织的影响是否符合预期。

验证结果应被记录下来,并通知相关人员。

除了以上几个关键环节,变更管理流程还应包括变更登记、变更审查和变更回顾等环节。

变更登记是指将变更申请和相关信息进行记录和归档,以便于跟踪和管理。

变更审查是指定期对变更管理流程和相关操作进行评估和审查,以确保其有效性和适应性。

变更回顾是指在一段时间后对已实施的变更进行评估和总结,以获取经验教训和改进措施。

在实际操作中,为了确保变更管理流程的顺利进行,应建立相应的变更管理制度和工具。

苏州供电公司业务流程优化设计项目转变收益评估报告

苏州供电公司业务流程优化设计项目转变收益评估报告
n 苏州供电公司转变收益评估的跨度为苏州供电公司根据埃森哲咨询建议实现改进转变的具 体时间范围。根据埃森哲咨询对苏州供电公司项目前景的展望,实现转变收益的时间跨度 大致在1-4年的范围内;
n 目前,苏州供电公司属于分公司,利润不是其主要考核指标。此份转变收益评估中,有部 分内容(如工程管理方面)是在假设苏州供电公司具有独立的资金分配和使用权的基础上 而形成,主要的目的是为了培养企业未来的竞争能力。
战略性收益 的主要表现
经济性收益 的主要表现
•7 •评估经济性 •收益
EVA 价值树 ……
运营成本 投资耗费
•注释:•3 转变风险与障碍分析为第二阶段交付品; 阴影部分为项目转变收益评估报告部分
•8 •总结
转变决策 转变实施指
导原则 ……
苏州供电公司业务流程优化设计项目 转变收益评估报告
n 鉴于苏州供电公司目前企业经营管理的现状,和管理数据的不完整性,本报告无 法通过量化的分析来评估转变收益,主要以定性分析为主。
苏州供电公司业务流程优化设计项目 转变收益评估报告
转变收益评估报告 -分析结构
苏州供电公司业务流程优化设计项目 转变收益评估报告
•苏州供电公司咨询解决方案转变收益评估的分析结构
• 强调基础数据整理支持资产规划
• 制定网络资产整体回报分析理念 • 制定计划财务指导综合年度计划 • 引入资产水平要求支持资产规划
• 实现工程统筹管理 • 完善项目经理制 • 引入设备状态检修理念
• 完善资产水平评估流程
• 规范维护作业标准工作包
•收益预计
•XX •…
苏州供电公司业务流程优化设计项目 转变收益评估报告
•遵照服务水平协议(时 间和质量要求等)的高绩 效工作管理

ASZZX苏州供电公司业务流程管理优化设计项目业务流程手册之市场分析

ASZZX苏州供电公司业务流程管理优化设计项目业务流程手册之市场分析

市场分析
1.范围
本流程适用于苏州供电公司每年度的电力市场信息收集和分析工作。

2.控制目标
通过对电力市场营销资料进行系统收集、分析和研究,以检查电力营销成果,反思公司电力营销策略并提出调整方案,发现市场趋势和特点,形成苏州供电公司年度市场分析报告,确保苏州供电公司年度营销计划的有效制定。

3.主要涉及部门
❑电力营销部营销策划与管理组
❑电力营销部客户服务中心
4.主要前提和假设
❑相关信息、数据的及时递交
❑苏州供电公司按时召开年度市场分析会议
❑建立营销策划职能岗位体系,负责各项信息的收集和分析整理工作
❑建立有效的数据仓库
❑各类市场信息能够有效获取
5.主要控制点
❑各岗位必须对本年度营销计划相关部分完成情况进行评估和预测
❑由电力营销部营销策划与管理组市场拓展执行经理进行市场分析报告汇总
❑市场分析报告应由电力营销部分管主任召集会议讨论
❑年度市场分析报告必须包括:
制作人和阶段成果
环境分析
销售成果及分析
市场调查报告
竞争分析
客户分析
客户服务分析
需求分析
供电能力分析
政策调整提示和趋势、服务策略实施市场反应
7. 主要涉及文档/信息流程
2020年1月19日星期日11:01:03
1.19.202011:0111:01:0320.1.1911时1分11时1分3秒Jan. 19, 2019 January 202011:01:03 AM11:01:03。

项目变更审批程序

项目变更审批程序在项目管理中,由于各种原因,项目变更是常态。

项目变更可以是范围变更、进度变更、成本变更等等。

为了确保项目的顺利进行,项目变更审批程序的制定和执行至关重要。

本文将为您介绍项目变更审批程序的具体流程和注意事项。

一、变更申请项目变更申请是项目变更审批程序的第一步。

任何项目成员可以提出项目变更申请,包括项目经理、关键团队成员或者相关利益相关者。

变更申请需要详细描述变更内容、原因、影响范围以及可能的风险和机会。

申请人还需提供变更所需的资源和时间估算,并附上相关的支持材料。

二、变更评估项目变更申请提交后,项目团队需要进行变更评估。

评估的目的是确定变更对项目范围、进度、成本、质量和风险的影响。

评估过程中,项目团队需要综合考虑各方面的因素,例如变更的紧急程度、变更的可行性以及变更对项目目标的影响。

评估结果将为后续决策提供参考。

三、变更批准变更评估完成后,项目变更需要经过相应的批准程序。

批准程序的具体内容和流程可以根据项目的特点和组织的要求进行调整。

一般来说,项目变更需要得到项目管理委员会或者相关决策者的批准。

批准者需要审查变更申请、评估结果以及可能的风险和机会,然后做出决策是否批准变更。

四、变更实施一旦项目变更获得批准,接下来就是变更的实施阶段。

在实施阶段,项目团队需要制定详细的变更计划,并与相关各方进行沟通和协调。

变更实施需要严格按照变更计划进行,确保变更过程控制和监督的有效性。

同时,变更实施过程中需要及时更新项目文档和相关记录,以保证项目的整体可控性。

五、变更验证变更实施完成后,需要进行变更的验证。

验证的目的是确保变更的预期效果是否实现,以及变更是否对项目的其他部分产生了负面影响。

验证的过程中,需要进行适当的检查和测试,比如对系统进行功能测试、对文档进行审查等等。

验证结果需要记录并与相关各方进行共享,以便及时调整和纠正。

六、变更关闭变更关闭是项目变更审批程序的最后一步。

在变更关闭阶段,项目团队需要进行综合评估,总结变更的经验教训,并对项目进行归档和交接。

江苏省电力公司输变电工程设计变更

苏电建〔2009〕1111号关于印发《江苏省电力公司输变电工程设计变更管理规定》的通知各供电公司、江苏省电力设计院、各施工单位、监理公司:为切实加强输变电工程设计变更管理,明确责任,规范流程,提高精细化管理水平,公司制定了《江苏省电力公司输变电工程设计变更管理规定》,现予印发,请遵照执行。

附件:江苏省电力公司输变电工程设计变更管理规定二○○九年九月七日主题词:输变电设计变更规定通知江苏省电力公司总经理工作部2009年9月7日印发校对:王展份数:70份江苏省电力公司输变电工程设计变更管理规定第一章总则第一条为更好贯彻执行《关于印发《国家电网输变电工程设计变更管理办法的通知》》(国家电网基建[2007]303号),进一步加强和规范公司输变电工程变更管理工作,有效提高合理控制工程造价的水平,结合公司实际情况,特制定本规定。

第二条新建输变电工程严格采用公司标准化设计成果,凡是未应用标准化设计成果的,设计单位要以书面形式上报省公司基建部,经批准后方可实施。

第三条本管理规定适用于江苏省电力公司系统500千伏及以下输变电新建、扩建、改建工程。

第二章设计变更的定义第四条设计变更是指设计单位提交施工图成品文件至工程投产后一年期间内,因设计或非设计原因引起的对设计文件的变更。

设计原因是指设计单位施工图成品文件中存在的问题、错误和遗漏;非设计原因是指工程施工现场、外部条件发生的改变或建设单位需求产生的变化。

第五条设计变更文件分为设计变更单和工程变更设计单,设计原因引起的设计变更,设计单位出具设计变更单(附件2);非设计原因引起的设计变更,设计单位出具工程变更设计单(附件3)。

第六条设计变更采用分级管理制度,按照变更的程度和预算分为一般设计变更和重大设计变更。

重大设计变更是指改变了初步设计审查确定的工程设计方案、规模、标准等原则意见的设计变更,或单项变更预算增减超过30万元的设计变更;一般设计变更是指除重大设计变更以外的变更。

06、江苏省电力公司输变电工程工程变更签证管理办法(试行)_重点

江苏省电力公司输变电工程工程变更签证管理办法(试行)苏电生[2006]1551号江苏省电力公司输变电工程工程变更签证管理办法(试行)第一章总则第一条为了进一步加强和规范输变电工程建设监理工作,充分发挥监理在工程建设中的作用,有效提高工程投资控制的管理水平,依据国家《建设工程监理规范》、《江苏省电力公司输变电工程建设监理工作管理办法》等管理规定,结合公司实际情况,特制定本管理办法。

第二条本办法适用于江苏省电力公司投资建设的220千伏及以上输变电工程(包括新建、改扩建及技术改造工程)以及国家电网公司、华东电网有限公司委托我公司建设的220千伏及以上输变电工程,110千伏及以下工程和用户工程可参照执行。

第三条本办法中220千伏输变电工程的建设单位一般指市(县)供电公司,500千伏输变电工程的建设单位一般指省公司或受省公司委托的市供电公司。

第二章工程变更的原则第四条工程变更是指构成输变电工程项目施工合同文件所组成部分的变更,主要包括设计变更、施工方案变更、施工工艺变更、工程数量变更、技术规范变更、合同条件修改等。

第五条工程变更分为一般工程变更和重大工程变更。

一般工程变更是指工程内容有变化,单个分项工程增减投资不超过10万元的变更,重大工程变更是指改变建设规模、变更初步设计审查意见或增减投资超过10万元的变更。

第六条工程变更的原则是:(一)工程变更应符合安全运行的需要;(二)工程变更应技术上可行、可靠;(三)变更后的工程不得降低使用标准,应保证工程的质量;(四)工程变更应先办变更手续后实施。

第七条工程变更应由项目监理部牵头,实施闭环管理。

第八条省公司基建部负责工程重大变更的协调、批准,省公司生技部负责对项目监理部工程变更工作的检查、评价。

第三章工程变更的提出第九条工程变更的提出者可以是建设单位、设计单位、承包商和项目监理部。

第一十条设计单位对原设计存在的缺陷提出的工程变更,需详细说明变更原因及费用变化。

第一十一条建设单位提出的工程变更,不得提高建设标准。

某供电公司项目变更管理流程

1.范围本流程适用于苏州供电公司配电运营部负责的工程项目在实施过程中由于出现影响项目进展或出现质量等问题,而须对项目的设计、施工等进行变更的申请,具体变更内容的确定以及对更改的控制和记录的过程。

2.控制目标利用规范的工作流程合理的确定项目变更的具体内容,确保工程质量,调整项目进度计划,控制工程项目造价明确项目变更审批机制及各有关部门和人员在整个过程中的责任和分工及时、完整的记录项目变更内容及其对项目计划进度和成本的影响完整的将每个项目中历次项目变更文档进行有序的归档3.主要涉及部门服务商(设计、施工)工程管理经理工程项目经理配网规划主管4.主要前提和假设《项目变更申请审批规定》由工程管理经理制订,包括项目变更的审批机制和权限等规定。

5.主要控制点工程项目经理和服务商依据工程管理经理制定的《项目变更申请审批规定》提出项目变更申请工程项目经理组织服务商(设计)、监理公司审核项目变更申请并确定项目变更方案,按《项目变更申请审批规定》确定上报工程管理经理或执行与否工程管理经理对上报的项目变更申请进行审核(技术、进度、质量、造价等的影响),作出同意与否的决定工程项目经理执行项目变更,及时、完整的记录项目变更内容及其对项目计划和成本的影响(项目变更记录表),将项目变更文件归档若项目变更涉及可研方案的变更,工程管理经理配合配网规划主管共同对项目变更进行审核,由配网规划主管调整可研方案6. 流程说明工程项目经理工程管理经理配网规划主管项目变更管理服务商(设计/施备注内容包括:项目变更原因及理由项目变更方案项目变更对工程质量影响及其技术的先进性项目变更对工程造价影响项目变更对计划进度影响在实施单位组织审核前一周,工程项目经理将项目变更申请录入系统或以文件形式分送至所有相关单位和人员各相关单位和人员收到项目变更申请后,应及时与项目负责人勾通,以便完善项目变更方案工程项目经理组织设计单位、监理公司对项目变更申请进行审核。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
