关于调整合肥市建设工程定额人工费的通知各有关单位:
根据安徽省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔2013〕155号)和安徽省建设工程造价管理总站《关于调整执行建设工程定额人工费的实施意见》(造计〔2013〕16号)精神,现对合肥市定额人工费调整做如下规定:
系数
合建办
[2001]99号
合建管
[2000]92号
合建管调整内容合肥市区
工日数量×3
6."86元
工日数量×3
6."86元县区工日数量×
38."66元工日数量×
39."95元工日数量×
38."66元工日数量×
38."66元徽省估价表》
2000年《安徽省仿古建筑及园林工程
估价表》
1999年《全国统一房屋修缮工程预算定
额安徽省综合价格》
2005年《安徽省建设工程量清单计
价规范》及其配套的清单计价依据
2009年《安徽省城市建筑、装饰装修工
程计价定额综合单价》、《安徽省安装
工程(常用册)计价定额综合单价》
2010年《安徽省城市轨道交通计价定额
综合单价》

建价[2008]1号 关于贯彻执行安徽省调整建设工程定额人工费标准的通知

建价[2008]1号 关于贯彻执行安徽省调整建设工程定额人工费标准的通知

关于贯彻执行我省调整建设工程定额人工费标准的通知建价[2008]1号各建设、设计、施工、造价咨询、招标代理、监理单位:为及时贯彻执行安徽省建设厅《关于调整建设工程定额人工费的通知》(建定函[2007]897号)、安徽省建设工程造价管理总站《关于调整执行建设工程定额人工费的实施意见》(造计[2007]33号)及安庆市建委《转发省建设厅“关于调整建设工程定额人工费的通知” 的通知》(建质发[2008]3号)的文件精神,我站根据定额与清单计价方式的不同特点,研究制定出以下具体调整计算办法,请遵照执行。

一、定额计价方式下,各专业工程计价程序见附件一;二、清单计价方式下,编制控制价时,人工单价按造价管理站发布的当期市场人工单价计列;编制投标报价时,人工单价可在造价管理部门发布的当期市场人工单价至39元区间内自主确定;计价时企业管理费、利润及规费㈠的计取基数一律为31元(每工日)。

各专业工程计价程序见附件二;三、本通知自2008年1月1日起执行,对于跨年度的工程按工程合同的约定办理;四、涉及本地区调整执行中的具体问题由市建设工程造价管理站负责解释。

安庆市建设工程造价管理站二00八年元月九日附件一:定额计价方式下各专业工程计价程序附件二:清单计价方式下各专业工程计价程序抄报:省造价总站、市建委、市招标局抄送:各相关单位附件一:安庆市定额计价方式下各类专业工程造价计算程序1、2000年全国统一建筑工程基础定额安徽省建筑工程综合估价表㈠定额直接费㈡流动施工津贴=定额工日×3.5元㈢材料价差=∑(信息价-定额价)×材料消耗量㈣计取综合费=[㈠+㈡+㈢]×综合费率㈤安全防护文明施工措施费=[㈠+㈡+㈢]×规定费率×(1+税率)㈥定额人工费调整=定额工日×9.66元×(1+税率)㈦机械台班费中人工调整=工日总量×9.66元×(1+税率)㈧工程总造价∑=㈠+㈡+㈢+㈣+㈤+㈥+㈦2、1999年全国统一建筑工程基础定额安徽省装饰工程综合估价表㈠定额直接费㈡流动施工津贴=定额工日×3.5元㈢材料价差=∑(信息价-定额价)×材料消耗量㈣计取综合费率=(定额人工费+流动施工津贴)×综合费率㈤定额测定编制管理费=[㈠+㈡+㈢+㈣] ×1.24‰㈥计取税金=[㈠+㈡+㈢+㈣+㈤] ×税率㈦安全防护文明施工措施费=(定额人工费+流动施工津贴)×规定费率×(1+税率)㈧定额人工费调整=定额工日×15.81元×(1+税率)㈨机械台班费中人工调整=工日总量×9.66元×(1+税率)㈩工程总造价∑=㈠+㈡+㈢+㈣+㈤+㈥+㈦+㈧+㈨3、2000年全国统一安装工程预算定额安徽省估价表㈠定额直接费㈡流动施工津贴=定额工日×3.5元㈢材料价差=∑(信息价-定额价)×材料消耗量㈣计取综合费率=(定额人工费+流动施工津贴)×综合费率㈥计取税金=[㈠+㈡+㈢+㈣+㈤] ×税率㈦安全防护文明施工措施费=(定额人工费+流动施工津贴)×规定费率×(1+税率)㈧定额人工费调整=定额工日×9.66元×(1+税率)㈨机械台班费中人工调整=工日总量×9.66元×(1+税率)㈩工程总造价∑=㈠+㈡+㈢+㈣+㈤+㈥+㈦+㈧+㈨4、1999年全国统一房屋修缮工程预算定额安徽省综合价格(土建、安装分册)㈠定额基价㈡计取综合费用=定额人工费×综合费率(包工不包料53%,包工包料140%)㈢计取税金=[㈠+㈡] ×税率㈣定额人工费调整=定额工日×(39-19.69-2.0)元×(1+税率)㈤机械台班费中人工调整=工日总量×(39-19.69-2.0)元×(1+税率)㈥工程总造价∑=㈠+㈡+㈢+㈣+㈤5、2000年全国统一市政工程预算定额安徽省估价表Ⅰ。

安徽省住房和城乡建设厅关于调整建设工程定额人工费的通知-建标[2013]155号

安徽省住房和城乡建设厅关于调整建设工程定额人工费的通知-建标[2013]155号

安徽省住房和城乡建设厅关于调整建设工程定额人工费的通知
正文:
---------------------------------------------------------------------------------------------------------------------------------------------------- 安徽省住房和城乡建设厅关于调整建设工程定额人工费的通知
(建标〔2013〕155号)
各市住房城乡建设委(城乡建设委)、建管局(处),广德、宿松县住房城乡建设委(局),省直有关厅局:为客观反映建筑市场劳动力价格的变化,合理确定建设工程造价,维护建设工程各方的合法权益,促进建设市场健康有序发展,经测算,决定将我省建设工程定额人工费单价由57元/工日调整为68元/工日。

现就调整执行的有关问题通知如下:
一、凡在我省从事建筑、安装、装饰装修、市政、房屋修缮、抗震加固、园林绿化及仿古建筑、城市轨道交通等工程,并执行现行计价依据的均执行本通知。

二、调整增加的人工费只计取税金,不计取其他费用。

三、调整执行的具体事宜由安徽省建设工程造价管理总站负责办理。

四、本通知自2013年11月1日起执行。

2013年10月15日
——结束——。

关于调整建设工程定额人工费的通知

关于调整建设工程定额人工费的通知

关于调整建设工程定额人工费的通知
(发稿时间:2007-12-13 阅读次数:20265)
建定函〔2007〕897号各市建委、建管局(处),省直有关厅局:
随着我省经济的不断发展,建筑市场劳务价格(含劳务基本工资、社会保障费用、住房公积金等)有了较大幅度上涨,带来定额人工费单价、社会保障等费用的上涨。

因此,我省现行建设工程计价依据中定额人工费单价应随市场变化而调整。

为深入贯彻落实科学发展观,促进我省建筑市场有序健康发展,在认真测算的基础上,经研究决定,将我省建设工程定额人工费单价调整为39元/工日。

现将调整执行的有关问题通知如下:
一、凡在我省从事建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑等工程,并执行现行建设工程计价依据的均执行本通知。

二、调整增加的人工费不参与取费,只计取税金。

三、调整执行的相关具体事宜由安徽省建设工程造价管理总站负责办理。

四、本通知自2008年1月1日起执行。

安徽省建设厅
二○○七年十二月十三日
抄报:建设部
抄送:各市造价(定额)站。

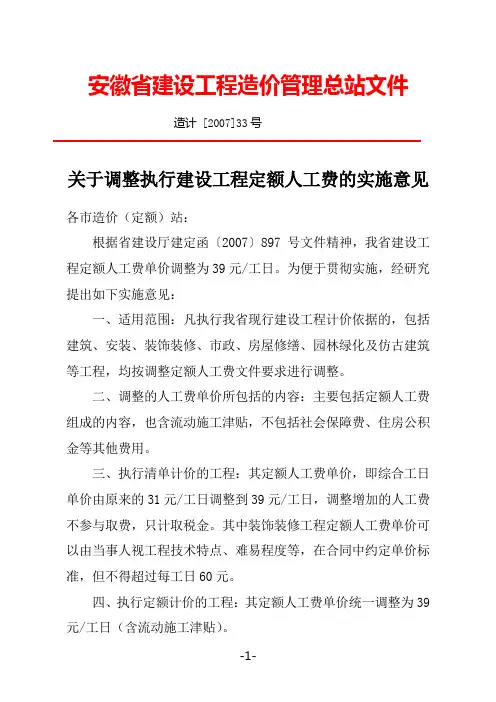

造计 [2007]33 关于调整执行建设工程定额人工费的实施意见造计[2007]33号

造计 [2007]33  关于调整执行建设工程定额人工费的实施意见造计[2007]33号

安徽省建设工程造价管理总站文件造计 [2007]33号关于调整执行建设工程定额人工费的实施意见各市造价(定额)站:根据省建设厅建定函〔2007〕897号文件精神,我省建设工程定额人工费单价调整为39元/工日。

为便于贯彻实施,经研究提出如下实施意见:一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑等工程,均按调整定额人工费文件要求进行调整。

二、调整的人工费单价所包括的内容:主要包括定额人工费组成的内容,也含流动施工津贴,不包括社会保障费、住房公积金等其他费用。

三、执行清单计价的工程:其定额人工费单价,即综合工日单价由原来的31元/工日调整到39元/工日,调整增加的人工费不参与取费,只计取税金。

其中装饰装修工程定额人工费单价可以由当事人视工程技术特点、难易程度等,在合同中约定单价标准,但不得超过每工日60元。

四、执行定额计价的工程:其定额人工费单价统一调整为39元/工日(含流动施工津贴)。

1、现行计价依据的定额人工费单价已由19.69元/工日调整到25.84元/工日,现再次统一调整为39元/工日,调整价差(见表1)作为人工费价差,计取税金后,计入工程总价。

表1 人工费单价调整表2、对于执行1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工综合工日单价分别为19.69元/工日、22.00元/工日、26.00元/工日,按表2计算人工价差,其价差计取税金后,计入工程总价。

表2 装饰工程人工费单价调整表3、施工机械台班费中的人工费调整应根据相应的定额和施工机械台班费用定额,结合工程量,分析机械台班用工后,进行人工价差调整,其调整部分计取税金后,计入工程总价。

五、调整的定额人工费单价,自2008年1月1日起执行。

对于跨年度的工程按工程合同约定办理。

二○○七年十二月二十日抄报:省建设厅。

安徽省“造计〔2010〕25号”定额人工费调整文件

安徽省“造计〔2010〕25号”定额人工费调整文件

安徽省“造计〔2010〕25号”定额人工费调整文件造计〔2010〕25号各市造价(定额)站:根据省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔2010〕211号)文件精神,我省建设工程定额人工费单价调整为47元/工日。

为便于贯彻实施,经研究提出如下实施意见:一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑、城市轨道交通、抗震加固等工程,均按调整定额人工费文件要求进行调整。

二、调整的人工费单价所包括的内容:主要包括定额人工费组成的内容及流动施工津贴,不包括社会保障费、住房公积金等其他费用。

三、执行清单计价的工程:1、对于执行2005年《建设工程工程量清单计价规范》及其配套清单计价依据的,原定额人工费单价为31元/工日,现调整为4 7元/工日,调整增加的人工费不参与取费,只计取税金。

其中装饰装修工程定额人工费单价可以由当事人视工程技术特点、难易程度等,在合同中约定单价标准,但不得超过每工日70元。

2、对于执行2009年《安徽省建筑、装饰装修工程计价定额综合单价》、《安徽省安装工程(常用册)计价定额综合单价》的,定额人工费单价由39元/工日调整到47元/工日,调整增加的人工费不参与取费,只计取税金。

3、对于执行2010年《安徽省城市轨道交通工程计价定额综合单价》的,定额人工费单价由39元/工日调整到47元/工日,调整增加的人工费不参与取费,只计取税金。

四、执行定额计价的工程:其定额人工费单价统一调整为47元/工日(含流动施工津贴),取消定额人工工日地区和定额项目差价。

1、对于执行2000年定额计价依据的,原定额人工费单价(分别为27.64元/工日、25.84元/工日、24.55元/工日)统一调整到47元/工日,其价差计取税金后,计入工程总价。

2、对于执行1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工费单价(分别为19.69元/工日、22.00元/工日、26.00元/工日)现统一调整为47元/工日,其价差计取税金后,计入工程总价。

合肥市建设工程造价管理站文件人工费调整.doc

合肥市建设工程造价管理站文件人工费调整.doc

合肥市建设工程造价管理站文件人工费调整1合肥市建设工程造价管理站文件合造价字[2008]001号关于调整合肥地区建设工程定额人工费的通知合肥地区各有关单位:根据安徽省建设厅《关于调整建设工程定额人工费的通知》(建定函〔2007〕897号)和《关于调整执行建设工程定额人工费的实施意见》(造计〔2007〕33号)文件精神,现对合肥地区定额人工费调整做如下规定:一、调整范围:合肥地区的建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑等工程按现行的计价依据计算工程造价的,均按本文件要求进行定额人工费调整。

二、调整内容:1、以定额为工程造价计算依据的,调整后的建筑、安装、市政、房屋修缮、园林绿化及仿古建筑等工程人工工日单价:市区41.73元/工日、三县37.05元/工日(含流动施工津贴),装饰装修工程人工工日单价调整为: 市区44.04元/工日、三县39.36元/工日(含流动施工津贴),具体调整按下表进行:2、以工程量清单为工程造价计算依据的(不分市区与三县)(1)、发包方在编制工程拦标标底时,其消耗量定额人工费单价由31元/工日调整为39元/工日,调整增加的人工费不计取管理费、利润、组织措施费、规费(不可竞争费),只计取税金。

(2)、为保障建筑工人工资(农民工工资)的最低支付标准,承包方在投标报价时,其人工费工日单价不得低于39元/工日。

三、调整时间和调整方式:1、调整的定额人工费,自2008年1月1日起执行。

2、2008年1月1日以前开工的在建工程,按以下规定办理:⑴、已完的工作量,其人工工日单价仍按原施工合同的约定执行。

⑵、未完的工作量,其人工工日单价执行本文件第二条。

⑶、以工程量清单为计价依据的工程项目,其投标报价中人工工日单价低于39元/工日,可进行调整,但调整的人工工日单价不得超过8元/工日且增加的工日单价不得超过39元/工日。

3、调整增加的人工费列入工程造价,按合同约定的方式支付4、她们宁可做一时的女王,不愿一世的平庸。

关于调整合肥市建设工程定额人工费的通知--合造价(2013)13号

关于调整合肥市建设工程定额人工费的通知--合造价(2013)13号

合肥市建设工程造价管理站合造价〔2013〕13号关于调整合肥市建设工程定额人工费的通知各有关单位:根据安徽省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔2013〕155号)和安徽省建设工程造价管理总站《关于调整执行建设工程定额人工费的实施意见》(造计〔2013〕16号)精神,现对合肥市定额人工费调整做如下规定:一、调整范围合肥市区、巢湖市、肥东县、肥西县、长丰县、庐江县的建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑、城市轨道交通、抗震加固等工程按现行的计价依据计算工程造价的,均按本文件要求进行定额人工费调整。

二、调整内容1、调整后的建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑、城市轨道交通、抗震加固等工程人工工日单价为68元/工日(含流动施工津贴),具体调整按下表进行:建设工程定额人工费调整表2、各定额中施工机械台班费所含的人工费按上表进行调整。

3、巢湖市、肥东县、肥西县、长丰县、庐江县建设工程定额人工工日单价均按68元/工日,使用2000年《全国统一建筑工程基础定额安徽省综合价目表合肥地区综合价格》(第二版)不再乘以0.99系数;使用2000年《全国统一安装工程预算定额安徽省估价表》(合建管[2000]92号)和2000年《全国统一市政工程预算定额安徽省估价表》(合建管[2000]96号)均执行合肥市区结算系数。

4、原建筑、安装、装饰、市政、房屋修缮、园林绿化及仿古建筑工程费用定额所含的流动施工津贴,仍按其工程造价计价程序计算。

5、以工程量清单为工程造价计算依据⑴招标人在编制招标控制价时,其消耗量定额人工费单价调整为68元/工日;⑵为保障建筑工人工资(农民工工资)的最低支付标准,投标人在投标报价时,其人工费工日单价不得低于68元/工日。

6、调整增加的人工费只计取税金,不计取其他费用。

三、调整时间1、调整的定额人工费,自2013年11月1日起执行。

2、2013年11月1日以前已招标的工程和直接发包的工程,按以下规定办理:⑴合同对人工费明确约定不予调整的,仍按原合同执行;⑵合同对人工费调整已约定或约定不明的,2013年11月1日未完工作量,人工工日单价执行本文件第二条。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安徽省建设工程人工费调整通知
作者:ly建筑定额来源:网络点击数:更新时间:2009-10-27
关于上报我省建设工程人工费管理
造计函〔2006〕22号
建设部标准定额司:
根据贵司关于开展建设工程人工费管理调查工作的要求,现将我省在人工费的管理、标准及发布制度的建立等方面的情况予以函报。

1、我省近年来的人工费的管理一直实行的是由省站统一发布管理。

并依据国家工资政策的变化做相应的测算调整。

人工费标准分两种:省会城市略高,其它各市均为统一标准。

虽然人工工资根据市场行情做了适时调整,但与市场仍有一定差距,这也是导致施工企业人工费亏损的原因之一。

为了解决这一问题,我站拟从2006年第三季度起,逐步建立我省建设工程人工工资标准的测定与发布制度,并不同工种、岗位,每季度在“安徽工程造价信息网”和《工程造价》期刊上发布一次建筑市场人工工资标准信息。

2、我省现行各类预算定额发布时间主要是2000年,其工资标准为25.84元/工日,省会合肥市的单价为27.64元/工日。

2005年实行工程量清单计价,我省人工费的单价调整为31元/工日,对于装饰工程,其单价可高于31元/工日,但不得超过50元/工日,其具体标准由甲乙双方在合同中约定。

2005年消耗量定额的人工费组成与建标[2003]206号文件一致。

3、我省没有建立统一的人工费单价指数发布制度,根据部分地市发布的建设工程市场人工单价,我站经综合整理后如下表所示:
建筑(元/工日)装饰(元/工
日)安装(元/工日)
技工30—55 技工
32—60 技工28—60
普工(辅助工)22—40 普工(辅助工)24—40 普工(辅助工)23—40
安徽省建设工程造价总站
○○六年六月二十日。
