会议会展中心室内装饰装修工程技术标会议会展中心是举办大型展览、会议、演出等活动的场所,旨在为人们提供高品质的交流与娱乐体验。

在会议会展中心的设计和建造过程中,室内装饰装修工程的技术标准是非常重要的,因为它关乎到整个场馆的舒适度、美观度和安全度。

一、基本标准首先,在会议会展中心的室内装饰装修工程中,要遵守国家有关建筑安全和消防法规的规定。

同时,在设计和建造过程中,要考虑到场馆的使用环境和特点,如人流量、设备要求、声光效果等方面,尽可能地实现功能的完善和效果的最佳化。

其次,会议会展中心的室内装饰装修工程还要符合国家有关建筑规范、材料性能和环保要求的相关规定。

比如,材料的安全性、耐火性、防潮性、隔音性、热传导性等必须符合标准,以保障场馆的使用质量和人员安全。

二、设计标准在会议会展中心的设计中,室内装饰装修工程的技术标准应包括以下几个方面:1.设计风格。

不同的活动场馆要求不同的设计风格,如欧洲古典、现代简约、中式华丽等等。

在设计阶段中,要根据不同场馆的定位和使用要求来确定最适合的风格,并对其进行有效的实施。

2.色彩搭配。

色彩的搭配是设计中的重要环节。

在会议会展中心的室内装饰装修工程中,色彩搭配的合理性将直接影响到整个场馆的美观度和环境气氛。

综合考虑场馆类型、活动性质、人群需求、品牌形象等多个因素,选择合适的色彩方案,让整个场馆在颜色鲜明、和谐搭配、统一配比的同时,还能凸显不同活动的特点和风格。

3.照明设计。

照明设计也是室内装饰装修工程中不可忽略的一环。

要根据不同场馆的使用情况,选择适合的照明类型,如水晶灯、吊灯、落地灯、墙灯等等,并对其进行合理的布局和设置。

光线的流动和强弱,映射和暗影,能够营造出不同的氛围和感受,提升场馆的整体品质。

4.材料选择。

材料的选择也是极为重要的一环。

在会议会展中心的室内装饰装修工程中,要选择符合国家标准和环保要求的高品质材料,如石材、木材、地板、玻璃、钢铁等等,并对其进行有效的设计和应用。

武汉市统一战线历史展览展示厅装修技术标

武汉市统一战线历史展览展示厅装修技术标

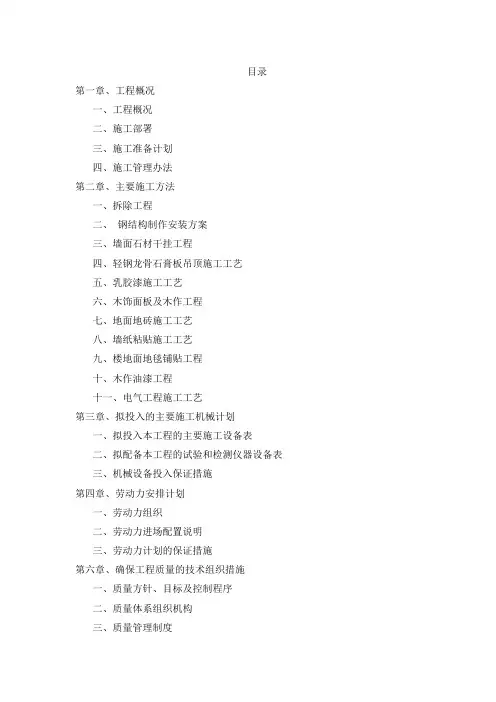

目录第一章、工程概况一、工程概况二、施工部署三、施工准备计划四、施工管理办法第二章、主要施工方法一、拆除工程二、钢结构制作安装方案三、墙面石材干挂工程四、轻钢龙骨石膏板吊顶施工工艺五、乳胶漆施工工艺六、木饰面板及木作工程七、地面地砖施工工艺八、墙纸粘贴施工工艺九、楼地面地毯铺贴工程十、木作油漆工程十一、电气工程施工工艺第三章、拟投入的主要施工机械计划一、拟投入本工程的主要施工设备表二、拟配备本工程的试验和检测仪器设备表三、机械设备投入保证措施第四章、劳动力安排计划一、劳动力组织二、劳动力进场配置说明三、劳动力计划的保证措施第六章、确保工程质量的技术组织措施一、质量方针、目标及控制程序二、质量体系组织机构三、质量管理制度四、技术交底措施五、三检制度措施六、隐蔽工程验收规定七、材料质量控制措施八、计量、测量、试验管理规定第七章、确保安全生产的技术组织措施一、安全施工目标二、安全交底措施三、主要设备安全操作规程四、施工用电管理规定五、防火管理规定及消防措施六、三宝、四口强制措施七、季节性安全施工八、现场应急预案第八章、确保工期的技术组织措施一、施工进度计划及说明二、保证工期的技术及组织措施三、工期延误后的抢工措施第九章、确保文明施工的技术组织措施一、文明施工目标二、文明施工管理制度三、文明施工管理体系四、施工用电管理措施五、降低环境污染、噪音技术措施六、卫生管理措施第十章、施工总进度计划表第十一章、施工总平面布置图一、施工平面布置计划二、施工用电措施三、施工用水第一章、工程概况一、工程概况A、项目名称:武汉市统一战线历史展览展示厅装修工程B、建设地点:采购人指定地点C、项目内容:历史展览展示厅装修D、工期要求:35日历天施工范围:1、编制范围:招标人提供的工程量清单、施工图、招标要求和答疑纪要明确的施工范围。

2、质量要求:施工范围内的所有工程施工要求达到国家施工验收规范标准,并符合设计要求。

3、编制目的本文件是对“武汉市统一战线历史展览展示厅装修工程武汉市统一战线历史展览展示厅装修工程”(以下简称本工程)在施工部署、施工管理、劳动力组织、材料设备供应、施工工艺、施工进度计划、新工艺新材料选用、质量安全保证措施、文明施工、环保施工等方面做出的详细而周全的施工组织设计。

科学技术馆展品展项及布展招标文件技术标

科学技术馆展品展项及布展招标文件技术标

湖南省科学技术馆展品展项及布展投标文件(技术标部分)项目名称: ****************************** 投标文件内容:技术标部分投标人:**********************(盖公章)法定代表人或其委托代理人:(签字或盖章)日期: 2013 年 12 月 7 日目录1、项目管理机构配备2、施工组织设计和方案派驻本工程现场工程管理、技术人员汇总表姓名本工程拟任岗位年龄性别上岗资格证明专业年限职务和职称安排上岗起止时间****** 项目经理** 男详见附件10年项目经理工程师开工至竣工*** 技术负责人** 男详见附件5年施工管理开工至竣工*** 施工员男详见附件8年施工员开工至竣工***质检员男详见附件10年质检员开工至竣工** 材料员** 女详见附件3年材料员开工至竣工本表可加长一旦我单位中标承接本工程,将实行项目经理负责制,并配备上述项目管理班子。

上述填报内容真实,若不真实,愿按有关规定接受处理。

说明:项目经理到位率承诺达到 80 %以上,即每个月不少于 24 天。

现场技术负责人到位率承诺达到 90 %以上,即每个月不少于 27 天。

注:列入本表人员如更换,需经发包单位同意。

擅自更换或不到位属违约行为。

投标单位:(盖章)广东虹雨照明工程建设有限公司法定代表人:(签字盖章)日期:2013 年 12月 6 日项目经理简历表姓名**** 性别男职务项目经理职称工程师学历本科年龄34身份证号码44172319790******X 社会保险条码项目经理资质贰级建造师资质证编号粤*****所负责的已完成及在建工程项目情况建设单位佛山益康置业有限公司项目名称佛山岭南天地-D地块酒店公寓泛光照明工程开竣工日期2011-10-8~2012-2-8工程质量合格备注:每表一人,附身份证复印件及有关证书复印件。

投标单位:(盖章)广东虹雨照明工程建设有限公司法定代表人:(签字盖章)日期:2013 年 12月 6 日现场技术负责人简历表姓名何文辉性别男职务项目经理职称学历本科年龄28身份证号码******** 社会保险条码专业资格证书名称贰级建造师资格证编号*****所负责的已完成及在建工程项目情况建设单位保利(海陵岛)房地产开发有限公司项目名称保利银滩A区、U区项目外墙泛光照明建设规模8.5万m2开竣工日期2011-12-30~2012-12-30工程质量良好备注:每表一人,附身份证复印件及有关证书复印件。

会议会展中心室内装饰装修工程技术标(doc 94页)

会议会展中心室内装饰装修工程技术标(doc 94页)

会议会展中心室内装饰装修工程技术标(doc 94页)目录第一章综合说明一、工程概括1、工程名称:河北建投(固安)农业科技产业园项目国际会议会展中心室内装饰装修工程。

2、工程地点:河北省固安县南部的牛驼镇和温泉园区境内,大广高速与106国道连接线旁。

3、工期要求:120日历天,具体开工日期以建设单位通知进场之日始。

4、质量标准:达到国家验收规范合格标准。

5、投标范围:施工图纸、工程量清单及招标人所要求的全部内容。

二、装饰工程设计概况1、顶棚工程:⑴、石膏板造型吊顶;⑵、涂刷乳胶漆顶棚饰面;⑶、铝扣板吊顶;2、墙饰面工程:⑴、乳胶漆墙饰面粉刷;⑵、瓷砖墙饰面;3、地面工程:⑴、铺装防滑地砖,高瓷砖踢脚板;石材过门石。

4、门窗工程:⑴、成品免漆装饰门三、管理目标工程质量:按照ISO9000质量标准加强质量控制,按照GB50210—2001《建筑装饰装修工程质量验收规范》施工,使工程质量达到国家质量验收规范合格标准。

工期目标:按照招标文件中规定施工进度的要求,我公司在工期要求时间内完成全部施工内容,保证按期竣工。

安全生产:确保安全生产达标,统一标识,封闭施工,严格管理,各种设施机具安全、良好、可靠,各种防护措施安全有效。

无行车事故,无机械事故,无重大伤亡、火警事故,一般小型工伤事故频率控制在1.5‰以内。

文明施工:达到市级文明工地标准,坚持办公区域园林化,生活区域庭园化,临建设施标准化,现场布置规范化,施工管理科学化,日战日清经常化的“六化”标准,积极维护市容市貌,密切配合交通部门做好交通疏导工作,充分展示我公司的最佳优秀施工企业的综合实力和企业形象。

环境保护:达到环保要求,严格对易燃、易爆、污染、化学物料的管理。

防止跑冒滴漏的水、油及粉尘的控制,最大限度的减少机械噪音,做好防尘,不污染环境。

成品保护:采取必要的成品保护措施,交付精品工程,工程竣工后做到窗明几净、地净玻璃明,并提供优质的售后服务。

四、施工组织设计编制依据及目的根据建设单位提供施工图纸、招标文件的要求,针对本工程的施工组织,施工管理,劳动力组织,材料设备,施工工艺,进度计划,质量安全措施等做详细的设计规划,工程量更加合理而有效,使本工程在装饰施工各个过程中,各个环节中处于受控状态,达到高质量,高标准,使业主满意。

会展工程施工技术标准

会展工程施工技术标准

会展工程施工技术标准一、引言会展工程施工技术标准是在会展工程施工过程中,为了保证工程质量、安全和进度,指导和规范施工人员进行工作所制定的一系列标准规范。

会展工程施工技术标准的制定,旨在提高施工质量、减少安全事故、保证工程进度,为会展活动的顺利开展提供保障。

二、施工前的准备工作1. 确定施工方案:施工前应根据设计图纸和施工要求,制定详细的施工方案,包括工程分包,施工步骤,施工计划等。

2. 组织好施工队伍:根据工程需要,配备足够的施工人员和具备相应技术水平的施工队伍,确保施工过程中能够高效顺利进行。

3. 确认施工材料:根据设计要求和施工方案,准备好所需的施工材料,确保材料的质量和数量符合要求。

4. 安全策划:制定好施工过程中的安全措施和应急预案,做好施工安全工作,杜绝安全事故的发生。

5. 现场勘查:施工前应进行现场勘查,了解施工场地的地形、地质和环境等情况,为施工的顺利进行提供参考。

三、施工中的技术要求1. 施工管理:严格执行施工方案,加强施工现场管理,做好施工记录和施工过程中的监督和检查工作,确保施工质量和安全。

2. 资料整理:做好施工记录和资料整理工作,包括施工日志、验收记录、检测报告等,便于后期的验收和资料归档。

3. 施工质量:严格按照设计图纸和技术标准进行施工,确保施工质量符合要求,杜绝质量问题。

4. 施工进度:按照施工计划进行施工,合理安排施工人员和各项工作,保证施工进度符合要求,避免延误工期。

5. 施工安全:严格遵守施工安全规定,做好安全防护工作,加强安全教育和监督,防止施工安全事故的发生。

四、施工结束后的验收和总结1. 施工验收:按照设计要求和技术标准进行工程验收,对施工质量和工程完成情况进行检查核实,确保工程质量符合要求。

2. 问题整改:对于工程中存在的质量问题和安全隐患,应及时进行整改,确保工程完工后达到设计要求和标准。

3. 施工总结:对施工过程进行总结和评估,总结经验教训,为今后的施工工作提供借鉴和参考,不断提高施工水平和质量。

展览馆施工组织设计(技术标)

展览馆施工组织设计(技术标)

展览馆施工组织设计(技术标)目录第一章、总体概述 (1)第一节、工程内容概述 (1)第二节、编制说明 (1)第三节、编制依据 (2)第四节、工程目标 (2)第五节、施工组织总体设想 (3)第二章、项目管理机构人员配备 (4)第一节、项目管理机构配备情况统计表 (6)第二节、项目管理机构配备情况辅助说明资料 (7)第三章、施工进度计划和工期图及保证措施 (12)第一节、施工进度计划及工期图 (12)第二节、拖延工期处罚措施 (13)第三节、各阶段进度的保证措施 (13)第四节、各单体工期、单体节点工期的合理措施 (23) 第四章、工程质量保证措施 (25)第一节、质量目标和指标 (25)第二节、质量管理体系与措施 (26)第三节、质量技术管理班子和制度 (27)第四节、材料质量控制 (29)第五节、机械设备投入保证质量 (31)第七节、组建高素质的施工队伍 (35)第八节、质量奖惩措施 (35)第十节、工程质量的可追溯性 (35)第五章、安全文明施工保证措施 (41)第一节、安全文明管理体系与措施 (41)第二节、项目部人员安全职责 (47)第三节、高空作业安全防范措施 (51)第四节、吊装安全技术保证措施 (54)第五节、施工防火、防触电、防洪、防坠落、防倒塌应急措施 (56) 第六节、文明管理体系与措施 (63)第七节、环境保护措施 (69)第六章、拟投入主要机具和劳动力安排 (71)第一节、施工机械配置计划 (71)第二节、施工机械配备原则 (72)第三节、施工机械保养维护 (73)第四节、劳务力来源 (74)第五节、劳动力安排计划 (74)第六节、高峰期间的劳动力保证措施 (76)第七章、控制工程造价的主要措施 (78)第八章、施工现场平面布置 (79)第一节、生产、生活临设部署 (80)第二节、临时电、水、道路、消防设施部署 (81)第三节、材料堆放部署 (81)第四节、施工机械现场部署 (82)第五节、施工垃圾的处理 (82)第六节、总平面部署 (82)第九章、重点部位施工组织措施、技术方案 (84)第一节、施工准备工作 (84)第二节、施工总体部署及施工区段划分 (88)第三节、主要材料加工及制作方案 (91)第四节、各施工阶段施工工序 (115)附表一:拟投入本项目的主要施工设备表 (186)第一章、总体概述第一节、工程内容概述1、工程名称:2、建设单位:3、建设地点:4、总设计单位:5、专业设计单位:6、工程概况:7、工程招标范围:第二节、编制说明本工程施工组织设计的编制本着对建设单位绝对负责和对工程质量终身负责的态度,以“科学、经济、优质、高效、安全、文明”为原则进行编制。

会议会展中心室内装饰装修工程技术标

会议会展中心室内装饰装修工程技术标

目录第一章综合说明 ..................................................................................................................... - 2 -一、工程概括 ............................................................................................................................. - 2 -二、装饰工程设计概况 ............................................................................................................. - 2 -三、管理目标 ............................................................................................................................. - 2 -四、施工组织设计编制依据及目的 ......................................................................................... - 3 -五、工程建设标准 ..................................................................................................................... - 3 - 第二章劳动力方案及保证措施.............................................................................................. - 5 -一、劳动力方案与组织管理 ..................................................................................................... - 5 -二、劳动力保证措施 ................................................................................................................. - 7 - 第三章工程管理班子成员设置.............................................................................................. - 9 -一、工程管理组织机构配置图 ................................................................................................. - 9 -二、工程部管理岗位职责 ......................................................................................................... - 9 - 第四章施工进度方案及施工工期保证措施........................................................................ - 12 -一、施工进度方案 ................................................................................................................... - 12 -二、施工进度保证措施 ........................................................................................................... - 15 - 第五章主要施工机械设备投入方案.................................................................................... - 17 -一、机具准备 ........................................................................................................................... - 17 -二、施工机具的配置原那么 ................................................................................................... - 17 -三、机械设备投入方案原那么 ............................................................................................... - 18 -四、机具的管理 ....................................................................................................................... - 19 -五、主要施工机械、设备投入方案 ....................................................................................... - 19 -六、主要施工机器进场方案 ................................................................................................... - 19 -七、机械设备的现场管理 ....................................................................................................... - 19 -八、机械设备的保养和维修 ................................................................................................... - 20 - 第六章对装饰设计方案进行深化二次设计方案................................................................... - 21 -一、深化设计的指导原那么 ................................................................................................... - 21 -二、二次深化设计的目的 ....................................................................................................... - 21 - 第七章主要的装饰工程施工方案........................................................................................ - 22 -一、吊顶工程 ........................................................................................................................... - 22 -二、墙饰面工程 ....................................................................................................................... - 28 -三、地面工程 ........................................................................................................................... - 33 -四、室内门安装 ....................................................................................................................... - 34 -五、水电工程 ........................................................................................................................... - 35 -六、其他工程 ........................................................................................................................... - 49 -七、质量保证措施 ................................................................................................................... - 52 - 第八章施工平安保证措施.................................................................................................... - 57 -一、平安管理体系及职责 ....................................................................................................... - 57 -二、平安责任制 ....................................................................................................................... - 58 -三、平安教育与培训 ............................................................................................................... - 62 -四、平安检查 ........................................................................................................................... - 70 -五、平安检查的方法及要求 ................................................................................................... - 71 -六、施工现场防火规定 ........................................................................................................... - 74 -第九章各工序的协调措施.................................................................................................... - 75 -一、施工协调配合原那么 ....................................................................................................... - 75 -二、具体措施 ........................................................................................................................... - 75 - 第十章现场文明施工措施.................................................................................................... - 77 -一、材料堆放 ........................................................................................................................... - 77 -二、现场环境及宿舍 ............................................................................................................... - 77 -三、治安综合治理 ................................................................................................................... - 78 -四、生活设施 ........................................................................................................................... - 80 - 第十一章施工现场环保措施................................................................................................ - 82 -一、弄清各种管、线敷设情况 ............................................................................................... - 82 -二、现场维护 ........................................................................................................................... - 83 - 第十二章工程交验后效劳措施............................................................................................ - 84 -一、效劳工作的原那么及标准 ............................................................................................... - 84 -二、效劳的组织机构和管理体系 ........................................................................................... - 84 -三、效劳质量保证的措施 ....................................................................................................... - 86 -四、效劳信息管理 ................................................................................................................... - 86 - 附表一:施工进度方案表 . (88)附表二:劳动力方案表 (89)附表三:拟投入的主要施工机械设备表 (90)附表四:临时用地表 (91)附图五:施工平面布置示意图 (92)第一章综合说明一、工程概括1、工程名称:河北建投〔固安〕农业科技产业园工程国际会议会展中心室内装饰装修工程。

会议会展中心室内装饰装修工程技术标

会议会展中心室内装饰装修工程技术标

会议会展中心室内装饰装修工程技术标会议会展中心室内装饰装修工程技术标会议会展中心是一个集展示、活动、交流等多功能于一体的场所,其室内装饰装修工程技术标准对于营造舒适、安全、高效的办公、活动环境至关重要。

本文将针对会议会展中心室内装饰装修工程技术标准进行分析探讨。

一、室内装饰装修设计在进行室内装饰装修设计时,需要根据会议会展中心的功能和特点,以及用户的需求和esthetics,进行整体陈设设施的设计。

首先,应确立设计理念和风格,以保证整个会议会展中心的装修与室内装饰的风格相对应。

其次,在室内装饰装修设计过程中,需要兼顾艺术与实用性,保证室内空间的完美利用和美观程度。

比如,在展厅布置中,需要充分考虑取景角度和光线效果,并采用巧妙的展示方式,从而提高观众的视觉体验。

最后,在室内装饰装修设计中,需要考虑防火、防水、防震等方面的安全措施。

例如,在入口处应防止人员拥挤并标明出口,同时还需要防止安全隐患的发生。

二、室内装饰装修施工在室内装饰装修施工过程中,需要注意以下几个方面。

1.施工方式会议会展中心一般会涉及许多繁杂的装修施工,需要在保证质量的前提下,尽可能少耗费时间。

因此,采用豁免、标准、工业化等施工方式可以提高工程施工效率。

2.施工材料室内装饰装修中所使用的材料需符合国家质量标准,且应有安全证书。

例如,饰面材料的装饰效果应当符合预期,同时能够防火、防水、防污等。

3.施工设备在室内装饰装修施工过程中,需要选用适当的施工设备,以提高效率和减少安全风险。

例如,假天花板的装修需要使用脚手架和吊车进行施工。

4.保护措施在室内装饰装修施工时,需要对其他装修材料进行保护。

如在施工过程中,需要为地面和顶棚材料进行保护。

5.基础设施在会议会展中心室内装饰装修施工过程中,还需要考虑基础设施的相关建设。

如:路灯、卫生间、通风系统等。

这些基础设施,对于会议会展中心的室内装饰装修是非常重要的。

三、室内装饰装修管理在室内装饰装修管理中,应有专人进行监督和管理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXXXXX搭建项目-技术标第一章、编制说明及项目概况第二章、施工方案和工艺第三章、进度计划第四章、劳动力安排计划第五章、施工机械装备第六章、成品保护措施第七章、施工安全措施二0XX年XX月第一章、编制说明及项目概况第一节:编制说明一、编制目的本技术标体现我公司对XXXXXX搭建项目的总体构思和部署。

二、编制依据1、依据XXXXXX搭建项目设计方案、相关图纸及现场踏勘情况。

2、国家现行法律发法规,包括《中华人民共和国建筑法》、《建设工程质量管理条例》及其他国家、省有关法律.法规。

3、国家最近颁发的新版工程施工质量验收规范与新版《建设工程施工质量验收统一标准》,现行的有关技术标准及省市有关规定。

4、国家现行的有关建设工程现场管理规定,安全技术规范也操作规程,省市有关安全、文明、消防等规定。

5、单位的质量体系《程序文件》、《质量手册》、《技术标准》等管理制度。

6、类似项目施工经验资料。

三、参照的有关技术规范.标准1、《建筑内部装修设计规范》GB500222-952、《建筑装修饰工程施及验收规范》JGJ73-20033、《室内装修工程质量规范》QB1838-934、《建筑施工安全检查标准》JGJ59-995、《施工现场临时用电安全技术规范》JGJ46-886、《木结构工程施工质量验收规范》GB52209-20027、《建筑工程装饰施工质量验收统一标准》GB50300-20018、《建筑电气工程施工质量验收规范》GB50302-20029、《建设工程项目管理规范》GB/T50326-200110、展览行业标准规范国家有关工程建设的其它规范、规程及技术标准。

四、编制原则1、认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序。

2、保证重点,统筹安排。

3、遵循施工工艺及其他技术规律,坚持合理的施工程序和施工顺序。

4、采用合理的施工管理方法,有组织有节奏,均衡和连续地施工。

5、充分利用先进施工技术,科学地确定施工方案,严格控制工程质量,确保安全施工,努力缩短工期。

6、科学地规划施工平面图,减少施工用地,合理储存建设物资,减少物资运输量。

五、编制内容XXXXXX搭建项目设计方案所表达的全部内容第二节:项目概况一、项目概况1、本项目为XXXXXX搭建项目。

施工范围包括IT展示区、全云化网络的自动化运维、5G 核心网、5G网络、流量价值释放无线4G、沙盘、5G无线、5G整体、云物产业互联网、云+X 产业互联网、云网产业互联网、视频3.0TV中心、5G应用、理念、休息区、音乐会场所区块。

2、本项目设计施工图包括的主要施工工艺地面:钢木结构框架+淋油板背墙:钢结构框架+面饰乳胶漆顶部:TRUSS架结构展板:钢结构、饰面:乳胶漆、烤漆、高清写真画面定制类道具:木制烤漆、钢结构+木制烤漆美工部分:亚克力发光字、冷轧板激光雕刻字、密度板雕刻字、高清背胶写真等。

二、本项目施工特点,重点,难点1、本项目工期紧,而实物量大,需投入大量的人力,财力从而要求必须发挥施工单位的综合指挥能力。

2、为了达到本项目的质量标准,如何通过严格的过程控制,程序控制和环节控制,确保工程质量达到客户要求是本工程核心任务之一。

3、本项目计划制作工期为20日历天,搭建时间为44小时,显得尤为紧张,如何通过有力的保证措施,有效的控制,实行计划管理,使工程按期或提前完工,是本工程控制重点之一。

4、本项目施工地点在酒店,受场地特殊环境影响,对搞好现场文明施工提出很高的要求。

处理好施工和安全设施之间的关系,有利于现场施工管理和统一协调,以满足工程的需要,创造良好的安全文明施工环境和作业条件,是本工程十分重要的任务。

三、本工程的施工目标1、质量目标确保施工一次性校验,达到“优秀”标准2、工期目标通过有力措施确保制作工期在20天内完成,搭建工期在44小时。

3、安全控制目标施工单位将投入足够的安全经费,采取切实可行的安全措施,以“安全无小事”的态度通过严密的安全管理社绝施工现场发生伤亡事故。

4、工程成本造价控制目标我司将始终在为业主服务的角度,进行有效的组织,管理,协调和控制,使本工程成本和造价得到最为有效的控制。

通过和工程相关各方共同努力优化施工组织和安排,使工程各个环节衔接紧密,高效顺利的地控制等各个方面,提出行之有效的合理化建议和方案,避免不必要的诉改,浪费,尽最大努力减少和节省工程成本和造价,使客户的每一分资金都发挥出最佳的效益和效果。

第二章、施工工艺第一节地面地台施工1、工艺流程基层处理→弹线、套方、分格、定位→地毯剪裁→钉倒刺板挂毯条→铺设衬垫→铺设地毯→细部处理及清理2、固定式铺设操作工艺:(1)基层处理:铺设地毯的基层,一般是水泥地面,也可以是木地板或其他材质的地面。

要求表面平整、光滑、洁净,如有油污,须用丙酮或松节油擦净。

(2)弹线、套方、分格、定位:要严格按照设计图纸对各个不同部位和房间的具体要求进行弹线、套方、分格,如图纸有规定和要求明,则严格按图施工。

如图纸没具体要求时,应对称找中并弹线便可定位铺设。

(3)地毯剪裁:地毯裁剪应在比较宽阔的地方集中统一进行。

一定要精确测量房间尺寸,并按部位和所用地毯型号逐一登记编号。

(4)铺设地毯:位伸与固定地毯:先将毯的一条长边固定在倒刺板上,毛边掩到踢脚板下,用地毯撑子拉伸地毯。

拉伸时,用手压住地毯撑,用膝撞击地毯撑,从一边一步一步推向另一边。

如一遍未能拉平,应重复拉伸,直至拉平为止。

然后将地毯固定在另一条倒刺板上,掩好毛边。

长出的地毯,用裁割刀割掉。

一个方向拉伸完毕,再进行另一个方向的拉伸,直至四个边都固定在倒刺板上。

(6)细部处理清理:要注意门口压条的处理和门框、走道与门厅,地面与管根、暖气罩、槽盒,走道与卫生间门坎,楼梯踏步与过道平台,内门与外门,不同颜色地毯交接处和踢脚板等部位地毯的套割与固定和掩边工作,必须粘结牢固,不应有显露、后找补条等破活。

地毯铺设完毕,固定收口条后,应用吸尘器清扫干净,并将毯面上脱落的绒毛等彻底清理干净。

第二节钢结构+乳胶漆墙面施工一、钢结构施工要点:钢结构安装基层着力点垫层保护,钢结构拼接螺丝必须牢固,同时根据计算提供足够的配重盘。

面板安装必须平整,缝隙紧密。

二、乳胶漆施工要点1、清理墙表面:首先将墙、柱表面起皮及乳浆清理干净,然后将墙、柱表面灰尘扫净。

2、修补墙表面:修补前,先涂刷一遍用三倍水稀释后的108胶水,然后用水石膏将墙、柱表面的抗洞、缝隙补平,干燥后用砂纸将凸处出磨掉,将茹尘扫净.3、刮腻子:遍树可由墙面平整程度决定,一般为两遍,腻子以纤维素溶液,加少量108胶、光油和石膏粉拌合而成。

4、刷第一遍乳胶漆:使用新排笔时,将活动的排笔毛拔掉、乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。

逐渐向另一头推进,要上下顺刷,互相卸接,后一排笔紧接前一排笔.避免出现干燥后接头,等第一遍乳胶漆干燥后复补腻子,腻子干燥后用砂纸磨光,清扫干净。

5、刷到二遍乳胶漆操作要求同第一遍。

使用前乳胶漆要充分搅拌,不宜加水或少加水,以防露底,干燥后用砂纸磨平打光并扫干净,刷第三遍乳胶漆。

第三节:TRUSS架安装施工要点:TRUSS架使用前根据现场效果进行外观处理。

TRUSS架安装过程中连接螺栓必须为高强度螺栓,且螺栓连接必须牢固。

同时需要在现场做必要的辅助支撑,以防止TRUSS 架倾斜或者倾倒。

第四节:背胶画面安装工艺一、画面选择1)室内选用水性画面;2)室外选用油性画面,防水及日晒处理;3)所有画面必须过膜处理;二、安装1)以密度板为基层,基层找平处理,主要是拼缝的处理,保证整体的水平度;2)安装过程中需要2人配合,按照平面布置尺寸定位安装,重点是拼缝的处理,采用无缝拼接,注意不能影响画面内容;3)安装完成后针对有气泡或者不平整的地方进行局部处理,用刀片或者卡板进行处理;4)卫生清洁。

第五节电路安装工程施工一、电气安装1、配管配线(1)、按照设计要求,找谁设备设施坐标标高,进行电气管道敷设放线注意与其它安装分部的配合,保证安装工程顺序利进行。

(2)、设电气管线,按规范要求,凡直线段管长超过30m,或者管长超过20M有个弯,管长超过15m有两个弯,管长超过8m有三个弯时,给穿线造成困难的地方。

采用加大一级管径或增设拉线盒的措施。

(3)、按照工艺操作规程进行配管,转弯,接头连接和进箱盒连接。

管口接线盒,灯头架4,开关盒处,采取管堵帽,金属管帽,泡沫塑料堵口等措施,分别对不同的管口,盒口进行保护性堵塞以防止杂物掉入线管。

(4)、管线配合后,隐蔽前要组织对照图纸的验收检查,确保配合无误。

(5)、凡需要进行剔槽,打洞配合处理的地方。

应先划定位。

再剔槽,打洞,特别是打洞的地方一定要会用同建设,监理,设计方确定是否影响建筑物结构后再进行施工,剔槽工艺必须在装饰抹灰前进行。

(6)、穿线前,用压缩空气吹扫管内杂物,并安上管护口保护(7)、注意线路色标和线路编号要求,相线A B C 对应黄绿红色塑料线。

工作零线用蓝色,保护零线用花色或黑色线。

(8)、穿线和接线结束,应用500V摇表检查线路缘并严格记录。

绝缘点阻不得小于0.5M Ω(9)、穿线严格按照工艺规程进行。

不得损伤绝缘层和路线有扭结2、开关,插座标高控制(1)认真审查图纸找出电气,装饰工程有毛盾的地方(2)根据轴线确定图纸上所有接线盒的位置。

(3)墙体施工中,控制开关,插座标高。

(4)控制由板进入墙体电线管位置,固定接线盒。

3、开关,插座安装(1)暗开关,暗插座安装必须线搞好暗管的埋设,应该到位置准确,管道畅通,暗埋的开关盒,插座盒做到横平竖直,注意埋设平整,不能偏斜。

盒子面口应与墙面的粉刷层平齐保持一致。

埋设盒子不要发生凹凸不平(2)暗插座,暗开关的盖板应即贴墙面,四周无缝隙。

(3)单相二孔插座:面对插座的是右极接相线,左极接零线,单相三孔及三相四孔插座的接地或接零线插孔均应在上方第三章、工期及进度计划第一节总工期及进度计划安排一、工期要求制作20天,搭建44小时。

第二节工期保证措施一、以完善的计划保证体系来保证建立完善的计划保证体系是掌握施工管理主动权,控制施工生产局面,保证工程进度的关键一环。

本项目的计划体系将以施工总进度网络图为宏观调空计划,使进度计划管理层次分明,深入、全面,贯彻始终。

二、以人,财,物来保证1、在本项目上,将委派施工过类似项目,具有经验和能力的项目经理进行专项管理。

2、我公司除具有专业的施工保障能力外,同时具备组装和组合社会优良资源的经验和能力。

3、我们本身拥有齐全的施工机械设备资源,包括门类齐全,性能先进的各类施工机械设备,测量仪器设备,检验实验设备,满足本项目的需要。

三、以合理的工序安排,严密的逻辑性计划,科学的穿插衔接来保证本项目采取分区域施工,以保证能按时完成施工,在我们已编制的计划内,根据各工序的专业特点,统筹安排了各工序的合理穿插,从而为竣工赢得了时间。

相关文档
最新文档
