矿井井筒工程质量进度分析与控制

矿井井筒工程质量进度分析与控制

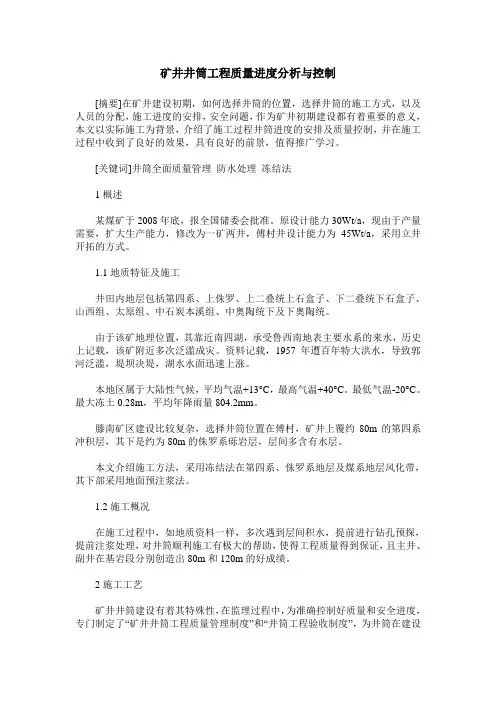

矿井井筒工程质量进度分析与控制[摘要]在矿井建设初期,如何选择井筒的位置,选择井筒的施工方式,以及人员的分配,施工进度的安排,安全问题,作为矿井初期建设都有着重要的意义,本文以实际施工为背景,介绍了施工过程井筒进度的安排及质量控制,并在施工过程中收到了良好的效果,具有良好的前景,值得推广学习。

[关键词]井筒全面质量管理防水处理冻结法1概述某煤矿于2008年底,报全国储委会批准。

原设计能力30Wt/a,现由于产量需要,扩大生产能力,修改为一矿两井,傅村井设计能力为45Wt/a,采用立井开拓的方式。

1.1地质特征及施工井田内地层包括第四系、上侏罗、上二叠统上石盒子、下二叠统下石盒子、山西组、太原组、中石炭本溪组、中奥陶统下及下奥陶统。

由于该矿地理位置,其靠近南四湖,承受鲁西南地表主要水系的来水,历史上记载,该矿附近多次泛滥成灾。

资料记载,1957年遭百年特大洪水,导致郭河泛滥,堤坝决堤,湖水水面迅速上涨。

本地区属于大陆性气候,平均气温+13°C,最高气温+40°C。

最低气温-20°C。

最大冻土0.28m,平均年降雨量804.2mm。

滕南矿区建设比较复杂,选择井筒位置在傅村,矿井上覆约80m的第四系冲积层,其下是约为80m的侏罗系砾岩层,层间多含有水层。

本文介绍施工方法,采用冻结法在第四系、侏罗系地层及煤系地层风化带,其下部采用地面预注浆法。

1.2施工概况在施工过程中,如地质资料一样,多次遇到层间积水,提前进行钻孔预探,提前注浆处理,对井筒顺利施工有极大的帮助,使得工程质量得到保证,且主井、副井在基岩段分别创造出80m和120m的好成绩。

2施工工艺矿井井筒建设有着其特殊性,在监理过程中,为准确控制好质量和安全进度,专门制定了“矿井井筒工程质量管理制度”和“井筒工程验收制度”,为井筒在建设过程中,和验收过程提供了依据和可行的办法。

2.1事前控制明确目标,审查设计图纸和施工组织设计。

143号文件

143号文件

(一)安全管理l、煤矿.“六长”是否配备齐全,证件是否在有效期内。

2,是否认真落实矿级领导带班下井制度;带班领导是否与工人同下同上;是否产格执行“六长”每日必做3、是否开展了军事化管理,“手指口述”,群监员制度;井口是否建立了信息站。

4、是否组织开展优秀安全班组创建活动。

5、煤矿是否设立了安全指挥中心,是否明确安全副矿长为第一副矿长,-并真正做到了责、权统一,相关机构和人员是否配置齐全6、煤矿企业主要负责人、安全生产管理人员和特种作业人员是否持证上岗7、主体企业是.否明确一名副经理对所属矿井包矿,且履行包矿责任。

8、主体企业总经理和分管煤矿安全生产管理工作的副总经理是否具有8年以上的管理煤矿的经历,是否具有煤矿相关专业高级职称,是否取得安全资格证书。

9、煤矿是否无证、证照不全或过期从事生产建设。

10、是否存在.《国务院关于预防煤矿生产安事故的特别规定》(一国务院令第446号)规定的15类重大隐患。

11、各煤矿是否建立、规范隐患排查整欲台账,是否明确整改责任人、时限、标准、措施、资金并拄牌督办,逐项验收,逐一销号,形成闭环管理机制。

.12、生产矿井采掘计划是否经县局批复,是否存在:“三超”现象;采掘工作面是否经过审批和验收,放顶煤开采的工作面是否编制放顶煤开采设计,并按规定审查验收合格。

13、煤矿是否为井下人员配备压缩氧或化学氧自救器,淘汰过滤式自救器。

14、“.瓦斯监控”、“产量监控”、“人员定位”三大系统是否正常运行。

15、质量标准化、安全高效型矿井是否按照要求进行管理。

(二)顶板管理16、各煤矿是否聘请具备支护方式综合评估能力的专业机构对井下巷道所用支护方式进行综合评估。

17、所有锚杆挂网支护的煤巷,是杏全部安设顶板离层监测仪,软岩使用锚杆支护时,是否全长锚固。

18、掘进、回采工作面支护数量、质量是杏严格按作业规程.规定执行。

.(三)“一通三防。

.管理19、是香建立健全瓦斯治理机构,是否配备专职通风副总工程师、地测副总工程师机电副总工程师;专门从事瓦斯治理的专业技术人员大型及以上矿井不得少于25人,中小型矿井不得少于15人。

1煤矿井巷单位工程质量保证资料定性表word资料15页

1煤矿井巷单位工程质量保证资料定性表word资料15页

煤矿井巷单位工程质量保证资料定性表煤矿井巷单位工程质量保证资料定性表注:◎代表一般单种质量保证资料※代表主要单种质量保证资料点荷载法检测喷射砼强度记录表试验编号:工程名称及部位:施工日期:检测单位:检测日期:设计强度等级:施工配合比:水泥品种产地及标号:出厂合格证编号:试验编号:砂子产地及品种:试验编号:石子产地及品种:试验编号:水源及品种:试验编号:掺合料名称及产地:占水泥用量的: %外加剂名称及产地:掺量: % 试验编号:负责人:审核:计算:检测:报告日期:年月日拔出法检测喷射砼强度记录表试验编号:工程名称及部位:施工日期:检测单位:检测日期:设计强度等级:施工配合比:水泥品种产地及标号:出厂合格证编号:试验编号:砂子产地及品种:试验编号:石子产地及品种:试验编号:水源及品种:试验编号:掺合料名称及产地:占水泥用量的: %外加剂名称及产地:掺量: % 试验编号:负责人:审核:计算:检测:报告日期:年月日锚杆、锚固剂出厂合格证及抗拔力检测记录工程名称施工单位目录锚杆抗拔力检测记录工程名称:施工单位:施工日期:检测单位:设计抗拔力:编号:负责人:审核:计算:检测:检测日期:年月日报告日期:年月日井筒漏水量实测资料工程名称施工单位资料目录单位工程名称:井筒漏水量实测记录单位工程名称:施工单位:支护形式:工程量:施工记录、质量自检、中间验收质检记录工程名称施工单位施工及质量自检记录目录单位工程名称:施工及质量自检记录表施工部位:施工班组:年月日时分部、分项工程质量评定资料目录单位工程名称:分部工程质量检验评定表工程名称:工程量:(M)检验日期:年月日分项工程质量检验评定表工程名称:部位:工程量:(M)检验日期:年月日实测设备基础图工程名称施工单位资料目录单位工程名称:实测设备基础图。

煤矿井巷单位工程质量管理资料表格

煤矿井巷单位工程质量管理资料表格

质管矿No.①开工准备阶段技术文件工程名称:施工单位:质管矿No.①-1 开工报告质管矿No.①-2 设计交底、图纸会审记录会审日期年月日质管矿No.①-3 技术(安全)交底记录质管矿No.1 单位工程质量评定资料工程名称施工单位质管矿No.1-1 单位工程质量等级认证书证书编号工程名称认证日期年月日矿区工程质量监督站质管矿No.1-2单位工程质量等级施工单位自检记录工程名称施工单位质管矿No.1-1单位工程质量检验综合评定表工程名称施工单位开工日期工程量支护类型竣工日期质管矿No.1-1 煤矿井巷单位工程质量保证资料检查评级表注:△代表一般单种质量保证资料。

※代表主要单种质量保证资料。

单位工程观感质量检验评定表分部工程质量评定汇总表制表人:年月日单位工程竣工报告单位工程竣工验收证书工程定位测量及复测记录工程施工测量记录各种通知、记录及质量处理结果资料工程名称施工单位建设(监理)单位通知、指令、认定记录、报告及处理资料工程名称施工单位编制说明本部分指建设单位、监理单位在该单位工程的建设过程中,针对该单位工程发出的有关通知、文件、会议纪要等。

针对该单位工程提出的质量问题,施工单位要提出书面的整改措施,其整改措施、整改验收结果一并入档。

质管矿No.4-2工程质量监督站各种通知、处理结果资料工程名称施工单位编制说明本部分指工程监督部门在该单位工程监督过程中,针对该单位工程所提出的有关质量问题的口头通知、书面通知、通报、检查意见等。

施工单位应给提出书面的整改措施,认真组织整改,并将整改措施、整改处理结果一并入本档。

机井工程质量控制

机井工程质量控制

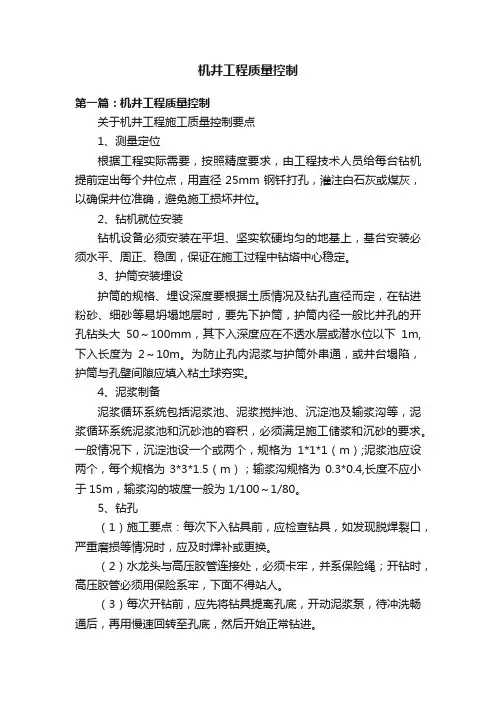

机井工程质量控制第一篇:机井工程质量控制关于机井工程施工质量控制要点1、测量定位根据工程实际需要,按照精度要求,由工程技术人员给每台钻机提前定出每个井位点,用直径25mm钢钎打孔,灌注白石灰或煤灰,以确保井位准确,避免施工损坏井位。

2、钻机就位安装钻机设备必须安装在平坦、坚实软硬均匀的地基上,基台安装必须水平、周正、稳固,保证在施工过程中钻塔中心稳定。

3、护筒安装埋设护筒的规格、埋设深度要根据土质情况及钻孔直径而定,在钻进粉砂、细砂等易坍塌地层时,要先下护筒,护筒内径一般比井孔的开孔钻头大50~100mm,其下入深度应在不透水层或潜水位以下1m,下入长度为2~10m。

为防止孔内泥浆与护筒外串通,或井台塌陷,护筒与孔壁间隙应填入粘土球夯实。

4、泥浆制备泥浆循环系统包括泥浆池、泥浆搅拌池、沉淀池及输浆沟等,泥浆循环系统泥浆池和沉砂池的容积,必须满足施工储浆和沉砂的要求。

一般情况下,沉淀池设一个或两个,规格为1*1*1(m);泥浆池应设两个,每个规格为3*3*1.5(m);输浆沟规格为0.3*0.4,长度不应小于15m,输浆沟的坡度一般为1/100~1/80。

5、钻孔(1)施工要点:每次下入钻具前,应检查钻具,如发现脱焊裂口,严重磨损等情况时,应及时焊补或更换。

(2)水龙头与高压胶管连接处,必须卡牢,并系保险绳;开钻时,高压胶管必须用保险系牢,下面不得站人。

(3)每次开钻前,应先将钻具提离孔底,开动泥浆泵,待冲洗畅通后,再用慢速回转至孔底,然后开始正常钻进。

(4)用钻机拧卸钻杆时,离合器要慢慢结合,旋转速度不宜太快;用扳手拧卸时,应注意防止扳手回冲伤人。

(5)提升和下入钻具时,钻台工作人员不得将脚踏在转盘上面,工具及附件不得放33在转盘上。

(6)钻进过程中,如发现钻具回转阻力增加、负荷增大、泥浆泵压力不足等反常现象时,应立即停止钻进,检查原因。

(7)钻进发生卡钻时,必须马上退开总离合器,停止转盘转动,查明情况进行处理。

铁矿副井井筒施工质量控制分析

铁矿副井井筒施工质量控制分析

铁矿副井井筒施工质量控制分析【摘要】近年来,随着中国矿产行业的迅速发展,其在社会经济发展中占据了非常重要的地位。

为带动中国的市场经济做出了非常大的贡献。

只是,在矿产工程施工的过程中出现非常多的问题。

比如说,经常有施工人员被困井下,失去生命;也有许多不法厂商违法开采,浪费资源等,这些问题都关乎着工程质量的好坏以及施工人员的人身安全,因此非常值得重视。

而这些问题的产生都有一个原因,就是施工设备。

可以说,施工设备的好坏关乎到工作人员的个人利益以及企业的经济效益。

【关键词】矿井施工;井筒施工;施工质量;质量控制矿井工程的施工设备非常重要,其关乎着生产人员安全以及企业利益。

而在矿井施工设备中,起到关键性作用的则是井筒,换句话说,有人将井筒比喻成矿井的咽喉部分,其重要性和复杂性可想而知。

所以说,要想保证施工工程的质量,就要做好对井筒施工质量的控制。

在中国许多的矿井企业中都将井筒施工质量看作最重要的工程之一,只要井筒施工的质量控制好,那整个工程就成功了一半。

其中也有许多企业在井筒施工质量控制方面做的非常出色。

1.矿井井筒施工质量概况在矿井工程施工的过程中,工程监管人员为了能够更好地并且有效的做好矿井工程的质量控制,在工程施工之前,一般会制订出一系列的管理及施工条例,这些条例贯穿整个施工过程,并且起到一定的指导和监管作用。

接着就是开展施工,施工的第一个部分就是设计图纸和施工组织设计的审查工作,这是工程质量事前控制的最重要的工作之一;第二个步骤是施工设备技术设施的质量检测控制,该工作是为了保证施工过程的安全以及工程质量,是整个矿井井筒工作最重要的工作,不能出现任何事故,否则造成的后果是非常严重的。

工程的第三个部分是施工工程所使用建筑材料的质量检测,施工中所使用的原材料都要严格把关,对于不合格的材料要坚决舍弃;最后则是工程验收,工程验收虽是收尾工作,但也不得马虎,相关部门对工程的验收条件有明确的规定,井筒施工的验收必须按按照其验收条例严格执行。

矿建工程质量控制表格

矿建工程质量控制表格
高低差:W5mm
尺量检查点最大值
轴线位移
允许偏差W5mm
现场测量,并检查施工纪录
续表
序号
项 目
控制要点
目标值
控制方法
7
钢筋工程
钢筋和钢筋加工件的品 种、规格、质量、性能
必须符合设计要求、规程的 有关规定
检查产品合格证、化验单、检验 报告、并现场实查
焊条和焊剂的牌号和性 能
必须符合设计要求和规范、 规程的有关规定
符合设计及作业规程及有关规定 要求
对照设计、规程、规范的规 定检查
模板组装和碹胎架设 计
必须牢固可靠,其支柱必须支设 在硬底或垫板上。
现场实查,整体活动模板及 滑模查出厂合格证和说明 书,进行地面予组装
模板组装规格
模 板 半 径
有提升时允许偏差; 合格;10—40mm优良;10—30mm
挂尺测量,并检查施工纪 录。
检查产品合格证、检验报告,并 现场实查
钢筋表面
必须清洁,严禁使用有裂 合设计要求和规范、 规程的有关规定
现场检查,并检查施工记录
钢筋搭接长度和方式
合格;90%及以上符合设计 及作业规程
优良;全部符合设计及作业 规程
现场检查,并检查施工记录
钢筋和钢筋网片的焊接 质量
优良;最低值不小于设计值
见证;用锚杆拉力计作拉拔 力试验过程;检查施工单位 的试验报告
间排距
允许偏差±100
按标准规定检查,检查施工 纪录,经监理检查验收合格 后,才能进行喷射砼
锚杆孔深度
允许偏差0—+50mm
锚杆方向与井筒轮廓 线角度
允许偏差<15°
锚杆外露长度
允许偏差<50mm

井巷工程质量控制资料

井巷工程质量控制资料

井巷工程质量控制资料1. 引言井巷工程质量控制是指为了保障井巷工程施工质量和安全,采取一系列控制措施和方法,实现质量的全过程、全方位管理。

本文档将介绍井巷工程质量控制的相关资料,包括工程验收标准、施工质量控制措施、监测手段等。

2. 工程验收标准井巷工程的验收标准是对工程质量的评估和检测的依据。

合理的验收标准能够有效地保证工程的安全和质量。

以下是井巷工程验收标准的主要内容:•井巷内的空气质量:要求符合环境空气质量标准,避免有害气体超标。

•地下水位:要求地下水位稳定,不能影响井巷的正常运行。

•井巷结构:要求井巷的结构牢固,抗震、防水等性能符合规定。

•井巷排水系统:要求排水系统良好,能够及时排除井巷内的水分。

•井巷照明系统:要求照明系统明亮、安全,能够满足井巷内的照明需求。

•井巷通风系统:要求通风系统设计合理,能够保证井巷内的空气流通。

3. 施工质量控制措施为了确保井巷工程的质量,施工中需要采取一系列控制措施,包括:3.1 施工前准备在施工前,需要进行详细的计划和准备工作,包括设计方案的确认、施工方法的确定、材料和设备的准备等。

3.2 施工过程监控施工过程中,需要对施工质量进行实时监控,确保施工符合设计要求和施工规范。

监控手段可以包括:•视频监控:使用摄像头对施工现场进行监控,记录施工过程。

•温度监测:对混凝土浇筑过程中的温度进行监测,避免温度过高或过低对混凝土质量造成影响。

•强度检测:使用无损检测设备对混凝土强度进行测定,确保达到设计要求。

3.3 施工后验收施工完成后,需要进行工程质量的验收,包括工程结构的检查和测试。

4. 监测手段为了及时准确地掌握井巷工程的质量状况,需要运用各种监测手段进行监测,包括:•输水压力监测:使用压力传感器对井巷内的输水压力进行实时监测。

•地下水位监测:使用水位计对地下水位进行实时监测,确保不超过设计要求。

•空气质量监测:使用空气质量监测仪对井巷内的空气质量进行监测。

•噪音监测:使用噪音检测仪对井巷内的噪音进行监测,确保不超过规定的噪音限值。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

井筒工程质量控制资料(DOC 143页)
部门: xxx
时间: xxx
整理范文,仅供参考,可下载自行编辑
3质量控制资料目录
产品合格证、性能检测报告
MKJ301001□□□一般包括钢材、焊条、水泥、砌块等,其出厂质量证明文件包括:产品质量合格证、质量证明书(或质量保证书)、性能检测报告、CCC认证证书、计量检定证书、厂家资质证明文件等。

需要提供证明文件清单:
原材料出厂质量证明文件及检测报告汇总表
MKJ301002□□□
项目(专业)技术负责人:质量检查员:日期:
通用资料目录
单位工程名称:
合格证粘贴表
(合格证粘贴处)抄件粘贴表。
