施工排水、降水安全监理实施细则范文1安全监理规定1.1施工单位在施工组织设计中应根据工程地质、水文地质资料和现场环境状况,对排降水进行施工设计,选择排降水方法并制订相应的安全技术措施。
1.2对临近建(构)筑物的排降水方案必须进行安全论证,确认能保证建(构)筑物、道路和地下设施的正常使用和安全稳定,方可进行排降水施工。
1.3现场施工排水,宜排入已建排水管道内。
排水口宜设在远离建(构)筑物的低洼地点并应保证排水畅通。
1.4施工排水不得在沟槽、基坑外漫流回渗,危及边坡稳定。
1.5施工降水期间,应设专人对临近建(构)筑物、道路的沉降与变位进行监测,遇异常征兆,必须立即分析原因,采取防护、控制措施。
1.6施工现场应备有充足的排降水设备,并宜设备用电源。
1.7采用轻型井点、管井井点降水时,应进行降水检验,确认降水效果符合要求。
降水后,通过观测井水位观测,确认水位符合施工设计规定,方可开挖沟槽或基坑。
1.8施工期间施工排降水应连续进行,不得间断。
构筑物、管道及其附属构筑物未具备抗浮条件时,不得停止排降水。
1.9排降水机械设备的电气接线、拆卸、维护必须由电工操作,严禁非电工操作。
1.10排降水结束后,集水井、管井和井点孔应及时填实,恢复地原貌或达到设计要求。
2.2地表水排除安全控制要求2.1施工现场水域周围应设护栏和安全标志。
2.2进入水深超过1.2m水域作业时,必须选派熟悉水性的人员,并应采取防止发生溺水事故的措施。
2.3离心式水泵吸水口应设网罩,且距动水位不得小于50㎝;潜水泵泵体距动水位不得小于50cm。
严禁潜水泵陷入污泥中运行。
2.4离心泵运转中严禁人员从机上越过。
2.5潜水泵运转中30m水域内,人、畜不得入内。
2.6离心泵和潜水泵安装和使用应遵守有关安全规定。
3排水井排水安全控制要求3.1采用明沟排水,不得扰动地基,并应保证沟槽、基坑边坡的稳定。
3.2排水井应在沟槽、基坑土方开挖至地下水位以下前建成。
最新版市政道路排水管道工程监理实施细则

最新版市政道路排水管道工程监理实施细则市政道路排水管道工程监理实施细则概述该工程监理实施细则主要包括施工准备阶段和施工阶段的质量控制。
在施工准备阶段,需要审查设计文件、施工操作规程、质量验评标准、有关合同及协议,参加图纸会审和设计技术交底会,并审查承包单位报送的施工组织设计及重点部位、关键工序的施工工艺和确保工程质量的措施。
同时,还需要审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量管理体系,包括质量管理、技术管理和质量保证的组织机构、质量管理、技术管理制度、专职管理人员和特种作业人员的资格证、上岗证,以及分包单位资格报审表和分包单位有关资格资料等。
施工阶段的质量控制在施工阶段,需要进行路基工程质量控制。
首先要采取预控措施,包括检查施工单位的人员组织机构是否落实,探明地下管线设施走向并加以保护,对控制桩进行复测和施工放样工作予以抽查,清除路基范围内的杂物和障碍物,排引处理影响施工的地面水和地下水,依据进场压实机具性能进行实地压实试验,确定有效压实厚度和压实遍数等施工参数,以及对填方土样作击实试验,以得出最佳含水量和最大密实度的技术数据。
其次,在施工阶段的质量控制中,需要注意路基填土的质量。
路基填土不得使用腐殖土、生活垃圾土和淤泥,不得含草、树根等杂物,粒径超过10cm的土应打碎。
对于新填路基地段,应将原地面翻松整平、压实。
若原地面横坡度陡于1:5时,应将原地区挖成台阶形,台阶宽度不小于1m,高度不宜大于30cm。
填筑路堤必须在整个宽度内分层填筑碾压,逐层检验压实度,最大厚度必须与压实机具的功能相适应,一般不超过20~30cm,具体厚度应由现场试验确定。
填筑时应先填路中,逐渐填至路边。
原地面不平时,应从低处开始填筑。
每侧宽度应超过填层设计宽度,压实宽度不得小于设计宽度,最后进行削坡处理。
不同种类的土必须分段分层填筑,不应混杂。
使用不同土填筑的层数应尽量减少。
优良土应填在上层,以避免潮湿和冻融。
施工排水、降水安全监理实施细则范文(三篇)

施工排水、降水安全监理实施细则范文主要包括以下几个方面:1. 监理人员的资质要求:监理人员应具备相关工程背景、专业知识和相关监理工作经验,应通过相应的监理资质考核并取得资格证书。
2. 施工前的准备工作:监理人员应参与施工前的安全会议和方案讨论,并对施工方案进行审查和评估,确保排水、降水安全措施的合理性和可行性,提出必要的修改或补充建议。
3. 施工中的监督和检查:监理人员应定期到施工现场进行监督和检查,确保施工按照设计方案进行,并按照相关的标准和要求进行排水、降水安全措施的施工和安装。
4. 安全隐患的处理:监理人员应及时发现和处理施工过程中的安全隐患,例如施工现场积水、排水管道堵塞、降水设备故障等,提出整改措施,并跟踪整改情况。
5. 施工完成后的验收工作:监理人员应对施工完成后的排水、降水系统进行验收,并出具相应的验收报告,确认排水、降水系统的安全性和合格性。
6. 与相关单位的协调和沟通:监理人员应与项目建设单位、施工单位和监理单位等进行良好的协调和沟通,及时传达施工排水、降水的需求和要求,并解决相关的问题和纠纷。
这些细则可以作为指导施工方在排水、降水安全监理工作中的依据,确保工程施工过程中的排水、降水安全。
施工排水、降水安全监理实施细则范文(二)一、引言本施工排水和降水安全监理实施细则旨在指导和管理施工过程中的排水和降水安全工作,确保施工现场的排水系统正常运行,减少降水对施工造成的不利影响。
本细则适用于所有的建筑施工项目。
二、监理机构1.监理机构应具备相关资质和经验,负责施工排水和降水安全监理工作。
2.监理机构应派遣专业的监理人员负责施工排水和降水工作,监督施工现场的排水系统建设和维护。
三、施工排水安全监理1.施工排水安全监理负责监督施工现场的排水系统建设和维护。
2.监理人员应检查排水系统的设计和施工质量,包括排水管道的铺设、连接、密封等。
3.监理人员应检查排水系统的正常运行情况,包括排水口的通畅、水位的控制等。
市政道路工程和排水管道监理实施细则

市政道路工程和排水管道监理实施细则引言为确保市政道路工程和排水管道工程的质量、安全、进度和环保,特制定本监理实施细则。
第一章总则第一条目的制定本细则旨在规范市政道路工程和排水管道工程的监理工作,提高工程管理水平。
第二条适用范围本细则适用于所有市政道路工程和排水管道工程的监理活动。
第三条监理原则监理工作应遵循以下原则:合法性:遵守国家相关法律法规。
客观性:公正、客观地开展监理工作。
专业性:具备相应的专业知识和技能。
系统性:全面覆盖工程的各个阶段和方面。
第二章监理组织与职责第四条监理组织监理单位应根据工程规模和特点,设立相应的监理组织。
第五条监理职责监理单位主要职责包括:对工程质量、安全、进度和环保进行监督。
对施工单位的施工方案、材料和设备进行审查。
对施工过程进行监督,确保施工质量符合设计和规范要求。
对工程变更、索赔等事宜进行审核。
第三章监理工作内容第六条工程质量监理审核施工单位提交的施工方案和施工图纸。
对施工材料和设备进行抽检。
对施工过程进行现场监督,确保施工质量。
第七条工程安全监理监督施工单位执行安全生产规定。
对施工现场进行安全检查,及时发现和处理安全隐患。
第八条工程进度监理审核施工单位的施工进度计划。
对施工进度进行跟踪和监督,确保工程按计划进行。
第九条工程环保监理监督施工单位执行环境保护措施。
对施工过程中的环保问题进行监督和处理。
第十条工程投资控制审核施工单位的工程量清单和造价。
对工程投资进行控制,防止超预算。
第四章监理工作程序第十一条监理准备熟悉工程图纸和技术规范。
制定监理计划和监理细则。
第十二条施工前监理对施工单位的准备工作进行检查。
确认施工条件满足要求。
第十三条施工过程监理定期巡视施工现场,检查施工质量。
监督施工单位按计划施工。
第十四条施工后监理对完工工程进行检查和验收。
处理工程缺陷和质量问题。
第十五条监理报告定期向业主和相关部门提交监理报告。
监理报告应包括工程进度、质量和安全等内容。
第五章监理方法与手段第十六条监理方法采用现场检查、材料试验、设备检测等多种方法。
市政给排水管道工程监理最新细则

2) 螺栓应使用同一规格,安装方向应一致,螺栓应对称稳固,紧固好的螺栓应露 出螺母之外;
3) 与法兰接口两侧相邻的第一至第二个刚性接口或焊接接口,待法兰螺栓紧固 前方可施工;
(1) 焊接接口
பைடு நூலகம்
1) 施工前应审查焊工操作上岗证,施工过程中应进展核查; 2) 焊条应有出厂合格证明,其化学成份、机械强度应与母材相匹配,使用前应焙 烘; 3) 焊接前应检查接口质量,管端的坡口角度、钝边、间隙应符合要求;对口时应 图-1.2.2 钢管焊接与防腐质量控制程序
序 号 检验工程
1 中心位移
错边 未焊满
应小于或等于 0.2 倍壁厚,且不应大于 2mm。 不允许
(3) 管节几何尺寸允许偏差见表-1.2.6.2。
表-.2
项目 周长
允许偏差(mm)
D≤600
±2.0
D>800
±0.0035D
圆度
管端 0.005D,其它部位 0.01D
端面垂直度
0.001D,且不大于 1.5
2. 钢管安装的质量控制 (1) 钢管焊接与防腐质量控制程序(见图-1.2.2) (2) 钢管管道安装的允许偏差(见表-1.2.2.3)。 3. 接口的质量控制
3. 当采用油麻、膨胀水泥砂浆接口时,接口工作坑 的大小应符合要求,以满足作业 条件的需要。
4. 采用胶圈接口,选用的"O"型橡胶密封圈应符合设计规定。胶圈应填至小台,距承 口外缘均匀,无麻花现象。
3. 采用顶管施工工艺时,应另行编制顶管施工方案。 2. 轴线位置及标高必须按规划要求,并办理报验手续,经监理复核前方可施工。 3.管材、管件进场应办理报验手续,监理工程师应核查产品合格证明,检查管材 外 形尺寸、外观质量,闸阀安装前应进展启闭试验。
市政排水管道安装施工监理细则

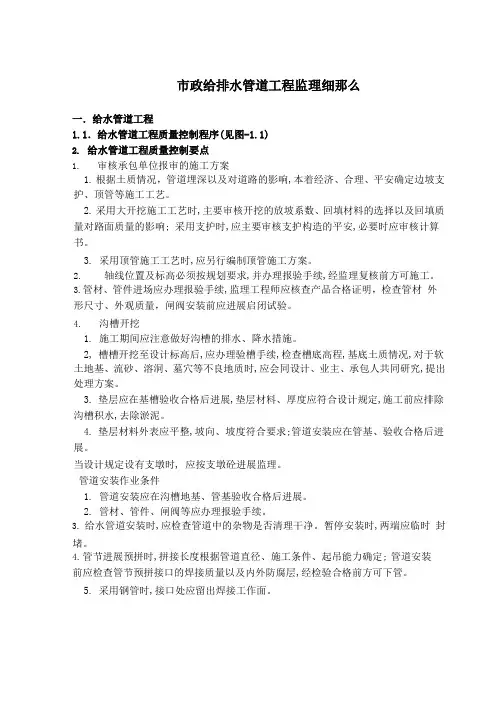

A。
0.4临江东路延伸道路工程工程监理实施细则( 路基、排水)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制排水管道工程监理实施细则一、监理依据1、施工合同、监理合同;2、施工图及相关勘测、设计、变更文件;3、经各方确认的会议纪要和其他书面记录、函件、传真、数据电文等;4、《给水排水管道工程施工及验收规范》(GB50268—2008);5、《建设工程监理规范》GB50319-2013;6、监理规划;7、国家及省市现行的工程建设强制标准及其他相关的法律法规;8、经过批准的施工组织设计、(专项)施工方案。
二、专业工程特点排水管道工程是线形构筑物工程,属于隐蔽工程,相关的图集、规范及管道形式较多,且施工程序繁杂,施工过程中不可预见性较多,发生质量问题,修复困难,同时对具体施工的工人也有较大的责任心要求,因此,必须重视管道工程的质量监理工作。
三、监理工作流程详见附件工作流程图四、监理控制目标及控制要点(一)目标控制值和见证试验项目及频率1、原材料2、功能试验3、沟槽开挖允许偏差4、管道基础允许偏差5、管道铺设允许误差(mm)6、检查井允许偏差7、雨水口、支管的允许偏差(二)监理控制要点(1)施工准备阶段1、检查承包人的测量人员对图纸的熟悉状况,测量所需用的有关数据是否正确.2、复核检查临时水准点闭合差,导线方位角闭合差.3、检验管渠中线的控制点、中心桩、中心钉高程、坡度板设置位置与高程、沟槽边线。
4、检查管渠与原有管渠衔接高程。
5、检查材料进场情况,所用的管材、管道附件、构(配)件和主要原材料等产品必须检查产品的订购合同、质量合格证书、性能检验报告、使用说明书等,验收合格后方可使用.(2)、沟槽开挖1、检查承包人的质量、安全及特种作业人员持证上岗情况,机械设备的运行情况,确保满足施工组织设计的要求。
排水工程监理实施细则

一、编制依据1. 国家相关法律法规、标准规范。
2. 工程设计文件、施工图纸及施工组织设计。
3. 监理合同及相关协议。
4. 施工单位报送的施工方案、施工组织设计及有关资料。
二、监理目标1. 确保工程质量,达到设计要求和国家相关标准。
2. 确保工程进度,按合同约定的时间完成工程。
3. 确保安全生产,防止安全事故发生。
4. 确保文明施工,维护施工现场环境。
三、监理范围1. 施工准备阶段:审查施工组织设计、施工方案、施工图纸会审、技术交底等。
2. 施工阶段:对施工过程中的工程质量、进度、安全生产、文明施工等方面进行监督检查。
3. 竣工验收阶段:组织竣工验收,审查工程质量,确保工程符合设计要求和国家相关标准。
四、监理内容1. 施工准备阶段监理内容(1)审查施工单位报送的施工组织设计、施工方案,确保其合理、可行。
(2)审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量保证体系。
(3)审查施工单位专职管理人员和特种作业人员的资格证、上岗证。
(4)审查施工单位报送的分包单位资格报审表和分包单位有关资格资料。
(5)审查施工单位报送的测量放线控制成果及保护措施。
(6)审查施工单位报送的拟进场材料、构配件和设备的工程材料/构配件/设备报审表及其质量证明材料。
(7)审查施工单位报送的工程开工报审表及相应资料。
2. 施工阶段监理内容(1)路基工程质量控制:检查施工单位的人员组织机构是否落实,督促施工单位按已审批的施工方案进行施工。
(2)排水管道工程质量控制:检查管道铺设、接口连接、管道基础处理、排水设施安装等环节的质量。
(3)施工进度控制:对施工进度进行跟踪,确保工程按合同约定的时间完成。
(4)安全生产控制:检查施工现场的安全生产措施,确保安全生产。
(5)文明施工控制:检查施工现场的文明施工措施,确保施工现场环境整洁。
3. 竣工验收阶段监理内容(1)组织竣工验收,审查工程质量,确保工程符合设计要求和国家相关标准。
监理细则(给水排水)

监理细则(给水排水)文档标题:监理细则——给水排水工程一、前言本监理细则旨在规范和指导给水排水工程的施工过程,确保工程质量、安全及进度满足设计要求和国家相关标准规定。
本细则依据《建设工程质量管理条例》、《给水排水管道工程施工及验收规范》等相关法律法规和技术规范编制,适用于各类新建、扩建和改建的给水排水工程项目的监理工作。
二、监理内容与要求1. 工程前期准备阶段:监理单位应对设计图纸进行详细审查,确认给水排水系统设计是否合理、科学,符合使用需求和国家相关规定。
同时,要对施工单位提交的施工组织设计、专项施工方案等进行严格审核,确保其可行性和安全性。
2. 施工阶段:(1)材料设备进场:监理人员需对进场的管材、管件、阀门等给排水设施的质量、规格、性能进行严格检查,并核实出厂合格证、检测报告等资料。
(2)施工过程控制:监督并记录施工单位按照设计文件和施工技术规范进行操作,特别是隐蔽工程、关键部位的施工过程,如沟槽开挖、管道敷设、接口处理、回填压实等环节,必须严格按规程执行。
(3)质量检验与验收:在施工过程中及完工后,监理单位应参与并指导各项质量检测工作,包括压力试验、通水试验等,只有在所有检测项目均合格后,方可签署验收意见。
3. 完工后期:监理单位应督促施工单位做好竣工资料整理、归档,并配合建设单位进行工程竣工验收,确保工程质量和功能达到设计预期。
三、安全管理与文明施工监理单位应严格执行安全生产法规,加强对施工现场的安全管理,防止安全事故的发生;同时,督促施工单位落实文明施工措施,保护环境,减少扰民。
四、总结作为给水排水工程的监理方,我们将以严谨的态度、专业的知识,全面履行监理职责,确保工程建设顺利进行,为构建高质量、高效率、安全环保的给水排水系统提供有力保障。
以上仅为大致框架,具体内容需根据实际工程项目特点、规模以及合同约定等进一步细化和完善。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
道路工程
排
水
工
程
监
理
细
则
编制:审核:
监理公司
工程项目监理部
二OO八年十二月
目录
一、工程概况
二、监理依据
三、施工准备阶段的监理
四、排水工程各分项施工、监理工作示意图
五、排水工程各分项的质量控制要求
六、施工记录表
七、监理记录表
一、工程概况
本工程排水采用雨污分流制,雨水管道收集道路路面及两侧雨水后,分散就近排入河道或相交道路雨水管道。
交通站点合理设置雨水口,避免积水和车辆行驶时影响乘客和行人,通信管线合二为一铺设于人行道下。
施工时要集合地质情况,采用经济、合理、安全、可靠、节能及施工方便的新型管材。
根据规划要求道路下除布置雨、污水管外,还布置给水管、电力管道、通信管道、燃气管道、路灯电缆等共七种管线,排水工程所用D300~D600采用HDPE双壁波纹管,环刚度≥8KN/m²,承插式连接,橡胶圈接口;D800~D1200:采用Ⅱ级钢筋砼承插管,橡胶圈接口。
888路雨水分别排入二号港和备塘河。
本次设计将雨水管预留至施工范围外1m,管端封堵。
888路污水管道按照规划设计,由东、西两侧集中汇入创新路污水管道,最终排入彭埠污水泵站。
本次设计将污水管预留至施工范围外1m,管端封堵。
二、监理依据:
1、本工程建设监理合同和业主与承包人签订的工程建设承包合同。
2、《市政排水管渠工程质量检验评定标准CTJ3-9O》、《市政工程施工规范》、《给水排水工程施工及验收规范GB50268-97》、《埋地硬聚氯乙烯排水管道工程技术规程》(CECS122:2001)、《埋地塑料排水管道工程技术规程》(GB/TJ08-308-2002)。
3、中国市究院的《枢纽地区888路工程排水施工图》及其相关工程变更、洽商
文件。
4、国家和省市有关工程建设监理的文件及规定。
三、施工准备阶段的监理:
1、审核施工单位提交的排水工程施工方案,基坑开挖方案和综合管线保护方案等,签认审核结论。
2、审核承建商项目部提交的排水工程施工进度计划,对照总体进度表进行核批。
3、复核测量放线成果,复核定位轴线、井位。
4、在进场前,对原材料供应部门进行实地考察,包括管材生产厂家,商品砼厂家或砂石料供货场,考察通过后方可同意订货。
5、对进场后的原材料进行检验(要求承建商及时填报材料报验单。
)。
6、对进场机具的规格性能及完好率进行检查,看是否满足现场施工要求(要求承建商提供进场设备报验单)。
7、审查砼配合比报告。
8、监理参加承建商的技术交底和安全交底会,审查其技术安全等方面的准备情况。
9、检查管理人员及特殊工种人员的上岗证(操作证)。
10、在机械开沟前,人工挖探沟,要求承建商查明现有管线的位置,制定保护方案。
四、排水工程各分项施工、监理工作示意图:
监理工作项目内容施工程序
五、排水工程各分项的质量控制要求:
1、沟槽开挖与支撑
(1)沟槽开挖应先取原状土做最大干密度和最佳含水量试验。
(2)开挖前,做好沟槽中心线与边线的放样工作,经监理工程师复核认可后方可开挖。
(3)沟槽开挖必须从下游开始,由深到浅。
合理的确定分层开挖的速度和深度。
开挖时不得扰动槽底土壤,槽底不得受水浸泡,做好临时排水措施,及时施工垫层。
如发生超挖,当超挖15CM内时可用原土回填压实,压实度不低于天然地基。
当超挖大于15CM小于100CM可用石灰土分层压实,其压实度不低于95%。
(4)沟槽开挖前要做好施工排水,选择合宜的排水系统。
井点降水应使地下水位降至沟槽底面以下不小于0.5米。
(5)沟槽应视开挖的深度和土质确定是否支撑,采用支撑时支撑必须牢固,安全可靠,且不得妨碍下管。
雨季施工时应加强检查。
当不进行支撑时,应根据土质情况确定开挖边坡的放坡系数。
(6)在复核槽底标高、宽度按B=D1+2(b1+b2+b3)验收无误后,监理方可同意施工垫层,其厚度必须达到设计要求,监理进行认真量测。
(7)雨期施工,应事先做好雨水排放措施,防止泡槽。
2、安管
(1)施工所用管材应有出厂合格证,使用认可证书。
(2)管节安装前应进行外观检查,发现裂缝,保护层脱落、空破、节口掉角等缺陷。
应进行修补并鉴定合格后方可使用。
(3)管道应在沟槽地基、管基检查合格且混凝土达到一定强度后方可安装,管节安装前应将管内外清扫干净,安装自下游开始,承口朝施工前进方向。
安管时必须垫稳,逐节调整管节的中心及高程,安管允许偏差应符合规范要求。
经监理工程师验收合格后应及时浇注管座混凝土。
(4)管道接口应平直,环行间隙应均匀,接口应整齐、密实、饱满,不得有间隙、裂缝、空鼓等现象。
(5)管道交叉施工时,必须按设计要求做好管道的保护工作。
(6)雨季施工时应合理缩短开挖长度,及时砌筑检查井,暂时中断安装的管道要临时封堵。
注:1、D<700mm时,其相邻管内底错口在施工中自检,不计点。
2、表中D为管径。
3、检查井
(1)井壁必须互相垂直,不得有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,不得有空鼓、裂缝等现象。
(2)井内流槽应平顺、应与井室一起砌筑,不得有建筑垃圾等杂物。
(3)井框、井盖必须完整无损,安装平稳,位置正确。
井底基础应与管道基础同时浇筑。
(4)铸铁井盖须要有生产厂家出厂合格证及使用认可证书。
(5)雨水口位置应符合设计要求,不得歪扭。
井圈及井墙吻合,允许偏差应为±10mm,井圈与道路边线相邻边的距离应相等,其允许偏差应为10mm。
(6)雨水口与检查井的连管应直顺、无错口,且不能接入井筒,坡度符合设计要求;雨水口底座及连管应设在坚实土质上。
(7)雨季砌检查井或雨水口,井身应一次砌起。
为防止漂管,可在检查井的井室侧墙底部预留进水孔,回填土前应封堵。
(8)检查井接入圆管的管口应与井壁平齐,当接入管径大于300MM时,应砌发砖圈加固。
(9)包井施工应注意井基础与原管道基础的连接,井室砌筑前冲洗原基础及管道,保证可靠粘接,确保不渗水。
4、闭水试验
(1)雨、污水管道必须作闭水试验。
(2)闭水试验要在管道及检查井外观质量已验收合格,管道未回填土且沟槽内无积水,全部预留孔封堵,无渗水后进行。
(3)闭水试验在管道灌水24小时后再进行闭水试验,水位应为试验段上游管道内顶以上2米,如上游管道内顶至检查井口的高度小于2米时,闭水试验水位可灌至井口为止。
(4)对渗水量的测定时间不少于30分钟,闭水试验时监理应旁站。
(5)闭水试验合格判定:a、管道的外观不得有漏水现象;b、实测的渗水量对于混凝土管小于GB50268-97标准中的允许渗水量(Q=1.25√D),对于UPVC管小于《埋地硬聚氯乙烯排水管道技术规程》中的允许渗水量(Q=0.0046D i)。
5、回填土
(1)管道沟槽回填必须在闭水试验合格后进行,且沟槽内无积水。
(2)砼管道沟槽回填一般情况下管节胸腔以下采用黄砂回填压实,管节胸腔以上采用素土回填,在管道上50cm内不得回填大于10cm的石块、砖块、等杂物,回填时槽内无积水,不得回填淤泥、腐植土及有机物质。
管道两侧回填土或砂要求对称同步回填,严禁单侧填高,以防管道位移。
回填土应按每层25-30cm的虚铺厚度进行回填及分层夯实。
(3)对有支撑的沟槽,填土拆撑时,要注意检查沟槽及临近建筑物、构筑物的安全。
(4)沟槽回填顺序,应按沟槽排水方向由高向低分层进行。
(5)沟槽两侧应同步回填夯实,以防管道位移。
(6)井室等附属构筑物回填土时应四周均匀回填夯实。
(7)管道回填时,应分层回填、夯实,做好密实度试验。
监理做好旁站记录。
(8)UPVC管回填要满足《埋地硬聚录乙烯排水管道技术规程》的要求。
六、施工记录表
1、施工测量放线记录及附图
2、隐蔽工程检查记录表
(1)沟槽隐蔽检查记录
(2)垫层隐蔽检查记录
(3)平基隐蔽检查记录
(4)检查井隐蔽检查记录
3、工序质量评定表
(1)沟槽开挖工序质量评定表
(2)垫层砼浇捣工序质量评定表
(3)平基砼浇捣工序质量评定表
(4)井盖板、井底板及检查井施工工序质量评定表
4、闭水试验记录表
5、压实度试验记录表
七、监理记录表
1、监理日志
2、样品登记表
3、验收记录表。
