地下改性沥青油毡(SBS)防水层施工
地下室SBS4mm厚改性沥青防水卷材施工方案

地下室SBS 4㎜厚改性沥青防水卷材施工方案编制:审核:批准:河南六建建筑集团有限公司第二项目部- 1 -一、工程概况:本工程为洛阳市洛宁县昌瑞大厦商住楼工程,为于洛宁县永宁大道与京宁路交叉口东南侧,建筑面积为22732.82㎡,防水面积暂估为2278.3㎡,结构类型为框架剪力墙结构。
地下室底板及外墙外侧防水,地下抗浮锚杆周围渗透结晶防水。
地下室底板及外墙采用SBS4防水(Ⅱ型)。
二、编制依据施工规程、规范、标准图集1)《地下防水工程质量验收规范》GB50208-20022)《地下工程防水技术规范》GB50108-20013)《建筑安装分项工程施工工艺规程》DBJ01-26-20034)地下工程防水—88J6-1三、施工部署1、劳动力部署(1)施工动员及交底对本工程施工管理人员及施工操作人员进行施工前开工动员和施工及技术交底,其主要内容为:1)介绍工程基本情况和场地使用划分安排;2)做好施工后勤工作的组织安排;3)讲述工程施工特点、施工方法及应特殊注意事项;4)明确本工程项目的管理班子、管理层次、管理职责、管理措施和管理要求及相关奖罚制度;5)强化施工安全意识、质量意识、工期意识、文明施工意识、大局意识、协调配合要求、环保意识等方面的教育。
(2)劳动力落实保证措施1)根据施工方案实施要求及施工进度计划和劳动力配置需要计划的要求,提前落实安排和组织劳动力进场,并建立相应的组织领导体系和管理保证制度;2)在做好上述需求计划落实之后,应另外做好施工劳动力安排预备计划,以备在必要时能够随时召集调用,作为确保合同工期的一项必要措施。
本工程计划防水工6人四、劳动力计划安排劳动力安排一定满足现场的施工进度要求,如一下施工力量不能满足要求时,我项目部将及时调配施工力量,确保建设方施工任务的顺利完成。
1、技术质量控制组(质检员、技术员)(1)编制施工操作细则,以指导施工;(2)施工前对施工人员进行培训,使人人掌握施工要点、质量要求和成品保护意识。
SBS地下室防水施工方案

地下室防水施工方案一、编制依据:住宅小区(**号楼、地下车库)工程施工组织设计秀水名苑住宅小区(**号楼、地下车库)工程施工图纸地下防水工程质量验收规范(GB50208-2011)地下工程防水技术规范(GB50108-2008)二、工程概况:(一)总体简介(二)各楼概况地下室防水等级二级,防水层采用一道高聚物改性沥青防水卷材 4.0mm,配电室为一级防水,防水层采用3+3mm厚高聚物改性沥青防水卷材,宽出房间1米。
地下室种植顶板防水为3mm厚高聚物改性沥青防水卷材+4mm厚SBS耐根穿刺高聚物改性沥青防水卷材。
2.施工组织:2.1建立健全质量保证体系,明确岗位职责及质量责任。
2.2操作人员:所有施工操作人员必须经有关部门培训合格,取得岗位操作证书。
3.施工准备:3.1.地下室防水施工由施工员进行技术交底,并负责对所有参加施工人员进行培训,项目质检员进行连续监控。
3.2 材料及要求3.2.1 计划用量35000平方米。
3.2.1.1 规格:见表13.2.2 配套材料:冷底子油3.3 主要用具:3.3.1 清理用具:高压吹风机、小平铲、笤帚。
3.3.2 操作工具、电动搅拌器、油毛刷、铁桶、专用喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。
3.4 作业条件:3.4.1 施工前审核图纸,并进技术交底。
地下防水工程必须由专业队施工,操作人员持证上岗。
3.4.2 铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓开裂、不起砂。
3.4.3 防水层施工涂冷底子油,应将基层表面清理干净。
3.4.4 施工用材料均匀易燃,因而应准备好相应的消防器材。
4.操作工艺:基层处理涂刷基层处理剂(附加层)SBS防水卷材铺贴卷材收头处理保护层施工。
基层处理:铺贴SBS防水卷材前,应对基层进行检查验收,表面应平整、干燥、干净,细部构造处理达到设计要求。
改性沥青油毡(SBS)防水层分项工程施工工艺标准DOC

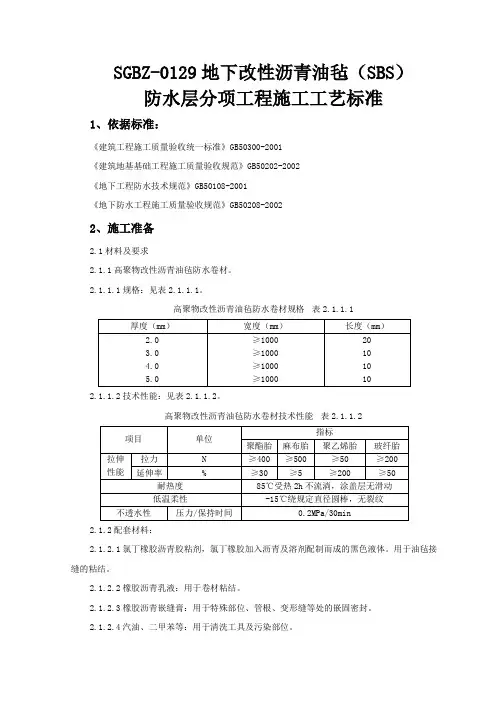

SGBZ-0129地下改性沥青油毡(SBS)防水层分项工程施工工艺标准1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《地下工程防水技术规范》GB50108-2001《地下防水工程施工质量验收规范》GB50208-20022、施工准备2.1材料及要求2.1.1高聚物改性沥青油毡防水卷材。
2.1.1.1规格:见表2.1.1.1。
高聚物改性沥青油毡防水卷材规格表2.1.1.12.1.1.2技术性能:见表2.1.1.2。
高聚物改性沥青油毡防水卷材技术性能表2.1.1.22.1.2配套材料:2.1.2.1氯丁橡胶沥青胶粘剂,氯丁橡胶加入沥青及溶剂配制而成的黑色液体。
用于油毡接缝的粘结。
2.1.2.2橡胶沥青乳液:用于卷材粘结。
2.1.2.3橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封。
2.1.2.4汽油、二甲苯等:用于清洗工具及污染部位。
2.2主要用具:2.2.1清理用具:高压吹风机、小平铲、笤帚。
2.2.2操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。
2.3作业条件:2.3.1施工前审核图纸,编制防水工程施工方案,并进技术交底。
地下防水工程必须由专业队施工,操作人员持证上岗。
2.3.2铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓开裂、不起砂。
2.3.3防水层施工涂底胶底(冷底子油),应将基层表面清理干净。
2.3.4施工用材料均匀易燃,因而应准备好相应的消防器材。
3、操作工艺3.1工艺流程:基层清理——涂刷基层处理剂——铺贴附加层——热熔铺贴卷材——热熔封边——做保护层。
3.2基层清理:施工前将验收合格的基层清理干净。
3.3涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。

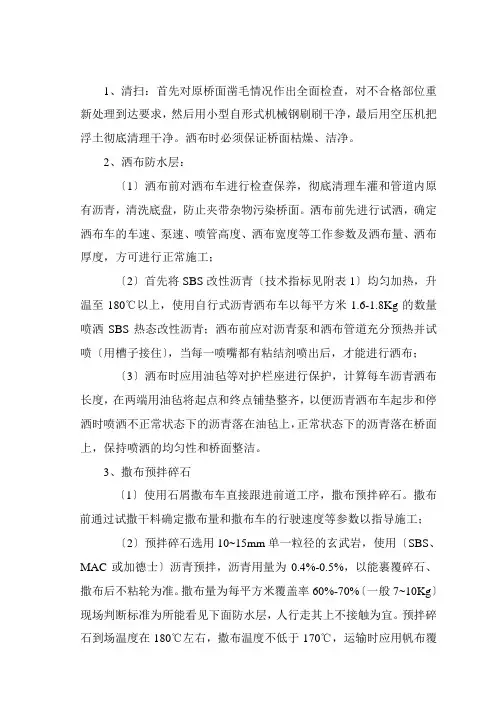

SBS改性沥青卷材屋面防水层施工

SBS改性沥青卷材屋面防水层施工
依据GB50207-2002《屋面工程质量验收规范》的要求施工。
①本工程屋面施工找平层时,按排汽屋面的做法要求在屋脊处留宽3CM的主排气沟槽,在顺坡向每间隔6M,设垂直于主排汽槽的支排汽槽,宽2CM,为保证沟槽处不被踩下,沟槽设劈开的PVC管(并于其上打孔)支撑排汽槽应通至保温层。
②待基层干燥至含水率不大于9%时,在干燥的基层上涂刷氯丁沥青胶的稀释液(配合比为粘合剂:二甲苯=1:2-2.5),一次涂好,切勿反复涂刷。
③弹线:等基层处理剂干燥后,根据现场情况弹出油毡铺贴位置线。
④在排汽沟上铺一条20CM宽的SBS卷材,要求一边粘牢,另一边不粘。
⑤铺贴SBS卷材:按位置线把卷成卷的SBS油毡放好点燃喷灯,用喷灯加热基层和油毡,待油毡表面熔化后,缓慢地将油毡滚铺至基层上,并用压滚压实。
⑥搭接缝应趁油毡未冷却时用抹子将边封好,最后再用喷灯在接缝处均匀细致地喷烤压实。
⑦.防水层蓄水试验:卷材防水层施工后,经隐蔽工程验收,确认做法符合设计要求,应做蓄水试验,确认不渗漏水,方可施工防水层保护层。
SBS改性沥青防水层施工指导意见

1、清扫:首先对原桥面凿毛情况作出全面检查,对不合格部位重新处理到达要求,然后用小型自形式机械钢刷刷干净,最后用空压机把浮土彻底清理干净。
洒布时必须保证桥面枯燥、洁净。
2、洒布防水层:〔1〕洒布前对洒布车进行检查保养,彻底清理车灌和管道内原有沥青,清洗底盘,防止夹带杂物污染桥面。
洒布前先进行试洒,确定洒布车的车速、泵速、喷管高度、洒布宽度等工作参数及洒布量、洒布厚度,方可进行正常施工;〔2〕首先将SBS改性沥青〔技术指标见附表1〕均匀加热,升温至180℃以上,使用自行式沥青洒布车以每平方米1.6-1.8Kg的数量喷洒SBS热态改性沥青;洒布前应对沥青泵和洒布管道充分预热并试喷〔用槽子接住〕,当每一喷嘴都有粘结剂喷出后,才能进行洒布;〔3〕洒布时应用油毡等对护栏座进行保护,计算每车沥青洒布长度,在两端用油毡将起点和终点铺垫整齐,以便沥青洒布车起步和停洒时喷洒不正常状态下的沥青落在油毡上,正常状态下的沥青落在桥面上,保持喷洒的均匀性和桥面整洁。
3、撒布预拌碎石〔1〕使用石屑撒布车直接跟进前道工序,撒布预拌碎石。
撒布前通过试撒干料确定撒布量和撒布车的行驶速度等参数以指导施工;〔2〕预拌碎石选用10~15mm单一粒径的玄武岩,使用〔SBS、MAC或加德士〕沥青预拌,沥青用量为0.4%-0.5%,以能裹覆碎石、撒布后不粘轮为准。
撒布量为每平方米覆盖率60%-70%〔一般7~10Kg〕现场判断标准为所能看见下面防水层,人行走其上不接触为宜。
预拌碎石到场温度在180℃左右,撒布温度不低于170℃,运输时应用帆布覆盖保温,撒布后用胶轮压路机及时碾压;4、撒布和碾压前应在撒布车和压路机轮胎上抹少量菜籽油,以防止粘轮;施工中各类车辆、压路机不得进入未撒布预拌碎石的局部;施工时安排人跟在撒布车后面,用扫把对有堆积部位进行处理,多余碎石清扫出桥面。
并且注意对做好桥面防水处的保护,不允许污染桥面和洒布粘层油的正常路面。
附表1:SBS改性沥青〔I-D型〕技术指标。
SBS改性沥青防水材料施工工艺

SBS改性沥青防水材料施工工艺(1)施工部位结构底板和结构侧墙采用双层4mm厚的SBS改性沥青防水卷材铺设,其中:迎水面一侧的材料可采用SBS ⅡPYPE4类材料;背水面一侧的材料必须采用SBS ⅡPYS4类材料,且砂面须面向结构外表面(2)基层处理要求1、混凝土垫层和围护桩表面不得有明水,否则应进行堵漏处理,待基层表面无明水时,再做找平层。
2、找平层采用1:2.5的普通水泥砂浆,厚度不得小于20mm。
3、找平层表面应平整,其平整度用2m的靠尺进行检查,直尺与基层的间隙不超过5mm,且只允许平缓变化。
4、找平层表面、干燥,不得有明水流,允许出现局部潮湿部位,不得有酥松、掉灰、空鼓、裂缝、剥落和污物等部位存在。
5、左右阴角部位均采用1:2.5的水泥砂浆做成50mm×50mm的钝角或R≥5cm的圆角。
(3)铺设顺序及方法1、首先在达到设计要求的阴阳角部位铺设防水卷材加强层。
加强层卷材采用单层SBS ⅡPYPE类材料,宽度为500mm,厚度同作为防水层的单层卷材的厚度,转角两侧各250mm。
加强层卷材采用点粘或条粘法固定在基面上。
2、当有管、件等穿过防水层时,应先铺设此部位的加强卷材,加强层卷材采用满粘法固定在基面上,大面防水层满粘固定在加强层表面。
3、铺设底板大面防水层时,第一层均空铺在底板基面上,防水层幅面间的搭接宽度100mm,采用热熔满粘焊接。
第一层防水层与阴、阳角部位的加强层热熔满粘。
4、铺设第二层防水层,砂面向上。
第二层防水层采用满粘法与第一层防水层热熔焊接。
第二层搭接宽度为100mm,热熔满粘,第一层防水层与第二层防水层的搭接缝错开1/2~1/3幅宽。
两层卷材不得垂直铺设。
底板防水层铺设完毕后,应立即浇注C20的细石混凝土保护层,厚度为50mm。
5、立面的第一层防水层采用点粘或者条粘法固定,第二层防水层与第一层防水层满粘粘贴,搭接要求同底板防水层。
要求防水层甩槎的长度均应超过预留钢筋顶部至少200mm。
地下室SBS改性沥青防水卷材施工方案_3

地下室SBS改性沥青防水卷材施工方案_3一、施工前准备在进行地下室SBS改性沥青防水卷材施工之前,需要做好以下准备工作:1. 材料准备•防水卷材:选择符合规定标准的SBS改性沥青防水卷材,数量要充足。
•温度计、瓦楞钉等施工工具。
•地下室基础表面清洁剂,确保基础表面干净整洁。
2. 施工人员准备•确保施工人员持有相应的防水卷材施工资质证书。
•确保施工人员了解并掌握沥青卷材施工流程。
二、施工步骤1. 基础表面处理1.清洁基础表面,确保表面无杂物、油污等。
2.如有伸缩缝,应按照设计要求进行处理。
2. 底部处理1.在基础表面均匀涂刷底部处理胶。
2.将SBS改性沥青防水卷材铺设在处理胶上,并用压轮压实。
3. 水平铺设1.沥青防水卷材从基础表面一侧开始水平铺设,注意保持每卷材之间的搭接。
2.使用瓦楞钉将卷材固定在基础表面。
4. 其余部分处理1.处理好顶部和竖向部分的连接,确保各部分之间的密封性。
2.对接缝处进行加强处理。
5. 检查验收1.检查整体施工质量,确保每个步骤都符合规范要求。
2.进行验收,确认施工符合要求后,方可进行下一步工作。
三、施工注意事项1.施工过程中,应注意防水卷材表面的保护,避免损坏。
2.施工现场应保持清洁,避免杂物进入防水层内影响施工质量。
3.在施工过程中,应根据天气情况调整施工工艺,确保施工质量。
4.施工结束后,应做好施工记录并进行工程验收。
通过以上施工方案,可以确保地下室SBS改性沥青防水卷材施工顺利进行,达到预期的防水效果。
SBS改性沥青防水卷材施工方案

SBS改性沥青防水卷材施工方案本工程施工组织机构如下:1、总经理:负责全面领导和指导本工程的施工,对施工质量、安全、进度负总责。
2、项目经理:负责工程的具体组织、协调、管理和实施,对施工质量、安全、进度负责。
3、技术负责人:负责工程技术管理和技术指导,对施工质量负责。
4、安全负责人:负责本工程安全管理和安全教育,对施工安全负责。
二、施工进度计划1、工期:本工程总工期为240天,其中地下室工期为60天,地上建筑工期为180天。
2、施工进度计划:根据工程总体进度安排,按月编制详细施工进度计划,每月初提交监理单位审核并报建设单位备案。
三、施工人员管理1、施工人员的招聘、培训、考核和管理严格按照国家有关规定执行。
2、施工人员必须持有相应的证件和资格,严禁无证上岗。
3、施工人员必须经过安全教育和培训,掌握安全操作技能,严格遵守安全操作规程。
四、施工设备管理1、施工设备必须符合国家有关规定,严格按照规定进行检测、维护和保养。
2、施工设备必须经过安全检查和试运行后方可使用,严格遵守安全操作规程。
3、施工设备的使用必须经过专人操作,严禁无证上岗。
四、施工材料管理1、施工材料必须符合国家有关规定和工程质量要求,严格按照规定进行检验和验收。
2、施工材料必须存放在规定的仓库和场地,防止受潮、受热、受损等情况发生。
3、施工材料的使用必须按照工程要求和施工规程进行,严禁违章施工和使用不合格材料。
四、施工现场管理1、施工现场必须设置围挡和警示标志,保证施工安全。
2、施工现场必须保持清洁卫生,防止垃圾和污水污染环境。
3、施工现场必须配备消防器材和急救设备,保证施工安全。
4、施工现场必须按照文明施工要求进行,保证施工环境整洁、文明。
第四章、施工操作工艺一、基坑开挖1、基坑开挖前必须进行现场勘察和测量,确定基坑开挖范围和深度。
2、基坑开挖必须按照设计要求进行,保证基坑的稳定性和安全性。
3、基坑开挖必须按照工序进行,先挖掉表层土,然后挖掉深层土,最后进行基础开挖。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 范围
本工艺标准适用于高聚物改性沥青油毡地下防水层工程施工。
2 施工准备
2.1 材料及要求
2.1.1 高聚物改性沥青油毡防水卷材
2.1.1.1 规格:见表3-6。
高聚物改性沥青油毡防水卷材规格表3-6
2.1.1.2 技术性能:见表3-7。
高聚物改性沥青油毡防水卷材技术性能表3-7
2.1.2 配套材料:
2.1.2.1 氯丁橡胶沥青胶粘剂:氯丁橡胶加入沥青及溶剂配制而成的黑色液体。
用于油毡接缝的粘结。
2.1.2.2 橡胶沥青乳液:用于卷材粘结。
2.1.2.3 橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封。
2.1.2.4 汽油、二甲苯等:用于清洗工具及污染部位。
2.2 主要用具:
2.2.1 清理用具:高压吹风机、小平铲、笤帚。
2.2.2 操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。
2.3 作业条件:
2.3.1 施工前审核图纸,编制防水工程施工方案,并进行技术交底。
地下防水工程必须由专业队施工,操作人员持证上岗。
2.3.2 铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固、不空鼓开裂、不起砂。
2.3.3 防水层施工涂底胶前(冷底子油),应将基层表面清理干净。
2.3.4 施工用材料均为易燃,因而应准备好相应的消防器材。
3 操作工艺
3.1 工艺流程:
3.2 基层清理:施工前将验收合格的基层清理干净。
3.3 涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。
3.4 铺贴附加层:管根、阴阳角部位加铺一层卷材。
按规范及设计要求将卷材裁成相应的形状进行铺贴。
3.5 铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用φ30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,满贴法搭接宽度为80mm,条粘法搭接宽度为100mm。
3.6 热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。
卷材末端收头用沥青嵌缝膏嵌固填实。
3.7 保护层施工:平面做水泥砂浆或细石混凝土保护层;立面防水层施工完,应及时稀撒石碴后抹水泥砂浆保护层。
4 质量标准
4.1 保证项目
4.1.1 高聚物改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。
4.1.2 卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定。
4.1.3 防水层严禁有破损和渗漏现象。
4.2 基本项目:
4.2.1 基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角。
4.2.2 改性沥青胶粘剂涂刷应均匀,不得有漏刷、透底和麻点等现象。
4.2.3 卷材防水铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,收头应嵌牢固。
4.2.4 卷材粘结应牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。
5 成品保护
5.1 地下卷材防水层部位预埋的管道,在施工中不得碰损和堵塞杂物。
5.2 卷材防水层铺贴完成后,应及时做好保护层,防止结构施工碰损防水层;外贴防水层施工完后,应按设计砌好防护墙。
5.3 卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。
6 应注意的质量问题
6.1 卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损坏、空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材接长边不小于100mm,短边不小于150mm。
6.2 空鼓:铺贴卷材的基层潮湿,不平整、不洁净、产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀
压实。
6.3 管根处防水层粘贴不良:清理不洁净、裁剪卷材与根部形状不符、压边不实等造成粘贴不良;施工时清理应彻底干净,注意操作,将卷材压实,不得有张嘴、翘边、折皱等现象。
6.4 渗漏:转角、管根、变形缝处不易操作而渗漏。
施工时附加层应仔细操作;保护好接槎卷材,搭接应满足宽度要求,保证特殊部位的质量。
7 质量记录
本工艺标准应具备以下质量记录:
7.1 防水卷材应有产品合格证,现场取样复试合格资料。
7.2 胶结材料应有出厂合格证、使用配合比资料。
7.3 隐蔽工程检查验收资料及质量检验评定资料。
