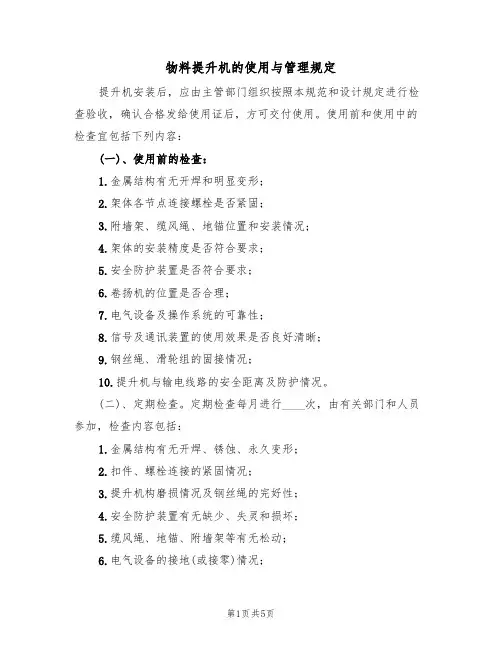

物料提升机的使用与管理规定提升机安装后,应由主管部门组织按照本规范和设计规定进行检查验收,确认合格发给使用证后,方可交付使用。

使用前和使用中的检查宜包括下列内容:(一)、使用前的检查:1.金属结构有无开焊和明显变形;2.架体各节点连接螺栓是否紧固;3.附墙架、缆风绳、地锚位置和安装情况;4.架体的安装精度是否符合要求;5.安全防护装置是否符合要求;6.卷扬机的位置是否合理;7.电气设备及操作系统的可靠性;8.信号及通讯装置的使用效果是否良好清晰;9.钢丝绳、滑轮组的固接情况;10.提升机与输电线路的安全距离及防护情况。

(二)、定期检查。

定期检查每月进行____次,由有关部门和人员参加,检查内容包括:1.金属结构有无开焊、锈蚀、永久变形;2.扣件、螺栓连接的紧固情况;3.提升机构磨损情况及钢丝绳的完好性;4.安全防护装置有无缺少、失灵和损坏;5.缆风绳、地锚、附墙架等有无松动;6.电气设备的接地(或接零)情况;7.断绳保护装置的灵敏度试验。

(三)、日常检查。

日常检查由作业司机在班前进行,在确认提升机正常时,方可投入作业。

检查内容包括:1.地锚与缆风绳的连接有无松动;2.空载提升吊篮做____次上下运行,验证是否正常,并同时碰撞限位器和观察安全门是否灵敏完好;3.在额定荷载下,将吊篮提升至离地面1~2m高度停机,检查制动器的可靠性和架体的稳定性;4.安全停靠装置和断绳保护装置的可靠性;5.吊篮运行通道内有无障碍物;6.作业司机的视线或通讯装置的使用效果是否清晰良好。

(四)、操作使用及注意事项1.操作者必须持建筑行政主管部门颁发的操作证上岗,应熟悉本设备技术性能,能熟练掌握吊篮升降,特别是吊篮距平台3-5m高度位置时,注意及时停机,禁止吊篮冲顶和坠地。

卷扬机出现故障时,及时拉断总闸;2.使用吊篮前必须检查各连接件是否可靠,钢丝绳是否断股,升降机是否灵活,安全防护装置是否灵活可靠;3.交接班交待运行情况,发现故障应停机修理,禁止机械带病作业;4.停机一段时间后,应先进行空机运行检查,然后才能带载运行;5.禁止超载、偏载运行,禁止带人运行。

物料提升机的使用与管理规定(3篇)

物料提升机的使用与管理规定(3篇)

物料提升机的使用与管理规定一、总则为了确保物料提升机的安全运行,提高工作效率,特制定本规定。

本规定适用于公司所有物料提升机的使用和管理。

二、使用范围本规定适用于公司各类物料提升机的使用和管理,包括但不限于固定式、可移动式、桥式、吊臂式等各种类型的物料提升机。

三、使用要求1. 物料提升机的使用必须由经过培训和授权的操作人员进行,未经授权的人员不得操作。

2. 在使用物料提升机前,操作人员必须仔细检查机器的各个部位是否正常,特别是安全装置是否完好。

3. 操作人员必须穿着符合安全要求的工作服和安全帽,并佩戴防滑防静电鞋,以避免意外事故的发生。

4. 操作人员在操作物料提升机时,必须站在固定的平台或座椅上,并牢固地抓住扶手。

5. 操作人员在操作物料提升机时,不得在提升机上随意移动或行走,不得将身体伸出操作区域。

6. 在操作物料提升机时,严禁超载操作,必须按照规定的最大承载能力进行操作。

7. 物料提升机禁止在雨雪天气使用,以免发生滑倒或电器线路受潮等安全风险。

8. 物料提升机在停止使用后,应将提升机停在安全的位置,并关闭电源。

四、管理要求1. 公司应建立物料提升机使用和管理的档案,包括但不限于物料提升机的购置、维修记录等。

2. 公司应定期进行物料提升机的安全检查,确保其安全性能符合要求,并及时修理和更换损坏的部件。

3. 公司应派专人负责物料提升机的日常维护和保养工作,包括但不限于清洁、润滑等。

4. 物料提升机的维修和保养应由具备相关资质的维修人员进行,确保维修质量。

5. 物料提升机发生故障或出现安全隐患时,应立即停止使用,并及时通知维修人员进行检修。

6. 物料提升机的维修记录应详细记录维修时间、维修内容、维修人员等信息,并进行归档保存。

7. 公司应定期对物料提升机操作人员进行培训和考核,确保其具备操作技能和安全意识。

8. 物料提升机的使用和管理应符合相关法律法规的要求,并接受监管部门的检查和指导。

五、违规处罚对违反本规定的操作人员,根据违规情节轻重,给予相应的处罚,包括但不限于口头警告、书面警告、罚款、停工处理等。

2024年物料提升机的使用与管理规定(2篇)

2024年物料提升机的使用与管理规定(2篇)

2024年物料提升机的使用与管理规定提升机安装后,应由主管部门组织按照本规范和设计规定进行检查验收,确认合格发给使用证后,方可交付使用。

使用前和使用中的检查宜包括下列内容:(一)、使用前的检查:1.金属结构有无开焊和明显变形;2.架体各节点连接螺栓是否紧固;3.附墙架、缆风绳、地锚位置和安装情况;4.架体的安装精度是否符合要求;5.安全防护装置是否符合要求;6.卷扬机的位置是否合理;7.电气设备及操作系统的可靠性;8.信号及通讯装置的使用效果是否良好清晰;9.钢丝绳、滑轮组的固接情况;10.提升机与输电线路的安全距离及防护情况。

(二)、定期检查。

定期检查每月进行1次,由有关部门和人员参加,检查内容包括:1.金属结构有无开焊、锈蚀、永久变形;2.扣件、螺栓连接的紧固情况;3.提升机构磨损情况及钢丝绳的完好性;4.安全防护装置有无缺少、失灵和损坏;5.缆风绳、地锚、附墙架等有无松动;6.电气设备的接地(或接零)情况;7.断绳保护装置的灵敏度试验。

(三)、日常检查。

日常检查由作业司机在班前进行,在确认提升机正常时,方可投入作业。

检查内容包括:1.地锚与缆风绳的连接有无松动;2.空载提升吊篮做1次上下运行,验证是否正常,并同时碰撞限位器和观察安全门是否灵敏完好;3.在额定荷载下,将吊篮提升至离地面1~2m高度停机,检查制动器的可靠性和架体的稳定性;4.安全停靠装置和断绳保护装置的可靠性;5.吊篮运行通道内有无障碍物;6.作业司机的视线或通讯装置的使用效果是否清晰良好。

(四)、操作使用及注意事项1.操作者必须持建筑行政主管部门颁发的操作证上岗,应熟悉本设备技术性能,能熟练掌握吊篮升降,特别是吊篮距平台3-5m高度位置时,注意及时停机,禁止吊篮冲顶和坠地。

卷扬机出现故障时,及时拉断总闸;2.使用吊篮前必须检查各连接件是否可靠,钢丝绳是否断股,升降机是否灵活,安全防护装置是否灵活可靠;3.交接班交待运行情况,发现故障应停机修理,禁止机械带病作业;4.停机一段时间后,应先进行空机运行检查,然后才能带载运行;5.禁止超载、偏载运行,禁止带人运行。

斗式提升机安装使用说明书(皮带)

斗式提升机安装使用说明书(皮带)

⽃式提升机安装使⽤说明书(⽪带)⽃式提升机安装使⽤说明书东台市申达机械制造有限公司电话:*************传真:*************A、设备安装⼀.安装⼯作必须有钳⼯、起重⼯、电⼯、电焊⼯等专业⼯⼈参加。

⼆.安装时⾸先要⽤⽔平仪找平基础和安装⽀架的⽔平度,然后使之固定。

三⽃式提升机的安装:1.按照制造⼚家出⼚时各段连接标记顺序组装。

应保证机壳⽔平和垂直,特别要保证机壳内壁的平直度,不允许接⼝法兰和导轨处有上下、左右的错移,以保证链条、料⽃运⾏时不致产⽣卡碰现象。

2.机体组装后测定其总的不直度。

根据提升机的长短,确定机⾝外壁对头、尾轮中⼼的最⼤总偏差值不应超过下表尺⼨范围。

3.头轮、尾轮及托轮必须对中,各轮轴应保持平⾏,以避免链条、料⽃在运⾏时跑偏。

4.调整完成后,头部必须牢固地焊于安装⽀架或基座上。

尾部、中间机壳和其他节段应适当固定(固定⽅式见设计要求)。

以防⽌输送机在运⾏时产⽣摇摆位移。

B、试车运转⼀.空载运转:完成输送机各部分安装⼯作检查合格后,即可进⾏空载运转试验。

开车前应做如下⼯作:1.所有轴承、传动部件的轴孔和减速器内应有⾜够的润滑油。

2.检查和清除提升机槽内部遗留的⼯具,铁件或其它杂物。

3.全⾯检查输送机各部分是否完好⽆损。

当上述各项⼯作准备做好后,先⼿动盘车,观察料⽃是否与壳体卡碰和跑偏,当⽆缺陷后,可接通电源,点动开车。

如运转正常,即可进⾏空载运转。

空载运转时,在头部、尾部和中间各主要部位,应设有专⼈观察链条,料⽃和驱动部分的运转情况。

如发现问题应及时停车。

当空载运转2⼩时并对运转情况认为满意后,可进⾏负载运转试验。

⼆.负载运转:空载运转合格后,即可加料进⾏负载试验。

⾸先空载启动,待运转正常时,逐渐加料,⼒求加料均匀,不得骤然⼤量加料,以防⽌堵塞或过载。

加料⼝应设有附合设计进料块度要求的格⽹,以防⽌⼤块物料或铁块混⼊机槽中。

试运转时应做好原始记录,其中包括空载和负载运转时的电压、电流、功率、刮板链条运⾏速度等,并查对和设计要求是否吻合。

斗提机说明书

斗提机说明书

TH型斗式提升机产品说明书一、TD型、D型斗式提升机(一)概述TD、D型斗式提升机适用于垂直输送粉状、粒状、及小块状的磨琢性较小的散状物料,如粮食、煤、水泥、碎矿石等,提升高度最高40m,其特点为:结构简单,运行平稳,挖取式装料,离心式卸料,物料温度不超过60℃。

TD型按JB3926-85《垂直斗式提升机》标准设计制造,与传统D型斗提机相比,输送效率高,料斗形式多,应优先选用。

(二)技术参数注:1、表中斗容为计算斗容,输送量按填充系数0.6计算得出。

2、斗提机料斗用途:浅料斗:输送潮湿、易结块、难抛出的物料,如湿沙、湿煤等。

深料斗:输送干燥的、松散的、易抛出的物料,如水泥、煤块、碎石等。

1(三)TD型斗式提升机外形尺寸图2TD型提升机动力参数3订货型号编写订货型号包括:型号及料斗形式-驱动号-上下轴距(m)-左右装。

例如:TD315型、深斗Sd、驱动号C2、上下轴距20.04m、右装斗提机型号为:TD315Sd-C2-20.04-右装1.驱动装置2.上部区段3.中部机壳4.挡板5.带斗6.下部区段D型提升机结构参数D型提升机动力参数5订货型号编写订货型号包括:型号及料斗形式-进卸料口形式-检视门位置-驱动号-上下轴距(m)-左右装。

例如:D160型、浅斗Q、卸料X1进料J1、检视门K1Z1、驱动号C1、上下轴距11.42m、右装斗提机型号为:D160Q-X1J1-K1Z1-C1-11.42-右装二、TH型、HL型斗式提升机(一)概述TH、HL型环链式提升机适用于垂直输送琢性较大的粉状、粒状、及小块状的物料,如粮食、煤、水泥、碎矿石等,输送高度最高40m,其特点为:结构简单,运行平稳,掏取式装料,混合式或重力卸料,轮缘采用组合链轮,更换方便,链条经特殊处理寿命长,下部采用重力自动张紧装置,能保质恒定的张力,避免打滑或脱链,同时在料斗遇阻时,有一定的容让性能够有效地保护运动部件,物料温度不超过250℃。

物料提升机的安全操作规程(三篇)

物料提升机的安全操作规程(三篇)

物料提升机的安全操作规程主要包括以下方面内容,以确保提升机的安全运行和维护操作人员的人身安全。

一、操作前的准备工作1.1 检查提升机的机械部分是否正常运转,没有异响和卡滞。

1.2 检查提升机的电气部分是否正常工作,包括电机、电缆和控制系统。

1.3 检查提升机的安全装置是否完好,包括限位器、断电器和急停按钮等。

1.4 检查提升机的工作场地是否清洁、无障碍和无危险物品存在。

二、操作时的注意事项2.1 操作人员必须经过岗前培训,并持证上岗,了解提升机的工作原理和安全操作规程。

2.2 操作人员必须穿戴符合标准的个人防护装备,包括安全帽、工作服和安全鞋等。

2.3 操作人员必须严格按照操作流程和指令进行操作,不得擅自变更操作方式和工作参数。

2.4 操作人员禁止在提升机的运行区域内站立、行走或嬉戏,必须远离运行的提升机。

2.5 操作人员不得在提升机运行过程中进行维护和保养工作,必须停机后进行。

2.6 操作人员不得抛掷或乱丢物料,必须妥善放置物料,并确保物料堆放的稳固安全。

2.7 操作人员发现提升机有异常情况时,必须立即停机,并及时向维修人员报告。

三、应急处理及事故预防3.1 操作人员必须熟悉提升机的应急处理方法和急停装置的使用。

3.2 在发生事故或异常情况时,操作人员必须按照应急预案进行处理,并及时报告相关负责人。

3.3 操作人员必须参与事故调查和后续处理工作,并积极提出相关改进意见和建议。

3.4 在操作过程中,操作人员必须随时保持警惕,防止发生人员伤害和物料损失。

四、定期维护和保养4.1 提升机必须按照规定的维护保养计划进行定期检查,包括机械部分、电气部分和安全装置等。

4.2 检查和维修工作必须由经过培训合格的维修人员进行,不得由非专业人员擅自操作。

4.3 维修过程中必须采取相应的安全措施和防护措施,确保人员和设备的安全。

五、其他事项5.1 提升机的操作记录必须完整、准确和及时,在每次操作结束后进行记录。

5.2 进行重大维修或更换关键零件前,必须进行相关的安全评估和备件准备。

物料提升机使用说明书

物料提升机使用说明书

腾胜达牌货用施工升降机使用说明书腾胜达机械制造有限公司欢迎您使用腾胜达牌货用施工升降机。

为了确保您安全正确的使用施工升降机,请务心在安装使用施工升降机之前认真阅读本使用说明书,了解施工升降机的基本结构、工作原理、主要技术性能、安装和拆卸方法、安全操作规程及临时故障处理方法等内容。

产品使用须知1、施工升降机的安装、拆卸、维修和使用操作人员必须持证上岗。

2、施工升降机的安装、拆卸作业时,作业人员必须按高空作业安全操作规程防护与操作。

3、必须严格按照特种设备有关法律、法规和安全技术规范的规定进行施工升降机的管理使用。

4、施工升降机应在顶部风速不大于20m/s下正常作业,在风速不大于13m/s 条件下进行架设、接高和拆卸导轨架作业。

5、施工升降机应在电源电压值与额定电压值偏差为±5%,供电总功率不小于产品规定值的条件下正常工作。

6、导轨架安装时,导轨架轴心线对底座水平基准面的安装垂直度偏差值不应大于导轨架高度的1.5/1000。

7、附墙架平面与附着面的法向夹角不应大于8°8、施工升降机运动部件与除登机平台以外的建筑物之间的距离不应小于0.2m。

9、吊笼通道周围应设置高度不低于1.5m的地面防护围栏,围栏登机门应装有电器安全开关,使吊笼只有在围栏登机门关好后才能启动。

10、层门应保证在关闭时人员不能进出。

11、当吊笼停止在最低位置时,留在卷筒上的钢丝绳不应小于三圈。

12、电气设备应防止外界如雨、雷、泥浆,灰土等造成的危害,控制柜、开关、电气元件的防护等级为IP53。

13、零线和接地线必须分开,接地线严禁做截流回路。

SS100/100货用施工升降机是我公司按照中华人民共和国国家标准、GB/T10054-200《施工升降机》设计制造的建筑施工物料专用提升机械。

设计中广泛采用了国内外先进技术,应用了自主研发的11项实用新型专利。

产品设计新颖、结构严谨,导轨架采用标准节组装,装拆方便,互换性强,架体的钢性牢固,具有高强度、抗弯曲、抗倾斜、搞磨损的特性。

物料提升机SS100说明书.docx

物料提升机SS100说明书.docx

敬告用户感您选购和使用本公司生产的施工升降机!为了使您正确使用与维护该设备,操作前敬请仔细阅读本使用说明书,并妥善保管,以备查询。

敬请遵守国家有关特种设备安装、拆卸、使用、保养、检查修理等相关标准和法律法规的要求,保持本机状态良好,运行安全。

本使用说明书中标有“注意”的语句,涉及到安全等事项,敬请注意。

本公司致力于产品的不断完善,产品有些局部结构或个别参数更改时。

恕不另行通知,如有疑问请与本公司联系。

1概述SS100;SS100/100 型施工升降机(图1)是垂直提升物料的专用机械,它广泛应用予建筑施工、工矿企业、多层车间、仓房、车站码头等场合,具有高效方便、平稳安全等优点。

此款施工升降机设置了断绳保护安全装置、停靠安全装置、重量限制器、缓冲装置、上下高度及极限限位器、防松绳装置等安全保护装置。

设计符合GB/T10054—2005《施工升降机》;GB10055—2007《施工升降机安全规程》和省 DBJ14—015—2002《建筑施工物料提升机安全技术规程》,取得了国家特种设备制造许可证、国家安全装置型式试验合格证和省建设工业产品登记备案证明。

断绳保护装置制动性能高于标准要求,滑落距离远小于标准规定的 200mm ,不损伤轨道,安全可靠。

选层及平层控制有两种方式: 1 手动控制,由操作人员直接控制。

2 电脑自动定位系统(订货时用户选择)可以轻松地实现选层及平层控制,不需使用手控停层及点车平层。

减少了操纵的难度,操纵方便而且停层的准确度好,提高了工作效率。

该机不用缆风绳,采用附墙装置,并有自行架设、拆除的装置(吊杆),拆装运输方便。

本机有单吊笼和双吊笼两种型式,双吊笼标准节四根主肢均为Φ76x4 无缝管,单吊笼标准节两根主肢为Φ 76x4 无缝管,两根主肢为Φ 51x4 无缝管,Φ76x4 主肢兼作吊笼运行导轨。

用户可根据需要进行选用。

2技术性能参数项目单位数值基本安装高度m24附着安装高度m80额定起重量㎏1000提升速度m/min23.5吊笼尺寸(长×宽×高)m 2.8×1.5×1.9架体截面尺寸m0.8×0.8电机功率kW单笼 7.5双笼 15钢丝绳型号6×37+1 — 12—170—右钢丝绳长度(基本安装高度)m75整机单笼( 24m 时)㎏3160自重双笼( 24m 时)㎏48503产品结构SS100;SS100/100 型施工升降机主要由底架、架体、天轮架、吊笼、起升机构、附墙装置、断绳保护装置、停靠装置、重量限制器、电脑自动定.位系统等组成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

腾胜达牌货用施工升降机使用说明书腾胜达机械制造有限公司欢迎您使用腾胜达牌货用施工升降机。

为了确保您安全正确的使用施工升降机,请务心在安装使用施工升降机之前认真阅读本使用说明书,了解施工升降机的基本结构、工作原理、主要技术性能、安装和拆卸方法、安全操作规程及临时故障处理方法等内容。

产品使用须知1、施工升降机的安装、拆卸、维修和使用操作人员必须持证上岗。

2、施工升降机的安装、拆卸作业时,作业人员必须按高空作业安全操作规程防护与操作。

3、必须严格按照特种设备有关法律、法规和安全技术规范的规定进行施工升降机的管理使用。

4、施工升降机应在顶部风速不大于20m/s下正常作业,在风速不大于13m/s 条件下进行架设、接高和拆卸导轨架作业。

5、施工升降机应在电源电压值与额定电压值偏差为±5%,供电总功率不小于产品规定值的条件下正常工作。

6、导轨架安装时,导轨架轴心线对底座水平基准面的安装垂直度偏差值不应大于导轨架高度的1.5/1000。

7、附墙架平面与附着面的法向夹角不应大于8°8、施工升降机运动部件与除登机平台以外的建筑物之间的距离不应小于0.2m。

9、吊笼通道周围应设置高度不低于1.5m的地面防护围栏,围栏登机门应装有电器安全开关,使吊笼只有在围栏登机门关好后才能启动。

10、层门应保证在关闭时人员不能进出。

11、当吊笼停止在最低位置时,留在卷筒上的钢丝绳不应小于三圈。

12、电气设备应防止外界如雨、雷、泥浆,灰土等造成的危害,控制柜、开关、电气元件的防护等级为IP53。

13、零线和接地线必须分开,接地线严禁做截流回路。

SS100/100货用施工升降机是我公司按照中华人民共和国国家标准、GB/T10054-200《施工升降机》设计制造的建筑施工物料专用提升机械。

设计中广泛采用了国内外先进技术,应用了自主研发的11项实用新型专利。

产品设计新颖、结构严谨,导轨架采用标准节组装,装拆方便,互换性强,架体的钢性牢固,具有高强度、抗弯曲、抗倾斜、搞磨损的特性。

产品安全装置齐全,配置有:附墙架、防坠器、限高、限重、防松、停靠等安全装置,极大地提高了钢丝绳式施工升降机的安全性能和适用范围,是小高层和多层建筑施工中物料垂直运输理想的新型施工升降机。

该机型被云南小建设厅定为淘汰老式井架的新型技术推广产品。

同时也受到了政府安监部门和用户的欢迎。

“腾胜达”牌施工升降机,作为新世纪的新机型,必将成为您最愿意拥有和使用的建筑提升机械。

基本机构施工升降机主要有基础、底座、导轨架、吊笼、防坠器、限高器、小梁、大梁、附墙架、滑轮、钢丝绳、电控柜、卷扬机等组成。

1、基础(1)施工升降机基础是钢筋混凝土平台,基础需承受施工升降机的全部自重和载荷,平台至少应能承受20吨的静压力。

按附图一挖长2500mm、宽2500mm、深1200mm基坑,如遇回填土或松软土质应扩大基坑,基坑的底座安装中心应保证吊笼在上下运动中与建筑物、脚手架等物体至少保持间距400mm,如图二。

将底座用钢管悬于基坑适当高度,穿好地脚螺栓,布好加强钢筋,用C≥30混凝土浇灌,校水平基线,保养48小时。

(2)当施工升降机安装在有地下室楼板上,需采取加固措施,尤其有后交待的楼板上更应注意加固的强度,加固承载不得低于15吨。

见加固方案图。

用工字钢或施工升降机标准节在地下室组装顶撑框架A,抵顶施工升降机底座,用螺栓锁紧加固C,顶撑框架A下部用钢模围成2m×2m四方模坑,用混凝土浇灌成稳固基坑。

2、底座底座是导轨架组装的基础,基连接标准节四角必须为同一水平面,以便保证导轨架轴心线对底座基准面的安装垂直度偏差符合标准规定。

底座上设有钢绳防松、载荷限重、吊笼限高三种安全控制限位开关,其中载荷限重应在试车时调节定位。

3、导轨架导轨架由若干标准节和四边撑通过高强度螺检连接而成。

导轨架即是吊笼上下运行的轨道,又是承力架体,承受施工升降机的自重和工作载荷。

标准节长1980mm,架体载面为矩形,规格为1200mm×1060mm。

4、吊笼吊笼是施工升降机工作时载运货物的载体。

由主吊笼和前后小吊笼组成,均为钢结构体,前后有进出货物的活动门,通过主吊笼立柱上安装的4个导向轮沿着导轨架上下运行。

5、防坠器防坠器是防止吊笼坠落的安全保护装置,该防坠器设于吊笼顶部,采用新颖的钢绳柔软性制动,配有与牵引主钢绳同径的制动钢绳,当牵引主钢绳因事故断折时防坠器检测控制系统瞬间将吊笼牵引由断折主钢绳置换转移至防坠器制动钢绳上,从而防止事故发生。

两钢绳置换转移不超过0.2秒,制动下滑距离不超过300mm。

6、附墙架附墙架是连接导轨架与建筑物之间的承力构件,当导轨架的高度超过最大独立高度时应安装附墙架,附墙架可增加导轨架的钢度,减少导轨架的倾覆力矩,保证整体结构的稳定性。

工作原理SS100/100货用施工升降机采用标准节组装的高强度导轨架,配套选用JK系列卷扬机作动力传输,牵引钢绳由卷扬机引出,自导轨架内垂直向上,过大梁承力点大滑轮转折向下,定点连接可上下垂直运行的吊笼,由电气控制柜控制卷扬机运转,通过卷扬机正反转动控制牵引钢绳子的收放,使吊笼沿导轨架的导轨作上下运动,完成建筑工施工物料的垂直输送。

主要技术参数安装与拆卸1、操作人员及安全措施施工升降机安装、拆卸人员必须持证上岗,并具有机械设备安装拆卸常识及高空作业安全知识;作业人员不得带病、饥饿、酒后工作;作业时必须佩戴安全帽、安全带及安全保护用品;应对用具、工具及安全地防护用品认真检查,合格后方可投入使用;安拆作业时,必须设置警戒区域,并有专人负责;风力达到4级,冰雹、雷雨天气不准作业。

2、安装前现场检查检查底座、标准节、四边框、吊笼等部件有无变形、脱焊;检查卷扬机、滑轮、导轨轮、钢绳的磨状况;检查电控柜、行程限位器有无破损;对有问题的部件视情况修复或更换。

3、安装工艺流程基础验收—底座安装校核水平—地脚螺栓固定—卷扬机安装—导轨架安装—高9米安装附墙架(或15米安临时缆风绳)—校对垂直度—导轨架安装—封顶—附墙架固定(缆风绳锚固)—装大梁及滑轮—装吊笼—装防坠器—穿绕钢绳—装避雷针—装限高器—安装停靠装置—垂直度检测—装电控柜—排线接地—各部位检查—试运行。

4、技术施工要点施工升降机基础制作须按说明书要求施工,安装前对连接螺栓、轴销、结合部位清洗润滑;基础砼强度达到80%时,方准进行安装作业;底座安装好,必须检测水平(误差1)导轨架安装到15米时,对垂直检测校核,以后每隔8米检测校核一次;对导轨架、电气装置、安全装置、接地避雷、附墙架(缆风绳)等复检测、调整、紧固;全部安装妥当后进行载荷实实验,填写规定记录,交付使用。

5、吊装杆的安装:把吊装杆两底边螺栓固定在低面标准节从上往下数的第三或第四个螺栓孔上,另一边活动边杆固定在标准节高面角钢中眼上。

如图四。

6、附墙架安装如图五(1)附墙架与建筑物必须采用刚性连接,形成稳固的结构,不得连接在脚手架上,严禁使用铅丝等材料绑扎。

(2)附墙架与导滑轮的联接管应与架体材质相同,必须采用标准的脚手架钢管,不得使用木杆、竹杆等材料联接。

(3)附墙架第一层为距地面不大于9米,而后每隔6米安装一道附墙架。

7、缆风绳(1)缆风绳须选用圆股钢绳,钢绳直径不得小于9mm。

严禁使用铅丝、钢筋、麻绳等代用。

(2)导轨架安装到12m—15m时要拉一道临时缆风绳(导轨架安装后拆除)。

(3)导轨架安装到预定高度,应采用缆风绳稳定架体,缆风绳应安装在顶部四角的同一水平对称位置上,四要缆风绳的拉力应调节一定的张紧度,在缆风绳受力的情况下,处于平衡位置上,四要缆风绳的拉力应调节一定的张紧度,在缆风绳受力的情况下,处于平衡状态。

(4)缆风绳与地面的夹角在45°—60°之间,其下端应与地锚连接,地锚必须具务足够的强度,保证缆风绳受力时不得松动移位。

8、导轨架安装如图六(1)先装底座,将底座的四要立柱上端校核在同一水平面上,再把四周地脚螺栓紧固。

(2)安装卷扬机,两台卷扬机应统一方向,安装要平稳牢固。

(3)安装四边框,底座两侧各安一片,四边框四眼对应底座立柱节点,四边框单眼对应底座横担节点。

(4)安装半标准节,与两个四边框节点对应连接,与底座立柱对齐。

(5)安装四边框,与半标准节节点和下部四边框节点连接。

(6)安装标准节,与两个四边框节点对应连接,与底座立柱对齐。

(7)同以上顺序继续组装,在紧固螺栓前,用手锤将相连的点部位校直、校平。

(8)到顶点安装完半标准节后,安装小梁,先把小梁卡在两侧标准节槽钢内,再安装半四边框,用螺栓将相连三部件紧固。

(9)把大梁安装固定在小梁上,再用8颗M22×100的螺检将滑轮固定在大梁上。

(10)安装好的导轨架轴心线对底座水平基准面的安装垂直度偏差值不应大于导轨架高度的1.5/1000。

(11)塔吊安装,在地面将标准节错位(错开半标准节的位置)和四边框上对应连接,装6m—8m长调整坚固好,用塔吊吊起,逐级安装连接。

9、吊笼的安装先将吊笼立柱同一侧两个轨道轮装好紧固,再将防坠器装到吊笼顶部并装好牵引钢绳大滑轮,将吊笼移至导轨架一侧,用卷扬机牵引吊笼离地300mm并靠近导轨架,将吊笼两侧立柱导向轮装入导轨架槽钢轨道,导向轮与槽钢间隙为3mm—6mm。

调整停靠装置,在导轨架上安装停靠钉块。

10、钢丝绳安装(1)钢丝绳接头应连接牢固可靠,绳接头的强度不低于钢丝绳强度的80%。

(2)牵引钢绳安装如图七:防坠器制动钢绳安装如图八。

11、电气系统安装(1)施工升降机的电控柜必须安装在防雨的操作棚内,操作的位置视野必须开阔,能看清施工升降机的运行和停靠情况。

(2)电网进线采用三相四线制φ16mm2以上电缆。

(3)将电源线按原理图接入电控柜内相应的端子上,将按钮控制线接入电控柜内相应的端子上。

(4)电控柜要有接地保护,卷扬机与电控柜连接线要穿管入地,避免裸露碰触。

(5)电气系统安装所用电线耐压值应达到设计要求,接头需用防水胶布处理好。

12、拆卸(1)施工升降机的拆队工作是每一次该机安装的逆向工作,即后装的先拆除,操作人员应掌握拆除技巧及高空作业安全常识,须持证上岗并戴好安全帽、安全带等保护用品。

(2)在拆除现场挂有警示片,清理现场,便于拆除零、部件归堆存放。

(3)操作人员应认真查看施工升降机现场固定状态,看是否有特别现象,并采取相应安全防护措施。

(4)将吊笼放到离下限位300mm的位置,拆除防坠器配置的制动钢绳。

(5)将吊笼放到底,拆除吊笼的钢绳并将钢绳收卷在卷扬机中,拆除吊笼导向轮,移走吊笼。

(6)拆除避雷针,固定好吊装杆、分解大梁,用吊杆将分解件吊下,分解小梁吊下。

(7)固定好吊杆,将标准节上半片拆解吊下。

(8)固定好吊杆,顺次将四边框、标准节拆解吊下。
