路堑边坡锚喷支护施工组织设计

路堑边坡锚喷支护施工组织设计

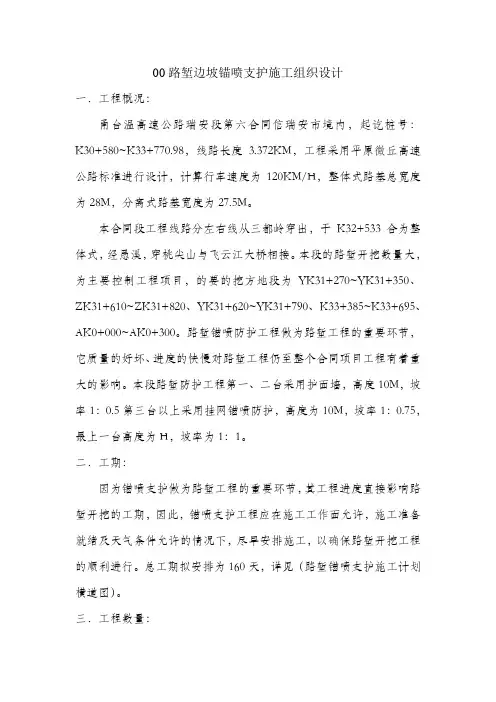

00路堑边坡锚喷支护施工组织设计一.工程概况:甬台温高速公路瑞安段第六合同信瑞安市境内,起讫桩号:K30+580~K33+770.98,线路长度3.372KM,工程采用平原微丘高速公路标准进行设计,计算行车速度为120KM/H,整体式路基总宽度为28M,分离式路基宽度为27.5M。

本合同段工程线路分左右线从三都岭穿出,于K32+533合为整体式,经愚溪,穿桃尖山与飞云江大桥相接。

本段的路堑开挖数量大,为主要控制工程项目,的要的挖方地段为YK31+270~YK31+350、ZK31+610~ZK31+820、YK31+620~YK31+790、K33+385~K33+695、AK0+000~AK0+300。

路堑锚喷防护工程做为路堑工程的重要环节,它质量的好坏、进度的快慢对路堑工程仍至整个合同项目工程有着重大的影响。

本段路堑防护工程第一、二台采用护面墙,高度10M,坡率1:0.5第三台以上采用挂网锚喷防护,高度为10M,坡率1:0.75,最上一台高度为H,坡率为1:1。

二.工期:因为锚喷支护做为路堑工程的重要环节,其工程进度直接影响路堑开挖的工期,因此,锚喷支护工程应在施工工作面允许,施工准备就绪及天气条件允许的情况下,尽早安排施工,以确保路堑开挖工程的顺利进行。

总工期拟安排为160天,详见(路堑锚喷支护施工计划横道图)。

三.工程数量:本段锚喷工程设计喷砼1641M3、锚杆8210M、Φ6钢筋网20.271T。

设计锚杆的间距根据现场边坡情况,间距为1~3M,挂历网适用于坡面为破碎结构,喷射砼的厚度平均为10CM,凹凸不平处为15CM。

,四.施工方法:1.施工工艺详见锚喷支护施工工艺图。

2.施工方法:①锚杆的钻孔采用脚手架配合手持风钻进行施工。

②钻孔前应根据设计要求,随脚手架上升,先画眼定位,再行钻孔,钻孔直径大于杆体22MM,孔距及深度应根据现场抗拔试验确定,一般要求锚杆嵌入稳固岩体,锚杆岩面应平整,并使钻孔与坡面垂直。

某边坡喷锚支护施工组织设计_secret

某边坡喷锚支护施工组织设计_secret

某边坡喷锚支护施工组织设计_secret9锚杆框架梁喷混植生护坡9.1技术要求框架梁采用菱型布置,节点间距4.0m,框架内喷混植生防护。

框架梁锚杆采用φ32HRB335螺纹钢制作,锚杆间距4m,垂直于坡面施作。

锚头用弯沟与框架梁主筋焊接,支架与锚杆焊接。

框架梁锚杆钻孔直径110mm,采用M30 水泥砂浆灌注,注浆压力不小于0.4MPa。

框架梁采用C30砼现场立模施工,当分段施工时预留钢筋,连接面按施工缝处理框架内采用喷混植生防护,喷混植生锚杆分为主锚和辅锚,主锚采用φ16HRB335,长2m。

辅锚采用φ12HPB235(I级),长1m。

锚杆一端设置弯钩,其端部15cm及弯钩涂防锈油漆。

喷混植生锚杆钻孔直径φ49mm。

地下水发育时,间隔4m交错设置φ49PVC管仰斜泄水孔,孔深0.6m。

挂金属网时拉紧网,网间用铁丝连接,并采用不同厚度的砼垫块来调节,使金属网与坡面保持在3~6cm。

种植混凝土基材由风化砂、有机肥、疏松剂、保水剂、粘结剂等组成,其配方针对不同的环境地的岩土体经室内配比试验和现场试验确定。

无纺布单位重量为18g/m2。

9.2施工要求(1)锚杆锚杆施工前选择相同的地层进行拉拔试验,试验孔数不少于3孔,以验证锚固段的设计指标,确定施工工艺及参数。

试验锚杆长3m,采用单根φ32HRB335钢筋,抗拔力不小于250KN。

锚杆孔先用高压风吹洗,除去孔内泥渣,注浆安设锚杆。

锚杆的施工工序是:测量放线→清除坡面杂物→钻孔、清孔→锚杆制作→安放锚杆→注浆→锚杆框架梁混凝土→锚杆头紧固→浇注砼封头。

测量放线及清除覆土采用全站仪、钢尺按设计图纸进行放线,用小木桩标示出锚杆孔位置。

放线后由人工清除表层覆土和破碎岩块。

钻孔深度按设计孔深+0.2m进行控制,钻孔角度严格按设计图施工。

一边钻孔一边用高压风吹尽孔内岩粉,并根据钻进情况和吹出的岩粉做好详细的施工记录。

完工的钻孔用破棉絮临时堵塞防止落物,并做好显著标记。

喷锚边坡脚手架施工方案(3篇)

喷锚边坡脚手架施工方案(3篇)

第1篇一、工程概况本项目位于某市某区,主要工程内容为边坡支护及绿化工程。

边坡高度约为8米,长度约为100米。

根据地质勘察报告,边坡土质主要为黏土和砂土,含水量较高,易发生滑坡。

为确保边坡稳定,施工期间需采取喷锚支护措施,并搭建脚手架进行后续施工。

二、施工目标1. 确保边坡支护效果,防止边坡滑坡。

2. 确保脚手架搭建稳固,满足施工人员安全作业需求。

3. 确保施工进度和质量,按期完成工程任务。

三、施工准备1. 施工人员:组织具有相关经验和技能的施工队伍,包括项目经理、技术负责人、施工员、安全员、钢筋工、模板工、混凝土工等。

2. 施工材料:钢筋、水泥、砂石、混凝土、锚杆、锚索、钢筋网、喷射混凝土、脚手架材料等。

3. 施工设备:搅拌机、振捣器、切割机、钻机、喷射机、钢筋加工设备、起重设备等。

4. 施工图纸:详细审查施工图纸,确保施工方案与图纸一致。

四、施工工艺流程1. 施工准备:完成施工人员的组织、材料的采购和设备的调试。

2. 边坡处理:清理边坡表面,确保无杂草、浮土等杂物,便于锚杆和锚索的植入。

3. 锚杆施工:- 按设计要求钻孔,孔径应大于锚杆直径20mm。

- 清孔,确保孔内无杂物。

- 将锚杆植入孔内,采用挤压锚固或灌浆锚固方式。

- 锚杆安装完成后,进行拉拔试验,确保锚杆锚固效果。

4. 锚索施工:- 按设计要求布置锚索,确保锚索间距符合要求。

- 钻孔、植入锚索、灌浆锚固,方法与锚杆施工类似。

- 锚索安装完成后,进行拉拔试验,确保锚索锚固效果。

5. 钢筋网施工:- 按设计要求布置钢筋网,确保钢筋网与锚杆、锚索连接牢固。

- 钢筋网安装完成后,进行拉力试验,确保钢筋网与锚杆、锚索连接强度。

6. 喷射混凝土施工:- 按设计要求进行喷射混凝土施工,厚度应符合要求。

- 喷射混凝土应分层进行,每层厚度不宜超过50mm。

- 喷射混凝土应密实、平整,无裂缝、空鼓等现象。

7. 脚手架搭建:- 根据施工需要,选择合适的脚手架类型。

道路边坡挂网喷锚施工设计方案

道路边坡挂网喷锚施工设计方案

道路边坡挂网喷锚施工设计方案一、项目概况道路边坡挂网喷锚施工是指为了加固道路边坡的稳定性和防止边坡滑坡等灾害发生而进行的一项工程措施。

本方案旨在通过喷锚施工将钢筋锚固在坡体内部,然后将网格焊接在钢筋上,形成一个强固的保护结构,从而提高边坡的稳定性和抗滑能力。

二、设计目标1.增加边坡的结构稳定性,防止边坡滑坡发生。

2.提高边坡的抗滑能力,确保道路通行的安全性。

3.减少边坡的土方开挖量,降低工程造价。

4.优化施工工艺,提高施工效率。

三、施工方案1.勘察设计:根据实际现场情况,进行现场勘察和土质试验,确定边坡高度、坡度、坡向等参数,综合分析土质性质和工程要求,制定详细的施工方案。

2.钻孔施工:根据设计要求确定钻孔的位置和孔径,在边坡上预留必要的孔位,采用岩土工程专用钻机进行钻孔作业,保证孔洞的牢固和准确位置。

3.锚固钢筋安装:根据设计要求,将锚固钢筋插入预留好的孔洞内,并用快凝水泥进行钢筋固定,保证钢筋与土体的良好连接。

4.网格焊接:将预制好的塑料覆铁网格焊接在锚固钢筋上,要求焊接牢固、平整,确保整个喷锚结构的稳定性和均匀性。

5.喷锚施工:采用高压喷射机进行喷锚施工,将喷锚料材料注入喷锚钢管内,喷射至锚固钢筋与土体交界面,形成一个坚固的喷锚结构。

6.水泥固化:待喷锚料干燥后,进行水泥固化处理,使整个喷锚结构更加坚实和稳定。

7.验收监测:对已完成的施工工作进行验收监测,检测结构的稳定性和抗滑能力是否符合设计要求。

四、安全措施1.施工现场应设置安全警示标志,并划定施工区域。

2.设立安全防护网,确保工作人员和过往车辆的安全。

3.施工人员必须穿戴好安全帽、防护眼镜、防滑鞋等个人防护设备。

4.严禁在施工过程中吸烟,防止引发火灾事故。

5.施工设备应进行定期检修和维护,确保设备的正常运行。

6.在施工现场设置消防器材,遇到火灾等紧急情况时能够及时进行灭火。

五、施工进度计划1.施工前准备:2天2.钻孔施工:3天3.钢筋安装:1天4.网格焊接:2天5.喷锚施工:3天6.水泥固化:2天7.验收监测:1天六、施工材料和设备1.喷锚钢管:符合国家标准的钢管材料。

边坡喷锚施工方案

边坡喷锚施工方案

边坡喷锚施工方案.浠水祥和花园二期工程基坑支护施工方案一、工程概况1.1 编制目的本施工组织设计是为了保证浠水祥和花园二期工程基坑支护任务的质量和数量,结合多年施工经验和现场实地考察,合理调配机械设备、人力、物资。

1.2 工程概况a。

工程名称:浠水祥和花园二期工程b。

工程建设单位:c。

工程勘察单位:d。

工程地点:黄冈市浠水县翟港路e。

施工单位:二、施工组织设计依据及遵循的主要规范2.1 编制依据a。

本工程所处的地理环境b。

公司制定的施工质量、安全和文明施工的相关制度和程序c。

本基坑的设计施工图d。

岩土工程详细勘察报告2.2 遵循的主要规范规程建筑边坡工程技术规范、混凝土结构设计规范、钢结构设计规范、混凝土结构工程施工质量验收规范、锚杆喷射混凝土支护技术规范、土层锚杆(索)设计与施工规范、建筑工程施工质量验收规范、建筑桩基技术规范、建筑地基处理规范、建筑基坑支护技术规程、湖北省深基坑工程技术规定、120-99、DB42/159-2004、79-2002.三、工程地质及水文地质条件3.1 地理位置及地形地貌3.2 岩土层分布及主要特征四、工程特点4.1 场地条件及交通条件五、基坑喷锚及斜拉锚杆施工方案5.1 基坑设计要求六、喷锚施工6.1 材料6.2 施工机械设备6.3 施工人员配置七、施工组织方案7.1 总体施工组织安排7.2 材料来源和机械、人员组织7.3 技术准备工作八、施工方法与施工工艺8.1 准备工作8.2 土钉施工8.3 卸水管设置8.4 施工注意事项九、岩面施工特点及机械设备劳动力9.1 主要机具设备9.2 劳动力组织十、质量安全控制措施十一、环保及文明施工10.1 环保措施10.2 文明施工十二、施工安全保证体系12.1 安全保障体系十三、环保及文明施工13.1 环保措施13.2 文明施工根据提供的《浠水县祥和花园二期岩土工程勘察报告》,场地地层结构和水文地质条件如下:地理位置和地形地貌:基坑已准备开挖阶段,部分坡面已开挖施工,土层基本稳定,局部坡面有垮塌现象。

边坡喷锚施工组织设计

边坡喷锚施工组织设计

.目录一、工程概略 (1)二、施薪资源配置 (2)三、施工组织方案 (2)四、施工方法与施工工艺 (3)五、质量安全控制举措 (13)六、施工安全保证系统 (16)七、环保及文明施工 (18)一、工程概略1 、工程概况本项目道路为于通江县春在工业园内。

位于春在乡乡政府所在地,主要为春在工业园区服务,也为凯迪发电厂服务,本项目的建设是为了推动春在工业园建设以及凯迪发电厂建设的需要。

本项目起点位于S201 通畅路秦家岭段现有乡村公路进口处,沿当前凯迪电厂便道前行,道路全长 1.76 公里,属新建项目。

本项目道路规划红线宽度12m,为特别道路(工业园区内部道路),设计车速 20km/h,双向 2 车道,双侧设有人行道,同时配套市政管线和路灯等市政设备。

2、工程特色(1)本工程为高边坡治理工程,最高挖方边坡为 36 米,施工难度较大,解决好高边坡开挖及治理施工安所有是本工程一大要点。

在施工时除了要搞好安全防备工作外,还需要增强安全教育工作、安全巡视工作,故在施工中专派一名专职安全员对本工程进行巡视检查,起到发现问题立刻办理的作用。

(2)该高边坡工程,在施工中不行预示的要素多,所以,本工程施工中全过程采纳“信息施工法”,实时反应信息,以便实时调整顿理方案,保证施工质量和施工安全。

“信息施工法”详细操作是在工程施工派专人对此段地质、地貌进行严实监测并作好监测记录,发现新的地质、地貌变化或其与原现象不同样的新状况应实时作好记录,同时通知监理、设计、业主、地勘单位等进行商讨拟订相应办理举措。

3、施工要乞降技术保证条件(1)施工要求:①工程责任明确,高度重视,落实到位,不可以把防备当成附件工程。

②施工技术交底到位。

(2)技术保证条件:①对高边坡地下水足够重视,完美综合排水设备。

②施工开挖过程中随时进行地质核查,对边坡稳(滑坡)定性进行施工监测。

发现实质地质状况与设计不符时,或地质有异样变化时,立刻通告有关部门。

③施工前在现场条件下对每坡面不小于 2 根锚杆做严格的抗拔力试验。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

- - .目录一、工程概况0二、施工资源配置11、材料12、施工机械设备13、施工人员配置1二、施工组织方案21、总体施工组织安排22、材料来源和机械、人员组织23、技术准备工作3三、施工方法与施工工艺32.1、准备工作32.2、锚杆施工32.3、网片制作安装32.4、卸水空设置32.5、喷射混凝土42.6、施工注意事项4四、施工质量控制措施错误!未定义书签。

五、质量安全控制措施4六、施工安全保证体系8七、环保及文明施工111、环保措施112、文明施工11K74+590~K74+770右侧边坡挂网喷砼施工方案一、工程概况国道321线内江段改建工程K74+590~K74+770右侧边坡,Ⅰ级为浆砌片石路堑墙,Ⅱ、Ⅲ级边坡原设计为挂网喷砼与挂网种草结合施工。

但根据路堑边坡开挖暴露的地质条件,砂岩页岩较多,土质少,不利于种植植物。

为此,由业主主持,设计、监理、交通代表及施工单位共同察看现场,研究决定将各自然段边坡挂网种草防护变更为锚杆挂网喷浆防护。

二、施工资源配置1、材料主要材料:C20小石子砼(原材料:425号水泥、碎石<小石子>、中粗砂),φ6.5钢筋φ18螺纹钢,M30砂浆(原材料:425号水泥、中粗砂)。

辅助材料:φ100PVC管道、渗水土工布周转材料:φ42钢管扣件以上材料数量C20喷砼、M30砂浆原材料由工程部根据实验配合比计算,网片用的φ6.5钢筋,锚杆用的φ18螺纹钢、φ100PVC管道、渗水土工布由工程部根据设计计算数量后填写材料申请表交物资部采购。

周转材料φ42钢管扣件根据本段边坡高度宽度及具体施工方法计算后提交物资部。

2、施工机械设备喷锚支护主要施工机具3、施工人员配置现场管理人员2人,技术总管1名,机械操作人员5名以上,测量2人,质量安全1人,材料员1名,实验1名。

作业工人:空压机司机1名,喷浆手3名(包括注浆),挤压泵操作手1名,电焊工1名,电工1名。

二、施工组织方案1、总体施工组织安排为合理利用施工资源,加快施工进度,力求在质量、进度、成本和效益以及整体形象方面创造良好效果,本工程多线并行组织施工,主要线路为边坡挂网喷浆施工。

在施工技术准备的同时,进行材料准备、测量放线等工作。

在锚杆钻孔过程中,尽快选定钢筋加工场,锚杆用φ18螺纹锚杆切断加工,网片以φ6.5钢筋(盘条)调直后切断焊接,具体技术要求和制作工艺由工程部制定技术交底,加工人员严格按技术交底制作。

锚喷施工前测量人员先按设计坡比测量检查边坡超欠情况,对存在欠挖处做好标记记录,作业人员搭设脚手架后进行人工修坡。

锚杆、钢筋网片应先加工好,现场管理人员做好锚杆孔注浆、安装锚杆、挂网及喷浆封闭工作准备,使锚杆成孔后立即可以进行注浆、安装锚杆、挂网、焊接及喷浆工作。

2、材料来源和机械、人员组织本工程主要材料水泥、砂石料、和钢筋。

主要材料根据公司物资管理部门《合格供方名录》提供的合格及优秀供应商,选择质量信誉生产能力都比较强的距离工地近的厂商供应。

其它辅助材料如PVC管,土工布等就近选择优良材料使用,周转材料钢管扣件由物资部就近联系租赁。

机械设备及作业员由项目经理和现场施工负责人(生产副经理)协调组织一个喷浆班组和机加工班组施工。

拟投入现场管理和技术人员配备及主要职责如下:拟投入技术、管理人员表序号姓名部门或职称主要职责1 谢可为项目经理总体协调管理2 胡健生产副经理施工总体安排、资源调配3 张永奇施工员兼安全员现场施工安排和施工过程质量管理4 何顺周总工程师技术总管,技术工作(包括测量、试验、质检计量等)总体安排5 高亚玲工程部统计调度及内业资料6张怡瑶物资部材料采购7段川川实验室原材料检测8 张华梅合同部合同与计量9 石林工程部工程质量管理、内业资料管理拟投入技术、管理人员表10 吴正江测量员施工放样和现场收方11 廖艳后勤总务施工标示标牌、环水保、及后勤工作3、技术准备工作本工程开工前,组织全体技术人员,包括测量、质检、试验、材料相关人员。

熟悉施工图纸,了解施工内容。

由技术总管主持开展技术工作,对各部门人员进行分工。

现在根据本工程具体情况和施工内容,现在对各部门工作安排如下:工程部:熟悉施工图纸后,尽快完成做出技术交底和配套的安全技术交底,组织现场施工人员进行现场技术交底。

统计本项施工材料规格数量,提交给物资部门。

责任人石林。

测量:本段工程处理范围平面放样和高程测量,责任人吴正江。

物资部:物资寻价,选择优秀水泥、钢材供应厂商,保证工程用物资及时运到工地,办理物资购销合同,设备租赁及结算等。

责任人张怡瑶。

合同:做好成本台帐、和施工过程控制成本,责任人张华梅。

后勤总务:做好施工场地安全文明施工环水保护宣传工作,根据要求搞好工地文明施工。

责任人廖艳。

三、施工方法与施工工艺2.1、准备工作在边坡进行喷砼前,按设计图纸或监理工程师指示做好各项准备工作;a) 清理防护岩面杂物,清除浮石及松动的岩石;b) 用高压水冲洗坡面,并使岩面保持一定的湿度;2.2、锚杆施工在岩面上确定锚杆孔位、进行钻孔,孔深及孔径应符合图纸要求。

钻孔采用风动锚杆钻机或风钻凿岩机钻孔,钻至规至深度后,用高压风吹孔,用牛角泵向孔内灌入水泥砂浆或设计图纸规定并经监理工程师批准的材料并打入锚杆,孔口不满部分用泵补灌,再用砂浆将孔口抹平。

2.3、网片制作安装埋设控制喷射混凝土厚度的标志,铺设2mm铁丝网,网格间距20×20cm。

铁丝网与锚杆联结牢固,其与岩面的间隙按设计图纸规定施作;2.4、卸水空设置按间距3m梅花形设置泄水管,用铁丝绑扎牢固,每15m设伸缩缝一条,用沥青木板隔开。

2.5、喷射混凝土a) 施工前先确定湿式喷射混凝土的配合比、报监理工程师批准。

喷射混凝土前先进行试喷、调整回弹量、确定混凝土的配合比及施工操作程序,经监理工程师认可后方可大面积施工;b) 采用湿式喷射机喷射砼,移动式电动空压机供风,施作前先对机械进行技术检查,对水、风、电路进行检查,合格后方可运转。

c) 喷射混凝土分段、分片由下而上进行。

作业开始时,先送风,后开机,在给料;结束时,待料喷完后,在关机。

向喷射机供料时要连续均匀,机器正常运转时,料斗内保持足够的存料。

喷层厚度均匀,符合设计图纸要求;d) 混合料宜随拌随用。

不掺速凝剂时,存放时间不超过2小时;掺速凝剂时,存放时间不应超过20分钟;混合料的拌和时间按规范操作;e) 混合料在运输、存放过程中,严格防雨淋、滴水及大块石等杂物混入,在装入喷射机前过筛;f) 喷射后,当采用普通硅酸盐水泥时,养护应不少于10天;当采用矿碴硅酸盐水泥或火山灰硅酸盐水泥,养护不得小于14天,喷层周边与未防护坡面的衔接处作好封闭处理;g) 喷射混凝土的回弹物,不能收集起来放入下批配料中,以免影响喷射混凝土质量;h) 喷射质量检查·按规范检查喷射表面。

是否有松、开裂、下坠、滑移等现象,如有及时清除重喷;·喷体达一定强度后可用锤击听声,对空鼓脱壳处及时进行处理;·钻眼量测,厚度不够处补喷;·及时测定回弹率和实际配合比,以指导下步施工;·作喷体试件进行力学试验。

2.6、施工注意事项a) 雨天冲刷新喷面上的水泥,造成混凝土脱落时,不得施工;b) 气温低于+5℃时,不得施工;c) 大风妨碍喷射手进行工作时,不得施工。

四、质量安全控制措施1、质量目标:单位工程优良,分项工程优良率达到95%以上。

2、质量控制作业流程见附图。

3、质量控制措施:⑴对全体施工人员进行质量教育,增加质量意识。

⑵严格按设计和施工规范施工,施工中按ISO9002质量管理程序办事。

⑶加强施工技术管理,严格执行技术责任制,认真审查施工图,严格按照设计文件进行施工。

施工人员必须严格掌握施工标准、检查及验收标准和工艺要求。

逐步进行技术交底,发现问题及时解决。

⑷严格执行工程监理制度,及时办理隐蔽工程的签证手续。

⑸发挥质检工程师质量否决权作用。

发现违背施工程序,不按设计要求、技术规范及技术交底施工,或使用材料半成品及设备不符合要求等现象,有权制止,必要时下令停工整顿,有权进行处罚。

⑹建立质量奖罚制度,明确奖罚标准,做到奖罚分明。

⑺严格施工纪律,把好工序质量关,上道工序不合格,不能进行下道工序施工。

⑻各种材料均要有试验单或出厂合格证,并且按设计及规范要求进行试验,达到要求后方可投入使用,不合格材料坚决不能使用。

七、环保及文明施工1、环保措施1)保证施工方案同时要具备环保防范措施,以保护现场环境,避免由于施工方法不当引起对环境的污染和破坏。

2)在施工中,严格遵守国家、四川省、内江市环境保护的有关规定,采取有效的措施预防消除任何因施工造的环境污染。

3)尽量不破坏原有植被,不随意砍伐树木,并在其周围植草或植树绿化,创建美好环境。

4)按指定地点弃土,保证弃土堆的自身稳定,防止弃土对农田、水利、河道的污染,并采取有利于复耕的措施。

5)做好生产、生活区的卫生工作,保持工地清洁,定时打扫,垃圾定点存放,定期运到环保部门指定的位置。

2、文明施工1)做到场地整洁,道路平顺、畅通,标志醒目。

2)堆料整齐,机具摆放有序。

四周应有排水措施。

质量保证体系框图质量控制流程框图六、施工安全保证体系安全目标:杜绝死亡、重伤事故,尽量避免轻伤事故,争取实现安全样板工地。

为确保施工生产安全进行,安全生产目标的实现,建立严格的安全保障体系,见附图。

安全控制措施:⑴建立以岗位责任制为中心的安全生产逐级负责制,制度明确、责任到人,奖罚分明。

⑵在编制施工计划的同时,编制详细的安全操作规程、细则、制度及切实可行的安全技术措施,分发至工班,组织逐条落实。

⑶每一工序开始前,做出详细的施工方案和实施措施,报经监理工程师审批后,及时做好施工技术及安全技术交底,并在施工过程中督促检查,严格坚持特殊工种持证上岗。

⑷进行定期和不定期的安全检查,及时发现和解决不安全的事故隐患。

⑸坚持每周一安全日的安全学习制度。

严格执行交接班制度,坚持工前讲安全、工中检查安全、工后评比安全的“三工制”活动。

⑹从事爆破、电力、高处作业及起重作业等特殊作业人员,各种机械的操作人员及机动车辆驾驶人员,必须经过劳动部门专业培训并考试取得合格证后,方准持证独立操作。

⑺加强爆破器材的领用、运输、使用、退库管理,严禁爆破器材流失。

同时应设有通讯设备、报警装置和防火、防雷电设施。

⑻所有安全用品如安全帽、安全网、安全带等必须经有关部门验收后才能使用。

⑽施工前编制详细的工艺方案和作业指导书,做到方案可行,工前准备充分,人人熟悉其作业内容,采取的安全措施周全得体。

⑾提升系统的各部位定人、定期检查,严格按操作规程操作。

安全保障体系七、环保及文明施工1、环保措施1)保证施工方案同时要具备环保防范措施,以保护现场环境,避免由于施工方法不当引起对环境的污染和破坏。
