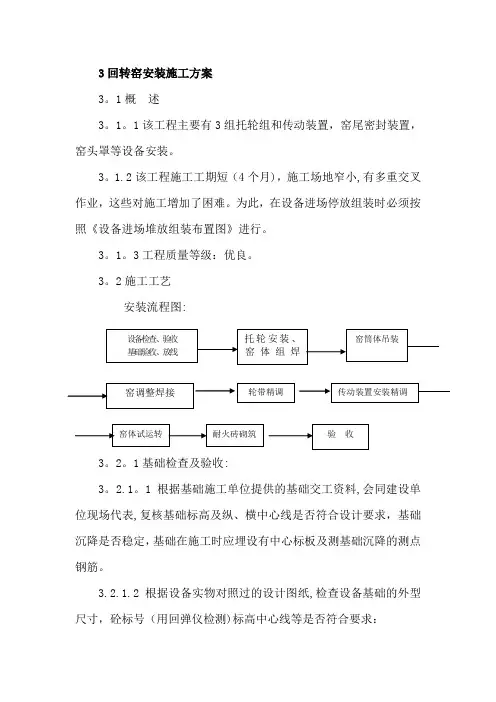

回转窑安装施工方案

合集下载

回转窑安装施工方案

回转窑安装施工方案

3回转窑安装施工方案3。

1概 述3。

1。

1该工程主要有3组托轮组和传动装置,窑尾密封装置,窑头罩等设备安装。

3。

1.2该工程施工工期短(4个月),施工场地窄小,有多重交叉作业,这些对施工增加了困难。

为此,在设备进场停放组装时必须按照《设备进场堆放组装布置图》进行。

3。

1。

3工程质量等级:优良。

3。

2施工工艺安装流程图:3。

2。

1基础检查及验收:3。

2.1。

1根据基础施工单位提供的基础交工资料,会同建设单位现场代表,复核基础标高及纵、横中心线是否符合设计要求,基础沉降是否稳定,基础在施工时应埋设有中心标板及测基础沉降的测点钢筋。

3.2.1.2根据设备实物对照过的设计图纸,检查设备基础的外型尺寸,砼标号(用回弹仪检测)标高中心线等是否符合要求:⑴基础外型尺寸允许误差±30mm;⑵基础平面标高允许误差+5mm或—15mm;⑶基础放线各中心线间距离允许误差1mm,并在各中心标板上做出明显的标记;⑷地脚螺栓孔的中心位置允许误差10mm,孔深允许误差 + 20mm;⑸基础表面及地脚螺栓孔的混凝土碎料及木板、积水等脏物必须清除干净;⑹基础在二次灌浆前必须凿出麻面.3。

2。

2设备开箱检查验收:3。

2。

2.1设备开箱检查验收应由建设单位和安装单位指派专人负责进行.3。

2。

2。

2根据设备的装配图和装箱单详细对设备型号、规格、数量、质量、外观、合格证、材质证明书等进行检查验收,并及时做好检查记录,双方签字.3.2.2。

3对设备内部部件一时难以检查到的,在安装、清洗和装配过程中如发现有变形、损坏、缺件和不符合图纸要求等情况,应及时通知建设单位解决处理。

3.2。

2。

4设备经检查验收合格后,要妥善保管,不得使其变形、损坏、锈蚀、错乱或丢失.3.2。

2。

5设备检查的方法及要求:⑴托轮组检查A、底座平面无扭曲,螺栓孔间距应符合设计要求;B、两托轮在底座之间的纵横中心线必须按图调整正确,检查两个托轮各部尺寸是否一致;比如托轮直径、轴承中心高度,装配后的串动量;要求两托轮的顶面必须在同一平面上.托轮表面应光滑,无碰伤和缺陷;C、检查托轮轴承座与环面接触情况及轴承与轴颈接触情况。

回转窑施工方案 1

回转窑施工方案 1

目录一、前言 (1)二、编制说明及编制依据................................... 错误!未定义书签。

三、进度计划 (1)四、工艺原理 (1)五、工艺流程及操作要点 (2)(一)工艺流程 (2)(二)操作要点 (2)六、主要机具与设备 (11)七、质量控制 (12)八、安全技术措施 (13)九、环境保护措施 (14)水泥厂回转窑安装施工方案一、前言工程名称:建设单位:工程地点:设计单位:监理单位:设备单位:施工工期:80天二、编制说明及编制依据采用相关国家行业安装标准及规范依据业主提供的相关资料,深刻领会资料意图,结合我公司多年来水泥厂安装工程施工经验和装备实力,按照国家施工及验收规范以及相关技术标准,编制本施工组织设计。

为了更好的圆满完成本项工程,待开工前,依据技术文件和图纸,还将编制详细的施工方案和作业指导书,指导本工程的施工。

本次主要依据的施工及验收规范如下:JCJ03-90 水泥机械设备安装施工及验收规范JBJ23-96 机械设备安装工程施工及验收通用规范《中华人民共和国安全生产法》设备说明书、图纸及技术要求等。

三、进度计划安装工程施工工期为个80日历天。

计划2012年2月22日至2012年5月20日完成安装、单机试车。

四、工艺原理回转窑是一种有一定斜度的圆筒状物,本施工中回转窑的斜度为 3.5%(sinΦ),其结构由筒体(直径φ4.8m)、轮带(直径φ5.96 m)、3组托轮装置、1组液压推力挡轮驱动装置等组成。

回转窑长度72米,设备总重量约840吨(不含设备内部衬料)。

回转窑基础合格验收、放线后,先安装3组托轮装置;筒体在现场吊装借助于吊车,根据施工现场布置情况,单节依次吊装;在筒体内用钢丝法测量筒体直线度,用各接口处的螺栓、专用压板、楔子在空中调整找正,然后进行焊接;最后安装驱动装置、窑头窑尾密封装置等。

五、工艺流程及操作要点(一)工艺流程(二)操作要点1.基础验收及放线1)根据甲方给定的工艺坐标点及标高点,由甲方会同有关方面,检查基础的尺寸是否符合设计要求。

回转窑施工方案

回转窑施工方案

回转窑施工方案一、前言回转窑是一种常见的工程设备,广泛应用于水泥生产、矿山选矿、焦化等领域。

回转窑的正常运转对工程生产的稳定性和效率起着至关重要的作用。

本文将介绍回转窑的施工方案,包括施工准备、具体施工步骤和注意事项等内容,以期为相关工程人员提供参考。

二、施工准备在进行回转窑的施工前,需要进行充分的准备工作,以确保施工进展顺利。

具体准备工作包括:1.确定施工队伍和负责人员,明确施工任务和责任。

2.准备好所需的施工材料和设备,包括吊装设备、焊接设备等。

3.安排好施工计划和工期,合理安排施工进度。

4.检查施工现场的安全环境,确保施工过程中安全有序进行。

三、施工步骤1. 施工准备在开始具体的施工工作之前,需要做好施工准备工作,包括清理施工现场、搭建安全防护设施等。

2. 安装主体结构将回转窑的主体结构部分进行吊装安装,确保结构的牢固性和稳定性。

3. 连接电气系统根据设计要求,连接回转窑的电气系统,进行线路连接和接地等工作。

4. 完成附属设备安装安装回转窑的附属设备,如齿圈、起重装置等,确保设备安装正确无误。

5. 调试设备对已安装的设备进行调试和检测,确保设备运行正常。

四、注意事项在进行回转窑的施工过程中,需要特别注意以下几点:1.严格遵守相关的施工安全规范,确保施工过程中人员和设备的安全。

2.在施工现场设置明显的安全警示标识,禁止非施工人员进入作业区域。

3.定期对设备进行保养和维护,延长设备的使用寿命。

4.在施工过程中要严格控制施工进度,确保施工质量和工期的要求。

五、总结通过本文的介绍,我们了解了回转窑的施工方案,包括施工准备、具体施工步骤和注意事项等内容。

希望相关工程人员能够根据本文提供的方案,做好回转窑的施工工作,确保工程的顺利进行和有效运转。

回转窑安装施工方案精品教案

回转窑安装施工方案精品教案

回转窑安装施工方案精品教案一、方案背景与目标(200字)回转窑是水泥生产过程中重要的设备之一,负责将石灰石等原料烧成水泥熟料。

安装回转窑的施工工作需要精心策划和组织,确保安装过程中的安全和质量。

本教案旨在提供回转窑安装施工方案的详细步骤和注意事项,以帮助施工人员顺利完成任务。

二、施工步骤(500字)1.施工区域准备a.清理安装区域,确保没有障碍物和杂物;b.做好施工现场标识和安全防护工作,确保工人的人身安全;c.搭建起吊设备,用于后续回转窑的吊装。

2.回转窑吊装a.按照设计图纸和吊装方案,将回转窑吊装到预定位置;b.使用起重机或吊车进行吊装,确保吊装过程平稳无误;c.在吊装过程中,要注意回转窑的重心平衡,避免发生倾斜或颠簸。

3.回转窑定位a.在安装位置上标示好回转窑的轴线和中心点;b.使用水平仪进行精确测量,确保回转窑的位置和水平度。

4.支撑架安装a.根据回转窑的重量和尺寸,选择合适的支撑架;b.将支撑架安装在回转窑的支撑座上,确保牢固和稳定;c.使用水平仪检查支撑架的水平度,进行调整。

5.驱动装置安装a.根据回转窑的驱动方式,选择合适的驱动装置;b.将驱动装置安装在回转窑的轴上,并连接到动力源;c.进行试运转,确保驱动装置的正常工作。

6.管道连接和电气布线a.根据设计要求,安装回转窑的进出料管道和其他管道;b.进行管道连接,并进行泄漏测试,确保管道的密封性;c.进行电气布线,连接好回转窑的传感器和控制设备。

7.安全检查和调试a.对安装工作进行全面的安全检查,确保没有遗漏;b.对回转窑的各项功能进行调试和测试,确保正常工作;c.进行试产,观察回转窑运行过程中是否存在异常情况。

三、注意事项(300字)1.施工现场安全要求高,必须做好防护措施,保证施工人员的安全;2.在吊装回转窑时,要确保吊装设备和钢丝绳的安全可靠,避免发生事故;3.安装过程中要多次检查回转窑的位置和水平度,确保安装质量;4.支撑架的选择和安装要合理,确保回转窑的稳定性;5.在安装管道和电气布线时,要严格按照设计要求进行,确保正常运行;6.安装完成后,一定要进行全面的安全检查和调试,确保回转窑的安全性和正常工作。

回转窑安装施工方案

回转窑安装施工方案

回转窑安装施工方案回转窑是一种常见的烧结设备,主要用于煤矿、冶金、建材等行业的干法烧结生产线。

回转窑安装施工方案要综合考虑回转窑的结构特点、安全要求、设备维护和操作便利等因素。

下面是一份回转窑安装施工方案,供参考。

一、回转窑安装前的准备工作1.安全评估:对施工现场进行安全评估,确定施工过程中的安全措施和应急预案。

2.材料准备:准备好安装所需的各类材料、设备和工具。

3.施工方案编制:根据回转窑的结构特点和安装要求,编制详细的施工方案和工艺流程。

二、回转窑安装的基本步骤1.场地准备:清理施工现场,确保场地平整、无杂物,并确保周围设施不受影响。

2.安装基础工程:根据设计要求,施工窑体的基础工程,确保基础的牢固和水平。

3.安装窑体:根据施工方案,按照顺序进行窑体的安装。

首先安装窑筒,再安装窑头和窑尾。

在安装过程中,要保证窑体的水平度和垂直度。

4.安装互骨:在窑体安装完毕后,安装互骨。

互骨的安装要按照设计要求,并严格控制互骨的位置和间距。

5.安装齿轮环:将齿轮环安装在窑体上,确保齿轮环的位置和间距符合设计要求。

6.安装传动部件:根据回转窑的传动方式,安装传动轴、齿轮等传动部件,并进行调整和固定。

7.安装燃烧设备:根据设计要求,安装燃烧设备和燃烧系统,并进行调试和试运行。

8.安装冷却设备:根据设计要求,安装冷却设备和冷却系统,并进行调试和试运行。

9.安装电气控制系统:安装回转窑的电气控制系统,并进行调试和试运行。

10.完善附属设施:对回转窑的附属设施进行安装和调试,如料仓、卸料机和排尘设备等。

11.施工总结和验收:对施工过程进行总结,组织相关人员进行验收。

三、回转窑安装注意事项1.安全措施:在施工过程中,要严格遵守安全规定,佩戴好安全防护装备,做好安全教育和培训。

2.质量控制:施工过程中要进行严格的质量控制,确保回转窑的安装质量符合设计要求。

3.施工组织:施工过程中要建立合理的组织架构,统一指挥,协调各个施工工序之间的配合。

2024年回转窑安装专项施工方案

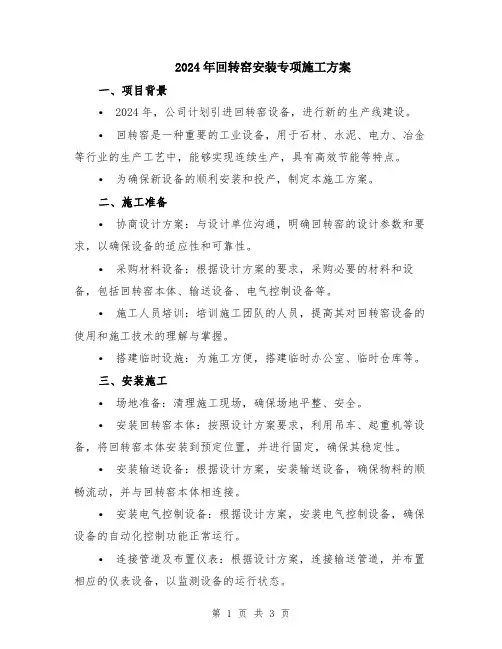

2024年回转窑安装专项施工方案

2024年回转窑安装专项施工方案一、项目背景• 2024年,公司计划引进回转窑设备,进行新的生产线建设。

•回转窑是一种重要的工业设备,用于石材、水泥、电力、冶金等行业的生产工艺中,能够实现连续生产,具有高效节能等特点。

•为确保新设备的顺利安装和投产,制定本施工方案。

二、施工准备•协商设计方案:与设计单位沟通,明确回转窑的设计参数和要求,以确保设备的适应性和可靠性。

•采购材料设备:根据设计方案的要求,采购必要的材料和设备,包括回转窑本体、输送设备、电气控制设备等。

•施工人员培训:培训施工团队的人员,提高其对回转窑设备的使用和施工技术的理解与掌握。

•搭建临时设施:为施工方便,搭建临时办公室、临时仓库等。

三、安装施工•场地准备:清理施工现场,确保场地平整、安全。

•安装回转窑本体:按照设计方案要求,利用吊车、起重机等设备,将回转窑本体安装到预定位置,并进行固定,确保其稳定性。

•安装输送设备:根据设计方案,安装输送设备,确保物料的顺畅流动,并与回转窑本体相连接。

•安装电气控制设备:根据设计方案,安装电气控制设备,确保设备的自动化控制功能正常运行。

•连接管道及布置仪表:根据设计方案,连接输送管道,并布置相应的仪表设备,以监测设备的运行状态。

•调试与检验:按照施工方案要求,对安装的设备进行调试和检验,确保设备的功能正常,并满足设计要求。

•安全防护:在施工期间,加强对施工现场的安全管理,保障施工人员的安全。

四、验收与交付•完成施工总结:对施工进行总结,包括施工过程中的问题与解决方法,以及对施工质量的评估,并形成施工总结报告。

•验收测试:按照相关标准和规范,对回转窑设备进行验收测试,包括设备的外观、性能、自动化控制系统等方面的测试,以确保设备符合要求。

•整理文件资料:整理施工过程中的文件资料,包括安装图纸、参数表、操作手册等,提供给后期运维人员参考。

•交付使用:经过验收合格后,将回转窑设备交付使用,并进行相应的培训,以确保用户能够正确操作和维护设备。

回转窑安装施工方案

回转窑安装施工方案

概述回转窑是水泥厂用于水泥熟料煅烧的主要设备 .其主要结构是由窑筒体 ,支承装置,窑头、窑尾密封装置,传动装置,进料及煅烧装置组成,是水泥生产工艺中最关键的设备。

本工程所选用为Ф4。

8*72m 配 5000t/d 窑外分解炉的回转窑。

1、技术性能窑的规格:内径Ф4。

8m,全长 72m;窑的斜度(sinФ): 3.5%;转速:主传动 0.396~3.96r/m,辅助传动 11。

45r/h;支承数(托轮组):3;所需功率:主传动功率 630KW,辅助传动 75kw;挡轮数量:两个液压挡轮,分布在 2-3 支承处;生产规模:5000t/d 熟料;窑体总重: 829.804t.2、工作原理回转窑的筒体由钢板卷制而成,筒内镶砌耐火衬,且与水平线成规定的斜度,由 3 个轮带支承在各档支承装置上,在入料端轮带附近的跨内筒体上用切向弹簧钢板固定一个大齿圈,其下有一个小齿轮与其啮合。

正常运转时,由主传动电动机经主减速器向该开式齿轮装置传递动力,驱动回转窑。

物料从窑尾进入窑内煅烧。

由于筒体的倾斜和缓慢回转作用,物料既沿圆周方向翻滚又沿轴向挪移,继续完成份解和烧成的工艺过程,最后,生成熟料经窑头罩进入冷却机冷却。

3、结构特点筒体采用锅炉用碳素钢板 20g (GB713—86)卷制,采用自动焊焊接。

筒体壁厚,普通筒体为 28mm,烧成带为 32mm,轮带下为 75/80mm、由轮带下到跨间有42/55mm 厚的过渡段节,从而使筒体的设计更为合理,即保证了截面的刚性又改善了支承装置的受力状态。

在筒体进、出料端都装有耐高温、耐磨损的窑口护板。

其中窑头护板与冷风套组成环形分格的套筒空间,从喇叭口向筒体吹冷风冷却窑头护板的非工作面,以有利该部份的长期安全工作。

在筒体上套有三个矩形实轮轮带。

轮带与筒体垫板间的间隙由热膨胀量决定,当窑正常运转时,轮带能适度的套在筒体上,以减少筒体径向变形,起增加筒体刚性作用。

采用液压推力挡轮装置承受全窑的下滑力,该装置可推动窑体向上挪移。

回转窑安装方案

回转窑安装方案

回转窑安装方案一、工程概述回转窑是一种重要的矿石烧结设备,广泛应用于水泥生产和石灰生产等行业。

在安装回转窑之前,需要进行前期准备工作,包括选址、基础工程设计、制定施工方案等。

本方案将详细介绍回转窑的安装步骤和工艺流程,并提供关键点的控制措施,确保回转窑安装顺利进行。

二、安装步骤1.场地准备确认回转窑安装的场地是否具备施工条件,包括地理位置、地形地貌和工程地质等。

根据回转窑的尺寸和重量,选择适当的场地,并进行必要的土建结构修整和平整。

2.基础施工根据基础工程设计方案,进行基础开挖、地基加固和基础浇筑工作。

基础的质量直接关系到回转窑的稳定运行,所以必须确保基础工程质量。

3.回转窑组装回转窑通常由多个圆筒段组成,每个圆筒段由多个砖块或铸件组成。

在组装回转窑之前,需要对砖块和铸件进行质量检查,确保其符合要求。

然后按照设计方案,逐步组装回转窑圆筒段。

组装时需注意砖块与砖块之间的连接、固定和密封性。

4.轴承和驱动装置安装在回转窑的两端安装轴承和驱动装置。

轴承的质量关系到回转窑的稳定性和安全性,所以必须严格按照要求进行安装和调试。

驱动装置的安装应符合设计方案的要求,并注意其与轴承之间的连接。

安装完毕后,进行调试和试运行,确保其正常运转。

5.烟道和冷却设备安装在回转窑的一侧安装烟道设备,用于排放烟气。

烟道的设计和安装应符合环保要求,并确保烟气排放正常。

在回转窑的另一侧安装冷却设备,用于冷却熟料。

冷却设备的安装应符合工艺流程要求,并注意其与回转窑之间的连接。

6.火焰器和减速器安装在回转窑的上部安装火焰器,用于提供燃烧热源。

火焰器的安装应符合设计要求,并进行调试和试运行。

在回转窑的驱动装置上安装减速器,用于减速驱动装置的运动。

减速器的安装应符合设计方案要求,并注意其与驱动装置之间的连接。

7.电气设备和控制系统安装在回转窑的周围安装电气设备和控制系统。

电气设备的安装应符合设计规范,确保其运行稳定和可靠。

控制系统的安装应根据工艺流程要求,进行布线和接线等工作,并进行调试和试运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

回转窑安装施工方案一、概述回转窑是水泥厂用于水泥熟料煅烧的主要设备。

其主要结构是由窑筒体,支承装置,窑头、窑尾密封装置,传动装置,进料及煅烧装置组成,是水泥生产工艺中最关键的设备。

本工程所选用为①4.8*72m配5000t/d窑外分解炉的回转窑。

1、技术性能窑的规格:内径①4.8m,全长72m窑的斜度(sin①):3.5%;转速:主传动0.396~3.96r/m ,辅助传动11.45r/h ;支承数(托轮组):3;所需功率:主传动功率630KW辅助传动75kw;挡轮数量:两个液压挡轮,分布在2-3 支承处;生产规模:5000t/d 熟料;窑体总重:829.804t 。

2、工作原理回转窑的筒体由钢板卷制而成,筒内镶砌耐火衬,且与水平线成规定的斜度,由3个轮带支承在各档支承装置上,在入料端轮带附近的跨内筒体上用切向弹簧钢板固定一个大齿圈,其下有一个小齿轮与其啮合。

正常运转时,由主传动电动机经主减速器向该开式齿轮装置传递动力,驱动回转窑。

物料从窑尾进入窑内煅烧。

由于筒体的倾斜和缓慢回转作用,物料既沿圆周方向翻滚又沿轴向移动,继续完成分解和烧成的工艺过程,最后,生成熟料经窑头罩进入冷却机冷却。

3、结构特点筒体采用锅炉用碳素钢板20g (GB713-86卷制,采用自动焊焊接。

筒体壁厚,一般筒体为28mm烧成带为32mm轮带下为75/80mm由轮带下到跨间有42/55mm厚的过渡段节,从而使筒体的设计更为合理,即保证了截面的刚性又改善了支承装置的受力状态。

在筒体进、出料端都装有耐高温、耐磨损的窑口护板。

其中窑头护板与冷风套组成环形分格的套筒空间,从喇叭口向筒体吹冷风冷却窑头护板的非工作面,以有利该部份的长期安全工作。

在筒体上套有三个矩形实轮轮带。

轮带与筒体垫板间的间隙由热膨胀量决定,当窑正常运转时,轮带能适度的套在筒体上,以减少筒体径向变形,起增加筒体刚性作用采用液压推力挡轮装置承受全窑的下滑力,该装置可推动窑体向上移动。

支承点间跨度的正确分配,使各档轴承装置的设计更加合理。

每个轴承均设有测温装置。

各轴瓦的工作温度均可传递至中央控制室显示及查检。

传动系统用单传动,由高启动转矩的水泥工业回转窑专用直流调带电动机驱动二级硬齿面圆柱齿轮减速器,再带动窑的开式齿轮副,该传动装置采用挠性轴联轴节,以增加传动的平稳性。

设有连接保安电源的辅助传动装置,可保证主电源中断时仍能盘窑操作,防止筒体弯曲并便于检修。

主电动机尾部带有测速发电机,以指示窑体的实际转速。

由于回转窑在水泥生产中强烈的热工负荷及连续生产的工作制度,对安装质量的要求十分严格,其安装质量的优劣,直接关系到全厂生产工艺线能否正常运行,因此施工中应采用先进的施工方法和检测手段,严格控制每一道工序的施工质量。

在施工过程中,我们将严格按照设计图纸及国家有关技术标准和规范进行安装施工,关键、隐蔽工程将请业主及其委派的现场专家确认并会签,不合格工程不转入下一道工序。

二、回转窑安装流程图回转窑安装流程图三、施工准备1、组织施工人员熟悉图纸、安装说明书等技术资料,做好技术交底工作;2、了解设备到货及设备存放位置等现场情况3、准备施工工机具及材料,接通施工电源;四、回转窑零部件检查回转窑的特点是:形体大、吨位重、而且是以薄壁筒体为主的机器,在加工运输和安装过程中都容易产生变形。

因此,安装前对所有零部件,特别是筒体, 都要对照图纸进行核对,都要对零部件做好质量检查尺寸校核工作,以便对在检查中发现的问题及时处理。

1、支承装置底座检查1.1支承底座为型钢焊接,要求无变形,实测底座各螺栓孔孔距和底座厚度尺寸,并用设计图纸与基础上实际尺寸和托轮轴承装配孔孔距实物尺寸,进行对照比较检查,并划出底座上的纵横中心线。

通过实际厚度检查,测算底座标高的误差修正值。

1.2根据轴承底座上的地脚孔中心位置和底座的中心线检查,划出托轮轴承上的纵横中心线。

2、托轮及托轮轴承检查具体要求如下:外观检查,不论是托轮或轴承均不能有裂纹、变形和组合尺寸的错误。

接触部分的表面粗糙度应与设计相符。

测量托轮直径、宽度,托轮轴颈直径和轴承中心高度等尺寸。

这些尺寸应与设计对照,若有出入,应根据实际尺寸修正图纸。

对托轮外径尺寸应成对匹配。

配对组合号码不得错乱。

检查托轮轴承座与球面瓦背的接触情况,若不符合要求应进行刮研。

具体要求如下表所示用红丹油抹在轴颈上,对每道铜瓦进行刮研,按下表进行检验,若不符合要求,应重新进行刮研。

轴承应进行水压实验,试验压力为0.6Mpa,在8min内不应有渗漏现象。

3、窑体检查窑体是由很多段节组合焊接而成,是回转窑的主体。

设备运输多是解体分段进厂,因此,各节筒体必须经过仔细检查,其主要检验项目如下。

圆度检查,检查窑体每段两端的圆度,要求圆度偏差(同一断面最大与最小直径差)不得大于0.002D(D为窑体直径),轮带下筒节和大齿圈下筒节不得大于0.0015D,若超过此值时,可沿直径方向用千斤顶或其它办法调整。

圆周长度测量,用钢卷尺测量窑体段节两个接口的外圆周长,要求两端应相等,偏差不得大于0.002D,最大不得大于7mm检查局部变形:窑体不应有局部变形,尤其接口的地方。

根据窑体段节的接口字码,确定其安装位置并顺序排列各节,然后逐节测量各段下列尺寸。

窑体的各段实际长度尺寸;轮带中线位置至窑体段节接边缘的距离;大齿圈中线位置至窑体段节接口边缘的距离。

根据实测尺寸对照设计图纸检查,保证轮带和大齿圈位置的正确性。

对各段长度应进行修整,修整时与割坡口和段节之间的间隙应同时考虑。

4、轮带、挡圈检查安装前,首先应检查轮带各表面有无裂纹,影响强度和刚度的砂眼和铸造缺陷等。

其次,用地规和钢卷尺检查轮带外径和内径的实际尺寸并作好记录,以便安装时使用。

轮带内径应满足与垫板间的配合间隙和满足该段窑体热胀量的要求。

轮带外径除测量实际尺寸外,应满足与垫板间的配合间隙和满足该段窑体热胀量的要求。

轮带外径除测量实际尺寸外,应注意圆度及端面圆跳动误差是否在图纸允许范围内。

此外,检查挡圈有无变形;检查与窑体段节上垫板的配合尺寸。

应严实(配合应没有间隙)。

其内径尺寸应比窑体加固板的外圈尺寸大2-3mm。

5、传动装置及大齿圈检查水泥回转窑的转速较慢,一般在0.5-1.5r/min 之间。

因此,要满足速比大的要求,必须有一套减速传动装置。

它们是主减速装置(包括开式大小齿轮);辅助传动装置(包括离器、防倒转装置等);各种联轴器等安装前对它们均应清点和检查,特别是传动底座与基础地脚螺栓位置等的装配尺寸检查。

大齿圈应预组装检查。

用枕木垫平拧紧两半接口螺栓,找出中心,用地规检查齿顶圆直径,其圆度公差值为0.004D (D为大齿轮直径,标出实际速比。

校对大齿圈一弹簧钢板有无变形,损伤等情况。

大齿圈内径应比窑体外径与弹簧板的高度尺寸之和大于3-5mm。

大齿圈接口处的周节偏差,最大不应大于0.005m (模数)。

核对小齿轮的规格及齿轮轴和轴承配合尺寸。

6挡轮及其它零部件检查为了标志和窑体上下移动和保持筒体轴向位置的稳定,在回转设了一对或几个挡轮装置。

以上托轮零部件或其液压传动各零部件,均应清点检查,并注意以下事项。

挡轮的外推面、支座的表面、底座上下加工表面及导向轴等有无变形和损伤等现象。

测量信号挡轮的左右两支座上连接螺栓孔的距离,检查两者是否相对应;检查支座一底座连接螺栓孔的对应位置偏差量。

测量底座地脚螺栓距离,并以此为基准在底座上划纵横中心线。

检查控窜挡轮的锥角大小是否符合设计要求。

检查液压系统零部件是否齐全。

其它回转窑零部件,包括活动窑头、窑尾烟室、两端密封装置、喷煤装置,均应按图纸核对,清点检查。

五、基础验收与划线基础验收工作是设备安装工作中一个主要工序,这项工作应在设备安装前会同土建、厂方等单位共同验收,并作好验收记录。

1、基础外形尺寸、中心线、标高、地脚螺栓孔相互位置尺寸,应符合施工图纸和验收规范要求,其允许偏差见下表。

窑基础允许偏差2、埋设纵、横向中心标板以及在每个基础上设置一个标高基准点。

3、以有传动装置的混凝土基础为基准,划出回转窑各基础纵横向中心线。

相邻两窑墩横向中心距偏差不得超过土 1.5mm首尾两窑墩横向中心距偏差不超过3mm 注意:横向中心距应是窑筒体实测尺寸加膨胀量4、根据已校正准确的窑中心线划出传动装置的纵横向中心线。

5、定期检查基础沉降情况沉降标板在基础两侧面,埋设在+1000mn处为宜。

定人、定仪器、定时测定, 并作好原始记录。

六、垫铁安放及钢底座、托轮安装1、根据钢底座结构形式及地脚螺栓位置安放垫铁,基础要铲麻面和刨坑及清洗干净。

钢制平垫铁表面要平整,不允许有毛刺和凹凸不平现象。

放置前应除锈清洗干净。

2、垫铁布置垫铁的组成为一对斜垫铁,一块平垫铁。

为提高设备安装找正精度,采用砂浆墩垫铁工法。

砂浆墩制作时,要将基础凿毛,并用水冲洗干净;砂浆墩配合比:525#水泥:河砂(中砂):水=1:1:适量砂浆墩找正:用与窑筒体斜度相同的斜度规、水平仪和水准仪找正,其水平度不大于0.2mm/n,标高偏差不大于土0.5mm>砂浆墩洒水养护,其强度达75%^上方可进行钢底座安装。

斜垫铁规格:180*700*40*5mm斜度:1:20平垫铁规格:200*720*20mm3、钢底座安装钢底座安装前,首先要进行清洗,划出纵、横中心线,注意具有安装挡轮的钢底座的位置,根据钢底座的纵、横中心线,再划出托轮瓦座的纵、横中心线,并用洋冲打好标记。

安装顺序一般为从带传动的基础上的钢底座开始至窑头方向顺序安装;钢底座就位在垫铁上后,吊线使钢底座纵、横中心线与基础上的纵、横中心线互相重合,其偏差允许上0.5mm再用经纬仪核对纵向中心线,钢底座纵向中心线与基础纵向中心线相重合,用钢盘尺测量底座上表面横向中心线距离。

然后在横向中心点的等长两点对角线,用平尺垫斜度规检查底座的纵向横向水平度,最后用水准仪测出各底座的标高差。

找正精度其找正允许偏差见下表二次精找在地脚孔灌浆养护强度达设计要求后,紧固地脚螺栓精找,允许偏差同上,经复查无问题后,会检确认。

4、托轮组安装(见下图所示)4. 1安装就位前的准备清洗瓦座,划出纵横中心线,打好样冲眼标记球面瓦水压试验:试验压力0.6Mpa,保压8分钟托轮轴瓦刮研:轴与瓦接触角度60。

-70 ° (接触角度以符合图纸要求为准)接触点不托轮组横向找平示意图中心线找正示意图少于1-2点/cm 2,轴瓦与轴颈的侧间隙为0.001-0.0015D (D 为轴的直径),接 触角范围外间隙应逐渐增大,且须分四种状况测量其间隙变化球面瓦与轴承接触点不少于12点12 5X 25mH 轴瓦刮研面衬底部的接触表面 成一连续窄细纹。

但边缘 50mn 左右的圆环地带允许有0.1mm 左右的间隙,用塞 尺检查衬瓦与轴颈的两侧间隙,在塞入 100mm 处一般要求要0.5~0.6mm,侧间隙 不够时要加以刮削。
