先张法台座设计及施工

合集下载

先张法预应力空心板张拉台座结构设计

先张法预应力空心板张拉台座结构设计

先张法预应力空心板张拉台座结构设计1先张法台座的基本要求承力台座必须具有足够的强度和刚度,其抗倾覆安全系数应不小于,抗滑移系数应不小于。

横梁须有足够的刚度,受力后挠度应不小于2mm0在台座上铺放预应力筋时,应采取措施防止沾污预应力筋。

张拉前,应对台座,横梁及各项张拉设备进行详细检查,符合要求后方可进行操作。

2压杆式台座的设计压杆式台座结构形式的选定压杆式台座采用矩形截面。

压杆式台座为双肢受压结构,主要算其截面强度,稳定性及变形。

2.1.1压杆的受力分析及计算方法由于钢绞线距底模距离一般设计为4.5cm,因此纵向力作用在偏离压杆形心0.5cm处,可近似认为压杆为中心受压构件,压杆按素碇设计,按构造进行配筋,单肢压杆承受力为P/2,按极限状态法计算。

(1)强度验算NjW a AR j a r mNj—纵向力;a—纵向力偏心系数;A—构件截而而积aXb;RL-材料抗压强度;心-材料安全系数。

设等式右边为R,当NjWR时强度满足要求;NpR时强度不满足要求,需重新设计压杆截面,重新验算。

(2)稳定性验算NjW 4)a AR J a/r m受压构件纵向弯曲系数首先因压杆中心设置系梁,限制压杆侧向位移,因此压杆按一端固结,一端较接计算。

求出长细比S/h,查出4)值进行验算。

若有一条件式不满足要求时,就需重新设置压杆断面。

设计荷载的确定由于端横梁的刚度大,无挠曲变形,因此每根钢绞线的张拉力取同一值。

根据一片空心板中钢绞线的设计根数、张拉控制应力及超张拉系数,确定台座的设计荷载。

P = n o An—钢绞线根数;o —张拉控制应力;A—钢绞线截而积;已知一片空心板梁设计23根钢绞线,每根钢绞线张拉控制应力为1395Mpa,张拉力为。

计算时超张拉系数考虑,每根张拉力为205KN,则台座的设计荷载P=23x205=4715 (KN)。

台座长度的确定采用长线台座既有经济上的考虑,也有力学性能方面的考虑。

特别在力学方面有两个优点:可以减少张拉和锚固工作量及预应力筋端头损失;可以减少因预应力筋在锚具中滑移及横梁变形所造成的预应力损失。

先张法预制U梁台座设计及施工研究

先张法预制U梁台座设计及施工研究
式 、墩 式 ,施 工 中 以槽 式 和框 架 式 应 用 最 为 广 泛 。
换算土层支撑 刚度作为边 界条件 ,通过施加节点只受压弹性支撑来考虑土层对 台 座的支撑作用。 。Mi d a s C i v i l 模型示意图如图 2 所示。最后对模型进行了静 力分析 和屈曲分析 。
( a ) 荷载
摘要 :台座是先张法预应力张拉力的直接承栽构件 ,必须具有足够 的强度 、刚度及 稳定性 。U型梁为开 口薄壁 结构,梁体荷载
主要 由预 应力承担 ,对梁场预 制工艺要 求高。结合 工程实例 ,首先介 绍先张法预制 U 梁台座的结构形式 、构造参数 ,然后对台座
一 三 一
强度 、稳定性及地基承栽 力等方 面进行复核验算 ,最后 简要 阐述 台座施 工过程 。分析结果表 明,槽式 台座强度 、稳定性满足设计要 求 ,施工过程安全可靠 ,施工质量可控 。



~ 焉~
一n
图 3 张拉 台座一 阶失稳模态 ③ 地基承载力
台座张拉后 , 各支 承节 点的支反力如 图 4所示 ,结果 表明 ,节点最 大支反力 出现 在 台座高度 变化 段底 缘 ,最 大 支反力 为 6 1 I K N,对 应土 体 的承载 应力 为
张拉后
② 台 座 稳 定 性
本工程所采用的材料 : C 5 0 混凝土 ,抗压强度设计值 2 2 . 4 M p a , 抗拉强度设计
值 1 . 8 3 M p a ,弹性模量 3 . 4 5 X 1 0 ' M p a ;C 4 0混凝 土 , 抗 压强度设计值 1 8 . 4 Mp a ,抗
关键 词 :先张法 ;张拉 台座 ;设计计算 ;施工过程
( 2 ) 计算模型 采用 M I D A S C I V I L有限元计算 软件 。 进行建模 , 分析模型采用空间梁单元。 二 期和临时荷载换算为均布荷载加载 , 张拉力 以集 中力的形式作用在台座两端节点 ,

先张法预应力空心板梁台座的设计与施工

先张法预应力空心板梁台座的设计与施工
5结语
台座进行设计时,由于传力柱是细长的受力杆 件,对传力柱的计算长度的取值,要充分考虑到实际 的约束条件。否则当计算长度取值较大时,将会影响 到传力柱的混凝土截面面积和钢筋的用量,造成不必 要的浪费。
虽然在实际生产中,由于操作的误差,传力柱可 能是处于偏心受压状态,但从实际的使用效果来看, 对传力柱看成近似轴心受压构件,还是完全可以的。
图 3 一块张拉台座纵向布置图 单位:m
台座的设计计算主要包括:台座的抗倾覆验算, 抗滑移验算,传力柱的配筋计算,钢横梁的选取验算, 砂箱的设计,限于篇幅,本文选取部分进行表述。 2.2.1 台座的抗倾覆验算 首先建立台座的受力计算 模型,当同一个台座中 4 条底板全部张拉完成时,即 为台座抗倾覆的最不利受力情况,受力模型见图 4。
与锚固端端头均采用加大加深的型式,以防止张拉台
座在 4 条底板均完成钢铰线张拉时(即台座的最不利
受力时)倾覆与滑移,传力柱尺寸为 b×h=550mm×
750mm,台座的各混凝土部分均采用 C30 混凝土。
一块台座纵向总长度组成为 92m,台座的布置及
各部位具体尺寸见图 2,图 3。
图 2 一块张拉台座横向布置图 单位:m
力。这样,我们就可以建立传力柱的近似的受力计算
模型,虽然传力柱在实际的张拉过程中,不完全是处
于轴心受力的状态,但在计算时我们可以近似地认
为,传力柱基本上是处于轴心受压的状态。
传力柱的计算长度 L0 根据两端固定及现场实际 情况整体考虑进行取值,取 L0=0.225×(92-4)=19.8, 则计算长细比λ=L0/b=19.8/0.55=36,通过查表得纵
A' g
c b R' g
s
式中: b —结构工作条件系数, b =0.95;

张拉台座设计及施工方案

张拉台座设计及施工方案

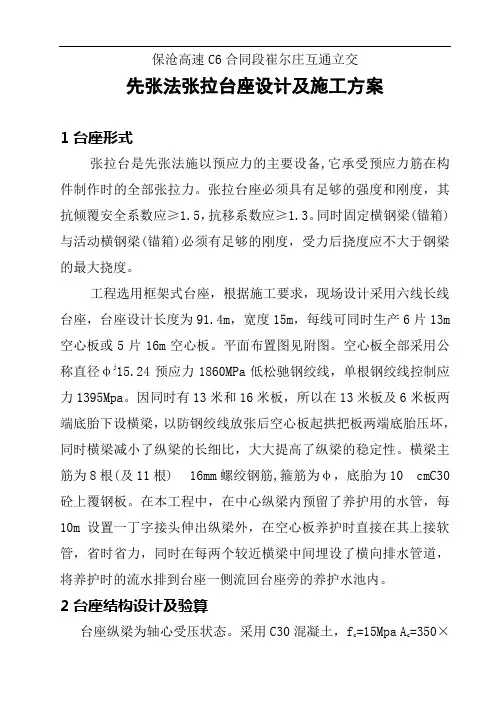

保沧高速C6合同段崔尔庄互通立交先张法张拉台座设计及施工方案1台座形式张拉台是先张法施以预应力的主要设备,它承受预应力筋在构件制作时的全部张拉力。

张拉台座必须具有足够的强度和刚度,其抗倾覆安全系数应≥1.5,抗移系数应≥1.3。

同时固定横钢梁(锚箱)与活动横钢梁(锚箱)必须有足够的刚度,受力后挠度应不大于钢梁的最大挠度。

工程选用框架式台座,根据施工要求,现场设计采用六线长线台座,台座设计长度为91.4m,宽度15m,每线可同时生产6片13m 空心板或5片16m空心板。

平面布置图见附图。

空心板全部采用公称直径φj15.24预应力1860MPa低松驰钢绞线,单根钢绞线控制应力1395Mpa。

因同时有13米和16米板,所以在13米板及6米板两端底胎下设横梁,以防钢绞线放张后空心板起拱把板两端底胎压坏,同时横梁减小了纵梁的长细比,大大提高了纵梁的稳定性。

横梁主筋为8根(及11根)16mm螺绞钢筋,箍筋为φ,底胎为10 cmC30砼上覆钢板。

在本工程中,在中心纵梁内预留了养护用的水管,每10m设置一丁字接头伸出纵梁外,在空心板养护时直接在其上接软管,省时省力,同时在每两个较近横梁中间埋设了横向排水管道,将养护时的流水排到台座一侧流回台座旁的养护水池内。

2台座结构设计及验算台座纵梁为轴心受压状态。

采用C30混凝土,f c=15Mpa A c=350×600=210000mm2;纵筋为616螺纹钢筋,箍筋为φ8@200,616钢筋面积A g=1206mm2,f g=310MPa.钢绞线公称直径为140mm2。

①设计荷载计算:P=nδA=12×1395MPa×140mm2=2343.6KN②强度验算:N=f g×A g+f c×A c=232.5×1206+15×210000=3430.395KNN/P=1.5>1.3故其结构满足轴心受压要求。

先张法制梁台座

先张法制梁台座

先张法制梁台座的规划、施工技术总结[内容题要]:本文介绍了先张法预应力混凝土空心板梁墩框架结合式制梁台座的规划设计、施工制作过程及技术,并简述了其注意点,总结了其特点和优点。

[关键词]:先张法制梁台座技术总结梁是桥重要结构组成部分,所以作为梁的诞生地—制梁台座,起到极为重要的基础作用。

“工欲行其事,必先利其器”,要按期生产出好质量的梁,精心制作一个规划合理、质量过硬的制梁台座尤为重要。

在我公司河南项目中,有幸参加了该项目的先张法预应力钢筋混凝土空心板梁预制台座(以下简称制梁台座)的规划、制作,现将其设计、施工过程进行技术总结,供各位领导、同事等参考和指点。

一、制梁台座的使命该制梁台座设在预制厂内,承担公司项目整个标段10.8公里范围内的12座大中小桥的空心板梁生产任务,含不同跨度(13米、16米、20米)、不同角度的空心板梁1000片,工期比较紧张,该制梁台座规划使用期限为1年。

二、制梁台座的规划设计方案1、制梁台座结构选型由于空心板梁跨度不太大(最大20米),每片梁的预应力钢绞线数量不太多(最多为16根φj15.24钢绞线),同时现场地质条件较好、承载力较高,从节约成本、适用于工程、施工方便、可操作性、提高效率等方面考虑,再结合其它项目的成功经验,决定采用墩式与框架式相结合的制梁台座。

这样既集中了两者的优点,又节约了台座基础混凝土和钢绞线,还增加了每一循环周期的空心板梁生产量。

(制梁台座如下图)2、地基处理现场原为庄稼地,根据设计文件得知,地质条件较好,且空心板梁及台座重量不是很大,故不用桩基础,而采用掺石灰拌匀重型压路机碾压密实。

即原地面清表,平地机平整场地后,用18t振动式压路机碾压密实,使密实度达到0.9以上,以满足上部荷载的要求。

3、台座生产线数量的尺寸因征地困难,预制厂设在服务区范围内,服务区长240米宽120米,而生产梁任务大,因此考虑每个制梁台座安排五条生产线,(加上每条生产之间的作业面宽,则整个台座宽12米)。

[vip专享]20米梁先张法墩式台座成熟工艺设计施工图-33

[vip专享]20米梁先张法墩式台座成熟工艺设计施工图-33

“” C
P17-3D C B A3P682 1 2 1
“” 3 21“”“”
故台座面可不配主筋。
1.1.3.5 钢横梁计算
把钢横梁看成承受均布荷载的简支架,其计算式为: q=19p/L
=19*187.49/2.49 =1430.6KN/m
牛腿 千斤顶
钢横梁
钢横梁示意图 M=1/8*qL^2 =1/8*1430.6*2.49^2 =1108.7KN.m 钢梁抗弯弹性模量: W=M/f =1108.7/210*10^3 =5279.5cm3 用 2I56c 工字钢其截面模量 Wx=2551.408*2=5103cm3 采用 15mm 钢板,截面模量: W=b/6H*( H3-h3)
牛腿断面图
23WOR1DWO---RDWwOorRdDw1ordword
21
3 2 1 “” 23WOR1D
1 320082 1 3
3 2 “”1 …… ………………17
B A 3 2“” 1 “”
C
BP17-23 1 A 3 D C“” B A2P16“8”---“-” 2 1 10
“” C
P17-3D C B A3P682 1 2 1
4
牛腿布筋断面图
40¢8
箍筋大样图
1.1.3.4 裂缝控制验算
P≦βf1kbh0/(0.5+h1/h0) 台座采用 C20#砼, f1k=1.1
P≦0.8*1.1*(2*1000)*1660/(0.5+400/1660)=3942972N
23WOR1DWO---RDWwOorRdDw1ordword
6
“” 21P961P9610 3 2 1 4 3 2 271 1
3 “” 2 413“” 2 1 5

先张法台座设计及施工

先张法台座设计及施工

先张法台座设计及检算张拉台座是先张法施以预应力的主要设备,它承受预应力筋在构件制作时的全部张拉力。

张拉台座必须具有足够的强度和刚度,其抗倾覆安全系数应≥1.5,抗移系数应≥1.3。

同时固定横梁与活动横梁必须有足够的刚度,受力后挠度应不大于钢梁的最大挠度。

先张法是在台座上张拉预应力钢材,然后浇筑水泥混凝土以形成预应力构件的施工方法。

先张法台座按构造形式分为框架式、槽式、墩式,施工中以框架式台座应用最广。

我项目部共预制先张空心板梁314片,其中20米空心板梁72片、18.2米空心板梁42片、13米空心板梁120片、10米空心板梁80片。

现以20米空心板梁的应力状态对先张台座进行验算。

20米先张空心板梁,预应力筋采用1860Mpa低松弛钢绞线,单根钢绞线张拉控制应力1395Mpa,空心板梁设计规格普遍为19.96m(长)*1.49m(宽)*0.9m(高),单块中梁配置18根钢绞线、边梁配置20根钢绞线。

经方案选择采用框架式台座。

1、设计依据及设计要求1.1设计依据(1)技术资料。

该桥工程设计图纸及有关文件。

(2)规范、标准《公路桥涵设计通用规范》JTJ021-89《公路桥涵施工技术规范》JTJ041-20001.2设计要求要求空心板梁预应力钢绞线强度标准值达到1860Mpa,张拉控制应力1395Mpa。

2.台座设计2.1台座形式采用框架式台座,根据施工及进度要求,并排设7槽长线台座,台座设计长度为90m,宽度为18.76m。

每线可同时生产4片空心板梁,台座需承受391t 的张拉力。

先张法框架式台座见附图。

2.2台座结构设计及验算2.2.1结构设计台座设置6根通长纵梁(传力柱),台座纵梁规格均为400mm(宽)*800mm (高),配8根Φ25螺纹钢筋和φ10@200箍筋。

两头设立端承台,规格5000mm (宽)*1500mm(高)。

每4.5m设置一道300mm(宽)*500mm(高)横向连系梁,共十九道,横系梁主筋为6根Φ14mm 螺纹钢,箍筋为φ8@200.混凝土强度均为C30。

先张法组合张拉台座设计与施工

先张法组合张拉台座设计与施工
2 _ 3 m、宽度 为 0 . 5 I T I ,见 图 1 。传 力柱 采 用 C 3 0钢
借 自重 及 土压 力产 生 的摩 阻 力平衡 张拉 力 产 生 的水 平 滑 动 ,因此 墩式 台座 的台墩 体 积结 构 庞大 、埋设
深度大 、投资较大 ; 槽式 台座采用端柱及传立柱组

( 9)


图 2 组 合 台座 锚 固端 构 造 施 工 图

t , '
) 里: 5 0 ‘ 2 4 k N.

( 、 1 ‘ o) u /
式 中 :P’ 为底 座 面土压 力 ;h为 牛腿 厚 度 ; 座 土压 力合 力 ; 为 牛腿 基础 宽度 。
台座抗 滑移 力 为
为 台
3 组合 张拉 台座 抗倾 覆及 抗 滑移性 计 算 3 。 1 张 拉力 计算 组 合 台座设 计 要 同 时满 足 张拉 2 0 m与 1 6 m跨
板梁 的要求 。按 2 0 m跨板 梁最大荷 载进行计算 。 钢绞线 截 面面积 为 1 4 0 mm , 张 拉 控 制 应 力 按 照 l 3 9 5 MP a 计 算 ,每根 钢绞 线 张拉 力为
l S C ̄ T EC H I NN OVAT I ON & P R ODUC T I VI T Y

J D—
N o ・ 4 A p r ・ 2 0 1 7 . T o t a l N o . 2 7 9
应 用 技术
6 0 . 8 k N / m . ( 8 )
又 充 分 发挥 钢 筋 混凝 土 材 料 性 能 ,优 化 传 立 柱 施 X - . 。保 证 张拉 台座 稳 定性 ,单 个 台 座 可 以满 足 8片空 心 板 梁 同 时 张
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

先张法台座设计及施工
张拉台座是先张法施以预应力的主要设备,它承受预应力筋在构件制作时的全部张拉力。

张拉台座必须具有足够的强度和刚度,其抗倾覆安全系数应≥1.5,抗移系数应≥1.3。

同时固定横梁与活动横梁必须有足够的刚度,受力后挠度应不大于钢梁的最大挠度。

先张法是在台座上张拉预应力钢材,然后浇筑水泥混凝土以形成预应力构件的施工方法。

先张法台座按构造形式分为框架式、槽式、墩式,施工中以框架式台座应用最广。

工程概况。

阜朝高速公路22标20米先张空心板梁,全部采用预应力1860MPa低松驰钢绞线,单根钢绞线张拉控制应力1395MPa,空心板梁设计规格普遍为19.96m(长)×1.49m(宽)×0.9m(高),单块板梁配置18根钢绞线,其中顺治沟大桥有14片边梁为20根钢绞线。

经方案选择采用框架式台座。

1 设计依据及设计要求
1.1 设计依据
(1)技术资料。

该桥梁工程设计图纸及工程有关会议纪要及有关文件。

(2)规范、标准。

《公路桥涵设计通用规范》(JTJ021-89);
《公路桥涵施工技术规范》(JTJ041-2000)。

1.2 设计要求
要求空心板梁预应力钢绞线强度标准值达到1860MPa,张拉控制应力1395MPa。

2 台座设计
2.1 台座形式
工程选用框架式台座,根据施工及进度要求,台座共设置10槽,设计纵向两排台座,台座设计长度为64.6m和62.2m,每排采用5线长线台座,宽度为14.65m。

每线可同时生产3片空心板梁,台座需承受1800t的张拉力。

先张法框架式台座见附图。

2.2 台座结构设计及验算
2.2.1 结构设计
台座设置6根通长纵梁(传力柱),台座两侧纵梁2根规格为400mm(宽)×500mm (高),中间4根纵梁规格为700mm(宽)×500mm(高),配8根Φ16螺纹钢筋和φ10@200箍筋。

两头设立端承台,规格1600mm(宽)×1500mm(高)。

每4.5m设置一道500mm(宽)×1000mm(高)横向联系梁,共十三道,横系梁主筋为6根Φ12mm螺纹钢,箍筋为φ8@200。

混凝土强度均为C30。

张拉端采用钢梁,由2根56#I字钢和钢板焊接而成。

2.2.2 结构验算
(1)先张梁台座验算。

此台座纵梁为压杆传力柱式结构,主要验算纵梁是否满足受压要求。

将混凝土纵梁设为轴心受压状态,1=10=4.5m,选取中纵梁计算。

纵梁设8根Ф16主筋。

轴心力N`=1395Mpa*140mm2*20根=3906000N=3906KN
由于10/b=4500/500=9,得Ф=0.99
现浇C30砼,f c=15Mpa,A c=500*700=350000mm2
8Ф16钢筋面积:A g=1608mm2,f g=310Mpa
N=Ф*(f g* A g+ f c* A c)=0.99*(310*1608+15*350000)=5690995N=5691KN>N`=3906KN 满足轴心受压要求。

(2)端横梁验算。

①钢梁端均布荷载q=(1395*140*20)/2.19=1783.6KN/m ,且l=2.19m, f=310Mpa
M max=ql2/24=1783.6*2.192/24=356.4KN·m
钢梁需要截面抵抗矩为:W= M max/f=356.4*106/310=1150*103 mm3
设计中采用2根16Mn56工字钢,Wx=2416.68*103*2=4833.37*103>1150*103 mm3②钢梁剪力:V=0.5ql=0.5*1783.6*2.19=1953 KN
钢梁剪应力:τ=V/A=1953*103/(146.15*102*2)=66.8Mpa<fc=120 Mpa
③钢梁变形值为:f max=ql4/(384EI)=1783.6*21904/(384*2.1*105*63512.499*104*2)
=0.4mm<2mm
故钢梁满足要求。

q=1783.6kN/m 钢梁荷载图
3 台座施工
3.1 台座横系梁、传力柱及端承台
梁窑场地用推土机推平,人工配合平地机进行整平,18~21T重型压路机辗压密实。

对于地坪标高以下的混凝土横梁及端承台则先行开挖出沟槽。

横系梁、传力柱、端承台均按图纸施工,横系梁、端承台与传力柱和台座接触面加足够数量的预埋筋。

3.2台座底板
大面积台座底板则直接在现场地坪上施工,只需进行场地压实平整即可。

沿台座两侧挖出深15cm,宽20cm沟槽并浇注砼,下预埋短钢筋,其上焊接小角钢,然后施工台座及台面,严格控制台面标高,确保钢绞线与传力梁中心在同一轴线上。

台座采用20cm 高C30砼,对于底模混凝土要求抹平,保证其平整度,台面铺8mm厚钢板,用预埋在台座砼中的角钢焊接固定,以保证空心板梁混凝土的预制效果。

3.3 张拉及固定端
台座张拉及固定端采用钢梁,钢梁由2根56#工字钢和钢板焊接而成。

先把工字钢焊接在传力柱钢板上,工字钢底设置支垫支承其自重。

钢板按设计图纸留有钢绞线位置,并准确对位。
