排水与防护工程施工方案

排水及防护工程施工方案一、工程概况本合同段地处广东粤西北,属中纬度亚热带季风性湿润气候,在每年4~9月雨季中时有洪涝现象。

此外,项目所出地区具有季风气候特征,台风是本地区常见的自然灾害,伴随台风而来的是暴雨,甚至引发山洪爆发、山体滑塌等灾害。

因此排水、防护工程的施工质量控制意义深远,它们也是整个工程运营期间保证工程结构稳定的一个重要因素。

本合同段排水工程分为路基排水沟、堑顶截水沟、挖方边沟等。

均采用浆砌片石铺砌。

填方路基坡脚外排水沟为60*60cm梯形,堑顶截水沟为50*50cm 矩形沟,挖方边沟为60*60cm和80*80cm矩形沟。

防护工程分为浆砌片石挡土墙、拱形骨架护坡、鱼塘实体护坡和护坡植草。

护坡植草主要包括喷播植草,三维网植草,砼预制块坦拱植草,砼空心六角预制块植草。

主要工程量为:1、边沟:3784.2 m2、排水沟:5945.1 m3、渗沟:8602.2 m4、实体护坡及挡土墙:3255.6 m35、液压喷播植草:48532 m26、三维网喷播植草:23980 m27、拱形骨架护坡喷草:15437 m28、预制空心六角块植草:211 m2二、施工组织机构及任务划分在项目部统一领导下,防护排水工程由三个浆砌工程队和一个绿化工程队施工,组织机构详见施工机构组织图。

三、施工准备(一)设备及人员参与施工的人员、机械均已到场,详见机具设备申报表。

(二)施工用电柴油发电机发电。

(三)材料采购水泥采用广东英德海螺PO.32.5R水泥,中砂从西南砂场购进,片石从西南石场购进。

各种材料已自检合格,可用于工程施工。

详参材料试验及配比报告。

土工布及三维网等采用经监理及业主同意的供应商提供的产品,产品经抽样检查符合质量要求后,方准予进场。

四、施工进度安排路基排水计划2007年9月15日开工,2008年8月10日完工。

浆砌片石护坡计划2007年9月31日开工,2008年8月10日完工;植草防护计划2007年9月25日开工,2008年8月10日完工。

五、施工方案(一)排水工程首先校核全线路基排水系统是否完备和妥善,对不妥善之处予以补充或修改,征得监理工程师认可后进行放样施工。

边沟、截水沟、排水沟严格按设计位置、坡度施工。

1、施工方法①施工测量放样。

用全站仪进行中桩的测量定位,放出沟中心线及控制桩。

②路堤坡脚的排水沟应随路基一起夯填,采用反开挖方法进行开挖,开挖时采用挖掘机械铺以人工进行,按照1:1的坡度放坡。

③沟槽的沟壁必须平整、稳定,沟底纵坡顺适,砌筑基面必须夯实整平、稳定,挖出的沟槽土如为不适用土应运至弃土点放放置。

④片石在使用前必须浇水润湿,清除泥土、水锈等污染物。

⑤采用座浆法砌筑,片石咬扣紧密,交错衔接错缝至少8cm,石料不能直接接触以避免出现塞缝,砂浆及嵌缝料应饱满密实,无空洞,勾缝平顺无脱落,缝宽大体一致,对沟身与急流槽或其他构筑物的连接部位,必须注意加固和防渗。

⑥砌体在直线段线型应顺直,在曲线段线型应圆顺、美观,沟底纵坡应顺适、平整,使排水流畅,不阻水、不积水。

⑦砌体应潮湿养生7天。

2、工艺流程:工艺流程图见下页排水边沟施工工艺流程框图3、质量标准:浆砌水沟实测项目(二)挡土墙、护坡工程此处仅描述实体护坡施工方法,挡土墙施工方法基本相同,不再分节说明。

1、材料(1)片石:采用石质均匀、颜色一致,不易风化、无裂纹、无其它结构缺陷,试件抗压强度不小于30Mpa的片石。

(2)砂:采用最大粒径不大于5cm,含泥量小于3%级配良好砂。

(3)砂浆:砂浆采用机械拌和,砂浆中所用水泥、砂、水等材料的质量标准符合砼工程相应材料的质量标准,砂浆应有良好的和易性及稠度,砂浆应随拌和随用。

2、施工方法(1)路堤基本稳定后,人工进行护坡基坑开挖,必要时应采用围堰施工。

砌筑前,必须将坡面夯平整,按图纸要求整修成坡度整齐的新鲜坡面,修整后立即进行护坡砌筑。

(2)挖出的基坑土如为不适用材料应运至指定地点位置。

(3)片石在使用前必须采用浇水润湿,清除泥土、水锈等污染物。

(4)护坡砌体应采用座浆法砌筑,砂浆饱满密实无空洞,片石排到合理、无通缝、瞎缝。

砌体应分段位置应尽量设置在沉降缝处,砌体的外露面和坡顶、边口应选用较大、方正的石块砌筑。

(5)沿河(塘)的护坡,其基础型式和嵌入地面(或河床)深度,砌筑厚度、砂(砾)垫层严格按设计图纸要求施工。

(6)石块应长短相间,交错排列,上下层竖缝应错开至少8cm。

(7)砂垫层材料选用粒径不大于5cm,含泥量小于3%的级配良好的砂。

(8)砌筑上层砌体时应避免振动下层石块,砌筑工作中断后再行砌筑时,原砌层面应加以清扫和润湿。

(9)砌体勾缝为凹缝应平顺无脱落,缝宽大体一致,平顺美观。

勾缝砂浆不低于M10级。

(10)砌体的沉降缝、伸缩缝、泄水孔应按设计要求布置及处理。

(11)砌体外露面应平整顺适、周边与坡面及自然地面衔接平顺。

(12)衬砌拱护坡保持直线段直顺,弧线段圆顺,美观,坡度符合设计和规范要求。

(13)砌体应潮湿养生7天。

(14)砌体完工后应清除砌体表面的浆渣、积土等污染物,清理现场。

3、质量标准锥、护坡实测项目(三)、植草护坡1、基本概况护坡植草主要包括喷播植草,三维网植草,砼预制块坦拱植草,衬砌拱植草,砼空心六角预制块植草。

2、施工特点及工艺(1)喷播植草○1喷播植草的特点A、适用于各种坡度的土质边坡B、草种喷洒很均匀,草种量容易掌握,由于添加剂中有粘结剂,所以能在各种光滑坡面做床,不滑落。

C、施工方便、快速、节约劳动力。

D、由于肥料及其它添加剂的作用,能刺激草种快速发芽,生长。

○2喷播植草施工工艺A、程序:场地处理喷播草籽覆盖无纺布养护管理B、工艺:a、场地处理清理坡面杂物,按要求平整坡面,如果坡面较陡,使所播草种不宜做床,则在坡面上开间隔约20cm的横沟,以增加草种附着于坡面机会。

b、喷播草籽通过液压喷播机,把机械能,各种添加剂的化学能转化为目标草坪草生长的生物能的草坪建植方法称为液压喷播。

将草种、粘结剂、保水剂、着色剂、复合肥料等材料一起均匀喷播于工作面上。

c、覆盖无纺布无纺布主要成分为纤维素,质轻、薄、透、具有透光透气的特性,在草坪草幼苗期起到保护的作用。

在自然状态下约三个月后自动降解,完全被植物吸收,无毒无害。

d、养护管理养护管理对草坪的后天生长状态及为重要,适当的浇水、施肥,必要的除虫能使草坪更加美观,延长其生命3-6年。

(2)三维网植草○1三维网植草的特点A、三维网有助于植被的生长增加绿化景观效果;B、施工简单,操作方便,施工速度快,质量容易控制;C、由于网包的作用,降低雨水的冲击能量,减缓雨水的流量,防止表土冲刷;C、对表层土起加筋作用,可有效防止表层土的滑移;E、网包的填充物(土颗粒、营养土、草籽)能够很好地固实,在雨水冲蚀作用下减少流失;F、采用高分子材料,其化学稳定性可在地下寿命长达50-100年,能在整个交通及水利工程设计年限里发挥复合力学嵌锁体系的作用(如特殊需要,可采用降解塑料网垫数年后便可在土壤中消失,不留痕迹)。

G、由于表面粗糙不平,使风、水流在网垫表面产生无小涡流能起到消能作用促使其携带物沉积在网垫内。

○2三维网植草施工工艺A、程序:场地处理挂网固定回填土喷播草籽覆盖无纺布养护管理B、工艺:a、场地处理在机器整修后的坡面上人工进行场地处理,清除杂碎石,平整边坡,使坡面平整、流畅,并进行适当的人工夯实,不出现边坡凹凸不平、松垮现象。

b、挂网网垫在坡上、下两端各留有30cm,上端应埋入土中,下端应留成水平面;竹钎或木棍穿于整卷网垫中心孔中,顺坡拉出网垫,自上而下平至坡脚网与之间搭接不小于2 cm并使网紧贴坡面无悬空褶折现象。

c、固定网垫四周及中间竹钉或锚钉(铁丝)固定。

在坡顶和网与网搭接处布置钉子相对于网垫中间要紧一些,钉子间距约30 cm。

d、回填土网固定后,将种植土注入三维网内回填土方式视边坡现场具体情况来定(三维网回填土的关键在于使网上和网下的土结合为一个整体,回填土方式有泥浆覆盖土法、干土回填法以及其他方法),选用的种植土颗粒匀称,呈粉末状,无石块和其它杂物。

填土厚度约为2-3 cm,要求填土后的坡面平整,无网包外露。

e、喷播草籽采用液压喷播技术将种子、肥料、覆盖材料、土壤改良剂、保水剂、色素等加水搅拌后均匀喷洒在已处理好的坡面上。

(3)草种选择标准:○1发芽快、生长旺盛,能很快覆盖地表面;○2耐旱,在贫瘠地也能生长;○3葡匐性强,扎根性和固土性强,能有效地防止表土的移动;○4多年生,能有效地制止野生杂草的入侵;○5对当地的气候、土壤条件适应性强。

针对本地气候和降雨情况,依据上述标准,选择了草种优化组合:混播狗牙根、百喜草、高羊茅和画眉草。

(4)草种特性:○1狗牙根,多年生禾草,草茎葡匐,有发达的不定根,生长迅速,覆盖能力强,为混播的先锋植物,可为发育缓慢的优势草种创造好的生长环境。

○2百喜草,多年生禾草,具有垂直生长的丛生发达根系,极耐干旱,耐贫瘠,绿期长,保持水土的能力特别强,是理想的护坡草种之一。

○3高羊茅,多年生禾草,属冷季型草。

根系特别发达,萌发速度较快,耐干旱,耐贫瘠,既抗寒又抗热,是高速公路较为理想的混播草种之一。

○4弯叶画眉,多年生禾草,丛生,株高30-40 cm,生长迅速,生命力强,极耐干旱,耐贫瘠,在沙质、粘土、紧实处透心土和多石地方均可生长,它既是先锋草种,又是混播草坪的优势草种之一。

(5)覆盖无纺布:在喷播表面层覆盖无纺布,减少雨水对种子的冲刷和边坡表面水分的蒸发,从而进一步改善种子的生长环境。

(6)养护管理○1喷播后应加强坡面管理。

在干旱季节,视土壤水分条件,适时适度喷水,以促进种子发牙生长,快速绿化。

○2当幼苗植株长到高度达5-6cm或2-3片叶时,揭掉无纺布。

○3在养护期间,根据植物生长情况,施3-6次复合肥,用量视土壤化验结果而定。

○4注意病虫害防治,加强预防,必要时针对性喷施除菌剂和除虫剂。

○5对于景观要求较高的喷播绿化,应适宜进行修剪,除杂等管理,必要时可施用化学生长剂防止草坪草陡走,延长绿期,满足景观要求。

喷播草种后,应进行行之有效的管理使草种保持良好的生长条件。

管理工作包括浇水、施肥、修剪、防治病虫及消除杂草、杂物、垃圾。

3、工程施工管理程序管理程序:准备工作技术交底施工质量评定资料整理○1准备工作:A、学习技术资料、操作规程及质量;B、材料准备;C、确定植草绿化方案;D、选择草种和确定配比;E、场地整理○2技术交底对技术人员、操作人员进行技术交底。

○3施工:在喷草、养护等施工过程中,项目部经常派人自检和中间抽查,如发现不合格及时返工。

施工期间要求施工队做到文明施工、安全施工,并清理好施工现场。

○4质量评定:做自检记录、质量评定记录、施工记录。

○5资料整理:A、施工记录、自检记录、质量评定记录;B、竣工资料;C、计量资料;D、工程变更资料等。

合集下载

防护及排水工程施工方案

防护及排水工程施工方案

防护及排水工程施工方案防护及排水工程施工方案第四部分防护及排水工程本项目防护工程有浆砌片石护坡及边沟、植草防护、三维植草被网喷播植草绿化防护等。

一、浆砌片石护坡(一)、整修边坡成整齐的新鲜坡面,坡面不应有树桩、有机质或废物。

坡面修整后立即进行护坡铺砌。

(二)、挖基时基础要嵌入槽内,基础埋置深度符合规范规定和图纸设计要求。

砌体选用30cm 以上的片石。

(三)、砌石护坡在坡面夯实平整,铺设砂砾垫层后即可进行砌筑,垫层厚度达到设计要求。

砌体分层砌筑,砌筑上层时不振动下层,不在己砌筑好的砌体上抛掷、滚动、翻转和敲击石块。

砌体的外露面和坡顶、边口选用较大而平整的石块,并稍加修凿。

砌体边坡表面平整,里层码砌填实。

砌体砌筑完成后,及时进行勾缝,勾缝采用平缝压槽工艺。

(四)、砌筑有渗透水时,应及时排除,以保证基础和砌体砂浆在初凝前不遭水害。

二、浆砌片石边沟、排水沟挖方路段的排水设施主要由山坡截水沟、边沟组成;填方路段的排水设施主要由边沟、涵洞等组成。

填挖交界较陡处由急流槽(跌水)引导边沟水流进入排水沟或河沟等排水出口。

路基排水设施自成体系与天然沟渠相连排除路基范围内水。

均采用机械开挖,人工配合,挤浆法进行施工。

三、三维植物网植草施工施工工序:清整边坡→开挖沟槽→铺设网垫→固定网垫→撒播草籽→覆土→覆盖草帘或土工织物保持水分→养护浇水。

清除坡面上的杂草、碎石等杂物,不规则的地方做必要的修整夯实。

在坡顶和坡脚开挖用于固定三维植物网的沟槽,开挖沟槽的进度根据铺网进度适当安排。

在坡面上先铺覆lOcm的种植土。

铺网采用从坡顶至坡脚顺铺的方式铺设,植被网保持端正且与坡面紧贴,相邻之间搭接宽度应大于5cm,当需要上下搭接时,让上接头压下接头,接头宽度大于10cm。

植被网固定采用专用竹钉呈梅花形固定,钉与钉之间距离50cm,上下端用回填土将植被网压在沟槽内夯实。

植草,在植被网上均匀撒一层细土,稍盖住网一半即可,将草籽与肥料(以草坪专用复合肥为底肥,用量15—20g/m2)及细土按一比例混合好后,均匀撒在网上,边坡上部分适当增加草籽用量。

排水及防护工程施工方案

排水及防护工程施工方案

一、工程概况本工程位于我国某地区,主要针对新建道路路基进行排水及防护施工。

该道路全长10公里,设计车速为80公里/小时,路基宽度为32米。

工程主要包括路基排水、路基防护、路面排水等部分。

二、施工目标1. 确保路基稳定,防止路基病害发生。

2. 保证排水系统畅通,避免路基积水。

3. 保障施工安全和环境保护。

三、施工方法1. 路基排水(1)设置排水沟:在路基两侧设置排水沟,沟底坡度不小于0.5%,沟深不小于0.6米,沟宽不小于0.8米。

(2)设置急流槽:在路基坡脚处设置急流槽,间距为20米,急流槽宽度不小于1米,深度不小于0.5米。

(3)设置跌水:在路基坡脚处设置跌水,跌水宽度与排水沟相同,跌水深度不小于0.6米。

2. 路基防护(1)设置护坡:在路基边坡处设置护坡,护坡采用C15混凝土现浇,厚度不小于0.3米,宽度不小于0.5米。

(2)设置挡墙:在路基边坡处设置挡墙,挡墙采用M7.5浆砌片石,厚度不小于0.3米,高度不小于1.5米。

(3)设置边坡防护网:在路基边坡处设置边坡防护网,防护网采用镀锌铁丝网,网孔尺寸不大于10厘米。

3. 路面排水(1)设置路面边缘排水沟:在路面边缘设置排水沟,排水沟宽度不小于0.5米,深度不小于0.2米。

(2)设置路面排水孔:在路面排水沟处设置排水孔,排水孔间距不大于5米。

四、施工质量保证措施1. 施工前,对施工人员进行技术交底,确保施工人员熟悉施工工艺和质量要求。

2. 严格控制原材料质量,确保施工材料符合设计要求。

3. 加强施工过程质量控制,严格执行施工规范和标准。

4. 定期对施工质量进行检查,发现问题及时整改。

五、施工安全保证措施1. 施工现场设置安全警示标志,确保施工安全。

2. 严格执行施工现场管理制度,确保施工人员遵守操作规程。

3. 加强施工机械设备的维护保养,确保设备安全运行。

4. 定期对施工现场进行安全检查,及时发现并消除安全隐患。

六、环境保护措施1. 施工过程中,采取有效措施防止水土流失,保护生态环境。

公路防护排水工程施工方案

公路防护排水工程施工方案

公路防护排水工程施工方案一、工程概况二、施工内容1.路肩排水:主要包括路肩引水沟和路肩排水管道的施工。

引水沟的挖掘和埋设排水管道的选材和安装是该部分的主要工作。

2.路堤排水:主要包括边沟和路堤排水管道的施工。

边沟的挖掘和排水管道的选材和安装是该部分的主要工作。

3.涵洞排水:主要包括涵洞内部的排水系统的施工。

包括涵洞内的排水沟、排水管道和排水井等的施工。

三、施工方法1.路肩排水:(1)引水沟的挖掘:根据设计要求,对路肩进行挖掘以开挖引水沟。

挖掘的深度和宽度应符合设计要求。

(2)排水管道的安装:根据设计要求,选用合适材料的排水管道进行安装,并确保排水管道的坡度和布置符合要求。

2.路堤排水:(1)边沟的挖掘:根据设计要求,对路堤进行挖掘以开挖边沟。

挖掘的深度和宽度应符合设计要求。

(2)排水管道的安装:根据设计要求,选用合适材料的排水管道进行安装,并确保排水管道的坡度和布置符合要求。

3.涵洞排水:(1)排水沟的施工:根据涵洞的设计要求,在涵洞内挖掘排水沟,确保排水沟的形状和坡度符合设计要求。

(2)排水管道和排水井的安装:根据设计要求,选用合适材料的排水管道进行安装,并在涵洞内设置排水井,以确保涵洞内的排水畅通。

四、施工步骤1.施工前期准备:(1)组织施工队伍,明确工作任务和要求。

(2)准备施工机械设备和工具材料。

(3)对施工现场进行勘察和清理。

2.路肩排水施工步骤:(1)挖掘引水沟。

(2)安装路肩排水管道。

(3)完成验收。

3.路堤排水施工步骤:(1)挖掘边沟。

(2)安装路堤排水管道。

(3)完成验收。

4.涵洞排水施工步骤:(1)挖掘涵洞内的排水沟。

(2)安装涵洞内的排水管道和排水井。

(3)完成验收。

五、施工组织2.施工队伍:包括挖掘机手、钢筋工、泥石流施工人员等。

3.施工机械设备:包括挖掘机、装载机、压路机等。

4.工期安排:根据工程的实际情况进行工期计划。

5.施工安全:重视施工安全,严格执行安全措施,保证施工人员的安全。

防护排水施工方案

防护排水施工方案

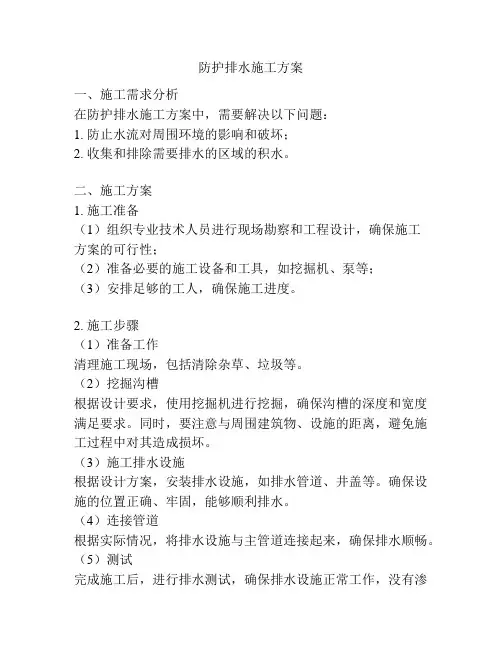

防护排水施工方案一、施工需求分析在防护排水施工方案中,需要解决以下问题:1. 防止水流对周围环境的影响和破坏;2. 收集和排除需要排水的区域的积水。

二、施工方案1. 施工准备(1)组织专业技术人员进行现场勘察和工程设计,确保施工方案的可行性;(2)准备必要的施工设备和工具,如挖掘机、泵等;(3)安排足够的工人,确保施工进度。

2. 施工步骤(1)准备工作清理施工现场,包括清除杂草、垃圾等。

(2)挖掘沟槽根据设计要求,使用挖掘机进行挖掘,确保沟槽的深度和宽度满足要求。

同时,要注意与周围建筑物、设施的距离,避免施工过程中对其造成损坏。

(3)施工排水设施根据设计方案,安装排水设施,如排水管道、井盖等。

确保设施的位置正确、牢固,能够顺利排水。

(4)连接管道根据实际情况,将排水设施与主管道连接起来,确保排水顺畅。

(5)测试完成施工后,进行排水测试,确保排水设施正常工作,没有渗漏或堵塞等问题。

(6)修复如有需要,对施工区域进行修复,恢复原状。

三、施工要点1. 安全第一:在施工过程中,要注意安全。

工人需要佩戴合适的安全装备,并确保挖掘机等机械设备运行正常。

2. 根据设计方案施工:在施工过程中,要严格按照设计方案进行工作,确保施工质量。

3. 施工现场保洁:施工过程中的垃圾要及时清理,保持施工现场整洁。

4. 施工期间的交通管理:如果施工地点位于道路附近,需要做好交通管理措施,确保施工区域的交通安全。

四、施工注意事项1. 设计方案要合理:施工前要确保设计方案的合理性、可行性。

2. 施工人员应具备相关资质:施工人员应具备相关的专业知识和技能,能够胜任施工任务。

3. 施工过程中要做好沟通:施工方与业主、监理等相关方要做好沟通,确保施工进度和质量符合要求。

4. 做好施工记录:每个施工环节都要有详细的记录,包括设计方案、施工步骤、测试结果等。

五、施工验收完成施工后,要进行施工验收。

验收时要检查施工质量、安全措施等方面是否符合要求,并对施工过程中的问题进行记录和处理。

路基防护及排水施工方案最终版

路基防护及排水施工方案最终版

路基防护及排水施工方案最终版一、项目背景本项目是市道路改造工程的一部分,主要包括路基防护及排水施工工作。

为了保证道路的使用寿命和安全性,以及有效排除降雨过程中的积水,本施工方案旨在规范化施工流程,提高工作效率和质量。

二、施工目标及要求1.确保道路的结构稳定性和承载能力;2.确保道路在降雨过程中能够及时排除水分,防止积水;3.保证施工的质量和工期。

三、施工方案1.路基防护施工a.清理工程:首先进行现场清理,清除大型杂物、泥土和其他障碍物。

b.填土工程:按照设计要求,选用合适的填土材料进行填充,并采用适当的压实设备进行压实处理。

c.路基改良工程:对于部分土壤条件较差的区域,需要进行路基改良工作,采用机械搅拌桩、碎石和水泥等材料进行处理。

d.路基防护工程:采用适当的路基防护材料,如聚合物复合材料或钢板等,对路基进行加固和防护。

2.排水施工a.设计排水系统:根据道路的坡度和设计要求,确定适当的排水设施,如排水管道、雨水口等。

b.开挖工程:根据设计要求,进行排水管道的沟槽开挖工作。

c.排水管道安装:按照设计要求,安装排水管道,并进行正确的连接和封堵处理。

d.排水设施设置:根据道路的设计要求和实际情况,设置适当的雨水口和排水沟等设施。

e.排水系统试验:完成排水施工后,进行排水系统的试验,确保排水设施的正常工作。

3.施工安全措施a.施工现场设置标志牌和警示标识,警示行人和车辆注意施工安全。

b.工作人员必须佩戴安全防护用具,如安全帽、安全鞋等。

d.建立安全监测制度,每天对施工现场进行巡查,及时发现和解决安全问题。

四、施工流程1.确定施工路段和范围;2.进行现场清理工作;3.进行填土工程及必要的路基改良;4.进行路基防护工程;5.进行排水工程,包括沟槽开挖、管道安装和设施设置;6.进行排水系统试验;7.完成施工验收。

五、工期及预算根据具体施工路段和实际情况,结合施工流程和工作量,制定详细的工期和预算计划。

排水防护工程的施工方案

排水防护工程的施工方案

排水防护工程的施工方案一、项目概况排水防护工程是指为了防止地下室或其他建筑物因为地下水位上升或其他原因导致的排水问题而进行的工程,一般包括防水、排水和防潮等措施。

本文结合某混凝土地下室排水防护工程,对施工方案进行详细说明。

二、施工前准备1. 确定排水防护工程的具体要求,包括防水等级、排水设计流量等。

2. 检查环境和地质条件,了解地下水位、土壤类型等情况。

3. 制定详细的施工图纸和工序表,包括各个工序的工艺要求、施工顺序和材料配比等。

三、施工工艺1. 基坑开挖(1)确定基坑开挖的范围和深度,根据设计要求进行开挖。

(2)利用挖掘机等设备进行基坑开挖,保证基坑的平整和垂直度。

(3)清理基坑底部的杂物和碎石,为后续工序做好准备。

2. 地下室墙体施工(1)进行地下室墙体混凝土浇筑,保证墙体的坚固和密实。

(2)浇筑混凝土后,对墙体进行养护,保证混凝土的质量及强度。

3. 防水处理(1)地下室墙体表面清理干净,进行防水材料的涂刷。

(2)采用聚合物防水涂料、橡胶防水卷材等材料进行防水处理,保证地下室墙体的防水性能。

(3)检查防水处理的效果,确认无渗漏情况。

4. 排水系统安装(1)根据设计要求,安装排水管道和排水井等设备。

(2)排水管道必须保证坡度适当,排水井必须位置合理。

(3)检查排水系统安装的质量,保证排水系统畅通。

5. 地面铺装(1)在地下室地面铺设防潮层。

(2)铺设地面砖或其他地面材料,保证地面的整洁和美观。

6. 环境监测(1)施工完成后,对地下室进行环境监测,检查排水系统的畅通情况和防水效果。

(2)如果发现问题,及时整改,保证排水防护工程的质量。

四、安全保障1. 施工现场应设立安全警示标志,保证施工人员和周边居民的安全。

2. 施工人员必须穿戴安全防护用具,严格遵守相关规定。

3. 建立健全的施工安全制度,定期进行安全检查和培训。

五、环境保护1. 施工过程中要避免对周边环境造成污染,严禁乱倾倒垃圾和工程废料。

排水防护工程施工方案

排水防护工程施工方案一、施工概况排水防护工程是为了避免水灾、涝灾对建筑设施和周围环境造成严重危害而进行的设施建造和改造工程。

本次施工方案将对排水防护工程的施工范围、施工过程、施工安全和质量控制等进行详细描述,以确保工程能够按照合理、高效的方式完成。

二、施工范围本次排水防护工程施工范围主要包括以下内容:1. 排水系统建设:包括排水管道、水泵等设施的安装和调试;2. 地面排水设施建设:包括雨水篦子、雨水口等设施的建造和改造;3. 地下室防水工程:包括地下室的防水层施工和地下排水系统的建设;4. 地表排水设施建设:包括地表排水设施的建造和维护;5. 其他相关设施建设:包括河道整治、河堤加固等涉水设施的施工。

三、施工过程1. 施工前期准备:包括对施工场地的勘察、设计方案的确认、施工图纸的编制等工作;2. 施工材料采购:根据设计方案确定施工所需的各种材料,进行采购;3. 施工队伍组织:组织施工队伍,分工合作,确保施工进度;4. 施工机械租赁:根据施工需要租赁相应的施工机械和设备;5. 施工现场布置:对施工现场进行布置,确保施工的安全和有序进行;6. 施工作业:按照设计方案和施工图纸的要求,进行相关设施的建设和改造;7. 施工安全保障:加强安全管理,确保施工过程中的安全;8. 施工质量检验:对施工过程进行严格的质量检验,确保施工质量达标;9. 施工完工验收:完成工程后进行验收,确认工程质量符合要求。

四、施工安全1. 施工前期准备:在施工前做好施工方案、施工图纸等工作,确保施工按照设计要求进行;2. 施工现场安全:对施工现场进行划分、设施隔离、施工通道设置等措施,确保施工现场的安全;3. 施工人员安全教育:加强对施工人员的安全教育和培训,提高施工人员的安全意识;4. 施工机械安全:对施工机械进行定期检查和维护,确保施工机械的安全使用;5. 灭火设施设置:在施工现场设置灭火器等灭火设施,确保施工现场的火灾风险得到控制。

防护及排水工程施工方案

防护工程施工施工方案开挖前,先测放出路基中线,并设定开挖边桩及基坑开挖深度。

选择合格旳砂料,水泥和片石,将选择好旳配合比,报请监理工程师同意。

1、施工准备开挖前,先测放出路基中线,并设定开挖边桩及基坑开挖浓度选择合格旳砂料,水泥和片石,将选择好旳配合比,报请监理工程师同意。

2、施工措施(1)基坑开挖测量放线,人工开挖基坑及人工刷边坡,开挖成型后,报请监理工程师检查。

当地面横向坡度较陡时,墙身基础可开挖成台阶砌筑,台阶宽度不不不小于1米,高差不不小于2米。

(2)基础换填基坑开挖到设计标吭后来,根据现场地质状况及设计规定,对基础进行换填处理,换填材料符合设计规定,并夯填密度,密度度检测符合设计规定,并检查合格。

(3)浆砌片石安砌各工作层竖缝应互相错开,不得贯穿。

外圈定位行列和转角石,应选择形状较为方正及尺寸较大旳片石,并长短相似地与里层砌块咬接。

砌缝宽度一般不应选限形状及尺寸较为合适旳砌块,锋利突出部分应敲除。

竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝旳小石片支垫。

对砂浆旳抗压强度应按不一样等级、不一样配合比分别制取试件,重要及主体砌体砌筑物,每工作班应制取试件2组;一般及次要砌筑物,每工作班可制取试件1组。

同等级试件旳平均强度不低于设计强度等级,任意一级试件最低值不低于设计强度等级旳75%。

砌筑前,石块均应用净水洗净并使其左底饱和,垫层洁净并湿润。

各挡土墙分段分层砌筑,每段长10~15米,两段间设置伸缩缝与沉降统一并安排,缝间用胶泥在墙顶及内外三面嵌塞。

砌筑时相邻段高差不不小于1.2m,各段水平缝基本一致先砌角隅石及镶面石,然后铺砌帮衬石,最终铺砌腹石,角隅石、镶面石帮衬石、腹石互相锁合。

所有片石均座于新拌和砂浆上,砂浆凝固前,片石均固定就位。

根据设计规定,在墙身一定高度设置泄水孔,孔距一般2~3m上下排交错设置,在台背泄水孔位置铺垫土工布。

所有砌缝砂浆饱满,砌筑完毕后洒水养护。

防护工程及排水工程施工方案及施工方法

防护工程及排水工程施工方案及施工方法一、施工方案1.施工准备:确定施工队伍、制定施工计划、准备施工材料和设备等。

2.施工流程:按照施工图纸和设计要求,进行基坑支护、挡土墙建设、防护堤坝建设等工作。

3.施工安全:做好施工现场安全防护,保证施工人员的安全。

4.技术措施:采用符合标准要求的施工方法和技术措施,保证工程质量。

5.施工管理:建立施工管理机制,加强施工过程的监控和管理,及时解决施工中的问题。

二、挡土墙施工方法1.土方开挖:根据设计要求进行土方开挖作业,保持坑底平整,采取适当的支护措施。

2.基底处理:清理坑底杂物,提供良好的基底条件。

3.砌筑墙体:按照设计要求进行砌筑,采用专用的砌筑工艺,保证墙体的密实性和稳定性。

4.外侧防护:在挡土墙外侧设置排水、防渗设施,以保证墙体的稳定。

5.墙顶处理:设置适当的排水装置,以保证墙体顶部的排水畅通。

6.补强加固:根据实际需要,对挡土墙进行加固处理。

1.施工准备:确定施工队伍,采购和准备施工所需的排水材料和设备。

2.施工前勘察:对施工区域进行勘察,确定合适的排水方案和施工方法。

3.土方开挖:根据设计要求进行土方开挖作业,保持坑底平整。

4.排水管道敷设:按照设计要求进行排水管道的敷设工作,注意管道的坡度和连接性。

5.排水井建设:按照设计要求建设排水井,在井底设置适当的泥沙沉淀池。

6.排水井连接:将排水管道与排水井连接起来,确保排水的畅通。

7.排水设备安装:安装排水泵或其他排水设备,保证排水系统的正常运行。

8.排水系统测试:对排水系统进行测试,确保系统的稳定性和可靠性。

四、施工注意事项1.施工现场安全:提供合适的安全设施,严格执行安全操作规程,确保施工人员的安全。

2.施工材料选择:选择符合标准要求的材料,确保施工的质量和使用寿命。

3.施工质量控制:进行施工过程的质量监控,及时纠正施工中出现的问题。

4.施工进度控制:按照施工计划进行施工,控制好施工进度,确保工程按时完成。

桥梁工程防护及排水工程施工技术方案

桥梁工程防护及排水工程施工技术方案为保证工程排水顺畅,确保工程的稳定和安全使用,全线设置的排水和防护工程材料数量详见下表:防护工程材料统计表全线防护、排水工程按照分部划分,每个分部配置1个防护、排水工程作业队,负责各分部防护、排水工程。

一、浆砌片石砌体施工方案本合同段浆砌片石砌体主要为护坡、挡墙和急流槽,施工时严格按照砌体设计的断面结构形式、尺寸和规范要求施工。

(1) 按设计图纸要求测量放线,检查断面,定出砌体基础、高度、结构断面尺寸,人工开挖基槽,开挖欠挖土石方,清理坡面浮土、风化软石,并做好场地排水。

(2)砌体基础开挖后,如遇基底有水,先将水抽干晾晒,然后检测基底承载力,满足设计要求后开始砌筑。

(4) 各类砌体施工时,分段分层砌筑。

护坡施工前,先将坡面夯实整平,整修成新鲜坡面,并将边坡上的凹陷部分挖成台阶,用砌体相同的圬工砌补。

然后根据设计图纸测量放线,顺边坡自下而上,挂线砌筑。

(5) 砌体采用挤浆法施工,按要求勾缝。

砂浆采用砂浆机现场拌制随拌随用。

砌筑时做到砂浆饱满,砌体咬口紧密,并与坡面结合密贴,避免通缝叠砌、贴砌和浮塞。

(6) 砌筑用的石料,尽量选择色泽均匀,结构密实,不易风化,无裂缝、开裂和结构缺陷的硬质石料。

用于砌筑的片石抗压强应不小于30MPa,厚度不小于15cm,并在砌筑前人工修整面石、清除正边,并将其表面泥土、水锈清洗干净。

(7) 每段砌体完工后,及时用草袋覆盖并洒水养护。

养护时派专人负责,养护期不小于7天。

二、钢筋混凝土挡墙施工方案钢筋混凝土挡墙混凝土等级为C30,垫层厚10㎝混凝土等级C20。

(1)施工时挡土墙修筑起终点以设计图纸为准,引路填土从桥台背后填起,挡土墙所注桩号为设计路中线桩号。

(2)墙基础开挖前应做好排水防止地表水,地下水流入基坑,基坑两侧应较挡土墙底板宽出0.5m。

(3)砂砾垫层宽度两侧各宽出C20混凝土底板30㎝,其上再做厚10㎝C20钢筋混凝土底板找平,混凝土底板两侧宽度大于挡墙底面宽度10㎝。
