总承包 -总体实施及方案

2、总体实施方案2.1、项目目标1质量目标设计要求的质量标准:达到国家现行有关质量验收规范的“合格”标准。

施工要求的质量标准:达到国家现行有关质量验收规范的“合格”标准。

2工期目标本项目总工期(指自签订总承包合同之日起到工程交付业主使用之日期间的工期,包括勘察设计工期、采购工期、施工工期、验收工期、办理相关手续的工期等)为300天(日历天)。

项目建设工期预计从2017年10月至2018年8月。

设计工期具体要求如下:(1)勘察设计阶段:(自合同签订之日起)15日历天;(2)方案设计阶段:(自合同签订之日起)10 日历天;(3)初步设计阶段(含初设概算):10 日历天(不包括:①初设文件提交后至取得评审意见的时间;②提交修订后的初设文件至取得批复文件的时间);(4)施工图设计阶段: 15 日历天(①不包括施工图设计文件提交送审后至取得审图意见的时间;②不包括针对审图反馈意见修改并取得审图合格书的时间)。

3造价目标将造价严格控制在按合同约定的造价范围内。

其中,设计阶段是影响投资成本的最大阶段,控制好了设计阶段的主要因素,就能控制总项目的造价目标。

4安全目标确保无重大工伤和火灾事故,杜绝死亡事故,轻伤频率控制在3‰。

2.2、项目的实施组织形式本节重点从总承包项目策划的组织机构和职责分工方面明确项目各参与方的职责分工。

(一)工程总承包项目组织机构1、工程总承包项目组织机构设置原则(1)一次性和动态性原则一次性主要体现为总承包项目组织是为实施工程项目而建立的专门的组织机构,由于工程项目的实施是一次性的,因此,当项目完成以后,其项目管理组织机构也随之解体。

动态性主要体现在根据项目实施的不同阶段,动态地配置技术和管理人员,并对组织进行动态管理。

(2)系统性原则在总承包项目管理组织中,无论是业主项目组织,还是总承包商项目组织,都应纳入统一的项目管理组织系统中,要符合项目建设系统化管理的需要。

项目管理组织系统的基础是项目组织分解结构。

每一组织都应在组织分解结构中找到自己合适的位置。

(3)管理跨度与层次匹配原则现代项目组织理论十分强调管理跨度的科学性,在总承包项目的组织管理过程中更应该体现这一点。

适当的管理跨度与适当的层次划分和适当授权相结合,是建立高效率组织的基本条件。

对总承包项目组织来说,要适当控制管理跨度,以保证得到最有价值的信息;要适当划分层次,使每一级领导都保持适当领导幅度,以便集中精力在职责范围内实施有效的领导。

(4)分工原则总承包项目管理涉及的知识面广、技术多,因此需要各方面的管理、技术人员来组成总承包项目经理部。

对于人员的适当分工能将工程建设项目的所有活动和工作的管理任务分配到各专业人员身上,并会起到激励作用,从而提高组织效率。

2、工程总承包项目部组织机构模式对于总承包项目管理组织机构模式,必须从三个方面进行考虑,即总承包项目管理组织与总承包企业组织的关系;总承包项目管理组织自身内部的组织机构;总承包项目管理组织与其各分包商的关系。

总承包项目常用的组织机构模式包括以下几种。

(l)矩阵式项目组织机构当总承包企业在一个经营期内同时承建多个工程项目时,总承包企业对每一个工程项目都需要建立一个项目管理机构,其管理人员的配置,根据项目的规模、特点和和管理的需要,从总承包企业各部门中选派,从而形成各项目管理组织与总承包企业职能业务部门的矩阵关系。

矩阵式项目组织机构的主要特点在于可以实现组织人员配置的优化组合和动态管理,实现总承包企业内部人力资源的合理使用,提高效率、降低管理成本。

此种项目组织机构模式也是总承包企业中用得比较多的项目组织机构模式。

(2)职能式项目组织机构所谓职能式项目组织机构是指在项目总负责人下,根据业务的划分设置若干业务职能部门,构成按基本业务分工的职能式组织模式职能式项目组织机构的主要特点是,职能业务界面比较清晰,专业化管理程度较高,有利于管理目标的分解和落实。

(3)项目型组织机构在项目型组织机构中,需要单独配备项目团队成员。

组织的绝大部分资源都用于项目工作,且项目经理具有很强自主权。

在项目型组织机构中一般将组织单元称为部门。

这些部门经理向项目经理直接汇报各类情况,并提供支持性服务。

结合本项目的实际情况和公司管理,本项目拟采用职能式组织机构的施工组织形式。

3、总承包项目的组织机构设置(1)总承包商项目经理部的定位及其组织机构当总承包商与业主签订合同以后,应立即组建总承包商项目经理部。

总承包商项目经理部必须严格按照合同的要求,组织、协调和管理设计、采购、施工、投产试运行和保修等整个项目建设过程,完成合同规定的任务,实现合同约定的各项目标。

总承包商项目经理部接受业主、PMC/监理的全过程监督、协调和管理,并按规定的程序向业主、PMC/监理报告工程进展情况。

其主要职责包括:>负责总承包项目设计、采购、施工、竣工验收、试运投产和保修等阶段的组织实施、指挥和管理工作。

>建立完善的项目运行管理体系,制定项目管理各项管理办法和规章制度,负责总承包商项目经理部的各项管理工作。

>完成设计工作;编制设计统一技术规定;负责对设计分包商的选择、评价、监督、检查、控制和管理。

>承担项目物资和设备采购、运输、质量保证工作;负责调查、选择、评价供应商,推荐合格供应商,并对其进行监督、检查、控制和管理;负责编制项目采购计划。

>承担项目建设的调度、协调和技术管理工作;负责项目施工总体部署和施工资源的动态管理;负责竣工资料的汇编、组卷等工作。

>编制项目总进度计划,并进行分析、跟踪、控制,负责总承包合同、分包合同实施全过程的进度、费用、质量、HSE管理与控制。

>负责整个项目实施过程中文件信息全过程的管理、控制工作。

>在合同权限范围内,全面做好总承包项目建设用地的征用、管理和对外协调工作。

>协助业主成立投产试运指挥机构,统一协调整个项目的投产试运工作。

由于每个总承包项目都有各自特点,所以在其项目组织机构的设置方面也有差别。

根据工程管理的经验,在设立总承包商项目经理部组织机构时应注意:项目的控制部门和项目质量管理部门对整个项目经理部的运作起到重要的作用,尤其是控制部门要对项目的进度、费用等进行管理与协调,并且最后还应做完工总结,因此可以考虑放宽控制部门和质一量管理部门领导的权限并提升其行政地位。

(2)各部门职责分工1)行政办公室行政办公室主要负责以下工作:>负责项目的日常管理工作。

>负责项目经理部党、团、工委的日常工作。

>负责项目的宣传报道工作,会同项目经理部各部门定期印发工程建设简报。

>负责项目经理部中长期培训规划、年度培训计划的编制及监督实施,负责项目经理部员工的日常培训,组织对培训效果进行评价。

>负责劳动人员结构、管理队伍结构的管理以及制订与修订定员定额、标准、管理办法并组织实施。

>负责员工总量和用工计划的管理以及员工的流动、劳动合同、休息休假、劳动纪律、奖惩等管理工作。

>负责业绩考核管理工作,负责人事档案管理工作。

>负责总承包项目的团队文化建设工作。

2)中心调度室中心调度室主要负责以下工作:>负责总承包项目建设的总调度、协调工作。

>负责项目施工总体部署和施工资源的动态管理,并参与分包商的选择工作。

>指挥、协调、管理整个项目的施工进度、试运、投产工作。

>施工材料调拨,主持生产例会。

>即时传达上级对施工的要求和指示,对施工分包商反映的问题能够及时回答,超过本部门权限的及时向上级反映或向相关部门传递并督促解决。

>收集各类信息(包括设计、设备采购及储运、建设用地、施工进度、工程质量、合同管理、竣工资料等)。

3)设计部设计部主要负责以下工作:>全面优质完成设计工作,组织编制设计的勘察、设计委托书。

>编制设计统一技术规定,负责对设计分包商(如果有)的选择、评价、监督、检查、控制和管理。

>负责督促、管理总承包项目设计分包商完成设计、修改、现场施工变更、提供设计现场服务。

4)采购部采购部主要负责以下工作:>承担项目所有物资采购、运输、质量保证工作。

>负责调查、选择、评价供应商及采购分包商,推荐合格供应商及采购分包商,并对其进行监督、检查、控制和管理。

>负责编制项目采购计划。

5)施工部施工部主要负责以下工作:>负责项目的施工、竣工验收、试运投产和保修等阶段的技术方案制定、审查和技术管理。

>负责选择施工分包商。

>审查施工分包商的施工组织设计、技术方案、措施。

>负责竣工资料的汇编、组卷等工作,组织编制施工、竣工验收等程序文件及具体实施方案。

>发放施工图,参加设计交底等工作6)控制部控制部主要负责以下工作:>编制项目总进度计划,并进行分析、跟踪、控制。

>编制项目总体费用计划,负责费用管理工作。

>负责总承包合同、分包合同以及保险合同实施全过程的计划、进度、费用、风险等管理与控制。

>对施工材料进行统一管理。

>对已完工作进行总结,对未来的工作进行预测。

>编制项目报告等。

7)质量部质量部主要负责以下工作:>承担项目质量的管理与控制工作。

>建立、实施和保持适宜的项目质量管理体系。

>负责项目的质量风险管理工作。

>具体组织项目的质量创优、体系控制和管理,确保项目质量目标的突现。

8) HSE部HSE部主要负责以下工作:>承担项目健康、安全、环保的管理与控制工作。

>建立、实施和保持适宜的项目HSE管理体系。

>负责项目的安全风险管理工作。

9)财务部财务部主要负责以下工作:>负责项目的所有日常经费管。

>工程预付款、进度款的申请,落实资金来源。

>对各分包商资金的支付。

>各种单证的复核。

>贷款利息的控制。

(四)工程总承包项目中的各参与方关系1工程总承包项目各参与方(1)业主在项目的初始阶段,业主会组建业主项目组,作为业主执行总承包项目的机构,与其他各参与方直接接触。

项目组负责项目立项、审查、组织管理和协调,通过招标选择勘察及初步设计单位、PMC/监理、总承包商等单位,组织总承包项目的建设和运行,并接受政府监督和公司的监督和管理,按程序向公司汇报工程进度、质量、费用、HSE等情况。

其主要职责包括:>确定总承包项目建设总体目标以及各项管理目标,审查总承包商编制的总体部署和运行计划。

>建立完善的项目管理体系,制定项目管理各项管理办法和规章制度。

>建立完善的项目质量管理和HSE管理体系,对PMC/监理和总承包商实行质量和HSE绩效管理。

>编报项目年度投资和总体投资计划,并筹集资金。

>组织项目预可研、可研(咨询)、勘察与初步设计、PMC/监理、总承包商等招标工作。

合集下载

我国的工程总承包制度

我国的工程总承包制度

我国的工程总承包制度随着我国经济的快速发展和城市化进程的加快,建设工程数量和规模不断增加,建设工程管理的要求也越来越高。

传统的分包制度在某些情况下可能存在责任划分不清、信息纷乱、沟通效率低等问题,需要进行改革和完善。

工程总承包制度作为一种集设计、施工、监理等为一体的综合性承包模式,能够有效提高工程质量、降低工程成本、缩短工程周期,受到越来越多的重视和应用。

一、工程总承包制度的概念工程总承包制度是指由一个企业或单位作为总承包商,承担全面组织设计、施工、监理、采购、质量控制、安全生产、环境保护等全过程服务的一种商业模式。

总承包商将承包项目的设计、施工、监理等任务委托给自己所属的设计、施工或监理单位等专业团队进行,从而形成一体化的服务体系,最终实现项目的综合管理和协调。

工程总承包制度的特点主要包括以下几个方面:(1)综合性服务:总承包商承担全程设计、施工、监理等任务,为业主提供一站式服务,简化工程流程,提高工程效率。

(2)责任划分明确:总承包商对工程全过程负责,遇到问题能够迅速协调解决,保证工程顺利进行。

(3)利润分配合理:总承包商享有工程整体利润,激励其提高工程质量和效益。

(4)技术优势:总承包商拥有专业的设计、施工、监理队伍,可以实现资源优化配置,提高工程技术水平。

工程总承包制度的出现和发展,为促进工程建设行业的规范化、国际化提供了新的思路和方法,有助于提高工程质量、降低工程成本,提高工程效率,推动建设工程管理和服务的现代化。

在我国,工程总承包制度已经被广泛应用于建筑、市政、水利等领域,取得了显著的成效,成为建设工程行业的一种重要制度安排。

二、工程总承包制度的运作机制工程总承包制度的运作机制主要包括招标、签订合同、设计、施工和竣工验收等环节。

1.招标业主通过招标的形式选择总承包商,总承包商根据业主的需求和要求编制招标文件,公开招标并开展资格审查、技术评标和商务洽谈等程序后,确定中标人选。

2.签订合同中标后,总承包商与业主签订总承包合同,明确工程范围、工期、质量要求、价款支付方式、责任承担等内容,建立双方的权利义务关系。

总承包总体方案

总承包总体方案

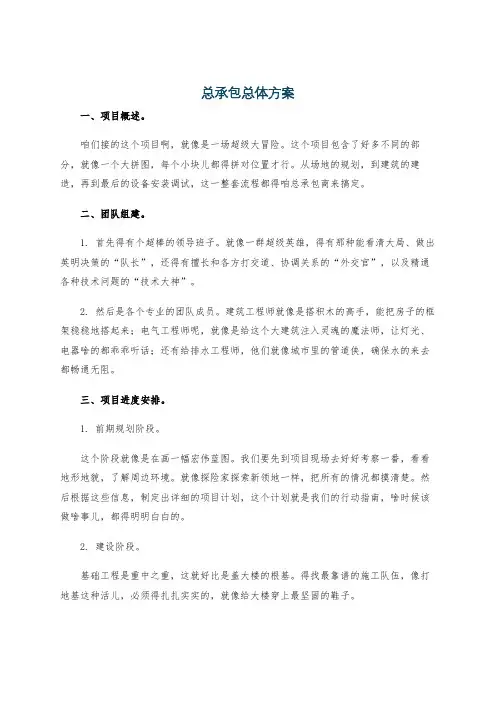

总承包总体方案一、项目概述。

咱们接的这个项目啊,就像是一场超级大冒险。

这个项目包含了好多不同的部分,就像一个大拼图,每个小块儿都得拼对位置才行。

从场地的规划,到建筑的建造,再到最后的设备安装调试,这一整套流程都得咱总承包商来搞定。

二、团队组建。

1. 首先得有个超棒的领导班子。

就像一群超级英雄,得有那种能看清大局、做出英明决策的“队长”,还得有擅长和各方打交道、协调关系的“外交官”,以及精通各种技术问题的“技术大神”。

2. 然后是各个专业的团队成员。

建筑工程师就像是搭积木的高手,能把房子的框架稳稳地搭起来;电气工程师呢,就像是给这个大建筑注入灵魂的魔法师,让灯光、电器啥的都乖乖听话;还有给排水工程师,他们就像城市里的管道侠,确保水的来去都畅通无阻。

三、项目进度安排。

1. 前期规划阶段。

这个阶段就像是在画一幅宏伟蓝图。

我们要先到项目现场去好好考察一番,看看地形地貌,了解周边环境。

就像探险家探索新领地一样,把所有的情况都摸清楚。

然后根据这些信息,制定出详细的项目计划,这个计划就是我们的行动指南,啥时候该做啥事儿,都得明明白白的。

2. 建设阶段。

基础工程是重中之重,这就好比是盖大楼的根基。

得找最靠谱的施工队伍,像打地基这种活儿,必须得扎扎实实的,就像给大楼穿上最坚固的鞋子。

主体结构施工的时候,那场面就像一场精心编排的舞蹈。

各个工种要配合得严丝合缝,今天钢筋工把骨架搭好,明天混凝土工就来把它填满,一环扣一环,不能出一点儿差错。

在建设过程中,我们还要时刻关注质量。

质量就像项目的生命线,不能有丝毫马虎。

我们要设置专门的质量检查小组,就像一群挑剔的美食家,对每个环节都要细细品味,不符合标准的坚决返工。

3. 装修和设备安装阶段。

装修就像给房子穿上漂亮的衣服。

我们要根据设计方案,选择合适的材料,把每个房间都打扮得美美的。

这时候,就需要装修工人发挥他们的创意和手艺了,就像艺术家在创作一样。

设备安装可是个技术活。

各种设备就像大楼的器官,要准确无误地安装到位并且调试好。

施工总承包管理方案

施工总承包管理方案

施工总承包管理方案资源协调,确保施工过程中的物资、设备、人力等生产要素的合理配置和协调,以提高工程效率和降低成本。

改写:施工总承包管理是施工阶段对业主负总责的项目管理。

该管理体系包括施工总包单位、专业分包单位和劳务分包单位。

总包对分包实行统一指挥、协调、管理和监督,分包企业按照专业分包合同的约定对总承包企业负责。

在施工总承包管理中,我们遵循“公正”、“科学”、“统一”、“控制”、“协调”原则。

我们无论在选择材料、管理分包商,还是在施工管理过程中都以业主利益、工程利益为重,确保整个工程在施工过程中顺利进行。

我们采取严谨的态度,借助科学、先进的方法、原则手段进行管理协调。

总承包方将所有分包商纳入其管理体系,实行统一组织、统一控制、统一协调、统一管理。

在总承包管理过程中,我们采取有效控制手段,对分包商进行监督控制,确保控制原则得到落实和执行。

协调管理是施工总承包的主要手段,协调能力是总承包管理水平、经验的具体体现。

只有把协调工作作好,整个工程才能顺利完成。

施工总承包管理的内容包括项目、施工进度、工程质量、安全控制、成本管理、施工现场布置及CI形象设计、合同管理和生产要素的优化配置、动态控制和资源协调。

我们要编制施工总进度计划和单位工程施工进度计划,并制定工期管理办法,对施工进度实施跟踪管理和控制。

我们要建立质量管理体系,编制质量计划,制定质量管理办法,对质量实施过程控制。

我们要全面负责安全控制,建立健全安全管理体系和安全生产责任制,确保项目安全目标的实现。

我们要对施工过程发生的各种消耗和费用进行成本控制。

我们要统一设计、统一布置、统一管理施工现场布置及CI形象设计。

我们要按照合同认真实施所承接的任务,并依照施工合同的约定,行使权利,履行义务。

我们还要确保施工过程中的物资、设备、人力等生产要素的合理配置和协调,以提高工程效率和降低成本。

为了降低成本,需要管理人员从人力资源、材料设备、机械、技术、资金等方面入手。

工程总承包制度

工程总承包制度

工程总承包制度一、制度概述工程总承包制度是指由建设单位委托一家具备工程设计、施工、材料采购、设备安装等能力的企业或单位,对整个工程项目的设计、施工和管理进行全面负责的一种合同关系。

该制度旨在提高工程建设质量和效率,降低成本,实现资源优化配置。

二、适用范围本制度适用于所有建设单位与总承包企业签订的工程总承包合同。

三、主要内容1. 总承包企业应当具备以下条件:(1)拥有相应的资质证书;(2)有良好的信誉和声誉;(3)具有充足的资金实力和技术能力;(4)拥有完善的组织架构和管理体系。

2. 建设单位应当按照法律法规和相关规定,对总承包企业进行评审,并签订合同。

合同内容应当明确双方权利义务,包括但不限于项目范围、时间进度、质量标准、费用支付等方面。

3. 总承包企业应当按照合同约定,对整个工程项目进行全面管理。

具体包括但不限于:(1)负责项目的设计、施工和管理工作;(2)负责招标、采购材料和设备;(3)组织协调各参建单位的工作;(4)制定施工计划和安全生产计划;(5)负责项目的验收和交付等。

4. 建设单位应当按照合同约定,按时足额支付总承包企业的费用,并提供必要的协助和支持。

同时,建设单位有权对总承包企业进行监督检查,确保项目进展顺利、质量符合要求。

5. 总承包企业应当严格遵守法律法规和相关规定,保证工程建设质量和安全生产。

如出现违法违规行为,将承担相应的法律责任。

四、制度实施1. 建设单位应当按照相关程序进行总承包企业的评审,并签订合同。

合同内容应当详细具体,明确双方权利义务。

2. 总承包企业应当按照合同约定,全面管理整个工程项目。

同时,加强内部管理,提高服务水平和施工效率。

3. 建设单位应当加强对总承包企业的监督检查,并及时解决存在的问题。

同时,总承包企业应当积极配合建设单位的工作。

4. 如出现纠纷或争议,双方应当按照合同约定和相关法律法规进行处理。

如无法协商解决,可通过仲裁或诉讼等方式解决。

五、制度考核1. 建设单位应当对总承包企业进行绩效考核,评估其服务水平和施工效率。

住建部发布《工程总承包管理办法》,工程总承包时代正式开启!

住建部发布《工程总承包管理办法》,工程总承包时代正式开启!

年度精选 | 住建部发布《工程总承包管理办法》,工程总承包时代正式开启!为了规范房屋建筑和市政基础设施项目工程总承包活动,促进工程设计、采购、施工等各阶段的深度融合,提高工程建设效率,住建部制定了《房屋建筑和市政基础设施项目工程总承包管理办法》(征求意见稿),工程总承包时代正式开启!全文及要点如下:房屋建筑和市政基础设施项目工程总承包管理办法(征求意见稿)第一章总则第一条(制定目的、依据)为了规范房屋建筑和市政基础设施项目工程总承包活动,促进工程设计、采购、施工等各阶段的深度融合,提高工程建设效率,依据相关法律、行政法规,制定本办法。

第二条(适用范围)房屋建筑和市政基础设施项目实行工程总承包(以下简称工程总承包),适用本办法。

第三条(工程总承包的定义)本办法所称工程总承包,是指从事工程总承包的单位按照与建设单位签订的合同,对工程项目的设计、采购、施工等实行全过程或者若干阶段承包,并对工程的质量、安全、工期和造价等全面负责的工程建设组织实施方式。

第四条(基本原则)工程总承包活动,应当遵循合法、高效、公平、诚实守信的原则,合理分担风险,保证工程质量和安全,保护生态环境,不得损害社会公共利益和他人的合法权益。

第五条(监督管理部门)国务院住房城乡建设主管部门对全国的房屋建筑和市政基础设施项目工程总承包活动实施指导和监督。

县级以上地方人民政府住房城乡建设主管部门负责本行政区域内房屋建筑和市政基础设施项目工程总承包活动的监督管理。

第二章工程总承包项目的发包和承包第六条(工程总承包方式的适用项目)建设单位应当根据工程项目的规模和复杂程度等合理选择建设项目组织实施方式。

政府投资项目、国有资金占控股或者主导地位的项目应当优先采用工程总承包方式,采用建筑信息模型技术的项目应当积极采用工程总承包方式,装配式建筑原则上采用工程总承包方式。

建设范围、建设规模、建设标准、功能需求不明确等前期条件不充分的项目不宜采用工程总承包方式。

总承包方的目标和任务

总承包方的目标和任务

建设项目工程总承包方项目管理的目标和任务是确保项目能够按照预定的成本、进度和质量目标进行顺利实施。

通过项目管理,工程总承包方能够有效地管理项目的各个方面,包括项目的规划、组织、实施、监控和收尾。

具体来说,建设项目工程总承包方项目管理的目标包括:
1.总投资目标:确保项目的总投资能够在预算范围内进行,避免资金超支或浪费。

2.成本目标:控制项目的成本,包括原材料、人工、设备等各项费用,以确保项目能够以最经济的方式实施。

3.进度目标:确保项目能够按照预定的时间节点进行,避免工期延误,保证项目的及时交付。

4.质量目标:确保项目的质量符合相关标准和要求,通过质量控制措施,提高工程的质量水平。

建设项目工程总承包方项目管理的任务主要包括:
1.规划项目:制定项目的详细计划,包括项目的目标、范围、资源需求、工期安排等,为项目的实施提供指导。

2.组织项目:协调和管理项目的各个方面,包括人力资源的调配、供应商和承包商的合作,确保项目能够按计划进行。

3.实施项目:根据项目的计划和要求,进行具体的工程施工和设备安装等工作,确保项目能够按时完成。

4.监控项目:对项目的进度、成本和质量进行监控和评估,及时发现问题并采取相应措施进行调整和改进。

5.收尾项目:完成项目的收尾工作,包括验收、交付、结算等,确保项目能够顺利结束。

通过以上的目标和任务,建设项目工程总承包方项目管理能够提高项目的效率和质量,确保项目能够顺利完成,满足各方的需求和期望。

工程总承包是什么?工程总承包怎么做?

随着建工行业不断改革,“工程总承包”这个词热度也一直很高,那么到底什么是工程总承包,承包的都是什么呢?工程总承包是什么我们的工程总承包特指目前大家普遍认为的EPC工程总承包(其实说起工程总承包应该有很多形式,包括EPC、交钥匙、DB、EP、PC等等)。

当前来看,从各省市出台的办法来看,目前主流的工程总承包有两种合同方式:总价合同、成本加酬金合同。

为此,在固定总价合同之下,我们承包什么?从内容来看,主要是包设计、包采购、包施工;从工程目标来看,主要是包总价、包工期、包质量、包安全!就是这七个“包”,有人看到的是机遇、但机遇之下是风险首先是前面三个“包”,目前有四种类型的企业在从事工程总承包业务:设计院、施工单位、设备厂商、专利商,目前国内主流的还是设计院及施工单位在做工程总承包,不管是设计院还是施工单位。

再看后面四个“包”,先说造价。

对设计院来说,由于处于产业链的上游,对于项目造价的控制应该具有天然的优势,但是实际的情况是因为缺乏对项目的精细化管理的基础工作,很多设计院对于成本的管理还是停留在套定额的阶段。

从目前的形势来看,一方面,工程总承包是趋势、而不是风口,项目就是以总承包的形式发包的,你要安安静静的做设计还不一定做的了;另外一方面,从政策来看,已经鼓励总包单位自己做施工图了。

所以,不管我们愿不愿意,我们都会以不同的形式参与到工程总承包业务当中了!工程总承包怎么做既然历史的滚滚洪流不可阻挡,我们能做的只能是顺势而为!为此我们需要处理好以下几个关系:首先是短期效益与长期效益的关系。

我们对工程总承包业务是如何定位的?是不得已而为之的浅尝辄止、还是认真思考认清趋势后的共识?两种不同的状态反映的是两种不同的心态,与之对应的是两种不同的举措,带来的是两种截然不同的效果。

其次是设计与总承包的关系。

设计院转型做工程总承包,尤其是转型初期,往往是采取的设计与工程总承包业务并行的生产组织方式,而带来的问题是设计人员理念的转变困难,与之对应的是设计与工程总承包项目的协调的困难。

建筑施工工程总承包(3篇)

第1篇一、建筑施工工程总承包的优势1. 提高工程建设效率:采用总承包方式,可以缩短工程建设周期,提高工程进度。

由于总承包商对整个工程负责,可以更好地协调设计、施工、材料供应等环节,确保工程顺利进行。

2. 降低工程成本:总承包商可以统一采购材料、设备,实现规模效应,降低采购成本。

同时,总承包商对工程进度、质量、安全等方面进行统一管理,减少浪费,降低工程成本。

3. 保证工程质量:总承包商具备丰富的工程经验和技术实力,对工程质量有较高的把握。

在施工过程中,总承包商可以严格把控施工质量,确保工程符合设计要求。

4. 便于协调管理:采用总承包方式,可以简化工程建设过程中的协调管理环节,提高工程管理水平。

总承包商对工程进度、质量、安全等方面进行全面负责,有利于工程项目的顺利实施。

5. 降低风险:总承包商对工程的全过程负责,可以有效降低工程风险。

在工程实施过程中,如出现设计、施工、材料等方面的质量问题,总承包商需承担相应的责任。

二、建筑施工工程总承包的适用范围1. 大型公共建筑:如政府办公楼、医院、学校、体育馆等。

2. 住宅小区:包括住宅楼、商业配套等。

3. 工业项目:如工厂、仓库、研发中心等。

4. 城市基础设施:如道路、桥梁、隧道、供水、供电等。

5. 旅游景点:如公园、度假村、温泉等。

三、建筑施工工程总承包的实施要点1. 选择合适的总承包商:在选择总承包商时,应综合考虑其资质、业绩、信誉、技术实力等因素。

2. 明确合同条款:在签订合同时,应明确工程范围、工期、质量、安全、付款方式等关键条款。

3. 加强沟通协调:在工程实施过程中,要加强与总承包商的沟通协调,确保工程顺利进行。

4. 严格监督验收:对工程进度、质量、安全等方面进行严格监督,确保工程符合设计要求。

5. 优化资源配置:合理调配人力、物力、财力等资源,提高工程效益。

总之,建筑施工工程总承包在提高工程建设效率、降低成本、保证质量、便于协调管理等方面具有显著优势。

工程总承包方案

工程总承包方案第1篇工程总承包方案一、项目背景与目标随着我国经济的持续发展,基础设施建设需求日益增长,为提高建设效率、保障工程质量,本项目采用工程总承包模式进行。

本方案旨在明确工程总承包方的职责、权利与义务,确保项目按照既定的时间、质量与预算完成,实现各方利益的最大化。

二、项目范围与内容1. 项目范围:本项目包括工程设计、采购、施工、安装、调试、验收等全过程。

2. 项目内容:主要包括土建工程、设备采购与安装、管道敷设、电气工程、自动化控制系统、绿化工程等。

三、工程总承包方职责1. 严格按照国家及地方相关法律法规、标准规范进行项目设计、采购、施工等各项工作。

2. 负责编制项目实施方案、进度计划、质量保证措施、安全生产措施等,并报批。

3. 组织项目实施,确保项目进度、质量、安全、成本等目标的实现。

4. 负责项目验收、保修及售后服务。

四、工程总承包方权利与义务1. 权利(1)按照合同约定收取工程款。

(2)对项目实施过程中出现的问题提出改进意见和建议。

(3)在合同约定的范围内,对项目进行分包。

(4)按照合同约定享有索赔权。

2. 义务(1)按照合同约定完成项目设计、采购、施工等各项工作。

(2)确保项目质量、安全、进度等目标的实现。

(3)及时向业主方报告项目实施情况,接受业主方监督。

(4)配合业主方完成项目验收、保修及售后服务。

五、项目实施与管理1. 组织架构工程总承包方应设立项目指挥部,负责项目实施的组织、协调、管理。

项目指挥部由项目经理、技术负责人、财务负责人等组成。

2. 进度管理工程总承包方应根据项目特点制定合理的进度计划,并报批。

在项目实施过程中,对照进度计划进行监控,确保项目按计划推进。

3. 质量管理工程总承包方应建立健全质量管理体系,对项目设计、采购、施工等各环节进行质量控制,确保项目质量满足合同要求。

4. 安全管理工程总承包方应制定安全生产规章制度,落实安全生产责任,加强现场安全检查,防止安全事故的发生。

工程总承包范例

工程总承包范例工程总承包是一种承包方式,通过一个承包商负责从工程的设计、采购、施工到竣工的全过程管理。

本文将以工程总承包范例为例,介绍该承包方式的运作模式和相关要点。

一、概述工程总承包模式是指承包商与业主签订合同,以固定的合同价格承包一项工程的全部工作,包括工程设计、材料采购、施工安装和设备调试等。

承包商将承担整个工程的风险和责任,并按合同要求完成工程任务。

本例中,工程总承包的对象为建设一座高速公路。

二、工程规划与设计工程总承包的起点是进行工程规划和设计。

这一阶段需要承包商与业主和相关专业人员进行充分的沟通,了解业主的需求和要求。

承包商应根据设计要求完成工程设计,并提交给业主审核和确认。

在本例中,承包商将负责制定高速公路路线规划和密切配合有关单位完成设计工作。

三、采购与供应工程总承包中,采购和供应是关键环节。

承包商需要对所需材料进行详细规划和调查,并与各供应商进行合作洽谈。

在本例中,承包商将负责与建材供应商进行合作,确保所采购的材料符合规定的质量标准,并能按时供应到工程现场。

四、施工与监理施工和监理是工程总承包的核心环节。

承包商需组织各个分包单位进行施工工作,并对施工进度和质量进行监督和控制。

在本例中,承包商将安排道路平整、桥梁建设和路面铺设等施工任务,并聘请专业监理公司对工程质量进行检查和监控。

五、质量控制与安全管理工程总承包中,质量控制和安全管理是不可或缺的环节。

承包商需要建立科学的质量控制体系和安全管理制度,确保工程施工过程中的质量安全问题得到有效控制。

在本例中,承包商将组织施工人员进行培训,重点关注施工现场的安全风险排查和消除。

六、工程竣工与交接工程总承包的最后一步是工程竣工和业主交接。

承包商需要进行工程竣工验收,确保工程符合设计要求和合同规定。

在验收合格后,承包商将向业主移交工程相关文件和资料,并进行工程的交接手续。

在本例中,承包商将完成高速公路的施工并进行客户交接。

七、总结工程总承包模式能够集中资源、提高效率、降低成本,已被广泛应用于各类工程项目中。
