地铁机电安装施工管理-最新文档

合集下载

地铁机电安装工程总承包管理

地铁机电安装工程总承包管理

地铁机电安装工程总承包管理发布时间:2022-08-24T02:03:18.219Z 来源:《工程建设标准化》2022年第8期作者:黄文坤[导读] 地铁机电安装工程中的总承包管理存在接口和施工界面管理、施工顺序管理、联合施工计划管理、施工质量管理等问题。

黄文坤中国建筑第八工程局有限公司总承包公司,上海 200000摘要:地铁机电安装工程中的总承包管理存在接口和施工界面管理、施工顺序管理、联合施工计划管理、施工质量管理等问题。

地铁建设投资大,技术难度高,尤其是机电安装工程,专业众多,质量事故影响范围大,损失不可预估。

如何加强地铁机电安装工程总承包管理具有重要意义。

关键词:地铁;机电安装;总承包管理1 地铁机电安装工程特点1.1 系统数量多,系统间接口复杂,交叉配合普遍机电安装包括通风与空调系统、动力与照明系统、给水与排水系统、供电系统、弱电系统等。

各系统相互依存、相互关联、相互制约,相关专业接口出现问题,会影响到本系统进度和功能的实现。

因工况的变化和调整,设计易出现遗漏、冲突,导致设计变更多和现场返工频繁。

在施工过程存在大量的交叉配合,要充分协调好各专业间的配合。

1.2 施工环境苛刻往往土建工程尚未完全结束,机电安装工程就要求进场,导致施工通道狭窄,大型设备施工难度大。

各站点场地极为狭小,无法全面满足大宗材料的堆放。

物料垂直和水平运输受限。

且地下工程潮湿、昏暗、空气流动性差等特点造成施工条件较为恶劣。

位于闹市区的工点,需要合理安排作业时间,减少夜间施工和噪音污染。

1.3 施工管理要求高机电安装工程体量大,施工周期长,控制因素复杂,工序交接多、中间产品多、隐蔽工程多。

但又不同于一般的工业产品,要求质量必须一次性达到要求。

要求各道工序在施工过程中要严格把关,一次成优,因而对项目的综合组织、控制及协调能力要求高。

2 地铁机电安装工程中的总承包管理的难点首先,协调方面存在困难,总承包管理需要对多家地铁机电安装施工单位进行协调,承担着重要的协调管理责任,却得不到总承包管理的权利,因而很难实施管理;其次,工程管理难度较大,通常情况下,地铁机电安装施工时较为分散,承包总部对各个分部的管理以及分部员工对施工现场的管理都具有一定的难度;再次,材料运输存在困难,两个地铁站之间没有运输通道和运输车辆,只能靠人工搬运,为材料的运输增加了难度;最后,工程施工空间有限,在施工过程中,只能运用地下通道和公共区域等有限的场所,况且施工的单位和堆放的材料又多,致使布置场地成为管理的一个难题。

浅谈城市轨道交通车站机电安装及装修施工管理

浅谈城市轨道交通车站机电安装及装修施工管理

浅谈城市轨道交通车站机电安装及装修施工管理摘要:现如今,城市化进程不断的深入,促进轨道的发展规模也越来越大,车站装饰装修工程也在蓬勃发展,装饰装修工程在城市轨道交通车站中不仅能根据车站的特点进行风格化设计,还能根据装饰风格增添功能性设计。

装饰装修工程在工程安全和质量上的保证对工程施工的效益有重要的促进作用。

关键词:城市轨道交通;车站机电安装;装修施工管理引言城市轨道交通的出现大幅度缓解了地面交通的拥堵,提高了人们的通勤效率,减少了因燃油产生的二氧化碳污染,对城市交通的贡献举足轻重。

城市轨道交通工程投资的30%以上用于机电设备,主要是由于机电设备的质量以及安装水平影响着后续轨道交通的运营,关乎轨道交通的舒适和安全。

相关人员有必要梳理城市轨道交通车站的机电设备安装的过程、特点,并找出质量控制的主要策略。

1城市轨道交通机电设备的安装特点1.1地下作业,施工环境复杂城市轨道交通需要在地下对岛式站台进行施工,而地上又往往处于繁华城区,可利用场地较为狭窄、亮度较低、湿度较大、通风不佳。

而机电设备安装时大多位于施工中后段,多种作业交叉进行,施工空间和高度都受到限制,导致机电设备的运输和安装需要进行大量协调工作,施工情况复杂多变。

1.2集中控制,调试工程量大城市轨道交通的整体发展方向是智能化、系统化和集中化,这带来了工作的便利,减少工程协调和管理过程中的人为因素,但机电设备在安装后期需要有更多的调试工作,这在短期内是无法通过智能设备完成的。

例如,监控系统、通信系统、运输系统和牵引供电系统等多个系统的协调与配合,需要进行统筹安排,统一调试,这将带来无可避免的大工程量。

1.3位置特殊,材料要求严格城市轨道交通在未来将分担大部分城市交通运输的工作,由于其位置特殊、运行环境也较为特殊,又事关人民群众的交通安全,因此对机电设备的要求也就相应较为严格。

要确保城市轨道交通的长期稳定安全运行,从质量上就有较高的要求,特别是机电设备的构成材料,也特别注意耐腐蚀、耐磨损,并应注意定期保养和维护。

地铁机电安装工程电气施工工艺与控制管理

地铁机电安装工程电气施工工艺与控制管理

地铁机电安装工程电气施工工艺与控制管理摘要:在现代地铁工程项目建设中,机电安装电气施工的关键地位不言而喻,这直接关系到地铁机电系统的稳定性与完好性,更与后期地铁运行管理密切相关,理应予以优化控制。

本文围绕地铁机电电气施工的基本特点,详细分析了其电气施工工艺流程与步骤。

在该基础上,分别从完善电气施工质量管理制度等多个方面,提出了地铁机电安装电气施工质量管理策略,阐述了个人对此的几点认知。

关键词:地铁机电安装;电气施工;工艺流程;控制管理引言:当今社会,城市建设与发展活力显著增强,地铁工程项目建设进入新时期,对其机电安装工程提出了较高要求,使电气施工控制管理面临崭新局面。

当前形势下,有必要立足地铁机电安装工程实际,创新施工工艺模式,提升电气施工质效,保障地铁机电安装工程高质量发展。

1地铁机电电气施工的特点地铁工程是支持与保障城市交通体系优化完善的关键载体,对于改善城市人群出行条件,充分合理利用城市地下空间资源等具有重要作用。

在地铁工程建设中,其机电电气施工的现实特点极为鲜明,尤其在地铁机电安装工程环境愈发复杂的趋向下,电气施工工艺倍加细化。

一方面,地铁电气施工的复杂性与系统性较强,所涉及的电气要素类型相对较多,需要以宏观视野把握多专业、多接口之间的关联协作,以获取系统完善的最终施工成果。

另一方面,地铁机电电气施工的操作空间相对有限,整个施工过程往往在相对狭窄封闭的环境中进行,这对施工环境优化与施工过程控制等具有更高要求。

近年来,广大工程单位不断总结探索地铁机电安装电气施工模式的创新与推广,在细化完善电气施工流程规则,强化多环节协同衔接等方面积累了丰富而宝贵的实践经验,在更深层次上整合了地铁电气施工要素,初步构建形成了以地铁机电电气为主要面向对象,以一体化交叉施工作业为特征的技术体系,成效突出。

尽管如此,当前地铁机电电气施工水平尚有较大提升空间,需要以更加专业完善的技术方案予以应对[1]。

2地铁机电安装工程电气施工工艺分析2.1配电箱安装2.1.1安装工序结合地铁机电安装施工的客观实际需求,选择性能标准符合要求的配电箱,优化其安装工序,使各个施工工序能够有机衔接,最终形成整体协同的施工效果。

2024年机电施工管理制度10篇

2024年机电施工管理制度10篇

2024年机电施工管理制度10篇目录第1篇机电工程施工安全管理措施第2篇机电设备安装施工安全管理规定第3篇机电分包工程施工配合管理措施第4篇机电安装安全文明施工管理措施第5篇施工机电设备安全管理规定第6篇安装工程施工机电设备安全管理规定第7篇机电安装工程安全文明施工管理措施第8篇工程施工现场通用机电设备管理规则第9篇机电工程施工现场安全管理台帐说明第10篇机电工程施工现场安全管理责任制机电设备安装施工安全管理规定第一章总则第一条为加强机电设备安装工程安全管理,依照国家及行业主管部门颁发的安全生产法律、法规,并结合机电设备安装工程施工特点,制定本规定。

第二条本规定适用于公司牙克石项目部机电设备安装工程施工。

项目部可依照《安全生产法》、《建设工程安全生产管理条例》、《建设工程施工现场管理规定》等相关法规以及本规定的要求,结合施工现场实际,制定本项目部机电设备安装工程安全管理实施细则。

第二章一般要求第三条项目部经理应及时建立项目安全生产领导小组,明确各级安全生产责任,分解安全生产责任目标,组织安全生产活动,广泛开展安全生产教育和培训,积极落实各项安全生产技术措施,全面提升员工安全意识。

第四条从事机电设备安装工程,在编制施工组织设计前,项目部经理要组织施工技术、机电设备人员等共同对施工现场进行实地考察,针对工程特点和现场实际进行重大危险源辩识和安全评价,学习和掌握相关技术、安全方面的法规、规范、标准,编制相应的管理方案及应急救援预案,制定安全技术防护措施。

对起重吊装、脚手架、管沟开挖等作业要制定专项施工方案,并经有关部门审核批准后方可实施。

第五条对特殊工种上岗人员如:电工、电气焊、起重、机操和无损探伤检测等作业人员必须进行岗位适任证书核验,未经核验或核验不合格的,不得上岗作业。

第六条施工机械、特种车辆等设备进场前,必须经过国家规定的安全技术状态检查,并经项目部自检和公司设备主管检查,合格后方可使用;机械设备操作人员必须依照有关规定持证上岗,严禁无证人员操作。

地铁机电设备安装工程施工组织设计

地铁机电设备安装工程施工组织设计

地铁机电设备安装工程施工组织设计
1. 概述
本文档旨在为地铁机电设备安装工程施工组织设计提供指导和规范。

施工组织设计是确保施工工程按照合理的顺序和方法进行的关键步骤。

2. 工程背景
地铁机电设备安装工程是地铁建设中一个重要的环节,涉及设备的安装、调试和运行。

本工程旨在确保地铁运行安全、顺畅。

3. 施工组织设计原则
- 安全第一:施工组织设计应以安全为首要考虑,确保施工过程中没有安全隐患。

- 高效顺序:施工组织设计应考虑各个施工环节的依赖关系和顺序,确保施工过程高效进行。

- 资源合理利用:施工组织设计要合理规划和利用人力、物力和财力资源,确保工程进度和质量。

4. 施工组织设计内容
- 施工流程图:绘制地铁机电设备安装工程的施工流程图,明
确各个施工环节和顺序。

- 施工方案:制定详细的施工方案,包括设备安装位置、安装
方法、调试程序等。

- 施工组织架构:明确施工团队的人员组成和职责划分,确保
施工过程中责任明确、分工协作。

- 安全措施:制定完善的安全措施,包括施工现场的安全防护、操作规范等,确保施工过程中没有安全事故。

- 进度计划:制定详细的工程进度计划,包括各个施工环节的
时间安排和关键节点的控制。

- 质量要求:制定施工质量控制要求,包括设备安装质量、调
试效果等。

5. 相关支持文件
- 地铁机电设备安装工程施工图纸
- 设备安装手册
- 调试流程和标准
以上为地铁机电设备安装工程施工组织设计的简要内容,具体
实施时还需参考相关法律法规和项目实际情况进行详细设计和制定。

地铁机电安装施工管理-最新文档

地铁机电安装施工管理-最新文档

地铁机电安装施工管理1 机电安装工程的施工内容机电工程安装的施工内容根据相关专业合理安排工作。

(1)建筑装饰专业:负责车站内所有专业安装标高参照线(一米线)的测定和标注,设备和管理用房的墙体砌筑、粉刷,离壁墙安装,天花吊顶安装,地面垫层,地砖和防静电地板铺设,防火门窗安装,防火封堵,栏杆扶手安装,地面消防出入口和高风亭的结构浇筑及防水,卫生问装饰及防水,公共区顶面喷涂黑色防霉涂料等工作,并承担管线综合任务。

(2)通风空调专业:负责车站内的通风管道及附属设备的制作、安装,风机、冷水机组、空调机组、冷却塔等通风空调设备的安装、调试,空调冷冻水系统管道及附属设备的制作、安装,风口安装,以及区间射流风机、轴流风机等事故通风设备的安装和调试等工作。

(3)给排水及消防专业:负责车站工作和生活供水、空调冷却水、消防供水系统管道制作安装,雨水、废水、污水的收集和排放系统管道的制作和安装,消防泵、废水泵、排污泵、增压泵、消火栓箱、各种电动阀门等设备的安装和调试,卫生器具安装,以及区间消防管道、消火栓、废水泵站等的安装和调试等工作。

(4)照明及动力供电专业:负责车站和区间内照明系统设备、照明灯具、检修供电设备的安装和调试,以及为通风、给排水及消防、通信、信号、FAS、BAS、IMS、PIS、AFC、安全门、电梯、公共区装饰等12个专业的设备提供动力电源和公用桥、支架等工作.(5)导向标志专业:负责车站外部、公共区的乘客导向标志设备的安装和调试,设备及管理用房内设备的房间标牌、设备及线缆标志标牌的制作安装,警示标志、操作标志、路径引导标志等的制作安装等工作。

2 核对各专业设计接口因地铁工程各专业的专业性较强,同一个车站和区间往往有3至4家设计院承担设计任务.设计工作同样时间紧、任务重,且各专业的设计方案都密切相关,任何一点微小的设计方案变化往往牵一发而动全身,因此更需强调专业间的协调一致.大量的、繁重的沟通工作难免出现疏漏.这就要求各施工单位之问及各专业之间要互相进行交底,共同核对设计资料,以查漏补缺,化隐患于无形。

机电安装施工日常管理制度

机电安装施工日常管理制度

一、总则1.1 为了加强机电安装施工管理,确保施工质量、安全、进度和成本控制,提高施工效率,特制定本制度。

1.2 本制度适用于本公司在机电安装施工过程中的各项管理工作。

二、组织机构与职责2.1 机电安装施工项目管理组负责机电安装施工的全面管理工作,包括施工计划、质量、安全、进度、成本、材料、设备等。

2.2 项目经理为机电安装施工项目第一责任人,负责组织、协调、监督和检查机电安装施工各项工作。

2.3 施工负责人负责施工现场的管理,确保施工质量、安全、进度和成本控制。

2.4 技术负责人负责施工技术方案的制定、技术交底、施工工艺的指导、施工质量检验等。

2.5 质量检验员负责对施工质量进行检验,确保工程质量符合设计要求和规范。

2.6 安全管理人员负责施工现场的安全管理工作,确保施工安全。

2.7 材料管理员负责材料采购、验收、保管和发放。

2.8 设备管理员负责设备采购、验收、维护和管理。

三、施工计划与进度管理3.1 施工计划应明确施工内容、施工顺序、施工期限、施工质量要求等。

3.2 项目经理应组织编制施工进度计划,并报公司审批。

3.3 施工进度计划应包括分部分项工程进度计划、月度进度计划、季度进度计划等。

3.4 施工负责人应根据施工进度计划,合理安排施工任务,确保施工进度。

3.5 项目经理应定期检查施工进度,对进度偏差进行分析,采取有效措施进行调整。

四、施工质量管理4.1 施工质量应符合国家相关标准和规范要求。

4.2 施工前,技术负责人应向施工班组进行技术交底,明确施工工艺和质量要求。

4.3 施工过程中,质量检验员应进行现场监督和检验,确保施工质量。

4.4 对施工过程中的质量问题,应立即采取措施进行整改,并记录整改情况。

4.5 施工完成后,应进行自检、互检和专检,确保工程质量。

五、施工安全管理5.1 施工现场应设立安全警示标志,明确安全操作规程。

5.2 施工人员必须穿戴安全帽、安全带等防护用品。

5.3 施工现场应设置安全通道、消防设施等,确保施工安全。

地铁机电安装工程施工协调管理论文

地铁机电安装工程施工协调管理论文

论地铁机电安装工程的施工协调管理摘要:本文总结了地铁机电安装工程的施工特点,并阐述地铁机电安装工程的施工管理中的协调工作的主要内容及措施,对从事相类似的安装工程项目的进行有一定的技术参考意义。

关键词:地铁;机电安装;工程施工;协调管理中图分类号:k826.16 文献标识码:a 文章编号:由于具有运行速度快、安全准点、不受天气影响、客运量大等优势,近几年来,地铁已成为大中城市最理想的交通工具。

地铁的修建是非常庞大的系统工程,设备安装是其主要施工内容之一。

然而地铁的构成,除了车站和区间的土建结构、建筑装修等主体外,还需由车辆、通信信号、牵引供电、动力照明、环控通风、防灾报警、轨道工程等机电设备专业和人防设施等系统共同组成。

这些设备不仅影响建筑物的整体美观性,而且要求尽量减小噪声和震动。

而保障地铁整体机电工程安装效果的因素中,施工协调工作起着极其重要的作用,是保证工程按期完成的重要保障,是满足其工期只能提前不能延期的必要工作之一。

因此,在施工过程,为更好提高工程的施工质量,必须重视其施工协调工作。

1.地铁机电安装工程内容地铁工程中机电设备安装是地铁实现其使用功能的重要步骤,有别于常规安装工程。

其按业主提供的图纸,根据招标文件和有关资料与说明,承包本项目的机电设备安装工程,主要安装工程包括:(1)车站设备及管理用房土建施工;(2)车站设备及管理用房装修施工;(3)车站空调及通风系统安装工程;(4)车站及区间给排水与水消防系统安装工程;(5)车站及区间动力配电与照明系统安装工程。

2.地铁机电安装工程的施工特点[1]2.1工程质量要求高地铁机电安装工程需工程质量等级验收一次合格,并达到国家验收规范合格标准,争创全国范围相类似工程中的优质工程。

这对施工过程中的各要素控制提出了较高的要求。

同时,为了满足该地铁站的功能性要求,在施工过程中必须对噪音控制、灯光照度、系统稳定、维修方便等方面进行严格控制。

2.2施工场地狭小工程施工现场一般四周均有建筑物围绕,施工场地狭小,施工期间有多个施工单位同时施工,没有可供大批量材料堆放的场地,要求科学、合理安排施工程序和进度及材料的进退场计划,充分利用已有场地。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

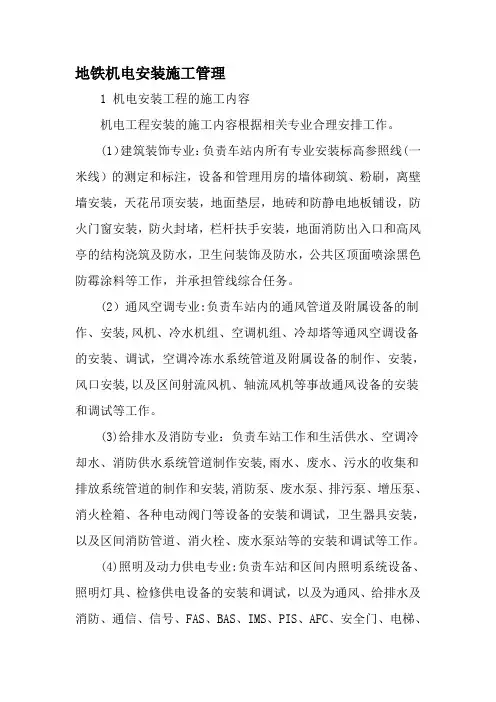

地铁机电安装施工管理
1机电安装工程的施工内容
机电工程安装的施工内容根据相关专业合理安排工作。

(1)建筑装饰专业:负责车站内所有专业安装标高参照线( 米线)的测定和标注,设备和管理用房的墙体砌筑、粉刷,离壁墙安装,天花吊顶安装,地面垫层,地砖和防静电地板铺设,防火门窗安装,防火封堵,栏杆扶手安装,地面消防出入口和高风亭的结构浇筑及防水,卫生问装饰及防水,公共区顶面喷涂黑色防霉涂料等工作,并承担管线综合任务。

(2)通风空调专业:负责车站内的通风管道及附属设备的制作、安装,风机、冷水机组、空调机组、冷却塔等通风空调设备的安装、调试,空调冷冻水系统管道及附属设备的制作、安装,风口安装,以及区间射流风机、轴流风机等事故通风设备的安装和调试等工作。

(3)给排水及消防专业:负责车站工作和生活供水、空调冷却水、消防供水系统管道制作安装,雨水、废水、污水的收集和排放系统管道的制作和安装,消防泵、废水泵、排污泵、增压泵、消火栓箱、各种电动阀门等设备的安装和调试,卫生器具安装,以及区间消防管道、消火栓、废水泵站等的安装和调试等工作。

(4)照明及动力供电专业:负责车站和区间内照明系统设备、照明灯具、检修供电设备的安装和调试,以及为通风、给排水及
FAS BAS IMS PIS、AFC 安全门、电梯、公共区装饰等消防、通信、信号、
12 个专业的设备提供动力电源和公用桥、支架等工作。

(5)导向标志专业:负责车站外部、公共区的乘客导向标志设备的安装和调试,设备及管理用房内设备的房间标牌、设备及线缆标志标牌的制作安装,警示标志、操作标志、路径引导标志等的制作安装等工作。

2核对各专业设计接口
因地铁工程各专业的专业性较强,同一个车站和区间往往有
3至4 家设计院承担设计任务。

设计工作同样时间紧、任务重,且各专业的设计方案都密切相关,任何一点微小的设计方案变化往往牵一发而动全
身,因此更需强调专业间的协调一致。

大量的、繁重的沟通工作难免出现疏漏。

这就要求各施工单位之问及各专业之间要互相进行交底,共同核对设计资料,以查漏补缺,化隐患于无形。

(1)建筑装饰:与各专业核对管线走向,以明确预留孔洞的位置、规格,以及防水、防火要求;核对各房间功能,以及设备高度与净空的匹配;核对设备基础尺寸、类型,与地面装饰型式是否吻合;核对设备尺寸与门窗尺寸的关系。

(2)通风空调:核对各专业设备、管线位置与风管走向是否冲突;核对各专业位于房间顶面的设备与风口设置是否冲突,协助公共区装饰单位完成排版图。

(3)给排水及消防:核对各专业设备、管线位置与水管走向是否冲突;核对消防箱安装方式与所在房间的防火等级和气体灭火设计是否冲突;协助公共区装饰单位完成排版图。

(4)动力照明:核对动力、照明设备供电回路数及容量是否满足各专业设备要求;核对照明和灯具布置是否与其他专业顶面设备冲突;核对电缆桥架与水管的上下关系;核对各专业对公共桥支架的需求;核对各专业墙面按钮、开关等的安装位置、标高、保护距离要求等;核对区间公共桥架的使用分配;协助公共区装饰单位完成排版图。

(5)导向标志:核对顶面、墙面、地面的标志牌是否与其他专业的设备位置冲突;核对供电回路数量和容量是否满足需要;协助公共区装饰单位完成排版图。

(6)管线综合:核对各专业管线的走向、上下关系、标高、尺寸、安全距离、线缆敷设方式、承重需求等信息;核对各专业管线标高与吊顶、地面标高、设计( 净空要求、设备高度及安全距离是否匹配;对所有管线进行统筹布置,绘制管线综合的实施平、断面图。

(7)设备采购:无论是甲供设备还是乙供设备,在设计要求明确后,
应尽早选定厂家并签订供货合同,以便尽早掌握要安装设备的准确性能参数和接口类型、参数,并按各专业的设计要求进行校核和比对,发现问题早日解决。

3 准确划分施工界面
(1)建筑装饰专业与相关专业的施工界面划分。

① 与主体结构单位:所有墙体位于2. 2〜2. 4m标高的第一道圈梁以下归主体结构,以上归建筑装饰;风亭、消防出入口的地面洞口以下归主体结构,以上归建筑装饰。


与通风、给排水及消防、导向标识专业:设备基础及预埋件归建筑装饰。

③ 与其他安装专业:吊顶、砖砌体、地砖、静电地板等的孔洞预留及封堵归建筑装饰。

④ 与公共区装饰:设备区与公共区隔墙砖砌体砌筑和设备区侧的粉刷、涂饰归建筑装饰,公共区侧归公共区装饰;公共区楼梯下三角房的砌筑和内侧的粉刷、涂饰归建筑装饰,外侧归公共区装饰;站内外防火平开门和设备区防火卷帘归建筑装饰,公共区防火卷帘、安保卷帘归公共区装饰。

(2)通风空调专业与相关专业的施工界面划分。

① 与动力照明:设备电源箱进线断路器上口端子以下归通风空调,以上归动力照明。

② 与FAS BAS设备控制箱端子排以下归通风空调,以上归FAS、BAS。

(3)给排水及消防与相关专业的施工界面划分。

① 与动力照明:设备电源箱进线断路器上口端子以下归给排水及消防,以上归动力照明。

② 与FAS BAS设备控制箱端子排以下归给排水及消防,以上归FAS BAS③ 与公共区装饰:卫生间洁具归公共区装饰,水管归给排水。

④ 与市政部门:在供水接口专业,进水管水表井、水表及水表之前管道归市政,之后归给排水及消防;在排水接口专业,出站后第一个检查井进水口以上归给排水
及消防,以下归市政。

4明确施工次序和交接标准
(1)管线综合。

严格按照以下次序安排施工:风管、下引管安装及保温一供电桥架及电缆敷设一动照桥架及电缆敷设一弱电桥架及电缆敷设一水管、立管安装及保温一照明及FAS管线的安装一吊顶安装一风口、灯具、广播、摄像头等顶面设备的安装。

(2)吊顶。

满足各专业管线、设备标高及净空要求;在所有专业的管道、桥架、电缆完成之后,风口、灯具、广播、摄像头、喷头等设备安装之前,进行施工。

(3)墙体砌筑。

与各专业共同制定设备运输路径,局部待大型设备运输完成后施工;根据各专业管线路径预留穿墙孔洞。

(4)墙面粉刷。

在各专业预埋管道开槽埋设之后,门禁、消防手动报警器、电话插座、灯具开关、动力插座、通风立管、消防立管等安装之前,进行施工。

5共同制订综合施工计划
以不同房间为最小单位,以站厅、站台、走廊等区域划分作业面,以不同车站为最大单元,进行工作面的分配;按工作面分
配,施工次序和交接条件综合
排列所有专业的工序施工顺序;根据每个工作面、每个施工
状态的最大或最小可利用时问和各工序的施工顺序,分配各工序的施工时长;进度计划倒排,合
理分配时间,并据此组织施工力量;按各专业对综合计划的
执行情况,进行工期的奖惩,以保证综合计划的落实;建立例会制度,对施工过程中产生的问题进
行协调,并对综合施工计划进行动态调整。

6施工协调管理的方法和要点
(1) 属地管理。

作为施工单位,机电安装单位需要取得业主、监理的支持,以便与其他施工专业和单位实现顺畅的沟通及良好的协调。

业主可以标段为单位,任命机电安装单位为“属地施工管理单位”,以明确其
在施工协调管理中的主导地位。

(2) 充分利用各级例会。

业主应建立专门的协调例会制度,由所有专业的监理和施工单位参加,定期解决多专业施工协调的复杂问题。

机电安装单位则应与各专业监理建立联系,尽量将各专业监理例会联席举行。

在所有监理和施工单位在场的情况下,解决各专业之间在施工协调中的一般问题。

相关文档
最新文档
