03定额综合解释

综合解释(一)(安装工程)1.安装工程超高增加费能否采用简便的方法计取?答:可以。

超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:0.5%~2%),并以其为基数,按主册相应费率计算超高增加费。

不发生超高的工程不得计取超高增加费。

例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。

2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。

3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。

4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。

执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘0.2系数。

其后各级照明供电回路不再重复计算。

住宅小区的每幢楼宇用电,由小区变电所供电,可按小区变电所低压配电屏输出的照明供电回路计算“照明供电回路系统调试”的回路数。

例1:某综合楼变电所由六台低压配电屏输出的照明供电回路共42路,均用三相自动空气开关控制,则该综合楼“照明供电回路系统调试”共有42个系统,用三相自动空气开关控制,定额应乘0.2系数。

例2:某教学楼主配电室两台低压配电屏输出的照明供电回路共16路,均用三相自动空气开关控制,则该教学楼“照明供电回路系统调试”共有16个系统,用三相自动空气开关控制,定额应乘0.2系数。

例3:某住宅小区变电所八台低压配电屏输出的照明供电回路共48路,均用三相自动空气开关控制,则该住宅小区“照明供电回路系统调试”共有48个系统,用三相自动空气开关控制,定额应乘0.2系数。

当三相照明主配电箱带有调试元件,如交流接触器、磁力起动器、各种继电器和与之配套的二次回路、表计等,则应套用“1kv以下交流供电系统调试”定额。

5.由变电所动力柜自动空气开关输出的电源,经过就地动力配电箱控制一台电动机,是否应套一个交流供电系统调试和一台电动机调试?答:凡用自动空气开关输出的动力电源,包括在电动机调试之中,不能再另计交流供电系统调试费用,电动机调试应按不同的电机类型和不同的控制方式选用相应定额子目,例:建筑物内变电所动力柜用自动空气开关输出的电源,经过楼层动力总柜的自动空气开关再送到就地动力配电箱,控制一台电动机,以上都应属于电机调试的内容。

但当动力柜内交流供电系统带有调试元件,如交流接触器、磁力起动器、各种继电器和与之配套的二次回路、表计等,则应另计交流供电系统调试费用。

6.单独承包室外电缆安装工程,能否计取脚手架搭拆费?答:单独承包室外埋地电缆或单独承包电缆沟内敷设电缆工程,不能计取脚手架搭拆费。

7.塑料电缆保护管埋地敷设套何定额?答:公称直径80以下套2-1143~2-1150子目;公称直径100~150塑料电缆保护管埋地敷设,参照公称直径80定额2-1150子目乘1.3系数,公称直径200及以上塑料电缆保护管埋地敷设参照公称直径80定额2-1150子目乘2.0系数。

8.由接线盒接到灯具或消防探头等的金属软管可套2-1151~2-1168的金属软管敷设定额子目吗?答:不能。

2-1151~2-1168的金属软管敷设定额子目仅用于电机配管的软连接处,由接线盒接到灯具或消防探头等的金属软管可套“可挠金属套管敷设”相应定额子目。

特别注意,若照明器具等安装定额内已含有金属软管者,不能再重复计算该金属软管工程量。

9.第七册《消防设备安装工程》册说明第三条“下列内容执行其他册有关定额”之第5条,“带电讯号的阀门、水流指示器、压力开关、驱动装置及泄漏报警开关的接线、校线等执行第十册《自动化控制仪表安装工程》相应定额。

”能否指明参照那个定额子目比较恰当?答:可参照10-423“继电线路报警系统4点以下子目”,定额乘0.3系数。

10.住宅小区智能化系统设备安装工程中,有些安装内容找不到合适的定额子目,怎么办?答:首先要确定这些安装内容是否已包括在主机安装之中,如果不包括,本章说明已明确“参照本册相应定额子目”,本册无相应定额子目,可参照第二册或其他册相应定额子目。

如视频放大器、分配器、视频切换器等,可参照12-666~12-670子目;UPS电源柜(即交流不间断电源柜)可参照10-659“不间断电源柜安装”子目;楼层隔离器可参照2-325“端子箱安装”子目。

11.第八册册说明中,关于脚手架搭拆费的说明“室外埋地管道工程不得计取此项费用”,是否是指单独承包的室外埋地管道工程不得计取此项费用?答:是的。

单独承包的室外埋地管道工程不得计取脚手架搭拆费。

12.如设计要求,建筑物的卫生间内穿楼板管道(排水管、给水管)要安装刚性防水套管,是否可套6-2962~2-2967刚性防水套管安装子目?答:第八册第一章说明已明确:“穿墙、过楼板的钢套管制作安装执行第六册《工业管道工程》相应定额,即6-2971~6-2980‘一般穿墙套管制作安装'子目,其中过楼板套管执行‘一般穿墙套管制作安装'子目时,主材按0.2m计,其余不变”。

卫生间内穿楼板管道加装钢套管亦参照以上规定执行。

但是,如果设计要求建筑物的卫生间内穿楼板管道(排水管、给水管)要安装刚性防水套管,则因该“刚性防水套管”与六册“刚性防水套管”不完全一样,因此,该“刚性防水套管”的安装,可参照6-2962~2-2967“刚性防水套管安装”子目,定额基价乘0.3系数,“刚性防水套管”主材费另计。

若“刚性防水套管”由施工单位自制,则可参照6-2945~2-2956“刚性防水套管制作”子目,定额基价乘0.3系数,焊接钢管按相应定额主材用量乘0.5计算。

13.安装工程工程量清单编制时,有的计量单位是“项”,如第二册的“接地装置”和“避雷装置”等,编写此类清单项目时,是否应把有关内容的工程量写清楚?答:有关工程量清单编制细节,正在拟定统一规定,在统一规定颁发之前,有关以“项”为计量单位的清单项目,必需把与该项目相关的各种工程内容的工程量写清楚,否则此类工程量清单报价时会出现较大的偏差。

14.定额十一册中,11-2457~11-2459牺牲阳极安装子目的基价是否有误?答:牺牲阳极安装子目中的材料有误,其中“塑料软线BVR-6mm2”单位应该是“m”,单价应该是“1.79元”;“棉布口袋4200×1100”应该是“棉布口袋420×1100”单价应该是“10.10元”;因此,基价和材料费应作如下调整:11-2457基价2327改为88,材料费2286.53改为46.99;11-2458基价2336改为97,材料费2295.91改为56.37;11-2459基价2320改为80,材料费2278.95改为39.40。

15.定额十一册中,11-2199~11-2203子目的主材“单位”是否有误?答:有误,应把“kg”改为“m2”。

16.定额第八册中,8-678~8-681定额中的主材含量是否有误?答:有误,应把“1.000”改为“10.00”。

综合解释(二)(建筑工程)1. 满堂基础下翻梁的土方工程量如何计算?答:应按下翻梁砖模外侧的宽度,乘砖模外侧的长度,再乘满堂基础垫层底至下翻梁垫层底的深度以m3;计算。

2.在打现场预制方桩时,如采用轨道平车供桩的,可否按第四章(P.99)说明六第6条规定执行?答:采用轨道平车供桩的,运距在500m以内时,可按Ⅱ类构件运距在1km以内的运输定额,乘系数0.70计算。

即定额〔4-415 —(4-416×4)〕×0.73. 现拌泵送混凝土按商品泵送混凝土定额执行时,如何计算搅拌费和泵送费?答:现场搅拌泵送混凝土,执行商品泵送混凝土定额时,除混凝土单价按现场搅拌泵送混凝土组价外,应另行增加搅拌费96.00元/10m3(其中人工费52元、机械费44元),泵送费54.00元/10m3(其中人工费10元、机械费40元),檐高超过60m时,±0.00m以上部分的混凝土每增高10m以内,增加5%泵送费,人工费、机械费同步调整。

4.如何正确执行定额中规定的钢筋长度计算规则?答:定额中钢筋长度的规定,是按常规施工工艺计算的,当设计(规范)有规定时,应按设计(规范)规定计算,当设计不明确时,可按定额规定计算。

5. 上册(P. 200)定额4-401地下连续墙钢筋网片的就位、安放定额基价是否有误?答:该定额的基价(1593元/t)有误,应改为184元/t,其中机械费改为157.33元,交流电焊机改为0.139台班,履带式起重机改为0.077台班。

6. 下册(P. 40)定额10-148、10-149单独大理石扶手的基价是否有误?答:有误,更正如下:材料中的圆钢φ10以内原单位t改为kg、原单价2299.00元改为2.299元。

定额子目10-148 原基价3789元改为1492元,材料费3689.54元改为1392.83元。

定额子目10-149 原基价4258元改为1961元,材料费原4144.04元改为1847.33元。

7. 墙面镶贴块料面的定额子目中,未含基层抹底灰的工料费用,应如何计算?答:镶贴块料面的抹底灰定额,按以下补充子目计价:墙面抹水泥砂浆底灰【发布时间】:2006-3-14。

合集下载

完整版山东03建筑工程消耗量定额最新解释 带目录讲解

完整版山东03建筑工程消耗量定额最新解释 带目录讲解

2003版《山东省建筑工程消耗量定额》一、总说明及章节说明二、山东省建筑工程计算规则三、综合解释四、补充册五、山东省建筑工程计价依据综合解释目录目录 (2)说明 (1)山东省建筑工程消耗量定额适用范围 (2)《山东省建筑安装市政工程费用项目组成及计算规则》解释 (4)《山东省建筑工程量计算规则》总则 (7)2003版《山东省建筑工程消耗量定额》总说明 (9)第一章土石方工程 (11)第二章地基处理与防护工程 (25)第三章砌筑工程 (31)第四章钢筋与混凝土工程 (39)说明 (39)工程量计算规则 (40)第五章门窗及木结构工程 (49)第六章屋面防水保温防腐工程 (56)说明 (56)工程量计算规则 (59)第七章金属结构制作工程 (64)第八章构筑物及其他工程 (69)第九章装饰工程 (75)第一节楼地面工程说明 (75)第二节墙、柱面工程说明 (79)第二节墙、柱面工程计算规则 (82)第三节顶棚工程说明 (87)第三节顶棚工程计算规则 (88)第四节油漆、涂料及裱糊工程说明 (90)第四节油漆、涂料及裱糊计算规则 (91)第五节配套装饰项目说明 (98)第十章施工技术措施项目 (104)施工技术措施项目说明 (104)说明一、2003版《山东省建筑工程消耗量定额》总说明及章节说明,字体采用楷体;二、2003版《山东省建筑工程消耗量定额》子目补充说明,字体采用楷体;且每条开头加注:○子○目○补○充○说○明:◆;三、山东省建筑工程计算规则(DXD GZ37-101-2002),字体采用华文行楷;四、《山东省建筑工程消耗量定额综合解释》(2004年7月),字体采用方正姚体,且每条开头加注:○解○释1-1:。

五、《山东省建筑工程消耗量定额补充册》(2006年10月)。

六、山东省建筑工程计价依据综合解释(2006年10月),字体采用方正姚体,且每条开头加注:○综○合○解○释1-1:。

注:已依据2004年7月《山东省建筑工程消耗量定额》补充定额、2006年10月《山东省建筑工程消耗量定额补充册》调整、勘误。

2003版定额综合解释

2003版定额综合解释

2003 版定额综合解释(第一期)(安装部分)1. 安装工程超高增加费能否采用简便的方法计取?答:可以。

超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:0.5%〜2%),并以其为基数,按主册相应费率计算超高增加费。

不发生超高的工程不得计取超高增加费。

例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000X1%< 33%=264 (元),其中人工工资264元。

2. 按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。

3. 电气安装工程定额只包括10KV 以下的内容,10Kv 以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。

4. 电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。

执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘0.2 系数。

其后各级照明供电回路不再重复计算。

住宅小区的每幢楼宇用电,由小区变电所供电,可按小区变电所低压配电屏输出的照明供电回路计算“照明供电回路系统调试”的回路数。

例1 :某综合楼变电所由六台低压配电屏输出的照明供电回路共42 路,均用三相自动空气开关控制,则该综合楼“照明供电回路系统调试”共有42 个系统,用三相自动空气开关控制,定额应乘0.2 系数。

浙江省建筑工程预算定额综合说明(03版)

浙江省建筑工程预算定额综合说明(03版)

浙江省建筑工程预算定额(2003版)综合说明(二)(建筑工程)1. 满堂基础下翻梁的土方工程量如何计算?答:应按下翻梁砖模外侧的宽度,乘砖模外侧的长度,再乘满堂基础垫层底至下翻梁垫层底的深度以m3;计算。

2.在打现场预制方桩时,如采纳轨道平车供桩的,可否按第四章()说明六第6条规定执行?答:采纳轨道平车供桩的,运距在500m之内时,可按Ⅱ类构件运距在1km之内的运输定额,乘系数计算。

即定额〔4-415 —(4-416×4)〕×3. 现拌泵送混凝土按商品泵送混凝土定额执行时,如何计算搅拌费和泵送费?答:现场搅拌泵送混凝土,执行商品泵送混凝土定额时,除混凝土单价按现场搅拌泵送混凝土组价外,应另行增加搅拌费元/10m3(其中人工费52元、机械费44元),泵送费元/10m3(其中人工费10元、机械费40元),檐精湛过60m时,±0.00m以上部份的混凝土每增高10m之内,增加5%泵送费,人工费、机械费同步伐整。

4.如何正确执行定额中规定的钢筋长度计算规那么?答:定额中钢筋长度的规定,是按常规施工工艺计算的,当设计(标准)有规按时,应按设计(标准)规定计算,当设计不明确时,可按定额规定计算。

5. 上册(P. 200)定额4-401地下持续墙钢筋网片的就位、安放定额基价是不是有误?答:该定额的基价(1593元/t)有误,应改成184元/t,其中机械费改成元,交流电焊机改成台班,履带式起重机改成台班。

6. 下册(P. 40)定额10-14八、10-149单独大理石扶手的基价是不是有误?答:有误,更正如下:材料中的圆钢φ10之内原单位t改成kg、原单价元改成元。

定额子目10-148 原基价3789元改成1492元,材料费元改成元。

定额子目10-149 原基价4258元改成1961元,材料费原元改成元。

7. 墙面镶贴块料面的定额子目中,未含基层抹底灰的工料费用,应如何计算?答:镶贴块料面的抹底灰定额,按以下补充子目计价:墙面抹水泥砂浆底灰工作内容:清理、湿润基层,调运砂浆,刷浆、抹灰,打扫落地灰等全进程。

03消耗量定额解释

03消耗量定额解释

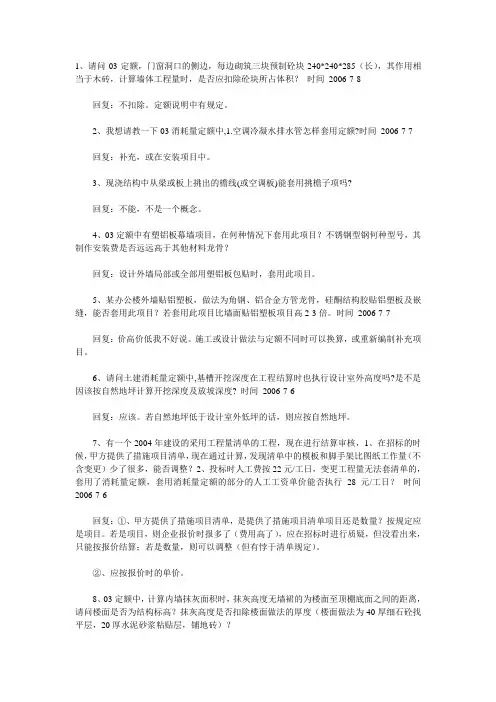

1、请问03定额,门窗洞口的侧边,每边砌筑三块预制砼块240*240*285(长),其作用相当于木砖,计算墙体工程量时,是否应扣除砼块所占体积?时间2006-7-8回复:不扣除。

定额说明中有规定。

2、我想请教一下03消耗量定额中,1.空调冷凝水排水管怎样套用定额?时间2006-7-7回复:补充,或在安装项目中。

3、现浇结构中从梁或板上挑出的檐线(或空调板)能套用挑檐子项吗?回复:不能,不是一个概念。

4、03定额中有塑铝板幕墙项目,在何种情况下套用此项目?不锈钢型钢何种型号,其制作安装费是否远远高于其他材料龙骨?回复:设计外墙局部或全部用塑铝板包贴时,套用此项目。

5、某办公楼外墙贴铝塑板,做法为角钢、铝合金方管龙骨,硅酮结构胶贴铝塑板及嵌缝,能否套用此项目?若套用此项目比墙面贴铝塑板项目高2-3倍。

时间2006-7-7回复:价高价低我不好说。

施工或设计做法与定额不同时可以换算,或重新编制补充项目。

6、请问土建消耗量定额中,基槽开挖深度在工程结算时也执行设计室外高度吗?是不是因该按自然地坪计算开挖深度及放坡深度? 时间2006-7-6回复:应该。

若自然地坪低于设计室外低坪的话,则应按自然地坪。

7、有一个2004年建设的采用工程量清单的工程,现在进行结算审核,1、在招标的时候,甲方提供了措施项目清单,现在通过计算,发现清单中的模板和脚手架比图纸工作量(不含变更)少了很多,能否调整?2、投标时人工费按22元/工日,变更工程量无法套清单的,套用了消耗量定额,套用消耗量定额的部分的人工工资单价能否执行28元/工日?时间2006-7-6回复:①、甲方提供了措施项目清单,是提供了措施项目清单项目还是数量?按规定应是项目。

若是项目,则企业报价时报多了(费用高了),应在招标时进行质疑,但没看出来,只能按报价结算;若是数量,则可以调整(但有悖于清单规定)。

②、应按报价时的单价。

8、03定额中,计算内墙抹灰面积时,抹灰高度无墙裙的为楼面至顶棚底面之间的距离,请问楼面是否为结构标高?抹灰高度是否扣除楼面做法的厚度(楼面做法为40厚细石砼找平层,20厚水泥砂浆粘贴层,铺地砖)?回复定额没有说的很清,就按结构标高(而不是建筑标高或实际施工标高)。

山东03定额有关解释(有壁式柱解释)

山东03定额有关解释(有壁式柱解释)

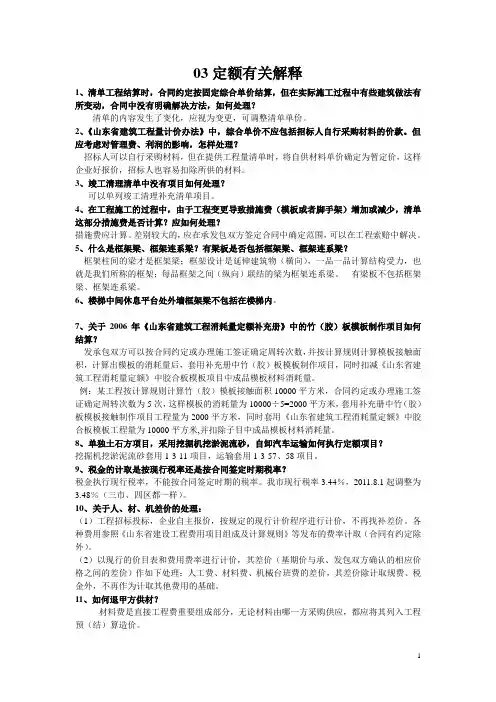

03定额有关解释1、清单工程结算时,合同约定按固定综合单价结算,但在实际施工过程中有些建筑做法有所变动,合同中没有明确解决方法,如何处理?清单的内容发生了变化,应视为变更,可调整清单单价。

2、《山东省建筑工程量计价办法》中,综合单价不应包括招标人自行采购材料的价款。

但应考虑对管理费、利润的影响,怎样处理?招标人可以自行采购材料,但在提供工程量清单时,将自供材料单价确定为暂定价,这样企业好报价,招标人也容易扣除所供的材料。

3、竣工清理清单中没有项目如何处理?可以单列竣工清理补充清单项目。

4、在工程施工的过程中,由于工程变更导致措施费(模板或者脚手架)增加或减少,清单这部分措施费是否计算?应如何处理?措施费应计算。

差别较大的,应在承发包双方签定合同中确定范围,可以在工程索赔中解决。

5、什么是框架梁、框架连系梁?有梁板是否包括框架梁、框架连系梁?框架柱间的梁才是框架梁;框架设计是延伸建筑物(横向),一品一品计算结构受力,也就是我们所称的框架;每品框架之间(纵向)联结的梁为框架连系梁。

有梁板不包括框架梁、框架连系梁。

6、楼梯中间休息平台处外墙框架梁不包括在楼梯内。

7、关于2006年《山东省建筑工程消耗量定额补充册》中的竹(胶)板模板制作项目如何结算?发承包双方可以按合同约定或办理施工签证确定周转次数,并按计算规则计算模板接触面积,计算出模板的消耗量后,套用补充册中竹(胶)板模板制作项目,同时扣减《山东省建筑工程消耗量定额》中胶合板模板项目中成品模板材料消耗量。

例:某工程按计算规则计算竹(胶)模板接触面积10000平方米,合同约定或办理施工签证确定周转次数为5次,这样模板的消耗量为10000÷5=2000平方米,套用补充册中竹(胶)板模板接触制作项目工程量为2000平方米,同时套用《山东省建筑工程消耗量定额》中胶合板模板工程量为10000平方米,并扣除子目中成品模板材料消耗量。

8、单独土石方项目,采用挖掘机挖淤泥流砂,自卸汽车运输如何执行定额项目?挖掘机挖淤泥流砂套用1-3-11项目,运输套用1-3-57、58项目。

建筑山东省03消耗量定额解释

建筑山东省03消耗量定额解释

山东省03消耗量定额解释第一章土石方工程1、混凝土垫层的工作面宽度按支挡土板的工作面宽度计算,系指垫层厚度小于200mm 的情况;垫层厚度大于200mm时,其工作面宽度按混凝土基础计算。

2、计算土方放坡深度时,不计算基础垫层的厚度,系指垫层厚度小于200mm的情况;垫层厚度大于200mm时,土方放坡深度应计算基础垫层的厚度。

3、计算土方放坡时,放坡交叉处的重复工程量,不予扣除。

若单位工程中计算的沟槽工程量超出大开挖工程量时,应按大开挖工程量,执行地坑开挖的相应子目。

4、爆破岩石的允许超挖量,系指在槽坑的四周及底部共五个方向,不论实际超挖量大小,一律按允许超挖量计算。

5、各种检查井和排水管道接口等处,因加宽工作面而增加的土(石)方工程量不计算,但底面积大于20m2的井池,按定额相应规定计算。

6、回填灰土:(1)槽坑回填,按定额1-4-12、13子目,每定额单位增加人工3.12工日,3:7灰土10.1m3。

灰土配合比不同,可以换算,其他不变。

(2)地坪回填,执行2-1-1垫层子目。

7、场地平整,系指建筑物所在现场厚度300mm以内的就地挖、填及平整。

若挖填土方厚度超过300mm时,挖填土方工程量按相应规定计算,但仍应计算场地平整。

第二章地基处理与防护工程1、灰土垫层及填料加固夯填灰土就地取土时,应扣除灰土配比中的粘土。

2、柱间条形基础垫层,按柱基础(含垫层)之间的设计净长度计算。

3、预制混凝土桩在桩位半径15m范围内的移动、起吊和就位,已包括在打桩子目内。

超过15m时的场内运输,按定额第十章第三节构件运输1km以内子目的相应规定计算。

4、预制混凝土桩的送桩深度,按设计送桩深度另加0.50m计算。

5、预制混凝土桩截桩长度小于1m时,不扣减相应桩的打桩工程量;大于1m时,其超过部分按实扣减打桩工程量,但不扣减桩体及运输的工程量。

6、预制混凝土桩凿桩头,按桩体高40d(d为桩体主筋直径,主筋直径不同时取大者)乘以桩体断面面积,以立方米计算。

山东省2003年定额说明及定额工程量计算规则

2003年山东省的定额说明及定额工程量计算规则主要包括两个方面的内容,分别是定额说明和定额工程量计算规则。

下面将详细介绍这两个方面的内容。

一、定额说明定额说明是对于各项工程工作的定额进行解释和说明,包括工程定额的名称、编码、施工工艺、工程构造、材料、工人工时等方面的内容。

定额说明的目的是为了规范工程施工,提高效益和质量,并为施工人员提供参考。

具体来说,定额说明包含以下几个方面的内容:(一)定额编码和工程定额的名称:每个工程定额都有唯一的编码,并有相应的名称,通过编码和名称可以快速找到对应的工程定额。

(二)施工工艺和工程构造:定额说明中会详细介绍施工该项工程所需的工艺方法和工程构造方式,以确保施工过程的科学性和合理性。

(三)材料要求:定额说明中会列明该项工程所需的材料种类、规格、数量等要求,包括原材料和辅助材料。

(四)工人工时:定额说明还会明确该项工程所需的工人数量和工作时间等要求,以便施工人员合理安排工程进度和配备工人。

定额工程量计算规则是根据工程实际情况和定额说明,按照一定的计算公式计算出工程项目的工程量和相关指标的规定。

定额工程量计算规则的制定是为了准确合理地计算工程量,帮助项目管理和验收。

具体来说,定额工程量计算规则包括以下几个方面的内容:(一)工程量计算公式:定额工程量计算规则中会列出不同工程项目的计算公式,根据实际情况和定额说明,利用相应的计算公式计算出工程量。

(二)工程量计算指标规定:定额工程量计算规则中还会规定一些工程量的指标,如单位工程量、总工程量等,以明确计算的依据和标准。

(三)计算方法和步骤:定额工程量计算规则还会详细介绍计算的方法和步骤,以帮助施工人员正确进行计算工作。

总结起来,2003年山东省的定额说明及定额工程量计算规则主要是为了规范工程施工,提高效益和质量,并为施工人员提供参考。

定额说明从名称、编码、施工工艺、工程构造、材料、工人工时等方面对工程定额进行解释和说明。

定额工程量计算规则则是根据工程实际情况和定额说明,按照一定的计算公式计算出工程项目的工程量和相关指标的规定。

山东建筑定额说明计算规则解释03版

山东建筑定额说明计算规则解释03版
一、定额说明
1.施工建筑物的使用性能及技术要求,例如建筑物的承载力、抗震性
能等;
2.各种材料的使用标准和要求,包括建筑材料的质量、规格、用量等;
3.施工工艺和施工规范,包括建筑物的施工工艺、施工工艺要求等;
4.施工组织和管理要求,为施工单位提供施工组织和管理的参考。

定额说明的目的是为了确保建筑工程的质量和安全,提高建筑工程的
施工效率,同时也为建筑方提供了合理的预算基础。

二、计算规则
1.工程量计算规则,根据定额说明的要求,按照一定的计算公式进行
工程量的计算,包括主要材料的用量计算、工程构件的尺寸计算等;
2.费用计算规则,根据工程量的计算结果,按照一定的费用计算公式
进行费用的计算,包括施工人工费、材料费、设备租赁费等。

计算规则的目的是为了使建筑工程的预算准确、合理,并为建筑工程
的施工管理提供依据。

三、解释说明
1.解释定额说明中的专业术语和表述,使施工单位能够准确理解和应用;
2.解释计算规则中的具体计算方法和公式,使施工单位能够正确进行
工程量计算和费用计算;
3.阐述定额说明和计算规则的应用范围和限制,使施工单位能够正确
理解和应用。

解释说明的目的是为了使施工单位能够正确理解和应用山东建筑定额,并为建筑工程的施工管理提供支持。

总结起来,山东建筑定额说明、计算规则和解释是一套标准化的规定
和解释,旨在规范山东地区建筑工程的预算和施工管理。

通过定额说明的
详细描述、计算规则的准确计算和解释说明的解释阐述,实现了建筑工程
预算准确、合理,施工管理规范和建筑工程质量保证的目标。

山东省03消耗量定额各种说明及计算规则整合

山东消耗量定额及综合解释目录山东消耗量定额及综合解释 (4)总说明 (4)工程量计算规则 (5)其他有关说明 (5)第一章土石方工程 (7)说明 (7)工程量计算规则 (8)定额解释 (11)综合解释(2006.10) (11)综合解释(2008.11) (12)第二章地基处理与防护工程 (13)说明 (13)工程量计算规则 (14)定额解释 (15)综合解释(2006.10) (15)第三章砌筑工程 (17)说明 (17)工程量计算规则 (18)定额解释 (20)综合解释(2006.10) (20)综合解释(2008.11) (21)第四章钢筋及混凝土工程 (22)说明 (22)工程量计算规则 (22)定额解释 (25)综合解释(2006.10) (27)第五章门窗及木结构工程 (29)说明 (29)工程量计算规则 (30)定额解释 (30)综合解释(2006.10) (31)第六章屋面、防水、保温及防腐工程 (32)说明 (32)工程量计算规则 (33)定额解释 (35)综合解释(2006.10) (35)第七章金属结构制作工程 (37)说明 (37)工程量计算规则 (37)定额解释 (37)综合解释(2006.10) (38)第八章构筑物及其他工程 (39)说明 (39)工程量计算规则 (39)定额解释 (41)第九章装饰工程 (43)第一节楼地面工程 (43)说明 (43)工程量计算规则 (43)定额解释 (43)综合解释(2006.10) (44)第二节墙柱面工程 (46)说明 (46)工程量计算规则 (47)定额解释 (48)综合解释(2006.10) (49)综合解释(2008.11) (49)第三节顶棚工程 (51)说明 (51)工程量计算规则 (51)定额解释 (52)综合解释(2006.10) (52)第四节油漆、涂料及裱糊 (53)说明 (53)工程量计算规则 (53)定额解释 (57)第五节配套装饰项目 (59)说明 (59)工程量计算规则 (60)定额解释 (60)综合解释(2008.11) (61)第十章施工技术措施 (63)说明 (63)工程量计算规则 (63)定额解释 (65)综合解释(2006.10) (66)建筑面积计算 (67)一、计算建筑面积的范围 (67)二、不计算建筑面积的范围 (68)三、其他 (68)综合解释(2008.11) (69)山东消耗量定额及综合解释总说明一、《山东省建筑工程消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》的基础上,依据国家现行有关工程建设标准,结合我省的实际情况编制的。

03定额综合解释

1. 满堂基础下翻梁的土方工程量如何计算?答:应按下翻梁砖模外侧的宽度,乘砖模外侧的长度,再乘满堂基础垫层底至下翻梁垫层底的深度以m3;计算。

2.在打现场预制方桩时,如采用轨道平车供桩的,可否按第四章(P.99)说明六第6条规定执行?答:采用轨道平车供桩的,运距在500m以内时,可按Ⅱ类构件运距在1km以内的运输定额,乘系数0.70计算。

即定额〔4-415 —(4-416×4)〕×0.73. 现拌泵送混凝土按商品泵送混凝土定额执行时,如何计算搅拌费和泵送费?答:现场搅拌泵送混凝土,执行商品泵送混凝土定额时,除混凝土单价按现场搅拌泵送混凝土组价外,应另行增加搅拌费96.00元/10m3(其中人工费52元、机械费44元),泵送费54.00元/10m3(其中人工费10元、机械费40元),檐高超过60m时,±0.00m以上部分的混凝土每增高10m以内,增加5%泵送费,人工费、机械费同步调整。

4.如何正确执行定额中规定的钢筋长度计算规则?答:定额中钢筋长度的规定,是按常规施工工艺计算的,当设计(规范)有规定时,应按设计(规范)规定计算,当设计不明确时,可按定额规定计算。

5. 上册(P. 200)定额4-401地下连续墙钢筋网片的就位、安放定额基价是否有误?答:该定额的基价(1593元/t)有误,应改为184元/t,其中机械费改为157.33元,交流电焊机改为0.139台班,履带式起重机改为0.077台班。

6. 下册(P. 40)定额10-148、10-149单独大理石扶手的基价是否有误?答:有误,更正如下:材料中的圆钢φ10以内原单位t改为kg、原单价2299.00元改为2.299元。

定额子目10-148 原基价3789元改为1492元,材料费3689.54元改为1392.83元。

定额子目10-149 原基价4258元改为1961元,材料费原4144.04元改为1847.33元。
