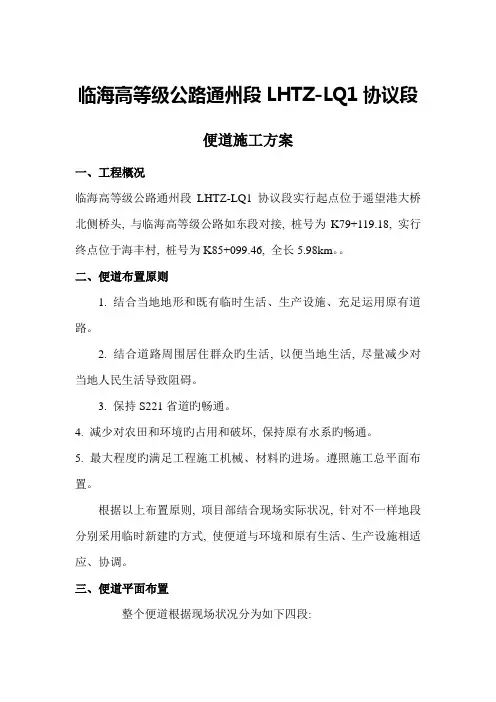

临海高等级公路通州段LHTZ-LQ1协议段便道施工方案一、工程概况临海高等级公路通州段LHTZ-LQ1协议段实行起点位于遥望港大桥北侧桥头, 与临海高等级公路如东段对接, 桩号为K79+119.18, 实行终点位于海丰村, 桩号为K85+099.46, 全长5.98km。

二、便道布置原则1. 结合当地地形和既有临时生活、生产设施、充足运用原有道路。

2. 结合道路周围居住群众旳生活, 以便当地生活, 尽量减少对当地人民生活导致阻碍。

3. 保持S221省道旳畅通。

4. 减少对农田和环境旳占用和破坏, 保持原有水系旳畅通。

5. 最大程度旳满足工程施工机械、材料旳进场。

遵照施工总平面布置。

根据以上布置原则, 项目部结合现场实际状况, 针对不一样地段分别采用临时新建旳方式, 使便道与环境和原有生活、生产设施相适应、协调。

三、便道平面布置整个便道根据现场状况分为如下四段:1.遥望港大桥(K79+119.18~K79+600.22)段2、该段计划在滩涂段落进行围堰施工, 并在桥左侧填筑施工便道, 便道高度高出滩涂2m。

3、K79+600.22~K80+380段该段计划运用左侧现实状况海防大堤修筑7m宽施工便道。

4、K80+380~K85+099.46段该段计划在公路主线左侧修建一条7m宽旳施工便道。

施工便道设置详见附图: 《施工便道平面布置图》(附图1)和《施工便道横断面图》(附图2)。

四、便道横断面及构造层设计主线施工便道总宽7m, 净宽6m, 便道从80m征地线向内先开挖排水沟, 排水沟上口宽2m、下口宽1m、沟深1m, 然后向内保证1m 护坡道, 再施工便道, 便道内侧与主线之间也需开挖临时排水沟, 位置根据主线填土高度和现场状况确定, 尺寸同外侧排水沟。

施工便道路面构造层采用: 3cm磨耗层+20cm泥灰结碎石+30cm4%灰土处理(分两层施工), 并每200m设一处会车道, 会车道向主线侧拓宽, 长7m, 宽3m。

便道施工方案

便道施工方案

便道施工方案便道施工方案(一)一、工程概况我单位承建的疏港路A标。

起点桩号:0k+000,终点桩号:2k+350,全长2.35公里,其中有涵洞4二、1.2.1.2.3.4.5.四、便道路面施工方案本便道采用2层20CM的石灰土路面结构形式。

3、便道的施工及养护1、清表及填前处理先清除便道内树木、垃圾及有机物残渣,然后在便道两侧开挖边沟,并进行原地面碾压,特殊地段进行掺灰翻晒碾压,结合农田水系,在必要的地方设置排水设施。

2、第一层灰土填筑采用主线清表土掺加8%石灰,用中拖旋耕粉碎后,在含水量适中时碾压,要求先用振动压路机静压,整平后再用三轮压路机碾压,以表面不出现明显的轮迹为准。

3、第二层灰土填筑1~2遍。

42~3层8% 561序控制,2)工序管理制定严格的自检、专检制度。

每道工序自检合格后上报监理工程师检验,检验合格后方可进入下道工序施工。

3)实行责任制实行质量目标管理,自经理、总工、专业工程师、业务部门直至生产班组,执行三级质量责任制。

六、安全保证体系1、严格执行国家的安全法规,坚持“管生产必须管安全”的基本原则,加强参战员工的安全意思。

2、设置专职安全员,加强工地安全巡查。

如有违反安全条例者,坚决制止并严肃处理,杜绝违法施工。

3、经济责任保证:在工程承包中,将安全因素考虑其中,对班组实行奖惩。

41234便道施工方案(二)一、工程概况本工程位于广州市科学城科翔路以南、科珠路以西,地块号KXC-E2-2。

因基础采用桩基础施工方法,而原施工道路场地为回填不久的松散土层,回填土层较厚,打桩机械、桩头及运输车辆无法进入。

本工程工期紧,又适逢雨季,为保证工期,建议修建一条临时施工道路,采用挖除表层松土,回填建筑垃圾,压路机压实的施工方法进行加固。

经现场实地勘察,为满足施工需要,要修建一条长210米,宽4.5米的临时道路。

具体位置见附图。

二、施工方案1、路基开挖开挖前在路基上放样,撒好道路边线,使路基施工范围一目了然。

施工便道及保通施工方案

施工便道及保通施工方案

施工便道及保通施工方案一、施工便道规划1.施工便道的位置应适当远离施工现场,以避免对施工作业造成干扰和危险。

2.施工便道的宽度应根据施工车辆的尺寸和通行需求进行规划。

通常情况下,小型车辆的施工便道宽度可为3米,大型车辆的施工便道宽度应为4米以上。

3.施工便道的长度应根据施工现场的具体情况进行规划。

一般情况下,施工便道的长度应超过施工区域的长度,以允许车辆在便道上进行转弯等操作。

4.施工便道的路面应进行硬化处理,以提高便道的承重能力和耐久性。

常用的路面处理方法包括铺设砂石、碎石或水泥路面等。

二、施工便道的建设1.清理施工便道:在施工便道建设开始之前,应对原有的地面进行清理,包括清除杂草、残渣和障碍物等。

2.路面处理:根据便道的规划要求,对便道进行路面处理,如铺设砂石、碎石或水泥路面等。

3.路面标线:根据施工便道的需求,对施工便道进行标线,以指示车辆的通行方向和区域。

4.安装指示牌:在施工便道的入口处和交叉口等重要位置,安装指示牌,以提醒车辆注意安全和施工现场。

三、施工便道的保通1.交通管制:在施工便道使用期间,通过设置交通标志、阻挡物、警示灯等措施,对便道进行交通管制,以确保施工区域的安全。

2.巡视监控:定期巡视施工便道,检查路面的平整度和路面标线的清晰度,并及时进行维护和修复。

3.警示提醒:在施工便道的入口处和交叉口等位置,设置警示牌和提醒标志,提醒驾驶员注意速度、礼让施工车辆和行人等。

4.清理维护:定期清理施工便道上的杂草、残渣和障碍物,以保持便道的整洁和通畅。

5.紧急事故处理:建立紧急事故处理机制,配备专业人员和设备,以保证在发生紧急事故时能够及时处置和救援。

以上就是施工便道及保通施工方案,通过合理规划施工便道的位置、宽度和长度,进行路面处理和标线,设置指示牌和警示提醒,以及定期清理维护和建立紧急事故处理机制,能够有效提高施工便道的安全性和通行效率。

同时,要加强对施工便道的巡视监控,及时发现问题并进行维护修复,以确保施工便道的良好状态,为施工作业提供良好的条件。

施工便道专项施工方案

施工便道专项施工方案

施工便道专项施工方案一、项目背景施工便道是指在施工现场为了方便施工,保证施工人员和设备的安全而设置的临时道路。

在施工现场,如果没有专门的施工便道,将会导致人员和设备的混杂,增加了施工难度,同时也会增加施工过程中的安全隐患。

因此,制定施工便道专项施工方案,对于保证施工进度和施工安全具有重要意义。

二、施工便道规划1.设计施工便道路径:根据施工现场地形和施工工艺流程,确定施工便道的路径。

确保便道的通畅、安全、便捷。

2.标识施工便道:在便道的入口和出口处进行标识,确保施工人员和设备能够清晰地识别出便道的位置,并保证其他未参与施工的人员和车辆不进入便道区域。

3.划定便道范围:根据施工便道的宽度和长度,使用醒目的标识物(如锥形标识牌、警示带等)进行标示,明确便道的范围。

三、施工便道建设1.清理便道路径:在施工便道的路径上清理杂草、石块和其他障碍物,确保便道的平整和干净。

2.铺设便道材料:选择适合的材料,如铺设砾石、沥青或是混凝土等,进行便道的铺设。

在材料铺设过程中,确保便道的均匀和平整,保证便道的承重能力满足施工需求。

3.设置便道标识:在便道的两侧设置标识牌,指示施工人员和设备沿着便道行驶,并确保标识牌的清晰和稳固。

四、施工便道管理1.便道安全巡查:定期进行巡查,确保便道的环境整洁、无障碍物和安全隐患。

2.便道维护:及时修复便道出现的损坏或破损,保持便道的平整和良好状态。

3.便道通行管理:负责监督和管理施工人员和设备在便道上的通行,避免不必要的交通事故和堵塞现象的发生。

五、施工便道施工人员培训1.对施工便道使用方法进行培训:培训施工人员关于施工便道的使用方法、注意事项和安全知识,确保施工人员能够正确地使用便道,并防止因不正确使用而引发的安全事故。

六、施工便道专项施工方案审核和审批依据相关规定,施工便道专项施工方案应由相关部门进行审核和审批,确保方案的合理性和可行性。

以上是施工便道专项施工方案的基本内容,通过科学的规划、建设和管理,能够有效提高施工效率,保障施工安全。

便道施工方案

便道施工方案

便道施工方案引言概述:便道是道路交通中的重要组成部份,其施工方案的合理性直接关系到道路的安全性和通行效率。

本文将详细介绍便道施工方案的五个部份,包括材料选择、施工工艺、排水系统、交通安全和环保措施。

一、材料选择:1.1 道路基层材料:选择合适的道路基层材料,如砂石、碎石等,确保基层的稳定性和承载能力。

1.2 道路面层材料:根据道路的使用情况和环境要求,选择适合的道路面层材料,如沥青混凝土、水泥混凝土等,保证道路的平整度和耐久性。

1.3 边沟材料:选用耐久性好、抗冲刷能力强的材料,如混凝土、砖石等,确保边沟的排水功能和稳定性。

二、施工工艺:2.1 基层处理:对道路基层进行充分的压实和平整处理,确保基层的稳定性和平整度。

2.2 道路面层施工:采用适当的施工工艺,如摊铺、压实、养护等,确保道路面层的平整度和耐久性。

2.3 边沟施工:按照设计要求,进行边沟的开挖、填筑和抹平等工作,确保边沟的排水功能和稳定性。

三、排水系统:3.1 设计合理的排水系统:根据道路的坡度和降雨量等因素,设计合理的排水系统,包括边沟、雨水口等,确保道路的排水畅通。

3.2 排水设施的施工:按照设计要求,进行排水设施的施工,包括边沟的开挖、雨水口的设置等,确保排水设施的稳定性和功能性。

3.3 排水系统的养护:定期清理排水设施,确保排水系统的畅通性和正常运行。

四、交通安全:4.1 交通标志和标线的设置:根据道路的设计要求和交通规则,合理设置交通标志和标线,提醒驾驶员注意道路状况和交通安全。

4.2 施工期间的交通管制:在施工期间,采取合理的交通管制措施,如暂时交通标志、交通警示灯等,确保施工区域的交通安全。

4.3 道路使用后的交通安全:定期检查和维护道路,确保道路的平整度和交通安全,如修补路面破损、清理道路障碍物等。

五、环保措施:5.1 垃圾处理:施工过程中,及时清理施工现场的垃圾和废弃物,保持环境整洁。

5.2 污水处理:对施工过程中产生的污水进行合理处理,如沉淀池、过滤设备等,确保不对环境造成污染。

河底施工便道专项方案

河底施工便道专项方案

一、工程概况本工程位于XX河段,旨在为河底施工提供临时通道,确保施工顺利进行。

便道全长XX米,宽XX米,路面采用混凝土浇筑,路面厚度XX厘米。

施工期间,需确保便道安全、稳定、耐用,满足施工需求。

二、施工方案1. 施工工艺流程(1)测量放线:根据设计图纸,确定便道位置,进行测量放线,确保便道位置准确。

(2)土方开挖:按照设计要求,进行土方开挖,确保便道基础平整。

(3)地基处理:对便道基础进行压实、平整,保证地基承载力。

(4)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保路面平整、坚固。

(5)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。

2. 施工准备(1)人员组织:成立便道施工小组,明确各岗位责任,确保施工顺利进行。

(2)材料准备:备足水泥、砂石、钢筋等原材料,确保施工过程中材料供应充足。

(3)设备准备:准备挖掘机、搅拌机、运输车等设备,确保施工效率。

3. 测量放线(1)使用全站仪进行测量放线,确保便道位置准确。

(2)在便道两侧设置控制点,以便后续施工过程中对便道位置进行复核。

4. 土方开挖(1)按照设计要求,进行土方开挖,确保便道基础平整。

(2)对开挖出的土方进行分类堆放,便于后续施工使用。

5. 地基处理(1)对便道基础进行压实,确保地基承载力。

(2)对地基进行平整,保证路面施工质量。

6. 混凝土浇筑(1)按照设计要求,进行混凝土浇筑,确保路面平整、坚固。

(2)混凝土浇筑过程中,严格控制浇筑厚度,确保路面平整度。

7. 养护(1)混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。

(2)养护期间,避免车辆通行,保证养护效果。

三、质量保证措施1. 严格控制原材料质量,确保混凝土强度满足设计要求。

2. 加强施工过程中的质量控制,确保路面平整、坚固。

3. 对施工人员进行技术培训,提高施工技能。

4. 定期对施工质量进行检查,发现问题及时整改。

四、施工进度计划及保障措施1. 制定详细的施工进度计划,明确各阶段施工任务和时间节点。

便道施工方案

便道施工方案

便道施工方案便道施工方案(一)一、工程概略我单位承建的疏港路 A 标。

起点桩号: 0k+000,终点桩号:2k+350,全长 2.35 公里,此中有涵洞 4 道,中小型桥 3 座。

二、 A标现有便道状况经我市级实地现场观察,A标公里便道交通现状以下1.原便道结构以土路为主2.路面承载能力差三、便道部署原则1.联合当地地形和现有暂时生活,生产设备,立足于原有道路2.相当合道路道路网周边居住民众的生活,方便当地生活尽量减少对当地人民引发生活造成阻挡3.减少对农田和环境的占用和摧毁保持原有水系的环境通畅4.最大限度物业企业知足施工单位机械,资料进场,依据施工总平面部署5.利用当地能用资源做到节俭资源依据以上摆放部署原则我部联合现场实质状况,针对不一样地段分别采纳暂时新建方式使便道与环境和生活原有生产设备相适应协调便道迈向:便道在主路线左侧四、便道路面施工方案本便道采纳 2 层 20CM的石灰土路面结构形式。

3、便道的施工及保养1、清表及填前办理先消除便私记内树木、垃圾及氯化物残渣,而后在便道双侧开挖边沟,并进行原地面碾压,特别近似地段进行掺灰翻晒碾压,联合农田水系,在用途的地方设置设备排水设备。

2、第一层灰土填筑采纳主线清表土掺加 8%石灰,用中曾拖旋耕粉碎后,在含水量适中时压扁,要求先用振动压路机静压,整平后再用三轮压路机以后碾过,以表面不用然出现显然的轮迹为准。

3、第二层灰土填筑利用排水渠主线暂时窨井或取土坑土方,保证碾压厚度为20cm,并掺入 5%石灰,相同进行晾晒粉碎,在含水量适中时,先用振动压路机压实,整平后用三轮压路机碾压,布季振动压路机碾压1~2 遍。

4、河(鱼)塘地段便道办理河塘、鱼塘地段的便道,超出常水位 1.0m 以上,水面以下用素土回填,水面以上先填 2~3 层 8%灰土,而后填筑 5%灰土。

施工要求同上。

5、便道在灰土做好后尽量少尽量防止重车在上边行驶,同时成功进行洒水保养,在过程中随时修理好各样要素造成的缺点,保证其整条在整个施工整个过程时期的功能。

公路工程修建便道施工(3篇)

公路工程修建便道施工(3篇)

第1篇在公路工程建设过程中,施工便道起着至关重要的作用。

它不仅为施工人员提供了便捷的运输通道,而且保障了沿线群众的生产生活不受影响。

因此,合理规划、科学施工便道是公路工程建设中的一项重要工作。

一、便道规划1. 便道设置原则(1)充分利用永久性道路和桥梁,桥梁施工便道宜建在永久用地范围内。

(2)施工便道分为主(干)线和次(引入)线,施工主干线尽可能靠近标段各主要工点,引入线以直达用料地点为原则。

(3)尽量避免与既有铁路线、公路平面交叉,便道干线不宜占用路基,特殊地段必要时可考虑短期占用路基。

(4)常年使用的便道应设路面,保证晴雨天畅通;若只要求晴天通雨天不通,或一次性使用的便道,可不设路面。

2. 便道技术要求(1)便道分双车道和单车道两种标准。

双车道路基宽度不小于7m,路面宽不小于6m;单车道路基宽度不小于4.5m,路面宽度不小于3.5m。

(2)使道土质路基地段基层为不小于20cm厚的片(碎)石,其面层可为泥结碎石面层。

(3)各场(站、区)、重点工程施工等大型作业区,进出场的便道应根据实际情况进行拓宽。

二、便道施工1. 施工准备(1)对便道施工区域进行地质勘察,了解地质条件,确保便道施工安全。

(2)制定便道施工方案,明确施工流程、施工技术要求、施工进度等。

(3)组织施工队伍,确保施工人员具备相关技能和素质。

2. 施工过程(1)路基施工:根据设计要求,进行路基填筑、压实、平整等工序。

(2)基层施工:在路基施工完成后,进行基层施工,包括基层材料的选择、摊铺、压实等。

(3)面层施工:基层施工完成后,进行面层施工,包括面层材料的选择、摊铺、压实等。

(4)附属设施施工:便道两侧设置排水沟、路肩等附属设施,确保便道排水畅通。

3. 施工管理(1)加强施工现场管理,确保施工安全、文明、有序。

(2)严格执行施工技术规范,确保施工质量。

(3)加强施工进度管理,确保便道施工按计划进行。

(4)加强与相关部门的沟通协调,确保便道施工顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

便道施工方案
一、项目背景
便道是指道路两侧供行人通行的区域,它在城市交通中起到了重要的作用。

为了确保便道的安全和舒适度,进行便道施工是必要的。

本文将详细介绍便道施工方案,包括施工目的、施工内容、施工步骤和施工时间等。

二、施工目的
1. 提升便道的使用安全性:通过施工,对便道进行整修,修复损坏的路面、人行道和路灯等,确保行人在便道上的安全。

2. 提高便道的通行舒适度:通过施工,改善便道的平整度和硬度,减少行人行走时的不适感,提升通行舒适度。

3. 美化城市环境:通过施工,对便道进行绿化、美化,增加绿植和景观设施,提升城市的美观度。

三、施工内容
1. 路面修复:对便道路面进行修复,包括填补裂缝、修复坑洼等,确保路面平整、无障碍。

2. 人行道修复:对便道人行道进行修复,包括修复破损的砖石、铺设新的人行道砖等,确保行人行走安全。

3. 路灯维护:对便道上的路灯进行维护,包括更换损坏的灯具、修复电路故障等,确保夜间行人的安全。

4. 绿化美化:对便道进行绿化美化,包括种植花草树木、安装景观设施等,提升城市环境质量。

四、施工步骤
1. 施工准备:确定施工计划,编制施工方案,准备所需材料和设备。

2. 路面修复:清理便道路面上的杂物,进行裂缝填补、坑洼修复等工作。

3. 人行道修复:清理人行道上的杂物,修复破损的砖石,铺设新的人行道砖。

4. 路灯维护:检查路灯的工作状态,更换损坏的灯具,修复电路故障。

5. 绿化美化:对便道进行绿化美化,种植花草树木,安装景观设施。

6. 施工清理:清理施工现场,清除垃圾和杂物,保持便道整洁。

五、施工时间
1. 施工开始日期:2022年1月1日
2. 施工结束日期:2022年3月31日
3. 施工时间段:每天上午9点至下午5点,避免影响行人和车辆通行。

六、施工保障措施
1. 安全措施:施工现场设置明显的警示标志,保护施工区域,防止行人和车辆
进入。

2. 交通疏导:在施工期间,设置合理的交通疏导措施,确保行人和车辆通行顺畅。

3. 环境保护:施工过程中,采取措施减少噪音、粉尘和废弃物的产生,保护周
边环境。

4. 施工监督:设立专人负责施工监督,确保施工按照方案进行,保证施工质量。

七、施工预算
根据初步估算,本次便道施工方案预计需要投入100万元,具体预算将在施工前进行详细核算。

八、总结
本文详细介绍了便道施工方案,包括施工目的、施工内容、施工步骤和施工时间等。

通过本次施工,将提升便道的使用安全性和通行舒适度,美化城市环境,为市民提供更好的出行体验。

施工过程中,将采取一系列的保障措施,确保施工安全和环境保护。

预计本次施工预算为100万元,具体预算将在施工前进行详细核算。
