国际工程合同仲裁实务

合集下载

国际工程合同仲裁条款

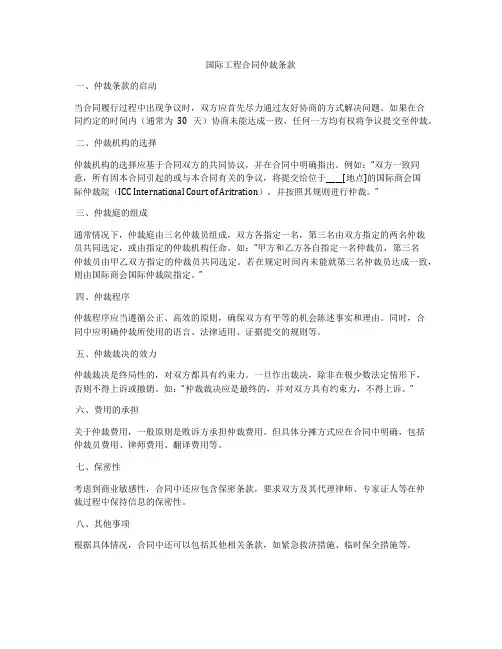

国际工程合同仲裁条款

国际工程合同仲裁条款一、仲裁条款的启动当合同履行过程中出现争议时,双方应首先尽力通过友好协商的方式解决问题。

如果在合同约定的时间内(通常为30天)协商未能达成一致,任何一方均有权将争议提交至仲裁。

二、仲裁机构的选择仲裁机构的选择应基于合同双方的共同协议,并在合同中明确指出。

例如:“双方一致同意,所有因本合同引起的或与本合同有关的争议,将提交给位于_____[地点]的国际商会国际仲裁院(ICC International Court of Aritration),并按照其规则进行仲裁。

”三、仲裁庭的组成通常情况下,仲裁庭由三名仲裁员组成,双方各指定一名,第三名由双方指定的两名仲裁员共同选定,或由指定的仲裁机构任命。

如:“甲方和乙方各自指定一名仲裁员,第三名仲裁员由甲乙双方指定的仲裁员共同选定。

若在规定时间内未能就第三名仲裁员达成一致,则由国际商会国际仲裁院指定。

”四、仲裁程序仲裁程序应当遵循公正、高效的原则,确保双方有平等的机会陈述事实和理由。

同时,合同中应明确仲裁所使用的语言、法律适用、证据提交的规则等。

五、仲裁裁决的效力仲裁裁决是终局性的,对双方都具有约束力。

一旦作出裁决,除非在极少数法定情形下,否则不得上诉或撤销。

如:“仲裁裁决应是最终的,并对双方具有约束力,不得上诉。

”六、费用的承担关于仲裁费用,一般原则是败诉方承担仲裁费用。

但具体分摊方式应在合同中明确,包括仲裁员费用、律师费用、翻译费用等。

七、保密性考虑到商业敏感性,合同中还应包含保密条款,要求双方及其代理律师、专家证人等在仲裁过程中保持信息的保密性。

八、其他事项根据具体情况,合同中还可以包括其他相关条款,如紧急救济措施、临时保全措施等。

解决国际工程承包合同争议

解决国际工程承包合同争议

国际工程承包合同争议解决随着全球化进程的不断推进,我国在国际工程承包领域的参与程度日益加深。

然而,随之而来的合同争议问题也日益突出。

解决国际工程承包合同争议,不仅有助于维护合同双方的合法权益,也有利于我国在国际工程承包市场的声誉和地位。

本文将从协商、调解、仲裁和诉讼四个方面探讨解决国际工程承包合同争议的方法。

一、协商协商是解决国际工程承包合同争议的第一步,也是最为常见和有效的方式。

当合同双方发生争议时,首先应通过友好协商,寻求共识,达成和解。

协商的过程需要注意以下几点:1. 合同双方应保持冷静,客观分析争议的原因和双方的责任。

2. 双方应充分沟通,交换意见,以求达成共识。

3. 合同双方可以寻求第三方的专业意见,以帮助解决争议。

4. 协商结果应书面记录,并由双方签字盖章确认。

二、调解如果协商未能解决争议,调解可以作为下一步的选择。

调解是通过中立第三方(调解员)协助合同双方达成和解的一种方式。

调解的过程需要注意以下几点:1. 选择具备相关专业知识和经验的调解员,以确保调解的公正性和有效性。

2. 调解过程中,双方应充分陈述自己的立场和诉求,同时尊重对方的意见。

3. 调解结果应为双方自愿接受,并在书面协议上签字盖章。

三、仲裁仲裁是解决国际工程承包合同争议的重要方式之一。

合同双方在发生争议时,可以约定仲裁作为解决争议的方式。

仲裁的过程需要注意以下几点:1. 选择公正、独立的仲裁机构,以确保仲裁结果的公正性和权威性。

2. 仲裁过程中,双方应充分陈述事实和证据,以便仲裁委员会作出公正的裁决。

3. 仲裁结果是终局的,双方均应遵守。

四、诉讼诉讼是解决国际工程承包合同争议的最后手段。

当协商、调解和仲裁均未能解决争议时,合同双方可以选择将争议提交至法院进行诉讼。

诉讼的过程需要注意以下几点:1. 选择具有国际管辖权的法院,以确保诉讼的顺利进行。

2. 充分准备诉讼材料,包括证据、证人等,以支持自己的诉求。

3. 注意诉讼时效,以免丧失诉讼权利。

国际工程仲裁案例

国际工程仲裁案例

国际工程仲裁案例
案例:中美合资公司工程纠纷仲裁案
背景:某中美合资公司在进行一项工程项目时,由于双方对于合同条
款的理解存在分歧,导致工程进度受到影响,最终引发了纠纷。

仲裁程序:根据合同条款,双方同意将纠纷提交国际仲裁机构进行解决。

最终,双方选择了国际商会国际仲裁院(ICC)作为仲裁机构,并按照仲裁规则进行了仲裁程序。

仲裁结果:经过仲裁庭的审理,最终仲裁结果如下:
1. 中美合资公司应当按照合同约定的工程进度进行施工,并承担由此
产生的额外费用。

2. 美方公司应当支付中方公司因此产生的额外费用,并承担仲裁费用。

3. 双方应当按照合同约定的方式继续合作,完成工程项目。

意义:该案例充分体现了国际仲裁机构的公正性和权威性,为国际工
程项目的合作提供了有力的保障。

同时,该案例也提醒企业在签订合
同时应当注重条款的明确性和可执行性,以避免因为合同纠纷而导致的损失。

国际工程索赔的方法及案例

国际工程索赔的方法及案例

国际工程索赔的方法及案例国际工程索赔是指在跨国工程项目中,合同双方因为项目执行过程中发生的争议而需要进行索赔的过程。

国际工程索赔可能涉及工程延期、成本增加、品质问题等方面的争议,通常需要借助国际仲裁来解决。

本文将探讨国际工程索赔的方法,并通过一些案例加以说明。

一、国际工程索赔的方法1.仲裁2.诉讼如果在国际工程合同中明确规定了诉讼途径,例如选择在一些国家的法院进行诉讼,则可以通过司法诉讼的方式解决争议。

诉讼相较于仲裁来说程序较为复杂,周期较长,但具有公正、公开等特点。

3.协商协商是一种非正式的解决争议的方法。

当争议发生时,双方可以通过直接对话、会议等方式进行协商,尝试找到满意的解决方案。

协商的优点在于可以减少成本、缩短时间,有利于维护合作关系。

二、国际工程索赔的案例1.苏伊士运河扩建工程纠纷苏伊士运河扩建工程是埃及政府为了提高运河的通行能力而发起的一项庞大工程。

在该工程中,中资公司参与了港口码头的建设。

然而,由于多种原因,项目进度严重滞后,造成了成本增加、工期延误等问题。

中资公司因此向法院提起了诉讼,要求索赔损失。

最后,法院判定中资公司胜诉,获得了巨额赔偿。

2.中缅油气管道项目纠纷中缅油气管道项目是中国与缅甸之间的重要合作项目。

由于工程设计、施工等方面存在争议,导致项目延期、成本增加。

中方与缅方通过协商和仲裁的方式解决争端,最终达成了补偿协议,缅方同意支付中方一定数额的赔偿金。

3.航空工程项目纠纷航空工程项目是一家中国企业与一家外国企业合作开展的国际工程项目。

在该工程中,由于工期延误、施工质量等问题引发争议。

双方在合同中约定了通过国际仲裁解决争议。

最后,国际仲裁庭对争议进行评估,裁定外国企业需向中国企业支付一定金额的赔偿。

综上所述,国际工程索赔可以通过仲裁、诉讼和协商等方式解决。

这些方法在国际工程项目中有各自的优势和适用条件。

通过案例可见,在跨国工程项目中,争议往往不可避免,但合同双方可以通过明确的索赔机制和适用法律法规,以及有效的争议解决方法,实现公正合理的索赔。

仲裁方式解决国际工程合同的优点

仲裁方式解决国际工程合同的优点

仲裁方式解决国际工程合同争议的优点随着全球化的深入推进,国际工程承包业务日益繁荣,相应的合同争议也不断增多。

仲裁作为解决国际工程合同争议的主要方式之一,具有诸多优点。

本文将从以下几个方面阐述仲裁方式解决国际工程合同争议的优点。

一、仲裁方式解决争议的效率高相较于诉讼方式,仲裁程序效率更高。

仲裁机构通常会指定具有专业知识和经验的仲裁员组成仲裁庭,仲裁程序较为灵活,可以根据当事人的需要和实际情况安排仲裁时间和地点。

仲裁程序不受到法院排期和证据收集等问题的影响,因此可以更快地解决争议。

在解决国际工程合同争议中,仲裁的高效率可以降低当事人的时间成本,有利于项目的顺利进行。

二、仲裁方式解决争议的保密性好仲裁程序具有较好的保密性。

仲裁过程和裁决结果一般不会公开,从而可以保护当事人的商业秘密和商业信誉。

在国际工程承包合同中,涉及到大量的技术和经济信息,这些信息对当事人来说具有很高的商业价值。

通过仲裁方式解决争议,可以有效地防止这些信息泄露给竞争对手,保护当事人的利益。

三、仲裁方式解决争议的专业性强仲裁员通常具有丰富的专业知识和实践经验,他们往往精通国际工程承包合同的相关法律法规,熟悉工程建设的流程和惯例。

因此,在解决国际工程合同争议时,仲裁员可以更加准确地理解争议的焦点,更加公正地作出裁决。

此外,仲裁机构一般具有较高的国际知名度,选择知名的仲裁机构可以增加裁决的可信度和执行力。

四、仲裁方式解决争议的灵活性好仲裁程序具有较强的灵活性。

当事人可以根据自己的需要和实际情况,约定仲裁地点、仲裁语言、仲裁程序等。

这有利于当事人更好地参与仲裁程序,提高解决争议的效果。

此外,仲裁程序中,当事人可以充分陈述自己的观点和证据,仲裁员也会充分听取当事人的意见,从而保证了裁决的公正性。

五、仲裁方式解决争议的执行力强仲裁裁决具有较高的执行力。

在国际工程承包合同中,仲裁裁决可以在全球范围内得到承认和执行。

虽然存在一些国家的仲裁裁决承认和执行制度不如其他国家完善,但在大多数国家和地区,仲裁裁决都可以得到有效执行。

国际工程合同争议仲裁

国际工程合同争议仲裁

国际工程合同争议仲裁---仲裁条款鉴于甲方(承包商)与乙方(业主)之间就[具体项目名称]的建设达成的协议,双方同意在合同履行过程中如出现任何争议或索赔,应首先通过友好协商解决。

如果协商未能在[指定天数]天内解决争议,任何一方均有权将争议提交至以下仲裁机构:1. 国际商会(ICC)仲裁院,按照其仲裁规则进行仲裁,或者2. [国家/地区]国际仲裁中心,根据其快速仲裁程序规则进行仲裁。

仲裁地点:[指定城市]法律适用:本合同的解释、效力及争议解决均适用[指定国家/地区]的法律。

语言:仲裁程序应使用[指定语言]进行。

仲裁员:争议应由三名仲裁员组成的仲裁庭裁决。

甲方和乙方各自指定一名仲裁员,第三名仲裁员由已指定的两名仲裁员共同选定,作为首席仲裁员。

最终裁决:仲裁庭的裁决是终局的,对双方均有约束力。

裁决书应当以书面形式作出,并需说明裁决的理由。

费用:除非仲裁庭另有决定,各方应自行承担其仲裁费用,包括律师费、专家费和其他相关费用。

紧急救济:在仲裁程序进行期间,任何一方均可向有管辖权的法院申请临时性保护措施,包括但不限于保全措施。

保密:除非法律另有规定或仲裁庭另有决定,双方及其顾问应保密所有与仲裁程序相关的信息。

通知:任何仲裁通知或其他通信应以书面形式发送至对方在合同中指定的地址。

---以上范本提供了一个基本的框架,但在实际操作中,每份合同的具体情况都有所不同,因此可能需要根据实际情况进行调整。

例如,选择仲裁机构时,需要考虑该机构的专业性、地理位置、费用等因素。

同时,法律适用的选择也应考虑到合同双方的利益平衡以及法律环境的熟悉度。

在国际工程合同中,仲裁条款的设置对于预防和解决争议至关重要。

通过明确约定仲裁的程序和条件,可以为双方提供一个清晰、高效的解决争议的途径,从而避免长时间的诉讼过程和高昂的法律成本。

由于仲裁通常是私密进行的,这也有助于保护双方的商业利益和声誉。

国际工程合同法律案例(3篇)

国际工程合同法律案例(3篇)

第1篇一、案件背景本案涉及的是一家中国承包商与一家美国业主之间的国际工程合同纠纷。

该项目位于美国某城市,主要内容包括新建一栋高层住宅楼及配套设施。

合同总价为5000万美元,工期为24个月。

合同双方于2018年签订合同,并于2019年3月正式开工。

二、合同条款根据合同约定,承包商负责项目的全部施工工作,包括设计、采购、施工和保修等。

业主负责提供项目所需的土地、规划许可等,并支付合同价款。

合同中还明确了以下关键条款:1. 工期延误赔偿:若承包商未能按合同规定的时间完成工程,每延误一天,承包商需向业主支付相当于每日合同价的1%的违约金。

2. 索赔程序:若一方认为对方违约,应向对方发出书面索赔通知,并在发出通知后的30天内提交详细的索赔文件。

3. 争议解决:合同纠纷应通过友好协商解决,若协商不成,则提交国际仲裁机构仲裁。

三、案件经过1. 工程延误:由于设计变更、材料供应延误、施工条件变化等原因,项目进度严重滞后。

截至2021年6月,工程进度仅为60%,延误时间超过6个月。

2. 索赔提出:业主认为承包商未能按合同规定的时间完成工程,向承包商提出了索赔,要求承包商支付延误违约金及额外费用。

3. 承包商答辩:承包商认为延误是由于业主原因造成的,如设计变更频繁、规划许可延误等,因此拒绝支付违约金,并提出反索赔。

4. 仲裁程序:双方协商未果,遂将争议提交国际仲裁机构仲裁。

四、仲裁结果1. 延误原因分析:仲裁庭经过审理,认定项目延误的主要原因是业主方原因,包括设计变更频繁、规划许可延误等。

2. 违约责任认定:仲裁庭认为,尽管承包商在施工过程中存在一定的管理问题,但延误的主要原因在于业主方,因此承包商不应承担全部违约责任。

3. 赔偿金额确定:仲裁庭根据合同条款及实际情况,判决承包商向业主支付部分延误违约金,但金额低于业主提出的索赔金额。

4. 反索赔处理:仲裁庭认为,承包商的反索赔理由成立,判决业主向承包商支付部分额外费用。

国际工程合同承包争议案例

国际工程合同承包争议案例

国际工程合同承包争议案例假设有一家中国建筑公司(以下简称“承包方”)与一家美国开发商(以下简称“业主”)签订了一份关于在美国建设一座大型购物中心的工程合同。

合同约定了工程的范围、质量标准、工期以及价格等关键条款。

在建设过程中,由于原材料价格上涨和设计变更,双方产生了争议。

承包方认为由于原材料价格的上涨超出了其预期范围,根据合同中的“不可抗力”条款,应当对合同价款进行调整。

而业主则认为价格上涨属于正常的市场风险,承包方应在投标时考虑这一因素,因此不同意调整合同价款。

在工程建设过程中,业主要求对部分设计进行变更,这导致了承包方不得不增加额外的工作量。

承包方要求按照变更工作的复杂程度和所需时间追加相应的费用。

但业主认为设计变更是在合理范围内,且合同中已有规定,承包方应无条件执行业主的变更指令。

面对这些争议,双方首先尝试通过协商解决问题。

在协商过程中,承包方提供了详细的成本分析报告,以证明原材料价格上涨对其造成的实际影响;同时,承包方也展示了因设计变更而产生的额外工作量和成本。

业主则聘请了第三方评估机构,对这些数据进行审核。

在经过几轮协商后,双方仍然无法达成一致意见。

随后,承包方依据合同中的仲裁条款,将争议提交至国际商会(ICC)进行仲裁。

仲裁庭在审理案件时,综合考虑了合同条款、双方的实际行为以及国际商事惯例。

最终,仲裁庭作出裁决,认定原材料价格上涨到一定程度确实构成了不可抗力事件,承包方有权要求调整合同价款。

同时,对于设计变更导致的额外工作量,仲裁庭认为业主应当承担相应的费用,但具体数额应根据实际工作量和合理性原则来确定。

通过这个案例,我们可以看到,在国际工程合同承包争议中,以下几点是至关重要的:1. 明确合同条款:合同中应明确规定价格调整机制、设计变更流程以及争议解决方式等关键条款。

2. 保留证据:在合同执行过程中,承包方应详细记录成本变化、工作量增减等情况,以备不时之需。

3. 沟通协商:遇到争议时,双方应首先通过沟通协商寻求解决方案,这有助于维护合作关系并减少争议解决成本。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

28 Lovells
国际仲裁 - 仲裁协议
• 合并审理
– 发包人对承包人的仲裁 – 承包人对发包人的仲裁
• 合并审理或同步审理
29 Lovells
国际仲裁 - 仲裁协议
• 语言
– 文件语言 (如合同、通知、信函和邮件) – 仲裁程序的语言 – “中英文具有同等效力”
国际仲裁 - 仲裁裁决
• 对仲裁裁决的异议
– 在仲裁地提出对裁决的异议 – 根据仲裁地的法律

执行和认可
– 根据纽约公约

• • •
1958年6月10日在纽约制定的《承认及执行外国仲裁裁决公约》
无效的仲裁协议 无权仲裁 程序不公正
– 限制性的异议理由, 如
43 Lovells
国际仲裁 - 仲裁程序
• 案件陈述书
– 请求陈述 – 答辩陈述 (包括或不包括反请求) – 回复陈述 (包括或不包括针对反请求的答辩)
36 Lovells
国际仲裁 - 仲裁程序
• 文件的披露 (普通法系)
– 相关文件 – 持有的,保管的或有能力获取的(in possession, custody and power )
国际工程合同仲裁实务
黄大彰(Terence Wong)
顾问律师 路伟国际律师事务所
简介
• 国际工程中经常发生争议的领域
• 解决争议的方法
• 国际仲裁
2 Lovells
国际工程中经常发生争议的领域
• • • • • • • • • 设计责任 工程延期 违约金 变更 额外费用 期中付款、保留金、最终结算 分包、专业承包 银行保函 索赔通知书
国际工程中经常发生争议的领域
• 期中付款、保留金、最终结算
– 期中付款
• • • • 周期性付款(如“月进度款”) 阶段(里程碑)付款 保留金还是保留金保函? 最终结算支付的延迟
– 保留金
– 最终结算
9 Lovells
国际工程中经常发生争议的领域
• 分包、专业承包
45 Lovells
我们的办事处
中东
迪拜
美国
芝加哥 纽约
欧洲
阿利坎特 阿姆斯特丹 布鲁塞尔 布达佩斯 杜塞尔多夫 法兰克福 汉堡 伦敦 马德里 米兰 莫斯科 慕尼黑 巴黎 布拉格 罗马 华沙 萨格勒布
– 裁决的费用
• • 仲裁庭的费用 仲裁机构的费用
– 败诉方承担所有费用? – 不影响实体权利的和解方案(诉讼费除外)
41 Lovells
国际仲裁 - 仲裁裁决
• 利息
– 利息的计算期间 – 单利还是复利 – 利率
42 Lovells
• 变更
– – – – – 合同初期不完善的设计 有关“现有技术”的资料 施工活动受阻 发包人提出的变更 承包人提出的变更
7 Lovells
国际工程中经常发生争议的领域
• 额外费用
– 因工程延期产生的费用 – 因变更产生的费用 – 因合同当事人违约产生的费用
8 Lovells
• • • 通常较为迅速且费用合理 并非所有国家都设有该法定程序 可在法院挑战裁定员的决定
– 缺点
17 Lovells
解决争议的方法
• 专家认定
– 通常涉及技术性问题的争议 – 缺点
• • 需要专家认定协议 需要通过法院执行
– 优点
• • 对专家的选择权 保密性
18 Lovells

– – – –
例外情况
不自证其罪的特权 法律专业的特权 不影响实体权利的和解方案(without prejudice) 公共利益的特权
37 Lovells
国际仲裁 - 仲裁程序
• 事实证人
– 证明已发生事实的证据 – 对工程的参与

专家证人
– 有关技术事项的争议需要专业知识 – 不一定曾参与工程 – 由仲裁庭或当事人委任
国际工程中经常发生争议的领域
• 索赔通知书
– 索赔的先决条件
12 Lovells
解决争议的方法
• 解决争议的方法
– – – – – – – 诉讼 仲裁 专家认定 裁定 (Adjudication) 争端裁决委员会 调解 (亦称为和解) 协商
13 Lovells
解决争议的方法
• 中立的第三方 + 有约束力的决定
– 诉讼 – 仲裁 – 裁定
• 中立的第三方 + 不能作出决定
– 调解
• 无中立的第三方
– 协商
• 专家认定 • 争端裁决委员会
14 Lovells
解决争议的方法
• 诉讼
– 法院系统 – 优点:
• • • • • 不需事前先行协议 执行公开性 可能受地方保护主义影响 管辖权竞合或专属管辖
• 以下事项的摘要
(1) (2) (3) (4) 当事人各自的请求 所寻的救济 请求或反请求的金额 待决事项清单

争议点备忘录 (Memorandum of Issues)
– 如新加坡国际仲裁中心仲裁规则第十七条
• 界定仲裁庭待决事项
34 Lovells
国际仲裁 - 仲裁程序
– 发包人提名的分包人,承包人挑选的分包人 – 发包人委任的专业承包人 – 工程项目管理
10 Lovells
国际工程中经常发生争议的领域
• 银行保函
– 种类
• • • 预付款保函 履约保函 保留金保函
– 见索即付保函 – 止付令
11 Lovells
解决争议的方法
• 争端裁决委员会
– – – – 多用于工程合同 在工程开工初期设立 定期会议、报告、现场考察 优点
• • 在争端产生初期解决问题 因设立时间较早,费用相应较高
– 缺点
19 Lovells
解决争议的方法
• 调解
– 中立第三方 + 不能作出决定 – 调解员可与争议各方单独进行“闭门会议” – 优点
27 Lovells
国际仲裁 - 仲裁协议
• 仲裁规则
– 仲裁机构的规则 – 联合国国际贸易法委员会 (United Nations Commission on International Trade Law, 简称为 UNCITRAL)
• • 国际商事仲裁示范法 仲裁规则
• 欢迎提问
44 Lovells
联系信息
‪ 黄大彰(Terence Wong)

‪ ‪ ‪ ‪
顾问律师
路伟国际律师事务所驻上海办事处 上海南京西路1515号 上海嘉里中心11楼 邮编:200040
‪ ‪ ‪ ‪ ‪
电话: +86 21 6138 1607 手机: +86 138 168 10031 电子邮件: terence.wong@ 传真: +86 21 6279 2695
32 Lovells
国际仲裁 - 仲裁程序
• 仲裁申请书的答辩
– 有或没有反请求 – 选任仲裁员 – 证据材料
33 Lovells
国际仲裁 - 仲裁程序
• 审理范围书 (Terms of Reference)
– 如国际商会仲裁规则第十八条
38 Lovells
国际仲裁 - 仲裁程序
• 口头听证
– 申请人的开场陈述
• • • • 事实证人 (询问,交叉询问,再询问) 专家证人(询问,交叉询问,再询问) 事实证人 (询问,交叉询问,再询问) 专家证人(询问,交叉询问,再询问)
– 答辩人的开场陈述
– 答辩人的总结陈述 – 申请人的总结陈述 – 仲裁庭的干预 – 证人会议
(亦称为程序法,由仲裁地(即 Seat of Arbitration)法律决定)
– 管辖执行仲裁裁决的法律
23 Lovells
国际仲裁 - 仲裁协议
• 中华人民共和国仲裁法(1994年)第十六条第二款的 规定
– 有效仲裁协议的三要素
• • • 请求仲裁的意思表示 仲裁事项 选定的仲裁委员会
• • • • • 保密性 维持合作关系 花费较少 无法保证调解结果 只能通过法院执行
– 缺点
20 Lovells
解决争议的方法
• 针对国际工程合同的建议
– 通常情况下:
• • • • • 仲裁(而不是诉讼) 可考虑事先协商 (是否作为先决条件) 如果为明显的技术争议 - 考虑使用专家认定 如果为大型复杂的工程 - 考虑调解 争端裁决委员会
– 特殊情况下:
21 Lovells
国际仲裁
1. 仲裁协议
2. 仲裁程序
3. 仲裁裁决
22 Lovells
国际仲裁 - 仲裁协议
• 国际工程合同的适用法律:
– – – – 管辖当事人合同行为能力的法律 管辖合同的法律 (亦称为实体法) 管辖仲裁协议的法律 管辖仲裁程序的法律
30 Lovells
国际仲裁 - 仲裁程序
• 弹性程序
– 用“看”和“闻”的方法进行仲裁 – 仅以文件审理的仲裁 – 中间裁决、部分裁决
31 Lovells
国际仲裁 - 仲裁程序
• 启动仲裁
– – – – 仲裁通知书 / 仲裁申请书 选任仲裁员 请求的范围 证据材料
3 Lovells
国际工程中经常发生争议的领域
• 设计责任
– 发包人的设计或承包人的设计 – 缺陷 – 由一方承担责任
4 Lovells
国际工程中经常发生争议的领域
• 工程延期
– – – – 由承包人原因造成的延期 由发包人原因造成的延期 非双方责任的事件 同时发生的延期事件(concurrent delay)
• 程序会议
– 适合规模较大的仲裁
相关文档
最新文档
