施工技术交底记录10kv配电线路工程施工
9、展放导线时,还必须有可靠的联络信号,沿线还须有人看护导线不受损伤。当导线在跨越道路和跨越其它线路处也应设专人看守。
4、施工时要对所有材料及设备必须经过检查,安装前还需检查,不合格者不得使用。
5、担在电杆上的安装位置一般在线路编号的大号侧。承力杆单横担装在张力的反侧,直线杆、终端杆横担与线路方向垂直,30度及以下转角杆横担应与角平分线一致。
6、上层横担准线与水泥杆顶的距离为200毫米。
7、拉线安装应符合设计规程要求,普通拉线与电杆的夹角:一般应为45度,受地形限制时,不应小于30度。
施工技术交底记录
工程名称
10KV配电线路改造工程
地点
XXXXXX分公司
时间
2011年11月23日
参加数
内容:
1、工程施工过程中要严格按照工程设计标准进行施工。
2、电杆组时立好后应正直,位置偏差应符合规程的规定。杆坑回填时要夯实。
3、施工中电杆基础坑深度应符合设计规定。电杆基础坑深度的允许偏差应为+100mm、-50mm。
10、在展放导线的过程中,对已展放的导线应进行外观检查,导线不应发生磨伤、断股、扭曲、金钩、断头等现象。可根据导线的不同损伤情况进行修补处理。
11、紧线符合设计规程要求,架空线路的紧线和测量导线的弧垂(驰度)应配合进行,观测弛度应使用弛度板(尺)或其他器具进行。
12、10KV及以下架空电力线路的导线紧好后,弧垂的误差不应超过设计弧垂±5%。同档内各相导线弧垂宜一致,水平排列的导线弧垂相差不应大于50mm。
16、柱上开关的安装应符合设计规程要求,安装牢固、排列整齐。分、合操作灵活、可靠。接触表面清洁无氧化膜,并应涂以薄层电力复合脂。
瓷件、套管良好,不应有损伤和裂缝。
交底人:接受人:时间:年月日
施工技术交底记录
(10KV配电线路改造工程)
绥中长明电力安装有限公司
13、绝缘配电线路跨越建筑物时,如需跨越,导线与建筑物的垂直距离在最大的计算弧垂情况下,符合设计线、铁路和公路等处所,跨越档内不准许有接头。
15、承力接头的连接采用钳压法、液压法施工,在接头处安装辐射交联热收缩管护套或预扩张冷缩绝缘套管(统称绝缘护套)。导线接头应紧密、牢靠、
10kV配电装置施工技术措施
目录一、工程概况---------------------------------------------------------------------------- 1二、施工组织机构---------------------------------------------------------------------- 1三、施工方案---------------------------------------------------------------------------- 1 3。
1 施工起点流向---------------------------------------------------------------------- 1 3。
2 施工程序---------------------------------------------------------------------------- 2 3。
3 施工方法---------------------------------------------------------------------------- 2四、限流电抗器、硬母线安装及材料准备 ---------------------------------------- 4五、安全文明施工措施 ---------------------------------------------------------------- 75.1 安全技术措施---------------------------------------------------------------------- 7 5。
2 文明施工---------------------------------------------------------------------------- 8一、工程概况220kV华圃变电站10kV配电装置为单母线分段接线,设备采用XGM2B型高压开关柜及XKK-10-4000—10型限流电抗器。
10kv配电工程施工方案
10kv配电工程施工方案一、工程概况我公司拟对某地区10kV配电线路进行改造升级,以适应当地经济发展和电力需求的增长。
本项目配电线路总长约300公里,为了确保电力供应的可靠性和安全性,我们将对配电线路进行全面的改造和施工。
本施工方案旨在确保施工过程安全、高效和顺利完成,为当地电力供应做出积极贡献。
二、施工内容1. 双回路10kV配电线路改造:对配电线路进行全面检修,升级设备,更换老化的线杆和绝缘子,并对线路进行全面清理和维护。
2. 配电变电站改造:对现有的变电站进行改造升级,更新设备,提高变电站的容量和运行效率。
3. 线路通道改造:对配电线路的通道进行整治,确保线路通道畅通,以提高供电可靠性。
三、施工方案1. 施工前期准备在正式施工前,我公司将对工程进行详细的勘测和设计,确保施工方案的科学性和合理性。
同时,我们将做好与当地相关部门和业主的协调工作,确保在施工期间不影响周边居民的正常生活。
2. 施工人员和设备准备我公司将组织精干的施工队伍和具备相关资质的施工人员,确保施工人员的素质和技术水平。
同时,我们将配备必要的施工设备和工具,确保施工过程的高效完成。
3. 安全管理安全是施工工作的首要任务,我公司将严格遵守相关安全规定,制定详细的安全生产方案,并严格执行。
对施工现场进行全面的安全检查和培训,确保施工过程中安全生产。
4. 施工工艺根据工程实际情况,我公司将采用科学合理的施工工艺,确保施工过程的高效和顺利进行。
同时,我们将做好现场管理和协调工作,确保施工的质量和进度。
5. 质量管理在施工过程中,我公司将严格按照相关技术标准和质量要求,确保施工工程的质量和可靠性。
并且,我们将加强对施工过程中的质量检查和监控,及时发现并处理问题,确保施工质量。
6. 环境保护我公司将积极配合当地相关部门,做好施工现场的环境保护工作,确保施工过程不对当地生态环境造成影响。
同时,我们将加强对施工废弃物的处理和清理工作,确保环境的整洁和美观。
10kV配网工程施工中的技术措施重点分析
10kV配网工程施工中的技术措施重点分析1. 引言1.1 背景介绍10kV配网工程是指用于供电系统中的10kV级电力配电系统,是城市和乡村电力供应的关键部分。
随着城市化进程的加快和电力需求的不断增长,10kV配网工程的建设和改造变得愈发重要。
目前,我国的10kV配网工程施工中存在一些常见问题,例如地形复杂导致施工难度增加、工程进度不易控制、施工安全隐患较多等。
需要对10kV配网工程施工中的技术措施进行重点分析和研究,以提高施工效率、保证工程质量、降低安全风险。
在本文中,我们将重点关注10kV配网工程施工中的技术措施,包括施工前的技术准备工作、安全措施、质量控制措施、施工中的技术要点以及施工后的检查与验收。
通过系统的分析和总结,为未来的10kV配网工程施工提供参考和借鉴,促进我国电力供应体系的持续稳定发展。
1.2 问题提出在进行10kV配网工程施工时,我们常常面临着一些技术难题和挑战。
针对这些问题,我们需要采取一些措施来确保施工顺利进行并达到预期的效果。
在施工过程中,我们需要关注以下问题:1. 施工期间可能会遇到的天气突变情况,如暴风雨、大雾等,这会对施工进度和安全造成影响。
2. 配网工程施工过程中需要涉及到复杂的电气设备和线路,如何保证施工人员的安全性是一个重要问题。
3. 施工过程中需要严格控制质量,确保施工完成后的设备和线路符合相关标准和要求。
针对以上问题,我们需要在施工前做好充分的技术准备工作,制定详细的安全措施和质量控制措施,同时在施工过程中要重点关注技术要点,确保施工过程顺利进行。
在施工结束后,还需要进行严格的检查与验收,确保施工质量达到要求。
【问题提出】。
2. 正文2.1 施工前的技术准备工作施工前的技术准备工作是确保整个施工过程顺利进行的关键环节。
需要对施工现场进行全面的勘察和测量,了解周边环境和地形地貌情况,为后续施工工作提供数据支持。
需要对施工所需材料和设备进行清点和准备,确保施工过程中不会因为材料和设备不足而延误工期。
10kv配电工程施工组织设计(3篇)

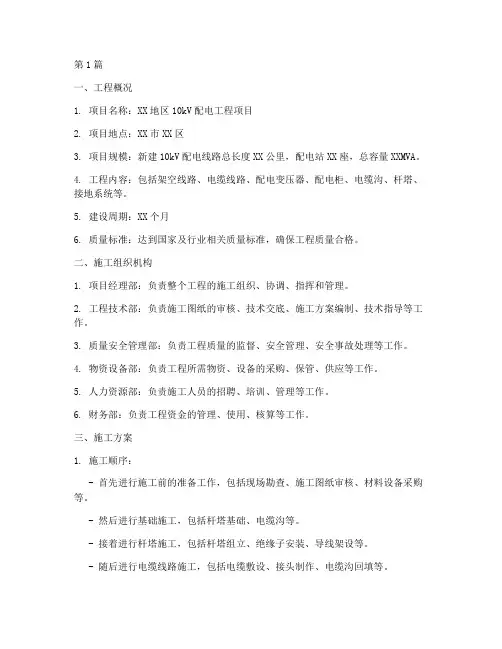

第1篇一、工程概况1. 项目名称:XX地区10kV配电工程项目2. 项目地点:XX市XX区3. 项目规模:新建10kV配电线路总长度XX公里,配电站XX座,总容量XXMVA。
4. 工程内容:包括架空线路、电缆线路、配电变压器、配电柜、电缆沟、杆塔、接地系统等。
5. 建设周期:XX个月6. 质量标准:达到国家及行业相关质量标准,确保工程质量合格。
二、施工组织机构1. 项目经理部:负责整个工程的施工组织、协调、指挥和管理。
2. 工程技术部:负责施工图纸的审核、技术交底、施工方案编制、技术指导等工作。
3. 质量安全管理部:负责工程质量的监督、安全管理、安全事故处理等工作。
4. 物资设备部:负责工程所需物资、设备的采购、保管、供应等工作。
5. 人力资源部:负责施工人员的招聘、培训、管理等工作。
6. 财务部:负责工程资金的管理、使用、核算等工作。
三、施工方案1. 施工顺序:- 首先进行施工前的准备工作,包括现场勘查、施工图纸审核、材料设备采购等。
- 然后进行基础施工,包括杆塔基础、电缆沟等。
- 接着进行杆塔施工,包括杆塔组立、绝缘子安装、导线架设等。
- 随后进行电缆线路施工,包括电缆敷设、接头制作、电缆沟回填等。
- 最后进行配电变压器、配电柜等设备的安装调试,以及接地系统的施工。
2. 施工方法:- 架空线路施工:采用直线杆、耐张杆、转角杆等杆塔,采用绝缘子、导线等设备,按照设计要求进行架设。
- 电缆线路施工:采用直埋、隧道、电缆沟等方式敷设电缆,采用电缆接头盒、电缆终端盒等设备进行接头制作。
- 配电变压器、配电柜等设备安装:按照设计要求进行安装,并进行调试。
- 接地系统施工:按照设计要求进行接地网、接地棒等设备的安装。
四、施工进度计划1. 施工准备阶段:1个月2. 基础施工阶段:2个月3. 杆塔施工阶段:3个月4. 电缆线路施工阶段:2个月5. 设备安装调试阶段:1个月6. 工程验收阶段:1个月五、质量控制措施1. 施工图纸审核:确保施工图纸的准确性和可行性。
10kv配电工程施工方案
10kv配电工程施工方案一、项目背景为了满足城市发展的电力需求,本工程旨在进行10KV配电网的建设与施工。
此工程包括供电主线、配电变压器、配电线路以及配电设备的安装等工作。
本文将详细介绍10KV配电工程的施工方案。
二、施工目标与原则施工目标是确保10KV配电工程安全、高效完成,为城市供电提供可靠保障。
在施工过程中,应遵循以下原则:1.安全第一:安全是施工的首要任务,必须严格遵守安全操作规程,保障人身和财产安全。
2.质量优先:施工过程中,严格按照设计图纸和相关标准进行工作,保证施工质量。
3.合理规划:合理划分工作任务和施工周期,确保施工进度顺利进行。
4.节能环保:施工过程中,应采取节能环保措施,减少能源消耗,降低对环境的影响。
5.协同合作:加强施工团队协作,确保各项工作有序进行。
三、施工内容及方案1.工程准备(1)制定施工计划:根据设计图纸,制定详细的施工计划,包括工期、任务分配等内容。
(2)采购材料设备:根据需要,采购符合国家标准的电力设备和材料。
(3)人员培训:对施工人员进行安全培训和技能培训,提高他们的施工素质和技能水平。
(4)施工现场布置:对施工现场进行布置,确保施工材料妥善摆放,施工道路畅通。
2.桩基施工(1)放线:根据设计图纸,进行放线工作,确定桩基位置。
(2)挖掘:使用挖掘机进行桩基的挖掘,确保桩基的准确深度和尺寸。
(3)灌注:将预制的混凝土灌注到桩基孔内,待混凝土凝固后,形成固定的桩基。
3.主线敷设(1)敷设主线:根据设计要求,进行主线敷设,确保线路的直线度和水平度。
(2)检修井安装:在需要进行检修的位置,进行检修井的安装,方便今后线路维护。
4.变压器安装(1)选址:根据设计要求和供电需求,确定变压器的选址位置。
(2)基础施工:进行变压器基础的挖掘和浇筑,确保基础牢固可靠。
(3)设备安装:将变压器安装在基础上,并进行相应的电气连接和调试。
5.配电线路施工(1)线路敷设:根据配电线路图纸,进行线缆的敷设和连接。
10KV配电室电气安装现场施工方法
,应顺直,且应采用专用接头固定。
4.1.3管路连接
,应采用专用工具操作。不应敲打、切断、折断螺帽。严禁熔焊连接。
,两侧连接的管口应平整、光滑、无毛刺、无变形。管材插入连接套管接触应紧密,且应符合下列规定:
直管连接时,两管口分别插入直管接头中间,紧贴凹槽处两端,用紧定螺钉定位后,进行旋紧至螺帽脱落。弯曲连接时,弯曲管两端管口分别插入套管接头凹槽处,用紧定螺钉定位后,进行旋紧至螺帽脱落。
3
3.1
3.1.1质量目标
按照建设单位质量要求,质量目标为合格,建立健全质量保证体系、制定质量保证措施,确保达到质量目标。
3.1.2工期目标
计划开工时间:2016年1月28日
计划竣工时间:2013年3月20日
工程总工期为:52天

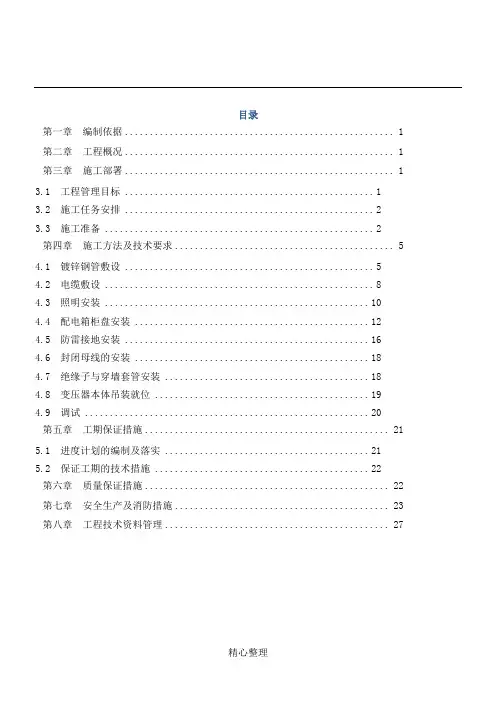

3.
3.2.1本专业工程主要项目
照明系统、配电系统、防雷接地保护系统、以及与专业分包的协调配合。
安装在重要场所的大型灯具的玻璃罩,应有防止其破碎后向下溅落的措施(除设计要求外),一般可用尼龙丝编制的保护网,网孔的规格应根据实际情况决定。
事故照明的线路和白炽灯泡容量在100W以上的密闭安装时,均应使用BV-105型的耐温线。除敞开式灯具外,其他各类灯具灯泡容量在100W及以上者应采用磁质灯头。
,管路与墙体或混凝土表面净距不应小于15mm。
,管路固定点应牢固,且应符合下列规定:
敷设在钢筋混凝土墙及楼板内的管路,紧贴钢筋内侧与钢筋绑扎固定。直线敷设时,固定点间距不大于1000mm。敷设在砖墙、砌体墙内的管路,垂直敷设剔槽宽度不宜大于管外径5mm固定点间距不大于1000mm,连接点外侧一端200mm处,增设固定点。敷设在预制圆孔板上的管路平顺,紧贴板面,固定点间距不大于1000mm。
10KV线路施工方案
施工方案一、施工依据根据设计图纸和现场勘测情况二. 施工依据标准:1.<<架空电力线路施工及验收规范>>。
2.<<架空送电线路施工质量检验评级标准>>3.<<电力建设安全工作规程>> (DL 5009.2-2004)及<<电力建设安全生产工作规程 >>。
三、计划施工日期:四、组织措施1. 项目负责人:2. 现场安全负责人:3. 现场各专业负责人:五、施工项目及内容㈠、施工项目:㈡、施工内容1. 横担更换,金具绝缘子更换,拉线制作更换,接地引下线更换;2.导线更换六.施工准备1、施工技术资料准备:各工序开始施工前,工程项目部施工技术科组织有关人员,认真审阅、熟悉合同文件、设计图纸及有关的技术规范,提出其中的错误、遗漏、误差和缺陷,汇总后报建设单位。
然后编写本工程施工组织设计和各工序的施工措施以及相应的施工作业指导书,施工组织设计经公司工程技术部会同有关人员审核并经总工程师批准后方可在工程中实施,各工序的施工措施经项目负责人审批后方可在工程中实施,以指导本工序的施工。
2、材料供应:本工程使用的铁塔、钢筋混凝土电杆、光纤、瓷绝缘子、金具等实物,必须符合相关的国家标准、规范及合同文件,经验收合格后进行安装,切实把好材料质量关,以保证工程质量。
除上述材料以外的砂、石、水泥等由投标方项目部根据合同文件、设计图纸和国家标准自行采购。
砂、石等地方材料必须送有关质量监督检验站检验,工程中使用的大批砂、石必须与送检样品一致;水泥必须送有关水泥质量检验站检验,并按照《架空电力线路施工及验收规范(GBJ233-90)》及国家、行业标准的要求制定水泥的采购、运输、保管、使用等管理办法在工程中实施。
自购的材料、原材料或加工制成品,要有完整的产品合格证、材质证明书、检验报告等足以证明其质量的文件,并妥善保管,待竣工时向建设单位移交。
变电站安装技术交底及安全交底
5、根据安装说明书要求,认真核对土建预埋基础.发现问题通知土建方配合解决。
6、认真复校每个元件,保证各种参数符合设计要求。
7、在试验后,再将设备就位,防止在组装框时架坠物损坏设备.
8、全部工作完毕后,进行自检,互检.
7、待设备完全离开地面约200mm后,暂停起吊.一面稳住设备,一面检查吊绳﹑吊具受力情况,确认无异常后继续起吊。如有必要设备底部应绑扎晃绳加以控制。
签字:
编号:2008/
施工负责人: 技术负责人:
技 术 交 底
单位工程
110KV变电站新建工程
工作内容
10KV配电装置
工作时间
小组负责人
工作地点
技术参数
10、安装工作的初步检查
(1)、检查螺栓联接是否齐全、紧固.
(2)、申请监理及甲方对隐蔽工程(主母线及封闭)验收并签字。
11、开关柜的总体调试,调试前首先检查柜内设备是否与图纸符合。
(1)、重点调式五防机械闭锁,要求灵活、可靠,若不符合要求,必须对五防功能进行完美.
(2)、认真对接地刀进行检查,要求快速、可靠接触良好。
11、按照图纸接线位置将电缆芯线用扎带固定好,并且芯线整理横平竖直、美观、大方.每根电缆整理成束,芯线不交叉按照一一对应法用对线器或万用表,校核电缆两侧芯线,校验正确,穿好号头,号头要求字迹清晰,正确、工整。
12、按图纸接线位置接入芯线,每个接线端子不得超过2根芯线,并且接线牢固,备用芯线也穿好号头、留有余线,以备以后加回路和连接芯线之用,整理芯线成形,并挂好电缆号牌和小母线的号牌。
11、梯子滑倒
12、损伤设备
1、进入现场正确佩戴安全帽。
配电10KV工程施工方案
配电 10KV 工程施工方案10KV 配电工程施工方案1.施工准备计划施工准备包括技术准备、材料准备、施工场地准备、施工机械准备、施工力量配置、生活设施准备和资金准备等方面。
在开工前,项目经理应组织项目经理部及相关负责人召开施工管理预备会,进行统筹协调,明确分工,确保施工过程的顺畅进行。
同时,应召集各专业骨干,总结以往的施工经验,集思广益,提出具有针对性的施工方案和措施。
1.1技术准备1.1.1图纸会审在接到施工图纸后,项目经理应组织项目有关技术人员审阅图纸,对其中的问题进行书面汇总,并提交图纸审核会。
1.1.2编写施工技术方案由项目技术负责人组织专业技术人员,在熟悉图纸的基础上,认真研究技术要求,编写施工技术方案,并报项目经理审批,确保工程施工符合设计及有关规范的技术要求。
1.2材料准备项目技术负责人根据施工技术方案,进行预先材料用量计划分析,提出详细的材料供应计划。
物资部门根据材料供应计划统一进行采购,采购时坚持货比三家,保证质优价廉,三证齐全,确保工程使用合格材料的控制程序。
材料采购之后,由项目经理、项目技术负责人会同监理人进行检验和验收,并按有关规定进行材料的抽样检验和工程设备的检验测试。
1.3施工机械准备根据本工程的特点和施工方案分析,编制施工机具需量及进场计划,对进场机具检查、保养、维修,落实专职人员进行岗前培训,做到持证上岗。
1.4施工力量配置本工程共设2 个施工班,即线路施工班和安装施工班。
工程高峰时计划投入20 人,其中工程师1 人,技师2 人,技工5 人,普工10 人。
1.5资金准备根据该工程的特点,本公司拟投入充足资金作为该工程施工的流动资金,在工程项目资金未到位时,保证工程项目顺利进行。
2.工期及保证措施2.1工期规划及要求实施准备阶段:2 个工作日工程施工阶段:30 个工作日竣工验收阶段:2 个工作日2.2工期保证措施1)认真编制实施性施工组织设计和进度计划,以计划保工期。
10kV及以下架空绝缘配电线路的施工技术
10kV及以下架空绝缘配电线路的施工技术发布时间:2022-05-26T07:16:13.963Z 来源:《福光技术》2022年11期作者:蔡艺海[导读] 本文研究中,注重分析10kV及以下架空绝缘配电线路的施工技术,以提升线路施工效益,仅供参考。
广东欧姆龙电力工程有限公司广东佛山 528000摘要:架空绝缘配电线路施工,对电力系统运行的影响大,因此要做好施工过程管理,确保每道工序遵循标准要求操作,从而保障架空绝缘配电线路施工质量。
本文研究中,注重分析10kV及以下架空绝缘配电线路的施工技术,以提升线路施工效益,仅供参考。
关键词:10kV;架空绝缘配电线路;施工技术配电线路中,电压小于1kV,直流小于1.5kV,频率低于1kHz,为低压配电线;电压区间为3.6kV-40.5kV,为高压配电线路。
配电线路作业,通常为配电网输电路线作业内容,包括铺设电缆,建设架空路线等。
在构建配电线时,必须满足实用性与安全性原则,实现持续输送供电的目标,减少线路对电力能源的消耗,实现高标准、高效益、高质量的输送电网。
下图为架空配电线路图。
图1 架空配电线路1、10kV及以下架空绝缘配电线路施工技术1.1施工准备架空配电线路施工准备工作,涉及到准备装置与材料,分析建设环节的不良问题等。
第一,准备机具:机具选择应当到位,由于架空配电线路施工期间,需要使用尼龙线、脚手架、架设梯、安全带等装置。
施工装置与设备准备齐全,才可以开展相应的施工作业。
电梯保障,是电线杆配置到位之后,相应配套设备准确齐全。
第二,小部件准备:配置构件包括并线夹、导线、螺帽、绑接线。
商户小构件应当满足质量标准,当构件质量不达标,则严禁使用。
比如导线绝缘问题,导线表层无损毁,注重保护塑料薄膜,严禁出现折叠问题。
绑线半径应当大于1mm。
螺栓为铁质品,雨水遇潮生锈,所以严禁使用生锈螺帽。
1.2杆塔施工技术杆塔施工的作用,在于支撑架空配电线路。
10kV线路杆塔类型,包括耐张杆塔、直线杆塔、终端杆塔、转角杆塔。
