隐蔽工程质量旁站制度
建设工程施工旁站规定

建设工程施工旁站规定第一条总则为了加强建设工程施工旁站的管理工作,确保工程质量,根据《中华人民共和国建筑法》、《建设工程质量管理条例》等法律、法规,制定本规定。
第二条旁站定义旁站是指监理单位的监理人员在施工现场对建设工程关键部位或关键工序的施工过程进行的监督管理活动。
第三条旁站范围凡涉及建设工程结构安全的地基基础、主体结构和设备安装工程的关键部位和工序,均应实行旁站监理。
具体包括:(一)基础工程:桩基工程、沉井过程、水下混凝土浇筑、承载力检测、独立基础框架结构、基础土方回填;(二)结构工程:混凝土浇筑、施加预应力、施工缝处理、结构吊装;(三)钢结构工程:重要部位焊接、机械连接安装;(四)设备进场验收测试、单机无负荷试车、无负荷联动试车、试运转、设备安装验收、压力容器等;(五)隐蔽工程的隐蔽过程;(六)建筑材料的见证取样、送样;(七)新技术、新工艺、新材料、新设备试验。
第四条旁站职责监理单位应安排具备相应资格的监理人员进行旁站监理。
旁站监理人员的主要职责包括:(一)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;(二)在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;(三)核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;(四)做好旁站监理记录和监理日记,保存旁站监理原始资料。
第五条旁站安排监理单位在编制监理规划时,应当制定旁站监理方案,明确旁站监理的范围、内容、程序和旁站监理人员职责等。
旁站监理方案应当送建设单位和施工企业各一份,并抄送工程所在地的建设行政主管部门或其委托的工程质量监督机构。
第六条施工企业通知施工企业根据监理企业制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理企业派驻工地的项目监理机构。
项目监理机构应当安排旁站监理人员按照旁站监理方案进行监督。
重要工序旁站制度-机电安装工程

重要工序旁站制度一.目的为了进一步加强项目部工程质量管理工作,更好的控制工程质量,保证工程质量总体水平,使工程施工质量更加程序化、规范化,确保工程施工质量目标和达到公司管理体系文件要求,特制定本旁站制度。
二.定义旁站制度是指,在工程建设中的重点、关键部位及隐蔽工程的隐蔽过程、下道工序完成后难于检查的工序作业所进行的旁站监控,由于施工过程不规范行为容易引起的质量事故或者隐患,被检查、发现并要求整改所进行的旁站监控。
三、旁站的范围和部位1.下列工程部位或工序必须实行旁站监控:(1)隐蔽工程:各专业需预留预埋或其他隐蔽工程;(2)电气工程:接地电阻测试,绝缘摇测,成套配电柜、控制柜安装接线,母线槽安装,电缆头制作,单机、系统调试,试运行;(3)给排水工程:卫生器具安装,管道防腐绝热,泵组安装,管道水压试验;(4)通风空调工程:风管制作,风管防腐与绝热,风机、空调机组安装,漏光实验,系统调试;(5)工艺设备及管道工程:设备及管道的防腐与绝热,系统水压试验及调试,系统调试;(6)新技术、新工艺、新材料、新设备等工艺性试验过程;(7)质监站、业主、监理、公司、项目部及其它检查发现并要求整改的施工项目。
2.旁站人员的安排:在各项目总工程师的指导下,由相关业务部门具体负责旁站人员的安排,主要由技术、质量、物资及调试人员等进行旁站,部分设备需厂家配合现场旁站。
3.旁站人员的主要工作内容:(1)检查施工操作人员的技术水平、操作条件是否满足施工艺要求,施工质量是否达到相关要求。
特殊工种人员持证上岗以及施工机械、材料准备情况;(2)现场跟班监督上述确定的本工程的关键部位、关键工序的施工方案、工程建设强制性标准的执行情况,是否按照已批准的施工图文件、技术交底设计要求及业主特殊要求进行施工;(3)做好旁站监控记录、工程施工日志及质量内控体系运行记录,并按验标要求收集整理原始记录;(4)及时发现和处理旁站监控过程中出现的质量问题,发现施工队有违反工程建设强制性标准行为的,有权责令施工队立即整改;发现其施工活动已经或可能危及工程质量的,应及时向项目部相关领导汇报,由项目部总工程师下达局部暂停施工指令或采取其他应急措施。

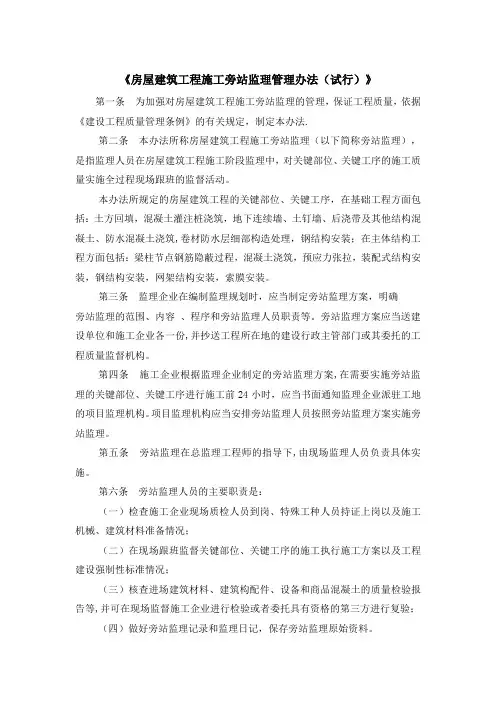

房屋建筑工程施工旁站监理管理办法

《房屋建筑工程施工旁站监理管理办法(试行)》第一条为加强对房屋建筑工程施工旁站监理的管理,保证工程质量,依据《建设工程质量管理条例》的有关规定,制定本办法.第二条本办法所称房屋建筑工程施工旁站监理(以下简称旁站监理),是指监理人员在房屋建筑工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。
本办法所规定的房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。
第三条监理企业在编制监理规划时,应当制定旁站监理方案,明确旁站监理的范围、内容、程序和旁站监理人员职责等。
旁站监理方案应当送建设单位和施工企业各一份,并抄送工程所在地的建设行政主管部门或其委托的工程质量监督机构。
第四条施工企业根据监理企业制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理企业派驻工地的项目监理机构。
项目监理机构应当安排旁站监理人员按照旁站监理方案实施旁站监理。
第五条旁站监理在总监理工程师的指导下,由现场监理人员负责具体实施。
第六条旁站监理人员的主要职责是:(一)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;(二)在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;(三)核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;(四)做好旁站监理记录和监理日记,保存旁站监理原始资料。
第七条旁站监理人员应当认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
质量旁站方案

川藏铁路拉萨至林芝段供电工程配套工程卧龙220千伏变—下觉牵引站Ⅰ、Ⅱ回110千伏线路工程监理质量旁站方案目录1 编制目的 (1)2 编制依据 (1)3 监理旁站职责 (1)4 旁站工作流程及要求 (2)5 监理旁站范围及内容 (6)6 附件 (7)1 编制目的为了确保本工程实体工程质量,对于隐蔽工程的隐蔽项目、下道工序完成后难以检查的重点部位、关键工序等通过编制工程旁站点,指导监理人员开展监理旁站工作,加强事前、事中控制,以期达到合同约定的工程质量标准特制定本细则。
2 编制依据(1)《建设工程质量管理条例》中华人民共和国国务院令第279号(2)《建设工程监理规范》GB 50319—2013(3)《混凝土结构工程施工质量验收规范》(GB50204—2015)(4)《建筑地基基础设计规范》(GB50007—2002)(5)《建筑地基基础工程施工质验收规范》(GB50202—2002)(6)通用硅酸盐水泥(GB175-2007)(7)《建筑用砂》(GB/T14684-2011);(8)《建筑用卵石、碎石》(GB/T14685-2011(9)钢筋混凝土用钢第1部分热轧光圆钢筋GB1499.1-2008(10)钢筋混凝土用钢第2部分热轧带肋钢筋GB1499.2-2007(11)《输变电工程架空导线及地线液压压接工艺规程》(DL/T 5285-2013)(12)《电力工程地基处理技术规程》(DL/T5024—2005)(13)钢筋焊接及验收规程(JGJ18-2012)(14)钢筋机械连接技术规程(JGJ107-2010)(15)《混凝土用水标准》(JGJ63-2006)(16)《建筑桩基技术规范》(JGJ94—2008)(17)《建筑桩基检测技术规范》(JGJ106—2014)(18)《钢筋阻锈剂应用技术规程》(YBT9231-2009)(19)《电力工程建设监理规范》DL/T 5434—2009(20)《110kV~750kV架空送电线路施工及验收规范》GB 50233-2014(21)《110kV~750kV架空电力线路工程施工质量及评定规程》DL/T 5168-2016(22)《国家电网公司输变电工程标准工艺库》(2016版)(23)《输变电工程建设标准强制性条文实施管理规程》(Q/GDW 248-2008)(24)《国家电网公司电力安全工作规程(线路)》(Q/GDW1799.2-2013)(25)《输电线路岩石锚杆基础施工工艺导则》(Q/GDW11331-2014)(26)《架空输电线路岩石基础技术规定》(Q/GDW11333-2014)(27)《架空输电线路灌注桩基础机械化施工工艺导则》(Q/GDW11335-2014)(28)(《关于强化输变电工程施工过程质量控制数码照片采集与管理与管理的工作要求》(国家电网基建质量[2010]322号)(29)《国家电网公司输变电工程建设监理管理办法》国网(基建/3)190-2015 (30)《国家电网公司监理项目部标准化工作手册》国家电网公司基建部(2014年版)(31)建设工程承包合同文件、委托监理合同文件(32)经批准的设计文件、监理规划和监理实施细则3 监理旁站职责(1)监理旁站人员要熟悉掌握旁站监理内容、标准并应坚守岗位。
房屋建筑工程旁站监理管理办法

房屋建筑工程旁站监理管理办法第一条为加强对房屋建筑工程施工旁站监理的管理,保证工程质量,依据《建设工程质量管理条例》的有关规定,制定本办法。
第二条本办法所称房屋建筑工程施工旁站监理(以下简称旁站监理),是指监理人员在房屋建筑工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场作业的监督活动。
热门城市:衡阳律师铁岭律师固原律师安庆律师宜宾律师海口律师珠海律师安康律师烟台律师徐州律师房屋建筑工程旁站监理,是监理人员在房屋建筑工程的施工阶段监理中,对关键部位、关键工序的施工过程进行现场跟班的监督活动。
由此可见,房屋建筑工程旁站监理工作在房屋建筑工程中是很重要的,了解具体的管理办法对该工作的开展是很有用的。
下面,小编就为大家介绍▲房屋建筑工程旁站监理管理办法。
▲房屋建筑工程旁站监理管理办法第一条为加强对房屋建筑工程施工旁站监理的管理,保证工程质量,依据《建设工程质量管理条例》的有关规定,制定本办法。
第二条本办法所称房屋建筑工程施工旁站监理(以下简称旁站监理),是指监理人员在房屋建筑工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。
本办法所规定的房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。
第三条监理企业在编制监理规划时,应当制定旁站监理方案,明确旁站监理的范围、内容、程序和旁站监理人员职责等。
旁站监理方案应当送建设单位和施工企业各一份,并抄送工程所在地的建设行政主管部门或其委托的工程质量监督机构。
第四条施工企业根据监理企业制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理企业派驻工地的项目监理机构。
监理的隐蔽工程检查制度

监理的隐蔽工程检查制度篇一:隐蔽工程管理制度隐蔽工程管理办法第一章隐蔽工程范围第一条隐蔽工程主要包括:路基基底处理、特殊路基处理、挡(护)墙基坑及砌筑;桥涵基础施工、基底换填加固;隧道初期支护、衬砌、回填和塌方处理;各类工程钢筋加工、布置和防水层;混凝土圬工及预埋件施工等。
第二章隐蔽工程施工禁忌第二条未进行隐蔽工程签证或漏检就自行覆盖或进行下道工序施工。
第三条现场无技术、试验、质检人员24小时旁站监理。
第四条发现问题未经业主或者监理或者技术人员同意随意变更设计或使用其他掩饰手段,不如实上报者。
第五条未编制作业指导书或未进行技术交底。
第六条施工队人员不具备相关施工经验,特种工未持证上岗。
第七条旁站技术人员以权谋私、营私舞弊。
第三章隐蔽工程施工技术要求第八条认真做好隐蔽工程旁站监理的组织策划,明确隐蔽工程项目和检查规定,落实值班制度及旁站人员,做到有计划、有目标、有实施、有控制、有奖罚、有结果。
项目领导、管理、技术、质检、试验人员要明确责任,加强沟通,相互支持配合,共同协助驻地监理工程师把好旁站监理关、质量关。
条九条隐蔽工程及时检查,由该项目主管技术人员自检合格后,填写检查证,备齐有关附件资料,提前约请有权签证的质量检查人员和监理工程师复检签认后,方可进行下道工序施工。
隐蔽工程检查证必须按规定表格和要求填写,字体工整,数据准确,填报份数满足要求,签证手续齐全有效。
影响安全的基础工程签证后立即封闭,避免地质变化危及结构安全。
第十条严格隐蔽工程旁站监理,整个实施过程必须记录在案,在施工日志中详细描述,主要内容包括:隐蔽项目、时间、地点、施工队负责人、技术负责人、旁站技术人员、施工方法及工艺标准、质量控制情况等,以实现产品质量的可追溯性。
第十一条旁站技术人员必须认真履行职责,大胆工作,严格按照规范要求、设计文件、质量标准、工艺要求进行监控和管理。
第四章旁站监理责任第十二条专职质检工程师或现场工程师因工缺席,经项目总工同意,可委托同级技术人员或现场工程师代检签证,并做记录。
监理旁站方案

第1篇
监理旁站方案
一、项目背景
随着我国城市化进程的加快,建设工程项目如雨后春笋般涌现。为确保工程质量、安全、进度等方面的合规性,我国相关法律法规明确规定了监理制度。本监理旁站方案旨在确保项目施工过程中的质量、安全、进度等方面得到有效控制,为项目的顺利推进提供有力保障。
二、旁站范围及内容
1.旁站范围:本项目施工全过程,包括但不限于土建工程、安装工程、装饰工程等。
四、旁站方法及措施
1.旁站方法:
(1)现场巡查:监理人员对施工现场进行定期巡查,发现问题及时指出并要求整改。
(2)资料审查:监理人员对施工单位的施工组织设计、施工方案、施工图纸等资料进行审查,确保施工过程的合规性。
(3)平行检验:监理人员对施工过程中的关键工序、重要部位等进行平行检验,确保工程质量。
2.旁站措施:
(1)建立旁站记录制度:监理人员对旁站过程进行详细记录,包括旁站时间、地点、内容、发现的问题及整改情况等。
(2)建立问题整改制度:对旁站过程中发现的问题,要求施工单位限时整改,并跟踪整改情况。
(3)建立沟通协调机制:监理单位与项目各方保持密切沟通,确保旁站工作的顺利开展。
五、旁站工作计划
(以下空白)
---
第2篇
监理旁站方案
一、引言
为保障建设项目质量、进度与投资控制,依据《中华人民共和国建筑法》及相关监理规范,制定本监理旁站方案。本方案旨在明确监理旁站的工作内容、程序、职责与要求,确保工程监理工作的规范化、标准化。
二、项目概述
本项目为XXX工程,包括主体结构、装饰装修、机电安装等分部分项工程。项目位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。
2.本方案自发布之日起实施,至工程竣工验收合格之日止。
旁站监理实施细则

旁站监理实施细则为了搞好监理工作,确保工程质量,我项目监理部的监理人员将在实施监理过程中,严格有序地进行旁站监理工作。
一、旁站监理工作制度1)项目监理部在实施监理前,总监理工程师应组织监理人员认真熟悉施工图纸,明确本工程的关键部位、关键工序中需要实施旁站监理的工作内容。
2)项目监理部在编制监理规划时,要制定旁站监理方案一式三份(送建设单位、施工单位及自留)。
包括旁站监理的X围、内容、程序和旁站监理人员职责等。
3)项目监理部接到施工企业有关旁站监理书面通知时,应及时派监理人员到现场按旁站监理方案实施旁站监理,并做好旁站监理记录和监理日记。
凡旁站监理人员未在旁站监理记录上签字的,不得进行下一道工序的施工。
4)旁站监理人员应当认真履行职责,在现场跟班监督,及时发现和处理旁站过程中出现的质量问题。
如果施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改。
如发现施工单位未按施工规X和设计要求施工并危及工程质量的,应及时向监理工程师或者总监理工程师报告。
5)旁站人员必须认真填写旁站监理记录,凡没有实施旁站监理或者没有旁站记录的,监理工程师或者总监理工程师不得在相应文件上签字。
6)承包单位应根据旁站工作X围,在需要进行旁站监理部位施工前24 小时,以书面形式通知项目监理机构。
7)项目监理部接到施工企业有关旁站监理书面通知,监理人员未及时到岗实施旁站监理的,将由总监负直接责任。
8)旁站监理人员未按旁站监理职责进行旁站监督,弄虚作假,不实事求是地填写旁站监理记录者,将责令整改。
二、旁站监理人员的主要职责1)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况。
2)在现场跟班监督重点部位、关键工序的施工方案和工程建设强制性标准执行情况。
3)在旁站过程中,对施工人员违反合同规定及操作规程,影响工程质量的施工活动,应及时制止,经劝阻无效时,可现场拍摄相片,并及时向总监汇报。
4)核查进场建筑材料、建筑构配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Xxxxxxxxxxxx
隐蔽工程质量旁站制度
xxxxxxxxxxxx
xx年xx月xxx日
隐蔽工程质量旁站制度
1.隐蔽工程检查采用工班与专业相结合的方式,即施工班组在每道工序完工之后,首先进行自检,自检不符合质量要求的予以纠正,然后再由专业检查人员进行检查。
2. 各工序完成后,施工管理人员、质量检查工程师会同各工班长,按技术规范进行检验,凡不符合质量标准的,坚决予以返工处理,直到再次验收合格.
3. 工序中间交接时,必须有明确的质量合格交接意见,每个工班在进行工序施工时,都严格执行“三工序”制度,即检查上工序,作好本工序,服务下工序。
4. 隐蔽工程质量检查验收程序如下:
5。
隐蔽工程在完成上述工作后,经现场监理工程师检查验收,作好验收记录,签证及资料整理工作;检查未获监理工程
师验收通过的,必须返工重做,否则不得进行下道工序的施工。
6.隐蔽工程必须有严格的施工记录,将检查项目、施工技术要求及检查部位等填写清楚,记录上必须有施工负责人、技术负责人、质量检查人签字。
7.各项隐蔽工程旁站监督要点
(1)钻孔桩施工过程中旁站工作要点:
钻孔施工中的垂直度、孔径、孔深、沉淀厚度应符合图纸及设计规范要求。
钻孔桩钢筋笼的钢筋数量、尺寸、焊接符合设计图纸及规范要求。
灌注钻孔桩过程中对混凝土质量进行监督控制,对导管埋深进行计算控制,有无塌孔、缩孔现象进行如实记录.对灌注过程中出现的卡管、堵管现象采取及时有效的处理措施。
(2)PTC管桩施工过程中旁站工作要点:
对打管桩锤击数、入土深度进行记录、桩身垂直度进行测量控制、桩头及桩身破损情况、桩四周有无涌水现象、对四周邻桩有无较大影响。
- 1 -
(3)路基隐蔽工程施工过程中旁站工作要点
含草皮、生活垃圾、树根、腐殖质的土必须清理干净。
原地面坑、洞、穴的沉积物必须清除后用合格填料分层回填分层压实。
新老路衔接处铺设的钢塑格栅宽度、长度、位置符合图纸设计要求,铆钉间距及数量符合设计要求。
原排水沟淤泥清理干净,严禁用作填料,排水沟分层回填压实。
(4)涵洞、通道隐蔽工程施工过程中旁站工作要点
涵洞、通道基底PTC管桩位置、标高及数量必须符合设计图纸要求。
桩帽钢筋布置、数量及混凝土厚度满足设计要求.
碎石垫层的厚度、长度及宽度满足设计要求。
土工格栅铺设位置、长度和宽度满足设计要求。
基坑回填的长度、宽度、材料、压实度和每层回填的厚度满足规范及设计要求.
- 2 -。
