JHC轻质板墙安装
正确的轻质隔墙板安装方法

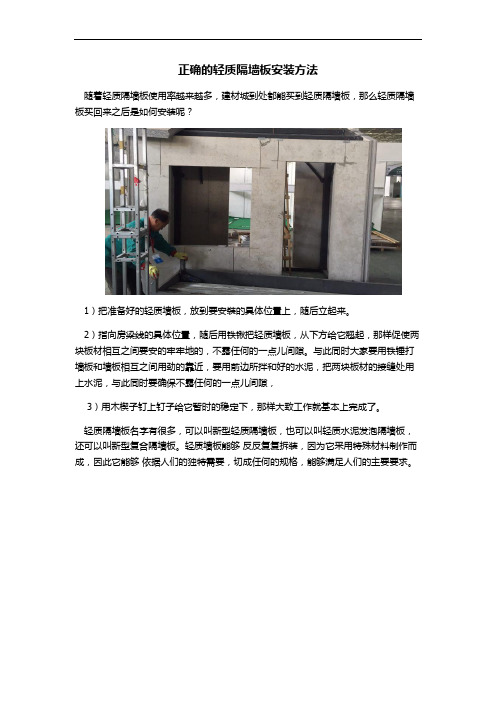

正确的轻质隔墙板安装方法随着轻质隔墙板使用率越来越多,建材城到处都能买到轻质隔墙板,那么轻质隔墙板买回来之后是如何安装呢?1)把准备好的轻质墙板,放到要安裝的具体位置上,随后立起来。
2)指向房梁线的具体位置,随后用铁锹把轻质墙板,从下方给它翘起,那样促使两块板材相互之间要安的牢牢地的,不露任何的一点儿间隙。
与此同时大家要用铁锤打墙板和墙板相互之间用劲的靠近,要用前边所拌和好的水泥,把两块板材的接缝处用上水泥,与此同时要确保不露任何的一点儿间隙,3)用木楔子钉上钉子给它暂时的稳定下,那样大致工作就基本上完成了。
轻质隔墙板名字有很多,可以叫新型轻质隔墙板,也可以叫轻质水泥发泡隔墙板,还可以叫新型复合隔墙板。
轻质墙板能够反反复复拆装,因为它采用特殊材料制作而成,因此它能够依据人们的独特需要,切成任何的规格,能够满足人们的主要要求。
轻质隔墙板正反两面板是专业的防水板-硅酸钙板,内层是聚酯纤维颗粒和混凝土,这几类原材料组成了这类实芯的板材,因而瑞尔法轻质隔墙板的防水防潮功能很强,这类板材能够在并没有做任何防水防潮饰面的情况下,轻质隔墙板的反面依然能够维持干燥,无痕迹,在湿潮的天气里也不会发生冷凝水珠。
此外轻质隔墙板的抗寒性也挺不错的,因为它能够使构造内表层维持溫度,进而防止了表层结霜。
轻质隔墙板不仅防水防潮防潮抗寒,它的降噪隔音性、阻燃性、吊挂力都很强,这一些特性促使轻质隔墙板用以各种工程建筑隔断、钢结构建筑、库房、厂房仓库、生产车间、保温室等很多的大型工业建筑场所。
轻质隔墙板的价格是不一样的,为什么呢,它的价格是由它的厚度决定的,轻质隔墙板在市面上常规长宽度是2.44米*0.61米,瑞尔法轻质隔墙板公司的轻质隔墙板厚度各为:75、90、100、120、150、200毫米,重量分别对应为:75、90、100、120、150、200KG,价格大概在46~93元/平。
需要注意的是轻质隔墙板在施工前一定要正确储存好!要不就浪费了。
轻质墙板安装流程讲解

轻质墙板安装流程讲解随着住宅产业化的推广和新型墙体材料的普及,轻质墙板的运用给建筑行业、建材市场带来了革新。
轻质墙板作为一种特殊的墙体装置,在家居装修中特别的省时省力,轻质墙板安装简单、方便、灵活等诸多优点。
轻质墙板可以反复拆卸,由于它使用特殊材料制成,所以它可以根据我们的特殊需求,切割成任意的尺寸,满足我们的具体要求。
轻质墙板自身重量十分轻盈,所以我们在运输时候,能够大量的节省运输费用。
接下来我就给大家简单的介绍轻质墙板安装流程及注意事项。
1、放线、抬板在墙板安装部位弹基线与楼板底或梁底基线垂直,以保证安装墙板的平整度和垂直度等,并标识门洞位置;墙板已进入工地现场后,根据板的厚度采用人或机械把板抬到墙板安装部位上。
2、锯板板墙的整板规格为宽度610mm,长度2440或3000。
当墙端宽度和高度不足一块整板时,应使用补板,用手提机任意切割所需补板的宽度或高度,使墙板的损耗率降低。
3、上浆用专业填缝料调成浆状,然后用湿布抹干净墙板凹凸槽的表面粉尘,并刷水湿润,再将专业填缝聚合物砂浆抹在墙板的凹槽内和地板基线内。
4、装板将上好浆的墙板搬到要拼装位置就好位后,用铁撬将墙板从底部撬起用力使板与板之间靠紧、使砂浆聚合物从接缝挤出,然后刮去凸出墙板面的浆料,一定要保证板与板之间接缝浆饱满,最后用木楔将其临时固定。
5、校对墙板初步拼装好后,要用专业铁撬进行调校正,用2M的直靠尺检查平整度和垂直度。
6、固定墙板校正后,用木楔临时固定墙板。
与楼板(底部和顶部)、相邻两块墙板、墙板上下连接等除用聚合物水泥砂浆粘接外,还应用200~250mm长φ6或8钢筋做加强处理(钢筋插入墙板内应大于100mm)。
125mm厚以上的板必须打入2根钢筋。
7、勾缝再用上述接缝料安装墙板后,花去凸出墙板面接缝砂浆,并勾出接缝口,一般低于板面4~5mm,此步骤是为做墙板的接缝处理而考虑的。
8、埋设线管墙板内埋设线管、开关插座盒时,由安装水电单位根据设计要求一次性在墙板上画出全部强、弱电和给排水的各类线管槽、箱、盒的位置。
ALC轻质隔墙板如何安装?工艺详解!

ALC轻质隔墙板如何安装?工艺详解!
ALC轻质隔墙板是一种新型环保建材,具有重量轻、保温隔音、施工简便等优势。
下面是ALC轻质隔墙板的安装工艺详解:
准备工作:
1.测量墙面尺寸,确定墙板数量。
2.清理墙面,保证表面光滑。
3.根据隔墙板尺寸切割配件:支撑木方、预埋阳角线、电线套管。
安装步骤:
1.在基础沉降后,设置一条垂直基准线。
2.根据设定的垂直基准线和水平基准线,用水平仪或水平线确认墙体竖平和水平。
3.确定墙板宽度后开始安装支撑框架,将支撑木方固定在墙面上,然后安装预埋阳角线和电线套管。
4.将ALC轻质隔墙板放在支撑木方上,用水泥砂浆或有机胶水将墙板粘贴到支撑框架上。
5.墙板安装后,对接缝进行处理,用玻璃纤维网格加固墙面。
6.待墙面充分干燥后,进行打磨和刷漆等表面处理工作。
以上就是ALC轻质隔墙板的安装工艺详解,如有需要,可以参考相关建材生产厂商提供的安装说明书和视频教程等资料。
轻质隔墙板安装方法(中文英文双语版高分优质文档)

轻质隔墙板安装方法(中文英文双语版高分优质文档)轻质隔墙板的安装方法如下:1. 准备工作:确定隔墙的位置和尺寸,并使用水平仪和量具标记好墙角和定位线。
清理墙面,确保表面干净平整,没有尘埃和杂物。
根据需要,在墙面上标记电线和管道的位置,以免损坏或干扰。
2. 安装龙骨:使用木龙骨或金属龙骨,根据墙体的尺寸和结构要求进行切割和预处理。
将龙骨固定在地面和天花板上,确保垂直和水平,使用水平仪进行调整。
根据需要,使用螺丝或钉子将龙骨牢固地固定在墙面上。
3. 安装隔墙板:将轻质隔墙板沿着龙骨放置,确保与龙骨紧密贴合。
使用螺丝或钉子将隔墙板固定在龙骨上,建议在板材的四个角落和中间位置固定。
确保板材之间的接缝紧密,没有缝隙,并使用填缝剂填补任何空隙或不平整的地方。
4. 处理细节和装饰:根据需要,在隔墙板上开孔或预留位置,以安装电线、插座、开关等。
在隔墙板上安装面板饰面或壁纸,以增加装饰效果和美观度。
检查隔墙板的稳定性和牢固性,确保没有晃动或松动的现象。
注意事项:在安装轻质隔墙板之前,确保了解和遵循当地建筑规范和安全要求。
根据隔墙的具体要求和使用环境,选择适当的隔墙板材料和厚度。
在安装过程中,使用适当的工具和安全设备,如手套、护目镜等。
如果对安装过程不熟悉或存在特殊要求,建议咨询专业的装修人员或咨询相关技术支持。
请注意,以上提供的是一般的轻质隔墙板安装方法,具体步骤可能会因材料、工具和需求而有所不同。
Installation method of lightweight partition board (Chinese and English bilingual version with high scores and high-quality documents)The installation method of lightweight partition wall panels is as follows:1. Preparation:Determine the location and size of the partition, and use a level and measuring tool tomark corners and location lines.Clean the wall to make sure the surface is clean and flat, free of dust and debris.As needed, mark the location of wires and pipes on the wall to avoid damage or interference.2. Install the keel:Use wooden joists or metal joists, cut and pre-process according to the size and structural requirements of the wall.Fix the keel on the ground and ceiling, make sure it is vertical and level, and use a spirit level to adjust.Secure the joists to the wall with screws or nails as needed.3. Install the partition wall:Lay lightweight partition boards along the studs, making sure they fit snugly.Use screws or nails to fix the partition board to the keel, it is recommended to fix it at the four corners and the middle of the board.Make sure the joints between the boards are tight and there are no gaps, and use caulk to fill any gaps or unevenness.4. Work on details and decorations:According to needs, make holes or reserve positions on the partition wall to install wires, sockets, switches, etc.Install panel finish or wallpaper on partition walls for added decorative effect and aesthetics.Check the stability and firmness of the partition panels to make sure they are not wobbling or loose.Precautions:Before installing lightweight partition panels, make sure you understand and follow local building codes and safety requirements.According to the specific requirements and use environment of the partition wall, select the appropriate partition wall material and thickness.During installation, use proper tools and safety equipment such as gloves, goggles, etc.If you are not familiar with the installation process or have special requirements, it is recommended to consult professional decoration personnel or consult relevant technical support.Please note that the above provides a general method for installing lightweight partition panels, and specific steps may vary depending on materials, tools and needs.。
轻墙板安装工艺流程

轻墙板安装工艺流程轻墙板安装呀,这可有点小门道呢。
咱先来说说轻墙板安装前的准备工作。
你得先把场地给清理干净咯,要是场地乱糟糟的,那些轻墙板都没地儿好好放,这安装就没法顺利进行。
而且呀,得把安装轻墙板需要用到的工具都给准备齐全,像什么锤子呀,钉子呀,还有测量用的小尺子,少一样都不行。
这就好比做饭,你要是缺了个锅铲,这菜就炒不利索。
再说说轻墙板的搬运。
这轻墙板虽然叫“轻”墙板,但你也不能可着劲儿地乱搬乱砸呀。
在搬运的时候,得小心谨慎,最好是几个人一起合作,轻抬轻放。
要是不小心磕了碰了,那这块墙板可能就有点小毛病了,安装上去也不好看,搞不好还影响整体的稳固性呢。
就像对待小宝贝一样,要温柔对待。
接着就是轻墙板的定位了。
这一步可重要啦。
你得根据房间的大小、形状还有设计的要求,把轻墙板准确地定位好。
就像是给一群小朋友排座位,每个小朋友(轻墙板)都得有自己合适的位置。
如果定位错了,那后面的墙板可能就没法很好地拼接在一起,整个墙面就会变得歪歪扭扭的,那可太难看啦。
下面就是安装轻墙板的过程啦。
在安装的时候,要一块一块地来,把每块墙板都安装得稳稳当当的。
比如说,要把墙板的边缘对齐,然后用钉子或者是其他的固定工具把它固定好。
这里面还有个小细节呢,就是钉子不能钉得太歪,要是歪了,墙板可能就会翘起来,就像人的头发翘起来一样滑稽。
而且呀,每块墙板之间的缝隙也要处理好,不能太大也不能太小。
太大了呢,就不美观,还可能透风;太小了呢,热胀冷缩的时候墙板可能就会互相挤压,那也不好。
还有呀,在安装的过程中,如果发现有墙板不太合适,比如说尺寸有点偏差,这时候可不能将就着安装。
你得想办法调整一下,要么修剪一下墙板,要么调整一下周围墙板的位置。
这就像是穿衣服,如果衣服有点不合身,你肯定得整理一下,不能就那么别扭地穿着出门,对吧?安装完轻墙板之后,还得检查检查。
就像做完作业要检查一样。
看看墙板有没有安装牢固,有没有哪里的缝隙不太对,整体的墙面是不是平整美观。
轻质隔墙安装工艺流程

走廊吊顶整治施工工艺一、施工前的准备首先呢,咱们得把材料准备好。
像龙骨啊,吊顶板材这些是必不可少的。
还有工具,像电钻啦,螺丝刀之类的,可别到时候要用了才发现没有,那就麻烦啦!这一步看起来简单,但我建议你一定要仔细检查,不然开始施工后缺这少那的,真的很耽误事儿!二、拆除原吊顶(如果有需要的话)要是原来有吊顶,那就得先拆除。
不过这可得小心点儿呢!你要先把上面的灯具啥的都拆下来放好。
拆除的时候,动作不要太猛,避免伤到周围的墙面或者其他设施。
我一般在这一步都会慢慢来,毕竟心急吃不了热豆腐嘛。
有时候我也会不小心把墙皮碰掉一小块儿,哎虽然不是啥大问题,但还是尽量避免比较好。
三、安装龙骨接下来就是安装龙骨啦。
龙骨的安装位置一定要测量准确哦!这可关系到整个吊顶的平整度呢。
你可以先用铅笔在墙上或者天花板上做个标记啥的。
然后把龙骨按照标记固定好,固定的时候要确保牢固,这一点真的很重要,我通常会再检查一次,真的,确认无误是关键。
如果龙骨安装得歪歪扭扭的,那吊顶可就不好看啦,你说是不是?四、铺设吊顶板材龙骨弄好后,就可以铺设吊顶板材了。
板材的铺设要从一边开始,一块一块地来。
在这一环节,你可以根据自己的经验稍作调整,不必完全照搬我的方法。
不过要注意板材之间的拼接,尽量做到严丝合缝。
有时候会有一点点缝隙,这时候你可以用一些小材料来填补一下,让它看起来更美观。
这一步要特别小心哦!五、安装灯具和通风设备(如果有)如果走廊需要安装灯具或者通风设备,现在就可以进行啦。
在吊顶板材上按照设备的大小开个合适的孔,然后把设备安装上去。
这一步其实还蛮简单的,但有时候我也会不小心漏掉哈哈。
安装完之后,记得测试一下设备是否正常工作哦。
六、最后的检查与清理最后呢,整个走廊吊顶整治工程就差不多啦,但还没完事儿哦。
咱们得好好检查一下,看看吊顶有没有不平整的地方,板材有没有松动之类的。
还有那些施工过程中产生的垃圾,也要清理干净。
这一步可不能偷懒,一个干净整洁的施工现场也是很重要的呢。
轻质隔墙板安装方法
轻质隔墙板安装方法
1. 准备工具材料和隔墙板
准备好必要的工具材料,例如电钻、螺丝刀、铅笔、钢尺、墨线、级尺、手锯、木工锯等基本工具,还需要购买好质量优良的轻质隔墙板,确认好需要的尺寸和数量,然后就可以开始施工。
2. 布局规划
需要按照设计图纸对墙体进行布局规划,在墙体上用铅笔和细缝尺划线确定墙板位置。
3. 安装龙骨
将墙角线与水管线进行测量,然后确定好坐标,再用水平尺检测龙骨的水平度。
最后,将龙骨用膨胀螺丝固定在墙壁上。
4. 安装隔墙板
将轻质隔墙板按照龙骨大小和房间尺寸用木锯或者手锯割成符合要求的大小。
再用螺丝将墙板固定在龙骨上,每一块墙板之间需要保持适当的间隙,然后将整块墙板逐渐地安装起来。
5. 上封边材料
安装轻质隔墙板之后需要上封边材料,可以使用木方、金属板等作为封边材料。
将封边材料预先切割好进行裁剪,然后将其用螺丝或丙烯钉固定在轻质隔墙板上。
6. 打磨和涂漆
完成安装后会有些许的凹凸不平的地方,需要用砂纸轻轻打磨平整后再进行漆面处理,喷上底漆和面漆,使墙面看起来更加平整美观。
7. 清理和保养
轻质隔墙板安装完成后,在施工现场清理干净,保养好切边和装修材料,以免受到污染和损坏。
在后续的日常使用过程中,也需要保养擦洗,保证良好的使用体验。
轻质隔墙板的安装
轻质隔墙板的安装方法:
1、根据平面图规划,在楼地打地上之前,将立墙及顶棚上弹出墙板位置线及门窗口位置、将装置面粘结部位打扫洁净,凸出部位凿平坦。
2、用修建胶水将水泥、细沙调制成粘结剂,拌匀随用随配。
寄存时刻不宜过3小时。
3、墙板在装置前先将两头一切孔洞堵住封闭,在其粘接面(顶面、旁边面)刷一遍修建胶水加一倍水的水溶液。
4、把用搅拌好的粘结砂浆铺满凹槽内,墙板立起后再在凸棱一侧上、中、下分三处抹150亳升加强粘结带。
5、把墙板推靠合缝,同时看上下定位线是否水平及垂直、垂直度调整板位对正,达到粘结砂浆挤出板缝,再用全力压紧,立即在底部双向塞紧木楔打紧,这关链工必须做好。
再用刀刮平板缝间粘结剂。
6、装置墙板完毕后,用细石胀大砼,将下部缝隙堵严、厚实,等有强度(1~2天)牢固后,可取出木楔,并用胀大砂浆填实空泛,轻体墙板装置后一周内勿剔洞、凿眼、以免粘结剂固化时刻表缺乏板体震裂。
7、拼接时板缝不过5毫米,竖缝扫净、刮平,刷修建胶水胶一道,将浸胶的玻璃纤维布带满贴竖缝外表。
粘接后单个不密实外再用同样材料塞实刮平。
轻质隔墙板是现在大力推行的环保建材,室内新型隔断,安装方便快捷,性能优势多。
轻质隔墙板安装方法
轻质隔墙板安装方法轻质隔墙板是一种常见的装修材料,它具有重量轻、安装方便、隔音隔热等优点,因此在家庭装修和商业装修中被广泛应用。
下面,我们将介绍轻质隔墙板的安装方法,希望能为您的装修工作提供一些帮助。
1. 准备工作。
在安装轻质隔墙板之前,首先要做好准备工作。
确定隔墙板的规格和数量,准备好所需的安装工具,如电动螺丝刀、切割工具、测量工具等。
清理安装位置,确保墙面平整、无杂物,并在墙面上标出隔墙板的安装位置。
2. 定位安装。
根据设计图纸和实际需求,确定隔墙板的安装位置,并在墙面上做好标记。
使用水平尺和垂直尺对墙面进行测量,确保隔墙板安装的水平和垂直度。
在墙面上钉好木条作为隔墙板的支撑,以便于安装时的固定。
3. 切割安装。
根据实际尺寸和设计要求,使用切割工具对隔墙板进行切割。
在切割隔墙板时,要注意保护好自己的手部,并确保切割的尺寸准确。
将切割好的隔墙板放置在预先标好位置的木条上,使用螺丝刀将隔墙板固定在墙面上。
4. 连接安装。
在安装多块隔墙板时,需要进行连接安装。
将相邻的隔墙板对接好,使用连接件将它们连接在一起。
连接件的选择要符合实际需求,并且连接牢固,确保隔墙板的整体稳定性。
5. 补充安装。
在安装完主体隔墙板后,需要进行一些补充安装工作。
比如安装门窗洞口的隔墙板,安装电线插座的隔墙板等。
这些补充安装工作需要根据实际需求和设计要求进行,确保装修效果符合预期。
6. 涂饰装饰。
隔墙板安装完成后,可以根据个人喜好进行涂饰装饰。
比如涂刷墙面涂料、贴装壁纸等。
在进行涂饰装饰时,要注意保护好已安装的隔墙板,避免划伤和污染。
7. 清理收尾。
最后,进行清理收尾工作。
清理安装现场的杂物和垃圾,清洁已安装的隔墙板,确保装修工程的整体美观和整洁。
总结。
轻质隔墙板的安装方法并不复杂,但需要注意细节和规范操作。
在进行安装时,要做好充分的准备工作,严格按照设计图纸和实际需求进行安装,确保隔墙板的稳固性和美观性。
希望以上内容能够对您在装修工作中有所帮助,祝装修顺利!。
grc轻质隔墙的安装工艺流程
grc轻质隔墙的安装工艺流程一、准备工作。
这就像是一场大工程开始前的热身呢。
咱得先把场地给收拾好,要保证安装的地方平坦又干净,可不能有那些乱七八糟的障碍物或者垃圾啥的。
还有材料,那可得准备齐全喽。
grc轻质隔墙板得是质量合格的,没有裂缝啊破损啥的。
像一些辅助材料,比如说粘结剂,也得选那种质量靠谱的。
工具也不能少呀,什么切割工具啦,测量工具啦,都得提前找出来,放在手边,就像战士上战场之前要把武器准备好一样呢。
二、测量放线。
这一步可重要啦。
咱们得拿尺子好好量一量,确定好隔墙的位置在哪里。
要画好线,就像给隔墙找个精确的家一样。
这线可不能画歪了,不然隔墙装出来就像个歪脖子树一样难看啦。
这个过程得细心再细心,每一个尺寸都得对得上,这样后面安装起来才会顺顺利利的。
三、安装固定卡。
这个固定卡就像是隔墙的小帮手,能让隔墙稳稳地站在那儿。
要按照之前画好的线来安装固定卡,把它们安装得牢牢的。
安装的时候也要注意间距,不能太近也不能太远,就像排座位一样,得刚刚好。
要是间距不对,那隔墙可能就会不牢固,就像没坐好的小朋友,容易摔倒呢。
四、安装隔墙板。
终于到了主角登场的时候啦。
把grc轻质隔墙板一块一块地安装到固定卡上。
安装的时候要轻拿轻放哦,可别把隔墙板给弄伤了。
而且每一块隔墙板之间的拼接也要严丝合缝的,就像拼图一样,一块挨着一块,不能有缝隙。
要是有缝隙,那可不好看啦,还可能会影响隔墙的隔音啊、隔热啥的功能呢。
如果遇到需要切割隔墙板的情况,那也得小心地切割,让切割后的边边角角也很整齐。
五、缝隙处理。
隔墙板安装好了,但是那些缝隙可不能就这么放着不管呀。
就像给墙上的小伤口做包扎一样。
我们要用专门的填缝材料把缝隙填满,填的时候要填得均匀,不能这边多那边少的。
填完缝之后,还可以再做一些美化处理,让整个隔墙看起来更漂亮。
六、检查验收。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录 TJ1.5
工程名称:拆迁安置房施工单位:
交底部位:主体工程工序名称:JHC轻质板墙安装
交底提要:
配合工区遵守项目部的规章制度,备齐工程所需的资料和标准图集,工程材料计划、劳动力需求计划以及施工机具的需要情况。
施工人员进场前必须进行技术安全教育,制定技术责任制与工序交接手续。
交底内容:
一、工艺流程如下:
导墙与塌饼控制线工序交接→材料检验→清理作业面→测量尺寸→切割墙板→板顶抹砂浆→竖起墙板→用木楔楔紧→墙面水平垂直检查并固定板块→补地缝→退木楔→砂浆收尾→垃圾清理自检验收
二、施工方法:
1、上道工序验收合格后,将墙板安装轴线位置的混凝土梁板面清理干净,不平整的楼板凿平。
2、根据各楼层的施工平面图检查施工线是否准确,发现有异议的及时与项目部沟通。
3、根据各楼层的墙板数量用大平板车把墙板从厂里运到工地现场,墙板到现场后马上组织人员用专用设备运到楼面上,再用运板小车将墙板运至已根据施工图纸弹好安装位置线的大概方位集中堆放,由已知的各楼层尺寸数据,用电圆锯切割墙板,得到所需的接合墙板,将其另堆放一处。
4、在墙板一端抹砂浆,然后将墙板在地面竖立起来,用撬棍上下移动板使板与地面线、天花线相吻合,用力顶住墙板并使板顶挤出砂浆,用木楔打紧使板固定,用2米靠尺检查已经装好的墙平整度,用木楔来调整板的平整度。
5、在装好板的榫面上抹接缝砂浆,用安装第一块板的方法安装第二块,依次安装下去。
6、安装好一面墙后用砂浆把上下的板与砼的缝隙全部填满,等3d后,把木楔取出后再回填砂浆。
7、用玻纤布条封贴各墙板板缝交接处,再用细水泥砂浆或墙面腻子配水泥抹平。
8、自检校验:每面墙体安装完毕应及时检查平整度和垂直度并加以调整。
三、质量标准:
1、墙板选用合格产品,有严重缺陷或不合格不允许使用。
2、确保板缝的砂浆饱满,木楔不要过早拆掉。
3、板顶及两边企口处铺满胶泥,按图纸要求由一边开始,有门洞口处,尺寸准确留置板下对准墨线(定位线),用撬棍在板底撬动,将板上端顶紧,板边揉挤严实,刮掉挤出的胶泥,用靠尺及线槌检查平整垂直度,用木楔在板两边塞牢。
4、一面墙安装完毕后,检查合格后在板底填塞无收缩砂浆,并用砂浆将木楔留下孔洞塞严。
5、门洞尺寸要控制好标高统一,可在墙板安好后用水准仪测出一标高线,再以具体尺寸上翻,使门洞上边尺寸统一。
6、门头板等到门洞周遍的墙板的砂浆强度达到60﹪后再开始安装。
7、在墙板上开槽(洞口)要等到墙板的砂浆强度达到75﹪(安装完7天)后才可以开工,开槽(洞口)不要破坏墙板的整体结构。
8、严格按照施工方案精心安装养护,避免开裂,确保不出现影响结构的贯穿裂缝。
9、安装好的条板隔墙不得有起皮、空鼓等缺陷,面层应平整、不得露出增强钢筋,接缝应平整、顺直、转角应规正。
10、条板隔墙安装的允许偏差应符合尺寸偏差表。
墙板隔墙安装的允许偏差和检验方法
序号项目允许偏差检验方法
1 墙体轴线位移6mm 用经纬仪或拉线和尺检查
2 表面平整度3mm 用2m靠尺和楔形塞尺检查
3 立面垂直度3mm 用2m垂直检测尺检查
4 接缝高低2mm 用直尺和楔形塞尺检查
5 阴阳角垂直4mm 用2m垂直检测尺检查
6 阴阳角方正4mm 用方尺及楔形塞尺检查
四、安全施工技术措施:
1、对施工人员加强安全施工的教育,定期进行安全检查。
2、进入施工现场人员一律戴安全帽,并接受入场教育。
3、在施工前先全面检查手动机械,发现有问题时及时解决,检查后要进行试运转,严禁带病作业。
机械操作必须遵守安全技术操作要求,由专人负责,并加强机械的维护保养,保证机械各项设备和部件、零件的正常使用。
4、电工、电焊工、必须持有特种作业操作证方准上岗。
5、项目管理人员要对全体施工人员进行遵章守纪的法制教育,做好施工前的安全交底,管理人员、班组长或工人等均不得违章指挥和作业,并服从项目安全员的管理。
6、施工人员必须遵守和执行“建设部关于加强建筑企业安全生产的暂行规定”和执行现行的一切安全生产的法规和制度,信守安全生产责任协议,认真落实本规定的要求。
7、施工期间,安全员全面负责安全监督工作,发现不安全因素,随时排除,并采取有效预防措施。
8、夜间施工应有足够的照明。
技术负责人:交底人:接受交底人:
注:本记录一式两份,一份交接受交底人,一份存档。
